铝模施工工艺流程-333333

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5、梁板钢筋绑扎
按设计图纸及规范要求进行墙Hale Waihona Puke Baidu的钢筋绑扎及水电预埋。
梁板钢筋绑扎
完成并验收
楼面水电预埋
模板安装
7、布料机位置加固
每层固定布料机的搁置位置,在模板下部进行回顶加固处理。
检查验收
1、板底标高及平整度验收
通过引测的建筑一米线检查板底标高及平整度
检查验收
2、墙柱垂直度、平整度验收

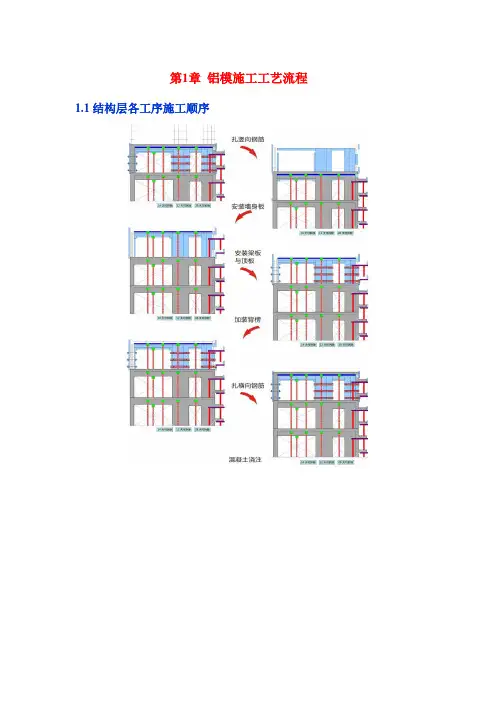

铝合金模板施工工艺流程
铝合金模板施工总流程
施工 准备 模板 拆除 模板 安装
过程 跟踪
检查 验收

施工准备
1、技术准备
充分的前期准备是保证正常施工生产的前提,同时也是确 保施工质量的基础。技术准备主要有:铝模版的施工配模 图;前期的施工培训与交底。
铝模配模图
施工准备
定型小块板的堆放,“B”代表楼板。
模板安装
3、梁侧模、板模龙骨及阴角C槽安装
梁侧模架于梁底模之上, 与墙柱通过销钉紧密连接
梁侧模安装完后,安装板底阴角C 槽及板模龙骨。
模板安装
4、楼面模板及预留洞口模板安装
待龙骨安装完毕进行板模拼装。
板底C槽及龙骨
楼面模板
拼装完成
预留洞口模板安装
安装完成,验收交接
6、反梁及飘板模板安装
定型小块墙板的分类处,一般在边框 上含有字母“W”代表是墙板,“E”代 表是梁底。铝合金厚4-8mm,尺寸定型化, 图中398mm*1198mm。
施工准备

“R”代表威令 杆件。 主要起加固作用, 类似于木模加固 的钢管。
“C”槽 主要起承载、传 递的作用, 其形式有多种, 用途广泛。

施工准备
“龙骨”,用“B”表示, 使小块的板连接作用, 其自身也是板的一部分。

“螺杆”, 起拉结作用, 常用于墙体固定, 一般外套PVC管。

施工准备
“垫片”,起到加厚的作用。当 销钉与铁片锁紧构配件时,而 不能起到锁紧的功能时,可以 加厚垫片,达到锁紧功能。
“荷载”,用“T”表示, 主要在龙骨中起到连接、 传递作用,常用销钉铁片 与梁底板相连接。

施工准备

“销钉”,起 固定作用,类 似于钉子,用 途广泛,一般 分短钉、中钉、 长钉。 “铁片”,起到 锁住销钉的作 用。

“托撑”,起 到承受竖向荷 载的传递作用。
施工准备

“流星锤”,主要与托撑 的立杆相连,多用于龙 骨下面。

“拉力丝”,在加固过 程起作用,类似于“山 形扣”作用的一种配件。
模板安装
墙板阴角位置C槽效果
墙柱角模效果
墙柱角模效果
销钉效果
模板安装 2、梁底模及墙柱与梁交接处的C槽安装
先安装墙梁相接处C槽,然后将梁底 模板在地面拼装完成,再由两人托 起与墙柱打好销钉连接。拼装同时 安装好支撑立杆。
梁底模板安装应保证模板的 平整度,以保证浇筑混凝土 的梁的截面 尺寸
钢筋绑扎
水电预埋
完成并验收
模板安装
1、墙柱、楼梯及电梯井处墙身模板安装
墙身钢筋及水电预埋完成后,先封一侧墙模 进行验收,验收合格后再封另一侧及角部位 置模板并完成下面三道威令的校正及加固。 一般先行安装楼梯间、电梯井及大墙面位置 的墙模。
铝模拼装必须使用专用 工具,对销钉威令必须 紧打紧拧,模板拼缝必 须紧密严实。
通过30控制线检查墙柱垂直度及平整度
墙柱垂直度、平整度的验收
验收记录便于之后 的总结及改进
3、销钉及加固验收
检查验收
肉眼观察销钉的连接情况及整体加固的稳定性,对松动的销钉及威令 进行紧固;对撑杆的位置及垂直度进行检查。
销钉应满钉,不得少钉,特别是 转角及大跨度部位应着重检查。
加固的威令应使用于相对应的位 置,不得胡乱套用;撑杆应摆正, 不得有松动。
1、预留洞口、降板模板拆除
模板拆除
在楼面混凝土强度打规范要求后(满足踩在楼面不留脚印)进行预留 空口及降板位置模板的拆除。拆除时不得破坏阳角位置混凝土。不得 用蛮力乱敲乱撬。
模板拆除
2、剪力墙柱模板拆除
墙柱模板拆除可与降板位置模板同时进行,先取下销钉,用专用拆模 工具先稍微撬松整墙模板,然后阳角位置开始按顺序拆除墙身模板。
在墙柱根部离地约100mm,间距800mm焊接 定位钢筋
定位钢筋应达到精确定 位的效果。
钉压脚板
施工准备
离墙柱定位线4~6mm(即模板材料的厚度) 钉柱脚压脚板,防止墙柱模板的移位和浇筑 时柱脚漏浆
压脚板须满钉,位置必 须符合要求
施工准备
④、墙柱钢筋绑扎及水电预埋
按设计图纸及规范要求进行墙柱的钢筋绑扎及水电预埋并验收完成。
取下威令
取下压脚板
取下销钉
模板拆除
阳角位置墙模拆除
中间大面模板拆除
阴角角模拆除
模板拆除
3、C槽及梁底模板拆除
墙梁阴角处通过C槽连接,墙身模板拆完后,拆除阴角处C槽及与C槽 连接的梁底模板,然后依次拆除其余的C槽及梁底模板。
模板拆除
4、梁侧模拆除
梁底模拆除后,进行梁侧模的拆除
过程跟踪
1、墙柱平整度及垂直度检查与校正
用激光仪根据30控制线检查,墙柱垂直度、平整度控制在5mm以内。
墙柱垂直度及平整度的检查
对误差过大处垂直度的校正
过程跟踪
2、天花平整度检查与校正
用激光仪根据建筑一米线检查,天花平整度控制在10mm以内。
天花平整度的检查
对误差过大处平整度的校正
模板安装
墙柱模板安装时,同时将反梁位置的模板安装好,后续安装飘板位置 模板。
反梁模板,与墙 柱模板安装同时 进行
墙柱与反梁角部C槽 模板
飘板模板
模板安装
7、降板位置模板安装
降板外侧模板在墙柱及梁模安装时安装完成,内侧模板在梁板钢筋绑 扎完在进行安装。
降板外侧模板
降板内侧模板
模板安装
施工准备
3、劳动力及场地准备
作业人员无须太多的木工操作基础,对工人的经验要求不高, 上手较快,经现场指导后,基本上搭设两到三个楼面后,就能很 好的操作。一般可将一层楼面分为几个单位,每个单位由几名 人员组成。现场也应准备好铝模到场的堆放场地。按分区将铝 模吊致相应的地区,以免楼层整理模板带来不必要的麻烦。
4、现场准备 ①模板清理
施工准备
用铲刀铲除模板表面浮浆,直 至表面光滑无粗糙感
在模板面均匀涂刷专用脱模剂(新 模板前三次采用油性脱模剂,之后 采用水性脱模剂)
施工准备
②、标高引测及墙柱根部找平
将标高引测至楼层,通过引测的标高控制墙柱根部的标高及平整度, 用砂浆进行找平。
施工准备
③、焊定位钢筋、钉压脚板
5、板底C槽及板模拆除
模板拆除
梁侧模与墙柱模板拆除后进行板底C槽及板模的拆除,先拆除C槽与 该位置的板模,再依次拆除其余的板模。板模拆除时应注意施工安全 且要保护好模板,不得使拆除的模板自由掉落。
取下销钉
角部C槽拆除
板模拆除
模板拆除
铝合金模板的早拆体系
模板拆除
6、龄期后撑杆拆除
混凝土达到龄期后进行撑杆的拆除。撑杆拆除只要用锤子敲松撑杆的 可调节底座,然后取下撑杆即可。
