地下管廊防水施工方案
管廊防水施工方案
保山中心城市地下综合管廊项目东环路六施工段防水工程施工方案编制:审核:审批:云南省建设投资控股集团有限公司二O一六年十二月目录一、编制依据 (2)二、工程概况 (2)三、施工安排 (2)3。
1 施工组织管理机构设置 (2)3。
2 施工步骤 (3)3。
3 施工目标 (3)3.4 各项目部主要岗位职责 (3)3.5 施工区段划分 (4)3.6 材料组织 (4)3.7 劳动力组织 (5)四、施工准备 (6)五、施工方法 (7)六、质量标准 (33)七、成品保护 (34)八、质量保证措施 (35)九、安全文明施工保证措施 (36)一、编制依据1、《建筑工程施工质量统一验收标准》(GB 50300-2013)2、《地下建筑防水构造》(10J301)3、《地下工程防水技术规范》(GB50108-2008)4、《地下防水工程质量验收规范》(50208—2011)5、保山中心城市地下综合管廊东环路施工图纸6、TPO防水施工二、工程概况本工程为保山中心城市地下综合管廊东环路(GL0+020~GL2—510)2。
53公里工程合同范围内的防水工程.本项为四舱结构.本项目构筑物设计使用年限为100年,地下防水设计等级标准为二级;综合管廊每隔小于20m设置一道变形缝。
本项目综合管廊防水设计为四周采用压敏反应型自粘高分子防水卷材包裹,并在综合管廊两侧侧壁、顶板防水卷材之外设置防水卷材保护层。
压敏反应自粘防水卷材是一种SBS等合成橡胶、增粘剂及优质道路石油沥青为配方制成的,自粘橡胶基料,强韧的高密度聚乙烯膜或铝箔作为表面上材料,可剥离的涂硅隔离膜和隔离纸作为表面下防粘隔离材料制作成的防水材料.有低温柔性、自愈性、粘结性好的特点,可在常温下施工,操作简单快捷,保护环境。
综合管廊底板采用100mm厚C25细石混凝土保护层,综合管廊外墙采用50mm厚挤塑聚苯保温板保护层,综合管廊顶板采用100mm厚C25细石混凝土保护层.三、施工安排3.1 施工组织管理机构设置本项目建筑物设计使用年限为100年,管廊工程埋设在地下,地下防水设计等级高,为确保本工程质量,确保在投入使用后不渗不漏,保证设备设施的安全必须做好防水工程.为此,防水工程列为本项目的重点质量控制分项和特殊过程,根据本工程的特点战线长,必须采取强有力的技术措施和严格的管理来保证防水工程质量。
地下管廊防水工程施工方案【最新版】

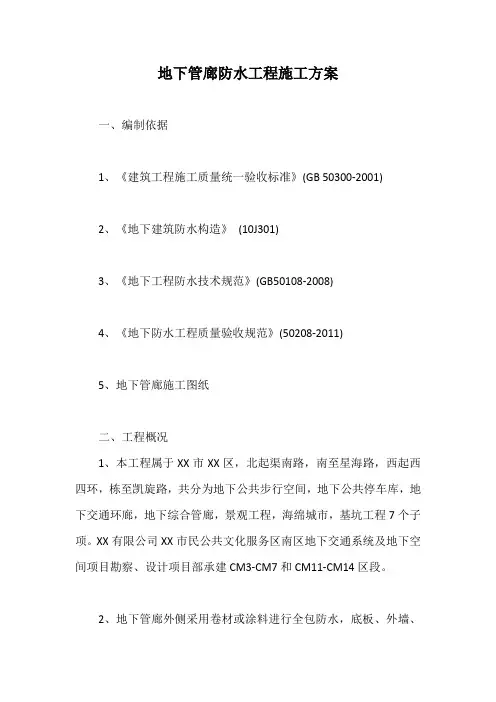

地下管廊防水工程施工方案一、编制依据1、《建筑工程施工质量统一验收标准》(GB 50300-2001)2、《地下建筑防水构造》(10J301)3、《地下工程防水技术规范》(GB50108-2008)4、《地下防水工程质量验收规范》(50208-2011)5、地下管廊施工图纸二、工程概况1、本工程属于XX市XX区,北起渠南路,南至星海路,西起西四环,栋至凯旋路,共分为地下公共步行空间,地下公共停车库,地下交通环廊,地下综合管廊,景观工程,海绵城市,基坑工程7个子项。
XX有限公司XX市民公共文化服务区南区地下交通系统及地下空间项目勘察、设计项目部承建CM3-CM7和CM11-CM14区段。
2、地下管廊外侧采用卷材或涂料进行全包防水,底板、外墙、顶板防水砼抗渗标号为P8,地下管廊外侧采用自粘聚合物改性沥青防水卷材(聚酯胎),地下管廊底板采用50mm厚C20细石混凝土保护层。
三、施工准备1、技术准备(1)在工程开工前组织现场施工人员熟悉图纸,明确本工程的内容,分析工程特点及重要环节,核对本工程各种材料的种类、规格、数量,是否齐全,规定是否明确。
(2)防水材料进场时必须有产品合格证和产品检验报告,进场后在监理工程师的见证下取样、送检,合格后方可在工程中使用。
(3)卷材防水层所用的基层处理剂、胶粘剂、密封材料等配套材料,均应与铺贴的卷材材料相容。
2、施工现场准备(1)场地平整、表面坡度应符合设计和施工要求。
(2)做好现场卫生、文明的宣传、管理,各种材料、设备进出场需轻放、轻堆。
3、材料、工具准备(1)主材:自粘聚合物改性沥青防水卷材(聚酯胎)。
(2)辅材:水泥、胶水等。
(3)工具:扫帚、拖布、毛刷、料桶、美工刀、刮板、灰刀、滚筒等。
4、人员准备(1)施工现场负责人、技术负责人做到全盘考虑,认真研究各施工阶段所需投入的人力,做到心中有数,以减少盲目性,避免造成人力的不足或浪费。
(2)工程进度收尾阶段时,要特别重视合理安排工序,交叉作业及成品保护,防止已完工的项目被损坏。
管廊防水施工方案
管廊防水施工方案一、前期准备工作1.项目概述本项目是对一条地下管廊进行防水施工,目的是确保管廊内的设备及系统不受地下水的影响,保障设备的正常运行和维护工作的顺利进行。
2.工程调查在施工前进行地质勘测,确定地下水位、土壤类型、地下排水状况等情况,为后续防水施工提供参考。
3.施工方案设计根据调查结果进行施工方案设计,包括防水材料的选择、施工工艺的确定、施工队伍的组织等。
二、防水材料选择1.防水涂料选择适合地下管廊防水施工的防水涂料,具有良好的附着力、耐酸碱性、耐候性和耐磨性等特点。
2.防水卷材根据管廊的具体情况,选择合适的防水卷材,如聚氨酯弹性体防水卷材、高分子防水卷材等。
3.封堵材料选择合适的封堵材料,包括充填材料和密封材料,确保防水效果。
三、施工工艺1.准备工作清理施工现场,将管廊内的杂物清理干净,并做好安全防护措施,确保施工人员的安全。
2.防水涂料施工先对管廊进行清洗干净,然后进行底涂,用刷子或滚筒将底涂均匀涂抹在管廊墙面上,形成一层致密的底涂层。
底涂后,进行面涂,每次涂抹的涂料厚度应根据施工规范进行控制。
面涂涂料应均匀涂抹,确保涂层的平整和一致性。
3.防水卷材施工将选用的防水卷材按照规定的要求进行铺设和固定,确保卷材之间没有空隙和松动现象。
施工过程中注意卷材的翻边和焊接工艺的控制。
4.封堵施工根据施工现场的具体情况,选择合适的封堵材料进行填充和密封,确保管廊的整体防水效果。
四、施工安全措施1.工人安全施工人员必须进行必要的安全培训,并佩戴好安全帽、工作服、手套等个人防护用具。
2.施工区域划分将施工区域划分出来,并设置警示标志,提醒周围人员注意安全。
3.施工设备使用安全五、质量控制1.施工现场管理严格按照施工方案进行施工,确保质量和安全。
2.施工过程检查对施工过程进行定期检查,及时发现和处理问题,确保施工过程的顺利进行。
3.施工后验收完成施工后,进行验收,确保防水效果符合要求。
六、项目总结1.施工总结对整个施工过程进行总结,总结施工中的经验和教训。
管廊防水专项施工方案
防水专项施工方案1、编制依据与原则1.1编制依据《城市综合管廊工程技术规范》GB50838-2015;《地下工程防水技术规范》GB50108-2008;《地下防水工程质量验收规范》GB50208-2011;《热塑性聚烯烃(TPO)防水卷材》GB27789-2011;《带自粘层的防水卷材》GBT23260-2009;xx实施性施工组织设计;1.2编制原则(1)认真贯彻执行国家政策法规、规范标准和规程、设计文件等要求;(2)充分考虑本工程的特点、重点及施工难点;(3)在满足各项安全技术指标的前提下,尽可能降低工程成本;(4)充分发挥单位技术实力、施工机械设备配套能力及项目管理优势;2、工程概况2.1工程简介本标段综合管廊采用现浇钢筋混凝土矩形结构,采用明挖法施工,全封闭式防水设计;管廊底板、侧墙及顶板防水工程,均采用热塑性聚烯烃(TPO)防水卷材作为防水层,形成一个全封闭的TPO高分子卷材防水系统。
2.2技术标准2.2.1设计要求本工程采用C35抗渗混凝土,抗渗等级P6、P8,其施工时需注意以下方面:(1)混凝土材料需经检验,细骨料除了能满足一般要求外,细度模数以2.5~2.8mm,以减少水泥及水的用量,降低水化热,提高混凝土的抗渗性能。
(2)防水混凝土中各类材料的总碱量(Na2O当量)不得大于3kg/m;氯离子含量不应超过胶凝材料总量的0.1%。
(3)外加材料:一般混凝土中掺加适量的UEA膨胀剂。
以起到微膨胀作用,从而调节收缩变形产生的混凝土裂缝。
(4)为避免混凝土裂缝的出现,要掺加水泥重量0.5%~3%的缓凝剂,以调节混凝土的凝结时间;为减少混凝土的用水量,要掺加适量的减水剂。
2.2.2防水标准管廊主体结构防水等级为二级。
根据《地下工程防水技术规范》GB50108-2008相关标准,本地下结构防水等级为二级。
主要包含变形缝、施工缝防水、结构外侧防水涂料及卷材防水。
2.2.3防水层防水层有反粘型热塑性聚烯烃(TPO)防水材料、TPO防水卷材附加层、C20细石混凝土、干铺油毡、聚苯板保护层、水泥防水砂浆、聚酯无纺布隔离层、橡胶止水带、聚硫密封膏、乙烯泡沫塑料填缝板、止水条、钢板止水带。
城市管廊工程防水施工方案
城市管廊工程防水施工方案一、引言随着城市建设的不断发展,地下管网的建设和维护日益成为城市管理的重要工作。
城市管廊工程作为一种新型的城市地下管网建设形式,具有天然保护、便捷维护、安全高效等优势,被广泛应用于城市地下管网建设中。
然而,由于地下水位、地下水质等原因,城市管廊工程的防水施工是工程建设过程中必不可少的环节,关系着工程质量和使用寿命。
因此,设计合理的城市管廊工程防水施工方案至关重要。
二、地下水情况分析在进行城市管廊工程防水施工方案设计时,首先需要对工程所在地的地下水情况进行详细的分析。
地下水位的高低、水流的方向、水质的成分等都将直接影响到防水施工的具体方法和材料的选择。
在城市中,地下水位普遍较高,因此需要采取一系列的防水措斝措施。
三、防水施工方案设计1. 防水材料选用根据地下水情况分析,可以选用适合的防水材料。
例如,对于地下水位较高的地区,可以采用专业的防水胶涂料,其具有良好的附着力和抗压性能,能够有效抵御地下水的侵蚀。
对于地下水质较差的地区,可以选用抗渗性能更好的聚合物水泥浆等材料。
此外,还可以考虑使用双组份高分子防水涂料、防水卷材等材料,根据实际情况进行选择。
2. 防水施工工艺在进行城市管廊工程防水施工时,需要遵循严格的工艺操作规定,确保施工质量。
具体而言,首先需要对施工现场进行细致的清理和平整,保证施工材料的附着性。
其次,在进行涂料施工时,需要遵循厚涂、多涂、均匀涂的原则,确保防水材料的密实性和连续性。
同时,还需要注意施工时的温度、湿度、风速等因素,尽量避免在恶劣天气条件下进行施工。
为了减少渗漏的可能性,还可以考虑采用防水卷材、抗渗剂等多种方式进行综合施工,确保防水效果达到预期。
3. 检测验收标准为了保证城市管廊工程防水施工的质量,需要制定明确的检测验收标准。
具体而言,可以采用地下水位监测、地下水位下降试验、压力测试等方法,对防水施工后的管廊进行全面的检测验收。
只有达到标准要求的防水效果,才能够保证工程的质量和使用寿命。
地下综合管廊结构工程防水措施
地下综合管廊结构工程防水措施摘要:在正式开展施工缝浇筑作业前,首先要做的应该是确保施工缝处于干净清洁状态,然后对其进行界面剂涂刷作业。
另外,若采用水平浇筑作业,应在施工缝中融入遇水膨胀胶,并保证所使用的止水胶不存在气泡、空洞的情况,在使用止水胶进行施工缝填缝时,一般运用专用的注胶器进行,在填缝过程中,止水胶和施工缝两者间应避免出现气泡问题。
在施工过程中,如果出现气泡或者是止水胶膨胀,甚至是施工缝与止水胶之间存在脱离现象,要求施工人员先将止水胶进行清除处理,然后重新进行粘贴施工。
关键词:地下综合管廊;结构工程;防水措施引言智慧城市需求下,传统的城市浅埋管网难以满足城市给排水、供电、网络、燃气、供暖等功能网络的需求,在早期地铁及综合人防建设需求中,采用附属隧道布置城市综合管廊的工作逐渐成为独立工程。
在城市重点节点之间构建独立设计、独立运行的大断面管廊,用于城市地下隧道及智慧城市功能网络的辐射,并支持其功能的实现。
1地下综合管廊防水特点由于受地质构造和地下水量影响,导致综合管廊较之水平面更低,管廊材料容易被腐蚀。
因此,城市地下管廊应及时采取防水措施,并将防水工程作为建设工程的重点。
为了达到改善管廊质量和延长使用年限的目的,防水措施的制定必须结合特定的建设条件和按综合管廊的基本要求。
城市地下建筑综合管廊工程是一项大型市政建筑工程,其中的主体结构为钢筋混凝土。
开挖和支撑方法包括施工时的放坡锚喷和钢板桩支护,防水措施主要包括采用防水涂层和卷材。
该项目具有使用周期长、管线数量多、埋深较大、后期养护困难等特点。
根据上述所点,在防水措施上应做到以下调整:1)应根据各结构建筑物的性质确定防水材料。
2)在进廊的管线中有时候很可能会发现存在诸如高压线等多种类型的管线,从安全性考虑,应该保证其具备良好的防水和可靠性。
3)由于地下排水廊埋深相对较深,地下排水水位一般都超过地下排水走廊基层底板高度,要确保施工中不得有渗漏。
4)由于工程存在后期维修困难的情况,所以,防水工程应在设计时严格遵循预防、排水、截断、拦阻相协调的原则。
管廊防水施工方案范文
管廊防水施工方案概述管廊防水施工方案是指在建造或维护管道、电缆等地下通道的时候对其进行防水处理。
目的是防止地下水透入通道内部,保障管道运行的安全和可靠性。
本文介绍了常用的管廊防水施工方案,包括管道周边注浆、涂刷防水材料等。
管廊防水施工方案1. 注浆防水方案介绍注浆防水是指在管廊周围加压导致灌注材料进入地下,填充土壤中的缝隙来阻止水的渗透。
注浆防水能够适应各种地质条件,是比较常用的管廊防水方式,但需要专业的施工团队进行操作。
在进行注浆施工之前,需要先对管廊周围的地质情况和水位条件进行充分调查和分析,针对不同的情况制定相应的注浆方案。
适用范围•注浆防水适用于各种管廊的防水处理,尤其适用于深度较浅、土质较松软的地底通道。
•注浆防水还适用于管道旁边土壤稳定性较差的情况,通过注浆可以改善土体的强度和稳定性。
施工流程•注浆防水施工前,需要对管廊周围地质条件和水位条件进行调查和分析,制定注浆方案。
•清理管道周围的泥土和杂物,保持管道干净。
•在管道周围开挖注浆孔,注入合适的注浆材料。
注浆材料应选择质量好、使用方便、稳定可靠的材料。
•在注浆孔上方打开压力管,使注浆材料沿着孔道均匀流动。
•不断增压,使注浆材料填满孔道。
注浆后密切关注注浆效果和管道周围情况,如果发现有松动和渗水等情况,需要及时进行处理。
2. 涂刷防水材料方案介绍涂刷防水材料是将防水材料涂刷在管廊表面,形成一层防水保护膜。
涂刷防水材料的优点是施工便捷、费用低廉、施工时间短。
但缺点是防水膜易受外力损坏,需要经常检查和修补。
适用范围涂刷防水材料适用于管道较少的江河、湖泊、高速公路、铁路等深度较浅的地下通道。
适用于点式渗漏处和地下室渗水处理。
施工流程•准备涂刷防水的材料和施工工具。
•清理管道表面的油污和杂物,保持管道表面干净。
•将防水材料涂刷于管道表面,涂刷时应平整光滑,不要出现漏刷和刷重等情况。
•涂刷完毕后,待其干燥,检查防水膜的质量和平整度,如发现有缺陷,及时进行修补。
地下管廊防水施工方案
地下管廊防水施工方案地下管廊防水施工方案一、施工目标地下管廊防水施工的主要目标是确保管廊系统内部保持干燥,避免地下水渗漏、雨水倒灌及其他水源侵入管廊内部,防止管廊结构受到水蚀和水分侵蚀。
二、施工要求1. 施工前应对管廊结构进行全面检查,排除潜在的泄漏点,修复破损部分。
2. 选择优质的防水材料和施工工艺,确保施工质量和防水效果。
3. 施工过程中应确保施工现场安全,采取必要的防护措施。
4. 进行防水施工前,应严格按照设计图纸和施工方案进行施工准备工作,确保施工过程顺利进行。
5. 施工结束后,应对施工质量进行检查,确保防水效果达到设计要求。
三、施工工艺1. 清理工作: 在进行防水施工前,首先需要清理管廊表面的杂物和灰尘,确保防水材料能够充分附着在管廊表面。
2. 基层处理: 针对管廊表面存在的凹凸不平和裂缝等问题,需要先进行基层修复和处理,确保管廊表面光滑平整。
3. 防水材料涂刷: 选取适合的防水材料,根据实际情况进行涂刷施工,保证施工过程中材料的均匀涂布。
4. 抗裂层施工: 针对管廊表面易出现裂缝的位置,进行专门的抗裂层施工,提高防水层的抗裂性能。
5. 防水层施工: 根据设计要求和实际需要,进行防水层的施工,确保整个管廊的防水效果良好。
6. 检查和修补: 防水施工结束后,对防水层进行仔细检查,如发现破损或漏水等问题,及时进行修补,确保防水效果达到设计要求。
四、防水材料1. 防水涂料: 选择具有良好防水性能和耐久性的防水涂料,如聚氨酯防水涂料等。
2. 防水卷材: 可选择SBS或APP改性沥青等防水卷材,确保材料质量可靠。
3. 抗裂剂: 根据实际需要,选择适合的抗裂剂,提高防水层的抗裂性能。
4. 辅助材料: 包括底漆、胶水、密封胶等,用于增强防水层的附着性能和密封性能。
五、施工检验施工完成后,需进行防水施工质量检验,包括以下内容:1. 防水层的厚度符合设计要求,无漏刷现象。
2. 防水层表面光滑、均匀,无气泡和明显的缺陷。
地下综合管廊防水施工方案
地下综合管廊防水施工方案1. 引言地下综合管廊是现代城市建设中重要的基础设施之一,它承载着各类公用管线,如给排水管线、电力线缆、通信线缆等。
地下综合管廊的防水工程至关重要,能够确保各类管线长期稳定运行,防止地下水渗入管廊并对管线设施造成损害。
本文将介绍一种常用的地下综合管廊防水施工方案。
2. 施工工艺概述地下综合管廊防水施工的一般流程如下: 1. 了解地下水文及地下水位分布情况。
2. 按照设计要求进行土方开挖和地下管廊施工。
3. 清理地下管廊内部,并确保管廊内无积水、无杂物。
4. 对管廊壁、底板和顶板进行清理和处理。
5. 进行地下综合管廊防水材料的施工。
6. 检查施工质量,并进行相关试验。
7. 完成施工后,进行防水层保护和验收。
3. 施工材料及工艺3.1 防水材料选择 - 防水涂料:选用具有高抗渗性能的防水涂料,如聚合物改性水泥/沥青防水涂料。
- 防水卷材:可选择合成橡胶防水卷材或合成高分子材料防水卷材,具有良好的防水效果和使用寿命。
3.2 施工工艺 - 地下管廊清理:清理管廊内的积水、杂物和污物,并进行表面清理。
- 地下管廊处理:填补管廊壁、底板和顶板的不平整部分,并进行打磨和处理。
- 防水底涂:使用防水涂料进行底涂处理,覆盖整个管廊的底板和壁面。
- 防水涂覆:在底涂干燥后,使用防水涂料进行涂覆,保证涂层厚度均匀。
- 防水卷材铺设:使用热熔法或粘结剂将防水卷材铺设在管廊内壁、顶板和底板上。
- 卷材焊接:将防水卷材的接缝进行热熔焊接,保证接缝的密封性能。
- 防水卷材保护:铺设完防水卷材后,对其进行保护,避免人为损害。
- 检查与试验:对施工质量进行检查,并进行相关的防水性能试验。
4. 相关注意事项•在施工前,必须对地下水文进行充分了解,以保证地下管廊周围的地下水不超过防水层设计要求的水位。
•施工过程中必须保持管廊内干燥,避免地下水渗入。
•清理和处理管廊表面时,必须确保完全清除油污和杂物,以保证防水层的附着力。
地下综合管廊防水施工方案
地下综合管廊防水施工方案一、工程概况二、工程施工步骤1.施工前的准备工作在施工前,需要对地下综合管廊的设计图纸进行仔细审查,了解管廊的结构和布置。
同时对现场进行勘察,了解地下水位情况、土质状况等。
根据勘察结果,制定详细的施工方案和施工工艺。
2.基础处理根据地下综合管廊的设计要求,对其基础进行处理,确保基础面平整、坚实。
对于多层地下管廊,还需按照设计要求进行隔层处理。
3.防水材料选择选择适合的防水材料,常用的有高分子防水卷材、聚氨酯防水涂料等。
根据实际情况进行选择,确保材料质量可靠,防水效果好。
4.管廊防水施工(1)表面处理:将地下综合管廊的表面清理干净、除尘。
对混凝土表面开裂、起壳的地方进行修补,并保持表面湿润。
(2)切割检查线:根据设计要求,在地下综合管廊的地板和墙壁上划出检查线,用于随时检查施工质量。
(3)材料预处理:将防水卷材按照设计要求进行切割、预处理。
对于涂料材料,按照施工要求进行搅拌,并加入适量的稀释剂。
(4)面层施工:将防水卷材或涂料均匀地涂抹到地下综合管廊的地板和墙壁上。
对于卷材,要确保其与基层之间的粘结牢固,无空鼓。
对于涂料,要进行两遍涂刷,保证涂层的均匀性和厚度。
(5)连接处理:对于多层地下综合管廊,不同层之间的连接处要进行特殊处理,确保防水材料的连续性,避免漏水。
5.检查和验收防水施工完成后,对地下综合管廊进行全面检查,确保施工质量符合设计要求。
同时进行浸水试验,沿着地下综合管廊涂抹的防水材料处注水,观察是否有渗水现象。
如有问题,及时进行修复。
验收合格后,及时整理施工现场,交付使用。
三、安全措施1.施工人员需佩戴好相关的个人防护用品,如安全帽、防护眼镜、防滑鞋等。
2.施工现场要进行严格的安全管理,设置警示标志,划定施工区域,确保施工安全。
3.检查施工设备和材料的质量,确保施工过程中的安全可靠。
4.对施工过程中可能出现的危险情况进行风险评估,并制定相应的应急预案。
5.施工过程中,定期组织安全会议,加强安全教育,提高施工人员的安全意识。
管廊标准段防水施工方案
管廊标准段防水施工方案1. 管廊防水施工的重要性管廊是城市基础设施中的重要组成部分,其功能为承载各种管线和电缆,保障城市正常运行。
而管廊防水施工则是确保管廊在使用过程中不受地下水、雨水等外界因素的侵蚀和损害。
防水施工对于管廊的服务寿命、使用效果都起着重要的作用。
2. 防水施工流程2.1. 施工前准备在进行管廊标准段防水施工前,需要进行准备工作,包括确定施工方案、材料准备、工作人员培训等。
2.1.1. 确定施工方案根据管廊的设计要求和具体情况,选择合适的施工方案。
施工方案应包括施工工艺、施工过程、材料要求等内容。
2.1.2. 材料准备根据施工方案,准备好所需的防水材料,包括防水涂料、防水卷材、防水胶等。
材料的选择应符合国家相关标准和行业要求,并进行必要的检测和质量控制。
2.1.3. 工作人员培训对参与施工的工作人员进行培训,使其熟悉防水施工工艺,了解施工注意事项,提高施工质量和安全性。
2.2. 施工过程2.2.1. 表面处理在进行防水施工前,需要对管廊的表面进行清理和处理。
清除表面的灰尘、油污等杂物,并进行必要的修补,确保施工面清洁、平整。
2.2.2. 底层处理在管廊施工面上涂刷底层防水涂料,以增强防水层的附着力和密封性。
底层防水涂料可以选择树脂型或沥青型,根据具体情况来确定。
2.2.3. 防水层施工根据施工方案,选择合适的防水材料进行施工。
可以采用防水卷材或涂刷型防水涂料,对管廊施工面进行覆盖或涂刷。
施工过程中需要注意材料的均匀性、密封性以及与底层的粘结情况。
2.2.4. 二次验收施工完成后,进行二次验收。
验收内容包括施工质量、施工面覆盖率、防水层的厚度等,确保施工符合设计要求和相关标准。
2.3. 施工后处理2.3.1. 结束清理施工结束后,及时清理施工现场,清除杂物和废料。
保持施工现场的整洁和安全。
2.3.2. 质量保证在防水施工结束后,需要进行质量保证工作。
定期检查防水层的状况,及时发现并处理问题,确保防水效果持久。
城市地下综合管廊建设项目防水工程施工方案及技术措施
城市地下综合管廊建设项目防水工程施工方案及技术措施地下综合管廊防水遵循“防、排、截、杜相结合,刚柔相济、因地制宜、综合治理”的原则。
防水以钢筋混凝土结构自防水为主,辅以附加防水层加强防水,同时以施工缝、变形缝、预留孔洞等接缝防水为重点。
混凝土施工应加强结构的抗裂、抗渗能力,改善混凝土结构的工作环境,提高其耐久性。
本工程地下主体结构采用抗渗混凝土,强度等级为C30、抗渗等级为P8。
1111防水混凝土综合管廊施工中,由于施工环境较差,施工顺序的影响,使防水效果难以达到设计的理想状态,因此结构自防水是综合管廊防水成败的关键。
主体结构采用C30P8防水混凝土,具有良好的抗裂性能,结构防水混凝土在工程结构中不但承担防水作用,还要和钢筋一起承担结构受力作用,为确保防水混凝土质量达到结构自防水的目的,必须在以下几个方面采取有效措施。
⑴防水混凝土自身性能的选择与确定结构自防水混凝土必须具备密实度高、收缩率小、强度高、可灌性好的多种性能,结合本工程特点,具体施工技术要求如下:A.水泥使用品质较稳定的转窑42.5R号普通硅酸盐水泥,含碱量(Na2O)不超过0.6%,性能指标必须符合《通用硅酸盐水泥》(GB175∙2007∕XG1∙2009)标准的规定。
B.石子采用质地坚硬、附着物少的优质石子,粒径级配0.5~2.5,石子最大粒径不宜大于40mm,含泥量不大于1%,泥块含量不大于0.5%,所含泥土不呈块状或包裹石子表面,吸水率不应大于1.5%,不使用砂岩骨料。
C.砂子采用符合现行《普通混凝土用砂、石质量及检验方法标准》(JGJ52∙2006)的河砂(中砂),含泥量不大于3%,泥块含量不大于1%。
D.水拌制混凝土使用的水,采用不含有害物质的洁净水。
PH 值小于4的酸性水和PH值大于9的碱性水、硫酸盐含量(按SO42∙计)超过水重量1%的水,海水均不得使用。
E.粉煤灰采用一级品质,稳定性好的磨细粉煤灰代替部分水泥用量,以提高磅的易性,掺量不大于水泥用量的20%o⑵防水混凝土配合比防水混凝土的配合比,应根据工程要求、选材要求、结构条件和施工方法,通过试验确定。
地下管廊防水施工方案
地下管廊防水施工方案地下管廊是现代城市建设中必不可少的基础设施之一,而防水施工则是保证管廊运行安全和稳定的重要环节。
本文将针对地下管廊防水施工方案进行详细阐述。
一、施工前准备工作在进行地下管廊防水施工之前,需要进行一系列的准备工作:1. 方案设计:根据实际情况,制定防水施工方案,包括防水材料选择、施工工艺及施工步骤等。
2. 材料采购:采购符合国家标准的防水材料,确保材料的质量和可靠性。
3. 现场勘测:对地下管廊的结构、环境等进行详细勘测,为后续的施工提供准确的数据和信息。
二、施工步骤1. 清理施工区域:清理地下管廊内部和周围的杂物、泥土等,确保施工区域干净整洁。
2. 表面处理:对管廊的内壁表面进行处理,如去除浮灰、油污等,确保防水涂料能够牢固附着。
3. 防水涂料施工:根据防水方案,选择适合的防水涂料,采用滚涂或刷涂的方式进行施工。
在施工过程中,要注意涂料的均匀性和涂层的厚度合理性。
4. 防水卷材铺设:如果采用防水卷材作为防水材料,需要进行铺设。
铺设时要确保卷材之间的接缝严密,以防止水分渗透。
5. 植筋工程:在防水层上设置植筋,通过植筋与管廊结构的连接,增加防水层的牢固性和稳定性。
6. 密封处理:对管廊中的孔洞、接缝等进行密封处理,确保整个管廊的连续性和防水性能。
三、施工质量控制1. 材料质量控制:在施工过程中,对所采购的防水材料进行质量检查,确保材料的合格性。
2. 工艺控制:严格按照防水施工方案进行施工,保证每一个环节的正确性和有效性。
3. 检测监控:在施工过程中,进行防水层的质量检测,如压力试验、渗透试验等,确保防水层的稳定性和可靠性。
4. 防水层保护:在施工完成后,采取有效的措施保护防水层,避免外力对防水层的破坏。
四、施工安全措施1. 施工现场安全:在施工现场设置合理的安全警示标识,确保工人的人身安全。
2. 通风环保措施:采取相关措施,保证施工现场的通风良好,防止有害气体滞留。
3. 废弃物处理:及时清理施工现场的废弃物,做到环境整洁,防止污染。
管廊防水施工方案39197
管廊防水施工方案39197管廊防水是建筑工程中非常重要的环节,其施工方案需要做到细致、科学,确保管廊的长期使用能够达到水密性和防漏性的要求。
下面是一份关于管廊防水施工方案的详细说明,共计1200字以上。
一、工程概况该管廊位于城市新区地下,主要用于电力、通信等管线的走向,需保证其具有良好的防水性能。
管廊的结构形式为预制预应力混凝土构造,采用箱式结构,长XXX米,宽XXX米,高XXX米。
二、工程准备1.施工单位需对施工区域进行认真勘察与测量,制定详细的施工方案,并报请相关部门审核。
2.准备完备的施工人员,并根据施工形式制定相应的操作规程。
3.购买所需的施工材料,包括防水涂料、防水卷材、填缝胶、地基防水材料等。
对于防水材料要进行验收,并严格按照相关标准进行保管,确保防水材料的质量。
三、施工方案1.地基处理首先对管廊的地基进行清理,去除杂物、残渣等。
然后进行地基的处理,采取以下措施:(1)清理地面,确保基底的平整、干燥。
(2)在地基表面施工反渗透层,以提高耐水渗的性能。
(3)进行地基防水施工,可采用防水涂料或防水卷材,要做到涂刷均匀、覆盖面广。
2.基础防水为加强基础的防水性能,应对基础部位也进行相应的防水处理:(1)在基础周边埋设排水管道,以防止地下积水对基础部位的侵蚀。
(2)在基础周边施工基础防水带,以确保基础与上部结构的密封性。
3.结构防水针对管廊的预制混凝土结构,应采取以下措施:(1)在预制混凝土表面施工防水涂料,涂刷均匀且严禁漏涂。
(2)在预制混凝土缝隙处施工填缝胶,填充缝隙并确保填充均匀。
(3)在预制混凝土表面铺设防水卷材,注意卷材的错缝处理和压接处的粘接牢固。
4.屋面防水管廊的顶部作为屋面部位,也需要进行防水处理:(1)在屋面施工防水涂料,确保图层均匀。
(2)在屋面缝隙处施工填缝胶,填充缝隙并确保填充均匀。
(3)在屋面铺设防水卷材,留意卷材的错缝处理和压接处的粘接牢固。
5.排水处理为了确保管廊及其周边地区不会积水,需进行以下排水处理:(1)在地面周边突起处施工雨水排水涟漪,以改善排水状况。
地下管廊防水施工方案
地下管廊防水施工方案地下管廊是城市建设中不可或缺的基础设施,防水施工方案的合理性和可靠性对地下管廊的长期使用和维护至关重要。
根据地下管廊结构和使用环境的不同,我们可采用以下施工方案:一、地下管廊结构防水施工方案:1. 建立有效的防水层:在地下管廊结构的内、外墙面和底部都需进行有效的防水处理。
可以采用防水卷材、防水涂料或者防水砂浆等材料,在墙面和底板表面形成一层完整的、耐酸碱、耐侵蚀的防水层。
2. 加强接缝处理:地下管廊结构中的接缝是防水的薄弱环节,需进行加强处理。
可以采用密封胶或者密封条对接缝进行填充和封闭,确保接缝处的防水性能。
3. 防水施工质量监控:在防水施工过程中,需要加强对施工质量的监控,确保施工工艺和材料的合格性。
可以采取施工随机抽检、现场监测等措施,及时发现并纠正施工中的问题。
4. 加强管理和维护:防水施工完成后,需要加强对地下管廊的日常管理和维护,定期检查防水层的完整性和性能,及时处理防水层的破损和老化问题,确保防水效果的持久性。
二、地下管廊使用环境防水施工方案:1. 沟渠水道的防水:在地下管廊周围有水渠或者下水道的情况下,需加强对沟渠水道的防水处理。
可以在沟渠底部和两侧设置防水层,采用防水涂料或者防水卷材等材料对沟渠表面进行处理,确保不受渗水和湿度的侵蚀。
2. 地下水位的防水:在地下管廊周围地下水位较高的区域,需采取有效的抗渗水措施。
可以在地下管廊的墙面和底部设置防渗漏层,通过防水卷材、防水涂料或者防水砂浆等材料对地下管廊进行防水处理,阻止地下水的渗入。
3. 表土渗水的防水:在地下管廊周围有大量表土存在的情况下,需采取防渗水措施。
可以在地下管廊的外墙面设置防水层,采用防水卷材或者防水涂料等材料对地下管廊进行防水处理,阻止表土中水分的渗入。
综上所述,地下管廊防水施工方案应根据管廊结构和使用环境的不同而定制。
施工过程中要加强质量监控,注重细节处理,确保施工质量和防水效果。
同时,在施工完成后要加强对地下管廊的管理和维护,定期检查和修复防水层的问题,确保防水效果的持久性和可靠性。
综合管廊工程防水施工专项技术方案
综合管廊工程防水施工专项技术方案1防水措施(1)主要防水设计综合管廊主体防渗的原则是“以防为主,防、排、截、堵相结合,刚柔相济,因地制宜,综合治理”。
主要通过采用防水混凝土配合多层防水材料,合理的结构分缝、科学的细部设计来解决综合管廊钢筋混凝土主体的防渗。
1)底板:100mm厚C20素混凝土垫层一20mm厚1: 2.5水泥砂浆—15mm厚高密度聚乙烯自粘胶膜防水卷材一50mm厚C25细石混凝土保护层一P8防水钢筋混凝土底板(混凝土C40)一水泥基渗透结晶型防水涂料。
2)侧壁:6mm厚聚乙烯泡沫塑料板保护墙一15mm聚脲涂料防水 -15mm厚高密度聚乙烯自粘胶膜防水卷材一2mm厚水泥砂浆一P8防水钢筋混凝土顶板(混凝土 C40)一水泥基渗透结晶型防水涂料。
3)顶板:70mm厚C25细石混凝土保护层一15mm厚聚乙烯涂料防水一15mm厚高密度聚乙烯自粘胶膜防水卷材一20mm1: 2.5水泥砂浆找平一P8防水钢筋混凝土顶板(混凝土C40)一水泥基渗透结晶型防水涂料。
(2)细部防水设计在节与节之间按30m一段设置变形缝,内设橡胶止水带,并用低发泡塑料板和双组份聚硫密封膏嵌缝处理,此外在缝间设置剪力键,以减少相对沉降,保证沉降差不大于30mm,确保变形缝的水密性。
在变形缝、施工缝、通风口、投料口、出入口、预留口等部位,是渗漏设防的重点部位。
1)变形缝变形缝的设计要满足密封防水、适应变形、施工方便、检修容易等要求。
变形缝防水采用复合防水构造措施,中埋式橡胶止水带与外贴防水层复合使用。
用于沉降的变形缝其最大允许沉降差值不应大于30mm。
变形缝处混凝土结构厚度不应小于300mm。
用于沉降的变形缝的宽度宜为20~30mm。
2)施工缝由于综合管廊为现浇钢筋混凝土地下箱涵结构,在浇筑混凝土时分两层施工,即在管廊底板以上300〜500mm处设置水平施工缝,该水平施工缝采用埋设遇水膨胀止水条防渗。
3)穿墙管因为有各种规格的电缆需要从综合管廊内进出,根据以往地下工程建设的教训,该部位的电缆进出孔是渗漏最严重的部位。
地下管廊防水施工方案
地下管廊防水施工方案背景随着城市发展的加速和基础设施建设的不断推进,地下管廊在城市中的应用越来越广泛。
地下管廊作为城市各种公共设施和管线的重要基础设施,其建设和运营对城市的正常运转和发展具有重要意义。
然而,地下管廊所处的地下环境复杂,受到地下水位、土壤渗透性等多种因素的影响,防水施工是地下管廊建设中的重要环节。
防水施工方案的目标地下管廊防水施工的目标是保证管廊的长期正常运行,防止地下水、外来渗水等因素对管廊结构和设备设施的损害。
防水施工方案的技术要点1.基坑开挖阶段:在基坑开挖阶段,应注意及时排水,保持基坑内干燥,以减少地下水位的影响。
2.底板防水:在地下管廊底板施工前,应对地下土壤进行分析,确定是否需要进行底板防水处理。
常用的底板防水材料包括聚合物修补料和聚氨酯喷涂材料等。
3.墙面防水:地下管廊的墙面防水施工应注意对墙面进行清洁处理和基层处理,然后选择适合的防水材料进行施工。
常用的墙面防水材料包括聚氨酯、沥青等。
4.吊顶防水:地下管廊吊顶的防水施工应注意保持吊顶平整,清理吊顶表面的杂物和灰尘,然后选择适合的防水材料进行施工。
常用的吊顶防水材料包括聚合物防水涂料和聚氨酯涂层等。
5.排水系统:地下管廊的排水系统应设计合理,保证排水畅通。
在施工过程中,应注意排水管道的布置和埋深,确保地下水正常排出。
施工流程1.地面准备工作:清理施工现场、布置安全警示标志等。
2.基坑开挖:按设计要求进行基坑开挖,并及时排水。
3.底板处理:清理底板表面,进行基层处理,然后进行底板防水施工。
4.墙面处理:清洁墙面,进行基层处理,选择适合的防水材料进行墙面防水施工。
5.吊顶处理:清洁吊顶表面,选择适合的防水材料进行吊顶防水施工。
6.排水系统安装:根据设计要求安装排水管道和设备。
7.系统检测:对防水系统进行检测,确保施工质量。
8.竣工验收:进行施工质量验收,确保防水施工符合规范要求。
施工质量控制1.施工前的技术交底:施工单位应对施工人员进行技术交底,确保施工人员了解防水施工所需控制的关键环节。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地下管廊防水施工方案
一、工程概述
地下管廊是指运输、供水、供气、电力等用途的各种管线集中敷设的
地下通道,是城市基础设施的重要组成部分。
为了保证地下管廊的正常使
用和运营,必须进行防水施工。
本方案针对一个地下管廊项目的防水施工进行详细介绍,包括施工前
的准备工作、施工材料选用、施工过程和施工后的检验等。
通过科学、严
谨的施工方法和技术,保证地下管廊的防水效果。
二、施工前准备工作
1.确定施工范围和施工时间,并编制详细施工计划。
2.协调相关部门,确保施工区域的通行畅通,以便材料运输和施工作业。
3.做好地质勘探工作,了解施工地区的地质状况,包括土层结构、地
下水位等。
4.确定防水施工的施工方式和方法,包括切割、修补、覆盖等技术方案。
5.选择适合的防水材料,如防水卷材、防水涂料等。
三、施工材料选用
1.防水卷材:选择符合相关标准的防水卷材,如聚合物改性防水卷材、合成橡胶防水卷材等。
根据地质勘探结果和施工要求,选择适合的厚度和
弹性系数。
2.防水涂料:根据施工地区的需求选择适合的防水涂料,如聚合物水泥防水涂料、水性聚氨酯弹性防水涂料等。
施工时要注意涂料的施工厚度和涂布面积。
3.辅助材料:包括防水涂料用的胶水、密封胶等,以及施工所需的辅助材料,如胶带、刷子等。
四、施工过程
1.地面准备:清理施工现场,保持地面干燥、洁净。
2.检查管道:检查管道是否有裂缝、破损等缺陷,必要时进行修补。
3.防水卷材施工:根据管廊的形状和尺寸,将防水卷材进行切割,并根据需要修补连接处。
然后将防水卷材铺设在管廊表面,并用胶水或熔融的方法固定。
4.防水涂料施工:根据防水涂料的要求,使用刷子或辊筒将涂料均匀地涂布在管廊表面。
根据施工要求,可以涂布多层涂料。
5.管道连接处的处理:对于管道连接处,可以使用防水涂料或专用的密封胶对其进行密封处理,保证防水效果。
6.施工质量检验:施工完成后,进行质量检验,包括检查防水层的厚度、涂层的密实程度等。
五、施工后的检验
1.防水层的厚度检验:使用适当的仪器对防水层的厚度进行检测,确保达到设计要求。
2.防水层的质量检验:通过对涂层的观察、试验等方式,检验防水层的质量,包括密实程度、附着力等。
3.强度试验:对施工完成的管廊进行强度试验,以确保施工质量。
4.漏水检测:使用压力测试仪器或其他漏水检测方法,对施工完成的地下管廊进行漏水检测。
通过以上施工过程和质量检测,可以确保地下管廊的防水效果,并提供工程验收时所需的检验报告和资料。
同时,需要注意环境保护工作,施工过程中要遵守环境保护法规,做好防水施工的废弃物的处理工作。
