重庆轨道交通风险评估报告(一号线)风险评估报告泛华保险公估有限公司二〇一五年六月五日风险评估结论声明:本报告是对重庆轨道交通一号线可能存在的风险进行评估。

报告内容是以被考察公司的现场环境和生产特点以及考察同期可得到的信息为基础进行编写的。

报告目的在于协助贵司降低人伤、火灾、爆炸、机器设备损坏等风险,但不表示除本报告记载事项内容外,已无其他危险的存在。

本报告不构成泛华保险公估有限公司对评估项目是否安全或是否符合法律、法规和条例的判定或保证,不承担发现和消除可能导致事故或损失的风险的义务。

目录前言本次风险查勘是受安诚财产保险股份有限公司重庆分公司的委托,并在重庆轨道交通(集团)有限公司相关各方面的大力支持和配合下,我司公估师和相关专家结合相应的专业知识,做出本风险查勘报告。

我司很荣幸被邀请对重庆轨道交通一号线进行风险评估工作。

根据重庆轨道交通(集团)有限公司安排,我司公估师、专家及贵司有关人员于2015年6月02日对重庆轨道交通一号线现场进行了查勘。

由于受相关资料和现场查勘时间所限,本次风险评估的范围存在一定的局限。

希望本报告能够对一些重要的风险源与风险之间的相互作用进行评价,使委托方安诚财产保险股份有限公司重庆分公司对将要承保的重庆轨道交通一号线存在的风险有个比较清晰的认识,从而做出更加贴切的确定防灾防损方案。

本风险评估报告之所以能顺利完成,全得力于安诚财产保险股份有限公司重庆分公司、重庆轨道交通(集团)有限公司有关负责同志的大力支持和积极配合。

我司就本次风险查勘所获得的全部资料仅用于撰写本风险报告使用,未经业主允许绝不他用,特此声明。

第一篇风险评估基本方法及标准风险评估基本方法⑴、专家调查法其应用由两步组成:首先辨识出某一特定风险单位可能遇到的所有风险,列出风险调查表;然后利用专家经验对可能的风险因素的重要性进行评价,综合成整个风险单位可能面临的主要风险。

专家调查法的操作流程为:第一步:设定专家权重 第二步:确定风险单位划分原则 第三步:确定各个风险单位范围第四步:确定各个风险单位包含的风险单元(如:内含建筑、电气线路、照明设施等) 第五步:获得事故发生后各类损失的概率密度函数分布曲线 第六步:获得各事故发生前损失的概率函数和分布函数曲线 第七步:获得不同工况总体损失的概率函数和分布函数曲线 ⑵、模糊综合评判方法所谓模糊综合评判,说得通俗一点,就是权衡各种因素项目,给出一个总概括式的优劣评价或取舍来,属于多目标决策方法。

重庆市轨道交通5号线一期工程施工组织设计

重庆市轨道交通5号线一期工程施工组织设计

重庆市轨道交通5号线一期工程供电5401标施工组织设计编写单位(盖章):编写人:审核人:审批人:2016年4月24日目录1.工程概况 (1)2.施工部署 (1)2.1组织机构及临时设施 (1)2.1.1施工组织机构 (1)2.1.2临时设施建设 (2)2.2施工组织程序 (2)2.3设备吊装及运输组织方案 (2)2.3.1设备运输程序确定 (2)2.3.2设备运输方式确定 (3)2.3.3设备运输准备工作 (3)2.3.4设备吊装运输 (4)2.3.5主要施工技术 (4)2.3.5.1动力变压器的运输 (4)2.3.5.2柜类设备的运输 (4)2.3.6资源配置 (5)2.3.6.1人员准备 (5)2.3.6.2工器具及材料准备 (5)2.3.7进度安排与控制 (7)2.3.8质量标准与控制 (7)2.3.8.1技术要求 (7)2.3.8.2安全措施 (8)2.3.9保证措施 (9)2.3.9.1防止起重机事故措施 (9)2.3.9.2防止高处坠落措施 (10)2.3.9.3操作人员要做到十不吊 (10)2.4文明施工与环境保护 (11)2.5设备运输路径图 (11)3.主要工程施工方法及措施 (11)3.1变电工程施工方案 (11)3.1.1变电所系统施工方法 (12)3.1.1.1基础预埋件安装 (13)3.1.1.2设备运输 (14)3.1.1.3变压器安装 (14)3.1.1.435K VGIS开关柜安装 (15)3.1.1.5直流设备安装 (16)3.1.1.6低压开关柜安装 (17)3.1.1.7电缆支架、桥架安装 (18)3.1.1.8接地母线安装 (19)3.1.1.935K V变压器侧电缆终端头制作 (20)3.1.2.0变电所电缆敷设 (21)3.1.2.1变电所二次校配线 (21)3.1.2.2区间联跳电缆、光缆敷设 (22)3.1.2.3光缆接续、成端 (23)3.1.2.4密闭性母线槽安装 (24)3.1.2.5电气试验和调试 (25)3.1.2.6防火封堵 (26)4.施工进度计划(含工期安排) (27)4.1项目施工工期总目标 (27)4.2各阶段、节点工期安排 (27)5.资源配置计划 (27)5.1人员配置计划(含主要人员配置、劳动力组织安排) (27)5.1.1施工管理及技术人员配置计划 (27)5.1.2劳动力组织计划 (28)5.2机械配置计划(含小型机具配置、大型机械配置) (28)5.2.1施工机械配置表及进场时间 (29)5.2.2施工机具配置表及进场时间 (29)5.2.3试验仪器仪表配置表及进场时间 (31)6.质量管理 (31)7.安全管理 (32)8.文明施工管理 (33)9.驻地管理 (33)10.现场材料及设备管理 (34)11.安全,质量,工期保证措施 (34)11.1安全施工承诺 (34)11.2质量保证承诺 (35)11.3工期承诺 (35)12.成品保护措施 (35)12.1成品保护注意事项 (35)12.2在施工过程中采取防护和隔离措施 (36)12.3设备的保护措施 (36)12.4精密设备的保护措施 (36)12.5交工验收前的成品保护 (36)13.合理化建议 (36)1. 工程概况1、工程名称:重庆市轨道交通五号线一期工程供电5401标。

地铁建设调研报告

地铁建设调研报告

地铁建设调研报告地铁建设调研报告一、调研目的与背景近年来,城市化进程不断加快,城市交通问题日益突出。

地铁作为一种高效、快速、环保的交通方式,越来越受到城市规划者和广大市民的重视。

本次调研旨在了解地铁建设的现状和影响,并探讨其在未来城市发展中的作用。

二、调研方法本次调研采用了问卷调查、实地考察和专家访谈等方法。

问卷调查主要面向城市居民,旨在了解他们对地铁建设的看法和期望;实地考察重点观察了地铁线路规划、车站设施和运营管理等方面;专家访谈则针对相关领域的专家学者,听取他们的建议和意见。

三、地铁建设现状1. 地铁规模:自1979年我国开通第一条地铁线以来,地铁建设取得了快速发展,目前我国地铁运营里程已位居世界第二,仅次于美国。

2. 地铁运营效益:地铁作为城市交通的主力军,为市民提供了快捷、便利的出行条件,有效缓解了交通拥堵问题。

此外,地铁运营还带动了周边商业发展,成为城市繁荣的重要标志。

3. 地铁建设特点:地铁建设通常分为地下、地上和地表三类,根据城市特点和交通需求进行选择。

地铁建设过程中的环境保护、消防安全、车站建设等方面都需要高度重视。

四、地铁建设对城市发展的影响1. 促进城市经济:地铁建设不仅改善了市民出行环境,还提高了城市形象和吸引力,吸引了更多的投资和人才流入,进一步促进城市经济发展。

2. 缓解交通压力:地铁作为快速交通方式,有效缓解了城市交通拥堵问题,提高了出行效率。

通过与其他交通方式的衔接和转换,实现了多元化出行的便利。

3. 增加居民福利:地铁建设使得城市中的居民出行更加便利,特别是对于老年人、残疾人等特殊群体来说,地铁的无障碍设施极大地提高了他们的生活质量。

五、地铁建设面临的问题与挑战1. 资金来源:地铁建设需要大量的投资,而目前主要依靠政府的财政拨款。

因此,需要进一步完善地铁建设的资金来源机制,吸引社会资本参与。

2. 建设安全:地铁建设过程中需要注意消防安全、环境保护等问题,加强相关法规和制度的制定和监管,确保建设的安全和可持续发展。

修建地铁的工作总结报告

修建地铁的工作总结报告

修建地铁的工作总结报告
近年来,随着城市化进程的加速,地铁成为城市交通建设的重要组成部分。

了满足城市居民出行需求,我市在过去一年中进行了多个地铁线路的修建工作。

现就此工作进行总结报告如下:
一、项目规划和准备阶段。

在项目规划和准备阶段,我们进行了大量的前期调研和规划工作。

首先,我们
对城市交通状况进行了全面分析,确定了地铁线路的走向和站点设置。

其次,我们与相关部门进行了充分沟通,协调解决了施工中可能遇到的各种问题,确保了项目的顺利进行。

二、施工阶段。

在施工阶段,我们严格按照施工计划进行工作,确保了工程的质量和进度。

们采用了先进的施工技术和设备,提高了工程效率,同时也注重了施工安全和环保工作。

在施工过程中,我们积极与居民沟通,减少了对周边环境和居民生活的影响。

三、验收和投入使用。

在地铁线路修建完成后,我们进行了严格的验收工作,确保了地铁线路的安全
和质量。

同时,我们组织了相关培训和演练工作,提高了地铁运营人员的技能和应急处置能力。

最终,我们成功地将地铁线路投入使用,为城市居民提供了便捷、快速的出行方式。

总结,通过一年的努力,我们成功完成了多个地铁线路的修建工作,为城市交
通建设作出了重要贡献。

但在工作中也暴露了一些问题,如施工过程中的交通拥堵、施工噪音等,需要我们在今后的工作中不断改进和完善。

我们将继续努力,为城市交通建设贡献更大的力量。

希望相关部门和领导能够对我们的工作给予肯定和支持,同时也欢迎社会各界提出宝贵意见和建议,共同推动城市交通建设的发展。

重庆地铁一号线环境岩土工程问题及对策初探

重庆地铁一号线环境岩土工程问题及对策初探

万方数据 万方数据 万方数据1124地下空间与工程学报第4卷等。

可见施工方法的选择,受沿线工程地质、水文地质条件以及所处环境、地面建筑物、地下构筑物、河道交通、道路交通、施工难度、工期和土建造价等等多种因素的影响和制约,方案的选择不仅要满足地铁工程本身的使用功能,同时也要满足合理开发利用地上、地下有效空间的要求,充分考虑并尽量减小施工期间对地面交通、房屋拆迁、管线改移的不利影响。

3.5地下水与地面沉降地铁一号线工程建设不可避免地会对地下水环境造成一定的影响。

区内岩层富水性差,地下水主要储存在土层孔隙和基岩风化裂隙中一孔隙水的泉水流量在0.OllL/s以下,裂隙水的泉水流量在0.08L/s以下,向洞内排泄的地下水流多为滴水或间歇性股状水流[3]。

隧道掘进过程中必须及时衬砌,并做好注浆止水。

地下水问题在地下车站基坑开挖中显得尤为突出,必须足够重视,其防治对策为:(1)结构防水设计中遵循”以防为主、刚柔结合、多道防线、因地制宜、综合治理”以及”防水与结构设计并重和统一考虑”的原则,应根据不同的结构型式、水文地质条件、施工方法、施工环境、气候条件等,采取相适应的防水、限量排水措施。

(2)重点调查区域地下水位下降、地下水资源衰减、地面沉降、地裂缝、生态环境恶化、水质污染,土地盐渍化、沼泽化、地方病等。

调查其分布、规模(或程度)、危害、形成条件及产生原因。

3.6相互作用问题3.6.1与上层建筑相互作用地铁一号线沿线建筑、管线非常密集,既有现代化的高层建筑,也有部分建国前建成至今的老建筑,建筑安全保护是重中之重;地下诸多管线年代久远,调查困难,且存在渗漏现象,对地铁工地构成了较大威胁,同时地铁施工也必然影响周边管线和建筑的安全。

如图3为地铁与邻近建筑施工的环境保护技术。

笔者曾对类似工程进行数值分析并采取有效的保护邻近建筑的措施[1副。

3.6.2与其他地下工程(隧道)的相互作用图4为大坪隧道与城市轻轨隧道、襄渝铁路隧道三层立体交叉,大坪隧道以其开挖断面面积大,隧道横向跨度大,被称为“亚洲最大城市隧道”。

重庆地铁站空间迷路情况调查报告

重庆地铁站空间迷路情况调查报告

重庆地铁站空间迷路情况调查报告摘要:随着城市的快速发展,轨道交通这一出行方式在人们的日常生活中占据了越来越多的比重,而随着发展一同而来的还有地铁站空间复杂性的提升,在山地城市等限制条件多的城市尤为明显,这对人们的寻路造成了一定的压力。

本文选择了重庆作为调查对象,以期总结出山地城市地铁站空间现有的问题及其成因。

关键词:地铁站;迷路现象;空间的复杂性引言:当下,全国的地铁系统在飞速发展中,而当未来地铁逐渐普及至中西部地区时,山地城市的地铁空间设计必然会被放大化,因此本文通过对重庆地铁系统简单的调研,希望能为以后的研究提供一点帮助。

一、重庆轨道交通系统发展现状截至2023年2月,重庆轨道交通系统目前已经建成11条线路,分别是1、2、3(包含空港线)、4、5、6、9、10号线、环线、国博线、江跳线,运营里程501千米。

其中,1、4、5、6、9、10号线、环线、国博线为地铁系统,2、3号线为单轨系统(跨座式单轨),江跳线为市域(郊)铁路。

重庆地铁系统的11条线路覆盖了市中心及周边的主要商业区、政府机关区、居民区、高校及旅游景点等重要区域。

同时,还有多条地铁线路正在建设中,预计在未来几年逐步开通。

据国家数据网统计,2022年全年客运量达到9.1亿人次。

二、重庆地铁站迷路现象的成因重庆地铁系统的发展无疑是相当快速的,但是快速的发展也带来了一些弊病,地铁站空间的复杂化便是其中之一,这种复杂化的空间会给使用者的寻路效率带来极大的挑战。

笔者在重庆轨道交通系统的所有地下站点中进行了调查,400名被试者中,从来没有遇到过寻路问题的人数占比为31%,52%的被试者表示自己偶尔会出现迷路的情况,剩余17的被试者则会频繁的遇到寻路问题,从这个数据中我们不难看出即使是到了现代,地下空间的寻路问题依然普遍存在,因此这依旧是一个值得设计者考虑的问题。

1、地理环境重庆地理环境的复杂性是对地铁站设计产生影响的一个重要因素。

重庆地理环境以山地为主,地形起伏较大,地质条件复杂,同时重庆位于我国南北地震带中段东侧,属于中等地震活动地区,这些都对地铁站的设计和建设提出了较高的要求。

重庆市轨道交通五号线标“·”较大坍塌事故调查报告

重庆市轨道交通五号线标“·”较大坍塌事故调查报告
(4)属地监管部门高新区建设局。
针对重庆轨道交通五号线一期工程土建 5108 标,高新区建设局未严格落实属地监管职责。根 据《重庆市人民政府办公厅关于加强安全生产监管执法的意见》(渝府办发〔2015〕207 号) 第二条第(五)项规定:“切实强化政府监管责任。各区县(自治县)人民政府要严格落实属地 监管职责,组织负有安全生产监管职责的部门按照职责分工,对本行政区域各类企业(包括中 央、市属企业)进行严格执法检查和监督管理,实施安全生产日常检查,承担属地监管责任; 有安全生产监督管理职责的各级部门负责本行业领域的安全监管,承担直接监管责任”;《重 庆市城乡建设委员会关于房屋建筑和市政基础设施工程项目施工安全生产实行属地监督管理 的通知》(渝建〔2011〕468 号)第一条规定:“从本通知印发之日起,全市所有房屋建筑和 市政基础设施工程按照属地管理原则,全部由工程项目所在地区县城乡建设主管部门履行安 全监管职责,负责项目的施工安全监管工作”。经调查,高新区建设局主要做了轨道建设的 相关征地、拆迁及协调工作;轨道建设临时用地协调;群众投诉解释、围挡美化修整、进出 车辆带泥扬尘等督促工作。但高新区建设局未履行安全属地监管职责,未对辖区内的重庆轨 道交通五号线一期工程土建 5108 标项目制定相应安全检查计划,也未采取安全监管措施,针 对生产安全事故的防范存在失察失管。高新区建设局对该事故负有管理责任。
③施工单位对事故段进行二衬双层钢筋衬砌的过程中,对其稳定性变化和相应维稳措施缺乏 实践经验,加固措施不当,对可能导致坍塌的风险判断预估不足。根据《巴山站~凤西路站 矿山法区间二衬及防排水施工技术方案》:“5.4 风险预防措施(5)钢筋坍塌事故 4)必要时在 骨架两侧设置缆风绳或斜撑等措施”。在二衬双层钢筋失稳坍塌事故现场,在台车右侧第一 阶平台上方约 2m 高位置的掌子面上发现一根 22 锚杆与坍塌的钢筋骨架焊接拉结,二衬双层 钢筋失稳坍塌后,该焊接拉结点已脱落;事故现场未见两侧设置缆风绳或斜撑等其他措施(纵 向临时支撑)。

重庆轨道交通一号线风险评估报告

重庆轨道交通一号线风险评估报告

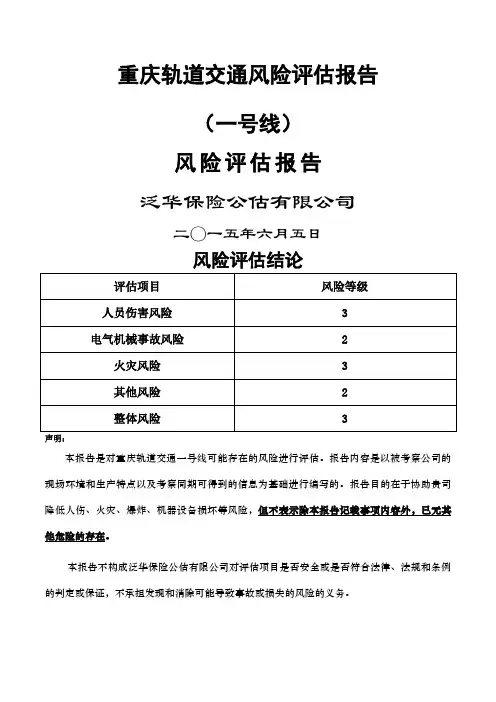

重庆轨道交通风险评估报告(一号线)风险评估报告泛华保险公估有限公司二〇一五年六月五日风险评估结论评估项目风险等级人员伤害风险3电气机械事故风险2火灾风险3其他风险2整体风险3声明:本报告是对重庆轨道交通一号线可能存在的风险进行评估。

报告内容是以被考察公司的现场环境和生产特点以及考察同期可得到的信息为基础进行编写的。

报告目的在于协助贵司降低人伤、火灾、爆炸、机器设备损坏等风险,但不表示除本报告记载事项内容外,已无其他危险的存在。

本报告不构成泛华保险公估有限公司对评估项目是否安全或是否符合法律、法规和条例的判定或保证,不承担发现和消除可能导致事故或损失的风险的义务。

目录前言 (4)第一篇风险评估基本方法及标准 (5)第二篇概况及特点 (9)第三篇主要危险、危害因素识别分析 (13)第四篇风险评估结论 (25)第五篇风险防范及建议 (25)第六篇风险预警分析模型 (32)第七篇结束语 (34)前言本次风险查勘是受安诚财产保险股份有限公司重庆分公司的委托,并在重庆轨道交通(集团)有限公司相关各方面的大力支持和配合下,我司公估师和相关专家结合相应的专业知识,做出本风险查勘报告。

我司很荣幸被邀请对重庆轨道交通一号线进行风险评估工作。

根据重庆轨道交通(集团)有限公司安排,我司公估师、专家及贵司有关人员于 2015 年 6 月 02 日对重庆轨道交通一号线现场进行了查勘。

由于受相关资料和现场查勘时间所限,本次风险评估的范围存在一定的局限。

希望本报告能够对一些重要的风险源与风险之间的相互作用进行评价,使委托方安诚财产保险股份有限公司重庆分公司对将要承保的重庆轨道交通一号线存在的风险有个比较清晰的认识,从而做出更加贴切的确定防灾防损方案。

本风险评估报告之所以能顺利完成,全得力于安诚财产保险股份有限公司重庆分公司、重庆轨道交通(集团)有限公司有关负责同志的大力支持和积极配合。

我司就本次风险查勘所获得的全部资料仅用于撰写本风险报告使用,未经业主允许绝不他用,特此声明。

地铁车站管线调查报告2篇

地铁车站管线调查报告2篇

地铁车站管线调查报告地铁车站管线调查报告精选2篇(一)报告目的:对地铁车站的管线进行调查,了解现状及存在的问题,提出改进建议。

调查范围:包括地铁车站内部的管线,如电力、照明、通风、给排水等;以及与地铁相关的管线,如供电、供水、排污等。

调查内容:1. 电力管线:调查电力供应情况,包括供电线路、变压器等设备的位置和状态,充电设施的数量和使用情况等。

2. 照明管线:评估车站内的照明设备是否充足、亮度是否合适,是否存在灯光闪烁或照明死角等问题。

3. 通风管线:检查车站内的通风设备,包括通风管道、风机、排烟系统等的性能和运行情况,是否能满足车站内的通风需求。

4. 给排水管线:查看车站内的给水管道和排水系统,包括供水管道的位置和流量、排水管道的位置和排水能力等。

5. 地铁相关管线:调查地铁供电系统的性能和运行情况,包括供电方式、供电稳定性等;检查供水管道的水质和供水能力;评估排污系统的运行情况和排污效率。

存在问题:1. 电力供应不稳定,容易出现供电中断或电压波动的情况。

2. 照明设备数量不足,部分区域存在照明死角。

3. 通风设备运行不畅,车站内气味较重,通风效果不佳。

4. 供水管道老化、渗漏现象较多,供水能力有限。

5. 排污系统存在处理效率低、甚至漏排污水的问题。

改进建议:1. 加强电力设备的维护和升级,确保电力供应的稳定性。

2. 增加车站内的照明设备数量,优化照明布局,减少照明死角。

3. 定期检查和维护通风设备,确保通风系统的畅通运行。

4. 更新供水管道,加强检修和维护工作,提高供水能力和水质。

5. 加强排污系统的监管,改善处理效率,防止污水外泄。

总结:地铁车站的管线调查发现存在电力供应不稳定、照明设备不足、通风不畅、供水能力有限和排污问题等。

针对这些问题,提出了加强设备维护和更新、增加照明设备数量、改善通风系统、更新供水管道、加强排污系统监管等改进措施。

地铁车站管线调查报告精选2篇(二)标题:地铁车站实习体会报告摘要:本次实习是在地铁车站进行的,通过在车站的各种实践和体验,我对地铁运营管理有了更深入的了解。

重庆轨道可行性研究报告

重庆轨道可行性研究报告

重庆轨道可行性研究报告1. 引言本报告旨在对重庆轨道交通建设的可行性进行分析与研究。

轨道交通作为一种快速、高效、环保的交通系统,在当今城市化进程中发挥着重要作用。

重庆作为中国西南地区最大的城市之一,其交通压力日益加剧,轨道交通建设成为缓解交通拥堵的重要手段。

因此,本报告将从重庆轨道交通建设的必要性、使用可行性以及经济效益等方面进行详细的研究与分析。

2. 重庆轨道交通建设的背景与必要性2.1 重庆城市交通问题的现状重庆市人口众多,地理条件复杂,交通压力巨大。

目前,城市道路交通拥堵严重,大量车辆在高峰时段堵塞在道路上,给市民的生活和工作带来了不便。

此外,由于路况繁忙,交通事故频发,给人身和财产安全带来了威胁。

2.2 轨道交通建设的必要性轨道交通作为一种高效、快速、环保的交通方式,可以有效缓解城市交通拥堵问题。

通过建设轨道交通系统,可以减少道路上的私家车辆数量,提高道路交通通行效率。

此外,轨道交通具有载客量大、能耗低、对环境污染小等优点,可以提升城市形象,改善市民出行体验。

3. 重庆轨道交通建设的可行性分析3.1 市场需求分析重庆市人口众多,对交通出行的需求量大。

根据调查分析,大部分市民希望能有更多的轨道交通线路,方便快捷地到达目的地。

因此,重庆轨道交通建设具有广阔的市场需求。

3.2 技术可行性分析重庆地理条件复杂,包括山地、河谷等地形,对轨道交通建设提出了一定的挑战。

然而,在现代工程技术的支持下,通过地铁、轻轨、单轨等多种轨道交通方式的组合,可以克服地理条件限制,实现全市的交通覆盖。

3.3 经济可行性分析重庆轨道交通建设需要大量的资金投入,包括线路建设、车辆购买与维护等方面。

然而,通过调查与数据分析,可以预测到重庆轨道交通建设将带来显著的经济效益,包括促进城市经济发展、提高土地价值等方面。

4. 重庆轨道交通建设的效益分析4.1 交通效益重庆轨道交通建设可以缓解城市道路交通拥堵问题,提高交通运输效率。

重庆市轨道交通五号线5108标“7·29”较大坍塌事故调查报告

重庆市轨道交通五号线5108标“7·29”较大坍塌事故调查报告

重庆市轨道交通五号线5108标“7·29”较大坍塌事故调查报告2016年7月29日8时10分左右,中铁隧道集团二处有限公司承建的重庆轨道交通五号线5108标巴山站配线段钻爆区间在绑扎钢筋过程中,发生一起较大坍塌事故,造成3人死亡、1人重伤,直接经济损失668.6万元。

根据《中华人民共和国安全生产法》、《生产安全事故报告和调查处理条例》(国务院493号令)、《重庆市安全生产条例》等有关法律法规之规定,成立了由市安监局牵头,市监察局、市城乡建委、九龙坡区监察局、九龙坡区安监局、九龙坡区公安分局、九龙坡区总工会、高新区建设局等部门组成的“重庆轨道交通五号线5108标‘7·29’较大坍塌事故调查组”(以下简称调查组),并邀请九龙坡区检察院派员参加。

调查组下设技术组、管理组、综合组。

调查组通过现场勘察、询问有关当事人、查阅相关资料,查明了事故发生的原因、事故性质及人员伤亡情况,提出了对事故责任单位及责任人的处理意见和事故防范措施建议。

现将有关情况报告如下:一、基本情况(一)工程概况重庆市轨道交通五号线一期工程起于园博园中心站,止于跳蹬。

线路全长39.75km,分为十个标段施工建设。

本次事故标段为八标段,5108标段线路全长5.03km,含两站三区间,开工日期为2014年3月31日,工程造价约9.4亿元。

巴山站配线段钻爆区间为巴山站~凤西路站区间其中一部分,全长224.8m,埋深17.5m~25.7m,围岩等级为IV级,设计为A、B、C、D 四种衬砌断面。

(二)工程参建单位概况项目名称:重庆轨道交通五号线一期工程土建5108标建设单位:重庆市轨道交通(集团)有限公司BT单位:中国中铁股份有限公司施工单位:中铁隧道集团二处有限公司项目公司:中铁重庆轨道交通投资发展有限公司。

2024年重庆轨道交通市场调查报告

2024年重庆轨道交通市场调查报告

2024年重庆轨道交通市场调查报告1. 引言本报告旨在对重庆市轨道交通市场进行调查和分析,了解市场现状、竞争格局以及未来发展趋势,为相关企业和决策者提供参考。

2. 调查方法2.1 数据收集 - 通过网络搜索和专业数据库收集有关重庆轨道交通市场的相关数据和信息; - 分析重庆市政府及轨道交通企业发布的公开报告、新闻稿等。

2.2 调查对象 - 重庆市交通运输局; - 重庆市轨道交通集团有限公司; - 重庆市民众。

3. 市场现状分析3.1 市场规模 - 截至目前,重庆市轨道交通总里程达到X公里,共有X条线路,X 个车站; - 重庆市轨道交通日均客运量约为X万人次。

3.2 市场竞争格局 - 目前,重庆市轨道交通市场主要由重庆市轨道交通集团有限公司独家经营; - 重庆市轨道交通集团有限公司拥有先进的技术和强大的运营能力,形成了一定的市场壁垒。

3.3 用户需求 - 调查显示,重庆轨道交通受欢迎的原因主要有:出行便捷、环保节能、减少交通拥堵等; - 用户对于轨道交通的期望主要包括:扩大线路网络、提高运营频次、改善车厢舒适度等。

4. 市场发展趋势4.1 发展规划 - 重庆市政府制定了未来轨道交通发展的详细规划,计划到X年,重庆轨道交通总里程将达到X公里,线路网络将更为完善。

4.2 技术创新 - 重庆市轨道交通集团有限公司正在积极探索新的轨道交通技术,如自动驾驶、智能换乘等,以提升运营效率和用户体验。

4.3 环境友好型 - 重庆市政府鼓励轨道交通企业采用环保技术和能源,以降低碳排放和环境污染。

5. 结论本报告通过对重庆轨道交通市场进行调查和分析,得出以下结论: - 重庆轨道交通市场规模庞大且快速发展; - 目前市场主要由重庆市轨道交通集团有限公司垄断,存在市场竞争壁垒; - 用户对于轨道交通的需求不断增加; - 重庆轨道交通市场正朝着扩大线路网络、提升技术创新和环境友好型方向发展。

6. 建议基于以上结论,针对相关企业和决策者,我们提出以下建议: - 政府应加大对轨道交通发展的支持力度,鼓励竞争、推动市场进一步开放; - 轨道交通企业应加强技术创新,提高运营效率和用户体验; - 根据用户需求,重点关注扩大线路网络、提升运营频次和改善车厢舒适度等方面。

重庆调查报告

重庆调查报告

重庆调查报告重庆调查报告近期,我对重庆进行了一次调查,旨在了解这座城市的发展状况以及其对居民生活的影响。

在这次调查中,我采访了一些当地居民,参观了一些重要的景点,并对城市的基础设施、经济发展、文化氛围以及社会问题进行了观察和分析。

以下是我对重庆的调查报告。

一、基础设施建设重庆作为中国西南地区的重要城市,其基础设施建设备受到了广泛的关注。

在我的调查中,我发现重庆的交通系统非常发达。

高速公路、地铁、轻轨等交通工具密布,便捷的交通网络使得居民出行更加便利。

此外,重庆还拥有一流的水、电、气等公共设施,为居民提供了良好的生活条件。

二、经济发展重庆作为中国的重要工业基地之一,其经济发展一直保持着良好的势头。

在我的调查中,我发现重庆的制造业、汽车工业以及高新技术产业等都取得了显著的成就。

这些产业的发展不仅带动了就业,也为城市的经济增长提供了强劲动力。

同时,重庆还积极推进城市的服务业发展,加大对金融、旅游、文化等领域的扶持力度,进一步提升了城市的综合竞争力。

三、文化氛围重庆作为一个历史悠久的城市,拥有丰富的文化资源。

在我的调查中,我发现重庆的文化氛围十分浓厚。

重庆的戏曲、民间艺术、传统手工艺等都得到了广泛的传承和发展。

此外,重庆还积极推动文化创意产业的发展,举办了一系列的文化活动和展览,吸引了大量的游客和文化爱好者。

这些举措不仅丰富了居民的精神生活,也为城市的发展注入了新的活力。

四、社会问题在我的调查中,我也发现了一些重庆存在的社会问题。

首先是城市的环境污染问题。

由于重庆的工业发展较快,环境污染问题也逐渐凸显。

空气质量下降、水污染等问题已经成为居民关注的焦点。

其次是城市的交通拥堵问题。

尽管重庆的交通系统发达,但由于车辆数量的增加和道路狭窄等原因,交通拥堵问题依然存在。

此外,城市的收入差距和社会福利问题也需要得到更好的解决。

综上所述,重庆在基础设施建设、经济发展和文化氛围等方面取得了显著的成就。

然而,城市也面临着一些社会问题,需要政府和社会各界的共同努力来解决。

地铁施工周边环境调查报告

地铁施工周边环境调查报告

地铁施工周边环境调查报告2018年9月目录一、车站、各区间土建工程概述 (1)1.1工程内容 (1)1.2编制依据 (1)1.3车站1 (1)1.4车站2 (1)1.5车站3 (1)1.6车站4 (1)二、控制性建(构)物情况 (1)2.1车站1周围(构)物情况 (1)2.2车站1管线分布情况 (2)2.3车站1道路及车流量情况 (2)2.4盾构区间沿线穿越主要建(构)筑物 (3)三、本工程重难点分析 (3)3.1施工难点对策 (3)一、车站、各区间土建工程概述1.1工程内容车站为车站1、车站2、车站3、车站4,区间为车站1~车站3~车站2~车站4区间,盾构区间单线5.76公里。

1.2编制依据1.车站1设计图纸;2.《城镇燃气设计规范》(GB50028-2006)3.《城镇燃气技术规范》(GB50494-2009)4.《聚乙烯燃气管道工程技术规程》(CJJ63-2008)5.《城镇燃气输配工程施工及验收规范》(CJJ33-2005);1.3车站1××路位于××大道十字路口交叉口,沿××大道敷设,为地下三层岛式车站,与既有1号线车站1采用“T”型岛岛换乘,标准段结构形式为三层双柱三跨钢筋混凝土框架结构。

1.4车站2车站2位于××大道与××大道交叉口下,沿××大道南北向布置,车站为地下三层岛式站台标准段结构形式为地下三层双柱三跨钢筋混凝土框架结构车站有效站台中心里程,宽14m,车站标准段宽度为23.5m,底板埋深约23.05~28.75m,顶板覆土厚度约3.5~8.2m。

1.5车站3车站3位于××大道与××路的交叉路口,顺××大道南北方向,为地下两层岛式车站,标准段结构形式为地下二层双柱三跨钢筋混凝土框架结构。

1.6车站4车站4位于××路与××铁路相交处西北侧地块,呈东西向敷设,标准段结构形式为地下三层单柱双跨钢筋混凝土框架结构。

重庆市地铁发展现状及未来趋势分析调研

重庆市地铁发展现状及未来趋势分析调研

重庆市地铁发展现状及未来趋势分析调研近年来,中国城市的地铁建设发展迅猛,重庆市地铁作为西南地区的交通枢纽,也在稳步推进中。

本文将对重庆市地铁的现状进行分析,并对未来的发展趋势进行调研。

一、重庆市地铁发展现状1. 线路建设截至2021年底,重庆市地铁已建成运营的线路共有6条,分别是1号线、2号线、3号线、5号线、6号线和10号线。

总长度达到146.25公里,共设车站136座。

此外,还有多条线路正在建设中,如4号线、7号线、9号线等。

重庆市地铁发展规模庞大,已经初步形成了以主城区为中心,向郊区辐射的地铁网络。

2. 运营情况重庆市地铁每天承载着大量乘客的出行需求。

目前,地铁1号线是全网客流最大的线路,其运营里程全长39.9公里,设有28个车站。

而地铁3号线则是最快的线路,其运营速度达到每小时80公里。

此外,地铁2号线、6号线也是乘客较多的重要交通干线。

3. 地铁环境重庆市地铁站内设施齐全,乘客可以根据自己的需求选择不同的服务设施。

包括自动售票机、自动验证机等方便快捷的设备,以及各类商店、餐饮店等,为乘客提供便利。

二、重庆市地铁未来趋势分析1. 网络化发展随着科技的不断进步,重庆市地铁未来将越来越加强与互联网的融合。

通过智能手机、二维码等方式,乘客可以实现线上购票、查询列车时刻表等功能。

同时,地铁也将提供更完善的无线网络覆盖,为乘客提供更好的上网体验。

2. 技术升级未来,重庆市地铁将进一步推进智能化建设。

引入自动驾驶技术,减少人为操作风险,提高运营效率。

同时,人工智能技术也将应用于地铁站的安防管理和乘客服务等方面,提升整体运营水平。

3. 环保可持续重庆市地铁未来的发展将更加注重环境保护和可持续发展。

通过使用清洁能源,如太阳能、地热能等,减少对传统能源的依赖。

此外,地铁站点也将积极推动垃圾分类和资源回收,提倡绿色出行理念。

4. 轨道交通一体化未来,重庆市地铁将与其他轨道交通方式进行更加紧密的衔接和协同发展。

地铁调研报告(4篇)

地铁调研报告(4篇)

地铁调研报告(4篇)地铁调研报告(精选4篇)地铁调研报告篇1随着城市化的进程加快,很多场合下城市轨道交通系统都会被当成城市交通的骨干。

通常,城市轨道交通系统是许多都市用以解决交通堵塞问题,改善城市环境的主要举措。

西安作为西部的国际化的都市,加快地铁建设,提升城市在世人眼中的形象,更好的促进西安这座历史文化名城走出去,让外人了解陕西人文风景,促进发展本调查主要是地铁二号线沿线的主要站点,主要以问卷调查的形式进行,对于新开通的地铁二号线对于西安市民的影响的调查。

从出行影响,出行费用的影响,商业活动和商业文化等四个方面为主要调查对象。

调查小组通过调查发现了居民对于地铁的一些问题和看法:地铁内广告的比例问题,地铁内艺术家的问题等等。

调查过程中出现问题,根据调查研究结果,我们结合居民的建议提出一些建议:推迟最后一班车的时间,候车室的休息地方太少,增加主要车站兑换窗口,加快地铁建设构成网络,增加公益广告的比例等。

随着西安城市化的加快,外来人口大量涌进,农村人口城市化,居民的生活水平的不断提高,私家车的数量剧增,导致出现了一系列的“城市化病”。

因此,期间西安市政府将西安轨道交通建设纳入规划之中,地铁2号线的开通对于缓解南北一线的交通压力,改善居民的出行条件,提高公共交通的运营效率具有显著的作用,并带动沿线的商业的发展,提高经济效益的提升空间,成为撬动沿线经济发展的经济杠杆。

西安市由于经济的快速发展、人口的急剧增加、交通环境的不断恶化以及交通秩序的混乱性,地面公共交通体系已不能满足市民的出行需要,再加上地面空间开发的有限性以及地铁具有运量大、速度快、安全可靠、准点舒适的特点,致使西安市建设地铁是社会经济发展的必然结果。

在对概念和理论进行分析后,对西安市地铁建设小寨标段市民采用了调查问卷方式,指标体系的分析采用理论与调查分析相结合的方法,并结合此方法做出西安市地铁2号线对于市民的影响的综合评价,得出结论,为决策者提供理论参考依据。

重庆地铁调研报告

重庆地铁调研报告

重庆地铁调研报告重庆地铁调研报告一、调研目的和背景地铁是现代城市交通体系的重要组成部分,可以有效缓解交通压力和减少空气污染。

重庆市作为中国内陆城市之一,在交通建设方面一直努力追赶和超越,目前已经建成了多条地铁线路。

然而,随着城市规模的不断扩大和人口的增加,地铁的发展仍然面临许多挑战和问题。

因此,本次调研旨在了解重庆地铁的现状、问题和改进方向,为地铁的可持续发展做出贡献。

二、调研方法本次调研主要采用问卷调查法和实地调研相结合的方式进行。

问卷调查主要面向重庆市市民和地铁乘客,调查内容包括地铁使用频率、对地铁服务质量的评价、存在的问题以及对改进的建议等。

实地调研主要考察了地铁车厢的舒适性、出入口的便利程度等方面。

三、调研结果通过对300名重庆市民和地铁乘客的问卷调查及实地调研,得出以下结论:1.地铁的普及度不断提高。

在调查中,有82%的受访者表示每周使用地铁,而且年龄跨度较大,包括学生、白领和老年人等。

2.地铁在通勤时间和出行速度上具有优势。

82%的受访者认为地铁是重庆市内最便捷的出行方式,可以避免堵车和浪费时间。

3.地铁服务质量有待提高。

调查显示,虽然大多数人对地铁服务质量表示满意,但仍有一部分人对地铁的车厢空调、车速以及乘客素质等方面存在不满意的问题。

4.地铁的舒适性亟待改善。

在实地调研中可以发现,部分受访者对于地铁车厢的座椅硬度、噪音以及空气质量提出了意见和建议。

四、调研建议基于以上调研结果,结合重庆地铁现状和问题,提出以下改进建议:1.加强地铁服务意识培训。

通过加强地铁员工的服务意识培训,提高他们的服务态度和业务水平,以提高地铁服务质量。

2.加大设施投入,提升地铁舒适性。

在地铁车厢中增加座椅的舒适度,提升车厢内的空气质量,减少噪音污染等,以提高乘客的满意度和乘坐舒适度。

3.加强人员管理和监督。

加强对地铁乘客的教育和宣传,引导乘客文明乘车,提高乘客的素质和礼仪,共同营造和谐的地铁出行环境。

4.优化地铁换乘和线路规划。

关于铁路重庆西站发展的调查报告

关于铁路重庆西站发展的调查报告

关于铁路重庆西站发展的调查报告根据国家发改委批复,渝西高铁全长567公里,新建线路长度为537公里,其中重庆段长度为170公里。

按规划,渝西高铁重庆主城站点设在重庆西站。

与此同时,渝昆高铁也进入紧张施工工期,目前正在加紧施工通往重庆西站的中梁山隧道节点工程。

按照此前计划,最快2024年底渝昆高铁川渝段有望建成通车。

渝昆、渝西两条高铁线将进一步推动重庆区域内“米”字型高铁网的形成,按照“五年全开工、十年全建成”目标,重庆与成都、兰州、西安、郑州、武汉、长沙、贵阳、昆明8个方向10条高铁通道将在数年内建成。

多条重要高铁线路汇聚重庆西站,再度巩固了重庆西站成为西南区域超级交通枢纽的战略地位。

最长3小时可达西南所有重要省会城市重庆西站成国家战略交汇点虽然此前重庆也有连接昆明、西安的高铁,但跨度相对较长,渝西、渝昆这两条高铁的通车,将大大缩短重庆与昆明、重庆与西安的时间,按照设计规划,从重庆西站到昆明、西安,将缩短至3个小时左右。

意境图,最终以政府审批为准重庆西站作为其中间点,让重庆西站和外界的接驳变得更近,将进一步协同西南城市群的产业发展,推动重庆城市的领先地位和快速发展。

作为重庆走向国际,面向世界的关键,重庆西站是新时代发展下国家战略交汇点,处于红利爆发的风口浪尖。

西站同时拥抱着“一带一路”与“成渝地区双城经济圈-新时代西部大开发”两大红利,同时还是“渝新欧”经济动脉重地,连接着成渝双城经济圈,辐射泛亚高铁经济圈,兼任着西部陆海新通道的“门户要塞”,是重庆打造西部金融中心和中国第四极的重要战略点。

道路、广场双重利好让西站成为重庆第一站除高铁线路外,重庆西站今年上半年也是利好不断,多个重大节点工程将竣工投入使用。

来自重庆市地产集团消息称,4月初,重庆西站前的城市主干道新凤中路将通车。

加上重庆西站二期广场上半年投入使用;轨道5号线、环线西站站点的出站口即将修建成形……这些节点工程竣工投入使用,将极大改善重庆西站交通状况。

重庆轨道交通五号线5109标“2·19”较大高处坠落事故调查报告

重庆轨道交通五号线5109标“2·19”较大高处坠落事故调查报告

重庆轨道交通五号线5109标“2·19”较大高处坠落事故调查报告2016年2月19日9时50分许,中铁隧道集团一处有限公司承建的重庆轨道交通五号线5109标二分部半山站明挖段在拆除贝雷梁施工过程中,发生一起高处坠落事故,造成3人死亡。

直接经济损失390万元。

根据《中华人民共和国安全生产法》和《生产安全事故报告和调查处理条例》(国务院第493号令)、《重庆市安全生产条例》等有关规定,成立了由市安监局牵头,市监察局、市城乡建委,九龙坡区安监局、监察局、公安分局、总工会等为成员的重庆轨道交通五号线5109标“2.19”高处坠落事故调查组(以下简称调查组)。

邀请九龙坡区人民检察院派员参加事故调查。

事故调查组按照“科学严谨、依法依规、实事求是、注重实效”和“四不放过”的原则,经过调查取证和综合分析,查明了事故发生的经过、原因、应急处置、人员伤亡和直接经济损失情况,认定了事故性质和责任,提出了对有关责任人员及责任单位的处理建议和事故防范及整改措施建议。

现将有关情况报告如下:一、项目及事故单位概况项目名称:重庆轨道交通5号线土建5109标二分部工程建设单位:重庆市轨道交通(集团)有限公司BT单位:中国中铁股份有限公司施工单位:中铁隧道集团一处有限公司监理单位(联合体):铁四院(湖北)工程监理咨询有限公司、重庆育才工程咨询监理有限公司劳务单位:重庆中道劳务有限公司事故单位:中铁隧道集团一处有限公司。

住所:重庆市渝北区天山大道西段32号2幢;注册资金:壹亿捌仟柒佰玖拾贰万肆仟玖佰陆拾肆元贰角玖分整;成立日期:2008年3月26日。

公司具有市政公用工程施工总承包壹级、公路工程施工总承包二级、隧道工程专业承包壹级、铁路工程施工总承包叁级等资质,公司取得有营业执照、组织机构代码证、安全生产许可证等证照。

法定代表人:包秀峰。

二、事故发生经过、应急救援情况和事故报告情况(一)事故发生经过2016年2月19日8时左右,重庆轨道交通五号线一期工程土建5109标半山站明挖段三名作业人员站在已浇筑并已拆除了模板、木枋、I16b#工字钢的第一道第5号现浇钢筋混凝土横向内支撑上进行模板支撑体系贝雷梁拆除,其中作业队长李传明安排指挥另两名作业人员邓邦金和李杰用气焊切割解除现浇钢筋混凝土横向内支撑左右两侧贝雷梁之间的连接槽钢。

重庆新建工地现状分析报告

重庆新建工地现状分析报告

重庆新建工地现状分析报告1. 引言随着城市发展的不断壮大,重庆市新建工地的数量快速增加。

本报告旨在对重庆新建工地现状进行全面的分析,以便进一步了解重庆市的城市建设状况,并提出相应的问题和建议。

2. 数据收集和方法本报告主要依据重庆市建设部门和相关企业提供的数据进行分析。

采用了问卷调查、实地考察以及统计分析的方法,以获取全面、准确的数据。

3. 新建工地总体情况截至目前,重庆市新建工地数量超过了500个,这些新建工地涵盖了不同规模和类型的建筑项目,包括住宅楼、商业中心、道路桥梁等。

这些工地不仅遍布城市主要地区,还覆盖了郊区和乡镇。

4. 重庆新建工地面临的问题4.1 环保问题重庆市新建工地在建设过程中存在一定的环保问题。

首先,一些工地的废弃物处理不规范,导致环境污染。

其次,一些工地的噪音和扬尘问题严重,给周边居民带来了不便和健康问题。

4.2 安全问题由于部分工地管理不善,安全问题也时有发生。

一些工地缺乏完善的安全设施和培训,导致工人受伤和事故发生的可能性增加。

4.3 建设质量问题在一些新建工地中,存在质量监管不到位、施工质量不达标等问题。

这些问题对建筑的稳定性和寿命产生了一定影响,给使用者带来了潜在的安全隐患。

5. 建议和解决方案5.1 环保问题解决方案加强对新建工地的环保管理,要求工地方在废弃物处理、噪音扬尘控制等方面符合相关法规和标准。

此外,可以引入先进的环保技术,提高工地的环保能力。

5.2 安全问题解决方案建议重庆市加大对新建工地的安全监管力度,要求工地方建立和执行完善的安全管理制度。

同时,加强对工地管理人员和工人的安全培训,提高他们的安全意识和执行力。

5.3 建设质量问题解决方案加强对新建工地的质量监管,要求建筑企业提供更加严格的质量控制措施。

政府部门可以加强对工地的监督检查,确保施工过程符合相关规范和标准。

6. 结论重庆市新建工地数量增长快速,但也面临一些问题,包括环保问题、安全问题和建设质量问题。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

轨道交通四号线一期土建六标施工调查报告目录1.工程概况 (3)1.1工程简介 (3)1.2技术标准 (4)1.2.2设计标准 (4)1.3沿线自然环境 (6)1.3.1地形地貌 (6)1.3.2地层岩性 (6)1.3.3地质构造 (6)1.3.4水文地质特征 (7)1.3.5气象特征 (7)1.3.6本标段综合地质评价 (7)1.4人文情况 (8)1.5.卫生防疫 (8)1.6.劳务情况 (8)2.标段施工条件 (9)2.1工程现场地形地貌 (9)2.2征地拆迁情况 (9)2.3工程周边交通条件 (9)2.4工程周边水、电、通信情况调查 (10)3.施工方案意见 (10)3.1施工组织原则 (10)3.2施工进度计划安排 (10)3.3施工任务划分 (11)3.4临时建设安排 (12)3.4.1项目部设置 (12)3.4.2搅拌站设置 (12)3.4.3梁场设置 (13)3.4.5其他 (13)3.5施工便道 (14)3.6施工用电 (14)3.7施工用水 (15)3.8弃碴场 (15)3.8.控制性工程、重难点工程采取的方案和措施 (15)3.8.1工程特点分析 (15)3.8.2工程重难点分析 (17)3.9.主要机械设备配备 (19)3.10.主要材料周边调查 (22)3.11.环保措施 (22)3.12其它保证措施 (23)轨道交通四号线一期工程土建六标工地调查报告1.工程概况1.1工程简介分公司承建市轨道交通四号线一期工程土建六标黑石子站(不含)~唐栋桥站(含)区间施工任务,标段位于市江北区铁山坪街道太平冲村,沿海尔路布置,唐栋桥车站位于太平冲村委会正前方约100m 处,标段起讫里程为:k23+839.775~k26+217.4,线路全长2377.63m。

管段主要容:本标段含一站一区间(1)标段所含区间起点里程k23+839.775,终点里程k26+090.2,长约2.25km,区间包含暗挖段、明挖段、路基段及高架桥段。

区间隧道断面主要为单洞双线暗挖断面,隧道衬砌结构按新奥法原理设计,采用复合式衬砌结构,钻爆法施工;高架桥段主要路段位于市主干道、高速公路及施工区,宏观地貌为构造剥蚀丘陵区,上部结构标准梁主要采用双线及单线预应力混凝土简支箱梁,移动模架法现浇施工;标准桥墩采用独柱Y形墩,墩截面为矩形,墩高围为1m~25.3m。

基础为群桩基础,标准墩桩基础选用φ1.2m或φ1.5m钻孔灌注桩。

(2)标段所含车站为唐栋桥站,为轨道交通四号线与轨道交通十一号线(规划中)换乘车站,路侧高架岛式车站,中心里程为k26+153.8,总长约126 m,总宽23.8m。

车站位于海尔路北侧,为5层四柱现浇框架结构。

车站局部有地下室,放消防水池和变电所。

地面层及地上二层为商业预留层,地上三层为站厅层,地上四层为站台下层,地上五层为站台层。

设置出入口天桥上跨海尔路,天桥全宽6.0m,梁高1.0m,跨度为27.9+20m。

根据现场实地调查,结合业主总体施工组织安排,管段计划开工时间为2014年9月1日,竣工时间为2016年5月20日,总工期为627日历天。

项目合同总造价23209万元。

建设单位:市轨道交通(集团)设计单位:城建设计发展集团股份监理单位:铁一院咨询监理公司施工单位:中铁四局集团分公司1.2技术标准本工程技术标准如下表:1.2.2设计标准A、与高架桥有关数据(1)使用年限:桥梁主体结构使用年限为100年;钢结构防腐体系使用年限为20年。

(2) 建筑限界:直线地段应满足最小线间距要求,曲线地段及岔线段按规定予以加宽,同时考虑桥上应为其它专业的管线、设备的设置预留位置。

(3) 桥下净空:跨越城市主干道、一、二级公路不小于5m;跨越城市次干道不小于4.5m;跨越高速公路不小于5m;跨越城市非机动车道不小于3.0m。

(4)正线数目及线间距:双线;标准段线间距5.2m。

(5)车型:车辆型式采用国标As型车,列车编组为6辆。

车辆最大轴重150kN,最小轴重80kN。

(6)轨道:全线设计标准按一次铺设无缝线路,区间高架供电采用架空接触网方式。

(7)最大设计时速:100km/h。

(8)最大纵坡:35‰。

(9)最小曲线半径:350m。

(10)桥梁抗震设防烈度:桥梁抗震设防烈度为6度,场地类别为I类。

地震力的作用,根据《轨道交通四号线一期工程场地地震安全性评价报告》及现行国家标准《地铁设计规》中的规定计算。

按现行国家标准《地铁设计规》本线高架桥抗震设防类别为B类,抗震设防措施等级为7级。

B、与地下结构有关数据(1)结构主要结构构件的设计使用年限为100年。

(2)结构主要构件的安全等级为一级。

(3)地下结构抗震设防分类为乙类,按6度地震烈度进行抗震验算,按7度地震烈度采取抗震构造措施,抗震等级为三级。

(4)地下结构中迎土面混凝土构件的环境类别为二b类,结构部混凝土构件的环境类别为一类。

(5)钢筋混凝土构件(不含临时构件)正截面的裂缝控制等级一般为三级,即允许出现裂缝,裂缝宽度:迎水面不大于0.2mm,其它部位不大于0.3mm。

(6)地下结构主要构件的耐火等级为一级。

(7)联络通道设置原则1)两条单线区间隧道之间应设置联络通道,相邻两个联络通道之间的距离不应大于600m;联络通道应设置并列反向开启的甲级防火门。

区间线路的轨道旁,应设有逃生、救援的应急通道,应急通道的最小宽度不应小于550mm。

2)对于有中隔墙的区间隧道,应每隔300m设两个相邻的门洞,并在相邻的两个门洞设置不同开向的单向甲级防火门。

3)当区间隧道设中间风井时,井或就近应设置直通地面的防烟楼梯。

1.3沿线自然环境1.3.1地形地貌线线路主要路段位于市主干道、高速公路及施工区,宏观地貌为构造剥蚀丘陵区。

原始地貌的发育严格受构造和岩性控制,构造线与山脊线一致,背斜区成条状高地;背斜轴部的坚硬砂岩常形成单面山或台地。

1.3.2地层岩性沿线出露的地层主要有第四系全新统人工填土层(Q4ml)、残坡积层(Q4el+dl),下伏基岩为侏罗系中统沙溪庙组(J2s)、新田沟组(J2x)岩层;侏罗系中下统自流井组岩层及侏罗系下统珍珠冲组岩层。

1.3.3地质构造本工程所在区域位于川东南弧形地带,华蓥山帚状褶皱束东南部的次一级构造,构造骨架形成于燕山期晚期褶皱运动。

轨道线路主要穿越弧形褶皱束复式向斜之龙王洞背斜、向斜。

由于复式向斜呈北东走向,构造形态向北逐渐收敛向南撒开,因而向斜、背斜两翼宽缓,受应力作用相对微弱,沿线未发现断层通过。

节理(裂隙)发生与构造运动密切相关,以构造节理、层面为主,节理走向NEE~SWW和走向NW~SE两组较发育,多呈密闭型,部分为微型,少有充填物。

1.3.4水文地质特征沿线主要位于构造剥蚀丘陵地貌上,第四系覆盖层一般厚度较小,沟谷地段覆盖层厚度较大;基岩为砂岩和泥岩互层的陆相碎屑岩,含水微弱。

地下水的富水性受地形地貌、岩性及裂隙发育程度控制,主要为大气降水、地面池塘水体渗漏及城市地下排水管线渗漏补给。

根据沿线地下水的赋存条件、水理性质及水力特征,沿线地下水可划分为第四系松散层孔隙水和基岩裂隙水。

不连续分布在人工填土层及残坡积层中,多为局部性上层滞水,水量较小,动态幅度大,水质成分由含水介质的性质决定,主要由大气降水补给。

根据勘察,勘察期间地下水水位不统一,无直接水力联系。

根据本次水样水质分析成果并结合沿线相邻场地勘察成果:残积、坡积层中的地下水,水质较好,化学成分属HCO3-Ca、Na型,矿化度低,对混凝土具有微腐蚀性。

人工填土层中地下水,化学成分较复杂,与堆填物成分相关,一般对混凝土具有微腐蚀性。

1.3.5气象特征市属亚热带气候,温暖湿润,雨量充沛,具有春早夏长、秋雨延绵,冬暖多雾、夏季炎热的特点,多年平均气温18.3℃,极端最高气温43℃,极端最低气温-1.8℃,多年平均降雨量1082.6mm,雨量主要集中在5~9月,年平均风速1.3m/s,最大风速26.7m/s,多年平均相对湿度79%。

1.3.6本标段综合地质评价项目位于海尔路西侧,两侧正处于商业规划建设中,征地拆迁基本完成,施工中对居民生活环境影响不大。

洞口、浅埋地段、隧道洞身可能穿过或通过的严重风化层、堆积层、台地、滑坡、沟谷、断层、褶皱、破碎带、岩溶地区、黄土层、盐地层、泥石流、含煤地层及有害气体、瓦斯地带;隧道穿越地带无严存在重风化层、堆积层、台地、滑坡、断层、褶皱、破碎带、岩溶地区、黄土层、盐地层、泥石流、含煤地层及有害气体、瓦斯地带。

1.4人文情况经理部及各作业队均居住在市区,社会环境较好,施工基本无干扰,社会治安状况良好。

1.5.卫生防疫由于施工工地位于市江北区太平冲村附近,属于正在新建的城区,附近暂无大型医院,但距离工地1.5km左右有江北区第二人民医院,距离工地5km左右有江北区第六医院、南岸区第二中医院、第一人民医院(弹子石新街分院)等较大的医院,且距工地20km有新桥医院、西南医院、市第一人民医院等大型医院,医疗条件较好。

江北区第二人民医院联系:8联系地址:市江北区龙溪镇金龙路6号1.6.劳务情况主要劳动力及管理人员配备根据各施工阶段的进度要求调整,做到“动态调整、确保所需”,并根据现场情况,随时对人员进行补充。

2.标段施工条件2.1工程现场地形地貌项目位于海尔路西侧,两侧正处于商业规划建设中,征地拆迁基本完成,施工中对居民生活环境影响不大。

洞口、浅埋地段、隧道洞身可能穿过或通过的严重风化层、堆积层、台地、滑坡、沟谷、断层、褶皱、破碎带、含煤地层及有害气体、瓦斯地带;隧道穿越地带无严存在重风化层、堆积层、台地、滑坡、断层、褶皱、破碎带、含煤地层及有害气体、瓦斯地带。

2.2征地拆迁情况按照业主标准化工地要求和本标段施工现场实际情况,建议在江北区海尔路长安跨越厂附近租赁楼房建项目经理部。

项目经理部距本合同段线路终点200米,交通便利,便于施工现场管理,各项目队在空地上统一搭建临时活动房屋,集中居住。

2.3工程周边交通条件江北区交通便利,飞机、铁路、高速公路等四通八达,且依托长江,形成海陆空全方位交通体系。

紧邻市江北国际机场,距工地约19.2km。

铁路四通八达,距最近的火车站为市龙头寺火车站,距工地8.1km。

高速公路四通八达,紧邻渝宜、包茂、环快速等高速公路。

市首个陆地区保税港——寸滩保税港位于渝北区,距工地4.6km。

工地位于海尔路沿线。

海尔路为江北区政府、火车北站通往寸滩、唐家沱的主干道,道路宽32m,其中车行道宽24m,双幅6车道;人行道宽7m。

2.4工程周边水、电、通信情况调查生产、生活用水均采用自来水。

项目部直接利用租赁房屋的自来水体系。

经现场调查,在唐栋桥站右侧(海尔路人行道2m处)有市政自来水管,能满足施工用水需求。
