QTZ80(6013)塔吊基础天然基础计算书工程施工组织设计方案

合集下载

QTZ80型塔式起重机基础设计施工方案

QTZ80型塔式起重机基础设计施工方案

目录一、编制依据。

..。

....。

.。

.。

.。

.。

.....。

..。

..。

.......。

...。

.。

.。

.。

.。

.....。

..。

..。

....。

2二、塔吊概况..。

...。

.。

....。

...。

..。

..。

..。

.。

.。

..。

...。

.。

.。

...。

..。

.。

.。

....。

..。

.2三、塔吊基础。

....。

.。

..。

..。

.。

.。

....。

.。

.。

...。

...。

..。

. .。

................。

..。

.。

.。

.2四、QTZ80塔吊天然基础的计算书。

.。

.。

.。

...。

..。

...。

..。

.。

...。

......。

.。

(2)1、计算依据。

.。

.....。

.。

...。

...。

.....。

...。

.。

.。

...。

..。

.。

..。

.。

.。

..。

.。

.。

.....。

.22、基础大样图见附图。

.。

..。

..。

.。

...。

.。

.。

..。

...。

......。

.。

...。

...。

.。

.3 3、承台受弯承载力.。

...。

.。

..。

.。

..........。

.。

........。

.。

......。

..。

(3)4、塔式起重机的整机稳定性验算。

.。

....。

..。

...。

..。

.。

.。

.。

.....。

.。

..。

...。

..45、地基承载力验算...。

..。

.。

..。

.....。

.。

.......。

.。

..。

.....。

......。

..。

86、抗冲切验算..。

..。

..。

....。

..。

.。

.。

.。

.....。

.。

.。

..。

.。

.。

.。

..。

.。

..。

..。

9五、施工技术要求。

..。

...。

.。

....。

..。

..。

.。

.。

.....。

..。

..。

.。

.。

..。

.。

...。

.。

.9六、注意事项。

.。

....。

.....。

..。

.。

.。

.。

.....。

......。

..。

...。

.。

.。

.。

.。

. (10)一、编制依据1、地勘报告2、《QTZ80塔式起重机使用说明书》3、塔式起重机安全规程GB5144—94二、塔吊概况本工程主体结构施工时共设塔吊2台,布设位置和塔吊编号见平面布置图。

QTZ80塔吊基础施工方案

QTZ80塔吊基础施工方案

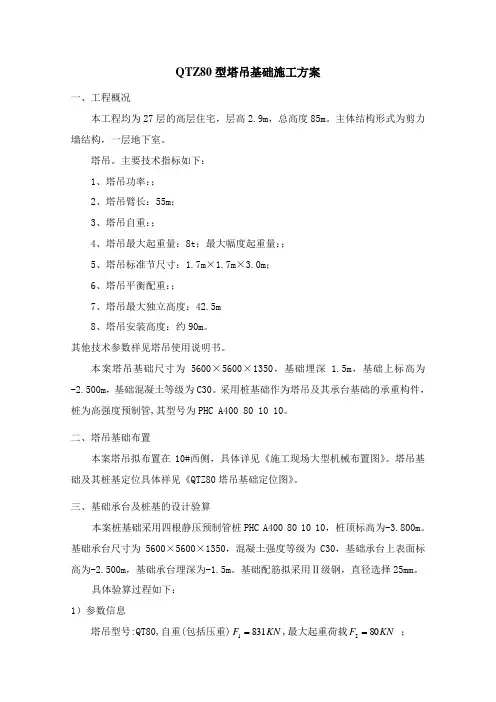

QTZ80型塔吊基础施工方案一、工程概况本工程均为27层的高层住宅,层高2.9m ,总高度85m 。

主体结构形式为剪力墙结构,一层地下室。

塔吊。

主要技术指标如下: 1、塔吊功率:; 2、塔吊臂长:55m ; 3、塔吊自重:;4、塔吊最大起重量:8t ;最大幅度起重量:;5、塔吊标准节尺寸:1.7m ×1.7m ×3.0m ;6、塔吊平衡配重:;7、塔吊最大独立高度:42.5m8、塔吊安装高度:约90m 。

其他技术参数祥见塔吊使用说明书。

本案塔吊基础尺寸为5600×5600×1350,基础埋深 1.5m ,基础上标高为-2.500m ,基础混凝土等级为C30。

采用桩基础作为塔吊及其承台基础的承重构件,桩为高强度预制管,其型号为PHC A400 80 10 10。

二、塔吊基础布置本案塔吊拟布置在10#西侧,具体详见《施工现场大型机械布置图》。

塔吊基础及其桩基定位具体祥见《QTZ80塔吊基础定位图》。

三、基础承台及桩基的设计验算本案桩基础采用四根静压预制管桩PHC A400 80 10 10,桩顶标高为-3.800m 。

基础承台尺寸为5600×5600×1350,混凝土强度等级为C30,基础承台上表面标高为-2.500m ,基础承台埋深为-1.5m 。

基础配筋拟采用Ⅱ级钢,直径选择25mm 。

具体验算过程如下: 1)参数信息塔吊型号:QT80,自重(包括压重)KN F 8311=,最大起重荷载KN F 802= ;塔吊倾覆力距m KN M ⋅=916,塔吊起重高度m H 90=,塔身宽度m B 7.1=; 混凝土强度:C30,钢筋级别:Ⅱ级,承台尺寸m m B L c c 6.56.5⨯=⨯桩直径,桩间距,承台厚度m H c 35.1=, 基础埋深m D 5.1=,保护层厚度:50mm 2)塔吊基础承台顶面的竖向力与弯矩计算 1. 塔吊自重(包括压重) KN F 8311=2. 塔吊最大起重荷载KN F 802=作用于桩基承台顶面的竖向力KN F F F 1093)(2.121=+⨯= 塔吊的倾覆力矩m KN M .12829164.1=⨯= 3)矩形承台弯矩的计算 计算简图:图中x 轴的方向是随机变化的,设计计算时应按照倾覆力矩M 最不利方向进行验算。

QTZ80塔吊基础施工方案模板

QTZ80塔吊基础施工方案模板

QTZ80塔吊基础施工方案模板一、工程概况本次施工方案的对象为QTZ80塔吊的基础施工工程,施工地点为建设项目所在地。

本工程的主要目标是建立稳固而安全的基础,以确保塔吊设备的正常使用。

本次施工的具体内容包括地基开挖、基础浇筑等工作。

二、工程组织与管理在施工过程中,我们将建立严格的组织与管理机制,以确保施工工程的顺利进行。

具体措施如下:1.成立施工小组,指派专人负责塔吊基础施工,明确责任。

2.制定详细的施工计划,明确每一阶段的工作内容、时间节点和质量要求。

3.配备必要的施工设备和工具,保证施工的顺利进行。

4.设立安全监督岗位,加强对施工现场的安全管理和监督。

三、施工工艺与方法1.地基开挖:地基开挖是施工的第一步,对于塔吊的安全使用至关重要。

我们将采用人工开挖的方式进行地基开挖,确保开挖的深度、宽度和坡度符合设计要求。

2.基础模板搭设:基础模板的搭设是为了保证基础施工的准确性和工艺要求的实现。

我们将根据设计要求,搭设合适的基础模板,保证基础的准确性。

3.钢筋加工与安装:钢筋加工与安装是基础施工的重要环节。

我们将根据设计要求,对钢筋进行加工,并按照预定的位置和布局要求进行安装,保证基础的强度和稳固性。

4.模板生产与安装:模板的生产和安装是确保施工质量的关键环节。

我们将根据设计要求,制作符合要求的模板,并按照设计图纸要求进行安装,确保基础的形状和尺寸的准确性。

5.混凝土浇筑:混凝土浇筑是基础施工的最后一步,也是保障塔吊正常运行的重要环节。

我们将采用泵送方式进行混凝土浇筑,保证浇筑的均匀性和质量。

四、质量控制与安全保障1.质量控制:我们将在施工过程中严格按照设计图纸和相关规范进行施工,确保基础施工的质量。

同时,对每一道工序进行监督和检查,并进行相应的验收,确保质量达到设计要求。

2.安全保障:为了保证施工过程中的安全,我们将采取以下措施:(1)设立安全监督岗位,加强对施工现场的安全管理和监督。

(2)施工现场设置警示标志和安全提示牌,提醒施工人员注意安全。

QTZ80塔吊基础施工方案

QTZ80塔吊基础施工方案

QTZ80塔吊基础施工方案一、工程概况该项目为一座高层建筑的施工工程,需要使用QTZ80型塔吊进行吊装作业。

塔吊基础施工方案旨在确保塔吊安全牢固地立在地面上,满足工程施工的要求。

二、施工准备1.确定塔吊的安装位置和高程:根据建筑设计图纸,确定塔吊的安装位置和高程,确保吊臂能够完全覆盖到工程现场所需区域。

2.查明地质情况:通过地质勘探和地质分析,查明施工地点的地质情况,确保塔吊基础施工的稳定性。

3.确定塔吊基础的设计参数:根据塔吊的规格和工程需要,确定塔吊基础的设计参数,包括基础尺寸、深度、钢筋等。

三、基础施工步骤1.地面准备工作:清理施工现场,确保地面平整,并进行必要的地基处理,如翻修、加固等。

2.基础定位:根据施工图纸,在地面上确定塔吊基础的位置和标高。

3.基础开挖:按照设计要求,进行基础的开挖工作,保证开挖面平整、垂直。

4.基础混凝土浇筑:根据设计要求,将混凝土按比例配合好,并进行浇筑,在浇筑过程中要注意控制混凝土的质量和浇筑速度,保证基础的牢固度。

5.钢筋安装:根据设计要求,进行钢筋的安装和构件的连接,确保基础的承载力和稳定性。

6.基础养护:在基础施工完成后,进行养护工作,包括覆盖保湿材料、进行适度的养护水。

浇筑后7天内,要尽量减少施工现场的振动和冲击,确保基础的早期强度发展。

7.安装塔吊钢支架:在基础养护完成后,根据塔吊安装要求,设置塔吊钢支架,并进行牢固固定。

四、安全措施1.施工现场要设置合理的安全警示标志,确保工人能够清晰了解施工现场的安全要求。

2.塔吊基础施工过程中,要加强施工现场的管理,确保施工作业有序进行,避免人员和设备发生意外事故。

3.施工前,要进行相关人员的培训和教育,提高工人的安全意识和操作技能。

4.施工时,要严格按照标准操作程序进行,杜绝违章作业行为。

5.基础施工过程中,要进行定期检查和评估,及时发现和处理施工过程中的安全隐患。

五、总结QTZ80塔吊基础施工方案的实施,可以有效保证塔吊的安装牢固性和稳定性,为工程施工提供稳定的吊装平台。

QTZ80(6013)塔机基础计算书

QTZ80(6013)塔机基础计算书

QTZ80(6013)塔机基础计算书QTZ80(6013)塔机(臂长60米,端部起重量1.0吨,最大起重量6吨),独立安装高度不大于37.4米,采用基础6.0mx6.0mx1.5m 、配筋HRB335双层双向Φ25@195、地面承受力220KPa 时,能满足使用要求,符合技术和安全规范。

1、抗倾覆稳定性验算塔式起重机独立安装时,基础所承受的载荷如图所示。

取其工作状态和非工作状态中最不利工况进行稳定性校核。

根据塔式起重机设计规范,塔机稳定的条件为:P imin3M Fn h b e Fv Fg +=≤+ (1) 地面压力按公式(2)验算:2()[]3B B Fv Fg P P b+=≤ (2) 式中: e ——偏心距,即地面反力的合力至基础中心的距离m ;M ——作用在基础上的弯矩;M=2400KN.mF V ——作用在基础上的垂直载荷;F V =650KN.F n ——作用在基础上的水平荷载力;Fn=85KN.F g ——混凝土基础的重力;Fn=24 KN/m3xbxhxl.PB——地面计算压应力;〔PB〕——地面计算许用压应力,由实地勘探和基础处理情况而定,一般情况取〔PB 〕=2×105 ~3×105Pa 。

取〔PB〕=220KPa。

经计算结果:e=1.3≤b/3=2m.P b =216KPa≤〔PB〕=220KPa.稳定性验算通过。

2、地基承载力验算DP k =2(F V +F g )/3xlxa ≤〔P B 〕根据塔机受力情况,产生的地基反力如上图所示。

P k ——基础底面边缘的最大压力值MPa ;l ——矩形基础底面的长边宽度m ;a ——合力作用点至基础底面最大压力边缘的距离m ;其中:a=b/2-e ;计算结果:P k =127KPa ≤〔P B 〕=220KPa 。

满足地基承载力要求,验算通过。

3、结论从上述计算可知,基础的抗倾覆稳定性、地基承载力都满足要求,故基础符合设计要求和安全规范。

QTZ80塔吊施工方案

QTZ80塔吊施工方案

QTZ80塔吊施工方案一、项目背景本次项目的施工任务是搭建一个高层建筑,总高度为100米,地面面积为1000平方米。

由于建筑的高度较高,所以需要一个高吨位的塔吊进行施工。

二、施工方案1.塔吊选型考虑到施工的高度和承重要求,我们选择了QTZ80塔吊作为本次项目的施工设备。

QTZ80塔吊的额定起重量为8吨,最大起重量为8吨,在100米高度内都可以满足我们的需求。

2.施工准备2.1装配塔吊:在工地上选择平整坚实的地面,按照厂家提供的说明书进行塔吊的组装和安装。

2.2测试功能:在塔吊装配完成后,对塔吊的各项功能进行测试,确保设备的正常运行。

2.3准备工具:根据需要,准备好塔吊的配套工具,如起重钳、钢丝绳等。

3.施工流程3.1塔吊的基础施工:首先完成塔吊的基础工程,确保塔吊的稳定性。

3.2塔吊的主体搭建:按照说明书的要求进行塔身、塔头和塔臂的组装,确保每个部件的质量和连接的牢固性。

3.3吊装起重物:在塔吊搭建完毕后,根据需要进行吊装作业。

在吊装过程中,要注意合理安排吊装路径,避免发生物体碰撞或坠落事故。

3.4施工现场的安全保障:为了保证施工现场的安全,在施工过程中要设置相应的警示标志,并设置安全警戒线,禁止非直接参与施工人员进入工地。

3.5施工材料的储存:根据需要,设置合适的材料储存区域,确保施工过程中材料的安全和有效的供应。

4.安全措施4.1工地隐患整改:在施工前,对工地进行必要的整改工作,清除隐患,确保工地的安全。

4.2工地封闭:在施工过程中,要对工地进行封闭,确保非施工人员无法进入施工区域。

4.3安全培训:对参与施工的工作人员进行必要的安全培训,增强他们的安全意识和技能。

4.4安全检查:定期进行安全检查,发现并及时处理施工过程中存在的安全问题和隐患。

5.施工前和施工后的清理5.1施工前清理:在施工前,清理施工现场,确保施工现场干净整洁,杂物清除干净,以免影响施工进度和安全。

5.2施工后清理:在施工结束后,对施工现场进行清理,清除废料和施工过程中产生的垃圾,以免影响周边环境和道路通行。

塔式起重基础工程施工设计方案(QTZ80)TC6013A_6型

塔式起重基础工程施工设计方案(QTZ80)TC6013A_6型

-、工程概况 (1)1、工程信息 (1)2、工程建筑概况 (1)、编制依据..........................三、塔机机型选择及安装位置...................四、塔机基础设计方案: (3)五、.................................................. 塔机规格参数9六、塔机基础及地脚螺栓预埋的要求12七、基础承台施工及保证措施 (13)八、塔吊基础计算书 (17)塔式起重机基础施工专项方案、工程概况 1、工程信息工程名称:XX项目建设单位:XXX办公室监理单位:XXX限公司设计单位:XXX计研究院建设地点:XXXXX南地段施工内容为:桩基础工程、主体结构及装修工程、给排水安装工程、消防工程、通风工程、电气工程、人防工程等。

2、工程建筑概况XX项目由标段组成,本标段为第X标段,项目由X栋高X4层单体高层建筑,两层连体地下车库组成,总建筑面积1032208 〃,建筑基底面积34025 〃。

基坑深9m 工期1760天。

工程质量标准要求:确保取得XXX样板工程奖。

安全文明施工施工标准:杜绝发生重大安全事故,确保获得“广州市安全文明施工样板工地”称号,争创“广东省安全文明施工样板工地” 称号。

工程保修期:按国务院颁发《建设工程质量管理条例》规定以及按《房屋建筑工程质量保修办法》(建设部2000年第80号令)规定的最低保修年限执行。

本项目包含x栋x4层高层建筑,建筑高度x.3m,建筑电梯机房顶高10x.6m。

、编制依据1.本项目施工图纸及技术文件。

2.适应技术规范建筑施工塔式起重机安装、拆卸安全技术规程(JGJ196-2010)建筑地基基础工程施工质量验收规范(GB 50202-2002)混凝土结构工程施工及验收规范(GB 50204-2002) 2011版高层建筑混凝土结构技术规程(JGJ 3-2010 )混凝土强度检验评定标准(GB 50107-2010)混凝土质量控制标准(GB 50164-2011)建筑机械使用安全技术规程(JGJ 33-2012)建筑施工安全检查标准(JGJ 59-2011 )施工现场临时用电安全技术规范(JGJ 46-2005)建设工程施工现场供用电安全规范(GB50194-2014 2015年1月1日实施塔式起重机混凝土基础工程技术规程(JCJ/T187-2009)地质勘察报告塔身使用说明书三、塔机机型选择及安装位置根据本工程施工现场实际需要,在施工区域内设置塔吊情况如下表:注:3#塔吊在地下室顶板施工完毕后拆除。

QTZ-80-TC6013塔吊桩基础的计算书2

QTZ-80-TC6013塔吊桩基础的计算书2

塔吊桩基础的计算书一. 参数信息塔吊型号: QTZ(QTZ80)-TC6013 自重(包括压重):F1=910.00kN 最大起重荷载: F2=60.00kN塔吊倾覆力距: M=4855.76kN.m 塔吊起重高度: H=62.00m塔身宽度: B=1.80m桩混凝土等级: C35 承台混凝土等级:C30保护层厚度: 50mm矩形承台边长: 5.00m 承台厚度: Hc=1.500m承台箍筋间距: S=180mm承台钢筋级别: Ⅱ级承台预埋件埋深:h=1.30m承台顶面埋深: D=0.000m桩直径: d=0.500m 桩间距: a=3.000m桩钢筋级别: Ⅱ级桩入土深度: 21.10 桩型与工艺: 预制桩桩空心直径: 0.250m塔吊最大起重力矩: 800kN.m 塔吊总高度: H=62.00m基本风压: W k=1.26kPa塔吊主弦杆截面宽度: b=0.15m 塔身最大水平力:V h=97kN水平力作用高度: h=31m标准节数: n=22二. 塔吊基础承台顶面的竖向力与弯矩计算1. 塔吊自重(包括压重)F1=910.000kN2. 塔吊最大起重荷载F2=60.000kN作用于桩基承台顶面的竖向力 F=F1+F2=970.000kN塔吊的倾覆力矩 M=1.4×4855.760=6798.064kN.m三. 矩形承台弯矩的计算计算简图:图中x轴的方向是随机变化的,设计计算时应按照倾覆力矩M最不利方向进行验算。

1. 桩顶竖向力的计算(依据《建筑桩基础技术规范》JGJ94-2008的第5.1.1条)其中 n──单桩个数,n=4;F k──作用于承台顶面的竖向力,F k=970.000kN;G k──桩基承台和承台上土自重标准值,G k=25.0×Bc×Bc×Hc+20.0×Bc×Bc×D=937.500kN;M xk,M yk──荷载效应标准组合下,作用于承台底面,绕通过桩群形心的 x、y 轴的力矩x i,y i──单桩相对承台中心轴的XY方向距离(m);N ik──荷载效应标准组合偏心竖向力作用下,第i基桩或复合基桩的竖向力(kN)。

QTZ80塔吊基础施工方案

QTZ80塔吊基础施工方案

QTZ80塔吊基础施工方案
一、基础施工概述
QTZ80塔吊基础是QTZ80塔吊安全使用的必要前提,其施工重要性不
言而喻。

基础施工可分为基础支撑与基础填充两部分。

一般情况下塔吊基
础为抗震基础,应加强新老基础之间的连接,保证塔吊基础可以抵抗地震
等外力的作用。

本次QTZ80塔吊基础施工方案为:
二、施工方法
1.基础支撑:首先,对原有基础进行抗震加固改造,采用混凝土砼箱
筋支撑,抗震等级可达6级以上。

然后,在原有基础上加垫层,采用碎石、碎铁等儿材料将垫层厚度增加到满足设计要求。

最后,在垫层上砌筑混凝
土面板,板尺寸按照设计要求进行组合、粘接,并形成单体、钢板结构共
同支撑支撑力,保证塔机基础抗震、抗风能力。

2.基础填充:其次,将碎石、碎砖等填料移植,每一层土壤填充前,
应进行扰动、空气化,并设置垫层,让每一层填充物组合形成抗力,从而
达到抗地震抗风的效果。

填充完毕后,在填充物与基础表面之间注入胶结剂,以保证基础与填充物的稳固性。

QTZ80塔吊基础施工方案报告

QTZ80塔吊基础施工方案报告

QTZ80塔吊基础施工方案报告一、项目背景本报告针对QTZ80型塔吊基础施工方案进行详细分析,旨在确保施工过程安全、高效并达到设计要求。

二、工程概况1. 项目概述本工程为在某建筑工地使用QTZ80型塔吊进行施工,包括塔吊的基础设置、施工安装及拆卸过程等。

2. 塔吊基本信息•型号:QTZ80•最大起重量:8吨•最大高度:50米三、施工方案1. 基础设置根据设计要求,首先进行基础设置。

施工人员应清理基础位置,确保基础平整,再根据设计图纸要求进行基础标志、定位及测量。

接着进行基础灌浆处理,待灌浆桩固结后,方可继续施工。

2. 塔吊安装在基础设置完毕后,开始进行塔吊的安装。

施工人员按照制定的安装流程,将塔吊各部分组装好,确保每个连接部位紧固牢固。

安装完成后,进行塔吊平衡调试,并做好相应记录。

3. 施工过程在塔吊安装完成后,即可进行实际施工作业。

施工过程中需加强安全意识,定期检查塔吊结构及连接部位是否出现异常。

同时,保持施工区域整洁,确保操作空间畅通。

4. 拆卸过程施工完成后,进行塔吊的拆卸。

拆卸前应按照安全操作规程,降低塔吊高度并逐步卸除组件,最终完成全面拆卸和清理工作。

四、质量与安全控制为确保施工过程质量和安全,需严格执行以下控制措施:1.严格按照设计要求进行施工;2.定期检查设备运行状况,并做好维护记录;3.做好周围环境保护,确保施工现场整洁;4.加强安全培训,提高员工安全意识。

五、总结本报告对QTZ80型塔吊基础施工方案进行了详细阐述,强调了基础设置、塔吊安装、施工过程和拆卸过程的重要性,同时强调质量与安全控制的关键。

希望全面施行本方案,确保工程安全、高效完成。

QTZ-80-TC6013塔吊桩基础的计算书2

QTZ-80-TC6013塔吊桩基础的计算书2

塔吊桩基础的计算书一. 参数信息塔吊型号: QTZ(QTZ80)-TC6013 自重(包括压重):F1=910.00kN 最大起重荷载: F2=60.00kN塔吊倾覆力距: M=4855.76kN.m 塔吊起重高度: H=62.00m塔身宽度: B=1.80m桩混凝土等级: C35 承台混凝土等级:C30保护层厚度: 50mm矩形承台边长: 5.00m 承台厚度: Hc=1.500m承台箍筋间距: S=180mm承台钢筋级别: Ⅱ级承台预埋件埋深:h=1.30m承台顶面埋深: D=0.000m桩直径: d=0.500m 桩间距: a=3.000m桩钢筋级别: Ⅱ级桩入土深度: 21.10 桩型与工艺: 预制桩桩空心直径: 0.250m塔吊最大起重力矩: 800kN.m 塔吊总高度: H=62.00m基本风压: W k=1.26kPa塔吊主弦杆截面宽度: b=0.15m 塔身最大水平力:V h=97kN水平力作用高度: h=31m标准节数: n=22二. 塔吊基础承台顶面的竖向力与弯矩计算1. 塔吊自重(包括压重)F1=910.000kN2. 塔吊最大起重荷载F2=60.000kN作用于桩基承台顶面的竖向力 F=F1+F2=970.000kN塔吊的倾覆力矩 M=1.4×4855.760=6798.064kN.m三. 矩形承台弯矩的计算计算简图:图中x轴的方向是随机变化的,设计计算时应按照倾覆力矩M最不利方向进行验算。

1. 桩顶竖向力的计算(依据《建筑桩基础技术规范》JGJ94-2008的第5.1.1条)其中 n──单桩个数,n=4;F k──作用于承台顶面的竖向力,F k=970.000kN;G k──桩基承台和承台上土自重标准值,G k=25.0×Bc×Bc×Hc+20.0×Bc×Bc×D=937.500kN;M xk,M yk──荷载效应标准组合下,作用于承台底面,绕通过桩群形心的 x、y 轴的力矩x i,y i──单桩相对承台中心轴的XY方向距离(m);N ik──荷载效应标准组合偏心竖向力作用下,第i基桩或复合基桩的竖向力(kN)。

QTZ80型塔式起重机基础设计施工方案

QTZ80型塔式起重机基础设计施工方案

QTZ80型塔式起重机基础设计施工方案一、工程概况2.工程地点:XXXX3.起重机型号:QTZ804.起重机参数:最大起重量80吨,最大起吊高度60米,工作幅度3-60米5.基础类型:承台基础二、基础设计1.地质勘探:进行地质勘探,确定地面承载力、地下水位等信息;2.基础形式:采用承台基础形式,采用钢筋混凝土结构;3.基础尺寸:根据起重机参数和地质勘探结果,设计基础尺寸为XXXX米*XXXX米;4.基础深度:确定基础深度,确保基础能够达到稳定的岩石层,保证起重机运行时的稳定性;5.基础钢筋:根据基础尺寸和受力分析,设计基础钢筋的布置和直径;6.基础施工方案:制定基础施工方案,包括地面清理、挖掘、浇筑混凝土等工艺及顺序;7.基础验收:对基础进行施工过程中和施工结束后的验收,确保基础符合设计要求。

三、基础施工要点1.地面清理:将基础施工区域内的杂物、草皮等清理干净,确保地面平整;2.基坑开挖:根据基础尺寸,开挖适当深度的基坑,基坑底部应平整;3.编织钢筋网:将钢筋按照设计要求编织成钢筋网,并严格固定于基坑底部;4.安装基础模板:在基坑周边搭设模板,确定好基础的准确位置和尺寸;5.浇筑混凝土:搅拌好混凝土,将其均匀浇注到模板内,确保混凝土浇注均匀、不漏水;6.基础养护:对新浇筑的混凝土进行养护,保持湿润,确保混凝土强度充分发展。

四、验收与交接1.施工过程验收:在施工过程中,及时对基础的施工质量进行检查和验收;2.施工结束验收:在基础施工结束后,对基础进行全面的验收,确保其质量符合设计要求;3.交接:在验收合格后,将基础交接给起重机安装单位,确保起重机安装的顺利进行。

以上是QTZ80型塔式起重机基础设计施工方案的一些基本内容,通过合理的设计和施工,可确保起重机在使用过程中的安全和稳定。

QTZ-80-TC6013塔吊桩基础的计算书2

QTZ-80-TC6013塔吊桩基础的计算书2

矩形板式桩基础计算书计算依据:1、《塔式起重机混凝土基础工程技术标准》JGJ/T187-20192、《混凝土结构设计规范》GB50010-20103、《建筑桩基技术规范》JGJ94-20084、《建筑地基基础设计规范》GB50007-2011一、塔机属性二、塔机荷载1、塔机传递至基础荷载标准值基础布置图承台及其上土的自重荷载标准值:G k=bl(hγc+h'γ')=5.2×5.2×(1.25×25+0×19)=845kN承台及其上土的自重荷载设计值:G=1.35G k=1.35×845=1140.75kN 桩对角线距离:L=(a b2+a l2)0.5=(3.62+3.62)0.5=5.091m1、荷载效应标准组合轴心竖向力作用下:Q k=(F k'+G k)/n=(624.5+845)/4=367.375kN荷载效应标准组合偏心竖向力作用下:Q kmax=(F k'+G k)/n+(M k'+F Vk'h)/L=(624.5+845)/4+(2695.1+97×1.25)/5.091=920.558kNQ kmin=(F k'+G k)/n-(M k'+F Vk'h)/L=(624.5+845)/4-(2695.1+97×1.25)/5.091=-185.808kN2、荷载效应基本组合荷载效应基本组合偏心竖向力作用下:Q max=(F'+G)/n+(M'+F v'h)/L=(843.075+1140.75)/4+(3638.385+130.95×1.25)/5.091=1242.754kN Q min=(F'+G)/n-(M'+F v'h)/L=(843.075+1140.75)/4-(3638.385+130.95×1.25)/5.091=-250.841kN 四、桩承载力验算桩身周长:u=πd=3.14×0.8=2.513m桩端面积:A p=πd2/4=3.14×0.82/4=0.503m2R a=ψuΣq sia·l i+q pa·A p=0.8×2.513×(0.71×10+5.36×8+7.32×25+7.48×35+4.83×70)+4000×0.503=3686.605kN Q k=367.375kN≤R a=3686.605kNQ kmax=920.558kN≤1.2R a=1.2×3686.605=4423.926kN满足要求!2、桩基竖向抗拔承载力计算Q kmin=-185.808kN<0按荷载效应标准组合计算的桩基拔力:Q k'=185.808kN桩身位于地下水位以下时,位于地下水位以下的桩自重按桩的浮重度计算,桩身的重力标准值:G p=l t(γz-10)A p=25.7×(25-10)×0.503=193.906kNR a'=ψuΣλi q sia l i+G p=0.8×2.513×(0.6×0.71×10+0.3×5.36×8+0.4×7.32×25+0.6×7.48×35+0. 6×4.83×70)+193.906=1099.216kNQ k'=185.808kN≤R a'=1099.216kN满足要求!3、桩身承载力计算纵向普通钢筋截面面积:A s=nπd2/4=14×3.142×202/4=4398mm2(1)、轴心受压桩桩身承载力荷载效应基本组合下的桩顶轴向压力设计值:Q=Q max=1242.754kNψc f c A p+0.9f y'A s'=(0.75×19.1×0.503×106 + 0.9×(360×4398.23))×10-3=8630.501kN Q=1242.754kN≤ψc f c A p+0.9f y'A s'=8630.501kN满足要求!(2)、轴心受拔桩桩身承载力荷载效应基本组合下的桩顶轴向拉力设计值:Q'=-Q min=250.841kNf y A s=(360×4398.23)×10-3=1583.363kNQ'=250.841kN≤f y A s=1583.363kN满足要求!4、桩身构造配筋计算A s/A p×100%=(4398.23/(0.503×106))×100%=0.874%≥0.65%满足要求!5、裂缝控制计算裂缝控制按三级裂缝控制等级计算。

QTZ806013A-6高层1#塔吊基础

QTZ806013A-6高层1#塔吊基础

QTZ806013A-6高层1#塔吊基础预览说明:预览图片所展示的格式为文档的源格式展示,下载源文件没有水印,内容可编辑和复制☆广州黄埔区石化路以西文冲城中村改造项目☆目录一、工程概况 (1)1建筑概况 (1)2结构概况 (2)二、编制依据 (3)三、施工准备 (4)1 技术准备 (4)2 劳动力准备 (4)3 机具准备 (4)4 材料准备 (5)5 现场准备 (5)四、塔吊基础设计方案 (5)1塔吊平面布置设计 (5)2 塔吊基础地质情况分析 (6)3塔吊基础及承台结构设计 (6)4 塔吊基础承台混凝土结构设计 (8)五、主要施工方法 (9)1 施工工艺流程 (9)2 施工要点 (9)六、塔吊基础计算书 (12)一、工程概况总体简介建筑概况建筑概况结构概况结构概况施工目标充分发挥集团优势,配备强有力的管理人员和技术力量,投入先进的机械设备,对本工程实施标准化、规范化的项目管理,真诚与建设单位合作,以优质高速完成本工程。

质量目标确保本工程达到中华人民共和国《建筑工程施工质量验收统一标准》的合格标准,同时满足招标文件、技术规范及图纸要求。

安全目标轻伤事故控制在1‰以内,重伤死亡事故频率为0。

工期目标确保本工程以500日历天完成招标文件所要求的全部施工任务,并按招标文件要求完成各节点工期。

文明施工目标争创“广东省安全生产文明施工优良样板工地”。

环境保护和职业健康安全目标严格按照ISO14001环境管理标准和OHSAS18001职业安全健康管理标准进行实施,制定完善的环境保护和职业健康安全管理体系,加强施工组织和现场文明施工管理,重点落实防尘、防噪、防洒专项措施,做好环境保护。

二、编制依据1《建筑地基基础设计规范》(DBJ 15-31-2003)2《混凝土结构设计规范》(GB 50010-2002)3《简明钢筋混凝土结构计算手册》4《建筑结构荷载规范》(GB 50009-2006)5.广州黄埔文冲城中村改造住宅工程及综合教学楼岩土工程勘察报告6.广州黄埔文冲城中村改造住宅工程及综合教学楼建筑、结构设计图纸7.《塔式起重机使用说明书》(中联重科)8.《桩基础施工技术规范》JGJ-49-20089.《塔式起重机混凝土基础工程技术规范》JGJ187-2009三、施工准备1.技术准备施工前“广州黄埔文冲城中村改造住宅工程及综合教学楼项目1#塔吊基础施工方案”必须通过集团公司审批并由总工程师批准,同时已经通过监理审批并同意实施,方可开始施工。

最新QTZ-80塔吊基础施工方案

最新QTZ-80塔吊基础施工方案

Q T Z-80塔吊基础施工方案QTZ80型塔式起重机基础施工方案一.工程概况二.1#塔吊施工方法与技术措施1.施工方法(1)1#塔吊设置在1轴~2轴、E轴~F轴间,穿过地下一层~地下三层顶板,待塔吊拆除后用掺膨胀剂的C35混凝土补浇。

根据地质报告塔吊基础位于第七层砾砂层,地耐力280kpa,满足塔吊说明书中要求的最低值14吨/m2。

具体位置见下图:1#塔吊基础位置平面布置图(2)塔吊基础设置参照QTZ80型塔式起重机基础安装说明,塔吊十字梁高度为1300mm,基础下设150mm厚C15垫层,垫层混凝土采用商品混凝土。

基础十字梁顶标高与本工程基础底板顶标高相同(见下图)。

13001#塔吊基础位置剖面图(3)塔吊基础混凝土采用商品砼,强度等级C40,S8抗渗早强砼,配合比同基础地板混凝土配合比,塔吊基础施工做隐蔽工程验收记录。

塔吊基础施工时期正处于冬期施工阶段,在砼内掺入防冻剂,保证塔吊基础混凝土质量。

(4)塔吊基础防水做法与本工程基础防水做法相同,且塔吊基础防水层与基础防水层形成封闭。

2.施工技术措施(1)塔吊基础钢筋需复试合格后方可进行绑扎,绑扎完成后,按照塔吊基础施工图埋设地角螺栓,地角螺栓与钢筋焊接在一起,并用钢筋支架焊接牢固。

(2)砼在浇筑前,应清除模板和钢筋上的冰、雪和污垢,先验钢筋,严格控制钢筋保护层厚度,然后浇筑。

浇筑时,不得踩钢筋,要用机械振捣,时间为10~30s。

(3)本工程冬期施工所用混凝土均采用商品混凝土,商品混凝土采用加热的方法,保证出罐温度。

(4)砼振捣时,以砼开始泛浆和气泡为准,应避免漏振、欠振和超振,严禁出现峰窝、麻面,表面应抹平。

(5)砼在运输过程中必须覆盖保温材料,在混凝土浇注之后采取覆盖珍珠岩等措施。

(6)设置测温孔,全部测温孔均应编号,并绘制测温孔布置图及测温记录,随时控制混凝土内的温度变化,根据温度变化及时调整保温及养护措施。

测温孔平面布置图见下图:测温孔测温孔测温孔测温孔6060测温孔布置示意图(6)商品混凝土必须有出厂合格证和配合比通知单,现场必须留置砼试块,共留置两组,一组标准养护28天,一组用以检验转入常温养护28天的砼强度。

QTZ80型塔式起重机基础设计施工方案

QTZ80型塔式起重机基础设计施工方案

QTZ80塔吊基础设计方案一、工程概况:1、广州轻工高级技工学校教学实习楼A幢工程位于广州市白云区竹料镇东凤村“小塘”地段,建设单位为广州轻工高级技工学校,该工程由广州市民用建筑设计研究院设计,省城规监理公司监理,广州住宅建设发展有限公司施工.本工程为一幢七层的教学实验楼,建筑物平面形状基本呈矩形,○1轴~错误!轴88.20m,错误!轴~错误!轴27。

50m,±0.00起至梯屋面高度为:33.1m,考虑到B幢实习楼施工时要用塔吊,选择在○,A轴x错误!轴位置安装一台国营江麓机械厂生产的QTZ80塔式起重机。

2、塔吊的桩基础中心坐落在该建筑物轴线错误!以南8。

5m,错误!轴中间,起重高度38m,臂长50m,且在50m处的起升荷载限载1吨。

3、由于该塔吊基础的基坑为-3m,属于浅基础基坑,采用天然地基塔吊基础,基础混凝土强度采用C30,最小配筋率不小于0。

2%。

二、地基基础受力分析1.根据塔吊QTZ80塔吊使用说明书数据如下:一、工作状态二、非工作状态G=50t G=42tW=4t w=8tM=145t.m M=220t。

mMk=25t。

m Mk=0t。

mG‐基础所受的垂直力 W‐基础所受的水平力M‐基础所受的倾翻弯矩 Mk‐基础所受的扭矩受力组织采用最大荷载组,即:G=500kN W=80kNM=2200kN。

m Mk=250kN.m2、桩承台大样图见附图3、承台受弯承载力Mx=2200+250=2450kN。

mMy=2200+250=2450 kN。

mAsx=2450x1000000/0.9x310x(2000-50)=4503mm2Asy=2450x1000000/0.9x310x(2000-50)=4503 mm2配筋:33Ф18=33x254。

5=839805 mm2〉4503 mm22x10Ф18=20x254。

5=5090 mm2>4503 mm2满足要求,且最小配筋率达到0。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、工程概况 (1)二、塔吊概况 (1)三、塔吊安装位置及基础型式选择 (1)四、塔吊的使用与管理 (4)五、塔吊基础 (4)六、QTZ80(6013)塔吊天然基础的计算书 (5)岗顶酒店工程塔吊基础施工方案一、工程概况二、塔吊概况本工程施工计划设置塔吊1台,塔吊布设位置见平面布置图。

采用QTZ80(6010)型塔吊,该塔吊独立式起升高度为45米,(本工程实际使用搭设高度约40米),工作臂长60米,最大起重量6吨,公称起重力矩为800KN.m。

综合本工程地质条件及现场实际情况,参照《兰田岙造船基地扩建项目岩土工程勘察报告》及工程设计图纸,本塔吊基础采用天然地基基础。

三、塔吊安装位置及基础型式选择(一)塔吊生产厂家提供的说明书中对塔吊基础的要求:1.地基基础的土质应均匀夯实,要求承载能力大于20t/㎡;底面为6000×6000的正方形。

2.基础混凝土强度C35,在基础内预埋地脚螺栓,分布钢筋和受力钢。

3.基础表面应平整,并校水平。

基础与基础节下面四块连接板连接处应保证水平,其水平度不大于1/1000;4.基础必须做好接地措施,接地电阻不大于4Ω。

5.基础必须做好排水措施,保证基础面及地脚螺栓不受水浸,同时做好基础保护措施,防止基础受雨水冲洗,淘空基础周边泥土。

6.基础受力要求:H—基础所受水平力kNP V—垂直力kNM—倾覆力矩kN.mM Z—扭矩kN.m基础受力图(二)本工程塔吊安装位置详见下图:按塔吊说明书要求,塔吊铺设混凝土基础的地基应能承受0.2MPa的压力,根据本工程地质勘察报告及现场实际情况,塔吊基础位于4-2强风化砾岩层,该层土质的承载力达0.60MPa,满足塔吊基础对地基承载力的要求,且该土层也是建筑物基础所在持力层土层,以该土层作塔吊基础的持力层,既能满足塔吊使用要求,也不会有基坑开挖时引起塔吊基础变形的问题。

经综合分析,选取4-2强风化砾岩层为塔吊基础的持力层,基础面标高与建筑物的基础底标高相平。

因塔吊基础上表面在自然地面以下,为保证基础上表面处不积水,在塔吊基础预留300×300×300集水井并及时排除积水,确保塔吊基础不积水。

塔吊基础配筋及预埋件等均按使用说明书。

四、塔吊的使用与管理塔吊安装及拆除均由具有安装及拆除专项质资的单位负责实施,并编制相应的塔吊搭拆专项方案经公司及监理单位审批后实施。

塔吊除做好保护接零外,还应做好重复接地(兼防雷接地),电阻不大于4Ω。

塔吊司机及指挥人员均要持证上岗,指挥与司机之间用对讲机或信号旗联系,使用过程中严格遵守十不准吊规定。

塔吊在验收合格并挂出合格牌后才能使用。

塔吊的日常维修及各种保险、限位装置、接地电阻的检查均按公司的有关规定执行。

确保做到灵敏,可靠。

塔吊使用期间要定期测量基础沉降及塔吊倾斜,测量频率每月不少于一次。

钢丝绳要经常检查,及时更换。

五、塔吊基础塔吊基础配筋详见下图:(按塔吊说明书中Ⅰ级钢进行Ⅱ级钢等强替换)六、QTZ80(6013)塔吊天然基础的计算书(一)计算依据1.《建筑桩基技术规范》JGJ94-2008;2.《混凝土结构设计规范》(GB50010-2002);3.《建筑结构荷载规范》(GB 50009-2001);4.《岗顶酒店岩土工程勘察报告》;5.《QTZ80(6010)塔式起重机使用说明书》;6.建筑、结构设计图纸;7.《简明钢筋混凝土结构计算手册》。

(二)参数数据信息塔吊型号:QTZ80(6013) 塔吊起升高度H :42m塔身宽度B :1665mm 基础节埋深d :0.00m自重G :596kN (包括平衡重) 基础承台厚度hc :1.40m最大起重荷载Q :60kN 基础承台宽度Bc :6.00m塔机基础C355900双向混凝土强度等级:C35 钢筋级别:Q235A/HRB335基础底面配筋直径:25mm公称定起重力矩Me:800kN·m 基础所受的水平力P:80kN标准节长度b:2.80m主弦杆材料:角钢/方钢宽度/直径c:120mm所处城市:广东广州市基本风压ω0:0.5kN/m2地面粗糙度类别:D类密集建筑群,房屋较高,风荷载高度变化系数μz:1.27 。

地基承载力特征值f ak:600kPa基础宽度修正系数ηb:0.3 基础埋深修正系数ηd:1.5基础底面以下土重度γ:20kN/m3基础底面以上土加权平均重度γm:20kN/m3(三)塔吊基础承载力作用力的计算1、塔吊竖向力计算塔吊自重:G=596kN(整机重量422+平衡重174);塔吊最大起重荷载:Q=60kN;作用于塔吊的竖向力:F k=G+Q=596+60=656kN;2、塔吊风荷载计算依据《建筑结构荷载规范》(GB50009-2001)中风荷载体型系数:地处舟山州市,基本风压为ω0=0.5kN/m2;查表得:风荷载高度变化系数μz=1.27;挡风系数计算:φ=[3B+2b+(4B2+b2)1/2]c/(Bb)=[(3×1.665+2×5+(4×1.6652+52)0.5)×0.12]/(1. 665×5)=0.302因为是角钢/方钢,体型系数μs=2.402;高度z处的风振系数取:βz=1.0;所以风荷载设计值为:ω=0.7×βz×μs×μz×ω0=0.7×1.00×2.402×1.27×0.5=1.067kN/m2;3、塔吊弯矩计算风荷载对塔吊基础产生的弯矩计算:Mω=ω×φ×B×H×H×0.5=1.067×0.302×1.665×100×100×0.5=2682.6 kN·m;M kmax=Me+Mω+P×h c=800+2682.6+80×1.4=3594.6kN·m;(四)塔吊抗倾覆稳定验算基础抗倾覆稳定性按下式计算:e=M k/(F k+G k)≤Bc/3式中 e──偏心距,即地面反力的合力至基础中心的距离;M k──作用在基础上的弯矩;F k──作用在基础上的垂直载荷;G k──混凝土基础重力,G k=25×6×6×1.4=1260kN;Bc──为基础的底面宽度;计算得:e=3594.6/(656+1260)=1.876m < 6/3=2m;基础抗倾覆稳定性满足要求!(五)塔吊基础地基承载力验算依据《建筑地基基础设计规范》(GB50007-2002)第5.2条承载力计算。

计算简图:混凝土基础抗倾翻稳定性计算:e=1.876m > 6/6=1m地面压应力计算:P k=(F k+G k)/AP kmax=2×(F k+G k)/(3×a×Bc)式中 F k──作用在基础上的垂直载荷;G k──混凝土基础重力;a──合力作用点至基础底面最大压力边缘距离(m),按下式计算:a=Bc/20.5-M k/(F k+G k)=6/20.5-3594.6/(656+1260)=2.366m。

Bc──基础底面的宽度,取Bc=6m;不考虑附着基础设计值:P k=(656+1260)/62=53.22kPa;P kmax=2×(656+1260)/(3×2.366×6)= 89.98kPa;地基承载力特征值计算依据《建筑地基基础设计规范》GB50007-2002第5.2.3条。

计算公式如下:f a = f ak+ηbγ(b-3)+ηdγm(d-0.5)f a--修正后的地基承载力特征值(kN/m2);f ak--地基承载力特征值,按本规范第5.2.3条的原则确定;取600.000kN/m2;ηb、ηd--基础宽度和埋深的地基承载力修正系数;b──基础宽度地基承载力修正系数,取0.30;d──基础埋深地基承载力修正系数,取1.50;γ--基础底面以上土的重度,地下水位以下取浮重度,取20.000kN/m3;b--基础底面宽度(m),当基宽小于3m按3m取值,大于6m按6m取值,取6.000m;γm--基础底面以上土的加权平均重度,地下水位以下取浮重度,取20.000kN/m3;d--基础埋置深度(m) 取1.4m;f a = f ak+ηbγ(b-3)+ηdγm(d-0.5)=600+0.3*20(6-3)+1.5*20(1.4-0.5) =645kPa解得地基承载力设计值:f a=645kPa;实际计算取的地基承载力设计值为:f a=645kPa;地基承载力特征值f a大于压力标准值P k=51.58kPa,满足要求!地基承载力特征值1.2×f a大于偏心矩较大时的压力标准值P kmax=89.98kPa,满足要求!(六)基础受冲切承载力验算依据《建筑地基基础设计规范》(GB 50007-2002)第8.2.7条。

验算公式如下:F1≤ 0.7βhp f t a m h o式中βhp --受冲切承载力截面高度影响系数,当h不大于800mm时,βhp取1.0.当h大于等于2000mm时,βhp取0.9,其间按线性内插法取用;取βhp=0.97;f t --混凝土轴心抗拉强度设计值;取 f t=1.57MPa;h o --基础冲切破坏锥体的有效高度;取 h o=1.35m;a m --冲切破坏锥体最不利一侧计算长度;a m=(a t+a b)/2;a m=[1.665+(1.665 +2×1.35)]/2=3.005m;a t --冲切破坏锥体最不利一侧斜截面的上边长,当计算柱与基础交接处的受冲切承载力时,取柱宽(即塔身宽度);取a t=1.665m;a b --冲切破坏锥体最不利一侧斜截面在基础底面积范围内的下边长,当冲切破坏锥体的底面落在基础底面以内,计算柱与基础交接处的受冲切承载力时,取柱宽加两倍基础有效高度;a b=1.665 +2×1.35=4.365m;P j --扣除基础自重后相应于荷载效应基本组合时的地基土单位面积净反力,对偏心受压基础可取基础边缘处最大地基土单位面积净反力;取 P j=101.12kPa;A l --冲切验算时取用的部分基底面积;A l=6.00×(6.00-4.365)/2=4.905m2F l --相应于荷载效应基本组合时作用在A l上的地基土净反力设计值。

F l=P j A l;F l=101.12×4.905=495.99kN。

允许冲切力:0.7×0.97×1.57×3005.00×1350.00=4814991N=4324.62kN > F l= 495.99kN;实际冲切力不大于允许冲切力设计值,所以能满足要求!(七)承台配筋计算1.抗弯计算依据《建筑地基基础设计规范》(GB 50007-2002)第8.2.7条。
