推荐-48m连续梁施工方案 精品
48m节段梁施工技术

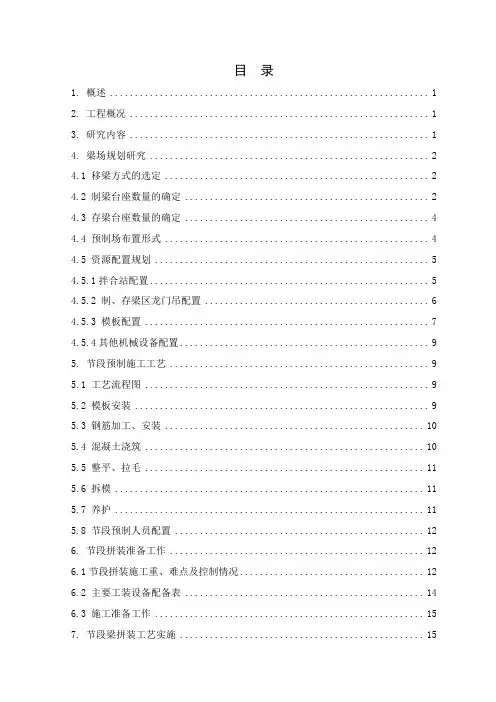

目录1. 概述 (1)2. 工程概况 (1)3. 研究内容 (1)4. 梁场规划研究 (2)4.1 移梁方式的选定 (2)4.2 制梁台座数量的确定 (2)4.3 存梁台座数量的确定 (4)4.4 预制场布置形式 (4)4.5 资源配置规划 (5)4.5.1拌合站配置 (5)4.5.2 制、存梁区龙门吊配置 (6)4.5.3 模板配置 (7)4.5.4其他机械设备配置 (9)5. 节段预制施工工艺 (9)5.1 工艺流程图 (9)5.2 模板安装 (9)5.3 钢筋加工、安装 (10)5.4 混凝土浇筑 (10)5.5 整平、拉毛 (11)5.6 拆模 (11)5.7 养护 (11)5.8 节段预制人员配置 (12)6. 节段拼装准备工作 (12)6.1节段拼装施工重、难点及控制情况 (12)6.2 主要工装设备配备表 (14)6.3 施工准备工作 (15)7. 节段梁拼装工艺实施 (15)7.1 工艺流程图 (15)7.2湿接缝模板结构设计 (15)7.3 节段拼装线形、标高控制 (16)7.4 钢筋加工、安装 (21)7.5 混凝土浇筑 (21)7.6 冬季施工养护措施 (22)7.7 预应力施工 (23)7.8 架桥机安全控制 (24)8. 节段拼装人力资源配置 (24)9. 节段拼装施工工艺总结 (25)10. 附件 (26)×××客运专线站48m节段拼装简支梁施工技术1. 概述随着我国客运专线(高速)铁路建设事业的迅速发展,大跨度“后张法预应力混凝土节段拼装简支箱梁”将被广泛采用,因而,将客运专线节段梁的施工技术研究作为一个重要课题开展科研,对今后科学合理、经济可靠的建设客运专线节段梁施工具有重要指导作用。
通过对×××特大桥48m节段拼装简支梁施工的总体规划设计研究分析,从梁场平面布置,节段梁预制工艺,架桥机拼装,节段梁拼装工艺,工装、机械选型,试验检测设备,人力资源配置等各方面,总结一套客运专线节段梁施工的成熟施工经验。
48 80 48m连续梁合拢段及体系转换施工技术方案
48+80+48m连续梁合拢段及体系转换施工技术方案1、编制说明1.1编制范围适用石家庄跨京广铁路特大桥跨101省道58#~61#墩1联48+80+48m悬臂浇筑预应力混凝土连续箱梁合拢段及体系转换施工。
1.2编制依据《无砟轨道(48+80+48)m预应力混凝土连续梁》(双线)(通桥2008)(2368A-Ⅳ);《客运专线铁路桥涵工程施工技术指南》TZ-213-2005;《铁路混凝土结构耐久性设计暂行规定》铁建设(2005)157号;《铁路混凝土工程施工技术指南》TZ-210-2005;《铁路混凝土与砌体工程施工质量验收标准》TB 10424-2003 J283-2004;《客运专线铁路桥涵工程施工质量验收暂行标准》铁建设(2005)160号;《铁路混凝土工程施工质量验收补充标准》铁建设(2005)160号;《客运专线铁路工程施工质量验收标准应用指南》;《铁路桥涵工程施工质量验收标准》(TB10415-2003);2、工程概况石家庄跨京广铁路特大桥58#~61#墩为一联48+80+48m连续梁,连续梁全长为177.5m(含两侧梁端至边支座中心各0.75m)。
连续梁上跨101省道,101省道路面宽度9.5m,线路左线中线与101省道中线夹角为27°,桥下提供净空5.5m,净宽9.5m。
连续梁采用预应力混凝土连续箱梁结构,计算跨度为(48+80+48)m,中支点0#梁段高6.65m,跨中9m直线段及边跨13.25m直线段梁高为3.85m,梁底下缘按二次抛物线变化(抛物线方程:y=0.0024221x2),边支座中心线至两端0.75m。
梁体为单箱单室、变高度变截面结构。
箱梁顶宽12.0m,箱梁底宽6.7m,顶板厚度除梁端附近外均为40cm,底板厚度40至100cm,按直线线性变化,腹板厚48至60、60至90cm,按折线变化。
全联在端支点、中跨中及中支点处共设5个横隔板,横隔板设有孔洞,供检查人员通过。
48m连续梁0#、1#段支架模板方案及检算10x10cm方木
哈大铁路客运专线名甲山特大桥32+48+32m连续梁0#、1#段支架模板方案及检算一、工程概况哈大铁路客运专线名甲山特大桥4~7#、42~45#、92~95#、115~118#为四联32+48+32m连续梁,中支点处梁高405cm,腹板外轮廓加厚段长390cm,箱梁顶板厚40cm,梁面宽度1200cm,翼缘板端部高25.6cm。
0#段长600cm,混凝土119.43立方,墩顶横隔板厚度190cm,过人孔150x150cm;梁高405~387cm,腹板局部加厚到145cm(其余厚80cm),底板厚80~72.8cm。
1#段长300cm,混凝土39.50立方;梁高387~360.34cm,腹板厚度80~60cm,底板厚度72.8~62.1cm。
二、模板方案箱梁外侧模板包括翼缘板模板为厂制钢模板,其中0#段采用专用的钢模板,1#段施工采用挂篮的钢模板支架现浇。
内模采用钢模,钢模为小块拼装,倒角位置钢模为一次加工定型重复使用,直板钢模采用0.3m长的小模板进行拼装,拼装长度为 1.2+1.2+1.5=3.9m,在内箱内拼装好之后采用钢管顶托加固。
底面模板采用竹胶板和方木,10x10cm方木作为竹胶板的横向背楞,10x15cm方木为底层的纵向分配梁(直接作用在顶托上)。
采用φ48δ3.5mm碗扣式钢管支架,初步按照纵向60cm间距,横向间距在腹板下30cm、底板下60cm进行布置;支架步距120cm ,支架与临时支墩冲突处采用普通钢管补强,剪刀撑加固。
1、底模方案底模板将采用竹胶板和方木,竹胶板规格122x244x1.5cm , 10x10cm 方木作为竹胶板的横向背楞,10x15cm 方木为底层的纵向分配梁(直接作用在顶托上)。
竹胶板参数如下:弹性模量:纵向Ez=6.5GPa 、横向Eh=4.5GPa弯曲强度:纵向σz=80MPa 、横向σh=55MPa密度:9.5KN/m3方木参数如下:弹性模量:E=10GPa顺纹抗弯强度:[σa]=13MPa抗剪强度:[σah]=2MPa密度:8KN/m3(1)竹胶板S1部分:砼面积:A1=4.2728m2每延米荷载:4.2728x26=111.093 KN/m ,该部分梁底宽度约为1.15m ,其作用在底模板上压力为96.602KPa 。
48m连续梁施工方案
32m+48m+32m连续箱梁施工方案编制:审核:批准:32m+48m+32m连续箱梁施工方案1、工程概况本连续梁位于xxx特大桥的14#~17#墩之间,梁全长113.2m,一联三孔(32+48+32) m预应力混凝土单线连续箱梁。
采用桩基承台式基础,主墩15#和16#基础采用单墩10根深为44m 的φ1.25m钻孔灌注桩,承台尺寸8.1m×12.5m×2.5m ,加台尺寸4.4m ×7.6m×1.0m,墩身为圆端形实体墩,高为8.5m。
边墩14#基础采用单墩6根深为41mφ1.0m钻孔灌注桩,承台尺寸5m×7.6m×2.0m,17#基础采用单墩6根深为43m的φ1.0m钻孔灌注桩,承台尺寸5m ×7.6m×2.0m,为单层承台,墩身为圆端形实体墩,高度分别为8.5m 和8.4m(含2m和1.9m高顶帽)。
1.1.箱梁结构形式梁体为单箱单室、直腹板形式,箱梁顶宽7.2m,箱梁底宽5m~5.5m。
顶板厚度除梁端附近外均为32cm,底板由跨中的40cm按二次抛物线变化至根部的60cm,腹板厚45~60~70cm,底板宽度3.8m。
全联在端支点、中跨跨中及中支点处共设5道横隔板,横隔板厚度:边支座处1.0m,中支座处1.5m,中跨跨中0.5m,横隔板设有孔洞,供检查人员通过。
梁全长113.2m,计算跨度为(32+48+32)m,边支座中心线至梁端0.6m,梁高沿纵向按二次抛物线变化,中支点梁高3.5m,边支座及跨中梁高2.5m,中跨跨中直线段长8.4m,边跨直线段长12.8m。
1.2.主要技术参数(见附图1.1)1.3.主要工程数量表1.1 主要工程数量表2、施工计划本连续梁悬臂浇筑施工技术标准高、难度大、要求严。
而该连续梁所处的尹曹庄跨311省道特大桥是邯黄铁路的重点和控制工程。
能不能保证架梁、铺轨按时顺利进行,本连续梁施工至关重要。
48m连续梁边跨合龙方案.doc

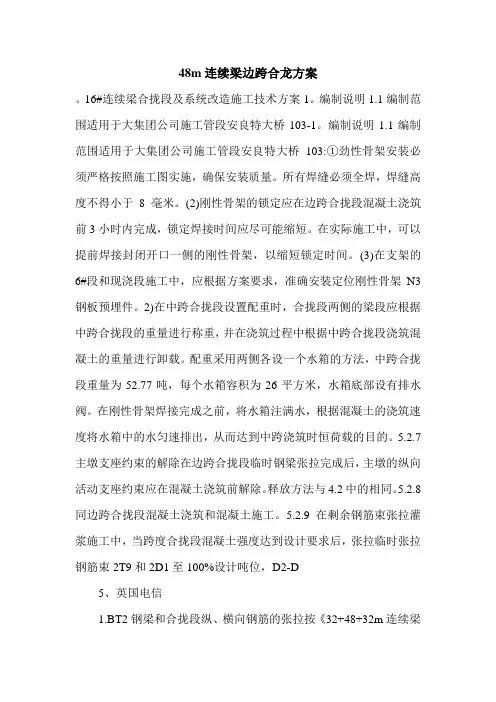

48m连续梁边跨合龙方案。
16#连续梁合拢段及系统改造施工技术方案1。
编制说明1.1编制范围适用于大集团公司施工管段安良特大桥103-1。
编制说明1.1编制范围适用于大集团公司施工管段安良特大桥103:①劲性骨架安装必须严格按照施工图实施,确保安装质量。
所有焊缝必须全焊,焊缝高度不得小于8毫米。
(2)刚性骨架的锁定应在边跨合拢段混凝土浇筑前3小时内完成,锁定焊接时间应尽可能缩短。
在实际施工中,可以提前焊接封闭开口一侧的刚性骨架,以缩短锁定时间。
(3)在支架的6#段和现浇段施工中,应根据方案要求,准确安装定位刚性骨架N3钢板预埋件。
2)在中跨合拢段设置配重时,合拢段两侧的梁段应根据中跨合拢段的重量进行称重,并在浇筑过程中根据中跨合拢段浇筑混凝土的重量进行卸载。
配重采用两侧各设一个水箱的方法,中跨合拢段重量为52.77吨,每个水箱容积为26平方米,水箱底部设有排水阀。
在刚性骨架焊接完成之前,将水箱注满水,根据混凝土的浇筑速度将水箱中的水匀速排出,从而达到中跨浇筑时恒荷载的目的。
5.2.7主墩支座约束的解除在边跨合拢段临时钢梁张拉完成后,主墩的纵向活动支座约束应在混凝土浇筑前解除。
释放方法与4.2中的相同。
5.2.8同边跨合拢段混凝土浇筑和混凝土施工。
5.2.9在剩余钢筋束张拉灌浆施工中,当跨度合拢段混凝土强度达到设计要求后,张拉临时张拉钢筋束2T9和2D1至100%设计吨位,D2-D5、英国电信1.BT2钢梁和合拢段纵、横向钢筋的张拉按《32+48+32m连续梁预应力张拉顺序表》技术交底顺序进行,最终完成四墩顶横隔梁横向钢梁的张拉。
边跨底板、中跨底板和顶板By、Dy和Ty备用钢束(预留管和锚板)应在全桥所有预应力钢束张拉和灌浆后进行灌浆和密封。
在灌浆和密封备用管道之前,必须获得大队技术人员的同意。
6.施工要点1)合拢段的施工质量直接关系到整个连续梁桥的线形和施工质量,必须引起高度重视。
严禁擅自改变施工顺序和施工方案。
48 80 48m连续梁合拢段及体系转换施工技术方案
48+80+48m连续梁合拢段及体系转换施工技术方案1、编制说明1.1编制范围适用石家庄跨京广铁路特大桥跨101省道58#~61#墩1联48+80+48m悬臂浇筑预应力混凝土连续箱梁合拢段及体系转换施工。
1.2编制依据《无砟轨道(48+80+48)m预应力混凝土连续梁》(双线)(通桥2008)(2368A-Ⅳ);《客运专线铁路桥涵工程施工技术指南》TZ-213-2005;《铁路混凝土结构耐久性设计暂行规定》铁建设(2005)157号;《铁路混凝土工程施工技术指南》TZ-210-2005;《铁路混凝土与砌体工程施工质量验收标准》TB 10424-2003 J283-2004;《客运专线铁路桥涵工程施工质量验收暂行标准》铁建设(2005)160号;《铁路混凝土工程施工质量验收补充标准》铁建设(2005)160号;《客运专线铁路工程施工质量验收标准应用指南》;《铁路桥涵工程施工质量验收标准》(TB10415-2003);2、工程概况石家庄跨京广铁路特大桥58#~61#墩为一联48+80+48m连续梁,连续梁全长为177.5m(含两侧梁端至边支座中心各0.75m)。
连续梁上跨101省道,101省道路面宽度9.5m,线路左线中线与101省道中线夹角为27°,桥下提供净空5.5m,净宽9.5m。
连续梁采用预应力混凝土连续箱梁结构,计算跨度为(48+80+48)m,中支点0#梁段高6.65m,跨中9m直线段及边跨13.25m直线段梁高为3.85m,梁底下缘按二次抛物线变化(抛物线方程:y=0.0024221x2),边支座中心线至两端0.75m。
梁体为单箱单室、变高度变截面结构。
箱梁顶宽12.0m,箱梁底宽6.7m,顶板厚度除梁端附近外均为40cm,底板厚度40至100cm,按直线线性变化,腹板厚48至60、60至90cm,按折线变化。
全联在端支点、中跨中及中支点处共设5个横隔板,横隔板设有孔洞,供检查人员通过。
(完整word版)48m简支箱梁施工方案
(完整 word 版)48m 简支箱梁施工方案第一章 编制依据及原则一、编制依据 新建邯郸(邢台)至黄骅港铁路工程齐庄跨石黄高速公路特大桥施工图《邯黄施桥-105—A01》及相关设计文件 《48m 单线预应力混凝土简支箱梁》(邯黄桥通-02) 《客货共线铁路桥涵工程施工技术指南》 TZ203—2008 《铁路混凝土工程施工质量验收标准》 TB10424-2010 《铁路桥涵工程施工质量验收标准》(TB10415-2003) 《铁路桥涵工程施工安全技术规程》(TB100303-2009) 《预应力混凝土用锚具、夹具和连接器应用技术规程》JGJ85-2010 《预应力混凝土用金属波纹管》 JG225-2007二、编制原则 1、施工布置体现统筹规划、布局合理、节约用地、减少干扰和避免环境污染的原则; 2、施工环境保护工作,贯彻“全面规划,合理布局,预防为主,综合治理,强化管理"的方针和“谁污染谁治理、谁破坏谁恢复"的原则; 3、遵循《合同文件》的原则,严格按招标文件中的工期、质量、安全目标等要求编制施工技术方案,使建设单位各项要求均得到有效保障; 4、遵循《施工设计图纸》的原则,在编制施工技术方案时,认真阅读核对所获得的设计文件资料,理解设计意图,掌握现场情况,严格按设计资料和设计原则编制施工技术方案,满足 设计标准和要求;5、遵循“安全第一、预防为主"的原则,从制度、管理、方案、资源等方面制定切实可行 的措施,确保安全施工,服从建设单位及监理工程师的监督、监理,严肃安全纪律,严格按规 章程序办事。
第二章 工程概况1一、工程简介(完整 word 版)48m 简支箱梁施工方案齐庄跨石黄高速公路特大桥设计中心里程 DK355+851。
31,全桥长 5。
9km,其中 30#、31#墩跨越连洼干渠,设计为 1—48m 现浇简支箱梁。
线路中心与河道斜角角度 18°.设计对边坡进行防护,采用 0.35m 厚 M10 浆砌片石护砌,下设 0.1m 厚碎石垫层,护砌长度:桥梁投影以外,垂直渠道上游 80m,下游 100m;护砌高度上至地面,下至渠底以下 1m,坡角设置齿墙防护。
建筑工程管理-488048m连续梁施工方案 精品
文川河特大桥跨十天高速公路(48+80+48)米连续梁施工方案1、编制依据(1)新建西安至成都铁路西安至江油段(陕西境内)站前工程(第二批)XCZQ-7标段施工总价承包招标文件、答疑书、补遗书及设计文件、图纸等。
(2)国家、铁道部现行的铁路工程建设施工规范、验收标准、安全规则等。
(3)《文川河特大桥(48+80+48)m连续梁参考图》(西成客专施桥参10)。
(4)《连续梁设计配套图集》(西成客专施桥参07)。
(5)《高速铁路设计规范》(试行)(TB10621-20XX.J971-20XX)(6)《新建铁路桥上无缝线路设计暂行规定》(铁建【20XX】205号)(7)《铁路桥涵设计规范》(TB10002.1~TB10002.5-20XX)(8)《铁路工程抗震设计规范》(GB50111-20XX)(20XX版)(9)《高速铁路桥涵工程施工技术指南》(铁建【20XX】241号)。
(10)《铁路混凝土工程施工技术指南》(铁建【20XX】241号)。
(11)《铁路桥梁预应力混凝土施工技术规范》。
(12)国家及陕西省相关法律、法规及条例等。
(13)现场踏勘收集到的地形地质、气象和其它地区性条件等资料。
(14)集团公司近年来铁路、高速公路等类似施工经验、施工工法、科技成果。
(15)集团公司通过北京华夏认证中心认证按照ISO9001:2000质量管理标准、ISO14001:20XX环境管理标准及OHSAS18001职业健康安全管理标准编制的《管理手册》、《程序文件》。
2、编制原则(1)遵循招标文件的原则。
严格按照招标文件要求的工期、质量等目标编制技术标文件,使发包人的各项要求均得到有效保证。
(2)遵循设计文件的原则。
在编制施组时,认真阅读核对所获得的技术设计文件资料,了解设计意图,掌握现场情况,严格按设计资料和设计原则编制施组,满足设计标准和要求。
(3)遵循“安全第一、预防为主”的原则。
严格按照铁路施工安全操作规程,从制度、管理、方案、资源方面编制切实可行的施工方案和措施,确保施工安全。
客专48 80 48m连续梁合拢段及体系转换施工技术方案
(48+80+48)m连续梁合拢段专项施工方案1、编制说明1.1编制范围适用客运专线3标第一项目分部高速公路双线特大桥(48+80+48)m连续梁合拢段施工。
1.2编制依据《无砟轨道(48+80+48)m预应力混凝土连续梁》(双线)(通桥2008)(2368A-Ⅳ)《铁路混凝土工程施工技术指南》(铁建设[2010]241号)《铁路混凝土工程施工质量验收标准》(J 1155-2011)《高速铁路桥涵工程施工技术指南》(铁建设[2010]241号)《高速铁路桥涵工程施工质量验收标准》(J 1148-2011)《铁路混凝土结构耐久性设计暂行规定》铁建设(2005)157号《铁路预应力混凝土连续梁(刚构)悬臂浇筑施工技术指南》(TZ 324-2010)《新建铁路成都至重庆客运专线施工图》(成渝施桥-Ⅲ-19)2、工程概况客运专线高速公路特大桥在铁路里程DK145+831处跨越高速公路。
该处既有路面宽度为23米。
铁路跨路结构形式为(48+80+48)m变截面连续箱梁,铁路主线与高速公路线路的夹角74°。
连续梁共有2个边跨合拢段和1个中跨合拢段,边跨支架现浇12#段为等高段,节段长7.75m,梁底宽6.7m,梁高3.85m,混凝土方量126.52m3,节段重328.95t。
边跨合拢段11#段和中跨合拢11′段均为2.0m长,梁底宽6.7m,梁高3.85m,混凝土方量边跨合拢段11#段方量22.078 m3,重57.402t,中跨合拢段11′段方量34.047m3,重83.32t。
(48+80+48)m连续梁箱梁半立面图见下图1。
图1 1/2箱梁立面图3、总体施工方案3.1支架系统5#墩侧边跨合拢段采用既有的挂篮作为合拢段的模板进行施工,合拢段的底模和侧模系统直接利用挂篮底、侧模系统,挂篮前端移至边跨现浇段前将边跨现浇段的少支架拆除1m,以便挂篮安装。
8#墩侧边跨合拢段采用边跨现浇段的碗扣式满堂支架进行施工,搭设满堂支架时,支架沿总桥向超出合拢段1m,并且合拢段处的满堂支架要比梁底2m,待10#块的挂篮退出10#块后再将合拢段处的支架搭设至梁底。
48m以上连续梁施工技术
48m以上连续梁施工技术一、连续梁施工分段:连续梁施工时,梁体一般要分为四大部分浇筑:0#段、对称悬臂浇注梁段和不平衡梁段、边跨梁段、中跨和边跨段。
二、梁体施工程序、体系转换顺序连续梁施工流程图体系转换顺序:①在主墩上安装盆式橡胶支座,灌注临时支座混凝土,安装托架进行预压后灌注0号段混凝土;②在0号段上安装挂篮,进行预压后悬臂灌注对称梁段;③中跨跨中挂篮前移,安装中跨合拢段体外支撑,灌注中跨合拢段混凝土;④悬臂灌注边跨不平衡梁段;⑤在托架上灌注边跨梁段;⑥挂篮前移,灌注边跨合拢段;⑦边跨梁段的托架脱离梁体,同时拆除主墩上的临时支座,完成体系转换。
三、0号段施工0号段特点:结构复杂,钢筋、各向预应力钢束及其孔道、锚具、预埋件、临时支座钢筋等密集交错,梁面有纵横坡度,梁底是抛物线变化。
0号段混凝土方量大,要求在混凝土初凝前灌注完,时间比较紧。
0号段梁体混凝土重量都在几百吨以上,对托架的要求也很高。
施工程序:(1)安装0号段墩顶托架平台(如梁底距离地面较小,可使用型钢支架,如距离较大或在水中,可在墩顶预埋型钢作为牛腿支架),图示;(2)灌注临时支座;(3)安装永久盆式橡胶支座;(4)安装0号段底模;(5)托架平台试压;(6)安装外模、调整模板位置及标高;(7)绑扎底板和腹板的伸入钢筋;(8)安装底板上的竖向预应力管道和预应力筋;(9)绑扎腹板、横隔板钢筋及管道定位筋;(10)安装腹板纵向预应力管道及预应力钢筋;(11)安装内模;(12)绑扎顶板钢筋、安装顶板纵向、横向预应力管道;(13)灌注梁体混凝土;(14)拆模,端头混凝土连接面凿毛,竖向及横向预应力筋张拉及孔道压浆。
本段重点:0号段混凝土灌注。
0号段梁体混凝土要求一次性灌注成型,并且应在混凝土初凝前完成。
内模开窗:灌注时,因梁体较高(一般为5~9m)、截面小、钢筋密集(特别是临时支座、锚垫板、横隔板几处),为防止混凝土输送不到位或漏振,需在底板、腹板上开窗作为混凝土输送及振捣的窗口,一般内模开窗的方法如下:①顶板接浆漏斗开窗顶板钢筋不用割断,可先松开扎丝,把相应位置钢筋拔开即可,内模设置开口,可设活动板,以便封窗。
48米连续梁边、中跨合拢方案设计
16#连续梁合拢段及体系转换施工技术方案1、编制说明1.1编制围适用于大队部施工管段鞍辽特大桥103-106#墩32+48+32m悬臂现浇连续箱梁合拢段及体系转换施工。
1.2编制依据32+48+32m连续梁(双线)设计图(叁桥通(2008)2304-Ⅰ);《客运专线铁路桥涵工程施工技术指南》TZ-213-2005;《铁路混凝土结构耐久性设计暂行规定》铁建设(2005)157号;《铁路混凝土工程施工技术指南》TZ-210-2005;《铁路混凝土与砌体工程施工质量验收标准》TB 10424-2003 J283-2004;《客运专线铁路桥涵工程施工质量验收暂行标准》铁建设(2005)160号;《铁路混凝土工程施工质量验收补充标准》铁建设(2005)160号;《客运专线铁路工程施工质量验收标准应用指南》;《铁路桥涵工程施工质量验收标准》(TB10415-2003);2、工程概况队部管段3联32+48+32m连续梁采用挂篮悬臂现浇施工,设计为单箱单室、斜腹板、变高度、变截面结构。
箱梁顶宽12m,箱梁底宽5.0~5.5m。
顶板厚度除梁端为60cm外均为40cm;底板厚度40~80cm,按折线变化,其中端支点为60cm;腹板厚48~60~80cm,厚度按折线变化,中支点处腹板局部加厚到145cm,端支点处腹板厚为60cm。
全联在端支点,中跨跨中及中支点处共设5道横隔板,横隔板设有孔洞,供检查人员通过。
边跨支架现浇8#段为等高段,节段长8m,梁底宽5.5m,梁高3.05m,混凝土方量95m3,节段重248t。
边跨合拢段7#段和中跨合拢7’段均为1.5m长, 5.5m底宽,3.05m高,但两个节段混凝土方量不同,7#段方量14.8 m3,重38.5t,7’段方量20.3 m3,重52.8t。
32+48+32m连续梁箱梁半立面图见下图1。
图1 1/2箱梁立面图(单位m)3、总体施工方案3.1支架系统边跨合拢段支架系统采用落地支架方案,支架和边跨现浇段一起搭设;外模板采用木模(胶合板+方木加劲肋+分配梁)。
48mT梁施工方案
监表A4专项施工方案报审表项目名称:佛山市禅西大道二期工程(季华路至樵乐路段)承包单位:河南高速发展路桥工程有限公司合同段: C2S-021、本表可以用于技术、安全、环保等专项方案(主要针对技术较复杂或危险性较大的专项工程)。
2、本表至少一式三份:经监理工程师审定后,监理机构留一份、报业主一份,退承包人一份。
佛山市禅西大道二期C2S02标工程南乐特大桥48m预制T梁施工方案编制:复核:河南高速发展路桥工程有限公司禅西大道二期C2S02标项目经理部二○一一年三月十日目录一、工程概况 (1)二、组织机构 (2)三、48mT梁及小箱梁预制场设置 (8)四、预制T梁施工工艺流程 (12)五、预应力施工 (17)六、移梁或存梁 (21)七、T梁预制施工安全注意事项 (21)七、T梁预制施工安全注意事项 (22)八、预制场龙门吊安全使用注意事项 (22)九、T梁的运输、安装 (23)十、工程质量保证措施 (23)十一、施工技术保障措施 (25)十二、安全保证措施 (25)十三、文明施工加强环保 (26)48m预制T梁施工方案一、工程概况本项目是佛山市禅西大道二期工程(季华路至樵乐路段)接禅西大道一期工程(罗村至季华路段)终点,工程起点位于禅城区南庄镇交界处的东平水道大堤北侧,桩号K6+403.024,向南跨过东平水道,穿过南庄镇的榕洲村,跨过南庄大道和吉利涌,然后经过乐从镇的上华村和良教村,终止于顺德区乐从镇的樵乐路(S363),桩号K12+148,路线总长5.74km。
上部结构部分设计为预制T梁,标准跨径L=40m。
特殊跨径L=48m,T梁底宽度B1=54cm,中梁顶板宽度B2=180cm,包括顶板湿接缝预埋钢筋其宽度b2=2.5m,边梁顶板宽度B3=215.5cm,包括顶板湿接缝预埋钢筋其宽度b3=2.625m,顶板厚度H=18cm 。
T梁高度H=280cm(标准跨T梁高度H=260cm)。
砼设计强度为C50,一片边梁砼数量V=73.2m3,一片中梁砼数量V=72.1m3,吊装重量G=180~183(t)。
48米连续梁边、中跨合拢方案
16#连续梁合拢段及体系转换施工技术方案1、编制说明1.1编制范围适用于大队部施工管段内鞍辽特大桥103-106#墩32+48+32m 悬臂现浇连续箱梁合拢段及体系转换施工。
1.2编制依据32+48+32m连续梁(双线)设计图(叁桥通(2008)2304-Ⅰ);《客运专线铁路桥涵工程施工技术指南》TZ-213-2005;《铁路混凝土结构耐久性设计暂行规定》铁建设(2005)157号;《铁路混凝土工程施工技术指南》TZ-210-2005;《铁路混凝土与砌体工程施工质量验收标准》TB 10424-2003 J283-2004;《客运专线铁路桥涵工程施工质量验收暂行标准》铁建设(2005)160号;《铁路混凝土工程施工质量验收补充标准》铁建设(2005)160号;《客运专线铁路工程施工质量验收标准应用指南》;《铁路桥涵工程施工质量验收标准》(TB10415-2003);2、工程概况队部管段内3联32+48+32m连续梁采用挂篮悬臂现浇施工,设计为单箱单室、斜腹板、变高度、变截面结构。
箱梁顶宽12m,箱梁底宽5.0~5.5m。
顶板厚度除梁端为60cm外均为40cm;底板厚度40~80cm,按折线变化,其中端支点为60cm;腹板厚48~60~80cm,厚度按折线变化,中支点处腹板局部加厚到145cm,端支点处腹板厚为60cm。
全联在端支点,中跨跨中及中支点处共设5道横隔板,横隔板设有孔洞,供检查人员通过。
边跨支架现浇8#段为等高段,节段长8m,梁底宽5.5m,梁高3.05m,混凝土方量95m3,节段重248t。
边跨合拢段7#段和中跨合拢7’段均为1.5m长, 5.5m底宽,3.05m高,但两个节段混凝土方量不同,7#段方量14.8 m3,重38.5t,7’段方量20.3 m3,重52.8t。
32+48+32m连续梁箱梁半立面图见下图1。
图1 1/2箱梁立面图(单位m)3、总体施工方案3.1支架系统边跨合拢段支架系统采用落地支架方案,支架和边跨现浇段一起搭设;内外模板采用木模(胶合板+方木加劲肋+分配梁)。
观光区间48m连续梁塔吊侵线处理方案
观光区间48m连续梁塔吊侵线处理方案一、设计概况(一)结构形式连续梁跨径组合为(33+48+33 )m,桥梁沿深圳市光明新区光明大道,桥梁主跨跨高新路,设计为支架法施工。
图1-1:观光48m连续梁总体布置图主墩墩顶前后9m设箱室,为U+箱形结构,其余部分为U形结构,第一次浇筑段落A段,为主墩前后19m范围,如上图所示。
边跨现浇段设为B段,中跨现浇段为C段,设计第二次浇筑,。
图1-2:观光48m连续梁立面图图1-3:箱梁主体结构断面图(二)张拉束布置连续梁分为箱式结构及U槽部分直墙内钢束张拉两部分,钢束张拉设计图如下:图1-4:钢束里面布置图如图所示:A段施工完成后张拉的钢绞线是2H3 1H1 1H2 4H4,其余均为整个现浇梁施工完成后的通长张拉束,张拉断面布置如下图所示:图1-5:主墩钢绞线张拉布置断面图以上2H3、1H1、1H2、4H4钢束为A段浇筑完成后张拉锚固的钢束;锚固图(方框为钢束在A 节段端头锚固点)附后:图1-6:A 节段端头钢绞线张拉布置立面图二、现场实际情况:2016年10月,负责观光区间GG19~22#墩施工的塔吊安装完成,共2台,布置位置及与现浇梁的相对位置关系为:1、1#塔吊位于20#墩小里程8.1m图3-1:GG20墩塔吊与连续梁的相对位置2、2#塔吊位于21#墩大里程7.5m如下图:图3-2:GG21#墩塔吊与连续梁的相对位置3、由于塔吊安装位置过于狭窄,塔吊安装完成后经测量,桁架主体侵入连1号塔吊2号塔吊续梁U型侧边墙内15~20公分,具体图示如下:三、处理措施由于塔吊主体结构侵入现浇梁U型侧墙内,且塔吊无其余安装位置,经核对设计图纸,受塔吊位置影响的T0、T1钢束均为现浇梁U槽侧墙顶部通长张拉束,设计为现浇梁全部浇筑完成后进行张拉,为保证施工质量,同时根据实际情况,作如下处理措施:1、采取先在塔吊侵限范围内(图上红色线右侧)沿顺桥向2米范围设置后浇带,其余部分按原设计施工;2、浇筑A节段混凝土;3、待混凝土浇筑完成后;4、绑扎B、C段钢筋,将与A节段相邻的部位预留2米先不绑扎钢筋;5、然后拆除塔吊;6、对预留2米U槽侧边部分凿毛后采用补偿收缩混凝土进行浇筑;7、张拉A节段钢束;8、然后绑扎B、C段剩余钢筋;9、浇筑B、C段混凝土;10、待强度合格后按设计张拉全桥通长钢绞线。
48m连续梁0#、1#段支架模板方案及检算10x10cm方木
哈大铁路客运专线名甲山特大桥32+48+32m连续梁0#、1#段支架模板方案及检算一、工程概况哈大铁路客运专线名甲山特大桥4~7#、42~45#、92~95#、115~118#为四联32+48+32m连续梁,中支点处梁高405cm,腹板外轮廓加厚段长390cm,箱梁顶板厚40cm,梁面宽度1200cm,翼缘板端部高25.6cm。
0#段长600cm,混凝土119.43立方,墩顶横隔板厚度190cm,过人孔150x150cm;梁高405~387cm,腹板局部加厚到145cm(其余厚80cm),底板厚80~72.8cm。
1#段长300cm,混凝土39.50立方;梁高387~360.34cm,腹板厚度80~60cm,底板厚度72.8~62.1cm。
二、模板方案箱梁外侧模板包括翼缘板模板为厂制钢模板,其中0#段采用专用的钢模板,1#段施工采用挂篮的钢模板支架现浇。
内模采用钢模,钢模为小块拼装,倒角位置钢模为一次加工定型重复使用,直板钢模采用0.3m长的小模板进行拼装,拼装长度为 1.2+1.2+1.5=3.9m,在内箱内拼装好之后采用钢管顶托加固。
底面模板采用竹胶板和方木,10x10cm方木作为竹胶板的横向背楞,10x15cm方木为底层的纵向分配梁(直接作用在顶托上)。
采用φ48δ3.5mm碗扣式钢管支架,初步按照纵向60cm间距,横向间距在腹板下30cm、底板下60cm进行布置;支架步距120cm ,支架与临时支墩冲突处采用普通钢管补强,剪刀撑加固。
1、底模方案底模板将采用竹胶板和方木,竹胶板规格122x244x1.5cm , 10x10cm 方木作为竹胶板的横向背楞,10x15cm 方木为底层的纵向分配梁(直接作用在顶托上)。
竹胶板参数如下:弹性模量:纵向Ez=6.5GPa 、横向Eh=4.5GPa弯曲强度:纵向σz=80MPa 、横向σh=55MPa密度:9.5KN/m3方木参数如下:弹性模量:E=10GPa顺纹抗弯强度:[σa]=13MPa抗剪强度:[σah]=2MPa密度:8KN/m3(1)竹胶板S1部分:砼面积:A1=4.2728m2每延米荷载:4.2728x26=111.093 KN/m ,该部分梁底宽度约为1.15m ,其作用在底模板上压力为96.602KPa 。
48m以上连续梁施工技术
48m以上连续梁施工技术一、连续梁施工分段:连续梁施工时,梁体一般要分为四大部分浇筑:0#段、对称悬臂浇注梁段和不平衡梁段、边跨梁段、中跨和边跨段。
二、梁体施工程序、体系转换顺序连续梁施工流程图体系转换顺序:①在主墩上安装盆式橡胶支座,灌注临时支座混凝土,安装托架进行预压后灌注0号段混凝土;②在0号段上安装挂篮,进行预压后悬臂灌注对称梁段;③中跨跨中挂篮前移,安装中跨合拢段体外支撑,灌注中跨合拢段混凝土;④悬臂灌注边跨不平衡梁段;⑤在托架上灌注边跨梁段;⑥挂篮前移,灌注边跨合拢段;⑦边跨梁段的托架脱离梁体,同时拆除主墩上的临时支座,完成体系转换。
三、0号段施工0号段特点:结构复杂,钢筋、各向预应力钢束及其孔道、锚具、预埋件、临时支座钢筋等密集交错,梁面有纵横坡度,梁底是抛物线变化。
0号段混凝土方量大,要求在混凝土初凝前灌注完,时间比较紧。
0号段梁体混凝土重量都在几百吨以上,对托架的要求也很高。
施工程序:(1)安装0号段墩顶托架平台(如梁底距离地面较小,可使用型钢支架,如距离较大或在水中,可在墩顶预埋型钢作为牛腿支架),图示;(2)灌注临时支座;(3)安装永久盆式橡胶支座;(4)安装0号段底模;(5)托架平台试压;(6)安装外模、调整模板位置及标高;(7)绑扎底板和腹板的伸入钢筋;(8)安装底板上的竖向预应力管道和预应力筋;(9)绑扎腹板、横隔板钢筋及管道定位筋;(10)安装腹板纵向预应力管道及预应力钢筋;(11)安装内模;(12)绑扎顶板钢筋、安装顶板纵向、横向预应力管道;(13)灌注梁体混凝土;(14)拆模,端头混凝土连接面凿毛,竖向及横向预应力筋张拉及孔道压浆。
本段重点:0号段混凝土灌注.0号段梁体混凝土要求一次性灌注成型,并且应在混凝土初凝前完成。
内模开窗:灌注时,因梁体较高(一般为5~9m)、截面小、钢筋密集(特别是临时支座、锚垫板、横隔板几处),为防止混凝土输送不到位或漏振,需在底板、腹板上开窗作为混凝土输送及振捣的窗口,一般内模开窗的方法如下:①顶板接浆漏斗开窗顶板钢筋不用割断,可先松开扎丝,把相应位置钢筋拔开即可,内模设置开口,可设活动板,以便封窗。
48m连续梁支架现浇方案(最终版)
大西铁路客运专线线下工程九标段第二项目部(DK629+000~DK642+850)水头镇跨涑水河特大桥跨规划运三铁路(32+48+32)m连续梁支架现浇施工方案编制:复核:审核:中铁二局股份有限公司大西铁路客运专线指挥部第二项目部二〇一一年三月十五日目录1、编制说明 (1)1.1编制范围 (1)1.2编制依据 (1)1.3编制原则 (1)2、工程概况 (2)2.1设计概况 (2)2.2主要工程数量 (3)2.3工期目标 (4)2.4施工区域自然条件 (4)2.5施工特点 (4)3、施工方案 (4)3.1总体设计方案 (4)3.2施工流程图 (5)3.3满堂支架方案 (5)3.4模板施工 (7)3.5钢筋施工 (8)3.6混凝土施工 (9)3.7预应力施工 (12)4、施工组织安排 (17)4.1施工组织管理机构 (17)4.2资源配置 (17)5、施工进度 (18)6、质量保证措施 (18)6.1混凝土工程质量保证措施 (19)6.2钢筋工程质量保证措施 (20)6.3预应力工程质量保证措施 (20)7、安全保证措施 (21)7.1安全保证体系......................... 错误!未定义书签。
7.2安全施工管理措施..................... 错误!未定义书签。
8、文明施工保证措施 (22)8.1施工总平面管理 (22)8.2施工组织 (23)8.3安全方面 (23)8.4现场材料 (23)8.5机械设备 (23)8.6资料 (23)9、雨季施工保证措施 (24)附件1、48米连续梁支架检算书附图1、48米连续梁支架平面图附图2、48米连续梁支架立面图附图3、48米连续梁支架断面图附图4、支架预压图1、编制说明1.1编制范围大西铁路客运专线线下九标水头镇跨水头镇跨涑水河特大桥跨规划运三铁路(32+48+32)m连续梁施工。
1.2编制依据(1)已报批实施的《水头镇跨涑水河特大桥施工组织设计》文件;(2)铁道第三勘察设计院“无砟轨道预应力混凝土连续梁(支架现浇)跨度:32+48+32m,图号:叁桥通(2008)2304-II(修);(3)铁道部现行相关设计、施工规范(指南)及评定验收标准。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
32m+48m+32m连续箱梁施工方案编制:审核:批准:32m+48m+32m连续箱梁施工方案1、工程概况本连续梁位于xxx特大桥的14#~17#墩之间,梁全长113.2m,一联三孔(32+48+32) m预应力混凝土单线连续箱梁。
采用桩基承台式基础,主墩15#和16#基础采用单墩10根深为44m的φ1.25m钻孔灌注桩,承台尺寸8.1m×12.5m×2.5m ,加台尺寸4.4m×7.6m×1.0m,墩身为圆端形实体墩,高为8.5m。
边墩14#基础采用单墩6根深为41mφ1.0m钻孔灌注桩,承台尺寸5m×7.6m×2.0m,17#基础采用单墩6根深为43m的φ1.0m钻孔灌注桩,承台尺寸5m×7.6m×2.0m,为单层承台,墩身为圆端形实体墩,高度分别为8.5m和8.4m(含2m和1.9m高顶帽)。
1.1.箱梁结构形式梁体为单箱单室、直腹板形式,箱梁顶宽7.2m,箱梁底宽5m~5.5m。
顶板厚度除梁端附近外均为32cm,底板由跨中的40cm按二次抛物线变化至根部的60cm,腹板厚45~60~70cm,底板宽度3.8m。
全联在端支点、中跨跨中及中支点处共设5道横隔板,横隔板厚度:边支座处1.0m,中支座处1.5m,中跨跨中0.5m,横隔板设有孔洞,供检查人员通过。
梁全长113.2m,计算跨度为(32+48+32)m,边支座中心线至梁端0.6m,梁高沿纵向按二次抛物线变化,中支点梁高3.5m,边支座及跨中梁高2.5m,中跨跨中直线段长8.4m,边跨直线段长12.8m。
1.2.主要技术参数(见附图1.1)1.3.主要工程数量表1.1 主要工程数量表2、施工计划本连续梁悬臂浇筑施工技术标准高、难度大、要求严。
而该连续梁所处的尹曹庄跨311省道特大桥是邯黄铁路的重点和控制工程。
能不能保证架梁、铺轨按时顺利进行,本连续梁施工至关重要。
因此,项目部领导为加快施工进度,确保工期和工程质量,抽调项目部大部分人员组成现场施工管理指挥系统,跟班作业,靠前指挥,为施工现场排除干扰,及时解决各种矛盾和困难,为施工一线保驾护航。
本连续梁结构计划于20XX年03月05日开始搭设16号墩支架,计划20XX年6月19日前完成中间合拢段施工,拆除挂篮,工期107天,每段施工周期7天。
详细工期安排详见表2.1。
表2.1 跨311省道连续梁悬臂浇筑节点工期3、施工安排3.1.组织机构由于本连续梁施工,技术要求高、安全风险多,施工组织协调要求简捷、高效的特点,为保证工程安全、质量、进度及成本效益目标的实现,成立以分部经理为首的现场施工生产组织领导机构,指挥、协调施工生产。
施工现场组织机构见图3-1。
图3-1 施工工地现场组织机构图3.2.施工人员本桥连续梁悬灌施工由本分部连续梁施工队担任,为确保施工工期,制作4对挂篮分别安装在15#-16#墩顶1#梁段上,同时同步对称向两端悬臂浇筑施工。
施工队直接作业人员不少于112人,分4个作业班组,连续不间断循环作业。
其每套挂篮作业班组人力资源配置见表3.1。
表3.1 班组人力资源配置班组之间人员相对固定,个别专业工种调整使用,班组实行岗位责任和经济承包制。
实行班组经济核算,责任追究。
哪里有问题就追究当事人责任。
3.3施工机械设备配置混凝土由分部2#拌合站集中生产供应,并配备6台砼运输车运送混凝土和两台混凝土输送泵将混凝土入模。
0#、1#段模板拼装、挂篮拼装、材料机具上桥面等采用汽车吊和塔吊。
人员通过平台上钢管搭设的之字形踏板上下。
施工机具设备见表3.2。
表3.2 施工机具设备4、连续梁施工连续梁采用挂篮逐段浇筑施工的工艺程序为:安装支架→灌注0#段→灌注1#(1′#)段→拼装挂篮→灌注2#(2′#)段→挂篮前移、调整、锚固→灌注下一梁段→依次完成各段悬臂灌注→浇注边跨直线段混凝土→边跨合拢→拆除挂篮→中跨。
为了缩短施工时间,混凝土浇筑采用一次浇筑成形,先浇底板、腹板,后浇顶板。
主梁梁体悬灌施工流程图见图4.1。
4.1.连续梁0号段、1号段施工4.1.1.支架结构跨311省道连续梁0#段长6m,1#段长3.0m;因0#段过短,采用挂蓝施工1#段,施工困难,经过研究决定,0#、1#段均采用支架现浇,支架采用Φ630×10㎜钢管支架,横撑及斜撑采用14#槽钢和10#角钢连接,钢管顶部设置3根36#工字钢并列焊接的纵梁,36#工字钢横梁,以上小钢管支架。
底模采用10mm厚混凝土模板用竹材胶合板,侧模采用定型组合钢模板。
其顺序从上到下基本为:钢模板(侧模)、胶合板(底模)、横向方木、纵向方木、小钢管支架、工字钢平台、钢管支架、承台(基础)。
支架结构图见图4.2。
图4.2 支架搭设结构图4.1.2.支架验算详见附件一 0#、1#段支架验算方案。
4.1.3.支架安装承台施工时,按需要在承台顶预埋100*100cm钢板,加台顶预埋100*63cm钢板,墩帽施工完毕后,测量承台预埋钢板标高,根据立柱设计标高制作钢管成型,后安装,用吊车将制作好的钢管垂直吊起,并就位,将钢管和预埋钢板焊接,并在四周用小三角钢板焊接加固。
钢管安装要求竖直,倾斜度不允许大于1%。
钢管安装合格后,在钢管顶部安装砂箱,并将砂箱顶面标高调整为设计值。
安装纵梁,将3根并排焊接的36号工字钢垂直起吊,调整位置,符合要求后,下落工字钢到砂箱顶。
起吊36号工字钢横梁,调整位置,符合要求后下落至纵梁顶。
支架安装完毕,检查各部份连接情况,进行加固、调整。
4.1.4.支架预压⑴预压目的:检验支架及地基的强度及稳定性,消除整个支架的塑性变形,消除地基的沉降变形,测量出支架的弹性变形,调整施工预留拱度。
⑵预压材料:用编织袋装砂对支架进行预压,预压荷载为梁体自重的120%。
⑶预压范围:15#、16#墩0#块、1#块12m范围内,支架搭设完成后,利用顶托调平,用吊车吊放砂袋对支架进行预压。
为消除支架的弹性和非弹性,合理的确定预拱度,梁段混凝土施工前均采取对支架进行预压,采用砂袋预压。
加载砂袋重量按照0#梁段重1.2倍系数控制。
15#、16#墩0#、1#梁段重量为279.23t,采用1.2倍的系数控制,加压重量为279.23×1.2=335.076t。
用砂量为335.076t÷1.75t/m3 =191.472m3。
底板面积为12m×3.8m=45.6m2,因此,堆砂加载高度为191.472m3÷45.6m2=4.2m。
①预压过程如下:0->25%(69.8)->50%(139.6)->75%(209.4)->100%(279.2)->120%(335.076)->卸载持荷1h 持荷1h 持荷1h 持荷1h 持荷24h预压过程中在所有锚固点设置测点,由1台水准仪全程跟踪观测,并详细记录每个受力状态时测点的高程。
经过预压,消除了结构的非弹性变形,并根据测量数据计算出结构的弹性变形。
②观测方法支架搭设和顶面铺设平整后,在搭设支架的两端横梁上各设置4个观测点。
在首次加载前先观测一次,作为起始观测值,以后每加载完毕观测一次,至全部加载完毕,按精密水准测量作业要求,加载前观测一次,加载后每天观测两次,直至24h连续沉降量小于1mm,认为支架已经稳定。
然后根据观测值绘制出支架预压变化(时间-----下沉量)关系曲线。
根据所测量数据计算地基及支架的非弹性变形和弹性变形值。
非弹性变形值=加载前高程-卸载后高程;弹性变形值=卸载后高程-卸载前高程。
预压过程中进行精确的测量,可测出梁段荷载作用下支架将产生的弹性变形值,将此弹性变形值与施工控制中提出的其它因素需要设置的预拱度叠加,算出施工时应当采用的预拱度,按算出的预拱度调整底模标高。
预压完成后移除砂袋,拆除模板,根据0#段线形重新放样,调整立杆高度。
4.1.5.永久支座安装本桥主墩采用大吨位球形钢支座(LXQZ型),固定支座设置在16墩上,支座安装参见《铁路常用跨度连续梁支座安装图》(桥通(20XX)8361),支座型号及布置见图4.3。
图4.3支座布置图1-LXQZ-4000-ZD(纵向活动支座,纵向位移量:100mm )2-LXQZ-12500-GD(固定支座)3-LXQZ-12500-ZD(纵向活动支座,纵向位移量:100mm )1)安装前准备支座在工厂组装时,应仔细调平、对中上下支座板,并用支座连接板将支座连接成整体。
支座垫石混凝土标号为C40,垫石高度应考虑安装、养护和必要时更换支座的方便,垫石顶面四角高差不大于2mm。
支座采用预埋套筒和锚固螺栓的连接方式,在墩台顶面支承垫石部位需预留锚栓孔,锚栓孔预留尺寸:直径大于套筒直径60-80mm,深度大于锚栓长度50-70mm,预留锚栓中心及对角线位置偏差不得超过10mm 。
支座安装前,工地应检查支座连接状况是否正常,但不得任意松动上、下支座连接螺栓。
凿毛支座就位部位的支承垫石表面,清除预留锚栓孔中的杂物,并用水将支承垫石表面浸湿。
2)吊装支座对准支座中心线与垫石中心线,用专用钢楔块楔入支座四角,找平支座底面调整到设计标高。
在支座底面与支承垫石之间应留有20~30mm空隙,安装灌注用模板。
仔细检查支座中心位置及标高后,用无收缩高强度灌注材料灌浆。
支座安装图见图4.4。
图4.4 支座安装图3)支座纵向预移量支座纵向预偏量指支座上板纵向偏离理论中心线的位置,设Δ1为箱梁在预应力、二期恒载及收缩徐变作用下引起的各支点处的偏移量,Δ2为各支点处梁体由于实际合拢温度与设计合拢温度(5°~10°)之间的温差引起的偏移量,各支座处的纵向预偏量由式Δ=-(Δ1+Δ2)求得,式中符号表示按计算所得的偏移量反方向设置预偏量。
施工过程中应根据具体的合拢温度、预应力情况、施工工期等确定合理的支座预偏量。
合拢时温度大约为18℃,xx地区年平均气温为13.6℃,固Δt 为4.4℃,L长度分别为32m,48m,80m,经计算各偏移量如下表:各支座上板偏移时,以固定支座为参照点,分别向相反的方向偏移9.8mm,17.188mm,29.08mm。
根据温度计算出支座上盖板的预偏量,设置预偏量后上下盖板临时锁定。
当合拢段砼达到强度并拆除底模后,在张拉梁体预应力之前,拆除上、下支座板连接螺栓,以防止约束梁体正常运动。
4).灌浆在支座底面与支承垫石之间应留有20~30mm空隙,安装灌浆模板。
采用重力灌浆方式,灌注支座下部及锚栓孔内空隙,灌浆应从支座中心部位向四周注浆,直至从钢模与支座底板周边间隙观察到灌浆材料为止。
灌浆前,应初步计算所需的浆体体积,灌注实用浆体数量不应与计算值产生过大误差,应防止中间缺浆。
