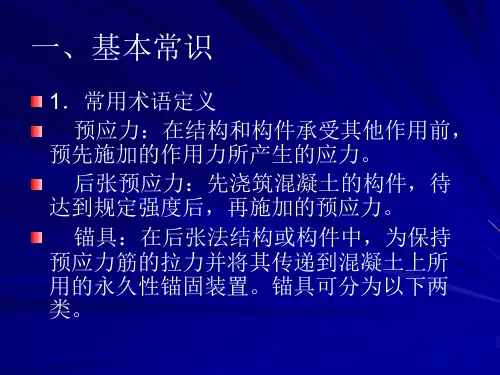

检测类别(钢绞线、锚具)

检测类别(钢绞线、锚具)
检测类别(钢绞线、锚具)

检测类别:原材料-锚具、夹片、连接器

取样规范名称:GB/T 14370-2000《预应力筋用锚具、夹片和连接器》

试验规范名称:GB/T 14370-2000《预应力筋用锚具、夹片和连接器》

验收规范名称:GB/T 14370-2000《预应力筋用锚具、夹片和连接器》

试验项目:外观

硬度

锚具锚品摩阻损失

锚具静载锚固性能

取样频率:1批/(同一类产品、同一批原材料、同一种工艺一次投料生产的数量、<=1000套)

取样方式:随机抽取

取样数量:外观抽10%并不少于10套

硬度抽取5%并不少于5套(含锚具、配套的连接器与夹片【夹片每套为5片】)锚具锚品摩阻损失、锚具静载锚固性能各取3套【具体数量为6个锚具、对应3个锚具孔数的连接器、对应6个锚具孔数的夹片,对应3个锚具孔数的钢绞线(每根长5m,规范要求受拉区不少于3m)】

结果判定:1、外观表面无裂缝,尺寸符合设计要求,则合格。如有1套不符合,取双倍,如仍有一套不符合,则每套检查;

2、硬度每个零件测3点,全合格,则合格。如有1个零件不合格,取双倍,如仍有一个不符合,则每个检查;

3、静载锚固与疲劳荷载检验及周期荷载检验全合格则合格。如有1不合格,取双倍,如仍有1不合格,则该批产品为不合格品。

检测类别:原材料-钢绞线

取样规范名称:力学性能 GB/T 228-2002《金属材料室温拉伸试验方法》屈服强度与松驰GB/T 5224-2003 《预应力混凝土用钢绞线》

试验规范名称:力学性能 GB/T 228-2002《金属材料室温拉伸试验方法》规定非比例延伸力GB/T 5224-2003 《预应力混凝土用钢绞线》

应力松驰性能试验GB/T 10120

验收规范名称:GB/T 5224-2003 《预应力混凝土用钢绞线》

试验项目:表面质量

直径偏差

捻距

力学性能(最大力、最大力总伸长率)

屈服负荷(规定非比例延伸力)

应力松驰性能(每合同批不少于1次)

取样频率:<=60T/每批(同一牌号、同一规格、同一生产工艺)

取样方式:任取3盘(如少于3盘,则逐盘)

取样数量:力学性能与屈服负荷每组3根每根长1.2m

应力松驰性能每组1根每根长1.2m

复验与判定规则:

从每盘所选的钢绞线端部正常截取一根试样进行上述试验。试验结果,如有一项不合格时则不合格盘报废。再从未试验过的钢绞线中取双倍数量的试样进行该不合格项的复验。如仍有一项不合格,则该批判为不合格品。

备注:

1、每盘钢绞线应捆扎结实,捆扎不少于6道。

2、I级松驰为普通松驰,II级松弛为低松驰级,分别适用于所有钢绞线

3、屈服强度不小于整根钢绞线公称最大负荷的80%

4、GB/T 5224-1995对屈服强度与松驰的要求为每季度抽验一次,每次不得少于1根

钢绞线理论伸长值怎样计算

钢绞线理论伸长值计算时遇到问题 钢绞线理论伸长值计算时是用设计的锚下控制应力还是用实际的张拉控制应力,也就是计算理论伸长值时考不考虑锚口损失应力。经验者请指教,谢谢。 Fle_Flo 2008-8-31 20:57:40 预应力锚索实测伸长量探讨李永宝 隧道网https://www.360docs.net/doc/3118054275.html,(2006-11-1) 来源:岩土工程界 摘要:通过对预应力锚索张拉工艺的阐述和分析,总结引起预应力锚索实测伸长量偏差的主要因素。 关键词:预应力锚索伸长量 预廊力铺索加固技术已广泛应用于建筑结构物加固边坡治理、大型地下洞室及深基坑支护等工程。由于受施工没备、场地环境以及人员操作等因豢的影响,作为预应力锚索评价指标之一的张拉实测伸长量,往往与理论伸长量有较大偏差。 1 预应力锚索张拉工艺 (1)张拉设备装配方法:张拉设备装配如图1。 (2)张拉操作程序:张拉时,油泵开启,张拉缸进油,千斤顶活塞推动工具锚板,工具锚板同时带动工具夹片,工具夹片在工具锚板上锥型锚孔的作用下收缩并一苦紧钢绞线,此时工具锚板、工具夹片、钢绞线跟于斤顶活塞同时位移。在此过程中,工作夹片受摩擦力的作用跟钢绞线同时移动,但其受限位饭的限制位移很小。当需要倒顶或达到终应力时,油泵回油,钢绞线在自身弹性作用下带动工作夹片回缩,工作夹片与工作锚板上锥型锚孔相互作用将钢绞线锚定。完成一个循环预应力的施加。预应力锚索张拉要分级进行,逐级加载,每级荷载之问稳定时间小少于2min。一般按下列加载顺序进行操作:式中m—超张拉系数。 2 理论伸长量的计算方法 锚索理论弹性伸长量按下列公式汁算:伸长量△L=NL[1 - e - (kl+θμ)]/EA(KL+0) 式中:Ⅳ—施加荷载(kN);£—自由段长(m):θ—自由段孔道曲线部分切线夹角之和(rad);K—孔道偏差影响系数;肛—钢绞线对孔道的摩擦系数;E—钢绞线弹性模量(kPa);A—钢绞线截面积/mm2。 3 工程实例实测伸长量偏差分析 某高速公路路堑防护工程,设汁锚索孔径ф130mm,预应力锚索采用7束ф15.24nlHl的钢绞线编制,锚长32.0~37.0m,锚固段9.0m,设计锚固力为1000kN,采用OVM锚具。张拉采用YCW250A型千斤顶。千斤顶主要技术参数见表1。 1.jpg 施工采用油压表控制应力读数,张拉前将油压表和千斤顶进行配套标定,并根据油压表一千斤顶配套标定曲线,将油压表读数换算成张拉应力,从而消除了千斤顶内摩阻的影响。张拉按6级进行,超张拉系数为1.1。现以Ms~10号锚索(长37.0m)为例探讨,张拉成果见表2。 在预应力施工时,实测伸长量一般是用钢直尺量得的千斤顶活塞行程。由表2和图2可以清楚地看出,千斤顶活塞行程与理论伸长量之间最终偏差为34mm,如果将千斤顶活塞行程直接作为实测伸长量,显然不符合相关规范规定,应进行修正。根据张拉成果记录表绘制锚索张拉Q—S曲线图(图2)。 2.jpg

自查报告范本(肥料许可)

关于对我单位进行非生产许可证管理 企业考核的申请 尊敬的省站领导、考核组专家: 根据“关于加强非生产许可证管理的肥料登记生产企业考核工作的通知”(鲁农肥字【2011】6号)文件要求,我单位严格对照《肥料登记生产企业考核表》,针对质量管理、生产条件、质量检验和规章制度四个方面共计26条考核内容进行了认真的自查、整改,现已基本符合要求,提请省站领导、专家组对我单位进行考核验收,并提出宝贵意见。 特此申请! 附件:1、*******、******、*****肥料登记申请书 2、自查报告 3、企业照片 济宁宏源生物科技有限公司(盖章) 2016年11月23日

自查报告 根据肥料生产企业质量保证和质量控制条件的要求,我公司成立了自查工作小组,组长,成员***、***、***,并进行了详细分工,对照考核内容逐项自查、整改。现将具体准备情况汇报如下: 一、质量管理 1、济宁宏源生物科技有限公司是济宁公司,独立的法人单位,公司注册地址为:济南市**************,生产地址:*************。公司下设办公室、供销部、生产技术部、质检部、财务部,生产技术部下设生产车间和仓库主管,各部门职责分工明确(详见组织机构框图)。 2、公司实行领导负责制,严把产品质量关,任命***为生产主管、***为质量主管,职责分工清晰明确(详见部门职责任命书)。 3、公司制定了明确的质量方针、目标,并装订成册,同时制定了贯彻执行计划,在执行过程中进行了记录。 公司质量目标为:购进原料质量指标达到100%;出厂产品质量标准合格率达到100%;向顾客诚诺,产品质量达不到标准造成的损失由企业负责。 4、公司手续齐全:法人营业执照、税务登记证、企业法人组织机构代码真实有效,企业一直按照规定年检并依法

预应力钢绞线参数及计算公式汇总

预应力钢绞线参数及计算公式汇总 参数:钢绞线抗拉强度标准值fpk=1860Mpa,弹性模量:Ep=1.95*105Mpa,松弛率为2.5%,公称直径¢s=15.2mm,钢绞线面积A=140mm2,管道采用预埋金属波纹管成孔且壁厚不小于0.3mm。预应力筋平均张拉力按下式计算: p p=(p(1-e-(kx+μ?)))/kx+μ? 式中:p p---预应力筋平均张力(N)。 p-----预应力筋张拉端的张拉力(N)。 X-----从张拉端至计算截面的孔道长度(m)。 ?-----从张拉端至计算截面曲线孔道部分切线的夹角之和(rad)。 K-----孔道每米局部偏差对摩擦的影响系数,参见附表G-8。 μ-----预应力筋与孔道比壁的摩擦系数,参见附表G-8。 注:e=2.71828,当预应力筋为直线时p p= p。 预应力筋的理论伸长值△L(mm)可按下式计算; △L =(p p *L)/A p*Ep 式中:p p-----预应力筋的平均张拉力(N),直线筋取张拉端的拉力,两端张拉的曲线筋,计算方法见上式。 L-------预应力筋的长度(mm)。

A p-----预应力筋的截面面积(mm2)。 Ep------预应力筋的弹性模量(N/ mm2)。 附表G-8 系数K及μ值表 注意事项: 预应力筋张拉时,应先调整到初应力σ0该初应力宜为张拉控制应力σcom的10%~15%。伸长值应从初应力时开始量测。力筋的实际伸长值除量测的伸长值外,必须加上初应力以下的推算伸长值。对后张法构件,在张拉过程中产生的弹性压缩值一般可省略。 预应力张拉实际伸长值△L(mm)=△L1+△L2 式中:△L1-从预应力至最大张拉应力间的实测伸长值(mm)△L2-初应力以下的推算伸长值(MM),可采用相邻级的伸长值。

预应力钢绞线束数的计算方法

预应力钢绞线束数计算方法 更多工程造价知识关注微信公众号:吾同子 钢绞线的束数计算调整对于新手来说一直是个难题,但只要理解了,实际是非常简单的事情,至于调整可以直接借助造价软件进行。 1、相关术语的解释:

根(或丝):指一根钢丝; 股:指由几根钢丝组成一股钢绞线; 束:预应力构件截面中见到的钢绞线束数量,两段张拉一束配两个锚具,单端张拉一束配一个锚具; 束长:一次张拉的长度,含工作长度; 每吨XX束:指在标准张拉长度内,每吨钢绞线折合成多少束。 孔:锚具型号的孔指的是锚固单元,3孔即3个锚固单元。 2、钢绞线每吨所含束数的计算方法 (1)常用方法可按下列公式计算取定: 或 式中:K—每t钢绞线时间含的束数; N—设计锚具的总数,个; Q—设计钢绞线的总重量(含张拉工程长度的重量),t;

2—常数,当为单端张拉(如边坡锚索)时,常数为1(省略)。 如某30m桥梁的计算见下表: 边梁N1钢绞线每吨所含束数计算如下: K=16/(4.952×2)=1.616(束/t) 此种方法比较适合锚孔单一的钢绞线,如锚索边坡;因桥梁设计图给的钢绞线是总质量,未按不同型号分开统计,所以要计算桥梁不同孔数钢绞线每t束数,需自行计算不同孔数钢绞线的质量。 (2)下面介绍一种相对简单的方法,可以直接采用标准图数据进行计算每t束数: K=1000/(L×Q1)=1000/(L×N1×Q2), 式中:1000—常数,1t=1000kg; L—束长,含工作长度,m; Q1—每束钢绞线延米质量,kg; N1—每束钢绞线的股数,锚具为多少孔,即为多少股; Q2—每股钢绞线延米质量,kg,如直径15.2的钢绞线延米质量为1.101kg/m; 如某标准30m简支T梁材料明细及主要参数如下表:

现场验收检验批检查原始记录

现场验收检验批检查原始记录

现场验收检验批检查原始记录共页第页 单位(子单位) 名称澧县蓬莱花园6# 检验批名称 土方开挖 检验批编号验收日期年月日编号验收项目验收部位验收情况记录备注 1 标高基础 2 长度、宽度基础 3 表面平整度基础 4 边坡基础符合要求 5 基底土性基础符合要求 6 7 8 9 10 11 12 13 14

人: 注:本表格由质量员在验收现场记录填写。 现场验收检验批检查原始记录共页第页 单位(子单位) 名称澧县蓬莱花园6# 检验批名称 土方回填 检验批编号验收日期年月日编号验收项目验收部位验收情况记录备注 1 标高基础 2 分层压实系数基础符合要求 3 分层厚度及含水量基础符合要求 4 表面平整度基础 5 6 7 8 9 10 11 12

14 人: 注:本表格由质量员在验收现场记录填写。 现场验收检验批检查原始记录共页第页 单位(子单位) 名称澧县蓬莱花园裙楼6# 检验批名称 钢筋加工 检验批编号验收日期年月日编号验收项目验收部位验收情况记录备注 1 受力钢筋的弯钩和 弯折 基础 2 箍筋弯钩形式基础 3 钢筋调直基础 4 受力钢筋顺长度方向 全长的净尺寸 基础 5 箍筋内净尺寸基础6 7 8 9 10

12 13 14 人: 注:本表格由质量员在验收现场记录填写。 现场验收检验批检查原始记录共页第页 单位(子单位) 名称澧县蓬莱花园6# 检验批名称 钢筋安装 检验批编号验收日期年月日编号验收项目验收部位验收情况记录备注 1 受力钢筋和品种、级 别、规格和数量 基础符合要求 2 绑扎钢筋长、宽基础 3 受力钢筋间距基础 4 受力钢筋保护层厚度 基础 基础 5 绑扎箍筋、横向钢筋 间距 基础 6 钢筋弯起点的位置基础7 8

钢绞线张拉伸长量的计算

钢绞线张拉伸长量的计算 桥梁结构常用钢绞线的规格一般是ASTM A416 、270 级低松弛钢绞线,公称直径为 15.24mm ,标准强度为1860MPa ,弹性模量为195000MPa ,桥梁施工中张拉控制应力(本文中用Ycon 表示)一般为标准强度的75%即1395MPa 本文重点介绍曲线布置的钢绞线伸长量计算,并给出CASIO fx-4800P 计算器的计算程序,另外简要介绍千斤顶标定的一些注意问题。参照技术规范为《公路桥涵施工技术规范》( JTJ 041-2000 )(以下简称《桥规》)。一、预应力系统安装: 1、波纹管、锚垫板和连接器安装: (1) 、波纹管安装: 预应力用波纹管采用塑料波纹管,波纹管严格按设计图纸位置和要求安装,并要以定位筋将波纹管固定牢固,在直线段约为0.3 米一道“U”字形架立筋固定,曲线段加密,以免在混凝土浇筑过程中,波纹管产生移位,影响钢束对箱梁混凝土的压力,如果管道和钢筋发生冲突,应以管道位置不变为主。 (2) 、锚垫板安装:在固定端和张拉端分别安装对应型号和规格的锚垫板和螺旋筋,并将锚垫板喇叭口底端和波纹管连接牢固,锚垫板要牢固地安装在模板上。要使垫板与孔道严格对中,并与孔道端部垂直,不得错位。锚下螺旋筋及加强钢筋要严格按图纸设置,喇叭口与波纹管道要连接平顺,密封。对锚垫板上地的压浆孔要妥善封堵,防止浇注混凝土时漏浆堵孔。安装锚垫板时,对于两端张拉的锚具,需注意压浆端进浆孔向下,出

气孔向上,对于一端张拉的P锚、H 锚应把张拉端作为进浆孔,且向下,以保证压浆的密实。 (3) 、连接器安装: 从第二孔箱梁开始,在前一段已张拉完的群锚连接体上安装连接器,并进行钢绞线接长。 2、钢绞线安装: a. 钢绞线下料:钢绞线必须在平整、无水、清洁的场地下料,钢绞线下料长度要通过计算确定,计算应考虑孔道曲线长,锚夹具长度,千斤顶长度及外露工作长度等因素,预应力筋地切割宜用砂轮锯切割,下料过程中钢绞线切口端先用铁丝扎紧,采用砂轮切割机切割。 b. 编束:编束时必须使钢绞线相互平行,不得交叉,从中间向两端每隔1m 用铁丝绑紧,并给钢绞束编号。束成后,要统一编号、挂牌,按类堆放整齐,以备使用。 c. 穿束穿束前应检查管道是否畅通,如果出现堵塞孔道现象,必须采取措施疏通。钢绞线端头必须做成锥型并包裹,可利用人工或卷扬机进行牵引,并在浇砼之前穿束(跨大堤悬浇箱梁在浇筑后穿束)。 穿束时在管道内穿入一根引索,利用引索将钢丝引出,将钢丝另一端与钢束拖头连在一起,用卷扬机将钢束拉出。 3、横向预应力安装横向预应力钢绞线及波纹管在纵向预应力管道安装完毕后安装。采用人工穿束,把钢绞线一头用扎花锚锚固,另一头慢慢穿入扁型波纹管道内。 固定端挤压头:挤压器型号GYJA 型,配用油泵ZB4-500 型。二、预应力体系张拉:1、张拉前的准备工作:预应力筋要按设计及规范要求进行,对所用钢铰线应进行检查,保

公路资料现场检测记录表

文档来源为:从网络收集整理.word版本可编辑.欢迎下载支持. 四、检测表格 (D表) 59文档收集于互联网,已整理,word版本可编辑.

文档来源为:从网络收集整理.word版本可编辑.欢迎下载支持. 检测表格目录 D检001 检测记录表(通用) D检002 检测数据汇总表(通用) D检101 点位偏差测量记录表(全站仪、经纬仪) D检102 高程偏差测量记录表(水准仪) D检103 几何尺寸偏差测量记录表(尺量) D检104 平整度、竖直度、斜度、坡度测量记录表 D检201 压实度检测记录表(环刀法) D检202 压实度检测记录表(灌砂法) D检203 压实度检测记录表(核子密度仪法) D检204 软地基处理检测记录表 D检301 桥头、涵背填筑碾压记录表 D检302 土质边沟(纵坡、断面尺寸、边坡度、边楞直顺度)检测计录表 D检303 浆砌排水沟(断面尺寸、墙面直顺度或坡度、铺砌厚度、垫层厚度)检测记录表D检304 浆砌排水沟(沟底高程、轴线偏位)检测记录表 D检305 涵洞基础检测记录表 D检306 涵洞墙身检测记录表 D检307 管涵检测记录表 D检308 盖板涵检测记录表 D检309 小型预制件检测记录表 D检501 路基、路面(高程、横坡、宽度)检测记录表 D检502 路基、路面弯沉记录表 D检503 路面基层(底基层)施工厚度检测记录表 D检504 路面基层(底基层)强度检测记录表 D检505 水泥混凝土路面纵、横缝直顺度检测记录表 D检506 路面构造深度(手工铺砂法)检测记录表 D检507 路面磨擦系数检测记录表 D检508 路面渗水检测记录表 D检509 平整度检测记录表(平整度仪法) 60文档收集于互联网,已整理,word版本可编辑.

预应力钢绞线伸长量的计算

后张法预应力钢绞线伸长量的计算 预应力钢绞线施工时,采用张拉应力和伸长值双控,实际伸长值与理论伸长值误差不得超过6%,后张预应力技术一般用于预制大跨径简支连续梁、简支板结构,各种现浇预应力结构或块体拼装结构。预应力施工是一项技术性很强的工作,预应力筋张拉是预应力砼结构的关键工序,施工质量关系到桥梁的安全和人身安全,因此必须慎重对待。一般现行常接触到的预应力钢材主要:有预应力混凝土用钢绞线、PC光面钢丝、刻痕钢丝、冷拔低碳钢丝、精轧螺纹钢等材料。对于后张法预应力施工时孔道成型方法主要有:金属螺旋管、胶管抽芯、钢管抽芯、充气充水胶管抽芯等方法。本人接触多的是混凝土预应力钢绞线(PCstrand、1×7 =1860Mpa,270级高强底松弛),成孔方法多采用金属公称直径15,24mm,f pk 螺旋管成孔,本文就以此两项先决条件进行论述。 1 施工准备: 1.1 熟悉图纸:拿到施工图纸应先查阅施工说明中关于预应力钢绞线的规格,一 =1860Mpa,般预应力钢束采用ASTMA416-270级低松弛钢绞线,其标准强度为f pk Mpa。 1×7公称直径15,24mm,锚下控制力为Δk=0.75 f pk 1.2 根据施工方法确定计算参数: 预应力管道成孔方法采用金属螺旋管成孔,查下表确定K、μ取 值:表1 注:摘自《公路桥涵施工技术规范》(JTJ 041-2000)附录G-8 根据钢绞线试验结果取得钢绞线实际弹性模量Ep(一般为1.9~2.04×105Mpa)1.3 材料检测:

金属螺旋管根据《公路桥涵施工技术规范》(JTJ 041-2000)附录G-7之要求检测; 锚具根据《公路桥梁预应力钢绞线用YM锚具、连接器规格系列》(JT/T 329.1-1997)及《公路桥梁预应力钢绞线用锚具、连接器试验方法及检验规则》(JT/T 329.2-1997)之要求检测; 钢绞线根据《预应力混凝土用钢绞线》GB/T5224-2003之要求检测 2 理论伸长量计算: 后张法预应力钢绞线在张拉过程中,主要受到以下两方面的因素影响:一是管道弯曲影响引起的摩擦力,二是管道偏差影响引起的摩擦力;两项因素导致钢绞线张拉时,锚下控制应力沿着管壁向跨中逐渐减小,因而每一段的钢绞线的伸长值也是不相同的。 2.1 计算公式: 《公路桥梁施工技术规范》(JTJ 041-2000)中关于预应筋伸长值ΔL的计算按照以下公式(1): ΔL= Pp×L Ap×Ep ΔL—各分段预应力筋的理论伸长值(mm); Pp—各分段预应力筋的平均张拉力(N); L—预应力筋的分段长度(mm); Ap—预应力筋的截面面积(mm2); Ep—预应力筋的弹性模量(Mpa); 《公路桥梁施工技术规范》(JTJ 041-2000)附录G-8中规定了Pp的计算公式(2): Pp=P×(1-e-(kx+μθ)) kx+μθ P—预应力筋张拉端的张拉力,将钢绞线分段计算后,为每分段的起点张拉力,即为前段的终点张拉力(N); θ—从张拉端至计算截面曲线孔道部分切线的夹角之和,分段后为每分段中每段曲线段的切线夹角(rad);

食品检验原始记录模板

资料收集于网络,如有侵权请联系网站删除只供学习与交流 只供学习与交流检验原始记录 实验环境:a、温度:℃b、干湿度:% 样品名称:样品编号:产品批号: 样品状态:状态完好,符合检验要求取样数量:执行标准:————————————————————————————————————————————————— 感官测定原始记录 检测依据:GB/T 14454.2 色泽:□正常□异常气味:□正常□异常 形态:□正常□异常滋味:□正常□异常 结论————————————————————————————————————————————————— 干燥失重测定原始记录 检测依据:GB/T 5009.3—2010 序号检验 方法 检验用仪器设 备 测试 温度 称量瓶质 量 称量瓶+ 样品质量 称量瓶+样品 干燥后的质量 检测结果 检测结果 平均值 报出值直接 干燥 法 分析天平、称 量瓶、恒温干 燥箱等 (℃)(g)(g)(g)(%)(%)(%) 1 2 ————————————————————————————————————————————————— 氯化物测定原始记录 检测依据:QB/T 1500—1992 硝酸银标准滴定溶液c[ 0.1 ]/(mol/L) 序号检验 方法 检验用仪器设 备 样品 质量 样品定容 总体积 测定用样 品溶液体 积 标准滴定溶液 消耗量 检测结果 检测结果 平均值 报出值 直接 沉淀 滴定 法 分析天平、酸 式滴定管等 (g)(ml)(ml)(ml)(g/100g) (g/100g ) (g/100 g) 1 2 空 白 mL ————————————————————————————————————————————————— 酸价测定原始记录 检测依据:GB/T 5009.37—2003 氢氧化钾标准滴定溶液c[ 0.050 ]/(mol/L) 序号检验 方法 检验用仪器设备样品质量 标准滴定溶液消 耗量 检测结果 检测结果平 均值 报出值 滴定 法 分析天平、碱式滴定管、 恒温水浴锅等 (g)(ml) (mgKOH/ 100g) (mgKOH/ 100g) (mgK OH/100 g) 1 2 —————————————————————————————————————————————————

预应力张拉应力计算

一、控制张拉力 预应力钢绞线张拉控制力表 说明: 1.例如5φj15.24指该钢绞线束由5根公称直径为15.24mm的单根钢绞线组成;若使用OVM型锚具则通常表示为OVM15-5; 2.单根钢绞线的公称截面积一般为140mm2; 3.1t相当于10KN,张拉千斤顶的吨位可由控制张拉力换算出; 4.千斤顶驱动油泵的油表读数换算:钢绞线束的控制张拉力(N)/千斤顶油缸活塞面积(mm2); 二、张拉伸长值计算

1.预应力筋采用应力控制方法张拉时,应以伸长值进行校核,实际伸长值与理论 伸长值的差值应控制在6%以内,即︱(△L实-△L理)/△L理︱<6% 2.理论伸长值的计算公式: 单端理论伸长值△L=(Pp×L)/(Ap×Ep) ①Pp——预应力筋的平均张拉力(N),直线筋取张拉端的拉力,两端张拉的曲线 筋的平均张拉力计算如下: Pp= P(1-e-(κχ+μθ))/(κχ+μθ)式中:Pp ——预应力筋的平均张拉力(N); P——预应力筋张拉端的张拉力(N),在没有超张 拉的情况下一般计算为:钢绞线--1395MPa×140mm2=195300N;若有超张拉则乘以其 系数; x——从张拉端至计算截面的孔道长度(m),一般为单端长度;θ——从张拉 端至计算截面曲线孔道部分切线的夹角之和(rad); k——孔道每米局部偏差对摩擦的 影响系数,见下表;μ——预应力筋与孔道壁的摩擦系数,见下表;系数k及μ值 表孔道成型方式 k μ钢丝束、钢绞线、光面钢筋带肋钢筋精轧螺纹钢筋预埋 铁皮管道 0.0030 0.35 0.40 --- 抽芯成型孔道 0.0015 0.55 0.60 --- 预埋金属螺旋 管道 0.0015 0.20~0.25 --- 0.50 ②L——预应力筋的单端长度(mm),即总长的一半; ③Ap——预应力筋的截面面积(mm2),钢绞线为140 mm2; ④Ep——预应力筋的弹性模量(N/mm2),钢绞线为195×103N/mm2; 以上计算所得△L为单端理论伸长值,整束钢绞线的理论伸长值为:△L理=2△L 3.实测伸长值的计算: △L实=△L总-(△L初实-△L初理)-△L锚塞回缩 式中:△L总——张拉达到控制应力时测得的总伸长量; △L初实——张拉达到初应力(控制应力的10%~15%)时测得的实际伸长量;

钢绞线计算规则

钢绞线的计算 一、根(或丝):指一根钢丝; 股:指由几根钢丝组成一股钢绞线; 束:预应力构件截面中见到的钢绞线束数量,每一束配两个锚具;束长:一次张拉的长度; 每吨XX束:指在标准张拉长度内,每吨钢绞线折合成多少束。所以说它不一定是整数。 二、关于钢绞线定额的选择与调整: (1)束长、孔数要符合设计或施工方案的实际张拉长度和锚具孔数; (2)计算设计钢绞线的束数:图纸给定的束数=重量/长度,根据计算的束数套用相近的定额,如果计算的束数与定额的束数不同时,则需要进行定额调整; [ft=,+0,](3)每吨束数要调整为设计图纸给定的束数,例如:设计某根钢绞线长18m,采用直径=15.24mm(7φ5)的钢绞线及7孔锚具,钢绞线单位重量为1.101Kg/m,则:1000Kg/ (7*18*1.101)=7.21束,套用定额4~7~20~17(钢绞线束长20m 7孔每t 8.12束),8.12-7.21=0.91束,故需将定额调整为:4~7~20~17-18*0.91。 [ft=,+0,](4)再如:X大桥箱梁纵向预应力钢绞线为 φ15.24-18,即每束18股,每股7丝,共240束。总长8106.2m,

总重量为160648.67(8106.2*18*1.101)Kg,则该钢绞线每吨=240束/160.65吨=1.49束/吨,平均设计束长 =8106.2/240=33.776m,考虑施工张拉长度,选用定额为: 4~7~20~33 (钢绞线束长40m 19孔每t 1.41束),定额调整量为:1.49-1.41=0.08,定额调整为: 4~7~20~33+34*0.08。 [ft=,+0,] [ft=,+0,]若实际设计的锚具孔数与定额中的不同时,可以采用以下的两种方法来计算: [ft=,+0,] 方法一:采用内插计算设计锚具的各种材料用量。[ft=,+0,] 如:设计为五孔锚具,则可用定额3孔和7孔的定额内插计算也五孔锚具所要的各种材料的用量。这个方法在原理上是行得通的,可是在实际用运中,是很难发挥作用的,因为定额的每一项都要计算,还有不仅对主定额要用此方法计算,对每增减一束的也要用同样的方法计算,计算量太大,不适用! [ft=,+0,] 方法二:采用等量转化的方法来计算 [ft=,+0,] 如:设计为OVM15—18钢绞线,有2吨,束长为80m 共有6束(以上数据只是为说明问题而随便取的数值,没有实际意义),则可转化为定额上有的19孔锚具的来计算,方法如下:(18×6)/19=5.68束即把18孔6束的转化为19孔后为5.68束!则每吨的束数为: 5.68/2=2.84束/吨此时则可以直接用定额了!在用方法二时一般在转化时应向孔数大的一边靠近!我认为经过这样计算后再用定额比较准确!希大家支持一下!关于第二

预应力钢绞线的计算方法

预应力钢绞线的计算方法 一、概念 1、根(或丝):指一根钢丝; 2、股:指由几根钢丝组成一股钢绞线; 3、束:预应力构件截面中见到的钢绞线束数量,每一束配两个锚具; 4、束长:一次张拉的长度; 5、每吨XX束:指在标准张拉长度内,每吨钢绞线折合成多少束;所以说它不一定是整数。 二、钢绞线规格 1、15Φs15.2表示什么意思? 解释:Φs 表示钢绞线,15表示15孔的群锚,即一个孔道中同时布设15

根钢绞线;15.2是钢绞线的规格,表明采用公称直径15.2mm。 2、17-Φj15.2中17表示什么?15.2表示什么? 解释:17表示一束钢绞线里面有17根;15.2表示钢绞线的直径,钢绞线每延米直接可以查到不用计算。 3、钢绞线5Φs15.2(S是上角标),锚具BM15-5,各个数表达什么意思? 解释:5Φs15.2是5组公称直径为15.2的钢绞线,它的理论重量是每米1.101Kg。锚具BM15是一种扁锚的型号,-5表示5孔。 4、预应力钢绞线2-6Φs15.2表示什么意思? 解释:2代表有粘结预应力孔道数,6代表每孔的根数,15.2代表预应力筋直径。 三、钢绞线重量计算 1、 2、钢绞线理论重量怎么计算? 计算公式:单根直径(毫米)的平方*0.785*根数*1.0186(绞入系数)*7.8单位为:公斤/公里 四、关于钢绞线定额的选择与调整: 1、束长、孔数要符合设计或施工方案的实际张拉长度和锚具孔数; 2、计算设计钢绞线的束数:图纸给定的重量/长度=束数,根据计算的束数

套用相近的定额,如果计算的束数与定额的束数不同时,则需要进行定额调整; 3、每吨束数要调整为设计图纸给定的束数,例如:设计某根钢绞线长16m,采用直径=15.24mm(7Φ5)的钢绞线及7孔锚具,钢绞线单位重量为1.102Kg/m,则:1000Kg/(7*16*1.102)=8.102束,套用定额4068022(钢绞线束长20m7孔每t11.65束),11.65-8.102=3.448束,故需将定额调整为:4068022-4068023*3.448; 4、X大桥箱梁纵向预应力钢绞线为φ15.24-19,即每束19股,每股7丝,共240束。总长8106.2m,总重量为169419.6Kg,则该钢绞线每吨=240束/169.42吨=1.417束/吨,平均设计束长=8106/240=33.775m,考虑施工张拉长度,选用定额为:4068036(钢绞线束长40m19孔每t2.05束), 定额调整量为:2.05-1.42=0.63, 定额调整为: 4068036-4068037*0.63. 一般招标文件给定钢绞线的数量和锚具数量,就很容易计算: 每t钢绞线束数=锚具束(套)/2/钢绞线(t),再套定额即可。 案例: 某桥梁采用后张法预制预应力T梁,用到的锚具与钢绞线数量如下: 由上表可知,共用钢绞线65237.3kg,钢丝直径15.2mm,5孔型锚具;故每t束数=480/2/65.2373=3.68束/t 使用公路工程计价软件进行组价如下:

全国土壤肥料专业统计报表主要指标解释

全国土壤肥料专业统计报表主要指标解释 1.表1 全国土壤肥料机构建设基本情况 (1)机构数:是指各级从事土壤肥料工作的单位,一般统计到有土肥机构的县级。 (2)人员:包括专职和兼职从事土壤肥料工作的在编人员,统计到乡(镇)级。 (3)管理人员:指“专职”、“兼职”在管理岗位上的从业人员,其中“兼职”仅指担任管理职务而享受技术职称工资的人员,二者不可重复统计。 (4)技术人员:专指日常从事技术性工作的人员。 (5)建筑面积:指土肥机构实际用房的建筑面积。 (6)试验基地:指拥有自主产权,或具有5年以上使用权、面积10亩以上的试验田。 (7)仪器设备(台、套):指单价500元以上的仪器设备。 (8)固定资产:指拥有自主产权的包括基础建设、大型仪器设备和车辆等折合的资金。 (9)项目经费:指用于开展本级项目开支的经费。 2.表2 土肥测试中心(化验室)建设基本情况 (1)机构数:指农业部门管辖的土肥测试中心(化验室)数,其中不属于土肥部门的独立挂牌土肥测试中心(化验室)也应列入统计机构数。 (2)通过计量认证:是指通过各级技术监督部门计量认证的土肥测试中心(或化验室)的个数。 (3)授权为质检机构:是指被各级政府有关部门授权为产品质量监督检验测试机构的土肥测试中心(或化验室)。 (4)岗位从业人员:指所有在土肥测试中心(或化验室)任职的人员。 (5)大型、精密仪器:指价值2000以上的仪器设备,光、电等精密分析仪器及“原子吸收”、“原子荧光”、“ICP”、万分之一电子天平等。 (6)普通仪器是指化验室常用的价值500-2000元的仪器设备。 (7)计算机:专指办公用计算机,不含大型仪器配套计算机。 (8)仪器设备“其他”:指单价500元以下的仪器设备,不含低值易耗品。 (9)省、地区、县级分别填写本级土肥测试中心(或化验室)的统计数字。

预应力钢绞线理论伸长值精确计算

预应力钢绞线理论伸长值计算结果中板5孔 △L N1=130.32㎜ △L N2=130.94㎜ 边板6孔 △L N1=130.32㎜ △L N2=130.94㎜ 详细计算过程附后:

预应力钢绞线理论伸长值计算书 计算依据:根据设计图纸及《钢绞线试验检测报告》,由《公路桥涵施工技术规》 129页公式计算而得出结果: PpL 公式:△L= ————— ApEp 式中:Pp———钢绞线的平均拉应力(N)直线筋取拉端的拉力。 L———钢绞线的长度(mm)。 Ap———钢绞线的截面面积(mm2)。根据规(GB/T5224-2014)取公称面积140mm2。 Ep———钢绞线的弹性模量(N/ mm2), 根据《钢绞线试验检测报告》取197800(N)。 其中:Pp值(直线筋取拉端的拉力),根据《公路桥涵施工技术规》 339页计算而得: Pcon [1-e-(k x+μθ)] 公式:Pp= —————————— k x + μθ 式中:Pcon ———钢绞线拉端的拉力(N)。 x———从拉端至计算截面的孔道长度(m)。 θ———从拉端计算截面曲线孔道部分切线的夹角之和(rad),因为1(rad)=π/ 180°,所以计算弧度角=θ×π/180。 k———孔道每米局部偏差对摩擦系数,由施工规提供为k=0.0015。 μ———钢绞线与孔道壁的摩擦系数,由施工规提供为u=0.25。

一、理论伸长值的计算 A、算中板N1钢绞线。N1为5束钢绞线,下料长度为19.216m(两端各预留80cm)。 1、将N1钢绞线分成6段: 1——直线段,2——曲线段,3——直线段,4——直线段,5——曲线段,6——直线段(如图1所示) 2、查设计图可得各段的长度以及各段曲线切线夹角值并计算θ值如下表所示:

预应力钢绞线参数及计算公式汇总

预应力钢绞线参数及计算公式汇总参数:钢绞线抗拉强度标准值fpk=1860Mpa,弹性模量:Ep=1.95*105Mpa,松弛率为2.5%,公称直径¢s=15.2mm,钢绞线面积A=140mm2,管道采用预埋金属波纹管成孔且壁厚不小于0.3mm。 预应力筋平均张拉力按下式计算: pp=(p(1-e-(kx+μ?)))/kx+μ? 式中:pp---预应力筋平均张力(N)。 p-----预应力筋张拉端的张拉力(N)。 X-----从张拉端至计算截面的孔道长度(m)。 ?-----从张拉端至计算截面曲线孔道部分切线的夹角之和(rad)。 K-----孔道每米局部偏差对摩擦的影响系数,参见附表G-8。 μ-----预应力筋与孔道比壁的摩擦系数,参见附表G-8。注:e=2.71828,当预应力筋为直线时pp= p。 预应力筋的理论伸长值△L(mm)可按下式计算; △L =(pp *L)/Ap*Ep 式中:pp-----预应力筋的平均张拉力(N),直线筋取张拉端的拉力,两端张拉的曲线筋,计算方法见上式。 L-------预应力筋的长度(mm)。 Ap-----预应力筋的截面面积(mm2)。 Ep------预应力筋的弹性模量(N/ mm2)。

附表G-8 系数K及μ值表 注意事项: 预应力筋张拉时,应先调整到初应力σ0该初应力宜为张拉控制应力σcom的10%~15%。伸长值应从初应力时开始量测。力筋的实际伸长值除量测的伸长值外,必须加上初应力以下的推算伸长值。对后张法构件,在张拉过程中产生的弹性压缩值一般可省略。 预应力张拉实际伸长值△L(mm)=△L1+△L2 式中:△L1-从预应力至最大张拉应力间的实测伸长值(mm)△L2-初应力以下的推算伸长值(MM),可采用相邻级的伸长值。

钢绞线的计算

钢绞线预算示例 一、关于钢绞线 1、相关术语的解释: 根(或丝):指一根钢丝 股:指由几根钢丝组成一股钢绞线(一般由7根钢丝组成Φs15.2的一股钢绞线) 束:预应力构件截面中见到的钢绞线束数量,每一束配两个锚具(特殊情况为一束配一个锚具,如单端张拉),如规格4Φs15.2钢绞线是指4孔锚具(或4股钢绞线),每股直径15.2,或者也可以表示为Φs15.2—4,相应的锚具配套为BM15-4型 束长:一次张拉的长度;即一次张拉的长度为多少米以内 每吨XX束:指在标准张拉长度内,每吨钢绞线折合成多少束。所以说它不一定是整数。如4-7-20-15钢绞线,束长20M以内,3孔,每18.94束/T。即是1t这样的钢绞线折合为18.94束; 孔:锚具型号的孔指的是锚固单元,3孔即3个锚固单元。 . . . w

2、关于钢绞线定额的选择与调整: (1)束长、孔数要符合设计或施工方案的实际张拉长度和锚具孔数; (2)计算设计钢绞线的束数:图纸给定的束数=重量/长度,根据计算的束数套用相近的定额,如果计算的束数与定额的束数不同时,则需要进行定额调整; (3)每吨束数要调整为设计图纸给定的束数,例如:设计某根钢绞线长18m,采用直径=15.24mm(7φ5)的钢绞线及7孔锚具,钢绞线单位重量为1.101Kg/m,则:1000Kg/(7*18*1.101)=7.21束,套用定额4~7~20~17(钢绞线束长20m 7孔每t 8.12束),8.12-7.21=0.91束,故需将定额调整为:4~7~20~17-18*0.91。 (4)再如:X大桥箱梁纵向预应力钢绞线为φ15.24-18,即每束18股,每股7丝,共240束。总长8106.2m,总重量为160648.67(8106.2*18*1.101)Kg,则该钢绞线每吨=240束/160.65吨=1.49束/吨,平均设计束 =8106.2/240=33.776m,考虑施工张拉长度,选用定额为:4~7~20~33 (钢绞线束长40m 19孔每t 1.41束),定额调整量为:1.49-1.41=0.08,定额调整为: 4~7~20~33+34*0.08。 . . . w

肥料检验工作程序

质量检验手册 一、质量检验目的:对过程、产品进行和测量是及时发现和消除不合格品、 使顾客得到符合要求的保证。 二、适用范围:本程序适用于本公司对过程和产品的监视和测量。 三、职责: 1、质检科为本程序的归口部门,负责过程,进料,半成品和最终产品的 监视和测量管理。 2、专职检验员按照国家有关标准规定正确判断产品的符合性。 四、工作程序: 1、过程的监视和测量 a)质量管理体系过程的运行情况通过内部审核,管理评审及及顾客满意度测量来完成; b)对质量管理体系相关的各过程根据总目标进行分解,转化为本过程的具体目标及顾客满意度进行相应的监视和测量; c)当为能达到所策划的结果时要采取适当的纠正/预防措施,以确保产品的符合标准性。 2、进货验证 a)进货验证的内容包括原材料,外购件和外协件的检验和实验; b)购入的原材料,外购件,质检科必须对供方提供的各类质量证明文件详细验证,确保资料的齐全和正确; c)经质检科验证合格的原材料外购件和外协件,办理手续后方可进入仓库,经验证不合格品执行《不合格品控制程序》的规定; d)当生产急需来不及验证时,经分管领导审批后,方可进入现场投产,一旦发现不合格立即追回,并重新更换合格材料。 3、产品的监视和测量 (1)工序检验 a)各工序按加工生产操作规程规定的原料,经检查确认后进行操作

加工; b)当工序加工完成首批产品后,经专职检验员检验合格后,方可继 续加工; c)操作工在加工过程中自检出不合格产品经检验员认可后,执行《不合格品控制程序》的规定; d)各工序结束后,有关人员在《随工单》相应栏内盖章。 (2)半成品检验 a)检验员清点半成品,并检查《随工单》上工序签单情况,只有签单齐全,数量相符时,方可进行检验; b)检验员按规定要求对半成品进行检验,合格品填写相应的入库手续,不合格的执行《不合格品控制程序》的规定; c)对返工产品由检验员进行重新检验并记录。 (3)最终产品的检验 a)最终产品的体验,应本规则的进货验证、工序检验和半成品的检验已完成且结果符合标准要求后才能进行; b)成品经操作者自检合格后,专职检验员按检验规范进行专检,专检合格的成品才能出公司; c)成品的检验符合规定要求,填写原始记录,检验员盖章后方可办理入库手续; d)不合格成品执行《不合格品控制程序》的规定进行处理。

钢绞线应力计算

钢绞线计算 箱梁,设计采用标准强度fpk=1860MPa的高强低松弛钢绞线,公称直径15.2mm,公称面积Ag=139mm2,弹性模量Eg=1.95*105MPa,为保证施工符合设计要求,施工中采用油压表读数和钢绞线拉伸量测定值双控。理论伸长量计算采用《公路桥梁施工技术规范》JTJ041-2002附表G-8预应力钢绞线理论伸长量及平均张拉应力计算公式。 一、计算公式及参数 1、预应力平均张拉力计算公式及参数: 式中:Pp—预应力筋平均张拉力(N) P—预应力筋张拉端的张拉力(N) X—从张拉端至计算截面的孔道长度(m) θ—从张拉端至计算截面的曲线孔道部分切线的夹角之和(rad) k—孔道每米局部偏差对摩擦的影响系数:取0.0015 u—预应力筋与孔道壁的磨擦系数,取0.25 e = 2.718281828 2、预应力筋的理论伸长值计算公式及参数: △L=PpL/(ApEp) 式中:Pp—预应力筋平均张拉力(N) L—预应力筋的长度(mm) Ap—预应力筋的截面面积(mm2),取139mm2

Ep—预应力筋的弹性模量(N/mm2),取1.95×105N/mm2二、伸长量计算: 1N1束一端的伸长量: 单根钢绞线张拉的张拉力P=0.75×1860×139=193905N X直=3.5m;X曲=2.35m;θ=4.323×π/180=0.25rad KX曲+uθ=0.0015×2.35+0.25×0.25=0.066 Pp=193905×(1-e-0.066)/0.066=187644N △L曲=PpL/(ApEp)=187644×2.35/(139×1.95×105)=16.3mm △L直=PpL/(ApEp)=187644×3.5/(139×1.95×105)=24.2mm △L曲+△L直=16.3+24.2=40.52 N2束一端的伸长量: 单根钢绞线张拉的张拉力:P=0.75×1860×139=193905N X直=0.75;X曲=2.25m;θ=14.335×π/180=0.2502 KX曲+uθ=0.0015×2.25+0.25×0.2502=0.0659 Pp=193905×(1-e-0.0659)/0.0659=187653N △L曲=PpL/(ApEp)=187653×2.25/(139×1.95×105)=15.6mm △L直=PpL/(ApEp)=187653×0.75/(139×1.95×105)=5.2mm (△L曲+△L直)*2=(15.6+5.2)*2=41.6mm 一、计算参数: 1、K—孔道每米局部偏差对摩擦的影响系数:取0.0015 2、u—预应力筋与孔道壁的摩擦系数:取0.25 3、Ap—预应力筋的实测截面面积:139mm2
