某房建工程监理大纲

合集下载

房屋建筑工程监理投标 监理大纲

房屋建筑工程监理投标 监理大纲

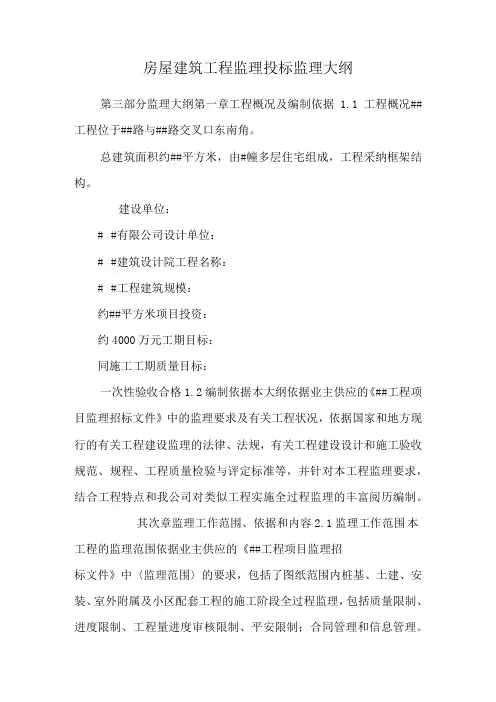

房屋建筑工程监理投标监理大纲第三部分监理大纲第一章工程概况及编制依据1.1工程概况##工程位于##路与##路交叉口东南角。

总建筑面积约##平方米,由#幢多层住宅组成,工程采纳框架结构。

建设单位:##有限公司设计单位:##建筑设计院工程名称:##工程建筑规模:约##平方米项目投资:约4000万元工期目标:同施工工期质量目标:一次性验收合格1.2编制依据本大纲依据业主供应的《##工程项目监理招标文件》中的监理要求及有关工程状况,依据国家和地方现行的有关工程建设监理的法律、法规,有关工程建设设计和施工验收规范、规程、工程质量检验与评定标准等,并针对本工程监理要求,结合工程特点和我公司对类似工程实施全过程监理的丰富阅历编制。

其次章监理工作范围、依据和内容2.1监理工作范围本工程的监理范围依据业主供应的《##工程项目监理招标文件》中〈监理范围〉的要求,包括了图纸范围内桩基、土建、安装、室外附属及小区配套工程的施工阶段全过程监理,包括质量限制、进度限制、工程量进度审核限制、平安限制;合同管理和信息管理。

2.2监理工作依据(1)业主提交的与承建商、勘察、设计签订的正式合同及协议(包括附件)。

(2)业主提交的工程项目施工图纸、地质勘测资料及说明与工程预、概算。

(3)国家现行的建筑工程质量评定标准及验收规范。

(4)浙江省和宁波市现行的预算定额、造价信息、取费标准及有关建设管理文件与方法。

(5)业主与监理单位签订的建设监理合同。

(6)以《建筑法》、《建筑工程质量平安管理条例》及建设部《建设工程监理规范GBJ503192000》和宁波市有关建设监理规定通知中关于施工阶段的监理内容的条款为原则,详细监理内容按合同规定执行。

2.3监理工作内容对##工程施工进行质量、造价、工期及平安限制,监理的详细工作内容如下:(1)编制监理安排、监理实施细则;(2)熟识合同文件,了解施工现场;(3)参加交桩和设计交底工作,审查承包人提交的复测结果和施工组织设计;(4)督促和检查承包人建立质量保证体系、平安保证体系;(5)定期主持召开施工现场例会,解决施工中所遇到的问题,并刚好向招标单位供应会议纪要;(6)批准单项工程开工报告;(7)审查承包人授权的常驻现场代表的资质,以及其他派驻到现场的主要技术、管理人员的资质;审查特别作业人员上岗证件;(8)验收承包人的工地试验室,审核其人员资质;(9)建立监理的试验、检测工作体系,依据规定的频率独立开展监理的试验、检测工作;(10)...。

房建工程监理大纲

房建工程监理大纲

一、工程概况及监理投标依据第一节工程概况1、工程建设单位:郑州发展投资集团有限公司2、工程项目名称:郑发大厦项目(一期)工程监理3、工程项目地点:郑州市中原区,中原西路以北,兴国路以南,站前大道以北,图强路以西区域4、工程建设规模:一期建筑面积约126195平方米,地上约84720平方米,地下约41475平方米5、项目资金来源:自筹资金6、委托监理服务阶段:施工阶段(含工程结算审计配合工作、工程决算审计配合工作)及保修阶段。

7、监理服务工程范围:包括但不限于xx工程的地基与基础、主体结构、建筑装饰与装修、建筑屋面,建筑给水排水及采暖、建筑电气、智能建筑、空调与通风工程、电梯及室外工程等。

9、监理服务内容:施工过程中的质量、进度、投资控制,安全生产监督管理、合同、信息等方面的协调管理;具体工作内容执行国家、行业有关规范、规定。

9、工程质量标准:合格10、工期控制目标:同施工中标工期11、质量控制目标:合格12、安全控制目标:无安全事故第二节监理投标依据1、本工程招标文件;2、本工程的质量控制要点、质量控制标准、质量保证措施及其它技术文件和规定;3、国家和xx市有关工程建设的政策、法律、法规以及建设监理的有关规定,现行的建安工程施工验收规范及工程质量评定标准。

二、实施建设工程监理的理念第一节监理工作依据(一)工程项目的相关文件1、各级主管部门对xx工程的批文、批件;2、招标方有关工程管理文件;3、xx工程监理招投标文件及施工招投标文件;4、建设单位与监理单位签订的《工程建设监理委托合同》;5、建设单位与承包商、供应商签订的施工合同、供货合同等;6、设备厂家提供的图纸及技术说明书;7、建设单位提供的工程地质、水文地质勘察报告、地形测量图;8、xx地区气象、地震等自然条件;9、xx工程设计合同、设计文件;10、工程变更及其他文件;11、监理过程中需要的其他资料及技术规范;12、xx市政府发布的现行的建筑安装规程施工概(预)算定额及取费办法、预算定额等文件;13、设计变更、工程洽商文件。

【建筑监理大纲】某房建工程监理大纲(现浇钢筋混凝土框架结构)

【建筑监理大纲】某房建工程监理大纲(现浇钢筋混凝土框架结构)

【建筑监理大纲】某房建工程监理大纲(现浇钢筋混凝土框架结构)目录一、编制依据二、工程概况三、监理服务范围四、工程项目监理目标、风险分析及指导思想1、工程项目监理目标2、监理目标风险分析3、工程项目监理指导思想五、监理工作内容六、监理工作依据七、工程项目监理组织机构及监理人员的岗位职责1、工程项目监理组织机构2、监理人员的岗位职责八、监理工作程序及监理工作制度1、监理工作程序2、监理工作制度九、工程质量控制目标及措施A、质量控制目标B、质量控制措施1、工程材料质量的控制措施(1)施工阶段原材料质量控制的内容(2)施工阶段原材料质量控制的原则(3)施工阶段原材料质量控制的方法(4)监理工作的程序(5)工程材料监理工作的措施2、施工阶段工序质量控制的事前控制的方法和措施(1)施工质量控制的事前控制的内容(2)施工质量控制的事前控制原则(3)施工质量控制的事前控制的方法(4)施工质量控制的事前控制的措施3、施工阶段工序质量控制的事中控制的方法和措施(1)施工质量控制的事中控制的内容(2)施工质量控制的事中控制的原则(3)施工质量控制的事中控制的方法(4)施工质量控制的事中控制的措施4、施工阶段工序质量控制的事后控制的方法和措施(1)施工质量控制的事后控制的内容(2)施工质量控制的事后控制的原则(3)施工质量控制的事后控制的方法(4)施工质量控制的事后控制的程序(5)施工质量控制的事后控制的措施C、针对本工程特点,关键部位、关键工序的监理措施1、本工程监理工作要点(1)地下室质量控制要点(2)现浇钢筋混凝土框架剪力墙主体结构质量控制要点(3)砌体工程质量控制要点(4)给水排水、采暖和通风空调工程质量控制要点(5)电气安装工程质量控制要点(6)电梯安装工程质量控制要点(7)现场组织协调要点2、质量控制点及措施十、工程投资控制目标及措施1、投资控制目标2、施工阶段控制的措施(1)施工阶段投资控制的内容(2)施工阶段投资控制的原则(3)施工阶段投资控制的方法(4)施工阶段投资控制的程序(5)控制变更费用(6)处理索赔的措施(7)投资控制具体程序图表(8)投资控制措施十一、工程进度控制目标及措施(一)进度控制目标(二)进度控制措施1、影响工程项目施工进度的因素分析2、进度控制的内容3、施工阶段进度控制的原则4、施工阶段进度控制的方法5、施工阶段进度控制的程序6、施工阶段进度控制的措施与建议7、进度监测与调整的监理控制要点十二、工程安全控制目标及措施1、安全控制目标2、安全监理规范3、安全监理职责4、安全监理的权限5、安全例会及安全考核6、安全控制内容及措施(1)安全控制内容(2)安全控制措施十三、节能管理1、节能管理的目标2、节能管理的措施十四、合同和信息管理方法1、合同信息管理的目标2、合同管理的监理方法(1)工程项目施工阶段合同管理的监理方法和措施(2)合同变更管理(3)合同索赔的处理(4)工程延期和延误的合同管理(5)工程暂停及复工管理(6)合同争议的调解(7)合同资料的文档管理3、信息管理的监理方法(1)规划建立项目信息资料管理系统(2)信息资料的加工整理和储存(3)信息资料的检索和传递(4)协助做好工程档案资料的管理工作十五、组织协调十六、合理化建议1、质量控制方面的建议2、设计方面的几点建议3、协调工作的建议4、关于工程前期准备工作方面的建议5、对本工程工期的建议6、关于合同管理和工程结算方面的建议7、建立总承包管理统一协调机制的建议8、鼓励合理化建议的推广使用9、关于中标监理公司加强对一线监理人员进行管理及廉洁纪律教育方面的建议10、安全文明施工方面的建议一、编制依据1、本建设项目的监理招标文件、施工设计图纸;2、《建设工程监理规范》;3、《建设工程质量管理条例》;4、《建设工程安全生产管理条例》;5、国家及地方政府颁布的相关法律、法规、规范、质量检验评定标准。

房建监理大纲(PDF版)范本

房建监理大纲(PDF版)范本

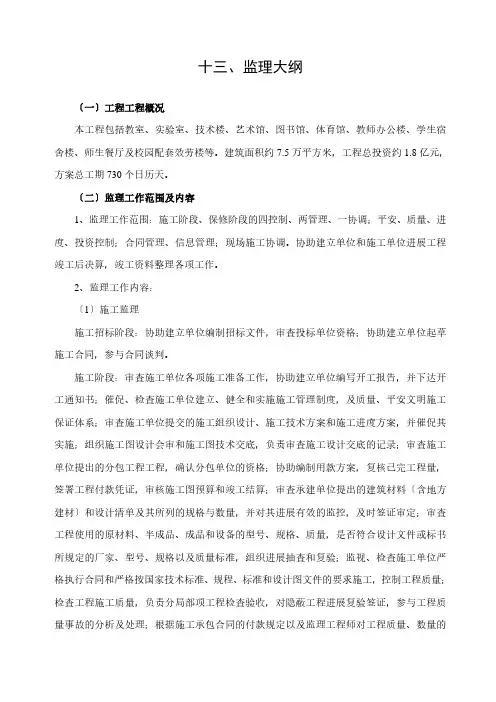

十三、监理大纲〔一〕工程工程概况本工程包括教室、实验室、技术楼、艺术馆、图书馆、体育馆、教师办公楼、学生宿舍楼、师生餐厅及校园配套效劳楼等。

建筑面积约7.5万平方米,工程总投资约1.8亿元,方案总工期730个日历天。

〔二〕监理工作范围及内容1、监理工作范围:施工阶段、保修阶段的四控制、两管理、一协调;平安、质量、进度、投资控制;合同管理、信息管理;现场施工协调。

协助建立单位和施工单位进展工程竣工后决算,竣工资料整理各项工作。

2、监理工作内容:〔1〕施工监理施工招标阶段:协助建立单位编制招标文件,审查投标单位资格;协助建立单位起草施工合同,参与合同谈判。

施工阶段:审查施工单位各项施工准备工作,协助建立单位编写开工报告,并下达开工通知书;催促、检查施工单位建立、健全和实施施工管理制度,及质量、平安文明施工保证体系;审查施工单位提交的施工组织设计、施工技术方案和施工进度方案,并催促其实施;组织施工图设计会审和施工图技术交底,负责审查施工设计交底的记录;审查施工单位提出的分包工程工程,确认分包单位的资格;协助编制用款方案,复核已完工程量,签署工程付款凭证,审核施工图预算和竣工结算;审查承建单位提出的建筑材料〔含地方建材〕和设计清单及其所列的规格与数量,并对其进展有效的监控,及时签证审定;审查工程使用的原材料、半成品、成品和设备的型号、规格、质量,是否符合设计文件或标书所规定的厂家、型号、规格以及质量标准,组织进展抽查和复验;监视、检查施工单位严格执行合同和严格按国家技术标准、规程、标准和设计图文件的要求施工,控制工程质量;检查工程施工质量,负责分局部项工程检查验收,对隐蔽工程进展复验签证,参与工程质量事故的分析及处理;根据施工承包合同的付款规定以及监理工程师对工程质量、数量的核实,审查承建单位的付款申请,签发付款凭证,严格控制超前付款;协调有关方面处理变更设计,控制工程预算的增减;分阶段审查、协调施工进度方案,及时提出调整意见,控制工程进度;催促执行承包合同,协助处理合同纠纷和索赔事宜,协调建立单位与施工单位之间的争议;催促、检查施工单位确保平安生产、文明施工;催促、检查施工单位整理合同文件及施工技术档案资料;组织施工单位对工程进展阶段验收及竣工初验,工程完工后,催促承建单位作竣工验收,审查施工单位提交的验收申请报告,进展现场初验并提出存在的问题及处理意见,催促施工单位整改,并参加由业主组织的上级有关部门、设计、施工等单位参加的正式验收,提出竣工验收报告;工程竣工后,审查工程结算价款。

建设工程监理大纲范文

建设工程监理大纲范文

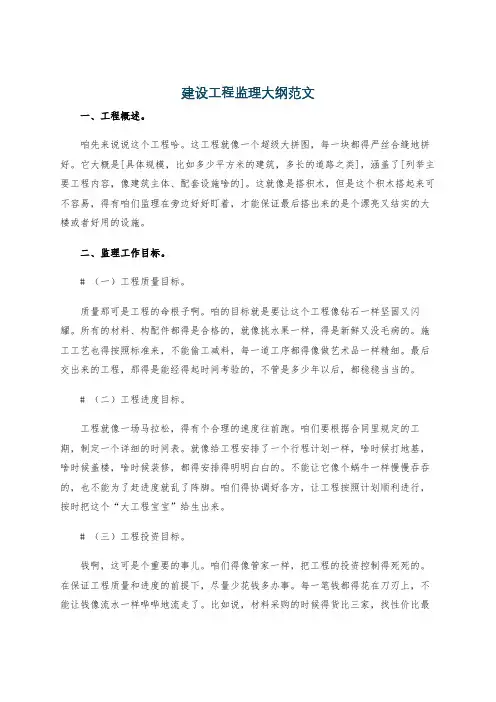

建设工程监理大纲范文一、工程概述。

咱先来说说这个工程哈。

这工程就像一个超级大拼图,每一块都得严丝合缝地拼好。

它大概是[具体规模,比如多少平方米的建筑,多长的道路之类],涵盖了[列举主要工程内容,像建筑主体、配套设施啥的]。

这就像是搭积木,但是这个积木搭起来可不容易,得有咱们监理在旁边好好盯着,才能保证最后搭出来的是个漂亮又结实的大楼或者好用的设施。

二、监理工作目标。

# (一)工程质量目标。

质量那可是工程的命根子啊。

咱的目标就是要让这个工程像钻石一样坚固又闪耀。

所有的材料、构配件都得是合格的,就像挑水果一样,得是新鲜又没毛病的。

施工工艺也得按照标准来,不能偷工减料,每一道工序都得像做艺术品一样精细。

最后交出来的工程,那得是能经得起时间考验的,不管是多少年以后,都稳稳当当的。

# (二)工程进度目标。

工程就像一场马拉松,得有个合理的速度往前跑。

咱们要根据合同里规定的工期,制定一个详细的时间表。

就像给工程安排了一个行程计划一样,啥时候打地基,啥时候盖楼,啥时候装修,都得安排得明明白白的。

不能让它像个蜗牛一样慢慢吞吞的,也不能为了赶进度就乱了阵脚。

咱们得协调好各方,让工程按照计划顺利进行,按时把这个“大工程宝宝”给生出来。

# (三)工程投资目标。

钱啊,这可是个重要的事儿。

咱们得像管家一样,把工程的投资控制得死死的。

在保证工程质量和进度的前提下,尽量少花钱多办事。

每一笔钱都得花在刀刃上,不能让钱像流水一样哗哗地流走了。

比如说,材料采购的时候得货比三家,找性价比最高的;施工过程中要是有变更,得看看是不是真的必要,会不会增加太多成本,要是不合理的变更,咱就得坚决说“不”。

三、监理工作范围。

咱监理的范围可广了,就像一个大网,把整个工程都给罩住。

从工程一开始的勘察、设计阶段,咱们就得参与进去,看看设计方案有没有啥不合理的地方,就像给工程做个提前的“体检”。

然后到施工阶段,那更是咱们的主战场了。

从工地的大门到每一个角落,从基础工程到最后的装修,咱们都得管。

房建监理大纲范本

房建监理大纲范本

房建监理大纲范本目录一、工程概况与特点(一)、工程概况1、工程名称2、建设单位3、设计单位4、建设地点5、工程规模6、总造价7、质量目标8、投资目标9、工期目标(二)、工程特点二、监理范围、内容、目标、依据(一)、监理范围、内容及目标1、监理范围及内容(1)、工程设计咨询(2)、工程质量管理(3)、工程进度管理(4)、工程投资管理(5)、工程合同管理(6)、工程信息管理(7)、工程安全文明管理(8)、工程组织协调2、监理目标(1)、质量目标(2)、工期目标(3)、投资目标(二)、监理工作依三、监理人员组织网络与岗位责任制(一)、监理人员组织网络(见图监理人员组织网络)(二)、岗位责任制1、总监理工程师职责2、总监理工程师代表职责3、专业监理工程师职责4、监理员职责5、测量、档案管理员职责6、旁站监理人员职责7、安全监理人员岗位职责四、监理目标监控措施(一)、质量控制措施以及质量目标分解(见表质量目标分解与要求)1、质量的事前控制2、施工工序质量控制3、隐蔽工程验收控制4、图纸审阅执行制度5、质量技术签证6、技术难点的处理(1)、地基与基础工程技术难点与处理(2)、主体结构技术难点与处理1)、模板工程技术难点与处理2)、钢筋工程技术难点与处理3)、混凝土工程技术难点与处理4)、砌体工程技术难点与处理(3)、建筑装饰装修技术难点与处理1)、建筑地面工程技术难点与处理2)、抹灰工程3)、门窗工程(4)、建筑屋面技术难点与处理(5)、建筑给水、排水及采暖技术难点与处理1)、给水系统2)、排水系统3)、雨水系统4)、卫生器具安装(6)、建筑电气(强电部分)技术难点与处理(7)、智能建筑(弱电部分)技术难点与处理(8)、节能工程技术难点与处理(9)、通风与空调安装工程技术难点与处理(10)、消防工程技术难点与处理(11)、小区环境、道路及广场工程技术难点与处理7、工程变更、设计变更及技术核定的处理(见图工程变更处理程序)8、其他质量控制措施(1)、监理工作制度1)、设计文件、图纸审查制度2)、技术交底制度3)、施工组织设计与施工方案审核制度4)、监理工作交底制度5)、单位工程测量、定位、复测制度6)、材料、构配件及复验制度7)、开工报告审批制度8)、变更设计制度9)、隐蔽工程检查制度10)、旁站监理制度11)、工程质量监理制度12)、工程质量检验制度(附图工程停、复工程序)13)、工序交接检查制度14)、分项、分部工程质量检查验收制度15)、单位工程验收制度16)、质量事故处理制度(见图工程质量事故处理程序)17)、施工安全控制制度18)、施工进度监督及报告制度19)、投资监督制度20)、工程索赔签审制度(见图工程索赔处理程序)21)、工程竣工验收制度22)、监理日志和会议制度23)、监理信息资料管理制度(2)、工程质量控制的三个重点1)、以重要的分部分项工程为重点2)、以关键部位为重点3)、以新材料、新工艺为重点(3)、质量控制的八个手段1)、巡检2)、旁站3)、平行检查4)、测量5)、检验6)、指令性文件7)、向业主建议撤换施工单位不称职人员或不合格分包单位8)、经济手段(4)、质量控制点及控制手段(见表质量控制点及控制手段)(5)、本工程采用的监理检测方法1)、桩基础2)、土建部分①、混凝土②、砂浆③、钢筋④、墙体材料⑤、基础回填材料⑥、防水材料⑦、装修、装饰材料⑧、塑钢窗3)、电气部分①、电缆②、配管及管内拆线③、避雷带及接地装臵4)、给排水部分(6)、冬季、夏季、雨季施工时的注意点9、工程质量控制工作程序(见图工程质量控制工作程序)(二)、进度控制措施1、工程进度的事前控制2、进行进度检查,动态控制和调整(1)、工程进度的检查(2)、工程进度的动态控制和调整3、进度、计量方面的签证4、进度的协调5、其他进度控制措施6、工程进度控制工作程序(见图工程进度控制工作程序)(三)、投资控制措施1、监理人员组织网络、岗位责任制(1)、监理人员组织网络(见图监理人员组织网络)(2)、岗位责任制2、对可能发生索赔的诱因,制定相应的防范措施以及可能发生索赔的原因(见表发生索赔的原因及防范措施)3、经费签证制度、投资跟踪、控制计划(1)、经费签证制度(2)、投资跟踪、控制计划4、其他投资控制(1)、投资的事前控制(2)、投资的事中控制(3)、投资的事后控制5、工程投资控制工作程序(见图工程投资控制工作程序)(四)、合同管理措施(五)、组织协调措施(六)、信息管理措施1、资料完善及安全文明施工2、组织好监理例会3、利用信息预测、发现问题4、信息管理程序(见图信息管理程序)(七)、文明安全管理措施五、监理工作流程(见下列内容图表)1、图纸会审程序2、施工阶段监理工作程序3、施工组织设计(方案)审批程序4、施工阶段质量控制程序5、地基与基础工程质量控制程序6、隐蔽工程质量控制程序7、回填土工程质量控制程序8、基层原材料质量控制程序9、砖石工程质量控制程序10、钢筋混凝土工程质量控制主程序11、钢筋工程12、钢筋混凝土工程中模板工程质量控制程序13、钢筋混凝土工程中混凝土工程质量控制程序14、屋面工程质量控制程序15、防水工程质量控制程序16、地面与楼面工程质量控制程序17、门窗工程质量控制程序18、装饰工程质量控制程序19、施工阶段进度控制程序20、施工阶段投资控制程序21、月工程款支付监理审核签认程序22、工程竣工验收基本流程23、保修阶段的监理程序六、附件:本工程几项专项质量控制措施(一)、多层住宅现浇楼板裂缝的成因与防治1、设计方面2、材料方面3、施工方面(二)、住宅小区渗漏的防治1、外墙渗漏的防治2、楼(卫生间)地面渗漏的防治3、屋面渗漏的防治4、门窗渗漏的防治(三)、冬、夏、雨季施工的监控(四)、地下井点降水控制措施(五)、深基坑支护控制系要点(六)、地下室抗渗混凝土控制要点(七)、地下室防水处理要点1、防水混凝土2、卷材防水层3、水泥砂浆防水层(八)、框架剪力墙控制要点1、钢筋工程2、模板工程3、混凝土工程(九)、高层建筑脚手架控制要点1、脚手架材质2、脚手架搭设要求(附表脚手架外边缘与外电架空线路之间最小安全操作距离)3、斜道搭设要求4、满堂红架子搭设要求5、独立柱架子搭设要求6、脚手架搭设安全措施7、脚手架拆除安全措施(十)、旁站监理的措施(十一)、安全监理控制(十二)、ISO9001:2000质量管理现场规范化操作要求(见图产品实现流程)七、工程监理现场资料管理制度(一)、综合基本资料(1)、建设单位资料(2)、监理单位资料(3)、施工单位资料(二)、施工单位报审资料施工单位报审材料(三)、材料进场报验及抽样试验资料1、材料进场报验2、抽查复试资料(四)、工序质量报验资料1、地基、基础2、主体部分3、屋面部分4、装饰工程5、门窗工程6、楼(地)面工程(验收记录、核验记录)7、幕墙工程8、给排水工程9、电气安装工程(弱电)(五)、监理工作文件资料1、监理工作文件2、监理指令3、监理会议4、监理月报5、监理日志6、单位工程竣工预验收质量评估报告7、工程监理总结(六)、综合文件资料1、来往文件登记记录表2、设计交底和图纸会审记录3、设计变更通知及变更图4、工程计量报审表5、工程变更单6、工程费用索赔报审表7、工程付款申请表8、延长工期报审单9、工程复工报审表附工程暂停工令10、建设方、设计方、施工方联系单11、其他文件资料八、针对本工程的合理化建议依据有关监理法律、法规及规范,结合本工程的实际特点,特制定本监理大纲。

房屋建筑工程监理大纲

房屋建筑工程监理大纲

监理大纲模板第一章总则一、工程概况二、监理范围及目标三、监理组织及监理人员职责四、质量控制的任务五、进度控制的任务六、投资控制的任务七、合同管理的任务八、消息管理的任务九、组织协调的任务第二章监理目标实现的原则第三者工程招投标阶段监理第四章施工阶段质量控制方案一、施工阶段质量控制的原则二、施工阶段质量控制的内容三、施工阶段质量控制的措施及手段四、质量目标的动态控制五、施工阶段质量控制流程第五章施工阶段进度控制方案一、施工阶段进度控制的原则二;、施工阶段进度控制的内容三、施工阶段进度控制的措施及手段四、进度目标的动态控制五、施工阶段进度控制工作流程第六章施工阶段投资控制方案一、施工阶段投资控制的原则二、施工阶段投资控制的内容三、施工阶段投资控制的措施及手段四、投资目标的动态控制五、施工阶段投资控制的程序第七章本工程技术特点、难点的处理办法及相应对策一、测量放线监理要点二、钢筋工程监理要点三、模板工程监理要求四、砼浇筑工程监理要点五、砌砖和粉刷工程监理要点六、塑钢、铝合金窗工程监理要点七、电器分项工程监理要点:包括装修部位八、设备安装预留预埋孔洞监理实施要点九、给排水及管道安装工程监理实施要点:包括装修部位十、电梯安装监理要点十一、室外工程监理要点第八章合同管理与信息管理一、合同管理二、信息管理第九章现场施工组织协调方案第十章风险管理与文明、安全管理一、风险管理二、文明、安全管理第十一章项目监理工作制度与现场监理部管理制度一、项目监理工作制度二、现场监理部管理制度第十二章技术资料管理与监理用表及软件的使用一、整理工程技术资料二、现场监理用表及使用软件第十三章项目使用前准备阶段及保修期阶段的监理第一章监理规划的编制依据监理规划是指导项目监理组开展工作的纲领性文件,本监理规划的编制依据包括:一、有关工程建设的法律、法规和政策;二、有关规范、规程和技术标准;三、政府批准的本工程建设文件;四、我公司与工程建设监理合同及有关协议;五、其它工程建设合同施工合同、供货合同等;六、业主的正当要求;七、工程项目的自然和社会外部条件;八、项目监理投标文件;九、项目勘察设计文件、招标文件、投标文件、工程预算文件、工程咨询报告等工程实施过程中产生的有关工程文件;十、监理大纲;在工程实施过程中,项目监理组将根据工作需要,对本监理规划的内容进行适当的修改或调整;十一、中华人民共和国国家标准十二、中华人民共和国行业标准第二章工程概述一、工程项目名称:工程二、工程类别:房屋建筑工程三、工程项目地点:四、建设单位名称:五、设计单位名称:六、施工单位名称:七、工程占地面积:八、工程项目组成、建筑规模及主要建筑结构:工程项目组成及规模一览表七、预计工程造价总额:人民币约元八、建筑工程计划工期:2008年4月1日开工;2009年9月30日竣工验收;九、工程质量要求:工程第三章监理工作范围及内容第一节监理工作范围根据我公司工程委托监理合同,本工程建设监理工作的范围包括施工准备阶段、施工阶段及工程保修阶段的土建及安装监理工作;第二节施工阶段监理工作的主要内容一、施工准备阶段主要监理工作1、审查施工单位选择的分包单位资质;2、监督检查施工单位质量保证体系及安全技术措施,完善质量管理程序与制度;3、检查设计文件是否符合设计规范及标准,检查施工图纸是否能满足施工需要;4、协助做好优化设计和改善设计工作;5、参加设计单位向施工单位的技术交底;6、审查施工单位上报的实施性施工组织设计,重点对施工方案、劳动力、材料、机械设备的组织及保证工程质量、安全、工期和控制造价等方面的措施进行监督,并向业主提出监理意见;7、在单位工程开工前检查施工单位的复测资料,特别是两个相邻施工单位之间的测量资料、控制桩橛是否交接清楚,手续是否完善,质量有无问题,并对贯通测量、中线及水准桩的设置、固桩情况进行审查;8、对重点工程部位的中线、水平控制进行审查;9、监督落实各项施工条件,审批一般单项工程、单位工程的开工报告,并报业主备查;二、施工阶段的质量控制:1、对所有隐蔽工程在进行隐蔽以前进行检查和办理签证,对重点工程要派监理人员跟踪监理,签署重要的分项工程、分部工程和单位工程质量评定表;2、对施工测量、放样等进行检查,对发现的质量问题应及时通知施工单位纠正,并做好监理记录;3、检查确认运到现场的工程材料、构件和设备质量,并应查验试验、化验报告单、出厂合格证是否齐全、合格,监理工程师有权禁止不符合质量要求的材料、设备进入工地和投入使用;4、监督施工单位严格按照施工规范、设计图纸要求进行施工,严格执行施工合同;5、对主要部位、主要环节及技术复杂的工程加强检查;6、检查施工单位的工程自检工作,数据是否齐全,填写是否正确,并对施工质量评定自检工作作出综合评价;7、对施工单位的测试仪器、设备、度量衡定期检验,保证度量资料的准确;8、监督施工单位对各类土木和混凝土试件按规定进行检查和抽查;9、监督施工单位认真处理施工中发生的一般质量事故,并认真做好监理记录;10、对大、重大质量事故以及其他紧急情况,应及时报告业主;三、施工阶段的进度控制:1、监督施工单位严格按合同规定的工期组织施工;2、对控制工期的重点工程,审查施工单位提出保证进度的具体措施,如发生延误,应及时分析原因,采取对策;3、建立工程进度台帐,核对工程形象进度,按月、季度向业主报告施工计划的执行情况、工程进度及存在的问题;四、施工阶段的投资控制:1、审查施工单位申报的月、季度计量报表,认真核对其工程数量,不超计、不漏计,严格按合同规定进行计量支付签证;2、保证支付签证的各项工程质量合格、数量准确;3、建立计量支付签证台帐,定期与施工单位核对清算;4、按业主授权和施工合同的规定审核设计变更;五、施工验收阶段的主要监理工作1、督促、检查施工单位及时整理竣工文件和验收资料,受理单位工程竣工验收报告,提出监理意见;2、根据施工单位的竣工报告,提出工程质量报告;3、组织工程的预验收,参加业主组织的竣工验收;第三节合同管理工作的主要内容一、拟订本建设工程合同体系及合同管理制度,包括合同的拟订、会签、协商、修改、审批、签署、保管等工作制度及流程;二、协助业主拟订本工程的各类合同条款,并参与合同的商谈;三、合同执行情况的分析和跟踪管理;四、协助业主处理与工程有关的索赔事宜及合同有争议的事宜;第四节保修阶段监理工作的主要内容在工程竣工或部分竣工后,一旦签发交接证书即进入保修阶段监理,监理工程师主要工作为负责组织检查工程状况,参与鉴定质量责任、督促承建商回访,监督保修直到达到规定的质量标准;保修期内监理工作的主要内容为:一、发现工程质量缺陷,业主应及时通知监理工程师,由监理工程师组织业主、设计人、承包商及有关各方确定质量缺陷的事实和责任,必要时,可建议业主邀请质量监督机构及具有相应资质的专业部门参与;二、在质量缺陷责任确定后,监理工程师应要求责任方提出缺陷的处理方案,审批并监督该方案尽快实施;三、若缺陷处理方案不能得到及时实施,监理工程师应书面通知业主,并建议由其他承包商完成上述工作,其处理的费用应依据合同有关规定处理;四、如果在保修期内没有出现质量缺陷或虽出现质量缺陷但经过上述的程序处理后未发现新的缺陷,总监理工程师在保修期结束后及时签发解除保修期质量责任证书给承包商并抄送业主;五、保修责任解除后,总监理工程师应及时向业主签发退还剩余保留金的或保函的证明文件;六、保修阶段的资料整理存档工作;第五节监理工作的目标投资控制目标:在满足进度和质量要求的前提下,力求工程实际投资不超过计划投资;工期控制目标:按各施工合同要求的日期控制各单位工程主体结构封顶;按各单位工程合同要求组织工程竣工验收;质量控制目标工作质量目标:客户满意率98%;建设单位投诉全部得到有效的处理;合同履行率达到100%;第四章监理组织机构及人员职责分工第一节:监理组织机构为保工程监理工作质量,我们组建如下监理班子,具体组织机构框图如下:括:(二)主持制订项目监理方案、审批专业监理工程师编制的监理细则;(三)组织全面实施监理方案及监理细则,协调工程实施过程中各方面的工作;(四)组织、检查、考核监理人员的工作,对不称职的监理人员及时进行调整,保证监理机构有序、高效地开展工作;(五)审核分包单位资质,签署审核意见;(六)审批承包商提交的开工报告、施工组织设计、施工方案、进度计划等重要文件;(七)审核并签署承包商提交的重要申请、计量支付证明文件和竣工结算;(八)审查、处理工程变更事宜,签署工程变更指令;(九)主持或参与工程质量缺陷与事故的调查与处理;(十)主持开工预备会议及工程例会;(十一)签署监理对外发出的指令、文件、报表及报告;(十二)主持调解合同争议,处理索赔事宜,签署索赔处理意见,审批工程延期;(十三)签认隐蔽工程记录;(十四)组织分部工程和单位工程的验收并审核签认质量验收评定资料;(十五)审核签署承包商的竣工申请报告,主持工程项目竣工初步验收;(十六)参与业主主持的工程竣工验收,签发工程移交证书;(十七)主持整理并审核签署项目的监理档案资料;总监理工程师代表在总监理工程师授予的权限内行使总监理工程师的部分职责,而下列工作由总监理工程师亲自完成:(一)确定监理机构的组织结构,人员配备,工作分工及岗位责任;(二)主持制订项目监理方案,审批专业监理工程师编制的监理细则;(三)调整监理机构人员、工作分工及岗位职责;(四)签发开工令、停工令、复工令、监理报告、会议纪要、备忘录和其他重要指令和通知;(五)签署计量支付证明文件和竣工结算;(六)签署工程变更指令;(七)主持调解合同争议,处理索赔事宜,签署索赔处理意见;(八)主持工程竣工初步验收,签署承包商的竣工申请报告;(九)参与业主主持的工程竣工验收,签发工程移交证书;二、土建专业监理工程师职责(一)负责审查施工组织设计和施工方案;(二)负责测量放线过程跟进,复核承建商施工定位线和细部放线尺寸;1、根据本工程特点和难点,制定测量复线监理实施细则,报项目总监审批实施;2、检查承包人的施工测量放线专项方案,使用仪器和测量人员是否满足要求;3、依据业主提供的书面原始基准点、基线、红线界桩等资料,现场复核承包商的测量成果并书面移交基准点;4、审查确认承包商的施工控制轴线、标高的建立、竖向传递,复查施工定位放线尺寸;5、审查确认承包商的变形观察方案和每次观察成果报告,整理分析评价,报告总监和业主;6、做好测量放线资料的收集归档工作;(三)监督、检查承包商进场的主要机械设备数量、规格、性能以及用于工程的材料、设备的型号、规格、数量与质量;并按规定对材料进行抽样送检,负责审核材料、半成品、构配件和结构的检验试验报告;(四)负责核查承包商是否具备开工、复工的条件,参与检查和调查工程质量安全事故;(五)督促承建商严格按计划、按图纸、按规范、按方案进行施工;(六)核查本专业工程量和索赔事项,审查工程变更和设计变更的签证;(七)负责现场施工组织协调,组织现场安全文明施工、质量检查和督促,查验特殊工种操作人员上岗证书和管理技术人员资格证书,对不称职和不合格人员提出更换的建议,报告总监处理;(八)参加隐蔽工程、分部分项工程验收和竣工验收,并提出验收意见;(九)负责收集、整理本专业归档技术经济资料;(十)负责本专业的工程结算的审查;三、给排水/消防专业监理工程师职责(一)编制给排水/消防专业监理细则,并报项目总监批准实施;(二)参加给排水专业图纸会审和设计交底;(三)负责审查施工方案或施工组织设计;(四)负责给排水施工现场组织协调工作;(五)负责对业主或承包商采购的管道材料、设备的包装、质量、数量、专用工具、备品、备件及随箱文件进行检验,向安装承包商办理移交保管手续;(六)审查设计中管道及设备系统选型、系统划分,确保其科学、先进、合理、可行;(七)负责对进场材料的验收、检查和安装施工的监督管理;(八)拟定质量监理计划,确定专业工程质量目标、监控重点、预控措施和办法,并在计划实施过程中根据具体情况进行动态调整;(九)负责专业质量计划的实施,针对工程设计、采购、施工、检查、单机试运测试、系统试运调整、联合试运测试等全部工作范围内的质量要求与设计、规范相符;(十)审查承包方的工作是否与目标、程序和规定相符;(十一)核查专业工程量和索赔事项,审查工程变更、设计变更的签证;(十二)参加专业工程验收和竣工验收,并提出验收意见;(十三)负责收集、整理本专业归档技术经济资料;(十四)工程保修期的质量问题判断处理、提出监理意见;四、电气强、弱电专业监理工程师职责(一)负责编制电气专业监理细则,报项目总监批准实施;(二)参加本专业设计交底和图纸会审,审查设计中设备、网络、系统选型、系统划分是否科学、先进、合理、可行;(三)根据业主要求,协助业主做好电气工程的施工招标工作,使工程质量和使用功能得以保障;(四)负责审查材料、器材、设备的合格证书、质量保证证书、随箱文件等是否齐全,是否符合质量标准;(五)负责审查施工方案或施工组织设计;(六)负责对电气专业承包商施工现场的协调工作;(七)负责对进场材料、设备和安装施工过程的监督管理;(八)拟定质量监理计划,确定专业工程质量目标、监控重点、预控措施和办法,在计划实施过程中根据具体情况进行动态调整;(九)负责专业质量计划的实施,针对工程设计、采购、施工、检查、测试、调试、试运转和总体控制等全部工作范围内的质量要求进行;(十)审查承包方的工作是否与目标、程序和规定相符;1、核查本专业工程量和索赔事项,审查工程变更和设计变更的签证;2、参加专业工程验收和竣工验收,并提出验收意见;3、负责收集、整理本专业归档技术经济资料;4、负责本专业的工程结算的审查;5、严格审查施工用电敷设和供电方案,经常配合总承包检查施工用电中的不安全隐患并督促其及时整改,确保用电安全;6、处理保修期内的施工质量问题,及时联系承建商处理;五、监理员职责监理员从事直接的工程检查、计量、测量、试验、监督和跟踪工作,行使检查和发现问题的职能;1、负责检查、测量并确认材料、设备、成品和半成品的质量;2、检查施工单位人力、材料、设备、机械投入远行情况,并做好记录;3、负责工程计量并签署原始凭证;4、检查是否按施工图施工,按工艺标准施工,按进度施工并对发生的问题随时予给解决纠正;5、检查确认工序的质量,进行验收和签署;6、实施跟踪检查,及时发现问题及时报告;7、做好填报工程原始记录工作;8、填写监理日志;第五章监理工作重点第一节质量通病控制根据我们对以往同类工程监理的经验,地面、屋面、外墙、卫生间、门窗渗漏及装饰抹灰面开裂、空鼓等系列施工质量通病对使用者带来诸多不便,给工程形象也带来了较大的负面影响;因此,质量通病控制历来是各监理工程师的监控重点;一、后浇带施工后浇带尤其是地下室、厨卫间后浇带开裂、渗漏因位置特殊且为结构性裂缝,后期处理较为复杂,其施工质量应从模板支撑开始,其要点如下:1、后浇带的钢筋应贯通不断,楼板后浇带支撑、模板须设置成独立体系,不得随意拆除;2、底板后浇带在结构施工前,每道后浇带下侧须设置附加防水层,后浇带形成后要及时清理泥浆及施工垃圾,并砌筑砖墙挡水加盖保护,以免钢筋锈蚀;3、外墙后浇带宜设置刚性止水条,在中期模板拆除时应保留后浇带浇筑相关止水拉紧螺杆,以利砼浇筑时模板紧固体系的可靠性;4、后浇带封闭须严格遵循设计要求,伸缩后浇带不得少于45天,沉降后浇带除了45天时间要求外须满足相应沉降差指标在主体施工过程中须重点关注沉降观测;5、后浇带封闭前须清除浮浆、石块等杂物,对钢筋进行有效除锈、整理,并凿毛冲洗干净,监理人员须严格验收,砼浇筑应高一级,砼中应掺入一定比例的膨胀剂;6、后浇带砼养护应加强;二、地下室防水工程1、防水基层处理须严格检查,转角处应抹成50×50㎜斜角或半径50㎜的圆弧角,表面必须光滑、平整、密实、坚固、养护充分,防水层施工前必须将基层上的尘土砂粒、油污等清理干净;2、地下室外墙模板紧固须采用止水螺杆,两端须设置不小于30㎜可处理空间,以利后期采用防水砂浆封堵;其他结构内部设置的各种钢筋及绑扎铁丝等均不得触及结构迎水面,以防地下水通过侵蚀钢筋及绑扎铁丝而形成渗水通道;3、对于穿墙管,单根采用套管方式,套管应加止水环;管道较多时,采用穿墙盒的方式,填充柔性密封材料;三、屋面防水1、屋面砼浇筑须一次完成,砼施工时须严密关注天气变化趋势,对于有反边的屋面须注意阵雨的雨水排放措施;2、屋面上的女儿墙和高出屋面的机房、楼梯间等与屋面砼接触处的砼须设置反边并与屋面同步浇筑;3、当采用结构找坡取消找平层施工工艺,须严格控制原浆收光的时间间隙,相关作业应在砼初凝前完成,以免影响防水基层质量;4、屋面防水基层应进行结构闭水实验,如有薄弱部位应做加强处理;5、水落口、雨水斗、泛水、出屋面管道、支架、天沟、出屋面门、台阶、微膨胀砼灌缝、附加层、收头、密封等细部做法须仔细处理,;6、卷材铺贴方法、方向、搭接、接缝密封、收头等按规范施工;涂膜施工方法、涂刷方向、遍数、用量、配比、厚度、增强层、收头等符合图纸及规范要求;检查基层干燥度,注意基层处理剂的涂刷;四、外墙防渗漏1、加强砌体施工监控,重点是结构层面清理、墙体拉接筋、砼反坎施工隐蔽、斜顶砖施工技术间隙、砌体灰缝饱满度、砂浆配合比等;2、结构外边柱、边梁拉紧螺栓套管应保证室外部分比室内部分低,外墙螺栓套管堵眼前须用相关设施凿出PVC管不少于3㎝,并将洞中周边油污、灰尘及松动的砼碎块剔除,最后用水将洞口冲洗干净后,适时用聚合物砂浆堵塞密实,外墙面再涂刷黑豹防水,外墙螺栓套管堵眼应要求施工单位安排专人处理;3、外架连墙杆孔洞处理,应在砌体施工前期留置合理洞口,封堵时须将洞口周围浮浆、落地灰等清理干净,采用细石砼封闭,外墙面涂刷黑豹防水;4、外墙抹灰完成后施工的燃气、给排水、装饰工程所开孔洞,须严格进行填塞柔性密封材料处理;5、空调洞等穿墙套管须与砌体施工同步埋设,不得后开孔套进,同时须保证内高外低,套管长度应不小于墙厚;6、外墙分隔缝、滴水线须严格打正底,再贴分隔缝、滴水线,然后抹灰,严禁后切割镶贴;7、外墙采用石材装饰时,须密切关注墙面基层防水处理;五、厨卫间防渗漏1、重点监控找坡、找平层质量,墙根、管道、地漏、卫生器具安装螺栓等节点处理及密封、聚合物防水砂浆选材、配比、分遍厚度、基层条件、技术间隙时间、养护等;2、地漏口周围、管道穿楼板及预埋件的周围与找平层之间应预留10×7㎜的凹槽,并嵌填密封材料;3、地漏、套管、卫生洁具跟部、阴阳角等部位,应先做防水附加层;4、厨卫间施工基本完成后应实施闭水,;六、门窗工程1、实行样板制作制度,各方检查通过认可后,再进行大面积施工,完工后应加大淋水试验力度以检验施工效果;2、安装过程中,应保证各固定螺丝的松紧程度基本一致,不得过松或过紧;门窗框与洞口间隙填置填缝材料时,不得过松或过紧;填塞发泡塑料时应控制其膨胀量,以防治门窗框变形;3、严禁施工时在门窗上铺搭脚手板、脚手杆或悬挂重物;施工期间应妥善保护好门窗框的保护膜;4、门窗框四周应在门窗框与建筑主体之间留出10×10mm的通长凹槽,内嵌优质弹性密封胶,不得不留凹槽只在阴角处挤一点密封胶了事;5、在门窗框四周通长凹槽处嵌填密封胶前应将门窗框保护膜撕掉,保证密封胶与门窗框粘结牢固;6、外墙及外窗台应有可靠的防水措施,窗台坡度和滴水符合要求;7、门窗框与洞口间塞缝应用聚合物防水砂浆,须平整、密实,外侧涂刷防水等应严格隐蔽验收;七、防止墙面空鼓开裂1、严格抹灰基层、钢丝网、施工洞口构造处理、线管线盒空洞处理等部位、工序隐蔽验收程序;2、砌筑找平必须用砂浆,不得塞垫石子、碎砖或木块,对施工图纸要求的洞槽等应在砌筑时预留,不得后期打凿;3、抹灰前墙体应充分浇水湿润,成品应加强养护;4、墙面抹灰厚度不得超过35mm,否则应采取措施或配筋或加钢板网;5、对于钢结构预埋部位,须确保抹灰层厚度,同时满铺钢丝网;八、防止楼地面开裂一结构裂缝1、沉缩裂缝,其主要原因是砼拌合物浇捣成型后,固体骨料下沉,当构件厚度较大时,初凝硬化缓慢,浇捣时间控制不当,造成粗料下沉,水泥浆上浮,导致表面收缩力大,产生裂缝;施工时须控制好砼水灰比,掌握正确的振捣方法和时间,在新浇构件初凝时进行二次振捣压实即可;2、收缩裂缝,也称龟裂,主要由于砼水灰比比较大,砼表面水分蒸发大,因失水而干缩;防治手段为在高温、大风环境中施工应加大覆盖、保湿养护力度;3、温差裂缝,主要原因为砼水灰比比较大,砼水化热大,施工环境温度变化比较大,而没有采取保温措施,造成砼表面降温过快,并且常常由于受到边界有刚度构件的约束而产生温度裂缝,如楼板45°角裂缝就是常见的一种;防治方法为降低水灰比,加强楼板阳角负筋绑扎、维护力度,确保楼板砼厚度;。

房屋建筑工程监理大纲模板

房屋建筑工程监理大纲模板

房屋建筑工程监理大纲模板一、项目概况1.1 项目名称在此填写项目名称1.2 项目基本信息在此填写项目位置、投资额、用地面积、建筑面积、开发单位、设计单位及监理单位等基本信息1.3 施工内容在此填写项目施工的内容和规模等二、监理任务2.1 监理任务概述在此进行监理任务的概述,具体内容包括质量监理、工程监理和安全监理等2.2 监理目标和要求在此填写监理的目标和要求,具体内容包括施工方案审批、工程质量评定和验收等2.3 监理标准在此填写监理的标准,共分成三项:质量标准、工期标准和安全标准三、监理程序和要求3.1 监理计划和报告在此填写监理计划和监理报告的内容和要求,包括监理计划的制定和监理报告的书写、审核等3.2 监理检查和测试在此填写监理检查及测试的内容和要求,包括检测方法、测试工具和质量问题的处理等3.3 监理记录和归档在此填写监理记录和归档的内容和要求,包括监理记录的保存、监理资料的归档和安全检查等四、监理责任和权利4.1 监理责任在此填写监理人员的责任和义务,包括人员配备、监理人员的权利和待遇等4.2 变更管理在此填写变更管理的内容和要求,包括变更的程序、限制、审批和变更后的监理要求等4.3 建设单位、施工单位和监理单位的协作在此填写建设单位、施工单位和监理单位之间的协作关系,包括协作内容、协作程序和评价等五、监理措施和管理5.1 监理计划和检查在此填写监理计划和检查的内容和要求,包括监理计划的制定、调整和检查工作的分工等5.2 监理管理和技术服务在此填写监理管理和技术服务的内容和要求,包括监理管理的准则、技术服务的项目和质量管理等六、监理结论和建议6.1 监理结论在此填写监理结论的内容和要求,包括监理结论的审查、流程、质量和验收等6.2 监理建议在此填写监理建议的内容和要求,包括监理意见的提出、措施的改进和质量评价等七、附则7.1 技术文件在此填写技术文件的内容和要求,包括技术资料的保管、审核和保密等7.2 合同约定在此填写合同约定的内容和要求,包括合同的签订、监理的审批和合同变更等7.3 其他条款在此填写其他条款的内容和要求,包括争议解决、法律适用和合同效力等以上是本文档的大纲模板,具体内容和要求可根据实际情况进行修改和完善。

房建工程监理大纲范本

房建工程监理大纲范本

房建工程监理大纲范本1. 监理的定义和内容1.1 监理的定义监理是指在建筑工程施工过程中,由设计单位或相关部门聘请的专业监理机构,依据设计及相关标准,对建筑工程施工过程的每一环节进行全程监管、控制和管理。

1.2 监理的内容监理的内容主要包括:•规划设计审查:监理应根据有关法律、法规和标准规范对工程规划设计文件进行审查。

•施工管理监督:监理应对施工过程中的环境保护、安全防范、质量控制等进行全面监督和管理,保证施工过程的顺利进行。

•质量检验验收:监理应定期对施工过程进行质量检验,判断是否符合设计要求,严格控制各项工程质量问题。

•施工合同管理:监理应与业主和承包商进行及时、有效的沟通及管理,确保工程建设按照施工合同的要求进行。

•工程结算审核:监理应及时对工程质量、工程量、工作量进行审核,协助业主对工程结算进行管理。

2. 监理机构的职责和义务2.1 监理机构的职责监理机构的主要职责是对建筑工程的规划、设计、施工、检验、验收和竣工等全过程进行监理、管理和控制,确保工程按照设计方案、工程质量标准和相关法律法规的要求进行施工,促进工程进度、质量、安全等协调发展。

2.2 监理机构的义务监理机构应具备良好的专业素质,保持独立、公正、客观的态度,按照受托方要求,严格按照标准进行监理工作,及时向业主汇报工程质量和施工进度等情况,并作出专业性建议和意见,为业主提供优质的监理服务。

3. 监理工作的程序和方法3.1 监理工作的程序监理工作主要包含以下程序:•制定监理计划和方案;•审查施工图纸和相关文件;•对施工合同进行审核;•确认施工过程中的材料、设备及其质量;•对施工现场进行检查和验收;•制订核查和验收报告;•对工程结算进行审核。

3.2 监理工作的方法监理工作主要采用以下方法:•定期巡视和考察施工现场;•进行质量检验和验收工作;•掌握施工进度和现场安全情况;•加强与业主和承包商的沟通和协调;•制订和实施监理方案和计划;•对施工现场提出合理化建议和意见。

房屋建筑监理大纲范本

房屋建筑监理大纲范本

房屋建筑监理大纲范本第一章概论1.1 监理概念房屋建筑监理是保障建筑施工质量和工期的有效手段。

监理人员在监督建筑施工过程中,发现并处理存在的问题,确保施工符合法律规定和相关标准。

1.2 监理目的房屋建筑监理的根本目的是确保施工的质量和工期,减少建筑安全事故和消费者投诉,同时保障建筑产品的质量和价值。

1.3 监理职责房屋建筑监理的主要职责包括:(1)检查和评估设计文件和施工方案;(2)监督和评估建筑工地的安全和卫生条件;(3)检查和评估建筑施工质量,并对发现的问题提出解决方案;(4)对工程进展进行监督,并准确记录施工过程;(5)检查并确认施工材料的质量,并对问题提出解决方案;(6)监督工程的验收和交付程序,并确认工程竣工日期。

第二章监理人员2.1 监理人员数量监理人员数量应根据工程项目的规模和特点进行科学规划。

相应的,监理人员应具备相关的资质和经验。

2.2 监理人员资质监理人员应符合国家有关监理人员资格规定。

监理人员应具有相关专业的证书、执业资格、技能和知识,具备一定的监理经验和培训学科基础。

2.3 监理人员职责监理人员应对施工现场进行全面监督,及时发现并处理施工过程中存在的问题,确保施工按照设计施工方案进行。

监理人员还应对施工单位的施工组织设计、施工进度、安全技术措施等进行全面监督。

第三章监理程序3.1 监理程序概述监理程序是监理人员实施监理工作的具体步骤。

监理程序包括建设前期工作、施工现场监理、工程竣工验收等环节。

3.2 建设前期工作(1)检查和评估设计文件和施工方案,签订监理合同;(2)对施工单位和建设工程的条件进行评估,并制定监理计划;(3)对施工单位进行监理资格审查和监理人员的任命。

3.3 施工现场监理(1)对工程资料进行审核和验收,审查施工单位的施工组织设计、施工进度、安全技术措施等;(2)对工程施工质量进行监督检查,对发现的问题及时提出整改措施,并确认整改效果;(3)监督施工单位进行现场安全和卫生防护等工作;(4)确保工程施工与监理人员跟踪记录及时进行。

房建工程监理大纲

房建工程监理大纲

工程建设监理大纲工程名称:贵溪市浙信·风华园二期工程建设单位:贵溪市浙信房地产开发有限公司监理单位:江西省建科工程建设监理咨询有限公司编制日期:2011年7月目录一、工程概况与特点(一)、工程概况(二)、工程特点二、监理范围、内容、目标、依据(一)、监理范围、内容及目标(二)、监理工作依据三、监理人员组织网络与岗位责任制(一)、监理人员组织网络(二)、岗位责任制四、监理目标监控措施(一)、质量控制措施以及质量目标分解(见表质量目标分解与要求)(二)、进度控制措施(三)、投资控制措施(四)、合同管理措施(五)、组织协调措施(六)、信息管理措施(七)、文明安全管理措施五、监理工作流程(见下列内容图表)六、附件:本工程几项专项质量控制措施(一)、现浇楼板裂缝的成因与防治(二)、住宅渗漏的防治(三)、冬、夏、雨季施工的监控(四)、地下井点降水控制措施(五)、深基坑支护控制系要点(六)、地下室抗渗混凝土控制要点(七)、地下室防水处理要点(八)、剪力墙控制要点(九)、高层建筑脚手架控制要点(十)、旁站监理的措施(十一)、安全监理控制(十二)、ISO9001:2000质量管理现场规范化操作要求(见图产品实现流程)七、工程监理现场资料管理制度(一)、综合基本资料(二)、施工单位报审资料(三)、材料进场报验及抽样试验资料(四)、工序质量报验资料(五)、监理工作文件资料(六)、综合文件资料八、针对本工程的合理化建议依据有关监理法律、法规及规范,结合本工程的实际特点,特制定本监理大纲。

我公司将严格按照大纲所列要求,合理指派驻地监理机构人员,认真开展工作,与参建各方共同努力,将该工程建设成为优质工程.一、工程概况与特点(一)、工程概况1、工程名称:2、建设单位3、设计单位:4、建设地点:5、工程规模:6、总造价:7、质量目标:8、投资目标:9、工期目标:(二)、工程特点1、本项目单体工程栋、其中栋为剪力墙结构。

房屋建筑监理大纲

房屋建筑监理大纲

房屋建筑监理大纲一、工程概述(一)工程名称:_____(二)工程地点:_____(三)工程规模:包括建筑面积、层数、结构形式等详细描述。

(四)工程投资:_____(五)工程期限:计划开工日期和竣工日期。

二、监理工作范围和目标(一)监理工作范围涵盖工程施工阶段的质量控制、进度控制、投资控制、安全管理、合同管理、信息管理以及协调工作等。

(二)监理工作目标1、质量目标:确保工程符合国家和地方现行的建筑工程质量验收标准,达到施工合同约定的质量等级。

2、进度目标:在合同规定的工期内完成工程建设,确保工程按时交付使用。

3、投资目标:严格控制工程变更和索赔,将工程造价控制在批准的预算范围内。

4、安全目标:杜绝重大安全事故,减少一般安全事故的发生,确保施工过程中的人员和财产安全。

三、监理工作依据1、国家和地方有关工程建设的法律法规、标准规范。

2、工程建设监理合同及其他相关合同文件。

3、经批准的工程设计文件、施工图纸。

4、建设单位提供的有关工程建设的其他文件和资料。

四、监理组织机构及人员配备(一)监理组织机构成立项目监理部,设总监理工程师 1 名,专业监理工程师若干名,监理员若干名。

明确各人员的职责和分工。

(二)人员配备1、总监理工程师:具备丰富的工程监理经验和较高的专业技术水平,负责全面主持项目监理工作。

2、专业监理工程师:根据工程专业特点配备,如土建、安装、给排水等专业,负责各专业的监理工作。

3、监理员:协助专业监理工程师开展工作,进行旁站监理、现场检查等。

五、监理工作程序(一)施工准备阶段监理工作程序1、审查施工单位提交的施工组织设计、施工方案。

2、审查施工单位的质量管理体系、技术管理体系和质量保证体系。

3、审查施工单位报送的测量放线成果。

4、审查施工单位提交的开工报告。

(二)施工阶段监理工作程序1、原材料、构配件和设备的质量检验程序。

2、隐蔽工程验收程序。

3、分项、分部工程验收程序。

4、工程变更处理程序。

房屋建筑监理大纲

房屋建筑监理大纲

某房建一期工程监理大纲监理单位:XXXXXX有限公司日期:二0一三年六月二十日目录第一章大纲综述第一节工程概况一、工程建设简况二、工程建设特征第二节监理范围及控制目标一、监理范围二、监理控制目标第三节监理依据第四节监理工作内容一、施工准备阶段监理二、施工阶段监理三、安全与文明施工监理四、竣工验收阶段监理五、技术档案资料监理六、保修及工程移交阶段监理七、施工阶段的监理流程图第二章监理组织机构第一节监理机构设置、职能分工及管理网络第二节各级监理人员的岗位职责与权限一、总监理工程师岗位职责与权限二、专业监理工程师岗位职责与权限三、测量监理工程师岗位职责与权限四、造价监理工程师岗位职责与权限五、合同、信息管理监理工程师岗位职责与权限六、见证监理工程师岗位职责与权限七、监理员岗位职责与权限第三节监理责任与奖惩措施一、监理责任二、考评与奖惩措施第三章项目监理工作制度第一节施工图纸会审及设计交底制度第二节施工组织设计审查制度第三节开工报告审批制度第四节材料、构件检验及复验制度第五节工程质量检验制度第六节施工进度监督及报告制度第七节投资监督制度第八节监理人员管理制度第九节监理廉政制度第四章进度、质量、投资、信息及合同管理的控制目标与措施第一节工程进度监理一、进度控制的目标二、进度控制的内容三、进度控制工作程序四、进度控制措施五、工程延期的控制六、物资供应进度控制第二节工程质量监理一、质量目标分解与要求二、质量控制内容三、质量控制措施四、施工过程中的质量检查五、材料、构配件的质量控制六、旁站监理方案七、工程质量事故处理第三节工程投资监理一、投资控制的目标二、投资控制的内容三、投资控制的措施四、规范设计变更程序五、工程计量报审表六、协助业主做好工程决算工作第四节工程信息管理监理一、主要信息目录二、信息管理制度三、信息签认流程四、计算机辅助管理第五节合同管理监理一、合同管理组织格局二、合同执行措施三、合同管理制度四、施工索赔管理第六节现场组织协调第五章本工程技术重点、难点监理措施一、测量工程施工监理二、地下室防水工程施工监理三、防渗漏水工程施工监理四、主体结构工程施工监理五、装饰、装潢工程施工监理六、建筑电气工程施工监理七、弱电工程施工监理八、给水排水工程施工监理九、通风与空调工程施工监理第一章大纲综述第一节工程概况一、工程建设简况1.工程名称:安龙县印象荷城一期工程2.建设地点:位于XXXXXXXX交汇处3、设计使用年限:50年4、建筑类别:1类;建筑耐火等级:1级5、主体结构类型:框架、剪力墙结构。

房屋建筑监理大纲, [完整版] .doc

房屋建筑监理大纲, [完整版] .doc

房屋建筑监理大纲, [完整版] .doc 【范本1】房屋建筑监理大纲一:前言1.1 编制目的1.2 适用范围1.3 监理目标二:项目概况2.1 项目背景2.2 项目规模2.3 建设内容2.4 工程地点2.5 工程期限2.6 建设费用2.7 监理团队三:项目管理3.1 项目组织结构3.2 项目管理流程 3.3 项目管理职责四:前期准备4.1 项目申报4.2 前期调研4.3 招标工作4.4 合同签订五:施工监理5.1 施工准备5.2 施工质量控制 5.3 施工安全措施 5.4 施工进度控制 5.5 施工变更管理 5.6 施工现场管理六:工程质量监理6.1 质量监控措施 6.2 质量验收标准6.3 质量检测方法6.4 质量问题处理6.5 施工图纸审查七:工程安全监理7.1 安全监督措施7.2 安全管理制度7.3 安全隐患排查7.4 安全事故处理7.5 安全记录和报告八:工程造价监理8.1 工程造价控制8.2 变更控制8.3 工程支付管理8.4 工程结算九:竣工验收9.1 施工竣工验收程序 9.2 技术交底9.3 验收标准与验收报告9.4 竣工资料整理十:项目总结与收尾工作10.1 项目总结与经验总结10.2 收尾工作10.3 监理报告撰写附件:1. 施工合同2. 监理协议3. 技术交底报告4. 竣工资料整理表法律名词及注释:1. 建设法规:指国家和地方出台的与建筑项目相关的法律法规,如《建设工程质量管理条例》。

2. 施工图纸审查:指对施工图纸设计的合理性、规范性进行审核和审查的活动。

3. 安全事故处理:指在工程施工过程中发生的事故和突发事件进行的处理和调查工作。

4. 竣工验收:指工程项目竣工后,根据相关标准和规范对工程质量、安全等进行验收和评估的过程。

【范本2】房屋建筑监理大纲一:引言1.1 编制目的与背景1.2 适用范围1.3 监理目标二:项目概述2.1 项目背景2.2 项目规模2.3 工程地点及范围2.4 总工期和进度计划2.5 监理团队及分工三:项目管理3.1 项目管理结构3.2 项目管理职责3.3 项目组织与沟通四:前期准备4.1 项目立项与申报4.2 招标文件编制4.3 投标评审与中标通知 4.4 合同签署与备案五:施工监理5.1 施工准备阶段5.2 施工组织与协调5.3 施工质量控制5.4 施工安全与环保措施 5.5 施工进度控制六:工程质量监理6.1 工程质量控制标准 6.2 材料与设备质量检验 6.3 施工过程质量控制6.4 关键节点与重点工序检验 6.5 验收与整改措施七:工程安全监理7.1 安全管理体系构建7.2 施工现场安全管理7.3 安全培训与教育7.4 安全事故预防与处理7.5 安全检查与监督八:工程造价监理8.1 工程造价控制8.2 工程变更管理8.3 工程支付与结算8.4 工程资料管理九:竣工验收与移交9.1 建设工程竣工验收程序 9.2 验收标准与评定9.3 竣工资料汇总与归档9.4 项目移交与完工报告十:项目总结与收尾10.1 项目总结与经验总结10.2 监理报告撰写与归档附件:1. 施工合同及附件2. 监理合同及附件3. 施工图审查记录4. 技术交底记录5. 竣工验收报告法律名词及注释:1. 工程变更管理:指针对建设项目发生的设计变更、施工调整等情况进行合理管理与控制的过程。

贵州省某房建工程监理大纲

贵州省某房建工程监理大纲

**县计生服务站综合大楼项目工程监理大纲第一章项目情况概述一、项目基础情况:建设地点:位于**县城建设规模:建筑面积2539.1㎡结构形式:框架二、本工程监理范围:**县计生服务站综合楼项目工程三、监理服务的目标(一)工程质量目标严格监督承包人履行施工承包合同,工程质量达到《工程施工质量验收规范》标准,并一次验收合格。

(二)工程工期目标督促承包人完成业主阶段指导计划,确保按照合同工期要求完成所有合同工程施工,力争提前完成。

(三)工程安全目标切实督促承包人作好安全防范措施,确保无重大安全事故发生。

(四)工程投资目标(五)工程服务目标全面优质地履行监理合同,监理工作达到本合同的各项要求,即优质监理服务。

四、本单位拟采取的主要监理保证措施(一)**县计生服务站综合大楼工程建设,监理部将由我公司派出最优秀的人员组成,保证**县计生服务站综合楼建设的顺利进行。

1、配备了一支数量足够、专业搭配合理、技术人员为主体、具备较强业务能力、有综合楼监理工作经验的监理人员,组成监理项目部常驻现场从事监理工作。

2、项目部将切实现场监理人员的岗前培训和动态管理,确保监理人员的工作处于受控状态下。

3、项目部将严格按照国家法律法规、监理规范、贵州省相关规定以及相关规章制度,加强对监理人员的管理,确保项目建设的顺利进行。

(二)公司将组织专家队伍提供强有力的技术支持为工程建设保驾护航。

为了切实加强对现场监理项目部的技术支持和技术保障,我公司已经配备了一支阵容强大的专家顾问队伍,届时将为工程提供拥有同类工程的众多技术资料及文献。

确保本工程的顺利实施。

专家顾问组由一批德高望重的前辈专家组成,为现场监理提供技术咨询、处理现场监理过程中遇到的复杂技术问题、参与技术评审、鉴定等。

(三)配备完善的组织机构,提供强有力的组织保障我公司在监理人员、专家组织、技术保障、试验检测手段等方面,做好了充分准备。

在将来施工监理的实施过程中,项目部将进一步加大对现场监理的保障力度,在待遇、后备人员、检测手段、技术支持、后勤给养等方面,采取必要的组织措施和行政手段,为现场项目提供强有力的组织保障。

房屋建筑工程监理大纲范本

房屋建筑工程监理大纲范本

监理大纲目录第一篇大纲总则一、工程概况二、监理工作的目标和控制内容三、监理目标实现的原则第二篇本工程监理组织机构及制度第一节、本工程监理组织机构第二节、监理机构人员岗位职责第三节、监理工作程序第四节、监理工作制度第三篇监理工作思路第一节、将项目整体利益放在第一位,对项目系统化监理总思路第二节、系统化监理思路下的三大控制和安全管理第三节、对甲供材料的管理思路和想法第四节、对施工样板的管理思路第五节、对工程质量控制的监理工作思路第六节、对业主现场管理部的管理和支持措施第七节、巩固发展及提升监理人员综合素质措施第四篇本工程质量控制方法和措施第一节、质量控制目标第二节、工程质量控制要素第三节、本工程质量控制方法第四节、本工程质量控制针对性措施第五篇本工程进度控制方法和措施第一节、进度的总体安排第二节、进度控制方案第三节、本工程针对性控制方法和措施第六篇本工程投资控制方法和措施第一节、投资控制的目标和任务第二节、投资计划第三节、投资控制的措施和方法第四节、本工程投资控制的难点及对策第七篇本工程合同与信息管理方案第一节、本工程合同管理的针对性方案第二节、监理对合同纠纷的监控及处理措施第三节、本工程信息管理方案第八篇本工程现场组织和协调管理方案第一节、现场组织协调的任务和方法第二节、现场组织协调的措施第三节、本工程协调工作的针对性措施第九篇本工程履行文明施工和安全监督职责第一节、安全监理的目标和原则第二节、安全监理工作主要内容第三节、本工程安全文明施工管理的重点及应对措施第四节、创建市级安全文明工地的措施第五节、安全生产资料的管理第十篇本工程技术重点、难点监理控制措施第一节、场地平整的技术重点和监理对策第二节、工程测量的技术重点和监理对策第三节、桩基工程的技术重点和监理对策第四节、基坑工程的技术重点和监理对策第五节、地下室防水施工的技术重点和监理对策第六节、地下室底板大体积混凝土施工的技术重点和监理对策第七节、混凝土主体结构的技术重点和监理对策第八节、大空间、大跨度模板承重支架的技术重点和监理对策第九节、砌体工程的技术重点和监理对策第十节、屋面防水工程的技术重点和监理对策第十一节、防治混凝土裂缝的监理措施第十二节、给排水及消防工程的技术重点和监理对策第十三节、智能化工程的技术重点和监理对策第十四节、建筑电气工程的技术重点和监理对策第十五节、室外安装工程的技术重点和监理对策第十六节、室内外装修工程的技术重点和监理对策第十七节、幕墙工程的技术重点和监理对策第十八节、环境景观、绿化工程控制重点第十九节、冬季、雨季施工的控制措施第十一篇合理化建议一、初步设计方面的建议二、专项设计方面的监理合理化建议三、智能化工程的监理合理化建议四、建筑电气工程监理合理化建议五、工程创优的建议六、施工进度目标的实现监理大纲第一篇大纲总则一、工程概况1、工程名称:苏州生物纳米科技园C2#、C4#研发楼组团工程2、建设地点:苏州工业园区星湖街218号3、工程规模:C2#、C4#研发楼建筑面积约49,156M2,4、质量要求:苏州市“优质结构”奖;5、投资控制:约9000万元,控制在合理的造价范围内。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

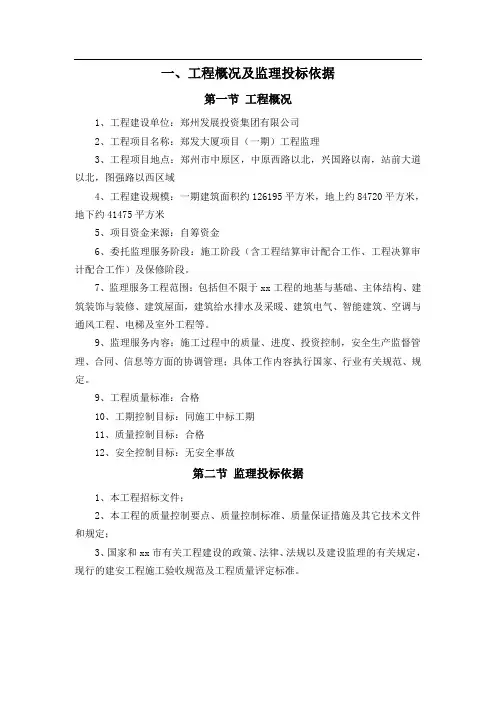

某房建工程监理大纲一、工程概况及监理投标依据第一节工程概况1、工程建设单位:郑州发展投资集团有限公司2、工程项目名称:郑发大厦项目(一期)工程监理3、工程项目地点:郑州市中原区,中原西路以北,兴国路以南,站前大道以北,图强路以西区域4、工程建设规模:一期建筑面积约126195平方米,地上约84720平方米,地下约41475平方米5、项目资金来源:自筹资金6、委托监理服务阶段:施工阶段(含工程结算审计配合工作、工程决算审计配合工作)及保修阶段。

7、监理服务工程范围:包括但不限于xx工程的地基与基础、主体结构、建筑装饰与装修、建筑屋面,建筑给水排水及采暖、建筑电气、智能建筑、空调与通风工程、电梯及室外工程等。

9、监理服务内容:施工过程中的质量、进度、投资控制,安全生产监督管理、合同、信息等方面的协调管理;具体工作内容执行国家、行业有关规范、规定。

9、工程质量标准:合格10、工期控制目标:同施工中标工期11、质量控制目标:合格12、安全控制目标:无安全事故第二节监理投标依据1、本工程招标文件;2、本工程的质量控制要点、质量控制标准、质量保证措施及其它技术文件和规定;3、国家和xx市有关工程建设的政策、法律、法规以及建设监理的有关规定,现行的建安工程施工验收规范及工程质量评定标准。

二、实施建设工程监理的理念第一节监理工作依据(一)工程项目的相关文件1、各级主管部门对xx工程的批文、批件;2、招标方有关工程管理文件;3、xx工程监理招投标文件及施工招投标文件;4、建设单位与监理单位签订的《工程建设监理委托合同》;5、建设单位与承包商、供应商签订的施工合同、供货合同等;6、设备厂家提供的图纸及技术说明书;7、建设单位提供的工程地质、水文地质勘察报告、地形测量图;8、xx地区气象、地震等自然条件;9、xx工程设计合同、设计文件;10、工程变更及其他文件;11、监理过程中需要的其他资料及技术规范;12、xx市政府发布的现行的建筑安装规程施工概(预)算定额及取费办法、预算定额等文件;13、设计变更、工程洽商文件。

(二)法律、法规及部门规章1、《中华人民共和国建筑法》2、《中华人民共和国安全生产法》3、《建设工程安全生产管理条例》4、《建设工程质量管理条例》5、《城市建筑垃圾管理条例》;6、《建筑安全生产监督管理规定》7、《建设工程施工现场管理规定》等(三)国家、xx市有关建设工程施工及验收规范、规程、标准等。

第二节监理工作指导思想及监理的基本原则(一)监理工作指导思想1、坚持以合同为依据,以国家和地方的法律、法规、规范、规程为准绳。

2、秉持“严格监理、热情服务、秉公办事、一丝不苟”的原则,谨慎而勤奋地履行监理服务。

3、坚持科学态度和实事求是的原则,独立自主地开展工作,不为任何外来干扰而影响正常监理业务。

不在施工、材料、设备生产供应单位兼职,不为所监理的项目指定承建商、建筑构配件、设备、材料和施工方法。

不收受被监理单位任何礼金。

不泄露所监理工程各方认为需要保密的事项。

4、确保安全、质量、工期和造价目标的实现。

5、坚持以主动控制、事前控制为主,积极主动,密切配合工程各方工作。

6、在造价控制上认真严格,针对xx工程工程采取有效措施,努力协助建设单位降低投资。

7、在合同管理上尊重建设单位,树立为建设单位服务的观念。

代表建设单位的利益。

从工程项目的目标控制出发,对项目施工不同阶段的全过程采取不同的服务方式,进行项目建设过程的有效管理,采取经济、技术、组织、合同手段,认真、勤奋地工作。

从项目组织和管理的角度采取措施,对项目进行主动管理和动态控制。

协助业主实现施工合同预定的投资目标、进度目标和质量目标。

(二)监理的基本原则无论是对工程项目建设全过程的监理,还是只对工程项目建设某一阶段(如施工阶段)监理,或是仅对某一目标(如质量控制)监理,都应遵守工程项目监理的基本原则。

1、权责一致的原则监理工程师承担的职责应与项目法人所授的权限相一致。

对监理工程师授权不但在委托监理合同中应该明确规定,同样要在项目法人与承建单位签订合同中予以规定,这样才能保证监理工程师正常地履行职责。

2、总监理工程师负责制的原则工程项目监理组织必须实行总监理工程师负责制,其实质是总监理工程师全权代表社会监理单位全面履行委托监理合同,承担合同中所规定的监理单位的责任和义务。

对外向项目法人负责,对内向社会监理单位负责。

实行总监理工程师负责制,要有健全的项目监理组织,完善的监理运行制度,形成以总监理工程师为首的高效能的决策指挥系统。

3、综合效益的原则所谓综合效益的原则,就是既讲求经济效益,又要强调社会效益和环境效益。

亦即监理单位不仅按合同规定,单纯为项目法人谋求经济效益,还应严格遵守国家有关法律、法规,维护社会整体利益。

做到既对项目法人负责,又对国家和社会负责,努力做到经济效益、社会效益和环境效益相统一。

4、严格、公正、热情服务的原则监理单位受项目法人的委托,在项目监理活动中,应严格按合同办事;在处理项目法人与承建单位之间的利益关系时应立场公正。

尽管项目法人在合同中授权给监理工程师,但是不能以损害承建单位的利益来维护项目法人的利益。

对承建单位应热情服务,使双方的利益都得到维护。

5、事前控制的原则项目监理组织对工程项目监理就是在项目实施全工程中,进行全面控制。

对每一项监理工作都有事前、事中和事后控制,但监理工程师的工作重点应是事前控制。

也就是说,在制定监理规划和监理细则时,必须对项目在建设工程中可能出现的问题进行预测,从技术、组织、经济等方面提出预控措施,防患未然,把可能出现的问题消灭在萌芽状态,再通过事中、事后的控制,达到有效的控制。

6、说服教育的原则监理工程师是以独立的第三方介入工程项目建设活动中,按照国家的政策、法规和委托监理合同、工程施工合同对工程项目实施监理。

但项目法人和承建单位往往由于受本身利益驱动或对某些监理工作不理解,与监理工程师的要求产生矛盾甚至出现违反政策和合同的问题。

作为监理工程师在行使监理职权时应坚持说服教育,讲道理,宣传执行政策、法规的严肃性,以获得对方的理解和支持。

强调以说服教育为主,并不排除监理工程师行使合同规定的职权。

第三节监理人的义务、权利和责任(一)监理人义务1、监理人按合同约定派出监理工作需要的监理机构及监理人员,向委托人报送委派的总监理工程师及其监理机构主要成员名单、监理规划,完成合同专用条件中约定的监理工程范围内的监理业务。

在履行合同义务期间,应当按合同约定定期向委托人报告监理工作。

2、监理人在履行本合同的义务期间,应当认真、勤奋地工作,为委托人提供与其水平相适应的咨询意见,公正维护各方面的合法权益。

3、监理人使用委托人提供的设施和物品属委托人的财产。

在监理工作完成或中止时,应当将其设施和剩余的物品按合同约定的时间和方式移交给委托人。

4、在合同期内或合同终止后,未征得有关方同意,不得泄露与本工程、本合同业务有关的保密资料。

(二)监理人权利1、监理人在委托人委托的工程范围内,享有以下权利:(1)选择工程总承包人的建议权。

(2)选择工程分包人的认可权。

(3)对工程建设有关事项包括工程规模、设计标准、规划设计、生产工艺设计和使用功能要求,向委托人的建议权。

(4)对工程设计中的技术问题,按照安全和优化的原则,向设计人提出建议;如果拟提出的建议可能会提高工程造价,或延长工期,应当事先征得委托人的同意。

当发现工程设计不符合国家颁布的建设工程质量标准或设计合同约定的质量标准时,监理人应当书面报告委托人并要求设计人更正。

(5)审批工程施工组织设计和技术方案,按照保质量、保工期、保安全、保环境和降低成本的原则,向承包人提出建议,并向委托人提出书面报告。

(6)主持工程建设有关协作单位的组织协调,重要协调事项应当事先向委托人报告。

(7)征得委托人同意,监理人有权发布开工令、停工令、复工令,但应当事先向委托人报告,如在紧急情况下未能事先报告时,则应当在24小时内向委托人做出书面报告。

(8)工程上使用的材料和施工质量的检验权。

对于不符合设计要求和合同约定及国家质量标准的材料、构配件、设备,有权通知承包人停止使用;对于不符合规范和质量标准的工序、分部分项工程和不安全施工作业,有权通知承包人停工整改、返工。

承包人得到监理机构复工令后才能复工。

(9)工程施工进度的检查、监督权,以及工程实际竣工日期提前或超过工程施工合同规定的竣工期限的签认权。

(10)在工程施工合同约定的工程价格范围内,工程款支付的审核和签认权,以及工程结算的复核确认权与否决权。

未经总监理工程师签章确认,委托人不支付工程款。

(11)监理人有权及时向委托人获取工程建设过程中有关如:工程量洽商变更、材料采购及工程拨付款等重要信息、资料,委托人应当给予支持。

(12)所有工程变更(包括设计变更和工程洽商)应当通过监理人的审核和签认。

(13)工程竣工时,如委托人未按规定支付监理报酬的90%,监理人可不签署工程竣工验收及移交竣工文件。

2、监理人在委托人授权下,可对任何承包人合同规定的义务提出变更。

如果由此严重影响了工程费用或质量、或进度,则这种变更须经委托人事先批准。

在紧急情况下未能事先报委托人批准时,监理人所做的变更也应当尽快通知委托人,在监理过程中如发现工程承包人员工作不力,监理机构可要求承包人调换有关人员。

3、在委托的工程范围内,委托人或承包人对对方的任何意见和要求(包括索赔要求),均应当首先向监理机构提出,由监理机构研究处置意见,再同双方协商确定。

当委托人和承包人发生争议时,监理机构应当根据自己的职能,以独立的身份判断,公正地进行调解。

当双方的争议由政府建设行政主管部门调解或仲裁机关仲裁时,应当提供作证的事实材料。

(三)监理人责任1、监理人的责任期即委托监理合同有效期。

在监理过程中,如果因工程建设进度的推迟或延误而超过书面约定的日期,双方应当进一步约定相应延长的合同期。

2、监理人在责任期内,应当履行约定的义务。

如果因监理人过失而造成了委托人的经济损失,应当向委托人赔偿。

累计赔偿总额(除本合同第二十四条规定以外)不应超过监理报酬总额(除去税金)。

3、监理人对承包人违反合同规定的质量要求和完工(交图、交货)时限,不承担责任。

因不可抗力导致委托监理合同不能全部或部分履行,监理人不承担责任。

但对违反第五条规定引起的与之有关的事宜,向委托人承担赔偿责任。

4、监理人向委托人提出赔偿要求不能成立时,监理人应当补偿由于该索赔所导致委托人的各种费用支出。

第四节监理工作控制目标(一)质量控制目标:合格工程按工程承包合同签订的工程质量等级为控制目标,督促检查承包单位严格按国家工程技术标准、施工验收规范以及经批准的设计文件施工,依据《建筑工程施工质量验收统一标准》(GB50300-2001)附录B和附录C对各单位工程进行分部工程、子分部工程、分项工程的划分并确保xx工程工程的所有分部工程、分项工程全部合格。

相关文档
最新文档
