总承包服务费,分包配合费,总包服务费三者之间的区别

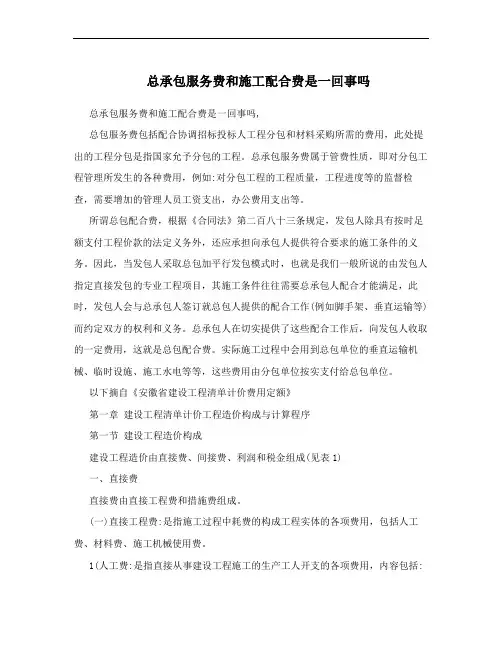

总承包服务费和施工配合费是一回事吗

总承包服务费和施工配合费是一回事吗总承包服务费和施工配合费是一回事吗,总包服务费包括配合协调招标投标人工程分包和材料采购所需的费用,此处提出的工程分包是指国家允予分包的工程。
总承包服务费属于管费性质,即对分包工程管理所发生的各种费用,例如:对分包工程的工程质量,工程进度等的监督检查,需要增加的管理人员工资支出,办公费用支出等。
所谓总包配合费,根据《合同法》第二百八十三条规定,发包人除具有按时足额支付工程价款的法定义务外,还应承担向承包人提供符合要求的施工条件的义务。
因此,当发包人采取总包加平行发包模式时,也就是我们一般所说的由发包人指定直接发包的专业工程项目,其施工条件往往需要总承包人配合才能满足,此时,发包人会与总承包人签订就总包人提供的配合工作(例如脚手架、垂直运输等)而约定双方的权利和义务。
总承包人在切实提供了这些配合工作后,向发包人收取的一定费用,这就是总包配合费。
实际施工过程中会用到总包单位的垂直运输机械、临时设施、施工水电等等,这些费用由分包单位按实支付给总包单位。
以下摘自《安徽省建设工程清单计价费用定额》第一章建设工程清单计价工程造价构成与计算程序第一节建设工程造价构成建设工程造价由直接费、间接费、利润和税金组成(见表1)一、直接费直接费由直接工程费和措施费组成。
(一)直接工程费:是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。
1(人工费:是指直接从事建设工程施工的生产工人开支的各项费用,内容包括:(1)基本工资:是指发放给生产工人的基本工资。
(2)工资性补贴:是指按规定标准发放的工资有关补贴,详见建标(2003)206号文。
(3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳期间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
(4)职工福利费:只指按规定标准计提的职工福利费。
总承包服务费和施工配合费的区别

总包服务费是纯管理性的,不发生任何材料费用的和机具费用的
总包服务费包括配合协调招标投标人工程分包和材料采购所需的费用,此处提出的工程分包是指国家允予分包的工程。
总承包服务费属于管费性质,即对分包工程管理所发生的各种费用,例如:对分包工程的工程质量,工程进度等的监督检查,需要增加的管理人员工资支出,办公费用支出等。
施工配合费是含有协作的意思,是需要投放机具或材料的,根据《合同法》第二百八十三条规定,发包人除具有按时足额支付工程价款的法定义务外,还应承担向承包人提供符合要求的施工条件的义务。
因此,当发包人采取总包加平行发包模式时,也就是我们一般所说的由发包人指定直接发包的专业工程项目,其施工条件往往需要总承包人配合才能满足,此时,发包人会与总承包人签订就总包人提供的配合工作(例如脚手架、垂直运输等)而约定双方的权利和义务。
总承包人在切实提供了这些配合工作后,向发包人收取的一定费用,这就是总包配合费。
实际施工过程中会用到总包单位的垂直运输机械、临时设施、施工水电等等,这些费用由分包单位按实支付给总包单位。

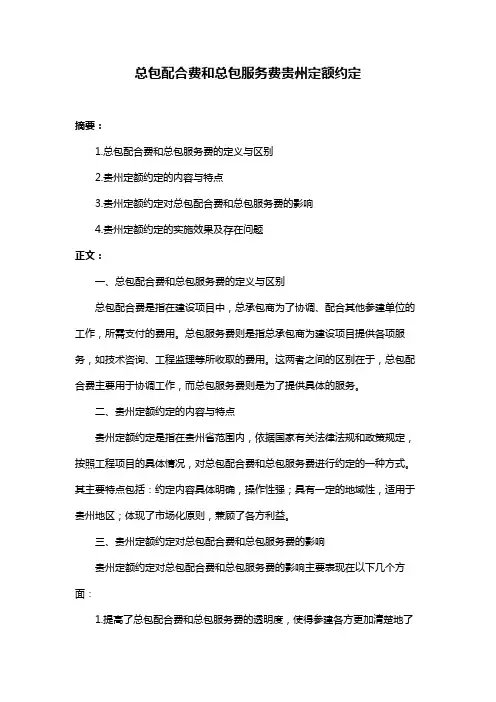

总包配合费和总包服务费贵州定额约定

总包配合费和总包服务费贵州定额约定摘要:1.总包配合费和总包服务费的定义与区别2.贵州定额约定的内容与特点3.贵州定额约定对总包配合费和总包服务费的影响4.贵州定额约定的实施效果及存在问题正文:一、总包配合费和总包服务费的定义与区别总包配合费是指在建设项目中,总承包商为了协调、配合其他参建单位的工作,所需支付的费用。
总包服务费则是指总承包商为建设项目提供各项服务,如技术咨询、工程监理等所收取的费用。
这两者之间的区别在于,总包配合费主要用于协调工作,而总包服务费则是为了提供具体的服务。
二、贵州定额约定的内容与特点贵州定额约定是指在贵州省范围内,依据国家有关法律法规和政策规定,按照工程项目的具体情况,对总包配合费和总包服务费进行约定的一种方式。
其主要特点包括:约定内容具体明确,操作性强;具有一定的地域性,适用于贵州地区;体现了市场化原则,兼顾了各方利益。
三、贵州定额约定对总包配合费和总包服务费的影响贵州定额约定对总包配合费和总包服务费的影响主要表现在以下几个方面:1.提高了总包配合费和总包服务费的透明度,使得参建各方更加清楚地了解费用的构成和使用情况。
2.约束了总包配合费和总包服务费的收取,避免了费用过高或过低的情况,保障了各方利益。
3.促进了建设项目的顺利进行,提高了工程质量和效益。
四、贵州定额约定的实施效果及存在问题贵州定额约定在实施过程中,取得了一定的效果,但也存在一些问题。
效果主要表现在:规范了总包配合费和总包服务费的收取,降低了建设成本,提高了工程质量。
问题主要体现在:部分地区对定额约定的执行力度不够,导致效果不明显;部分项目在执行过程中,存在一定程度的不合理现象,需要进一步加强监管。
总之,贵州定额约定对于总包配合费和总包服务费的约定具有一定的指导意义,有助于规范建设市场秩序,提高工程质量和效益。
总包管理费、配合费与总承包服务费辨析

关于总包管理费、配合费与总承包服务费的辨析摘要:本文阐述了总包管理费、总包配合费及总承包服务费的内涵以及相互关系的辨析,并用案例详细解读了其相互关系,为造价人员在实际工作中提供指导作用。
关键词:总包管理费总包配合费总包服务费引言2008年国家建设部颁布《建设工程工程量清单计价规范》,意在提供一个共同的计价平台。
采用工程量清单计价,建设工程造价由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
其中2.0.9款明确约定了“总承包服务费”的定义,即:总承包人为配合协调发包人进行的工程分包自行采购的设备、材料等进行管理、服务以及施工现场管理、竣工资料汇总整理等服务所需的费用。
而该规范中并没有提及“总承包管理费”。
研究“总承包服务费”的释义,不难发现这个总承包服务已包含了管理服务。
但在工作过程中,经常遇到总承包管理费一说。
本文就这两个概念的产生、含义、以及使用范围等进行辨析。
1总包管理费所谓总包管理费根据《建筑法》第二十九条规定:“建筑工程总承包单位可以将承包工程中的部分工程发包给具有相应资质条件的分包单位但是除总承包合同中约定的分包外必须经建设单位认可。
”如果当总承包人要求发包人同意其分包时发包人往往要求总承包人同意由其直接与分包人结算并约定以分包工程价款的一定比例向总承包人支付总包管理费。
此时总承包单位收取的是名符其实的总包管理费。
2总包配合费所谓总包配合费,根据《合同法》第二百八十三条规定,发包人除具有按时足额支付工程价款的法定义务外,还应承担向承包人提供符合要求的施工条件的义务。
因此,当发包人采取总包加平行发包模式时,也就是我们一般所说的由发包人指定直接发包的专业工程项目,其施工条件往往需要总承包人配合才能满足,此时,发包人会与总承包人签订就总包人提供的配合工作(例如脚手架、垂直运输等)而约定双方的权利和义务。
总承包人在切实提供了这些配合工作后,向发包人收取的一定费用,有时双方在合同约定中往往也将其称之为总包管理费,但是,其实质是收取的是总包配合费。
总包配合费和总包服务费贵州定额约定

总包配合费和总包服务费贵州定额约定摘要:一、总包配合费和总包服务费的定义与区别二、贵州定额约定的内容与特点三、总包配合费和总包服务费在贵州定额约定中的应用四、贵州定额约定对总包配合费和总包服务费的影响正文:一、总包配合费和总包服务费的定义与区别总包配合费是指在建设工程总承包合同中,总承包商为了配合建设单位的管理工作,提供相应的人员、设备、材料等资源,建设单位按照约定支付给总承包商的费用。
总包服务费则是指总承包商在建设工程过程中,为建设单位提供技术咨询、工程设计、施工监理等专业服务,建设单位按照约定支付给总承包商的费用。
二者的主要区别在于,总包配合费是为了配合建设单位的管理工作,而总包服务费是为了提供专业技术服务。
这两者虽然在实际操作中可能存在一定的重叠,但总体来说,总包配合费更侧重于资源配合,总包服务费更侧重于专业技术支持。
二、贵州定额约定的内容与特点贵州定额约定是指根据贵州省建筑市场的实际情况,参照国家有关法律法规和标准,由贵州省建设行政主管部门制定的建筑工程造价管理的地方性规定。
其主要内容包括建筑工程的工程量清单、工程造价的计算方法、工程款的支付方式等。
贵州定额约定的特点主要有以下几点:一是根据地方实际情况制定,具有一定的针对性和适用性;二是内容全面,涵盖了建筑工程造价管理的各个环节;三是具有一定的灵活性,允许建设双方根据实际情况进行协商和调整。
三、总包配合费和总包服务费在贵州定额约定中的应用在贵州定额约定中,总包配合费和总包服务费是作为建筑工程造价的一部分进行计算和支付的。
具体来说,总包配合费按照工程量清单中的配合项目和工程实际完成的情况进行计算,总包服务费则按照服务范围、服务质量和服务时间等因素进行计算。
建设单位和总承包商在签订合同时,可以根据贵州定额约定的规定,约定总包配合费和总包服务费的具体金额和支付方式。
同时,双方也可以根据工程实际情况和合同履行情况,协商调整总包配合费和总包服务费的支付金额和方式。
总承包服务费和总包配合费

总承包服务费:
1、定义:是指总承包人为配合、协调建设单位进行的专业工程发包,对建设单位自行采购的材料、工程设备等进行保管以及施工现场管理、竣工资料汇总整理等服务所需的费用。
2、目的:是为了解决招标人在法律、法规允许的条件下进行专业工程发包,以及自行供应材料、设备,并需要总承包人对发包的专业工程提供协调和配合服务,对供应的材料、设备提供收、发和保管服务以及进行施工现场管理时发生,并向总承包人支付的费用。
招标人应预计该项费用并按投标人的投标报价向投标人支付该项费用。
3、一般规定:编制招标控制价(标底)时,总承包服务费应根据招标文件列出的服务内容和要求按下列规定计算。
(1)招标人仅要求对分包的专业工程进行总承包管理和协调时,按分包的专业工程估算造价的1.5%计算。
(2)招标人要求对分包的专业工程进行总承包管理和协调,并同时要求提供配合服务时,根据招标文件列出的配合服务内容和提出的要求,按分包的专业工程估算造价的3~5%计算。
(3)招标人自行供应材料的,按招标人供应材料价值的1%计算。
施工配合费即总包配合费:
1、定义:通常指由项目甲方发包总承包单位和专业分包单位的项目施工配合费:含提供水电接口、提供垂直运输、土建收口、施工脚手架、竣工资料归档、成品保护、平行交叉影响、铁件预埋等总包单位的服务、配合管理责任、施工现场管理、竣工资料汇总整理等服务所需的费用。
即施工总承包单位向分包单位索取的费用即为施工配合费。
2、一般规定:施工配合费计取比例:一般按分包总造价(不含设备的工程造价)0~5%计算。
总承包管理费

这部分费用收取没有太多争议,总包大部分时间只是在例行公事,主要沟通还是在甲 乙双方之间进行。
2、总包配合费:这部分费用争议就非常大了。 首先,分包交了钱,许多措施费用以为就不用花了,如脚手架、电梯、垃圾清理等, 可没想到分包进场后,总包的脚手架、电梯已经拆除了,就找建设方要脚手架搭设费、二 次搬运费; 其次,总包总是指工程结构主体的施工方,但到了装修阶段,主体结构、二次结构、 水电预埋工程全部完工,甚至结构已经交工了,现场总包连个人影都看不到,装修方成了 真正意义上的总包,原来例行公事的一些事情成了真正的具体工作,如安装管线交叉打架 问题;墙、顶、地面孔洞遗留封堵问题;结构间缝隙问题;成本保护问题;专业分包的垃 圾清运问题等等;一进场,装修方就列出一大摞洽商单找建设方签字加项要钱。有的装修 方干脆就行使起总包权利,专业分包进场后先交押金,退场前如没发现装修成本损坏问 题;专业分包的垃圾清运问题就如数退还押金,发现了就开始分包间的纠纷争议。谈得成 还好,谈不成官司就打到了甲方,反正是同一个甲方,顺理成章成了裁判,当裁判本来就 不容易,问题是当不好还要从自己口袋里掏钱这是没法处理的事情。看得见摸得着的(如 堵洞、填缝)还容易解决,象搬运费、清运费多半结算是不了了之。 在为建设方解题之前先澄清几个小问题: 1、总包管理费和材料保管费问题:如招标人自行供应材料的,按招标人供应材料价 值的M%计算。这一条款绝对是对总包管理费的解释,与材料保管费没任何关系。 2、分包设备费和分包甲供材费用不计总包管理费:这一条虽然在市场通用,但合同 中最好明确清楚。 3、分包单位可不可以收管理费,上面说了,一些分包方在特定时间段实际是在行使 总包的责任,收取管理费是应该的,但这部分费用只能在分包措施费中体现,不能名正言 顺的找专业分包收取,可能会影响投标竞争力。 建设方在总包合同中应该注意以下几点: 1、建设方拥有所有权的项目要行使控制权:如现场道路,不管临时还是永久道路, 形成了所有权就归建设方所有,总包不能立块牌子收买路钱; 2、建设主、总包方都没有报有权的项目要有监督权:如脚手架、塔吊、电梯,合同 中要有明确的相对使用日期,如结构封顶后**天,结构交工后**天等; 3、总包方的所有权项目,建设方要拥有使用权:如围档、电箱、阀门,虽然这些措 施项目净残值最终所有权归总包,但施工期间,建设方出了钱,使用权应该归属于建设 方,直到工程竣工验收后**天。 4、总包的无形资产要体现在合同条款中:如总包项目部的安全员、质检员、文明施 工管理员等,虽然结构交工了,但总包的责任并有尽完,甲方分包的问题同样要管,至少 要起个副裁的角色,解决施工现场内谁都不管的项目,如垃圾清理。 总之:总包收钱是合理的,服务是应该的,最重要的是收了钱能为建设方减少不必要 发生的费用是最重要的。 【分包工程配合费】总包管理费和总包配合费有什么异同点? 答:从建设工程造价的组成来看,没有单独一项所谓的总包管理费,其实发包人支付 给总承包人的工程价款中的间接费用中的企业管理费中,已包括了城建项目的管理费用, 在清单计价中包含在其他项目费中的总承包服务费,之所以会出现总包管理费这一概念是 与施工分包工程价款的结算有关。因为在实务中,分包工程价款的结算往往有两种方式:
总承包服务费,分包配合费,总包服务费三者之间的区别,如何计取?

总承包服务费,分包配合费,总包服务费三者之间的区别,如何计取?流浪东解释的不错,应该是这样的,总承包管理费和配合费是不一样的,我们的招标文件里就把他直接写成了,总承包管理、配合费,这样总包单位就不能向分包单位另行计取配合费了,不过要高一点。
总承包配合费为1~3%,配合费也是1~3%,我们当时取的是5%。
总承包服务费,分包配合费,总包服务费三者之间的区别,如何计取?一、总承包服务费1、文件来源:《GB50500-2003建设工程工程量清单计价规范》、京造定〔2005〕3号关于北京市执行《建设工程工程量清单计价规范》有关问题的通知。
2、适用对象:工程量清单计价3、费率大小:1%~3%4、计费基数:分包工程造价(不含设备费)或材料购置费5、包括内容:指为配合招标人进行的工程分包和材料采购所需的费用6、支付方式:发包方支付给总承包单位二、分包配合管理费1、文件来源:2001年《北京市建设工程费用定额》2、适用对象:预算定额计价管理3、费率大小:包工包料:4.5%、包工不包料:26%4、计费基数:包工包料:直接费、包工不包料:人工费5、包括内容:指施工总承包单位将承包工程自行分包给专业施工单位或劳务施工单位,以及专业施工单位自行将所承包工程的一部分分包给劳务施工单位时,应付给分包单位的工程管理费用;分包工程管理费中包括了分包单位的现场经费和企业管理费6、支付方式:总承包单位支付给分包单位三、总包服务费1、文件来源:京建经[2002]117号《关于北京市建设工程造价计价办法的通知》2、适用对象:预算定额计价管理3、费率大小:2%4、计费基数:分包总造价(不含设备费)5、包括内容:分包方在施工现场需使用总承包方提供的水电、道路、脚手架、垂直运输机械等,按有偿服务的原则,总包向分包收取总包服务费6、支付方式:分包单位支付给总承包单位。
总包服务费,管理,配合费

总承包服务费“总承包服务费”是在工程建设施工阶段实行施工总承包时,当招标人在法律、法规允许的范围内对工程进行分包和自行采购供应部分设备、材料时,要求总承包人提供相关服务(如分包人使用总包人脚手架、水电接驳等)和施工现场管理等所需的费用。
计算方法编制招标控制价(标底)时,总承包服务费应根据招标文件列出的服务内容和要求按下列规定计算。
(1)招标人仅要求对分包的专业工程进行总承包管理和协调时,按分包的专业工程估算造价的1.5%计算。
(2)招标人要求对分包的专业工程进行总承包管理和协调,并同时要求提供配合服务时,根据招标文件列出的配合服务内容和提出的要求,按分包的专业工程估算造价的3~5%计算。
(3)招标人自行供应材料的,按招标人供应材料价值的1%计算。
报价编制投标报价时,总承包服务费应依据招标人在招标文件中列出的分包专业工程内容和供应材料设备情况,按照招标人提出的协调、配合与服务要求和施工现场管理需要由投标人自主确定。
结算编制竣工结算时,总承包服务费应依据合同约定的金额计算,发、承包双方依据合同约定对总承包服务费进行了调整的,应按调整后的金额计算。
分包工程不与总承包工程同时施工时,总承包单位不提供相应服务,不得收取总承包服务费;虽在同一现场同时施工,总承包单位未向分包单位提供服务的或由总承包单位分包给其他施工单位的,不应收取总承包服务费。
总包管理费总包管理费是指承发包合同约定由承包人合法分包工程,应由发包人支付的总包对分包实施管理的费用,定额取费一般为总造价的3%至4.5%,作为总包方的承包人应承担的责任是与分包方承担连带责任。
总包管理费根据施工方的具体不同,分为“分包管理费”和“总包服务费”两种形式。
具体如下:1、分包管理费:施工总承包单位将工程中的部分工程自行发包给专业施工单位或劳务施工单位,以及专业施工单位自行将所承包工程的一部分分包给劳务施工单位时应付给总包单位的工程管理费用。
2、总包服务费:凡分包方在施工现场需使用总承包方提供的水电、道路、脚手架、垂直运输机械等,按有偿服务的原则,总包向分包收取服务费,其标准可按分包总造价(不含设备费)的2%,由总分包双方协商议定。
总承包服务费总包管理费总包配合费概念解读计价

总承包服务费总包管理费总包配合费概念解读计价
1.总承包服务费:
2.总包管理费:
总包管理费是指总承包方为承包方提供的工程管理服务的费用。
总包管理费主要用于项目的组织管理、施工进度的控制、质量安全的保证等。
计价方法一般是按照项目总投资的一定比例进行收取,比例的确定也由双方协商确定,通常在3%~5%之间。
3.总包配合费:
总包配合费是指总承包方为承包方提供的对项目顺利进行的配合服务所需的费用。
这包括与业主、设计单位、监理单位等的沟通协调、合作配合等。
总包配合费的计价一般是按照项目总投资的一定比例进行收取,一般为1%~3%之间。
对于总承包服务费、总包管理费和总包配合费的计价,具体的比例可以根据不同的工程类型、工程规模、风险程度等因素进行调整。
此外,对于特殊项目,也可以根据具体情况进行具体约定和协商。
需要注意的是,总承包服务费、总包管理费和总包配合费是建设工程中的一种费用计价方式,适用于总承包模式下的工程项目。
在其他承包模式下,需要根据具体情况进行费用计价的确定。
总之,总承包服务费、总包管理费和总包配合费是为了维护工程项目的顺利进行和确保工程质量的关键性费用,能够有效地促进各方的协作和配合,对于提高工程项目的整体效率和质量有着重要的作用。
总承包服务费与总包配合费的区别

“总承包服务费”是在工程建设施工阶段实行施工总承包时,当招标人在法律、法规允许的范围内对工程进行分包和自行采购供应部分设备、材料时,要求总承包人提供相关服务(如分包人使用总包人脚手架、水电接剥等)和施工现场管理等所需的费用。
所谓总包配合费,根据《合同法》第二百八十三条规定,发包人除具有按时足额支付工程价款的法定义务外,还应承担向承包人提供符合要求的施工条件的义务。
因此,当发包人采取总包加平行发包模式时,也就是我们一般所说的由发包人指定直接发包的专业工程项目,其施工条件往往需要总承包人配合才能满足,此时,发包人会与总承包人签订就总包人提供的配合工作(例如脚手架、垂直运输等)而约定双方的权利和义务。
总承包人在切实提供了这些配合工作后,向发包人收取的一定费用,有时双方在合同约定中往往也将其称之为总包管理费,但是,其实质是收取的是总包配合费。
在施工合同中,我们往往会自觉或不自觉地将总包管理费和总包配合费概念混淆,可能造成许多不必要的法律纠纷。
那么究竟什么是总包管理费,什么又是总包配合费呢?所谓总包管理费,根据《建筑法》第二十九条规定:“建筑工程总承包单位可以将承包工程中的部分工程发包给具有相应资质条件的分包单位;但是,除总承包合同中约定的分包外,必须经建设单位认可。
” 如果当总承包人要求发包人同意其分包时,发包人往往要求总承包人同意由其直接与分包人结算,并约定以分包工程价款的一定比例向总承包人支付总包管理费。
此时总承包单位收取的是名符其实的总包管理费。
所谓总包配合费,根据《合同法》第二百八十三条规定,发包人除具有按时足额支付工程价款的法定义务外,还应承担向承包人提供符合要求的施工条件的义务。
因此,当发包人采取总包加平行发包模式时,也就是我们一般所说的由发包人指定直接发包的专业工程项目,其施工条件往往需要总承包人配合才能满足,此时,发包人会与总承包人签订就总包人提供的配合工作(例如脚手架、垂直运输等)而约定双方的权利和义务。
关于总包服务费 总包配合费 总包管理费

关于总包服务费、总包配合费、总包管理费关于总包管理费1、分包管理费:施工总承包单位将工程中的部分工程自行发包给专业施工单位或劳务施工单位,以及专业施工单位自行将所承包工程的一部分分包给劳务施工单位时应付给分包单位的工程管理费用。
2、总包服务费:凡分包方在施工现场需使用总承包方提供的水电、道路、脚手架、垂直运输机械等,按有偿服务的原则,总包向分包收取服务费,其标准可按分包总造价(不含设备费)的2%,由总分包双方协商议定。
如果建设单位把装饰工程、安装工程自行分包给其它分包单位,总承包单位也应向其它分包单位收取总包服务费。
至于分包单位向总包单位交纳总包服务费费用的来源取决于建设单位与分包单位的合同。
无论建设单位与分包单位如何协商分包单位都没有理由拒绝总承包单位向收取总包服务费。
什么是分包管理费和总包服务费?1)分包管理费分包工程管理费是指施工总承包单位将承包工程中的部分工程自行分包给专业施工单位或劳务施工单位,以及专业施工单位自行将所承包的工程分包给劳务施工单位时,应付给分包单位的工程管理费。
分包工程管理费按工程分包形式分为包工包料和包工不包料两种标准。
分包工程管理费中包括了分包单位的现场经费和企业管理费。
分包单位的临时设施费,由总承包单位负责。
(2)总包服务费分包方在施工现场需使用总承包方提供的水电、道路、脚手架、垂直运输机械等,按有偿服务的原则,总包向分包收取总包服务费,其标准可按分包总造价(不含设备费)的2,由总分包双方协商议定。
工程施工分包的法律规定施工分包,是指建筑业企业将其所承包的房屋建筑和市政基础设施工程中的专业工程或者劳务作业发包给其他建筑业企业完成的活动。
房屋建筑和市政基础设施工程施工分包分为专业工程分包和劳务作业分包。
本办法所称专业工程分包,是指施工总承包企业(以下简称专业分包工程发包人)将其所承包工程中的专业工程发包给具有相应资质的其他建筑业企业(以下简称专业分包工程承包人)完成的活动。
总承包服务费和施工配合费是一回事吗

总承包服务费和施工配合费是一回事吗?总包服务费包括配合协调招标投标人工程分包和材料采购所需的费用,此处提出的工程分包是指国家允予分包的工程。
总承包服务费属于管费性质,即对分包工程管理所发生的各种费用,例如:对分包工程的工程质量,工程进度等的监督检查,需要增加的管理人员工资支出,办公费用支出等。
所谓总包配合费,根据《合同法》第二百八十三条规定,发包人除具有按时足额支付工程价款的法定义务外,还应承担向承包人提供符合要求的施工条件的义务。
因此,当发包人采取总包加平行发包模式时,也就是我们一般所说的由发包人指定直接发包的专业工程项目,其施工条件往往需要总承包人配合才能满足,此时,发包人会与总承包人签订就总包人提供的配合工作(例如脚手架、垂直运输等)而约定双方的权利和义务。
总承包人在切实提供了这些配合工作后,向发包人收取的一定费用,这就是总包配合费。
实际施工过程中会用到总包单位的垂直运输机械、临时设施、施工水电等等,这些费用由分包单位按实支付给总包单位。
以下摘自《安徽省建设工程清单计价费用定额》第一章建设工程清单计价工程造价构成与计算程序第一节建设工程造价构成建设工程造价由直接费、间接费、利润和税金组成(见表1)一、直接费直接费由直接工程费和措施费组成。
(一)直接工程费:是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。
1.人工费:是指直接从事建设工程施工的生产工人开支的各项费用,内容包括:(1)基本工资:是指发放给生产工人的基本工资。
(2)工资性补贴:是指按规定标准发放的工资有关补贴,详见建标(2003)206号文。
(3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳期间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
(4)职工福利费:只指按规定标准计提的职工福利费。
总承包服务费与总包配合费的区别

总承包服务费与总包配合费的区别Document serial number【LGGKGB-LGG98YT-LGGT8CB-LGUT-“总承包服务费”是在工程建设施工阶段实行施工总承包时,当招标人在法律、法规允许的范围内对工程进行分包和自行采购供应部分设备、材料时,要求总承包人提供相关服务(如分包人使用总包人脚手架、水电接剥等)和施工现场管理等所需的费用。
所谓总包配合费,根据《合同法》第二百八十三条规定,发包人除具有按时足额支付工程价款的法定义务外,还应承担向承包人提供符合要求的施工条件的义务。
因此,当发包人采取总包加平行发包模式时,也就是我们一般所说的由发包人指定直接发包的专业工程项目,其施工条件往往需要总承包人配合才能满足,此时,发包人会与总承包人签订就总包人提供的配合工作(例如脚手架、垂直运输等)而约定双方的权利和义务。
总承包人在切实提供了这些配合工作后,向发包人收取的一定费用,有时双方在合同约定中往往也将其称之为总包管理费,但是,其实质是收取的是总包配合费。
在施工合同中,我们往往会自觉或不自觉地将总包管理费和总包配合费概念混淆,可能造成许多不必要的法律纠纷。
那么究竟什么是总包管理费,什么又是总包配合费呢所谓总包管理费,根据《建筑法》第二十九条规定:“建筑工程总承包单位可以将承包工程中的部分工程发包给具有相应资质条件的分包单位;但是,除总承包合同中约定的分包外,必须经建设单位认可。
”如果当总承包人要求发包人同意其分包时,发包人往往要求总承包人同意由其直接与分包人结算,并约定以分包工程价款的一定比例向总承包人支付总包管理费。
此时总承包单位收取的是名符其实的总包管理费。
所谓总包配合费,根据《合同法》第二百八十三条规定,发包人除具有按时足额支付工程价款的法定义务外,还应承担向承包人提供符合要求的施工条件的义务。
因此,当发包人采取总包加平行发包模式时,也就是我们一般所说的由发包人指定直接发包的专业工程项目,其施工条件往往需要总承包人配合才能满足,此时,发包人会与总承包人签订就总包人提供的配合工作(例如脚手架、垂直运输等)而约定双方的权利和义务。
总承包服务费,分包配合费,总包服务费三者之间的区别,如何计取?

总承包服务费,分包配合费,总包服务费三者之间的区别,如
何计取?
总承包服务费,分包配合费,总包服务费三者之间的区别,如何计取?
一、总承包服务费
1、文件来源:《GB50500-2003建设工程工程量清单计价规范》、京造定〔2005〕3号关于北京市执行《建设工程工程量清单计价规范》有关问题的通知。
2、适用对象:工程量清单计价
3、费率大小:1%~3%
4、计费基数:分包工程造价(不含设备费)或材料购置费
5、包括内容:指为配合招标人进行的工程分包和材料采购所需的费用
6、支付方式:发包方支付给总承包单位
二、分包配合管理费
1、文件来源:2001年《北京市建设工程费用定额》
2、适用对象:预算定额计价管理
3、费率大小:包工包料:4.5%、包工不包料:26%
4、计费基数:包工包料:直接费、包工不包料:人工费
5、包括内容:指施工总承包单位将承包工程自行分包给专业施工单位或劳务施工单位,以及专业施工单位自行将所承包工程的一部分分包给劳务施工单位时,应付给分包单位的工程管理费用;分包工程管理费中包括了分包单位的现场经费和企业管理费
6、支付方式:总承包单位支付给分包单位
三、总包服务费
1、文件来源:京建经[2002]117号《关于北京市建设工程造价计价办法的通知》
2、适用对象:预算定额计价管理
3、费率大小:2%
4、计费基数:分包总造价(不含设备费)
5、包括内容:分包方在施工现场需使用总承包方提供的水电、道路、脚手架、垂直运输机械等,按有偿服务的原则,总包向分包收取总包服务费
6、支付方式:分包单位支付给总承包单位。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
总承包服务费,分包配合费,总包服务费三者之间的区别
一、总承包服务费
1、文件来源:《GB50500-2003建设工程工程量清单计价规范》、京造定〔2005〕3号关于北京市执行《建设工程工程量清单计价规范》有关问题的通知。
2、适用对象:工程量清单计价
3、费率大小:1%~3%
4、计费基数:分包工程造价(不含设备费)或材料购置费
5、包括内容:指为配合招标人进行的工程分包和材料采购所需的费用
6、支付方式:发包方支付给总承包单位
二、分包配合管理费
1、文件来源:2001年《北京市建设工程费用定额》
2、适用对象:预算定额计价管理
3、费率大小:包工包料:4.5%、包工不包料:26%
4、计费基数:包工包料:直接费、包工不包料:人
工费
5、包括内容:指施工总承包单位将承包工程自行分包给专业施工单位或劳务施工单位,以及专业施工单位自行将所承包工程的一部分分包给劳务施工单位时,应付给分包单位的工程管理费用;分包工程管理费中包括了分包单位的现场经费和企业管理费
6、支付方式:总承包单位支付给分包单位
三、总包服务费
1、文件来源:京建经[2002]117号《关于北京市建设工程造价计价办法的通知》
2、适用对象:预算定额计价管理
3、费率大小:2%
4、计费基数:分包总造价(不含设备费)
5、包括内容:分包方在施工现场需使用总承包方提供的水电、道路、脚手架、垂直运输机械等,按有偿服务的原则,总包向分包收取总包服务费
6、支付方式:分包单位支付给总承包单位。
附:以指定专业工程的合同价为计费基础,配合费率按以下比例执行:
a.幕墙及屋面工程:1.5%
b.精装修:0.8%
c.消防工程:2%
e.电梯安装工程:2%(不含设备费)
f.高压电气安装工程:2%(不含设备费)
g.弱电工程(智能建筑及有线电视)工程:1%
h. 手术室工程: 0.8%
i.其他工程(不含设备费):1.5%
(含气动传送工程,雕塑、喷泉工程,室外景观灯光工程,园林绿化工程等。
