水堆载预压施工方案
堆载预压施工方案
堆载预压施工方案1. 引言堆载预压是一种常见的建筑结构施工技术,它能够有效地提高混凝土结构的承载能力和耐久性。
本文介绍了堆载预压施工方案的基本原理、施工过程和注意事项。
2. 堆载预压原理堆载预压是指在混凝土结构施工中,在浇注混凝土之前施加额外的荷载对模板进行预压,以提高混凝土的强度和耐久性。
堆载预压的原理如下:•在模板安装完毕后,施加额外的压力,使模板发生塑性变形。
•增加模板的刚度和强度,减小模板在浇注过程中的变形。
•模板变形会导致混凝土结构产生内力和应变,从而增加了混凝土的耐久性和承载能力。
3. 堆载预压施工过程堆载预压施工过程包括以下步骤:步骤一:模板安装首先,根据设计要求,将模板按照规定的尺寸和布置图安装在施工现场。
步骤二:堆载预压设备安装在模板安装完毕后,安装堆载预压设备。
堆载预压设备通常由液压缸、压力计和加载机构等组成。
步骤三:施加预压力根据设计要求,施加适当的预压力。
预压力的大小应根据混凝土结构的设计荷载和模板的受力情况进行调整。
步骤四:保持预压时间维持一定的预压时间,使模板逐渐发生塑性变形,并达到规定的预压变形要求。
步骤五:浇注混凝土在预压结束后,进行混凝土的浇注。
由于模板在预压过程中已经发生了相应的变形,混凝土浇注后可以在一定程度上减小混凝土的应力和变形。
步骤六:保养和拆模等混凝土达到设计强度后,进行保养。
保养时间一般为7到14天,以保证混凝土的强度和耐久性。
保养结束后,拆除模板。
4. 堆载预压施工注意事项在进行堆载预压施工时,需要注意以下事项:•施工人员必须经过专门培训和持证上岗,熟悉堆载预压施工技术和操作规程。
•设备的安装、调试和使用必须符合相关标准和规范,确保施工的安全和质量。
•预压力的大小和时间应根据结构设计要求和模板的变形情况进行调整,避免过度预压或预压不足。
•在进行混凝土浇注时,应控制好浇注速度和浇注过程中的振捣,确保混凝土的均匀性和密实性。
•施工现场应实施严格的质量控制和安全管理措施,保证施工的安全和质量。
堆载预压工程施工方案(3篇)
第1篇一、工程概况本项目位于XX地区,施工范围包括路基、桥梁、涵洞等工程。
根据工程地质勘察报告,场地内土层主要为松散填土、粉质黏土、黏土等,地基承载力较低,需进行地基处理。
为确保工程质量和安全,本项目采用堆载预压施工方法进行地基处理。
二、施工准备1. 技术准备:组织技术人员认真学习堆载预压施工工艺,了解施工流程、技术要求和质量标准。
2. 材料准备:提前准备堆载预压材料,如砂石、土工布、排水板等,确保材料质量符合设计要求。
3. 施工设备准备:提前准备挖掘机、装载机、自卸汽车、推土机、压路机等施工设备,确保设备正常运行。
4. 施工人员准备:组织施工人员进行技术交底,明确施工工艺、质量要求和安全生产注意事项。
三、施工工艺及施工参数1. 施工流程:(1)场地平整:清除场地内的障碍物,平整场地,确保地基表面平整。
(2)铺设土工布:在平整好的场地上铺设土工布,确保土工布拉直、平整、紧贴地基表面。
(3)铺设排水板:在土工布上铺设排水板,排水板应紧贴土工布,并留出一定间距。
(4)堆载预压:根据设计要求,将砂石等材料分层堆载于排水板上,严格控制堆载高度和荷载。
(5)沉降观测:在堆载过程中,定期进行沉降观测,确保地基沉降符合设计要求。
(6)卸载:预压期满后,按照设计要求卸载,并进行地基承载力检测。
2. 施工参数:(1)堆载高度:根据设计要求,堆载高度一般为2.5~4.5m。
(2)堆载材料:选用中砂、粗砂等材料,含泥量不大于5%,渗透系数宜不小于0.01cm/s。
(3)堆载速率:堆载速率控制在每天0.5~1.0m,确保地基均匀沉降。
(4)沉降观测周期:预压期间,每10天进行一次沉降观测,预压期满后,每周进行一次沉降观测。
四、施工质量保证措施1. 施工质量控制:严格按照设计要求和施工规范进行施工,确保施工质量。
2. 材料检验:对进场材料进行严格检验,确保材料质量符合设计要求。
3. 施工过程控制:加强对施工过程的监督检查,及时发现和解决问题。
堆载预压工程施工方案
堆载预压工程施工方案一、施工前准备1、工程资料准备在进行堆载预压工程施工前,要对工程资料进行详细的了解和准备,包括相关的土质分析报告、地质勘察报告、设计图纸、施工方案、安全技术交底等资料。
其中土质分析报告和地质勘察报告是非常重要的,可以帮助施工人员了解地基土体的类型、层位、含水量、承载力等情况,为后续施工提供重要的参考依据。
2、施工方案制定在充分了解工程情况的基础上,施工单位要制定详细的施工方案,包括人员组织、作业程序、质量控制、安全措施等内容,并报相关部门审批。
施工方案应根据实际情况灵活调整,确保施工过程安全、高效。
3、施工人员培训施工单位要对相关施工人员进行技术培训和安全教育,使其了解堆载预压工程的施工要求和操作规程,掌握施工设备的使用方法,提高施工人员的技术水平和安全意识。
4、施工材料准备根据施工方案的要求,准备好所需的施工材料和设备,包括预压桩、振动锤、测量仪器、通讯设备等,并对其进行检查和测试,确保施工材料和设备的质量和性能符合要求。
5、现场勘察在施工前,施工单位要对堆载预压工程的施工现场进行勘察,了解地形地貌、环境条件,确定施工场地和设施位置,为后续施工做好准备。
二、施工工艺流程1、现场布置根据施工方案要求,对施工现场进行布置,包括搭建施工平台、设置安全警示标识、确定预压桩的位置和布设等。
同时,要对周围环境进行保护,确保施工安全。
2、预压桩的施工在现场布置完成后,施工人员要进行预压桩的施工。
首先,用振动锤将预压桩逐层打入土体,直至达到设计要求的预压深度。
然后,通过加压装置对预压桩施加一定的荷载,进行预压处理,直至土体达到设计要求的压实度和承载力。
3、质量控制在预压桩施工过程中,施工单位要加强质量控制,及时进行监测和检测,记录预压桩的打击情况、压实情况以及土体的变形情况,确保施工质量和效果。
4、安全措施在施工过程中,要加强安全管理,设置安全警示标识,合理布置施工人员和设备,严格执行安全操作规程,确保施工安全。
堆载预压施工方案(1)
堆载预压施工方案(1)
在工程建设领域中,堆载预压施工是一种常见的施工方法。
本文将介绍堆载预
压施工的基本原理、施工过程、施工注意事项以及施工中常见的问题及解决方案。
1. 堆载预压施工的基本原理
堆载预压施工是指在施工过程中利用堆载机进行土方作业,并在土方作业完成
后采取预压措施,通过预压减小土质的沉陷变形,提高地基的承载力和稳定性。
2. 堆载预压施工的施工过程
2.1 土方作业
首先,堆载机进行土方作业,将地面土壤进行松土、推平等处理,使地面平整。
2.2 预压施工
完成土方作业后,进行预压施工。
通常采用液压墩和压路机等设备对地基进行
预压,以减小沉陷变形,提高地基的承载力。
3. 堆载预压施工的施工注意事项
3.1 土质选择
在进行堆载预压施工时,需要根据实际情况选择适合的土质,避免因土壤性质
不同而影响预压效果。
3.2 施工环境
在进行堆载预压施工时,需要注意施工环境的平整度和稳定性,以确保施工过
程安全有效进行。
4. 堆载预压施工中常见的问题及解决方案
4.1 地基沉陷
在堆载预压施工中,地基沉陷是一个常见的问题。
可以通过增加预压力度或增
加预压次数等方式来解决地基沉陷问题。
4.2 地基承载力不足
当地基承载力不足时,可以通过适当增加预压力度或增加土方作业层数等方式
来提高地基的承载力度。
通过合理进行堆载预压施工,可以有效提高工程建设过程中地基的承载能力和稳定性,确保工程的顺利进行。
堆载预压及沉降观测施工方案
堆载预压及沉降观测施工方案为了完成施工期沉降、减小工后沉降,对软基处理段(陆地片石处理、沟塘片石处理、水泥搅拌桩)进行堆载预压。
1、预压施工当路堤填至路床标高后,按设计要求继续超填一定高度填方以进行路基超载预压。
预压填方的施工方法与路基填筑施工相同,其压实度和超高值控制按具体设计图纸要求执行。
根据路面使用年限内工后沉降控制:桥台与路堤相邻处控制在10cm 以下,箱式通道和涵洞部位控制在20cm以下,一般路段控制在30cm以下,本工程软土路基预压期设计为180天,预压方式为等载预压。
预压期沉降量当填筑高度≤1.8m按10cm控制,填筑高度每增加0.5m,预压期沉降量按10cm 递增控制。
预压期结束后,卸去多余填方,并按设计要求施工路基防护工程。
2、沉降观测①观测点位的布置沉降观测采用布设沉降板进行观测,沉降板布置在左路肩、路中、右路肩三处。
一般软土地段沿纵向每隔100~200m布设一观测断面,预压施工高度超过5m的路段,纵向每50m设一观测断面。
桥头路段设置2~3个观测断面,此外在两个桥梁的一侧桥台处设一观测断面。
②观测频率沉降观测:施工期间,每填筑一层观测一次。
填筑间歇期间,每3天观测一次。
预压期间,第1个月每3天观测一次,2~3个月每7天观测一次,第4个月起每半个月观测一次,直至铺筑路面前。
侧向位移观测:水平位移测定时间与沉降监测同步,路基填筑一层水平位移至少观测一次。
当路基填土高度超过2.5m或接近极限填筑高度时,水平位移观测频率与沉降监测同步。
3、路基填筑动态控制为了确保路堤填土的安全,防止地基失稳,加载填土的速率必须综合多方面因素来确定。
设计采用的平均速率为:水泥搅拌桩处理路段及填高小于4m的路段取15cm/d,同时考虑每月填土高度≤1m,施工期间再根据路堤稳定观测的结果予以适当的调整。
路堤填筑过程中,若中心日沉降量达到 1.0cm/d,或日侧向位移量达到0.5cm/d时,标志着不稳定状态的出现,应立即停止加载。
堆载预压施工方案

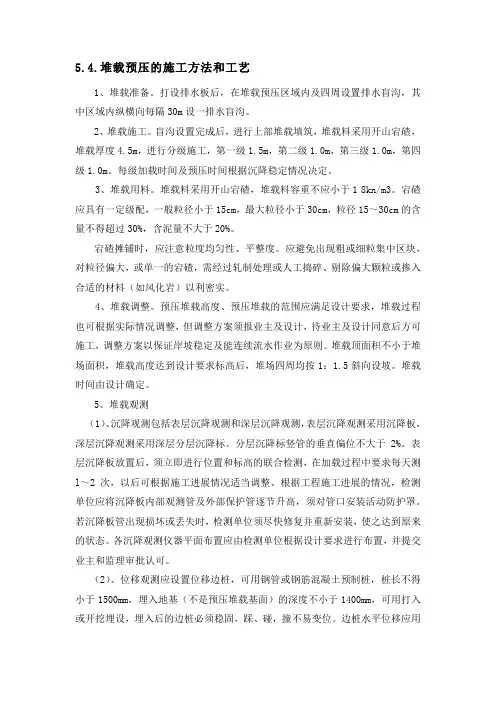

5.4.堆载预压的施工方法和工艺1、堆载准备。
打设排水板后,在堆载预压区域内及四周设置排水盲沟,其中区域内纵横向每隔30m设一排水盲沟。
2、堆载施工。
盲沟设置完成后,进行上部堆载填筑,堆载料采用开山宕碴,堆载厚度4.5m,进行分级施工,第一级1.5m,第二级1.0m,第三级1.0m,第四级1.0m。
每级加载时间及预压时间根据沉降稳定情况决定。
3、堆载用料。
堆载料采用开山宕碴,堆载料容重不应小于1 8kn/m3。
宕碴应具有一定级配,一般粒径小于15cm,最大粒径小于30cm,粒径15~30cm的含量不得超过30%,含泥量不大于20%。
宕碴摊铺时,应注意粒度均匀性、平整度。
应避免出现粗或细粒集中区块,对粒径偏大,或单一的宕碴,需经过轧制处理或人工捣碎、剔除偏大颗粒或掺入合适的材料(如风化岩)以利密实。
4、堆载调整。
预压堆载高度、预压堆载的范围应满足设计要求,堆载过程也可根据实际情况调整,但调整方案须报业主及设计,待业主及设计同意后方可施工,调整方案以保证岸坡稳定及能连续流水作业为原则。
堆载顶面积不小于堆场面积,堆载高度达到设计要求标高后,堆场四周均按1:1.5斜向设坡。
堆载时间由设计确定。
5、堆载观测(1)、沉降观测包括表层沉降观测和深层沉降观测,表层沉降观测采用沉降板,深层沉降观测采用深层分层沉降标。
分层沉降标竖管的垂直偏位不大于2%。
表层沉降板放置后,须立即进行位置和标高的联合检测,在加载过程中要求每天测l~2次,以后可根据施工进展情况适当调整。
根据工程施工进展的情况,检测单位应将沉降板内部观测管及外部保护管逐节升高,须对管口安装活动防护罩。
若沉降板管出现损坏或丢失时,检测单位须尽快修复并重新安装,使之达到原来的状态。
各沉降观测仪器平面布置应由检测单位根据设计要求进行布置,并提交业主和监理审批认可。
(2)、位移观测应设置位移边桩,可用钢管或钢筋混凝土预制桩,桩长不得小于1500mm,埋入地基(不是预压堆载基面)的深度不小于1400mm,可用打入或开挖埋设,埋入后的边桩必须稳固,踩、碰,撞不易变位。
聚酯排水板堆载预压施工方案
聚酯排水板堆载预压施工方案1. 简介本文档旨在提供一份聚酯排水板堆载预压施工方案,以指导相关人员进行施工操作。
2. 施工准备在进行聚酯排水板堆载预压施工之前,需要做好以下准备工作:- 确定施工区域和场地,确保地基稳定。
- 检查材料质量,确保聚酯排水板符合要求。
- 准备必要的施工工具和设备,如起重机械、压路机等。
3. 施工流程3.1 堆载1. 将聚酯排水板按照设计要求堆放在施工区域。
2. 保持聚酯排水板之间的间隔和平整度,避免出现过大的高差。
3.2 预压1. 使用起重机械将压路机移至施工区域。
2. 将压路机按照指定的路径和速度进行预压操作。
3. 确保压路机均匀施力,避免对聚酯排水板造成损坏。
4. 重复进行预压操作,直至达到设计要求的预压深度和密实度。
3.3 检查1. 检查聚酯排水板的堆载状态,确保堆载均匀且符合设计要求。
2. 检查预压效果,确保聚酯排水板达到预期的密实度和稳定性。
4. 安全注意事项在进行聚酯排水板堆载预压施工时,应注意以下安全事项:- 所有施工人员必须佩戴符合要求的个人防护装备。
- 施工现场应设置明显的安全警示标志。
- 确保施工设备和工具的正常操作和维护。
- 防止触电和起重事故,严禁违章操作。
5. 结束语本文档所提供的聚酯排水板堆载预压施工方案,应在专业人员的指导下进行,并确保符合相关法律法规和技术标准。
任何施工操作均须谨慎进行,以确保施工质量和安全性。
>请注意:本文档所提供的内容仅为参考,请在实际施工过程中根据具体情况进行调整和决策。
塑料排水板堆载预压排水固结施工方案
目录一、编制依据 (3)二、概述 (3)三、人员安排 (3)四、机械配置及工期安排. (4)五、施工前准备与技术准备. (4)六、施工方案和施工方法. (5)七、质量保证措施 (13)八、安全生产、环境保护及文明施工措施 (14)深圳市宝安区沙井南环至玉律(B 段)道路工程堆载预压排水固结编制人:________________审核人:________________审批人:________________广东省佛山公路工程有限公司二O—五年十一月堆载预压排水固结施工技术方案一、编制依据1沙井南环至玉律第一合同段工程施工合同。
2、沙井南环至玉律第一合同段工程施工招标文件。
3、国家及交通部现行路基施工技术规范及验收标准等。
4、沙井南环至玉律第一合同段施工图。
二、概述沙井南环至玉律第一合同段区间桩号为K0+67AK1+078,路线全长0.4公里,设计行车速度50公里/小时,城市主干路U级,路基标准宽为70米。
本路段路基范围内的软基分布在K0+678~K1+020面积32039m?分三种方法处理:K0+678~K0+988.5段塑料插板+堆载预压处理;K0+985.5~K1+008.5段采用水泥搅拌桩处理;K1+005.5~K1+020采用旋喷桩处理。
三、人员安排为保证本路段的顺利施工,特成立专门领导小组,其人员组成如下:软基处理工程主要管理人员一览表四、机械配置及工期安排根据本路软基处理工程数量,拟投入2台推土机、5台挖掘机、2台装载机、20台20m3自卸汽车、1台洒水车、2台平地机辅、3台压路机、2台振动插板机、国产BY-5型深层搅拌桩机1台、PH-5B型旋喷桩钻机1台、SNS-H30C型高压泵1台、BW-150型泥浆泵。
具体机械设备与规格型号见后附表:《软基处理机械设备表》。
计划开工日期2015年12月10日,完成日期2015年12月30日五、施工前准备与技术准备(1)、现场前期准备a、在施工前须先做好现场准备工作,在林地一般路基段须先清理、整平场地,清除表土,杂草和浮泥等,并开挖出纵横向排水沟以排除积水,提前做好排水,清表、晾晒、基底处理工作。
堆载预压工程施工方案(3篇)
第1篇一、工程概况本工程位于我国某城市,占地面积约为20000平方米。
工程主要建筑物为一座大型商业综合体,包括地下车库、商业裙楼和塔楼。
为了确保地基的稳定性和承载能力,本项目采用了堆载预压施工技术。
二、施工目的1. 通过堆载预压,加速地基土的固结,提高地基的承载能力。
2. 减少地基沉降,降低地基变形,保证建筑物在使用过程中的稳定性。
3. 优化地基土的应力状态,减少地基不均匀沉降。
三、施工工艺1. 堆载材料选择根据地质勘察报告,本工程地基土主要为粉质黏土,堆载材料应选择砂石等粗粒材料,以加速地基土的固结。
堆载材料粒径应控制在20-50mm之间,含泥量不大于5%。
2. 堆载厚度设计根据地基土的固结特性和建筑物荷载,堆载厚度应满足以下要求:(1)堆载厚度应大于地基土层厚度的2/3。
(2)堆载厚度应使地基土的固结度达到80%以上。
(3)堆载厚度应考虑施工期间地基土的变形。
根据以上要求,本工程堆载厚度设计为6米。
3. 堆载施工工艺(1)场地平整:首先对施工场地进行平整,确保场地标高符合设计要求。
(2)铺设排水系统:在堆载区域铺设排水系统,包括排水沟、排水井等,以排除施工过程中产生的积水。
(3)堆载材料运输:采用自卸汽车将砂石等堆载材料运至施工现场,并按照设计要求进行堆载。
(4)堆载压实:采用振动压路机对堆载材料进行压实,确保堆载厚度均匀,密实度达到设计要求。
(5)监测:在施工过程中,对堆载厚度、密实度、地基沉降等指标进行监测,确保施工质量。
四、施工组织与管理1. 施工组织(1)成立项目经理部,负责施工过程中的全面管理工作。
(2)设立工程技术部,负责施工方案编制、技术交底、施工过程监督等工作。
(3)设立质量安全管理部,负责施工过程中的质量、安全管理工作。
(4)设立物资供应部,负责施工材料的采购、运输、储存等工作。
2. 施工管理(1)严格按照施工方案进行施工,确保施工质量。
(2)加强施工过程中的质量、安全管理,防止安全事故的发生。
堆载预压施工方案
堆载预压施工方案堆载预压施工方案是一种预先施加一定荷载至工程现场,从而避免后期沉降和破坏的施工方法。
下面是一份关于堆载预压施工方案的700字说明。
一、施工背景和目的1. 施工背景:在某些工程项目中,地面土质较松散,沉降问题较为突出,需要采取措施来稳定地基。
2. 施工目的:通过堆载预压施工方法,预先施加荷载以改变地基的应力分布,提高地基的承载能力和稳定性,从而减小建筑物的沉降和破坏风险。
二、施工步骤和方法1. 基础处理:进行详细的地质勘察和土质分析,确定地基的荷载承载能力和沉降风险等级。
根据工程要求,设计合理的基础结构,并进行适当的处理,如埋设预应力锚杆等。
2. 施加荷载:选取适当的荷载方式和施工设备,如使用千斤顶、压力机、挖掘机等,施加预计荷载至地基上。
根据不同的地质和工程要求,可以采用单点荷载、均匀荷载或有序荷载等方法。
3. 荷载监测:在施工过程中,根据设计要求安装合适的荷载监测仪器,对已施加的荷载进行实时监测和记录,以便及时调整施工工艺和荷载参数。
4. 施工控制:根据荷载监测结果和工程进展情况,及时调整施工方案和控制荷载施加量,确保施工成果符合设计要求。
5. 后期处理:根据荷载施加完成后的监测数据,对地基进行评估和分析,并进行必要的后期处理和加固。
三、施工安全措施和质量控制1. 安全措施:在施工过程中,要加强安全教育和培训,确保施工人员的安全意识和技能;严格执行施工规范和操作规程,保证施工过程的安全性;合理安排施工工期,避免施工过程中的安全事故。
2. 质量控制:严格按照设计要求和施工规范进行施工,确保施工质量;定期对施工工艺和仪器设备进行检查和维护,确保施工过程的准确性和可靠性;根据监测结果及时调整施工方案,保证施工成果符合设计要求。
四、施工效果评估和效益分析1. 施工效果评估:根据实际监测数据和现场观察,对施工效果进行评估,确定地基的沉降和稳定情况,评估施工的可行性和可靠性。
2. 效益分析:通过对施工效果和质量的评估,分析堆载预压施工对工程项目的影响和益处。
堆载预压施工方案
堆载预压施工方案一、项目概况该项目是一座桥梁工程,总长度为1000米,设计荷载为100吨。
该项目的承载力要求较高,需要进行堆载预压施工来增加土体的承载力。
二、工程准备工作1.确定施工区域和施工范围。
根据设计荷载大小和工程要求,确定施工区域和施工范围。
2.进行现场勘测。
对施工区域进行勘测,确定土体的性质和状况,为施工方案的制定提供依据。
3.制定施工方案。
根据现场勘测结果和工程要求,制定堆载预压施工方案,包括施工工序、施工方法、施工期限等。
三、施工方案1.施工工序(1)准备工作:清理施工现场,确保施工区域的平整和清洁。
(2)堆载施工:根据设计要求,确定堆载点位和堆载方式。
选择合适的设备进行堆载,如振动式压路机、压实机等。
按照设计要求,逐层进行堆载,直到达到设计要求的承载力。
(3)预压施工:采用水平预压和垂直预压相结合的方式进行预压。
使用预压设备对堆载后的土体进行预压,增加土体的密实性和承载力。
(4)观测和评估:在施工过程中,进行地表沉降观测和土体力学性能测试,监测土体的变化情况,并根据观测结果进行评估和调整施工方案。
2.施工方法(1)堆载施工方法:根据实际情况确定堆载方式,可以采用均压法、均载法、分层施工法等。
结合振动压路机和压实机进行堆载施工,确保土体达到设计要求的承载力。
(2)预压施工方法:采用水平预压和垂直预压相结合的方式进行预压。
水平预压使用预压设备水平挤压土体,增加土体的密实性;垂直预压使用预压设备垂直挤压土体,增加土体的承载力。
3.施工期限根据工程规模和密实程度的要求,确定施工期限。
根据实际施工进度和观测结果,及时调整施工计划,保证施工进度和质量。
四、安全措施1.对施工现场进行安全检查,确保施工区域的安全和清洁。
2.严格遵守施工操作规程,确保施工过程的安全。
3.施工期间,将施工区域进行隔离,确保施工过程的安全。
4.在施工期间,加强对设备的维护和保养,确保设备的正常运行和施工的安全进行。
五、资料和文件制定施工方案的同时,需要进行相关文件和资料的编制和整理,包括工程设计文件、施工图纸、施工许可证等。
堆载预压施工方案
堆载预压施工方案1. 引言本文档为堆载预压施工方案的详细说明。
在施工过程中,堆载预压技术被广泛应用于桥梁、大型建筑等工程的施工中。
本方案将介绍堆载预压的基本概念、施工步骤、注意事项等内容,以指导工程师和施工人员进行正确有效的施工。
2. 堆载预压的基本概念堆载预压是一种通过施加垂直荷载来提前预应力混凝土的技术。
通过施加适量的垂直荷载,在构件未完全硬化之前提前施加预应力,可以改善混凝土的力学性能、减少变形和开裂,并提高结构的承载能力。
3. 堆载预压施工步骤3.1 准备工作在进行堆载预压施工前,需要进行充分的准备工作。
包括但不限于以下内容:- 确定施工方案和施工方法; - 准备所需的堆载装置和设备; - 确保施工现场的安全和通畅。
3.2 搭设堆载装置在施工现场搭设堆载装置,根据工程的需要选择合适的堆载装置。
搭设过程中需要注意以下事项: - 确保堆载装置稳定可靠; - 确保堆载装置能够施加预期的垂直荷载; - 确保堆载装置与构件之间的接触面充分平整。
3.3 施加垂直荷载根据设计要求,在混凝土未完全硬化之前施加垂直荷载。
具体步骤如下: 1. 确保构件表面清洁干燥,并涂抹适量的脱模剂。
2. 通过堆载装置施加预期的垂直荷载,荷载大小应符合设计要求。
3. 荷载施加过程中需保持稳定,避免过度或不足。
4. 荷载施加时间应根据混凝土的硬化情况灵活调整,通常为2-7天。
3.4 荷载卸载混凝土达到设计强度后,对堆载装置进行荷载卸载。
荷载卸载需要谨慎进行,避免造成构件的过度变形或破坏。
4. 注意事项在堆载预压施工过程中,需要注意以下事项: - 确保施工过程中的安全,严格遵守相关规范和标准。
- 充分了解施工现场的土壤和地基条件,确保堆载装置能够承受预期的荷载。
- 控制施加垂直荷载的时间和大小,避免过度或不足对混凝土构件的影响。
- 定期检查堆载装置的稳定性和安全性,确保施工过程的顺利进行。
5. 总结本文档介绍了堆载预压施工方案的基本概念、施工步骤和注意事项。
堆载预压施工方案
堆载预压施工方案1. 引言堆载预压技术是一种在土木工程中常用的预应力技术,通过在构件施加预压力来改善构件的承载能力和变形性能。
本文将介绍堆载预压施工方案的基本原理、施工流程、注意事项等内容。
2. 基本原理堆载预压技术通过在构件上施加垂直向下的预压力,使构件产生一定的初始变形,从而改善构件的承载性能。
在预压力的作用下,构件的初始变形会引起构件内部应力的重新分布,使得构件在荷载作用下变形较小,从而提高了构件的承载能力。
3. 施工流程堆载预压施工方案的基本流程如下:1.确定预压力和预压时间:根据设计要求和实际情况,确定预压力和预压时间。
2.准备施工材料和设备:准备所需的施工材料和设备,包括预压设备、预应力钢筋等。
3.安装预应力钢筋:按照设计要求,在构件中安装预应力钢筋。
4.封闭施工区域:封闭施工区域,确保施工安全和施工质量。
5.施加预压力:使用预压设备对预应力钢筋施加预压力,使构件产生初始变形。
6.持续观测和调整:在施加预压力的过程中,持续观测构件的变形和应力情况,根据需要进行调整。
4. 注意事项在进行堆载预压施工时,需要注意以下事项:•施工现场应严格按照相关规范和要求进行施工,确保施工质量。
•预应力钢筋的安装位置和数量应符合设计要求,确保施工效果。
•预压力和预压时间的确定应结合设计要求和实际情况进行,避免施工过程中出现问题。
•在预压过程中,需持续观测构件的变形和应力情况,并及时进行调整和控制。
•施工过程中要注意施工人员的安全,确保施工过程安全可靠。
5. 结论堆载预压施工是一种常用的预应力技术,通过施加预压力,可以改善构件的承载能力和变形性能。
本文介绍了堆载预压施工方案的基本原理、施工流程和注意事项。
在进行堆载预压施工时,施工人员应严格按照规范和要求进行操作,确保施工质量和施工安全。
堆载预压工程施工方案
堆载预压工程施工方案1. 项目背景堆载预压工程是指在土体中设置预应力锚杆,通过对锚杆施加预压力,使土体在一定范围内均匀而稳定的变形,从而达到增强土体抗剪强度和承载力的目的。
该工程技术广泛应用于地基处理、边坡防护、挡土墙支护等领域。
本文将针对堆载预压工程施工方案进行详细阐述。
2. 施工前准备2.1 设计方案确认在进行堆载预压工程施工前,需对设计方案进行确认。
设计方案包括预压锚杆的布设方案、预应力锚索的选型及预应力力值确定等内容。
确认设计方案后,要进行专业的技术交底,确保施工人员对设计方案的要求和意图有清晰的理解。
2.2 设备准备在施工前,需对所需设备进行准备。
设备主要包括钻机、预应力锚杆锚固头、预应力力值调节器、预应力测量仪器等。
设备的准备要求设备完好、操作方便,并且要进行设备的检查和试运行,确保设备在施工中能正常使用。
2.3 施工人员培训对施工人员进行培训是保证施工质量的重要环节。
施工人员需了解预压工程的基本原理、操作流程、安全事项等内容,并接受相关技术培训。
培训内容包括设备操作、安全防护、应急措施等。
2.4 安全措施在进行堆载预压工程时,要重视安全措施。
在工地周边设置明显的安全警示标志,制定安全生产管理制度,并切实加强安全教育,提高施工人员的安全防护意识。
同时,要配备必要的安全设施,如安全带、安全帽等。
3. 施工流程3.1 岩土勘探在进行堆载预压工程前,需对工程区域进行岩土勘探。
勘探内容包括地质情况、土体性质、地下水位等,以确定预压锚杆的合理布设位置和力值。
勘探结果要经过专业单位的分析和评估,确保设计方案的合理性。
3.2 钻孔施工根据设计要求,在工程区域选址并进行钻孔。
钻孔的深度和直径要符合设计要求,钻孔开挖过程中要注意保持孔壁的稳定,避免产生边坡滑坯。
同时,要根据设计要求设置好孔内清洗管道和排水管道。
3.3 预压锚杆安装在完成钻孔后,进行预压锚杆的安装工作。
安装时应根据设计要求选择合适的预压锚杆规格和长度,并在预压锚杆的一端安装预压锚杆锚固头。
堆载预压施工方案
堆载预压施工方案一. 引言在建筑工程中,为了确保混凝土结构的质量和安全性,常常需要在施工过程中进行预压处理。
预压施工的主要目的是消除混凝土结构中的应力和变形,提高其整体性能。
本文将介绍堆载预压施工方案,包括其原理、步骤和注意事项。
二. 堆载预压原理堆载预压是指在施工过程中通过施加重力荷载来预先增大混凝土结构的内部应力,以改善其力学性能。
通过堆载预压,可以降低混凝土结构的收缩和蠕变,减小裂缝的产生和扩展,并提高承载能力和耐久性。
堆载预压施工原理主要基于以下两个方面:1.应力均匀性原理:在施工过程中,通过施加重力荷载,可以在混凝土结构内部产生均匀的应力分布。
这些应力能够对抗混凝土的收缩和变形,从而减小裂缝的产生。
2.刚度提高原理:堆载预压可以增加混凝土结构的刚度,使其在受到外部荷载时变形较小。
这样能够减小混凝土结构的变形和应力,并提高其承载能力。
三. 堆载预压施工步骤堆载预压施工包括以下基本步骤:1.确定设计参数:根据混凝土结构的设计要求,确定堆载预压的设计参数,包括预压荷载的大小、持续时间和施加方式等。
2.制定施工方案:根据设计参数,制定详细的施工方案,包括预压荷载的施加位置、顺序和施工工艺等。
3.准备工作:在施工前,需要对预压设备进行检查和调试,确保其正常运行。
同时需要将施工现场进行清理,为预压施工做好准备。
4.施加预压荷载:根据施工方案,逐步施加预压荷载。
在施加过程中,需要保持荷载的稳定和均匀,避免过大和过小的荷载导致问题。
5.持续观测和调整:在预压荷载达到设定值后,需要进行持续观测和调整。
根据观测结果,及时调整预压荷载以保证混凝土结构的稳定和安全。
6.结束施工:在完成预压工作后,需要逐步卸载预压荷载,同时进行必要的测试和检查。
确认混凝土结构满足设计要求后,方可结束施工。
四. 堆载预压施工注意事项在进行堆载预压施工时,需要注意以下事项:1.施工设备的调试和维护:在施工前,需对预压设备进行检查和维护,确保其正常运行。
堆载预压施工技术方案
土工布 土工布 排水沟 原地面1 :1. 5 1: 1 围堤 堆载体 堆载体 1:1 1: 围堤 1. 5 原地面 排水沟 堆围载堤预修压筑示示意意图图堆载预压施工技术方案堆载预压范围为堆载体坡顶线圈定的范围,为处理已堆载区与未堆载区的过渡连接,向已堆载区外延 20m 。
堆载体按超载 50%进展设计,以现有地面平均标高 3.5m 为堆载起始标高,一般区域的堆载高度为 5.5m ,堆载高度为 9.0m ;古河道区域的堆载高度为 6.1m ,堆载高度为 9.6m 。
堆载施工前,在堆载区坡脚外 5.0m 位置周边开挖排水沟。
2.4.1 堆载体周边排水措施堆载施工前,堆载区西侧靠近河滨东二路侧排水沟将结合喷水帷幕排水沟组织进展排水。
沟底宽1.5m ,沟底平均标高为1.7,沟深不小于1.5m 。
原地面凹凸不平,因此局部排水沟深度要大于1.5m ,原地面局部地势最高处排水沟深度到达2.2m ,大局部沟深为1.6m 。
当排水沟穿越道路时,在道路下敷设钢管,管径不小于DN700,管底标高在保证与两侧的排水沟全都的前提下,车行道下管顶覆土深度尽量不小于700mm 。
堆载区西侧排水沟平面位置图堆载区西侧排水沟剖面尺寸图卸载区卸载完成后,在堆载体东侧坡脚外延5.0m位置开挖排水沟。
排水沟底面宽度0.5m,深度1.2m,两侧用土工布覆面。
排水沟挖好后,考虑填充确定量的山皮石保持沟浜稳定。
开挖排水沟将沟内积水排至河滨东一路下预留的排水管涵,设置沉淀池(80cm*80cm)及过滤网,将雨积水排入围场河。
2.4.2堆载体围堰及边坡设置堆载体围堰拟承受土工布袋装砂土围堤,并在堆脚打设木桩进展固定,土料承受已有堆载区的砂土,土工布承受不低于 200g/m2 的防老化土工布。
围堤坡度按 1:1.5 把握。
内⑴测量放样首先按业主供给的坐标点和平面定位图进展放样,放出的外围堰位置用毛竹桩予以定位,并在河滨东一路上设置水准点,为围堰施工时测量其高程和沉降量。
堆载预压及沉降观测施工方案
堆载预压及沉降观测施工方案为了完成施工期沉降、减小工后沉降,对软基处理段(陆地片石处理、沟塘片石处理、水泥搅拌桩)进行堆载预压。
1、预压施工当路堤填至路床标高后,按设计要求继续超填一定高度填方以进行路基超载预压。
预压填方的施工方法与路基填筑施工相同,其压实度和超高值控制按具体设计图纸要求执行。
根据路面使用年限内工后沉降控制:桥台与路堤相邻处控制在10cm 以下,箱式通道和涵洞部位控制在20cm以下,一般路段控制在30cm以下,本工程软土路基预压期设计为180天,预压方式为等载预压。
预压期沉降量当填筑高度≤1.8m按10cm控制,填筑高度每增加0.5m,预压期沉降量按10cm 递增控制。
预压期结束后,卸去多余填方,并按设计要求施工路基防护工程。
2、沉降观测①观测点位的布置沉降观测采用布设沉降板进行观测,沉降板布置在左路肩、路中、右路肩三处。
一般软土地段沿纵向每隔100~200m布设一观测断面,预压施工高度超过5m的路段,纵向每50m设一观测断面。
桥头路段设置2~3个观测断面,此外在两个桥梁的一侧桥台处设一观测断面。
②观测频率沉降观测:施工期间,每填筑一层观测一次。
填筑间歇期间,每3天观测一次。
预压期间,第1个月每3天观测一次,2~3个月每7天观测一次,第4个月起每半个月观测一次,直至铺筑路面前。
侧向位移观测:水平位移测定时间与沉降监测同步,路基填筑一层水平位移至少观测一次。
当路基填土高度超过2.5m或接近极限填筑高度时,水平位移观测频率与沉降监测同步。
3、路基填筑动态控制为了确保路堤填土的安全,防止地基失稳,加载填土的速率必须综合多方面因素来确定。
设计采用的平均速率为:水泥搅拌桩处理路段及填高小于4m的路段取15cm/d,同时考虑每月填土高度≤1m,施工期间再根据路堤稳定观测的结果予以适当的调整。
路堤填筑过程中,若中心日沉降量达到 1.0cm/d,或日侧向位移量达到0.5cm/d时,标志着不稳定状态的出现,应立即停止加载。
堆载预压施工方案
目录一、编制依据 ........................................................................................................................................................................................... 1...二、工程概况 ........................................................................................................................................................................................... 1...三、排水固结堆载预压的设计要求...................................................................................................................................................... 1..四、堆载预压目的................................................................................................................................................................................... 4...五、填土速率和卸载标准....................................................................................................................................................................... 4...六、资源配置 ........................................................................................................................................................................................... 5...七、工期安排 ........................................................................................................................................................................................... 5...八、堆载预压的施工............................................................................................................................................................................... 6...九、堆载预压的沉降观测....................................................................................................................................................................... 7...十、卸载及沉降补填............................................................................................................................................................................... 8... 十一、安全保证措施. (10)十一、环境保护措施............................................................................................................................................................................... 8... 十二、堆载预压施工工艺框图 .............................................................................................................................................................. 9..路基堆载预压施工专项方案一、编制依据1、《公路路基设计规范》(JTG D30-2004 );2、《公路软土地基路堤设计与施工技术规范》 (JTJ017-96 );二、工程概况麻涌大道延长线位于东莞市麻涌镇,项目北起西部干道,南交新沙路,路线全长 2.4 公里,拟建场地属于冲积平原地貌单元,地势较开阔,沿线多为闲置地,且穿越 2 条河渠,分别为漳澎运河及另一条当地河渠,本次勘测设计资料表明,合路段为软土路基,主为软土为淤泥,淤泥质粉细砂,其承载力低,孔隙比大,压缩性高,在附加应力作用下变形量大,具有触变及流变的特点,在地震作用下可能产生震陷.此次处理范围包括桥头、及路基,处理对象以淤泥,淤泥质土,淤泥质粉砂为主,兼顾低密度人工填土层,种植土。
堆载预压工程施工方案
堆载预压工程施工方案一、编制依据本方案依据以下文件编制:1.《建筑工程施工质量验收统一标准》GB50300-2013;2.《建筑地基处理技术规范》JGJ79-2012;3.《堆载预压施工技术规程》CJJ120-2008;4. 工程设计文件及图纸;5. 施工现场地质勘察报告;6. 施工经验和类似工程案例。
二、工程概况本工程为某城市轨道交通项目,线路全长约20公里,主要包括地下区间、车站、联络线等。
工程地处平原地区,地形地貌复杂,地质条件较差,主要为软土地基。
根据设计要求,需对线路范围内的软土地基进行堆载预压处理,以提高地基承载力和稳定性。
三、施工准备1. 施工场地平整:清除施工范围内的障碍物、杂物、垃圾等,对场地进行平整,满足堆载预压施工要求。
2. 测量放线:根据设计图纸,进行施工范围内的测量放线,标明堆载预压区域、堆载材料堆放位置等。
3. 排水系统设置:在施工范围内设置完整的排水系统,包括排水沟、排水管、排水井等,确保施工过程中水位控制在地基处理范围以外。
4. 材料准备:根据施工需求,提前准备好堆载材料,如砂石、土石等,并对材料进行质量检验,确保符合施工要求。
5. 施工设备准备:准备好堆载预压施工所需的设备,如挖掘机、装载机、推土机、压路机等。
6. 技术培训:对施工人员进行堆载预压施工技术培训,确保施工过程中严格遵循施工规程。
四、施工工艺及施工参数1. 工艺流程:(1) 施工准备:场地平整、测量放线、排水系统设置、材料准备、设备准备;(2) 堆载材料铺设:按照设计要求,将堆载材料均匀铺设在地基表面;(3) 预压加固:对堆载材料进行压实,使地基产生预压应力,提高地基承载力和稳定性;(4) 监测与调整:对施工过程中地基的变形、应力等进行监测,根据监测数据调整施工参数;(5) 施工质量验收:施工完成后,进行质量验收,确保满足设计要求。
2. 施工参数:(1) 堆载材料类型:根据地质条件、工程需求选择合适的堆载材料;(2) 堆载厚度:根据设计要求,确定堆载材料的厚度;(3) 压实密度:根据地质条件、堆载材料类型,确定合理的压实密度;(4) 预压时间:根据地质条件、堆载材料类型,确定合理的预压时间。
堆载预压(1)
10m第二种方案:堆载预压地基处理方案:★ 预压排水固结法进行地基处理的设计要求:(一)、方案选型和设计:水平排水体系采用集降水井和盲沟。
集降水井直径为800mm ,水井的井口须超过孔口位置最高填土面的高度40~60cm 之间,周边用碎石等滤水,材料包裹;平面位置误差≤5cm;d.井底标高误差≤20cm ;集降水井水深不宜超过100cm ;盲沟0.5×0.5cm ;砂垫层底面需形成一定坡度以利于集水流至集水井,集降水井与砂垫层盲沟连通良好,片面误差≤5cm.(二)、竖向排水系统采用熟料排水板,站区排水板间距1.0×1.0m 。
采用正三角形布置,排水板穿过淤泥层,且进入下伏层 1.0m ,满足以上两者条件之一即可。
排水板采用厚 3.5mm ,宽100mm 的A 型排水板,排水板性能须满足《建筑地基基础工程施工质量验收规范》(GB50202-2002)。
★【堆载预压计算】★一、塑料排水板的单量换算直径及间距:2()2(100 3.5)= 66mm3.14d --100mm -- 3.5mmw b d δπδ+⨯+==塑料排水带宽度为 塑料排水带厚度为1.05 1.05e d s m ==1.05n 160.066d e d w===⇒二、堆载预压参数等取值确定:-331 1.010/-332 0.910/v 80.812-32-388 1.010 3.040.910v ++2222()4 2.034-7-83.57100.310-73.610C cm s h C cm s a C C hF n d Heππβ=⨯=⨯=≈⨯⨯⨯⨯==⨯⨯=⨯+⨯≈⨯、取水平向固结系数 、取竖向固结系数为 (1.05)(800)(1/s ) =0.032(1/d )三、分级加载计算: ① 第一级加载:(1)利用地基的天然地基土抗剪强度计算第一级容许施加的荷载1p :11 5.52 5.528.438.64kPa 1.2u c p K⨯===其中式中系数: K —安全系数取值为1.2C u1—抗剪强度取值由表得8.4kpa 取P 1= 20 kPa 加载速率为2 kPa/d加载时间 12011022p t d === 第一级可施加土高度:(取填土的土的重度为15kN/3m )1120 1.3315p H γ=≈填=(m )加固地基土层平均固结度计算:1[()()]120.810.0320.032100=[(100)()]200.0320.032 =2.226q a t t t i i si U T T e e e t i i pt e e e te ββββ----=---∑-∆∑-⨯----取固结度为70%,式中a 为0.81 则: 0.0320.7=2.226 t 35.8 36ted -≈取天所以:第一级加载时间为10d ,恒载时间为 26天。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水堆载预压施工方案
一、工程概况
1、某干道设计范围西起XXX干道进出口处,沿某镇规划路向东跨XX河、XX路(现状路)、洪XX水道、XX路(现状路),经现状XX 河桥北岸至某镇,跨北海河后接现状外环路,而后路线沿现状外环路至设计终点某镇广深高速出入口现状某立交。
路线沿线经某镇、XX 镇,全长16.09公里。
我项目部负责施工某段,桩号为K0+000-K5+700,总长5700m。
2、某干道XX标地基均为软土地基,除桥头、箱涵基础及部分路基采用水泥搅拌桩加固处理外,其余均为塑料排水板堆载预压排水固结处理方式。
软基处理是影响整个工程成败的关键,为加快工程进度,保证预压期沉降稳定,确保整个路基施工,并保证后续工序的顺利进行,结合本标段实际情况,为尽可能的节约资源,控制成本,堆载部分采用土、石粉、水结合堆载的方式,即底层部分填土(石粉),上部堆水的预压方式。
⑴、土方堆载
堆载土方数量的确定主要考虑以下因素:卸载后路基找平、超预留沉降量的回填及人行道的填筑。
⑵、石粉堆载
堆载石粉数量的确定主要考虑用于路面结构层的施工。
⑶、水堆载
堆载不足部分则用水补充,主要考虑节约资源,控制成本。
二、底层堆载施工
本标段目前已完成全线底层部分堆载。
三、上部水堆载施工
1、施工安排
⑴、K0+000-K2+320段由于人口密集,厂区林立,考虑到安全因素及行车要求,故按设计要求,采用土方(石粉)堆载至顶。
⑵、K2+800-K4+000堆载土方。
⑶、K2+500-K2+800,K4+100-K5+500堆水。
2、施工人员组织
⑴、项目部管理人员
施工现场负责人:XX
安全员:XX
⑵、中队管理人员:XX
⑶、中队安全员:XX
3、施工计划:
计划开工时间:2006年9月6日
计划完工时间:2006年10月20日
4、施工前期准备
⑴、堆水用塑料膜的选用。
土与水的分隔采用高韧塑料膜,即真空预压膜。
主要技术指标如下表(一)
⑵、沉降观测点的保护。
在沉降观测点位置修筑横向堤围,堤围的高度与左右边堤高度相同,且顶宽不小于1米,以利观测沉降。
⑶、堤围高度的计算及堆载截面尺寸的确定。
①、堆水高度及段落(表二)
注:堤围高度为堆水高度加上不小于30cm的高度,段落的划分考虑到当地居民行车及农业生产的要求。
②、截面尺寸:顶宽不小于1.2m,外坡比1:1.25,内坡比1:0.75
5、施工步骤
主要施工步骤:修筑水池围堤→施工监测平台→铺设塑料膜→安放泻水管→注水加载→排水卸载
⑴、修筑水池围堤
为便于人员操作,两边堤围顶宽不小于 1.2m,内坡比按照1:0.75,外坡比按照1:1.25施工,具体高度见表二。
修筑围堤前,底层堆载全宽度范围内压路机静压一遍。
考虑到我标段施工车辆的行驶、当地居民的农业生产要求及集水井抽水的施工,故沿路线中线修筑一条便道(平面位置见后附示意图),填筑时必需分层填筑至顶(每层30cm),碾压密实,压实度不小于85%。
为确保两侧围堤密实坚固,填筑时按照不小于3.5m宽度分层填筑至顶(每层30cm),碾压密实,压实度不小于85%,填筑剩余50 cm,掺加1%水泥,而后再削坡成形。
⑵、施工监测平台
在施工堆载过程中,保证监测数据不被影响,及时给工程提供准确的数据依据,结合观测点设置施工监测平台。
在沉降观测点位置修筑横向堤围,堤围的高度与左右边堤高度相同,且顶宽不小于1米,以利观测沉降。
⑶、铺设塑料膜
在完成上述工作后,应先拣除表面的尖棱小石子、尖锐贝壳及其他杂物,并大致平整表面。
待埋设完观测仪器后,用人工将塑料膜铺放覆盖整个单元块。
然后将膜体周边用淤泥、粘土回填压实。
注意事
项:铺设塑料膜不能张拉过紧,预留适当松驰度。
⑷、安放泻水管
为了保证加载荷载的稳定,及雨水天气时的排水需要,在每个单元底部均预埋200PVC管作为泻水管,用以控制加载界面及以后排水卸载之用。
在泻水孔位置需穿破塑料膜的接头位置,采用双层塑料膜并用水胶布与泻水管包裹缠死处理,以防渗水。
安放泻水管时考虑池与池之间的连通及排放到外围河涌,避免多余水排放到蕉地。
⑸、注水加载
配合沉降观测单位提供的加载速度,用抽水机注水,平时水位的维持主要利用抽排集水井的水。
⑹、排水卸载
根据施工监测资料,分析地基处理效果,达到设计沉降要求时方可卸载。
卸载时需考虑排放时的流量,分次排放。
四、质量安全措施
⑴、认真贯彻“质量是关键,质量是保证,质量是信誉,质量是效益”的质量方针,完善质量保证体系,强化质量管理。
⑵、严格遵照施工组织设计进行施工,认真执行监理工程师的指令,密切配合监理工程师工作,虚心接受监理工程师对本工程的质量监督和检查。
⑶、外边坡的防雨冲刷。
采用人工夯实,并用少量水泥粉覆面。
⑷、排水系统的维护。
考虑堆载预压期间多在雨季,对于超过预压水位的水量通过泻水孔自动排出。
⑸、注水堆载期间的安全维护。
沿堤围四周设置施工警戒线,标志明显安全警示牌,杜绝非现场施工人员进入堤内。
⑹、派专人巡视检查,如有异常及时汇报处理。
