混凝土试块制作作业指导书

为规范混凝土试块制作、确保混凝土质量,特制订本作业指导书。

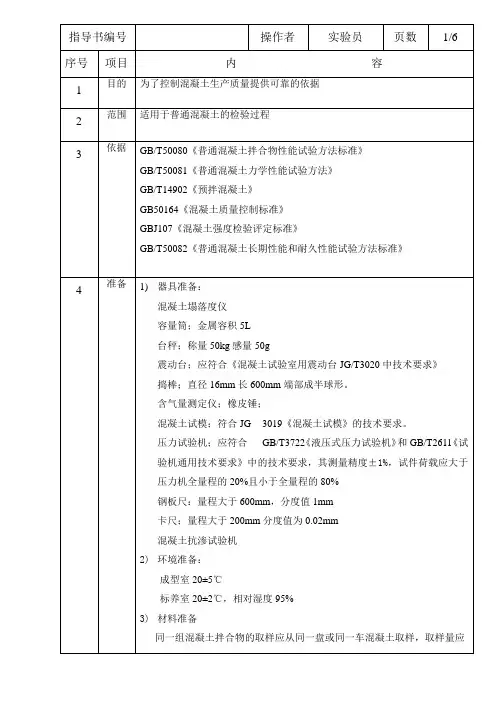

一、待混凝土塌落度稳定后,从符合塌落度要求的一车混凝土的中间1/3处取料制作试块,取料不少于0.05立方米(最好用小推车取料);

二、制作试块前须对所用的试模进行检查,试模内表面光滑平整,不平整度应为每100mm不超过0.05mm,组装后各相邻面的不垂直度不应超过+0.5度;试模尺寸符合要求,对于150mm试模,制作前应用直尺量四个边长和对角线长度(边长150mm+1mm,对角线212mm+1mm);

三、在制作试块前应将试模清理干净,并在试模的外壁和内壁涂以机油或脱模剂;

四、混凝土试块在人工制作插捣时(塌落度应大于70mm),混凝土拌合物应分两层装入三个试模,每层装料厚度应大致相等。插捣用的钢制捣棒应为长600mm,直径16mm,端部磨圆的光圆钢筋;

五、在装入第一层后,插捣时捣棒应保持垂直,不得倾斜,插捣应按螺旋方向从边缘向中心均匀进行,捣棒应达到试模底部,插捣次数不应少于30次(150mm试模);

六、在装入第二层后,插捣时捣棒也应保持垂直,不得倾斜,应按螺旋方向从边缘向中心均匀进行插捣,捣棒应穿入第一层深度约20-30mm,并用抹刀沿试模内壁插入数次,插捣次数不应少于30次,插捣完后,刮除多余的混凝土,并用抹刀抹平;

七、试块拆模后应立即放在温度为20+3℃,湿度为90%以上的标养室中或养护箱中养护。当无标养箱或标准养护室时,混凝土试块也可在20+3℃的不流动水中养护。养护用水不得呈酸性。

抄送:项目部、施工队

抄报:建安公司总工办、生产技术处

建安公司质安处

2003年3月28日
