毛石混凝土挡土墙
毛石混凝土挡土墙施工设计方案
毛石混凝土挡土墙施工设计方案一、工程概况本工程位于山区,地势较陡,土质较松软。
该毛石混凝土挡土墙的设计高度为5米,长度为50米。
要求挡土墙具有较好的抗滑性能和排水性能。
二、设计方案1.基坑开挖根据土质情况,基坑开挖深度应达到2米。
开挖后应清理基坑内残留的杂物和泥土,并确保基坑底部平整。
2.基础处理在基坑底部铺设一层透水性较好的过滤层,如细砂石层,厚度约为20cm。
然后浇筑基础混凝土,混凝土强度应满足设计要求,并设置必要的钢筋增强。
3.毛石混凝土挡土墙施工(1) 毛石挡土墙的面皮均由块状或板状毛石垒砌而成。
毛石大小应控制在20-40cm,形状应尽量规则,表面平整,无尖锐边角,以免对墙体结构产生影响。
(2)挡土墙后方设置排水层,在基坑底部与挡土墙背面之间设置一层透水性好的均质土层,作为排水层;并在排水层的顶部设置排水管,将排水管连接至合适的排水系统,确保排水顺畅。
(3)垫层处理。
在排水层上,与挡土墙外表面接触的区域设置一层均质土垫层,其目的是平整基面,以便砌筑挡土墙。
(4)毛石挡土墙的垒砌工艺采用梯形渐进式垒砌,即从底部开始,按照设计要求依次向上垒砌。
垒砌过程中应注意对挡土墙的水平和垂直度的控制,确保墙体的整体稳固性。
(5)在挡土墙的背面设置加固带,可以采用钢筋网等材料,并与挡土墙结构相连接,以提高整体的抗滑性。
4.挡土墙表面处理(1)首先清理挡土墙表面的杂物和泥土。
(2)使用适当的腻子材料将挡土墙表面进行平整处理,以便后续的涂层施工。
(3)在挡土墙表面涂刷适当的防水涂层,以提高挡土墙的抗渗性和耐久性。
5.施工安全措施在施工过程中,要严格按照相关工程规范和安全操作规程进行操作,并采取必要的防护措施,如搭设安全网、设置防护栏杆等,确保施工人员的安全。
三、施工进度安排以上为毛石混凝土挡土墙施工设计方案的简要说明,设计方案应根据具体工程情况进行调整和优化。
在施工中要严格按照设计要求和工程规范进行操作,确保施工质量和安全。
毛石混凝土挡土墙
毛石混凝土挡土墙 Company number:【0089WT-8898YT-W8CCB-BUUT-202108】1.毛石混凝土挡土墙毛石挡土墙没有固定规格,但是有要求,要求如下:1):毛石挡土墙是用平毛石或乱毛石与砌成。
毛石挡土墙的砌筑要点与基本相同。
2):石砌挡土墙除按石墙规定砌筑外还需满足下列要求:毛石挡土墙的砌筑,要求毛石的中部厚度不宜小于20cm;每砌3~4皮毛石为一个分层高度,每个分层高度应找平一次;外露面的灰缝宽度不得大于40mm,上下皮毛石的竖向灰缝应相互错开80mm以上;应按照设计要求收坡或退台,并设置泄水孔。
泄水孔当设计无规定时,施工中应符合下列规定:①泄水孔应均匀布置,在每米高度上间隔2m左右设置一个泄水孔;②泄水孔与土体间铺设各为300mm、厚200mm的卵石或碎石作疏水层。
在砌筑挡土墙时,还应按规定留设伸缩缝。
料石挡土墙宜采用同皮内丁顺相间的砌筑形式。
当中间部分用毛石填砌时,丁砌料石伸入毛石部分的长度不应小于200mm。
2.施工工艺方案一:1、毛石掺量为35%,毛石粒径200~300mm。
2、将普通砼搅拌完毕后,在需要浇注砼的砖模内先浇注一层约15cm左右厚的C20普通砼,然后在普通砼上投放一层毛石,毛石均匀抛撒,然后接着在铺好的毛石上继续浇注砼(该层砼必须将毛石履盖密实,并留有余地),这样交替浇注,最后一层用砼将毛石盖住并振捣密实。
毛石与毛石之间应留有一定的间隙,不能直接接触形成堆砌,必须要用砼填充,(以毛石之间能让砼充盈密实为准),毛石表面清洁,毛石与砖模间应留有一定的间距(以振捣时不损坏砖模并不得有毛石外露为原则),毛石投放时,用塔吊及汽车吊配合投放,不得随意乱抛,在抛石较密的地方,应有专人进行二次投放以确保毛石间被混凝土填充。
方案二:二、技术要求和质量标准;1、标高要求:偏差不得大于±5cm。
2、平整度要求:平整度偏差不得大于±5cm。
基槽清理→砼垫层→模板安装→砼浇筑→砼振捣→将构造柱钢筋插入,按轴线位置校对、固定。
j毛石混凝土挡土墙施工方案(改1监理)
j毛石混凝土挡土墙施工方案(改1监理)一、引言挡土墙是土木工程中常见的一种构筑物,用于抵抗土体的侧压,防止土体滑坡等。
j毛石混凝土挡土墙是一种结合了自然石材美观性和混凝土强度的挡土墙结构。
本文将介绍j毛石混凝土挡土墙的施工方案,在施工过程中应注意的关键点进行详细说明。
二、施工准备1. 物料准备•水泥•砂子•碎石•钢筋•j毛石2. 设备准备•挖掘机•混凝土搅拌机•压路机•手持振动器•钢筋切割机三、施工流程1. 地基处理1.在挡土墙设计的位置进行地面标高标定。
2.使用挖掘机对地基进行挖掘,保证挡土墙的基础坚固。
2. 混凝土浇筑1.在地基挖掘后,进行基础垫层的铺设,确保均匀并细致。
2.将预先配制好的混凝土倒入基础坑内,采用振捣方法使混凝土浇筑均匀、密实。
3. j毛石铺设1.按照设计要求将j毛石按尺寸要求进行堆放,每块石头要严格保证水平和垂直。
2.使用碎石填充石头之间的缝隙,既可以美化墙面又能加强墙体整体强度。
四、施工质量控制1. 施工后检查1.检查j毛石铺设是否符合设计要求,是否水平、垂直。
2.检查混凝土浇筑是否均匀、密实。
3.检测挡土墙的抗压强度是否符合设计要求。
2. 安全措施1.施工过程中要做好安全防护,避免事故发生。
2.施工现场要进行定期整理,确保施工秩序。
五、施工注意事项1.在施工过程中,要保证j毛石和混凝土的配合比例正确。
2.施工时要注意严格按照设计图纸要求进行操作,确保挡土墙结构的牢固性。
六、总结本文详细介绍了j毛石混凝土挡土墙的施工方案,在施工过程中需要注意的要点,如地基处理、混凝土浇筑、j毛石铺设、施工质量控制等方面均有详细描述。
希望本文对j毛石混凝土挡土墙的施工提供一定的参考和指导。
毛石混凝土挡土墙施工方案1
毛石混凝土挡土墙施工方案1一、施工前准备在进行毛石混凝土挡土墙的施工前,需进行如下准备工作: 1. 确定施工区域:根据设计要求,确定毛石混凝土挡土墙的位置和长度。
2. 准备材料和工具:准备好所需的毛石、混凝土、钢筋、模板、搅拌机等施工所需的材料和工具。
3. 确定施工方案:根据设计图纸和施工要求,制定施工方案,包括施工工序和时间安排等。
二、施工工序1. 地基处理1.1 在施工区域清理地面,除去杂物和污物。
1.2 根据设计要求,在地面上标志出挡土墙的位置和长度。
1.3 将地面表层掏去一定深度,铺设碎石或砾石作为垫层,进行夯实,保证地基坚实。
1.4 在地基上浇筑一层厚度适中的碎石混凝土作为基础层,进行找平,以确保基础平整牢固。
2. 挡土墙主体施工2.1 制作挡土墙的模板,根据设计要求进行定位和安装。
2.2 在模板内部搭设钢筋骨架,根据设计规范进行绑扎。
2.3 将毛石按照设计要求逐层铺设在模板内部,确保石头之间紧密贴合。
2.4 混凝土搅拌均匀后,将其倒入模板内,用振捣棒进行振实,确保混凝土充实并不会产生空隙。
2.5 待混凝土凝固后,拆除模板,修整挡土墙表面。
三、施工质量要求1.确保挡土墙的设计尺寸和外观质量符合相关规范和标准要求。
2.毛石应该均匀分布,不得有大的空隙或错位现象。
3.混凝土投入后应及时振实,以确保其密实度和强度。
四、施工安全注意事项1.施工现场应搭建围挡,设置明显的安全警示标志。
2.施工人员应穿戴好安全防护用具,如安全帽、手套、安全鞋等。
3.搅拌机等施工机械的操作应由合格人员进行,注意操作规程,不得擅自操作。
五、施工总结毛石混凝土挡土墙是一种常用的园林景观砌筑方式,施工过程中需严格按照设计方案和要求进行操作,保证施工质量和施工安全。
通过合理的施工准备、高标准的工序执行和严谨的质量要求,可以确保挡土墙的稳固耐用,达到设计效果。
毛石混凝土挡土墙施工方案
毛石混凝土挡土墙施工方案毛石混凝土挡土墙是一种采用毛石和混凝土砌筑的结构,用来防止土体滑坡、土方崩塌等情况发生,有较好的固土效果。
以下是毛石混凝土挡土墙的施工方案。
1. 场地准备:首先需要对挡土墙的施工场地进行清理和平整,清除杂物和硬化物质,并对场地进行勘测和测量,确定挡土墙的位置、高度和长度。
2. 基础施工:根据设计要求,挡土墙基础应该牢固稳定。
在地面上进行挖坑,坑的深度根据设计要求确定,一般为挡土墙高度的1/4。
然后在坑底铺设一层厚度为10-15厘米的砂石垫层,再在其上浇筑混凝土基础。
基础底部可采用加固网,提高基础的承载力。
3. 毛石砌筑:在基础混凝土刚浇筑完毕后,立即开始进行毛石的砌筑。
选择质量好、形状规则的毛石,根据设计要求和墙体线型进行砌筑。
把毛石按照大小分类摆放在场地附近,以便选取合适的石块进行砌筑。
4. 砼浇筑:毛石砌筑完毕后,应在石缝中灌注混凝土,以加强挡土墙的整体稳定性。
混凝土的配合比应符合设计要求,采用机械搅拌和机械输送方式进行浇筑。
浇筑过程中要注意灌注均匀,使混凝土充实到毛石的空隙中,并用专用的振动器进行振动,以排除混凝土内部的气泡。
5. 墙体养护:混凝土浇筑完毕后,需要进行养护。
养护时特别要注意避免强阳光直射、干燥和风沙等恶劣天气对混凝土的损害。
常见的养护方法有:覆盖细土、湿棉被、蒙湿麻袋等方式,保持墙体湿润。
6. 挡土墙后填土:挡土墙上方填土要满足设计要求,并根据需要进行分层压实。
填土厚度的计算应根据土体性质、挡土墙高度和土壤侧压力等参数进行,并进行必要的排水处理,避免土体过于湿润。
以上是毛石混凝土挡土墙的施工方案。
在施工过程中,必须严格按照设计要求进行操作,并根据实际情况进行调整和改进,以确保挡土墙的安全可靠性和施工质量。
同时,施工人员也要注意安全,佩戴必要的个人防护装备,确保施工过程中不发生意外事故。
毛石混凝土挡土墙

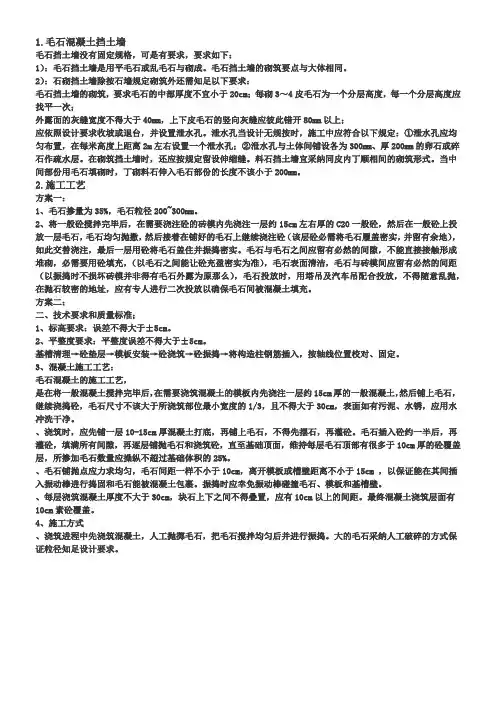

1.毛石混凝土挡土墙毛石挡土墙没有固定规格,可是有要求,要求如下:1):毛石挡土墙是用平毛石或乱毛石与砌成。
毛石挡土墙的砌筑要点与大体相同。
2):石砌挡土墙除按石墙规定砌筑外还需知足以下要求:毛石挡土墙的砌筑,要求毛石的中部厚度不宜小于20cm;每砌3~4皮毛石为一个分层高度,每一个分层高度应找平一次;外露面的灰缝宽度不得大于40mm,上下皮毛石的竖向灰缝应彼此错开80mm以上;应依照设计要求收坡或退台,并设置泄水孔。
泄水孔当设计无规按时,施工中应符合以下规定:①泄水孔应均匀布置,在每米高度上距离2m左右设置一个泄水孔;②泄水孔与土体间铺设各为300mm、厚200mm的卵石或碎石作疏水层。
在砌筑挡土墙时,还应按规定留设伸缩缝。
料石挡土墙宜采纳同皮内丁顺相间的砌筑形式。
当中间部份用毛石填砌时,丁砌料石伸入毛石部份的长度不该小于200mm。
2.施工工艺方案一:1、毛石掺量为35%,毛石粒径200~300mm。
2、将一般砼搅拌完毕后,在需要浇注砼的砖模内先浇注一层约15cm左右厚的C20一般砼,然后在一般砼上投放一层毛石,毛石均匀抛撒,然后接着在铺好的毛石上继续浇注砼(该层砼必需将毛石履盖密实,并留有余地),如此交替浇注,最后一层用砼将毛石盖住并振捣密实。
毛石与毛石之间应留有必然的间隙,不能直接接触形成堆砌,必需要用砼填充,(以毛石之间能让砼充盈密实为准),毛石表面清洁,毛石与砖模间应留有必然的间距(以振捣时不损坏砖模并非得有毛石外露为原那么),毛石投放时,用塔吊及汽车吊配合投放,不得随意乱抛,在抛石较密的地址,应有专人进行二次投放以确保毛石间被混凝土填充。
方案二:二、技术要求和质量标准;1、标高要求:误差不得大于±5cm。
2、平整度要求:平整度误差不得大于±5cm。
基槽清理→砼垫层→模板安装→砼浇筑→砼振捣→将构造柱钢筋插入,按轴线位置校对、固定。
3、混凝土施工工艺:毛石混凝土的施工工艺,是在将一般混凝土搅拌完毕后,在需要浇筑混凝土的模板内先浇注一层约15cm厚的一般混凝土,然后铺上毛石,继续浇捣砼,毛石尺寸不该大于所浇筑部位最小宽度的1/3,且不得大于30cm,表面如有污泥、水锈,应用水冲洗干净。
毛石混凝土挡土墙(完整资料).doc
【最新整理,下载后即可编辑】1.毛石混凝土挡土墙毛石挡土墙没有固定规格,但是有要求,要求如下:1):毛石挡土墙是用平毛石或乱毛石与水泥砂浆砌成。
毛石挡土墙的砌筑要点与毛石基础基本相同。
2):石砌挡土墙除按石墙规定砌筑外还需满足下列要求:毛石挡土墙的砌筑,要求毛石的中部厚度不宜小于20cm;每砌3~4皮毛石为一个分层高度,每个分层高度应找平一次;外露面的灰缝宽度不得大于40mm,上下皮毛石的竖向灰缝应相互错开80mm以上;应按照设计要求收坡或退台,并设置泄水孔。
泄水孔当设计无规定时,施工中应符合下列规定:①泄水孔应均匀布置,在每米高度上间隔2m左右设置一个泄水孔;②泄水孔与土体间铺设长宽各为300mm、厚200mm的卵石或碎石作疏水层。
在砌筑挡土墙时,还应按规定留设伸缩缝。
料石挡土墙宜采用同皮内丁顺相间的砌筑形式。
当中间部分用毛石填砌时,丁砌料石伸入毛石部分的长度不应小于200mm。
2.施工工艺方案一:1、毛石掺量为35%,毛石粒径200~300mm。
2、将普通砼搅拌完毕后,在需要浇注砼的砖模内先浇注一层约15cm左右厚的C20普通砼,然后在普通砼上投放一层毛石,毛石均匀抛撒,然后接着在铺好的毛石上继续浇注砼(该层砼必须将毛石履盖密实,并留有余地),这样交替浇注,最后一层用砼将毛石盖住并振捣密实。
毛石与毛石之间应留有一定的间隙,不能直接接触形成堆砌,必须要用砼填充,(以毛石之间能让砼充盈密实为准),毛石表面清洁,毛石与砖模间应留有一定的间距(以振捣时不损坏砖模并不得有毛石外露为原则),毛石投放时,用塔吊及汽车吊配合投放,不得随意乱抛,在抛石较密的地方,应有专人进行二次投放以确保毛石间被混凝土填充。
方案二:二、技术要求和质量标准;1、标高要求:偏差不得大于±5cm。
2、平整度要求:平整度偏差不得大于±5cm。
基槽清理→砼垫层→模板安装→砼浇筑→砼振捣→将构造柱钢筋插入,按轴线位置校对、固定。
毛石混凝土挡土墙
引言概述:毛石混凝土挡土墙是一种常见的土木工程结构,用于抵御土壤侧压力和控制土体的侵蚀。
它由毛石和混凝土组成,在土体工程中扮演着重要的角色。
本文将对毛石混凝土挡土墙的结构、施工工艺、设计要点、优缺点以及在实际工程中的应用进行详细阐述。
正文内容:1.毛石混凝土挡土墙的结构1.1砌体结构:毛石块与混凝土交替排列1.2主要组成部分:毛石、混凝土、钢筋等1.3基础结构:基础、护坡等2.毛石混凝土挡土墙的施工工艺2.1煤场准备:材料采购及准备工作2.2基础施工:地基处理、基础浇筑等2.3毛石填筑:石料处理、摆放与填筑2.4混凝土浇筑:配合比设计、浇筑工艺等2.5后续工序:防渗处理、护坡建设等3.毛石混凝土挡土墙的设计要点3.1土体力学参数的确定:土壤压力、土体稳定性等3.2挡土墙的整体稳定性设计:抗滑稳定性、抗倾覆稳定性等3.3毛石与混凝土的界面粘结设计:胶结强度、锚固长度等3.4毛石填筑的选择与设计:毛石尺寸、夯实要求等3.5钢筋配筋与混凝土设计:横向钢筋、纵向钢筋等4.毛石混凝土挡土墙的优缺点4.1优点:稳定性好、施工简便、经济性高4.2缺点:施工周期长、对原地土壤要求高、不适用于高度超过一定限制的挡土墙5.毛石混凝土挡土墙在实际工程中的应用5.1城市建设领域:公路、铁路挡土墙5.2水利工程领域:堤坝、水库挡土墙5.3环境治理领域:边坡防护、土壤保持工程总结:毛石混凝土挡土墙作为一种常见的土木工程结构,在土体工程中具有广泛的应用。
它通过合理的结构设计和施工工艺,能有效抵御土壤侧压力,保护土体稳定。
尽管施工周期长且对原地土壤要求较高,但其稳定性好、施工简便、经济性高的特点使其在城市建设、水利工程和环境治理等领域得到了广泛应用,并取得了良好的效果。
在今后的土木工程建设中,毛石混凝土挡土墙仍将继续发挥重要作用。
毛石混凝土挡土墙
毛石混凝土挡土墙毛石混凝土挡土墙,又称为石面挡土墙、拼石挡土墙,是利用毛石做表面覆盖物的一种挡土墙结构。
因为毛石的表面不规则且具有天然的质感,所以这种结构的挡土墙不仅有很好的防护效果,而且还具有很强的装饰性,因此在建筑和城市的防护工程中应用广泛。
一、毛石混凝土挡土墙的设计原理毛石混凝土挡土墙的设计原理,主要由以下几个方面考虑:1、地形和地貌:要首先考虑到工程所在的地理区域和地理条件,包括地形、地貌、陆地或海洋等,以及周边自然环境的影响。
2、地质条件:要考虑到工程所在地的地质状况,包括土地、岩石、水文条件等,以及与之相关的工程技术和材料的选择。
3、建筑需求:要考虑到工程的建筑需求,包括结构安全、耐用性、美观等方面。
二、毛石混凝土挡土墙的施工工艺毛石混凝土挡土墙的施工工艺主要由以下几个步骤组成:1、石材准备:毛石的加工应该选择成熟的石材厂家,离工地近的优先考虑,规格一致,颜色相近,泛边和吸水性低的石材作为连续整体采购,准确计划,严格按照分钟递交。
2、框架搭建:在挡土墙设计和位置确定后,要根据设计图将框架建立起来。
框架可以由钢筋和木材组成,基本上就是将钢筋用木材绑住,再把整个框架固定在挡土墙的基础上。
3、混凝土浇筑:挡土墙的混凝土是由水泥、砂子、骨料和加水剂等组成的,混凝土由混凝土搅拌车运输到现场,然后由浇筑机将混凝土装入挡土墙的框架中,最后通过震动和振动的方式,使混凝土变得更加紧实。
4、石材抛光:浇筑完毕后的表面石材就需要进行抛光了,这一步主要是为了使用光洁的表面提高美观度,并且去除粗糙的表面。
5、清洁和维护:完成挡土墙的清洁和维护工作可以提高其使用寿命和安全性。
这也是保证墙面永久稳定的一项重要任务。
三、毛石混凝土挡土墙的应用领域毛石混凝土挡土墙的应用领域很广,包括以下几个方面:1、围墙:毛石混凝土挡土墙是非常理想的围墙结构,因为它既具有防护性,又具有装饰性。
2、建筑立面:毛石混凝土挡土墙不仅可以用于道路和城市环境的防护工程,也可以用于住宅和商业建筑的立面装饰,美观性非常优异。
毛石混凝土挡土墙
毛石混凝土挡土墙在建筑和土木工程领域,毛石混凝土挡土墙是一种常见且重要的结构形式。
它不仅能够有效地抵抗土体的侧向压力,保障边坡的稳定,还能为场地提供有效的分隔和支撑。
毛石混凝土挡土墙,顾名思义,是由毛石和混凝土两种主要材料组合而成。
毛石通常是未经精细加工的大块石料,具有不规则的形状和尺寸。
而混凝土则是由水泥、砂、石子和水按照一定比例混合搅拌而成的建筑材料。
毛石在毛石混凝土挡土墙中的作用不可小觑。
一方面,毛石的存在可以增加墙体的体积,从而减少混凝土的用量,降低工程成本。
另一方面,毛石的不规则形状和较大的尺寸能够增加墙体的抗剪强度和抗弯能力,提高挡土墙的稳定性和承载能力。
混凝土在其中则发挥着粘结和填充的作用。
它将毛石紧密地粘结在一起,形成一个整体,同时填充毛石之间的空隙,使墙体更加密实,具备良好的防水和抗渗性能。
在设计毛石混凝土挡土墙时,需要考虑多个因素。
首先是墙体所承受的土压力大小和分布情况。
这需要对土体的性质、边坡的高度和坡度等进行详细的勘察和分析。
根据土压力的计算结果,确定挡土墙的截面形状和尺寸,以保证墙体能够承受住土体的侧向压力而不发生破坏。
其次是基础的设计。
毛石混凝土挡土墙的基础必须具备足够的承载能力和稳定性,以防止墙体下沉或倾斜。
基础的深度和宽度通常根据地质条件、墙体高度和土压力大小等因素来确定。
在软弱地基上,可能需要采用特殊的基础处理方法,如桩基础、换填垫层等。
再者是排水设计。
良好的排水系统对于毛石混凝土挡土墙的稳定性至关重要。
如果墙后土体中的水分不能及时排出,会增加土压力,降低土体的抗剪强度,从而影响挡土墙的稳定性。
因此,通常在挡土墙的墙身设置排水孔,在墙后设置排水盲沟或排水垫层,将水分迅速排出。
施工过程是确保毛石混凝土挡土墙质量的关键环节。
在施工前,需要对原材料进行严格的检验和筛选,确保毛石的质量和尺寸符合要求,混凝土的配合比准确无误。
施工时,首先要进行基础的开挖和处理。
基础的底面必须平整、坚实,符合设计要求。
毛石混凝土挡土墙
毛石混凝土挡土墙在建筑工程和土木工程领域,毛石混凝土挡土墙是一种常见且重要的结构形式。
它不仅能够有效地阻挡土体、岩石等的侧向压力,还能为场地提供稳定的边界和支撑。
毛石混凝土挡土墙的构成相对较为复杂。
毛石是指不成形的石料,处于未经加工的自然状态,通常具有较大的尺寸和不规则的形状。
混凝土则是由水泥、骨料(如砂、石子)、水以及外加剂等按照一定比例混合而成的人造材料。
将毛石与混凝土巧妙地结合在一起,就形成了毛石混凝土这种兼具强度和经济性的建筑材料。
毛石混凝土挡土墙在实际应用中有着诸多优点。
首先,其成本相对较低。
相比于纯混凝土挡土墙,加入适量的毛石可以减少混凝土的用量,从而降低材料成本。
其次,毛石的存在增加了墙体的稳定性和抗剪能力。
毛石与混凝土之间的相互嵌锁和摩擦力,能够有效地抵抗土体的水平推力,提高挡土墙的整体稳定性。
此外,毛石混凝土挡土墙还具有较好的耐久性。
毛石的粗糙表面和混凝土的密实性相结合,使得墙体能够更好地抵御外界环境的侵蚀,延长使用寿命。
在设计毛石混凝土挡土墙时,需要充分考虑多个因素。
墙体的高度、长度和厚度是关键的设计参数。
高度和长度取决于场地的地形和需要阻挡的土体高度及范围,而厚度则需要根据墙体所承受的土压力大小以及自身的稳定性要求来确定。
同时,还需要考虑地基的承载能力。
如果地基软弱,可能需要进行地基处理,如换填、夯实或者采用桩基础等,以确保挡土墙能够稳固地站立在地面上。
毛石混凝土挡土墙的施工过程也有一定的讲究。
在施工前,要做好充分的准备工作。
首先,需要对施工现场进行清理和平整,确保施工场地的基础坚实、平整。
然后,根据设计要求进行测量放线,确定挡土墙的位置和轮廓。
在支模时,要保证模板的牢固和尺寸准确,以确保浇筑出的墙体符合设计要求。
在浇筑毛石混凝土时,要注意毛石的投放时机和投放量。
一般来说,先浇筑一层混凝土,然后再投放一层毛石,如此交替进行。
毛石的投放要均匀,避免集中在一处。
同时,毛石之间要有一定的间距,以便混凝土能够充分填充空隙,保证墙体的整体性。
毛石挡土墙和混凝土挡土墙的优缺点有哪些
毛石挡土墙和混凝土挡土墙的优缺点有哪些范本1:毛石挡土墙的优缺点1. 引言1.1 本章节介绍毛石挡土墙的背景信息和目的。
2. 毛石挡土墙的定义2.1 这一章节将详细定义毛石挡土墙的概念和功能。
2.2 解释毛石挡土墙的主要构成材料和结构。
3. 毛石挡土墙的优点3.1. 风景效果3.1.1 描述毛石挡土墙在景观中的美观性。
3.1.2 解释毛石墙如何增加景观价值。
3.2. 环境友好3.2.1 分析毛石挡土墙对环境的影响。
3.2.2 介绍毛石作为可回收材料的重要性。
3.3. 耐久性3.3.1 讨论毛石挡土墙的耐用性和维护要求。
3.3.2 解释为什么毛石挡土墙可以经受时间的考验。
4. 毛石挡土墙的缺点4.1. 造价高4.1.1 解释毛石挡土墙建造的成本。
4.1.2 讨论毛石挡土墙相对于其他挡土墙的经济优势和劣势。
4.2. 施工复杂4.2.1 介绍毛石挡土墙施工的挑战和需求。
4.2.2 解释为什么施工人员需要专业知识和技能。
5. 其他类型的挡土墙比较5.1. 混凝土挡土墙5.2. 钢格栅挡土墙6. 结论6.1 本章节总结毛石挡土墙的优缺点。
6.2 表明毛石挡土墙作为一种挡土墙材料的适用性。
7. 参考文献8. 附件9. 法律名词及注释范本2:混凝土挡土墙的优缺点1. 引言1.1 本章节介绍混凝土挡土墙的背景信息和目的。
2. 混凝土挡土墙的定义2.1 这一章节将详细定义混凝土挡土墙的概念和功能。
2.2 解释混凝土挡土墙的主要构成部分。
3. 混凝土挡土墙的优点3.1. 强度和稳定性3.1.1 讨论混凝土挡土墙的高强度和稳定性。
3.1.2 解释为什么混凝土挡土墙可以承受较高的荷载。
3.2. 施工便利性3.2.1 分析混凝土挡土墙的施工过程。
3.2.2 介绍混凝土挡土墙相对于其他挡土墙的施工优势。
3.3. 维护容易性3.3.1 讨论混凝土挡土墙的维护要求和成本。
3.3.2 解释为什么混凝土挡土墙相对低维护。
4. 混凝土挡土墙的缺点4.1. 设计限制4.1.1 解释混凝土挡土墙在设计上的一些局限性。
毛石混凝土挡土墙
一、基础丈量放线依据设计图纸,用全站仪按围墙中线、高程点测放挡土墙的平面地点和纵断高程。
精准测定出挡土墙基座主轴线和起讫点,伸缩缝地点,每端的连接能否顺直,并按施工放样的实质需要补充挡土墙各点的地面高程,并设置施工水平点,在基础表面上弹出轴线及墙身线。
二、基坑开挖(1)、挡土墙基坑采纳发掘机开挖,人工配合发掘机刷底。
基础的部位尺寸、形状埋置深度均按设计要求进行施工。
当基础开挖后若发现与设计状况有进出时,应按实质状况调整设计。
并向有关部门报告。
(2)、基础开挖为明挖基坑,在柔软地层或斜坡基层地段开挖时,基坑不宜全段贯穿,而应采纳跳槽方法开挖,以防备上部失稳。
当基底土质为碎石土、砂砾土、砂性土、黏性土等时,将其整平夯实。
(3)、基坑用发掘机开挖时,应有专人指挥,在开挖过程中不得超挖,防止扰动基底原状土。
(4)、基坑刷底时要预留 10%的反坡(即内低外高)预留坡底的作用是防备墙内土的挤压力惹起挡土墙向外滑动。
(5)、开挖基坑的土方,在场所有条件堆放时,必定要留足回填需用的好土;剩余的土方应一次运走,防止二次倒霉。
(6)、在基槽边弃土时,应保证边坡稳固。
当土质好时,槽边的堆土应距基槽上口边沿 1.2 米之外,高度不得超出 1.5m。
(7)、任何土质基坑挖至标高后不得长时间裸露,扰动或浸泡,而削弱基底承载能力。
基底尽量防止超挖,若有超挖或松动应将其夯实,基坑开挖达成后,应放线复验,确认地点无误并经监理工程师签认后,方可进行基础施工。
四、模板安装在模板施工前应付所有要用于本工程的模板进行清理、打磨、校订、上油或打脱模剂。
而后按设计挡墙几何尺寸进行拼装模板,模板拼装完成后下一步进行模板安装。
在安装模板时要依据设计标高将所要支撑的模板高度先在两头头做好高程控制桩,同时拉线加密高程控制点以便控制模板顶面标高。
模板安装完成后按设计标高和所固定控制点进行加固模板和校订模板。
模板校订完成后进行自检,待自检合格后申请监理工程师对模板进行检查。
毛石混凝土挡土墙技术交底完整版.doc
毛石混凝土挡土墙技术交底完整版.doc 范本1:一、毛石混凝土挡土墙技术交底1.1 挡土墙的设计要求:1.1.1 墙面高度和长度的确定1.1.2 土质的检测和分析1.1.3 墙体纵横向的加固措施1.1.4 泥土泄露和排水系统的布置1.2 施工准备工作:1.2.1 施工前的检测和勘察1.2.2 材料的准备和调配1.2.3 施工场地的整理和平整1.2.4 施工设备和工具的准备1.3 施工方案:1.3.1 挖掘基坑1.3.2 挡土墙基础的浇筑1.3.3 墙体的砌筑和加固1.3.4 墙面的光饰和保护1.4 挡土墙的维护和检修:1.4.1 日常的维护措施1.4.2 墙体的检视和处理1.4.3 泄水槽的清理和维修1.4.4 土质的检测和分析1.5 安全注意事项:1.5.1 施工现场的安全控制1.5.2 挂脚和加固设备的使用1.5.3 施工人员的安全防护1.5.4 突发事件的应急处理1.6 交底记录:1.6.1 勘察和测量记录1.6.2 材料和设备的验收记录1.6.3 施工过程的记录1.6.4 完工验收和质量评定附件:设计图纸、施工图纸、试验报告、合同文件法律名词及注释:1. 建筑施工法针对建筑工程施工全过程的法律法规,包括工程建设标准、施工许可证等规范文件。
2. 建筑工程索赔制度在工程施工过程中,因特殊原因造成损失并提出索赔的相关法律规定。
3. 劳动合同法我国《劳动合同法》是一部维护劳动者权益、规范劳动关系的法律。
规定了劳动合同的订立、履行和解除等方面的内容。
4. 施工安全生产法建筑施工现场安全生产的法律规范,包括对施工现场、工人人身安全和劳动保护等方面的要求和规范。
范本2:一、毛石混凝土挡土墙技术交底1.1 墙体设计要求:1.1.1 挡土墙的高度和长度的确定1.1.2 土质的检测和分析1.1.3 墙体纵向加固措施1.1.4 泥土泄露和排水系统的布置1.2 施工准备工作:1.2.1 检测和勘察1.2.2 材料的准备和调配1.2.3 施工场地的整理和平整1.2.4 施工设备和工具的准备1.3 施工方案:1.3.1 基坑挖形1.3.2 基础的浇筑1.3.3 墙体的砌筑和加固1.3.4 墙面的光饰和保护1.4 挡土墙的维护和检修:1.4.1 日常的维护措施1.4.2 墙体的检视和处理1.4.3 泄水槽的清理和维修1.4.4 土质的检测和分析1.5 安全注意事项:1.5.1 施工现场的安全控制1.5.2 挂脚和加固设备的使用1.5.3 施工人员的安全防护1.5.4 突发事件的应急处理1.6 交底记录:1.6.1 勘察和测量记录1.6.2 材料和设备的验收记录1.6.3 施工过程的记录1.6.4 完工验收和质量评定附件:设计图纸、施工图纸、试验报告、合同文件法律名词及注释:1. 建设工程质量管理条例以保障建筑工程施工质量为目标的法律法规,规定了建筑施工过程中的质量要求和控制制度等。
毛石混凝土挡土墙施工方案(改1监理)
毛石混凝土挡土墙施工方案(改1监理)
一、引言
毛石混凝土挡土墙是工程中常见的一种挡土结构,其施工关乎工程质量和安全。
为保证施工质量,特制定此施工方案。
二、施工准备
2.1 材料准备
•毛石
•水泥
•砂
•石头
•混凝土预制块
2.2 设备准备
•振捣机
•砂浆搅拌机
•振动器
2.3 人员准备
•工程队伍
•监理人员
•施工安全员
三、施工步骤
3.1 地基准备
1.清理基坑,确保无杂物。
2.进行地基平整和压实。
3.2 基础施工
1.铺设防水材料。
2.浇筑混凝土基础。
3.3 石墙安装
1.将毛石按设计要求嵌入混凝土基础中。
2.进行石墙的稳固排列。
3.4 砂浆灌填
1.准备砂浆。
2.使用振捣机将砂浆灌满石隙。
3.5 石墙表面处理
1.清理石墙表面。
2.进行石墙表面防水处理。
3.6 完工验收
1.检查石墙是否牢固。
2.进行施工质量验收。
四、施工注意事项
1.施工过程中保证周围环境清洁。
2.注意施工现场安全。
3.严格按照图纸要求进行施工。
五、工程监理
根据施工现场情况、材料使用情况和施工工艺严格监督,确保施工符合设计要求。
六、总结
毛石混凝土挡土墙施工方案的实施需要各个环节严格按照要求进行,确保工程质量和安全。
通过监理的监督,可以及时发现问题并加以解决,提高施工效率和质量。
C20毛石混凝土挡土墙施工方案
C20毛石混凝土挡土墙施工方案一、前期准备工作1.施工图纸确定:根据设计要求和土壤情况,绘制出详细的施工图纸,包括挡土墙的几何尺寸、厚度、高度、倾斜角度等。
2.选用材料:挡土墙主要由毛石、混凝土和钢筋等组成。
毛石应具有坚硬、韧性好的特点,可以采用当地开采的石材。
混凝土应符合设计强度等级,一般选用C20的混凝土。
钢筋应采用HRB400级别的钢筋。
3.设备购置:根据工程规模,购置相应的建筑设备,如挖掘机、搅拌车、振捣器等。
4.地基处理:根据土壤情况,进行必要的地基处理,如挖深、填土、夯实等,确保地基平整、坚固。
二、施工步骤1.挖掘基坑:根据设计要求,挖掘出挡土墙的基坑,并依次按照施工图纸的要求进行挖孔、挖槽等处理。
2.钢筋制作与安装:按照施工图纸的要求,制作预埋的钢筋构件,并在基坑内按照设计要求进行布置、焊接和固定。
3.毛石垫层施工:先在基坑底部铺设一层厚度适当的毛石作为垫层,使其均匀铺设并夯实。
4.混凝土浇筑:按照施工图纸的要求,将混凝土倒入基坑内,同时采用振捣器进行振捣,以保证混凝土的均匀分布和牢固性。
5. 毛石砌筑:混凝土刚浇筑结束时,及时在挡土墙表面铺设毛石,注意每块毛石之间的间隙不得大于2cm,并且要保持外观平整。
6.后期处理:在挡土墙的表面进行养护,保湿并定期进行喷水,以保证混凝土的强度。
三、安全措施1.施工期间要对人员进行安全防护,建立安全保护围栏和警示标志,确保施工现场的安全。
2.施工中要注意监测基坑周边的土体变形情况,对振捣过程中可能引起的裂缝进行及时处理。
3.对于混凝土泥浆溢出、混凝土浇筑过程中可能产生的岩屑等杂质及时清理,确保施工质量。
4.在挡土墙顶部加设防护栏杆,确保行人安全。
总结:。
毛石混凝土挡土墙
1.毛石混凝土挡土墙毛石挡土墙没有固定规格,但是有要求,要求如下:1):毛石挡土墙是用平毛石或乱毛石与砌成。
毛石挡土墙的砌筑要点与基本相同。
2):石砌挡土墙除按石墙规定砌筑外还需满足下列要求:毛石挡土墙的砌筑,要求毛石的中部厚度不宜小于20cm;每砌3~4皮毛石为一个分层高度,每个分层高度应找平一次;外露面的灰缝宽度不得大于40mm,上下皮毛石的竖向灰缝应相互错开80mm以上;应按照设计要求收坡或退台,并设置泄水孔。
泄水孔当设计无规定时,施工中应符合下列规定:①泄水孔应均匀布置,在每米高度上间隔2m左右设置一个泄水孔;②泄水孔与土体间铺设各为300mm、厚200mm的卵石或碎石作疏水层。
在砌筑挡土墙时,还应按规定留设伸缩缝。
料石挡土墙宜采用同皮内丁顺相间的砌筑形式。
当中间部分用毛石填砌时,丁砌料石伸入毛石部分的长度不应小于200mm。
2.施工工艺方案一:1、毛石掺量为35%,毛石粒径200~300mm。
2、将普通砼搅拌完毕后,在需要浇注砼的砖模内先浇注一层约15cm左右厚的C20普通砼,然后在普通砼上投放一层毛石,毛石均匀抛撒,然后接着在铺好的毛石上继续浇注砼(该层砼必须将毛石履盖密实,并留有余地),这样交替浇注,最后一层用砼将毛石盖住并振捣密实。
毛石与毛石之间应留有一定的间隙,不能直接接触形成堆砌,必须要用砼填充,(以毛石之间能让砼充盈密实为准),毛石表面清洁,毛石与砖模间应留有一定的间距(以振捣时不损坏砖模并不得有毛石外露为原则),毛石投放时,用塔吊及汽车吊配合投放,不得随意乱抛,在抛石较密的地方,应有专人进行二次投放以确保毛石间被混凝土填充。
方案二:二、技术要求和质量标准;1、标高要求:偏差不得大于±5cm。
2、平整度要求:平整度偏差不得大于±5cm。
基槽清理→砼垫层→模板安装→砼浇筑→砼振捣→将构造柱钢筋插入,按轴线位置校对、固定。
3、混凝土施工工艺:3.1毛石混凝土的施工工艺,是在将普通混凝土搅拌完毕后,在需要浇筑混凝土的模板内先浇注一层约15cm厚的普通混凝土,然后铺上毛石,继续浇捣砼,毛石尺寸不应大于所浇筑部位最小宽度的1/3,且不得大于30cm,表面如有污泥、水锈,应用水冲洗干净。
毛石混凝土挡土墙
1.毛石混凝土挡土墙毛石挡土墙没有固定规格,但是有要求,要求如下:1):毛石挡土墙是用平毛石或乱毛石与水泥砂浆砌成。
毛石挡土墙的砌筑要点与毛石基础基本相同。
2):石砌挡土墙除按石墙规定砌筑外还需满足下列要求:毛石挡土墙的砌筑,要求毛石的中部厚度不宜小于20cm;每砌3~4皮毛石为一个分层高度,每个分层高度应找平一次;外露面的灰缝宽度不得大于40mm,上下皮毛石的竖向灰缝应相互错开80mm以上;应按照设计要求收坡或退台,并设置泄水孔。
泄水孔当设计无规定时,施工中应符合下列规定:①泄水孔应均匀布置,在每米高度上间隔2m左右设置一个泄水孔;②泄水孔与土体间铺设长宽各为300mm、厚200mm的卵石或碎石作疏水层。
在砌筑挡土墙时,还应按规定留设伸缩缝。
料石挡土墙宜采用同皮内丁顺相间的砌筑形式。
当中间部分用毛石填砌时,丁砌料石伸入毛石部分的长度不应小于200mm。
2.施工工艺方案一:1、毛石掺量为35%,毛石粒径200~300mm。
2、将普通砼搅拌完毕后,在需要浇注砼的砖模内先浇注一层约15cm左右厚的C20普通砼,然后在普通砼上投放一层毛石,毛石均匀抛撒,然后接着在铺好的毛石上继续浇注砼(该层砼必须将毛石履盖密实,并留有余地),这样交替浇注,最后一层用砼将毛石盖住并振捣密实。
毛石与毛石之间应留有一定的间隙,不能直接接触形成堆砌,必须要用砼填充,(以毛石之间能让砼充盈密实为准),毛石表面清洁,毛石与砖模间应留有一定的间距(以振捣时不损坏砖模并不得有毛石外露为原则),毛石投放时,用塔吊及汽车吊配合投放,不得随意乱抛,在抛石较密的地方,应有专人进行二次投放以确保毛石间被混凝土填充。
方案二:二、技术要求和质量标准;1、标高要求:偏差不得大于±5cm。
2、平整度要求:平整度偏差不得大于±5cm。
基槽清理→砼垫层→模板安装→砼浇筑→砼振捣→将构造柱钢筋插入,按轴线位置校对、固定。
3、混凝土施工工艺:3.1毛石混凝土的施工工艺,是在将普通混凝土搅拌完毕后,在需要浇筑混凝土的模板内先浇注一层约15cm厚的普通混凝土,然后铺上毛石,继续浇捣砼,毛石尺寸不应大于所浇筑部位最小宽度的1/3,且不得大于30cm,表面如有污泥、水锈,应用水冲洗干净。
毛石混凝土挡土墙
1■毛石混凝土挡土墙毛石挡土墙没有固定规格,但是有要求,要求如下:1):毛石挡土墙是用平毛石或乱毛石与水泥砂浆砌成。
本相同。
2):石砌挡土墙除按石墙规定砌筑外还需满足下列要求:毛石挡土墙的砌筑,要求毛石的中部厚度不宜小于 20cm ;每砌3〜4皮毛石为一个分层高度, 每个分层高度应找平一次;外露面的灰缝宽度不得大于 40mm ,上下皮毛石的竖向灰缝应相互错开80mm 以上;应按照设计要求收坡或退台,并设置泄水孔。
泄水孔当设计无规定时,施工中应符合下列规 定:①泄水孔应均匀布置,在每米高度上间隔2m 左右设置一个泄水孔;②泄水孔与土体间铺设长宽各为300mm 、厚200mm 的卵石或碎石作疏水层。
在砌筑挡土墙时, 还应按规定留 设伸缩缝。
料石挡土墙宜采用同皮内丁顺相间的砌筑形式。
当中间部分用毛石填砌时,丁砌料石伸入毛石部分的长度不应小于200mm 。
2■施工工艺方案一:1、 毛石掺量为35%,毛石粒径200~300mm 。
2、 将普通砼搅拌完毕后,在需要浇注砼的砖模内先浇注一层约15cm 左右厚的C20普通砼,然后在普通砼上投放一层毛石,毛石均匀抛撒,然后接着在铺好的毛石上继续浇注砼(该层砼必须将毛石履盖密实,并留有余地),这样交替浇注,最后一层用砼将毛石盖住并振捣密实。
毛石与毛石之间应留有一定的间隙,不能直接接触形成堆砌,必须要用砼填充, (以毛石之间能让砼充盈密实为准),毛石表面清洁,毛石与砖模间应留有一定的间距(以振捣时 不损坏砖模并不得有毛石外露为原则),毛石投放时,用塔吊及汽车吊配合投放,不得随意 乱抛,在抛石较密的地方,应有专人进行二次投放以确保毛石间被混凝土填充。
万案二:、技术要求和质量标准;1、 标高要求:偏差不得大于土 5cm 。
2、 平整度要求:平整度偏差不得大于土5cm 。
基槽清理T 砼垫层T 模板安装T 砼浇筑T 砼振捣T 将构造柱钢筋插入,3、混凝土施工工艺:毛石挡土墙的砌筑要点与毛石基础基按轴线位置校对、固3.1毛石混凝土的施工工艺, 是在将普通混凝土搅拌完毕后,在需要浇筑混凝土的模板内先浇注一层约15cm 厚的普通混凝土,然后铺上毛石,继续浇捣砼,毛石尺寸不应大于所浇筑部位最小宽度的1/3 ,且不得大于30cm,表面如有污泥、水锈,应用水冲洗干净。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
C15毛石砼挡土墙施工技术方案
一、基础测量放线
根据设计图纸,用全站仪按围墙中线、高程点测放挡土墙的平面位置和纵断高程。
精确测定出挡土墙基座主轴线和起讫点,伸缩缝位置,每端的衔接是否顺直,并按施工放样的实际需要增补挡土墙各点的地面高程,并设置施工水准点,在基础表面上弹出轴线及墙身线。
二、基坑开挖
(1)、挡土墙基坑采用挖掘机开挖,人工配合挖掘机刷底。
基础的部位尺寸、形状埋置深度均按设计要求进行施工。
当基础开挖后若发现与设计情况有出入时,应按实际情况调整设计。
并向有关部门汇报。
(2)、基础开挖为明挖基坑,在松软地层或陡坡基层地段开挖时,基坑不宜全段贯通,而应采用跳槽办法开挖,以防止上部失稳。
当基底土质为碎石土、砂砾土、砂性土、黏性土等时,将其整平夯实。
(3)、基坑用挖掘机开挖时,应有专人指挥,在开挖过程中不得超挖,避免扰动基底原状土。
(4)、基坑刷底时要预留10%的反坡(即内低外高)预留坡底的作用是防止墙内土的挤压力引起挡土墙向外滑动。
(5)、开挖基坑的土方,在场地有条件堆放时,一定要留足回填需用的好土;多余的土方应一次运走,避免二次倒运。
(6)、在基槽边弃土时,应保证边坡稳定。
当土质好时,槽边的堆土应距基槽上口边缘1.2米以外,高度不得超过1.5m。
(7)、任何土质基坑挖至标高后不得长时间暴露,扰动或浸泡,而削弱基底承载能力。
基底尽量避免超挖,如有超挖或松动应将其夯实,基坑开挖完成后,应放线复验,确认位置无误并经监理工程师签认后,方可进行基础施工。
四、模板安装
在模板施工前应对所有要用于本工程的模板进行清理、打磨、校正、上油或打脱模剂。
然后按设计挡墙几何尺寸进行拼装模板,模板拼装完毕后下一步进行模板安装。
在安装模板时要根据设计标高将所要支撑的模板高度先在两端头做好高程控制桩,同时拉线加密高程控制点以便控制模板顶面标高。
模板安装完毕后按设计标高和所固定控制点进行加固模板和校正模板。
模板校正完毕后进行自检,待自检合格后申请监理工程师对模板进行检查。
五、混凝土浇筑
(1)本分项工程采取人工自拌砼、砼自流配合传筒输送到使用部位。
在砼浇筑前应提前对安装设备进行调试,调试完毕后并进行检测便于砼浇筑时一次性成功。
(2)在砼浇筑前应将所需用于的片石经检测合格后全部运到现场,便于在砼施工时不出现缺料现象。
本挡土墙采用自拌砼,在模板验收合格后立即组织工人拌和砼,上料时严格控制各种原材料的计量准确,在第一次砼拌和前将砂、石、水泥等原材料严
格按配合比进行称量准确并在容器上用红油漆作好标记,第二次上料时便于计量。
(3)在浇筑时应严格按照设计及施工技术规范进行施工,施工时应先用砼将基底满铺一层振动密实后再抛入片石,抛入片石后用人工进行摆放片石,片石与片之间距不小于5-10cm,同时片石不得与模板相接触至少间距10cm,片石抛入量不大于砼总工程量的15%。
所采用的片石强度不得小于30MPa,在所抛入的片石全部摆放完整后应立即注入砼,同时采用三相振动棒振捣,振动时振动棒应快插慢拨,严格控制插入振捣的间距为30-50cm成“梅花形”进行。
每层浇筑完工后应在当层顶面用片石预留马牙槎,好和下一砼浇筑层更加紧密结合,每层砼浇筑时严格按预先测好的高程进行砼顶面控制,不要使其所浇筑的砼高于控制标高位置。
(4)砼浇筑施工时应做好施工记录、同时做好砼试件抽取并作好记录。
砼试件频率不低于规范要求,每一个台班应抽取1-2组砼试件或100-150m3一至二组。
(5)基础浇筑完毕后要先进行墙身线定位放样,将设计图中各段挡墙断面几何尺寸实放于基础顶面自检合格后申请监理进行隐蔽检查,检查合格后立即组织人员进行墙身模板支撑工作,墙身模板支撑时严格按相关规范及设计要求进行。
(6)砼墙身施工工艺流程与基础施工一样每个环节需请监理工程师检验合格后方可进行。
由于墙身较高所以模板支撑的每个细节工作都十分重要,墙身模板安装时预先用墨汁弹出墙身下底
宽度线,便于模板安装时使用;弹出底边线后应立即对墙身前后坡面搭设样架坡面线,模板支撑安装时严格按已搭设好的样架坡面线进行拼装;为了加强模板的整体性和牢固性在模上纵横向每隔1m加设一根Φ14横向拉杆;在沉降缝处支模时应预先把沉降缝的泡沫塑料板安装固定好使其缝能从下至上整体断开;模板安装时架管应采用双层脚手架其纵横间距不能大于1m;每一次拆模时要保留已浇筑砼的模板有一米高度不能拆,便于下次支模更能顺接,同时尽量减少第二次浇筑时的水泥浆下渗到已浇筑好了的砼墙面上。
(7)墙身在高出地面部分应分层设置泄水孔,泄水孔间距2×2m,上下排交错布置,孔内预埋φ10cmPVC管,最下面一排泄水孔出口应高出地面30cm 以上;墙内PVC管应在支模时安装好并进行定位;墙背进水口处管道应伸出墙体20cm,在进水口处管口底面设置粘土封层30cm厚或采用砼将其夯振密实防止雨水下渗。
(8)由于挡墙较高,为了满足其抗扰度和抗倾履性,以及模板牢固性和稳定性,故要求模板支撑高每不超过3.6m(含预留高度),砼浇筑高每段天不超过2.4m。
(9)本段挡墙两转角耳墙处,衡重台以下先将松动石料拆除,并把原浆砌墙体冲洗干净后采用细石砼用振动棒强制振捣,以便将砂浆不饱满的孔隙填充密实,达到标准要求;衡重台以上部分采用人工将其全部拆除至沉降缝处,使其新浇筑的砼墙将原衡重
台覆盖在下面并结合在一起形成整体。
14、砼浇筑时严格按要求及相关规范执行,原材料严格按规
定进场,配合比严格按设计配合比执行。
砼浇筑前再一次检查模板是否完全加固,对模进行涂抹脱模剂,将墙台上支模所掉的杂质或垃圾清扫干净,用水将已浇筑好的砼冲洗干净;浇筑时应先用砼将墙底面满铺一层砼且振捣密实后方可摆放片石,片石摆放要求和振捣要求与基础相同;每一段墙体全部浇筑完毕后应及时对墙面进行清理,将墙面上拉杆端头和水泥浆清除掉,对墙面有麻面或漏浆的部位进行及时占毛修补。
15、砼模板拆除后应立即组织工人进行洒水养护,养护时不
能走马观花洒了水就作数,一定要让砼慢慢的浸渍透才行。
由于近期天气温度有所提高,所以养护每天至少两次。
若气温过于偏高时应采用麻袋或草垫等进行遮掩后再洒水养护这样可保持湿度。
16、待墙身强度达到设计强度的70%后即可进行墙背回填。
墙背回填时一定按设计及规范要求采用透水性较好的材料进行回填,靠墙处回填后采用水夯及人工配合机械打夯,不能直接用重型压路机碾压;墙背以外的场平回填按要求分层回填压实。
17、本分项技术方案中未提涉到的技术措施等以相关规范及设计文件为依据。
