签证梳理的工作联系函

工作联系函致:各合作施工单位依据公司签证专项清理的通知,为保证各工程项目竣工结算的顺利推进,要求各合作单位对已产生的工程指令单、设计变更单、经济签证单进行梳理,并将梳理清单签字(项目经理)盖章后20XX年6月12日前报到成本管理部,逾期未报送的视为放弃签证,纸面资料20XX年6月15日前报到成本管理部,对施工单位漏报、少报的工程指令和设计变更情况,视为自动放弃,由各施工单位自行负责。

20XX年6月8日以后施工单位提出工程款支付申请时,必须上报《承诺函》(附件后附),《承诺函》附件1适用第一次申请进度款支付,《承诺函》附件2适用第一次以后申请进度款支付,成本部在审核签证单时必须核实是否在《承诺函》中报送,并在签证单上注明《承诺函》的编号和日期。

工程竣工验收后的工程款支付必须完成前期所有工程指令、设计变更和已完工程的签证清理上报工作。

未上报或上报的《承诺函》中未包含的内容在结算时将不给予认可。

20XX年10月1日前发生的签证执行旧的签证审批流程【由《工程委托审批单》、《工程委托指令单(含验收)》、《工程经济签证申请单》、《工程经济签证审批单》组成】;20XX年10月1日以后发生的签证执行新的签证审批流程《商务签证审批单》,应将《设计变更单》或《工程指令单》及《工程完工确认单》等做为有效附件。

具体表格详见附件XXXX开发有限公司20XX年6月8日附件1、旧流程签证所附表格工程委托审批单50XX);说明:2、超50万须签补充协议。

附件1、新流程签证所附表格商务签证审批单1.签证费用审核结果<5仟元的由合约部经理审批;2.签证费用审核结果3万元>N25仟元的,由分管合约副总审批;3.签证费用审核结果V50万元的,由分管合约副总审核,项目总经理审批。

4.签证费用审核结果250万元的,由总部成本采购部审核,五矿地产副总经理(房地产开发)审批。

工程完工确认单工程名称:编号:7。

工程签证管理办法

工程签证管理办法

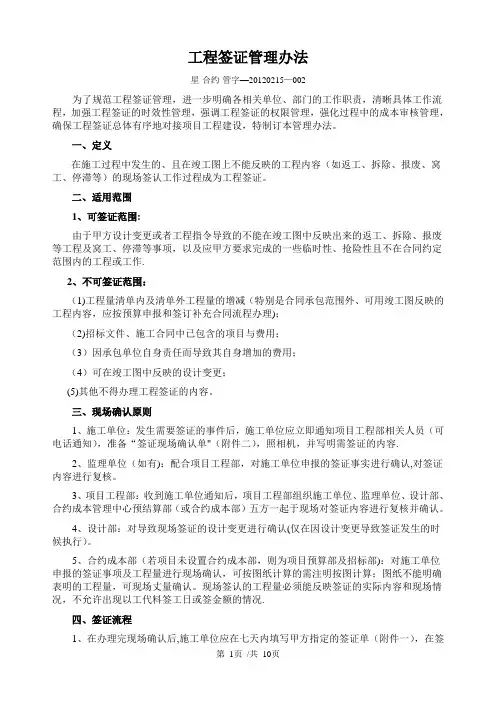

工程签证管理办法星-合约-管字—20120215—002为了规范工程签证管理,进一步明确各相关单位、部门的工作职责,清晰具体工作流程,加强工程签证的时效性管理,强调工程签证的权限管理,强化过程中的成本审核管理,确保工程签证总体有序地对接项目工程建设,特制订本管理办法。

一、定义在施工过程中发生的、且在竣工图上不能反映的工程内容(如返工、拆除、报废、窝工、停滞等)的现场签认工作过程成为工程签证。

二、适用范围1、可签证范围:由于甲方设计变更或者工程指令导致的不能在竣工图中反映出来的返工、拆除、报废等工程及窝工、停滞等事项,以及应甲方要求完成的一些临时性、抢险性且不在合同约定范围内的工程或工作.2、不可签证范围:(1)工程量清单内及清单外工程量的增减(特别是合同承包范围外、可用竣工图反映的工程内容,应按预算申报和签订补充合同流程办理);(2)招标文件、施工合同中已包含的项目与费用;(3)因承包单位自身责任而导致其自身增加的费用;(4)可在竣工图中反映的设计变更;(5)其他不得办理工程签证的内容。

三、现场确认原则1、施工单位:发生需要签证的事件后,施工单位应立即通知项目工程部相关人员(可电话通知),准备“签证现场确认单"(附件二),照相机,并写明需签证的内容.2、监理单位(如有):配合项目工程部,对施工单位申报的签证事实进行确认,对签证内容进行复核。

3、项目工程部:收到施工单位通知后,项目工程部组织施工单位、监理单位、设计部、合约成本管理中心预结算部(或合约成本部)五方一起于现场对签证内容进行复核并确认。

4、设计部:对导致现场签证的设计变更进行确认(仅在因设计变更导致签证发生的时候执行)。

5、合约成本部(若项目未设置合约成本部,则为项目预算部及招标部):对施工单位申报的签证事项及工程量进行现场确认,可按图纸计算的需注明按图计算;图纸不能明确表明的工程量,可现场丈量确认。

现场签认的工程量必须能反映签证的实际内容和现场情况,不允许出现以工代料签工日或签金额的情况.四、签证流程1、在办理完现场确认后,施工单位应在七天内填写甲方指定的签证单(附件一),在签证单上需注明签证的内容及签证的金额,签证单后须附上相关的设计变更或者工程指令、现场确认单及现场相关照片。

安全文明施工费签证单

安全文明施工费签证单

工程量签证单(承包[ ]计量号)合同名称:**工程**致:**公司、**监理部根据本工程招标文件、投标文件、施工合同的相关要求,为落实安全文明施工,我项目部合理使用安全施工费,现进行工程量签证:明细附后。

承包人:(现场机构名称及盖章)项目经理:(签名)日期:年月日监理单位审核意见:监理机构:(名称及盖章)(总)监理工程师:(签名)日期:年月日建设单位审核意见:建设单位:(名称及盖章)负责人:(签名)日期:年月日协议书甲方:***项目部乙方:***为确保工程现场落实安全文明施工,甲方聘请乙方为***工程文明施工保洁、现场路面整治及维护。

经双方协商,订立如下协议:1、乙方承担的工作范围:***工程工程现场路面整治及维护。

2、乙方每天负责现场的道路维修、保洁工作。

3、甲方每月支付2500元,用于乙方全部费用。

本协议一式两份,双方各执一份,经双方签字后生效,自开工令签发后开始实施。

甲方:乙方:年月日年月日安全施工费明细工程名称:***工程序号项目名称规格单位施工单位申报监理单位审核建设单位审核备注数量单价合价数量单价合价数量单价合价一文明施工费1“五牌一图”1.1 “五牌一图”套 1 8000 80002施工现场标志牌2.1 警示标志标牌0.75*1.25m,镀锌方管+铁皮+喷绘字块15 150 22502.2 安全宣传标志标牌0.9*1.1m,镀锌方管+铁皮+喷绘字块15 180 27003 保洁员3.1 文明施工保洁员场容场貌整洁(清扫、清洗、绿化等),现场路面整治月16 2000 32000二施工安全费1 安全帽顶60 28 16802 太阳能警示灯盏10 120 12003 干粉灭火器5kg 个10 50 500合计48330施工单位:监理单位:建设单位:工资表单位:****公司发放日期:金额:元序号姓名基本工资应扣工资工种实发工资领款人签字身份证号缺勤事假病假12345678合计大写金额审核人(技术负责人)批准人(项目经理)。

某某甲方单位建设项目签证事项清单

某某甲方单位建设项目签证事项清单

某某甲方单位建设项目签证事项清单为保证某某甲方单位建设项目竣工结算的资料依据准确、完整、可追溯,特制订某某甲方单位建设项目签证事项清单,各专业工程签证事项清单包括但不限于以下事项:一、建筑工程1、地面清表、场地平整测绘图(同步提供同版本电子版,下同),建设单位应明确测绘图使用用途。

2、大型土石方,须提供开挖前、开挖后及回填后的测绘图纸,并明确土石方类别等,涉有外运的应明确外运距离,并附影像资料(同步提供电子版,下同)。

3、小体量土石方,应明确开挖前土石方标高、开挖后及回填后的标高、放坡系数及土石方类别等,涉有外运的应明确外运距离,并附影像资料。

4、基底承载力不满足施工要求若需换填,应明确基础处理的具体部位、处理方案、处理尺寸及标高等,并附影像资料。

5、基坑支护应提供完整的施工图;若清单中未列基坑排水项目的,如有发生,应办理可计价计量的签证,并提供影像资料。

6、桩基部分需提供符合规范要求的一桩一表,成品预应力管桩应明确送桩长度,是否配备桩尖及类型等;灌注桩应明确现场是否有泥浆池、灌注桩是否采用钢护筒(具体施工长度),并提供影像资料。

7、墙体的构造柱应附图明确构造柱的平面位置及具体做法等,墙体的圈梁应标注标高、平面位置及具体做法等。

8、墙面抹灰层、墙面保温层应明确材料类别、厚度等做法;墙面网格布或钢丝网应明确布置区域,并提供影像资料。

9、墙、地面开孔应附图明确开孔位置、规格、数量及墙体或楼地面的材质等,并提供影像资料。

10、室内外地面、屋面基层(垫层、找平层、隔离层、防水层、填充层)应明确材料类别、厚度、施工工艺等具体做法,并提供影像资料。

11、室内外墙面油漆及真石漆应明确具体做法并提供每道工序结束的影像资料。

12、室内防水、屋面防水,应明确防水区域、材料类别及具体做法等,其中采用SBS防水卷材施工的,应明确卷材层数、厚度、搭接宽度等。

13、干挂石材应明确内部龙骨的材料名称、规格型号、间距、连接方式等,并附立面图、节点图及影像资料。

工程签证模板样本

工程签证模板样本

工程签证模板样本在工程项目的实施过程中,由于各种不可预见的因素,工程签证成为了不可或缺的一部分。

工程签证是指在施工过程中,由于发生了合同以外的工作内容或非施工单位原因造成的工程费用变化,施工单位向建设单位提出的费用和工期补偿要求的证明文件。

为了规范工程签证的管理,提高工作效率,保证工程的顺利进行,下面为大家提供一份工程签证模板样本。

一、工程签证单表头1、工程名称:填写具体的工程项目名称。

2、签证编号:按照一定的编号规则进行编排,以便于管理和查找。

3、施工单位:填写负责施工的单位名称。

4、建设单位:填写工程项目的业主单位名称。

5、监理单位:填写负责工程监理的单位名称。

6、签证日期:填写提交签证的具体日期。

二、工程签证内容1、签证原因:详细说明导致签证发生的原因,如设计变更、工程量增减、施工条件变化、材料价格调整等。

例如:“由于设计单位对原建筑结构进行了修改,增加了部分梁和柱的工程量,导致施工费用增加。

”或者:“施工现场发现地下水位过高,需要采取降水措施,增加了工程费用和工期。

”2、签证内容:具体描述签证所涉及的工作内容和范围,包括工程量、工作时间、材料设备等。

比如:“增加的梁和柱的规格为具体规格,数量为具体数量,混凝土强度等级为具体等级。

”又比如:“降水措施采用了具体降水方法,降水时间为具体天数,使用的设备为设备名称和型号。

”3、费用计算:列出签证所产生的费用明细,包括人工、材料、设备、管理费、利润等,并注明计算依据和方法。

例如:“人工费用按照人工单价×人工数量计算,共计具体金额。

材料费用按照材料单价×材料数量计算,共计具体金额。

设备租赁费用按照设备租赁单价×租赁天数计算,共计具体金额。

管理费按照费用总和的管理费率计算,共计具体金额。

利润按照费用总和的利润率计算,共计具体金额。

总费用为各项费用之和。

”4、工期影响:说明签证对工程工期的影响,如延长或缩短的天数。

比如:“由于本次签证工作的增加,预计将使工程工期延长具体天数。

清单、暂列金额、签证表等

清单、暂列金额、签证表等

附录G 其他项目计价表G.1 其他项目清单与计价汇总表表—12G.2 暂列金额明细表工程名称:标段:第页共页注:此表由招标人填写,如不能详列,也可只列暂定金额总标,投标人应将上述暂列金预计入投标总价中。

表—12—1G.3 材料(工程设备)暂估单价及调整表注:此表由招标人填写“暂估单价”,并在备注栏说明暂估价的材料、工程设备拟用在那些清单项目上,投标人应将上述材料、工程设备暂估单价计入工程量清单综合单价报价中。

表—12—2G.4 专业工程暂估价及结算价表工程名称:标段:第页共页注:此表“暂估金额”由招标人填写,投标人应将“暂估金额”计入投标总价中。

结算时按合同约定结算金额填写。

表—12—3G.5 计日工表工程名称:标段:第页共页注:此表项目名称、暂定数量由招标人填写,编制招标控制价时,单价由招标人按有关计价规定确定;投标时,单价由投保人自主报价,按暂定数量计算合价计入投标总价中。

结算时,按发承包双方确认的实际数量计算合价。

表—12—4G.6 总承包服务费计价表注:此表项目名称、服务内容由招标人填写,编制招标控制价时,费率及金额由招标人按有关计价规定确定;投标时,费率及金额由投标人自主报价,计入投标总价中。

表—12—5G.7 索赔与现场签证计价汇总表工程名称:标段:第页共页G.8 费用索赔申请(核准)表注:1.在选择栏中的“□”内作标识“√”。

2.本表一式四份,由承包人填报,发包人、监理人、造价咨询人、承包人各存一份。

G.9 现场签证表注:1.在选择栏中的“□”内作标识“√”。

2.本表一式四份,由承包人在收到发包人(监理人)的口头或书面通知后填写,发包人、监理人、造价咨询人、承包人各存一份。

附录H 规费、税金项目计价表表-13附录J 工程计量申请(核准)表工程名称:标段:第页共页.附录K 合同价款支付申请(核准)表K.1 预付款支付申请(核准)表注:1 在选择栏中的“[]”内作标识“√”。

2 本表一式四份,由承包人填报,发包人、监理人、造价咨询人、承包人各存一份。

工程签证流程、签证内容及签证的技巧

工程签证流程、签证内容及签证的技巧

施工单位预算员要做好现场签证,应注意着重注意收集和保留下面的书面文件:1、变更设计洽商记录表/变更通知书;一般由甲方或设计方发出。

2、工作联系单;多由甲方发出,也可以由施工方发出,但必须有甲方认可的回函。

3、工程签证单;对施工单位来说,做好工程签证单是最重要的,它是施工阶段投资控制的重点,也是影响工程投资的关键因素之一.它往往包括下面几项内容: 1)工程现场签证单;主要阐述签证如生的原因(设计变更引起、停水停电引起、非施工单位原因停工造成的工期拖延和窝工费等),总之非施工方原因引起的签证才有效;事件;经过;注意工程现场签证描述事件经过中要与工程量计算书相呼应,签证单能反映计算工程量的应尽可能反应,反应不了时要附图支持工程量计算书。

2)工程量计算书;根据工作联系单的内容计算工程量,工作联系单描述不能支持计算工程量时,一般要附图(能够支持计算工程量的图)。

另外有条件的话,及时拍照,保留证据,以防日久甲方赖账。

3)预算书;跟具合同内容的相关规定计价。

2/ 8浅谈工程签证现场签证是由业主代表、监理工程师、施工单位负责人共同签署的,用于正式施工活动中某些特殊情况的一种书面手续。

它不包含在施工合同和图纸中,也不象设计变更文件有一定的程序和正式手续。

它的特点是临时发生,具体内容不同,没有规律性,是施工阶段投资控制的重点,也是影响工程投资的关键因素之一.一、现场签证的主要内容包括以下几个方面的内容:1、现场经济签证包括:(1)零星用工。

施工现场发生的与主体工程施工无关的用工,如定额费用以外的搬运、拆除用工等。

(2)零星工程。

(3)临时设施增补项目.(4)隐蔽工程签证。

(5)窝工,非施工单位原因停工造成的人员、机械经济损失。

如停水、停电,业主材料不足或不及时,设计图纸修改等。

(6)议价材料价格认价单。

结算资料汇编规定允许计取议价价差的材料,需要在施工前确定材料价格。

(7)其它需要签证的费用。

2、工期签证包括:停水、停电签证;非施工单位原因停工造成的工期拖延。

关于工程签证进度款合同结算的管理约定

关于工程签证进度款合同结算的管理约定

关于工程签证/进度款/合同结算的管理约定一、关于工程签证管理约定1、工程签证主要是由于设计变更、施工变更等甲方原因而引起的工程返工或成品、半成品的报废损失、计算工程造价有关的隐蔽工程(如沟槽隐蔽)、合同中没有明确约定且在竣工图上无法表述的施工项目(如零星点工)、计算工程造价有关的施工方案规定的施工措施项目及甲方和监理单位认为其他需要签证的内容,统称为工程签证。

2、乙方根据双方合同资料及甲方的《工程联系单》(附表1)完成相应的工作后,如果需要现场计量定量的则提前24小时通知甲方工程部,并由工程部在接到通知后通知成本合约部专业造价师及监理工程师,在约定的时间四方现场计量定量,办理《现场计量手写记录表》(附表2)。

乙方根据现场收方手写记录表7个工作日内办理正式书面打印《工程签证单》(附表3)报监理单位审批,监理单位审批时间为2个工作日。

监理单位审批后报甲方工程部档案员登记,而后转甲方现场工程师按甲方签证审批流程进行审批。

乙方没有按期申报的视为乙方放弃此部分权益,不向甲方要求此部分费用。

3、乙方根据双方合同资料及甲方的《工程联系单》完成相应的工作后,如果不需要现场计量定量的则提前24小时通知公司工程部,并由工程部在接到通知后通知监理公司,在约定的时间在现场勘查工作完成进度及质量情况。

乙方根据现场勘查时甲方专业工程师及监理工程师的认可的意见7个工作日内办理正式书面打印《工程签证单》报监理单位审批,监理单位审批时间为2个工作日,监理公司审批后报甲方工程部档案员登记,而后转甲方现场工程师按甲方签证审批流程进行审批。

乙方没有按期申报的视为乙方放弃此部分权益,不向甲方要求此部分费用。

4、乙方按照统一的格式编制《工程签证单》,在工程签证单中写明原因、完成部位及尺寸、使用材料、机械设备等具体内容,文字描述必须明确清晰,并将公司《工程联系单》或工程会议纪要及可能的《现场计量手写记录表》、设计变更图纸资料、照片等附在后面构成一份完整的签证文件。

施工现场签证明细单(详细具体全面)

施工现场签证明细单(详细具体全面)

施工现场签证明细单(详细具体全面)一、前期工作1、前期因甲方未进行三通一平,我方如发生前期临时用水、用电,需办理发电(发电机租赁费、燃油费、人工看护费)、拉水费用签证。

2、场地外道路虽然已通,但因为甲方未协调好当地村民关系,造成我方施工车辆不能正常通行,我方发生的协调费用,和甲方协商,让甲方变相的给予签证。

见第十项第20条3、施工前现场垃圾外运及运距需签证二、土石方工程1、“三通一平”中的场地平整需签证方格网图2、土方开挖施工图(需标明放坡系数)、标明马道详细尺寸及具体做法3、土方支护施工图并签证单价4、土方运距及采用什么机械装运土方,斗容量5、地沟、排水沟、电缆沟、集水坑二次开挖土方需签证6、机械破碎冻土需签证7、土壤的类别签证(指除一、二类土)8、机械挖土、土壤中的砂砾如果大于30%时,或者是多年沉积的砂砾,应有业主签字认可的地堪报告和图片等9、定额中土壤含水率按天然含水率的,如含水率大于25%时,定额人工机械乘以系数1.15,大于40%时,含水率应进行签证(应附检测报告)10、基底不满足施工要求如需换填,需签部位、深度及土质。

如发生换填,个别独立基础比其它加深,签人工挖加深部分土方;同时,为了保证换填厚度及满足施工要求,签整体回填完砂砾或土后二次开挖个别加深基础。

11、塔吊基础土方开挖,塔吊维护墙、塔吊基础详细尺寸及配筋签证。

12、现场回填土运距签证(定额中只包含5m范围内取土、夯填),场外回填土回运运距签证,如使用机械回填,尽量不要体现机械,因为机械夯填只能算5元/m3左右,人工夯填23元/立方。

13、房心回填土如需搭设脚手架、三轮车运土方需签证,定额综合5米内取土或砂砾。

14、地沟二次开挖土方及是否放坡。

15、不同土质类别的高度。

点此加入微信工程群三、井点降水1、井点降水施工图(降水井类型、数量、深度、使用天数等)备用电源的费用和甲方签证,及将地下水引流至排水目的地的费用签证。

2、井点降水过程中产生的泥水处理和挖沟排水工作另行计算。

施工交流——现场签证 - 副本

施工交流——现场签证 - 副本

施工交流——工程现场签证现场签证,不包含在施工合同和图纸中,也不像设计变更文件有一定的程序和正式手续。

在工程项目施工过程中,难免会遇到需要签证的工程量。

那么,施工企业该如何做,才能处理好工程签证,顺利拿到钱呢?一定要清楚这九项!一、现场签证的主要内容1、现场经济签证包括:(1)零星用工。

施工现场发生的与主体工程施工无关的用工,如定额费用以外的搬运、拆除用工等。

(2)零星工程。

(3)临时设施增补项目。

(4)隐蔽工程签证。

(5)窝工,非施工单位原因停工造成的人员、机械经济损失。

如停水、停电,业主材料不足或不及时,设计图纸修改等。

(6)议价材料价格认价单。

结算资料汇编规定允许计取议价价差的材料,需要在施工前确定材料价格。

(7)其它需要签证的费用。

2、工期签证包括:停水、停电签证;非施工单位原因停工造成的工期拖延。

二、现场签证的重要作用工程结算主要依据有:施工合同、招投标文件、图纸、设计变更、现场签证、定额以及阶段资料汇编等法规性文件,而现场签证以书面的形式记录了施工现场发生的特殊费用,直接关系到业主和施工单位的切身利益,是工程结算的重要依据。

特别是对一些投标报价包死的工程,结算时更是对设计变更和现场签证进行调整。

现场签证是记录现场发生情况的第一手资料。

通过对现场签证的分析、审核,可作为索赔事件的处理提供依据,并依据正确的计算索赔费用。

三、工程签证目前存在的问题现场签证的处理是工程施工中最容易引起争议的部分。

产生问题的原因一方面由于建筑市场的不规范,另一方面是参加建设的各方(包括业主、监理、施工单位)不够重视。

总的来说有以下几个方面的问题:1、应当签证的未签证,如零星工程,零星用工等,发生的时候应当及时办理。

很多业主在施工中随意性较大,施工中常改变一些部位,既无设计变更,也不办现场签证,待结算时发生补签困难,引起纠纷。

2、有一些施工单位不清楚哪些费用需要签证,缺少签证意识,进行不规范的现场签证。

一般情况下,现场签证需要业主、监理、施工单位三方共同签字才能生效,缺少任何一方都属于不规范的签证,不能作为结算和索赔的依据。

施工受阻损失签证单(5-6月)

施工受阻损失签证单(5-6月)

工程签证原始记录表
工程名称:黎安海风小镇E合同段工程记录编号:002 签证原因签证内容
土石方工程施工受阻
自我司2013年5月27日至6月30日派遣施工机械进场实施土石方作
业以来,一直遭受村民阻拦,由此而造成施工机械和人员窝工、降效所带来的损失列示如下。

土石方机械及管理人员受阻损失汇总表
序号类别停工总时间(台班)
1 装载机44.37
2 挖掘机7.68
3 压路机 6.54
4 拉土车36.87
5 现场管理及测量人员248.7
6 (工作日)
注:1、土石方机械及管理人员受阻损失明细表详附件。

2、现场管理及测量人员日均工资200元/天,因阻工误工折合工作日共248.76天。

3、工作车辆油费(4辆),共22天,损耗费用300元/天。

4、管理人员住宿费用为3000元/套,共7套。

施工单位监理单位建设单位
公章:
年月日公章:
年月日
项目部:
公章:
年月日
成本管理部:
公章:
年月日
说明:
1、记录表应完整描述签证原因,并附上设计变更单为今后办理签证单提供真实有效的数据。

2、记录表内的签证内容应清晰说明施工工艺、做法、工程量、所使用机械型号、材料规格品牌、
土质类别等。

地下室施工工程签证(3篇)

地下室施工工程签证(3篇)

第1篇一、工程概况本项目为XX大厦地下室施工工程,位于XX市XX区XX路,总建筑面积约XX万平方米。

地下室共分为一层,主要功能为停车场、设备用房及地下商业。

施工总工期为XX个月,于XX年XX月XX日开工,预计XX年XX月XX日竣工。

二、签证原因1. 施工条件变化(1)地质条件:原地质勘察报告显示,本工程地质条件良好,但实际施工过程中发现地下水位较高,需采取降水措施,增加降水工程量。

(2)周边环境:周边建筑物密集,地下管线复杂,施工过程中需对周边环境进行保护,增加防护工程量。

2. 设计变更(1)地下室结构形式变更:根据现场实际情况,设计单位对地下室结构形式进行了调整,增加部分柱、梁、板等构件,增加结构工程量。

(2)地下室功能调整:根据甲方需求,将地下商业部分面积由原设计的XX平方米调整为XX平方米,增加土建及装饰装修工程量。

3. 施工方案调整(1)降水工程:原施工方案未考虑降水工程,现需增加降水井及降水设备,增加降水工程量。

(2)围护结构:原施工方案采用单层钢板桩,现调整为双层钢板桩,增加围护结构工程量。

三、签证内容1. 降水工程(1)新增降水井数量:XX口(2)新增降水设备:潜水泵XX台、电缆线XX米2. 地下室结构形式变更(1)新增柱:XX根(2)新增梁:XX米(3)新增板:XX平方米3. 地下室功能调整(1)新增土建工程量:XX立方米(2)新增装饰装修工程量:XX平方米4. 施工方案调整(1)新增围护结构工程量:XX立方米(2)新增降水工程量:XX立方米四、签证金额根据以上签证内容,经测算,签证总金额为XX万元。

五、签证审批1. 签证单位:XX大厦项目部2. 签证时间:XX年XX月XX日3. 签证人:XX4. 甲方审批意见:同意六、结论本项目地下室施工工程签证已按相关规定完成,签证内容合理,签证金额准确。

为确保工程顺利进行,请各方严格按签证内容执行,并做好相关协调工作。

第2篇一、签证背景本项目为XX房地产开发有限公司投资建设的XX住宅小区,位于XX市XX区XX路XX号。

工程签证流程、签证内容及签证的技巧

工程签证流程、签证内容及签证的技巧

欢迎共阅现场签证是由业主代表、监理工程师、施工单位负责人共同签署的,用于正式施工活动中某些特殊情况的一种书面手续。

它不包含在施工合同和图纸中,也不象设计变更文件有一定的程序和正式手续。

它的特点是临时发生,具体内容不同,没有规律性,是施工阶段投资控制的重点,也是影响工程投资的关键因素之一。

一、现场签证的主要内容包括以下几个方面的内容:4、对设计缺乏有效约束。

有的图纸设计不够详细,做法说明也不够全面,设计过于粗糙,设计环节经济控制要求不够,没有进行多方案论证。

由于设计管理力度不够,存在大量先施工、后出工程联系单现象,资料中反映出设计人员仅作签名,并无相关意见,因此给签证工作带来很大麻烦。

5、施工方为了自身施工方便或其它原因考虑,任意修改原先已经监理工程师和业主现场代表批准确认的施工方案,签证人员对由此增加的人工、材料、和机械台班等也进行了签认。

另外,同一工程内容存在重复签证、交叉签证,此类签证尤其在土方挖运、障碍清除、工程拆迁等工程中较为常见。

6、现场签证日期与实际不符。

有关人工、材料、机械台班价格及有关政策性调整都有严格的时间规定,有些承包商任意调整签证时间,以求尽可能多得超额利润。

7、虚假签证。

如某房建项目前期施工过程中由于业主资金原因,建设方决定取消地下室某些区域的建设,业主及监理已向施工方口头打招呼暂缓地下室某部分的施工,待设计变更后再行施工,但事后施工以设计变更的日期拖后为由,说此部分已按原图施工完毕,要求对此部分进行签证。

若现场管理人员不具备一定的职业道德,势必造成业主利益的损失。

三、如何对施工现场签证把关要明确。

4、现场签证一定要及时,不得拖延到结算时才补签。

对于一些重大的现场变化,还应及时拍照或录像,以保存第一手原始资料。

(二)技术措施。

技术措施是多方面的,主要是重视抓好以下几个环节:1、现场签证应清楚明确,否则会为结算留下隐患。

清单中已有的项目且工程量没有增加或减少的不予签证,发生的措施费用是在承包商应考虑的范围内不予签证,发生的项目风险属于承包商应考虑的范围内不予签证。

工程经济签证单模板

工程经济签证单模板

工程签证管理办法第一章总则第一条为了加强设计变更及现场签证管理,规范工作流程,有效地控制成本和保证工程质量和工程进度,制定本管理制度。

第二条工程签证要严格执行以下原则:1.权力限制原则:公司对工程签证管理实行严格的权限规定,如越权签字对公司造成损失,追究越权签字人及印章管理等相关人员的经济与法律责任。

2.时间限制原则:对工程签证实行严格的时间限制,禁止事后补办。

3.一单一签原则:一份工程签证应锁定工程量,确定造价或结算方式,且对应一个工程合同。

4.标准表格原则:所有的工程签证都必须使用规定的制式表格。

5.原件结算原则:工程签证的结算必须要有齐备的、有效的原件作为结算的依据。

6.多级审核原则:所有工程签证至少要经过二级以上的审核7.表述规范原则:所有工程签证表述用语应精确规范,利于结算,杜绝歧义为原则。

杜绝签署类似“情况属实”或“工程量属实”等模糊性内容,而必须实际度量后签字确认完成或未完成的事实或者工程量、材料材质和规格、工日数、机械台班等。

按工日和机械台班计量的须说明所施工工作内容和工作量。

8.禁止涂改原则:所有工程签证内容应保证内容无涂改,涂改的签证单不允许作为结算依据。

9.统一归档原则:所有工程签证均一式肆份原件,合同部及财务部原件各一份、施工单位原件两份,工程部和监理各一份复印件。

第二章签证管理及流程第三条工程签证类别:工程签证分为以下两类,一类为甲方和设计单位对施工图等进行变更(包含技术核定单)而产生的签证;另一类为增加合同范围外的工作内容及零星工程等产生的签证。

第四条工程签证办理规定1、因设计变更产生的签证1.)竣工图能完全体现设计变更时,设计变更与施工图、竣工图共同构成结算依据,不再单独办理签证。

2.)设计变更导致已施工的部位需要拆除影响造价的,必须办理《设计变更签证》。

3.)设计变更及施工图纸不能清楚表达或无法以图纸形式来表达的,需进行现场收方的工作项目,必须办理设计变更签证。

2、增加合同外工作内容及零星工程产生的签证1.)增加合同外工作内容(金额在2万元以下),必须办理经济签证。

2020施工现场签证明细单(详细)

2020施工现场签证明细单(详细)

2020施工现场签证明细单(详细)一、前期工作1、前期因甲方未进行三通一平,我方如发生前期临时用水、用电,需办理发电(发电机租赁费、燃油费、人工看护费)、拉水费用签证。

2、场地外道路虽然已通,但因为甲方未协调好当地村民关系,造成我方施工车辆不能正常通行,我方发生的协调费用,和甲方协商,让甲方变相的给予签证。

见第十项第20条3、施工前现场垃圾外运及运距需签证二、土石方工程1、“三通一平”中的场地平整需签证方格网图2、土方开挖施工图(需标明放坡系数)、标明马道详细尺寸及具体做法3、土方支护施工图并签证单价4、土方运距及采用什么机械装运土方,斗容量5、地沟、排水沟、电缆沟、集水坑二次开挖土方需签证6、机械破碎冻土需签证7、土壤的类别签证(指除一、二类土)8、机械挖土、土壤中的砂砾如果大于30%时,或者是多年沉积的砂砾,应有业主签字认可的地堪报告和图片等9、定额中土壤含水率按天然含水率的,如含水率大于25%时,定额人工机械乘以系数1.15,大于40%时,含水率应进行签证(应附检测报告)10、基底不满足施工要求如需换填,需签部位、深度及土质。

如发生换填,个别独立基础比其它加深,签人工挖加深部分土方;同时,为了保证换填厚度及满足施工要求,签整体回填完砂砾或土后二次开挖个别加深基础。

11、塔吊基础土方开挖,塔吊维护墙、塔吊基础详细尺寸及配筋签证。

12、现场回填土运距签证(定额中只包含5m范围内取土、夯填),场外回填土回运运距签证,如使用机械回填,尽量不要体现机械,因为机械夯填只能算5元/m3左右,人工夯填23元/立方。

13、房心回填土如需搭设脚手架、三轮车运土方需签证,定额综合5米内取土或砂砾。

14、地沟二次开挖土方及是否放坡。

15、不同土质类别的高度。

点此加入微信工程群三、井点降水1、井点降水施工图(降水井类型、数量、深度、使用天数等)备用电源的费用和甲方签证,及将地下水引流至排水目的地的费用签证。

2、井点降水过程中产生的泥水处理和挖沟排水工作另行计算。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

排气管的布置平面图、样式、材质等
39
屋面设备基础抹灰、涂料
屋面的设备基础等构件需要抹灰刷涂 料的单独办理签证注明原因
屋面工
40 程、室 内装修
抗裂钢丝网
砖墙与砼结构交接处需设抗裂钢丝 网,注明材质、宽度
阶段 41
屋面防水上翻高度 上翻高度
当采用水泥砂浆(细石砼)面层时,
42
楼梯护角钢筋
楼梯或台阶阳角需设置护角钢筋,注
46
空调、冷凝水管的过墙、 过板打孔费用
打孔个数、费用
47
48 室外及 收尾阶 段
49
砼面打磨处理 机械二次进场
散水割缝
对于不需抹灰的独立砼面,刮腻子前 打磨清理或腻子增厚
一些甲方临时安排,或因客观条件限 制,零星土方需后期开挖的,注明机 械的二次进出场
注明割缝间距、嵌缝材料、方式
50
成活价项目费用
冬季施工需添加防冻剂、早强剂等办 理签证确认价格
高支模支设方案,需用多长时间,最 好能确定架管卡扣的工程量及租赁价 格 变更前完成情况(包括二次结构、装 饰等)拆除方式、运输方式、运距 等,需附照片等影像资料
植筋
二次结构采用植筋,构造柱如采用上 下植筋需特别注明
门窗洞口预制砼块 预制构件运距 成品砂浆
不同部位、不同构件、不同型号钢筋 采用何种连接方式,钢筋原材长度
用于钢筋及接头工程 量计算
22
措施钢筋
梁二排筋所设垫筋,标明规格间距; 筏板等侧面构造筋
实际发生时办理
设计图纸不明确或 与实际施工不同时
需办理 发生时办理 图纸中不明确或实 际施工与图纸不符
土建工程需办理签证明细表
序 施工阶 号段
签证事项
明样式、画图
墙面抹灰、面层
有吊顶的房间,需确认吊顶高度和现 场实际抹灰、面层的高度
43
室内防水
室内防水门口处增加部分画图说明
屋面工
是否办理 未办理原因
备注
土建工程需办理签证明细表
序 施工阶 号段
签证事项
内容
用途
44
厨房厕所防水台
防水台材质、尺寸
屋面工
45
程、室 内装修
墙面界面剂
以节点图的形式办理
阶段
发生时办理
10
砖基础两侧抹灰
埋入土中的砖墙部分需抹灰的,注明 材料(是否为防水砂浆)
根据设计图纸要求,开挖后的原土层
11
换填签证
不满足设计要求需换填砂石等材料,
绘制详细节点图
实际发生时办理 发生时办理
序 施工阶 号段
12
签证事项 桩试验费
土建工程需办理签证明细表
内容
定额不包括需单独计算,一般执行市 场价
用于确定模板制作系 数及价格
土建工程需办理签证明细表
序 施工阶 号段
签证事项
内容
用途
34
框架间砖砌(或砌块)上 部预留填充
部位、材质、厚度
35
图纸无说明掺砌标砖
掺砌标砖部位。按零星项目套用定额 子目
36
图纸无要求增加构造柱、 圈梁
部位、材质、规格
37
图纸不清窗台压顶做法 压顶详细做法
38
屋面排气管
用途
是否办理 未办理原因
备注
13
专家论证费
基坑支护等专家论证费
大开挖
大开挖放坡、上口(下口)尺寸、开 挖图纸
14
抽水台班
降水排水,注意定额单位为台日
15
16
17 地下主 体施工
18 阶段
砖模 塔吊基础 筏板马凳筋 后浇带处理
筏板基础需要支设砖模的,砖模厚度 、砂浆标号、是否抹灰
塔吊基础详图、基坑开挖详图、基坑 防护、塔吊数量等
项目内容、单价、是否计取规费税金
51
图纸无要求按规范或施工 方案施工增加工作内容
工作内容项目名称、如何计量、计价
因设计变更或甲方要求,对已完成的
施工全
内容进行拆除修改的,详细描述变更
52 过程阶 甲方变更导致的费用增加 前已完成的情况,以及因此而增加的

费用、工期等,要附变更前完成情况
的影响资料
53
土建工程需办理签证明细表
序 施工阶 号段
1
签证事项 场地自然标高
内容
用途
是否办理 未办理原因
用CAD绘制百格网,标明基准点及各测 计算土石方开挖回填
量点标高,测量点布置尽量均匀
、垂直运输高度
备注
2
开工进 场后
甲方开工仪式准备工作 铺路、修整场地、各种迎接工作等
3
厂区临时道路换填
为满足施工需要,修建临时道路需换 填的,以剖面图形式签证
7
钎探
钎探点绘制平面布置图,注明是否填
回填材料、回填方式、回填土(包括 拌制灰土所需土方)是否外购,针对 回填两种以上材料的画图区分(如果 外土内运,需注明运距、运输方式、 装车方式)
9
冬雨季施工甲方要求抢工 发生的原因、采取的措施、工程量及 期发生的额外费用 计价方式
甲方未按合同要求拨付进 度款
甲方未按照合同约定支付进度款时, 及时向甲方发函催款,办理工期延误 、费用增加签证
54
甲方要求工期提前
甲方要求缩短工期,提前交工的工 程,及时办理赶工增加费的签证
是否办理 未办理原因
备注
4
挖掘机、履带式推土机、 按定额要求标明机械型号、数量、塔 塔吊等大型机械进场数量 吊基础做法附图
计取大型机械安拆、 运输费
原始场地土质不满 足要求需换填时办

5
按当地定额规定,办理土 质、土壤类别签证
标明土壤类别,含水率
区分需套定额项
6
土石方运距
甲方、监理、施工单位三方共同测量 运距的证明资料、运输方式
内容
用途
是否办理 未办理原因
备注
23
型钢外挑脚手架
型钢脚手架从几层(标高)开始设置
24 地上主
25 体施工 阶段
26
27
28
29
30 砌体施 工阶段
31
32
33
模板材质
模板所用材质、厚度等
泵送方式 混凝土外加剂 特殊高支模等方案 砌体变更签证
对于地泵与汽车泵配合使用的工程, 需划分明确,必要时需确认各自的价 格
为保障门窗安装质量,门窗洞口两侧 需加设预制砼块,以简图形式表示
当采用预制过梁时(或有其他预制构 件时),标明预制场地位置,确认运 距
当受现场条件限制或其他原因,需采 用成品砂浆时办理
消防箱、过人洞等过梁
图纸中未标注的洞口需增设过梁的标 明砼标号、钢筋等信息
构造柱
说明构造柱布置间距或直接做一份构 造柱布置图
马凳筋型号样式、布置方式、布置间 距、附图和照片
可用于大型机械安拆 、场外运输、建筑物 垂直运输高度确认
后浇带止水带材质、模板支设样式
19
外墙及挡土墙止水螺栓
附图说明止水螺栓的样式及布置方式 、锥头的处理方式
20
地下外墙脚手架
针对土方暂不回填或车库后施工需搭 设外脚手架时办理
21
钢筋连接方式、定尺长度
