资料员工作程序

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、工地新开工,一般就是先进行开工的前期准备,资料先买个资料软件(熟悉其中的表格,施工资料和监理资料都分好类的)和一本当地表格填写示例范本-施工分册(范本是那种大的,只有施工部分的,像监理、业主的资料都有的,就没多大用。一般档案馆交的资料顺序和示例范本相差不大)

二、前期准备

1、资料上就要开始向监理报开工报审(其中监理开工表格和施工单位的开工报告)

2、上报监理,施工单位的管理人员名单、资质、联系方式(使用监理资料里的通用报表、人员登记如监理资料里有表格的,就使用它们的人员登记表格)

3、向安全负责要现场特种作业人员名单,同上上报监理

4、上报临时设施各项方案、图纸(可请技术负责人、水电技术人员协作,方案向厦门这面提出要点,厦门这边有专门方案编写人员,上海那边要是提出让你做方案,别答应)

5、报施工组织设计(也是俩张表,监理和施工单位的施工组织设计报表)

6、报施工总进度计划(由总工排计划,然后你从Project里打出来,如有问题,给你介绍专家)

7、施工现场质量管理检查记录(资料里自己看下,上报的时候外面附监理的通用报表,要是监理要求检查记录里面的内容细化之类,你只有按里面的内容做资料了)

8、前期现场会进塔吊,塔吊合同、塔吊方案(方案你自己一定不能做,是由塔吊租赁人家做的,哪怕经理之类的要求你做,你就回,塔吊这东西涉及安全和备案等问题,我这资料是不能做的)(1)塔吊人家提供塔吊基础,你负责上报监理审核(通用表格)(2)塔吊提供安装单位资质(里面必须有安装许可证),上报监理(3)塔吊基槽开挖,需要做地基验槽记录(请地勘、监理、业主、设计到现场看是由别人反正请的,你不管)(4)塔吊基础钢筋安装,需做钢筋隐蔽(资料施工表格里面钢筋加工、钢筋安装、隐蔽记录是三表不能缺的)(5)塔吊之后将是地脚螺栓隐蔽和防雷接地隐蔽,地脚螺栓要塔吊人家提供检测报告和质保书(6)基础上打混凝土,需要到监理那开浇捣令,打混凝土时候搅拌站会出开盘鉴定的,要求现场留置标养试块和同条件试块,同条件试块必须达到强度之后才允许塔吊安装(7)塔吊备案是由塔吊人家负责的,你可别跑去帮人家备案(8)塔吊最后资料移交给安全上,你就可以不管了,安装人员资质是安全上搞的,你要上报监理

三、正式了(前期的施工组织设计、质量管理检查记录表、开工报审也可以在这一阶段)

1、图纸会审、设计交底(监理组织各单位进行,做图纸会审会议纪要,在开会的时候要做个签到表,各单位人员签到,最后附在会议纪要后面,会议纪要弄好寻找各单位签字、盖章)

2、地基验槽(各单位参与,同上刮号内容)

3、现场开挖、回填,做土方方格网(预算上用,让预算员和总工协商,表格我这有,可以按照实际情况修改)

4、现场工程定位测量(高程复测、坐标复测)→按照施工总平面图,建筑四周轴线上有坐标点,把它标出,从业主给出的高程、坐标点上引到建筑控制点,再到四周轴线,这要求放线人员配合,把点给你标出来)

5、划分现场单位工程施工段,一般按照后浇带划分,如分A、B、C区等,可与现场商量,施工段上报监理,现场大范围资料按施工段上报(把轴线也要写的例A区1~5/A~D轴),如土方开挖、土方回填、浇筑混凝土等

6、土方开挖,遇到深基坑需要专项方案并隐蔽。土方回填,在回填过程中需要隐蔽并做土方压实度试验,详细试验什么时候做,我专门集中写。

7、现场流程土建工程定位测量→土方开挖→土方回填→基础垫层→ 垫层防水→垫层防水保护层→ 承台基础(一般上面就是柱头,详细就要看图纸,如没有就下一步)→底板→楼层放线(是为上部柱和轴线定位)→X层柱→X层梁板

装修X层填充墙(砖砌体等等,里面要加钢筋的,需要钢筋隐蔽)→构造柱、圈梁浇筑→抹灰(需要隐蔽)→涂饰等等

电气各分部由各专业施工单位做资料,需最后收集,一开始他们要你收资料,你不要管,就和他们说,其他各单位资料等竣工预验收时再收,要等内部验收通过后。其中电气、给排水预埋看看是哪家单位做的,如果是自己人单位做的,就要督促他们做隐蔽与试验随时跟进。

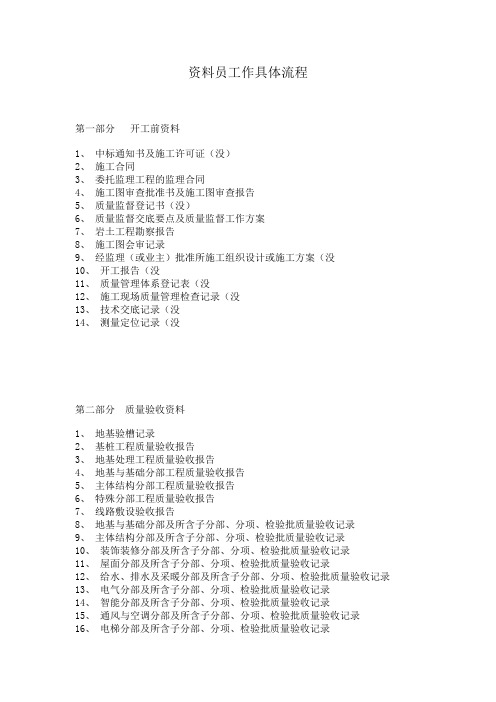

四、资料表格一般配套

资料系统里面各个分部都有划分,属于哪个部分的资料就做到哪个分部里面,随后我把分部、子分部、分项的内容附在后面

1、现场打混凝土,要做的事情是:模板、钢筋、混凝土、浇捣令

模板:模板安装工程检验批、模板拆除工程检验批(拆除时在现场拆模的时候做的,需要提供同条件试块的检验报告)

钢筋:钢筋加工检验批、钢筋安装检验批、隐蔽工程检查记录

混凝土:混凝土原材料及配合比设计检验批(按开盘鉴定填)、混凝土施工检验批

浇捣令

五、材料试验

进场材料要做试验的,送检标准你资料书有的,厂家需提供质保书、合格证、检测报告。

厂家资质报审要提供的资料:营业执照、税务登记、组织机构代码、安全生产许可证(有的是安全、有些没有安全的)、卫生许可证(给水管道等需要提供)等(其他质量体系之类,看你那监理要求了,看看资料有效期是不是过期的)

送检你就按照规范来,别人现场有人说送多了,提出的标准是规范的几倍,别听他们的,他们又不为资料负责。送检变通的也有,像水泥、砂、石子就按照最大标准规定的量送,比如水泥石200T或400m³。像直螺纹接头送检,问现场钢筋的基础底板、柱、楼板需要多少接头,按每个区分,然后送检。

送检测站取回的报告,要分类登记在资料表格中,为以后统计方便。其他进场材料也做个表格,为统计方便点。钢筋进场,你和预算、负责钢筋的经理商量下处理办法,这涉及到调价问题。协商后再报监和送检。

防水材料与卷材进场也和负责人商量,看送什么品牌的,送什么样的样,别直接到现场取样,商量后再搞。

六、现场试验

1、土方回填→做土方压实度(检测站)

2、基础底板浇筑混凝土前,水电上预埋管道要做通水等试验(水电上的)

3、如碰到大底板,浇筑混凝土要做测温记录,怎么做,到时候联系

4、在验收之前,现场要做试验:回弹、钢筋间距、钢筋保护层厚度、楼板厚度等,具体看地方规定

5、现场打混凝土时候做标养试块(一般要求搅拌站直接做和养护的,到28天试验,你可以在25天把送检单送检测站,顺便让搅拌站送标养试块)。现场要留置同条件试块,试块送检是在600℃,600℃的意思是你把打混凝土的那天开始,把每天温度相加,直到600℃,按标准每天的时间是每天要测4次的温度的平均数,但你可以把天气预报上的温度拿来用,等你相加到550左右就可以送检测站了。拆模需要拆模试块,所以遇到重要部位或监理严的,你就可以做2组,一组测试强度,看强度达到拆模要求了没,拆模要求看设计要求,另一组在前那组不行的情况下备用的。

在基础里垫层,像C15之类,防水保护层C20,那就要做标养试块,不需要同条件,单位工程每个部位的标养试块最好要做10组以上,为以后好评定,以为10组可以统计法评定,10组以下只能非统计法评定。每个部位的意思是:像单位工程基础底板,同一标号的混凝土,10组以上。

同条件试块强度评定时需要乘与一个系数,如1.1,不晓得上海市多少,你要问检测站

相关文档
最新文档
