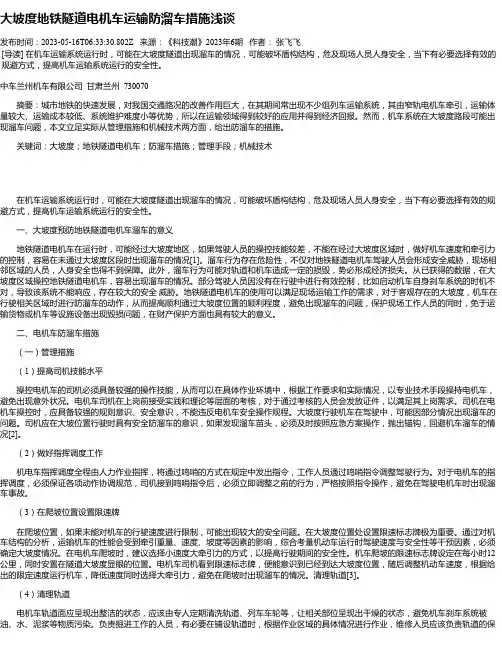

大坡度地铁隧道电机车运输防溜车措施浅谈发布时间:2023-05-16T06:33:30.802Z 来源:《科技潮》2023年6期作者:张飞飞[导读] 在机车运输系统运行时,可能在大坡度隧道出现溜车的情况,可能破坏盾构结构,危及现场人员人身安全,当下有必要选择有效的规避方式,提高机车运输系统运行的安全性。

中车兰州机车有限公司甘肃兰州 730070摘要:城市地铁的快速发展,对我国交通路况的改善作用巨大,在其期间常出现不少组列车运输系统,其由窄轨电机车牵引,运输体量较大、运输成本较低、系统维护难度小等优势,所以在运输领域得到较好的应用并得到经济回报。

然而,机车系统在大坡度路段可能出现溜车问题,本文立足实际从管理措施和机械技术两方面,给出防溜车的措施。

关键词:大坡度;地铁隧道电机车;防溜车措施;管理手段;机械技术在机车运输系统运行时,可能在大坡度隧道出现溜车的情况,可能破坏盾构结构,危及现场人员人身安全,当下有必要选择有效的规避方式,提高机车运输系统运行的安全性。

一、大坡度预防地铁隧道电机车溜车的意义地铁隧道电机车在运行时,可能经过大坡度地区,如果驾驶人员的操控技能较差,不能在经过大坡度区域时,做好机车速度和牵引力的控制,容易在未通过大坡度区段时出现溜车的情况[1]。

溜车行为存在危险性,不仅对地铁隧道电机车驾驶人员会形成安全威胁,现场相邻区域的人员,人身安全也得不到保障。

此外,溜车行为可能对轨道和机车造成一定的损毁,势必形成经济损失。

从已获得的数据,在大坡度区域操控地铁隧道电机车,容易出现溜车的情况。

部分驾驶人员因没有在行驶中进行有效控制,比如启动机车自身刹车系统的时机不对,导致该系统不能响应,存在较大的安全威胁。

地铁隧道电机车的使用可以满足现场运输工作的需求,对于客观存在的大坡度,机车在行驶相关区域时进行防溜车的动作,从而提高顺利通过大坡度位置的顺利程度,避免出现溜车的问题,保护现场工作人员的同时,免于运输货物或机车等设施设备出现毁损问题,在财产保护方面也具有较大的意义。

电瓶车溜车应急演练脚本

电瓶车溜车应急演练脚本

电瓶车溜车应急演练脚本
1、风险特点在电瓶车水平运输过程中,由于线路坡度大、坡长,容易发生溜车事故,溜车事故危害性较大,对隧道内作业人员、设备及电瓶车本身的破坏也危害极大。

2、预防措施
(1)电瓶车驾驶员作为特殊作业人员必须持证上岗;
(2)电瓶车驾驶员必须熟悉电瓶车的状况,上岗之前要有老司机带一周以上才允许独立操作;
(3)对电瓶车的性能、完好率由项目部机电部负责,必须定期进行检查保养维修维护,保证车辆的良好状态;
(4)制定细致的电瓶车操作规程,要求电瓶车司机严格遵守;
(5)在掘进期间,在电瓶车走形区域内的交又施工作业必须做好安全防护,作业人员通过教育必须明白自身的安全环境,包括电瓶车的溜车伤害;
(6)在始发端头设置足够强度的防溜车挡头;
(7)电瓶车停车时必须安放防溜铁鞋;
(8)为防止在溜车初期驾驶员手忙脚乱,不能实施紧急制动,加工紧急制动铁锚,在刹车失灵的时候通过抛出铁锚制动;
(9)严禁电瓶车司机疲劳驾驶、打瞌睡,这是发生溜车事故的重要原因,也是关键预防点;
(10)严禁电瓶车司机酒后驾驶电瓶车;
(11)严禁电瓶车“带病”工作。

3、应急措施
(1)如发生电瓶车溜车事故,司机应该及时采取制动措施。

如不能有效制动,司机不能慌张,及时抛出铁锚制动,并及时联系电瓶车可能到达的位置,要求其及时放好“挡鞋”;
(2)事故发生后,事故现场应急专业组人员应立即开展工作,及时发出报警信号,互相帮助,积极组织自救;
(3)如发生人员受伤事故,及时清理出疏散通道,将受伤人员运出至地面,及时抢救和送至医院。

2024年电瓶车防溜车方案

2024年电瓶车防溜车方案

2024年电瓶车防溜车方案(注意:以下内容仅供参考,具体方案应根据实际情况进行设计和实施)一、背景介绍随着全球环境问题和能源危机的加剧,电动汽车作为一种环保、节能的交通工具,受到越来越多的关注和青睐。

然而,电瓶车在使用过程中存在一些安全隐患,其中最为突出的问题就是防溜车。

防溜车事故往往发生在高速行驶或者急刹车的情况下,严重威胁到驾驶员和行人的生命安全。

为了确保电瓶车的安全使用,我们需要制定一套有效的防溜车方案。

二、防溜车方案的意义1. 保障驾驶员和行人的生命安全;2. 减少交通事故发生率,提高交通安全水平;3. 提升电瓶车的整体安全性能;4. 提高电瓶车的市场竞争力,推动电动汽车产业发展。

三、防溜车方案的具体内容1. 车辆结构设计方面(1)改进制动系统:采用先进的电子防抱死制动系统(ABS),通过传感器感知车轮的转速变化,及时调节制动压力,避免车轮防滑,提高制动效果。

(2)加强底盘稳定性:通过加大车身底盘的横向支撑,降低车辆的重心,提高悬挂系统的稳定性,减少车辆侧滑的可能性。

(3)改进轮胎设计:采用具有更好抓地力和抗侧滑性能的轮胎,提高车辆在湿滑路面和急转弯时的稳定性。

2. 驾驶员安全配备方面(1)强制使用安全头盔:设立强制佩戴安全头盔的法规,并加强对驾驶员的教育宣传,提高其安全意识。

(2)智能安全带:采用智能安全带系统,能够感知到车辆突发情况并自动紧固,提供更好的保护。

3. 技术创新方面(1)低速冲突预警系统:利用摄像头、雷达等传感器技术,实时检测前方路况并提前发出预警,帮助驾驶员减少碰撞和防溜车的风险。

(2)车辆稳定控制系统:通过电控制动、悬挂和转向系统,检测并调节车辆的姿态和稳定性,防止车辆侧滑。

4. 法规和政策支持方面(1)加强产品质量监管:完善相关技术规范,设立严格的电瓶车质量监管制度,加强对生产厂家的监督和管理。

(2)严禁超速行驶:制定并执行严格的电瓶车超速行驶监管措施,对违规驾驶者依法进行严厉处罚。

电瓶车防溜车方案(3篇)

电瓶车防溜车方案(3篇)

电瓶车防溜车方案关于相位防溜使用相位防溜功能的条件:必须是通道0和通道1都接有速度信号,并且两通道速度信号的相位差为(90±45)度,两通道信号必须是由同一个速度传感器引出。

注意:控制条件中,报警暂停时间设置为4s,路局电报中设的是0,要改为4。

1、原始降级状态下判断第一次动车时的相位和工况位(前后),相位和工况位建立关联。

如果是由其它状态转为降级状态,则判断前一状态的关联关系。

(建立的关联关系例如:工况向前时相位差是90度,向后时是270度。

如果这种关联关系建立起来后,监控某次判断的是工况向前,相位差为270度,当速度≥3或走行距离≥___m时就启动相位防溜)2、通常监控状态下,判断按压[开车键]时的相位和工况位,建立关联关系。

3、调车状态下按照前一状态的关联关系,如果是开机不动车就进入调车,则判断第一次动车时的相位和工况,建立关联关系。

4、运行速度大于___km/h,停止判断相位防溜。

相位防溜启动后,10s内按[警惕]键解除报警,否则10后紧急动作。

按[警惕]键应答后间隔___秒,如果还满足相位防溜条件则再次报警。

地面试验方法:把工况调到向前,测试台进入设置项,输入___,确定可以修改各项设置,按“手柄”键,“自动关联项”中,确保相位:前后变化时反相选中工况:向前向后互斥选中,按“速度”键,再选“速度相位”,把相位设置为90,此时就建立了关联关系,向前就相位就是90度,向后就是270度。

返回,运行。

可以给速度,然后停车,工况还是向前,再进入测试台的设置项,把相位调整为270度。

再返回运行,速度大于___公里或走行___米,监控周期报警。

注意在试验相位防溜时不要让手柄防溜起作用,以免混淆。

即动车时把手柄置非零位,停车时手柄置零位就可以避免手柄防溜。

关于手柄防溜正常情况下,停车时手柄在零位,动车时在非零位。

1、如果手柄从停车到动车一直处于零位,当速度大于___km/h,或运行距离大于___米时启动手柄防溜。

盾构电瓶车防溜车方案

盾构电瓶车防溜车方案

广东水电二局无锡地铁2号线土建工程10标盾构电瓶车防溜车方案广东水电二局股份有限公司无锡地铁2号线土建工程10标项目经理部二○一二年十月一、工程概况 (2)二、编制目的及编制依据 (2)三、制动能力的计算 (2)四、防滑措施 (4)五、安全文明施工 (5)一、工程概况东林广场站~上马墩站区间右线起终点里程为YSK9+703.350~YSK10+819.526,右线长链长0.512m,线路右线长度1116.688m;左线起终点里程为ZSK9+703.350~ZSK10+819.526左线长链长1.634m,线路左线长度1117.81m,左右线线路累计全长2234.498m。

区间在YSK10+276.500里程处设置一座联络通道兼泵房。

东林广场站~上马墩站区间场地位于崇安区。

左右线均从上马墩站始发,沿上马墩路左转,下穿上马墩桥,沪宁铁路,沪宁城际铁路,古运河,锡山物资大厦,人民路天桥,再沿人民东路,最终到达东林广场站。

沿线基本为道路、民居及厂房,地形基本平坦,地面标高约在3.62m。

区间线路平面距离为14m~11m,左线包含R=600半径曲线一条,R=800半径曲线两条。

右线包含R=800半径曲线两条,R=2000,R=500半径曲线各一条。

区间左线从上马墩站始发后,以2‰的坡度下行,又以20‰的坡度下行,又以5.38‰,再以8‰的坡度上行,再以22‰的坡度上行,最后以2‰的坡度下行至东林广场站。

区间右线从上马墩站始发后,以2‰的坡度下行,又以20‰的坡度下行,又以5.4‰的坡度下行至最低点,再以8‰的坡度上行,再以22‰的坡度上行,最后以2‰的坡度上行至东林广场站。

区间隧道顶埋深约为10.3m~17m。

上马墩站~靖海公园站区间左线起点设计里程为ZSK10+961.326,终点设计里程为ZSK11+537.179,左链链长2.385m,左线线路长度578.239m;右线区间起点设计里程为YSK10+961.326,终点设计里程为YSK11+639.879,右线线路长度678.553m;双线线路总长1256.792m。

电瓶车防溜车方案

电瓶车防溜车方案

电瓶车防溜车方案
随着城市环保意识的增强和交通拥堵的加剧,电动车逐渐成为
城市常见的交通工具。

而在电动车行驶过程中,电动车出现溜车现象,不仅会造成人员伤害,还会造成财产损失。

因此,加强电动车
的安全防护非常重要。

本文将为大家介绍电瓶车防溜车方案。

一、了解电动车溜车的原因
1.轮胎积水或过滑
如果电动车行驶路面潮湿或积水,轮胎接地面积会变小,摩擦
力会降低,致使车辆无法正常行驶。

特别是在雨天路面上使用电动
车应该特别谨慎,尽量减少急刹车、急转弯等操作,避免发生溜车。

2.制动系统故障
电动车的制动系统一旦出现故障,如制动器抱死、制动片磨损
严重等,都会导致制动不灵,车辆难以停止,从而造成溜车事故。

因此,我们应该经常检查并保养车辆的制动系统。

3.电瓶车胎压不足
电瓶车的胎压太低,会导致车辆行驶不稳,甚至产生溜车事件。

因此,在车辆日常使用过程中,需要定期检查并调整胎压。

二、电瓶车防溜车方案
1.根据天气状况选择合适路线。

电瓶车防溜车方案

电瓶车防溜车方案

隧道内电瓶车水平运输防溜车应急预案一、工程概况及工况条件广州地铁珠江三角洲城际快速轨道交通广佛15标【沙园~燕岗】盾构区间工程施工。

盾构始发井位于新南路与工业大道中交叉口。

盾构区间左线起讫里程为ZDK25+538.897~ZDK26+386.276;右线起讫里程为YDK25+539.934~YDK26+386.276。

左线长843.865m,右线长846.342。

左线长847.379米,右线长846.342米。

中途设置2#联络通道一座。

电瓶车运输轨道为单线,轨距为762mm,隧道设计最大坡度为,运输线路重载上坡左线最大坡度为20.2‰,右线最大坡度20‰。

轨道设计最小平面曲线半径为1500m,线路使用38kg/m钢轨。

二、渣土车技术参数及技术说明1技术参数渣车界限尺寸6540×1450×2400mm渣箱外型尺寸5400×1450×2400mm自重11.2t轨距762mm轮径400mm最高速度25km/h牵引销中心线距轨面高度430mm最小转弯半径30m总容量大于13m32渣土车技术说明渣土车主要由转向架、底盘、车厢等系统组成。

(1)转向架转向架是渣土车的走行机构,每台渣土车有两个转向架。

它由两个恻架、一个横梁、两对轮对、四组弹簧、两个制动缸等部件组成。

在碴土车运行时通过芯盘转向,弹簧减震。

制动方式为排风制动;当列车管压力为0时,闸瓦通过制动缸内的制动弹簧,经过杠杆机构进行制动;当列车管压力为4kg/cm2时,闸瓦缓解。

(2)底盘底盘通过螺栓与转向架芯盘连接,拆卸方便。

(3)车厢车厢与底盘通过一个凹行箱定位,与底盘无任何连接,因此可直接起吊,弃碴方便,容量约为13m3。

三、砂浆车技术参数及技术说明1技术参数砂浆车界限尺寸5200×1450×2350mm自重5t轨距762mm轮径400mm轴距2400mm最高速度25km/h最小转弯半径25m总容量7m3牵引销中心线距轨面高度430mm搅拌电机功率11kw减速器型号、速比KA107,i=121.46搅拌轴转速12r/min输送泵功率:18.5kw电源AC 380V2技术说明砂浆车组成砂浆车主要结构分为车体、走行部,动力系统、搅拌系统、电器控制系统等几部分组成。

隧道防溜车管理办法

隧道防溜车管理办法

隧道防溜车管理办法
是指为了确保隧道交通安全,防止车辆从隧道内溜出而制定的管理规定。

主要包括以下内容:
1. 隧道防溜车设施建设:隧道应设置防溜设施,包括隧道入口设置门闸、坡道、凸/凹字形隔离带等,以防止车辆失控冲出隧道。

2. 隧道防溜车巡查:隧道管理部门应定期进行隧道防溜车巡查,检查防溜设施是否完好,如有损坏应及时修复或更换。

3. 车辆检查:隧道进入口由交通管理部门设置车辆检查站,对进入隧道的车辆进行安全检查。

如发现车辆状况不符合安全要求,禁止其进入隧道。

4. 交通标志标线:隧道内应设置清晰的交通标志标线,提醒驾驶员注意速度、距离等。

同时,隧道内不得停车或倒车。

5. 事故处理:发生车辆溜出隧道事故时,应立即启动应急预案,及时疏导交通,并通知相关部门进行处理。

6. 宣传教育:隧道管理部门应定期开展隧道防溜车宣传教育活动,提高驾驶员的安全意识和驾驶技能。

以上是一般情况下隧道防溜车管理办法的主要内容,具体实施细节可以根据实际情况进行调整和完善。

第 1 页共 1 页。

2024年隧道防溜车管理办法(三篇)

2024年隧道防溜车管理办法(三篇)

2024年隧道防溜车管理办法一、机车车组防溜措施1、机车运行前必须严格执行机车车辆操作规程行车,认真检查机车机况是否良好,特别是机车刹车系统是否安全可靠,严禁车辆带病运行。

2、机车组运行过程中严格执行有轨运输管理办法要求中三不超、五不开之要求。

3、机车组运行必须严格执行交接班制度。

机车组接班后严格检查车辆防溜车设备与器具是否齐全(铁楔、撬棍)。

4、机车在进洞需经调度室安排方可进入施工隧道内,机车组进入隧道内进行摘挂作业时必须严格执行车辆摘挂作业顺序(安设好铁楔阻车器)要求方可摘挂。

严禁在运行中进行摘挂作业和利用惯性进行自然摘挂作业。

严禁溜放所有车辆。

5、机车拖挂平板或砼罐车作业时,因施工需较长时间停车时司机不得下车,必须不间断监视制动风缸风压,当总风缸风压低于500kpa 时要及时补风,在线路坡度超过2.5作业时,且停车时间超过20分钟时,调车员下车放置双止轮器止轮,止轮器应放在车辆一侧的两端,必须紧贴车轮踏面,防止制动失灵时轨道车溜逸。

6、当需要摘挂单独停放的平板车或其他车辆时,必须在车辆前后安设止轮器必须要安好压实一侧双止轮器止轮,防止车辆在重力作用下自行溜逸。

二、工区防溜车安全管理措施1、洞内作业人员如发现有车辆溜车,应该尽快躲避至附近避车洞内并及时提醒周围的工作人员主动避让。

2、洞内作业人员在没有施工作业时严禁在轨道上坐、卧、停留或休息。

三、防溜车其他要求1、长陡坡应有防止溜车伤人的严密的安全措施,如:反坡隧道在衬砌、捡底、掌子面在等人员相对集中适当处,正坡隧道在洞口附近设置人员警戒或强制翻车颠覆装置等。

2、严禁无轨机动车辆进洞,如确需,则必须制定严密的规章制度并认真执行。

3、非机动车无牵引车牵引下坡时,严禁溜放。

2024年隧道防溜车管理办法(二)____年隧道防溜车管理办法第一章总则第一条为规范隧道防溜车管理工作,确保隧道交通安全,保护公民人身和财产安全,制定本办法。

第二条隧道防溜车管理适用于所有具有防溜车功能的公路隧道,包括城市隧道、高速公路隧道、山区隧道等。

盾构电瓶车的防溜车装置[实用新型专利]

盾构电瓶车的防溜车装置[实用新型专利]

(19)中华人民共和国国家知识产权局(12)实用新型专利(10)授权公告号 (45)授权公告日 (21)申请号 201721852760.0(22)申请日 2017.12.27(73)专利权人 中国建筑第八工程局有限公司地址 200122 上海市浦东新区中国(上海)自由贸易试验区世纪大道1568号27层(72)发明人 李海 刘后华 姜玉 骆小芳 朱顺鸿 赵仁勇 李焕 (74)专利代理机构 上海唯源专利代理有限公司31229代理人 曾耀先(51)Int.Cl.B61H 7/12(2006.01)(54)实用新型名称盾构电瓶车的防溜车装置(57)摘要本实用新型涉及一种盾构电瓶车的防溜车装置,包括至少一对气压抱紧结构,设于盾构电瓶车的底板、且位于隧道导轨的相对两侧,气压抱紧结构包括:固定于盾构电瓶车的底板的固定框架;设于固定框架内的可膨胀收缩的充气件,充气件与设于盾构电瓶车驾驶室内的气压控制结构相连接;贴设于充气件的刹车片,通过充气件膨胀以实现推动刹车片紧贴于隧道导轨进行制动;以及可伸缩的弹性复位件,连接于固定框架和刹车片之间,通过充气件收缩以实现弹性复位件带动刹车片复位。

本装置的结构简单,能很好的解决盾构电瓶车溜车的问题,可以有效的防止盾构电瓶车溜车后对人员和机械的伤害。

权利要求书1页 说明书3页 附图2页CN 207773149 U 2018.08.28C N 207773149U1.一种盾构电瓶车的防溜车装置,其特征在于,包括至少一对气压抱紧结构,设于盾构电瓶车的底板、且位于隧道导轨的相对两侧,所述气压抱紧结构包括:固定于所述盾构电瓶车的底板的固定框架;设于所述固定框架内的可膨胀收缩的充气件,所述充气件与设于盾构电瓶车驾驶室内的气压控制结构相连接;贴设于所述充气件的刹车片,通过所述充气件膨胀以实现推动所述刹车片紧贴于所述隧道导轨进行制动;以及可伸缩的弹性复位件,连接于所述固定框架和所述刹车片之间,通过所述充气件收缩以实现所述弹性复位件带动所述刹车片复位。

2023年隧道防溜车管理办法

2023年隧道防溜车管理办法

2023年隧道防溜车管理办法第一章总则第一条为了加强对隧道防溜车工作的管理,确保隧道安全稳定运行,保障行车人员的生命安全和财产安全,制定本办法。

第二条隧道是指供车辆通行的地下或隔离的通道,包括隧道入口、隧道内、隧道出口以及相关设施。

防溜车是指在隧道内发生溜车情况时采取的预防和处置措施。

第三条本办法适用于在我国境内的所有公路、铁路、地铁以及其他交通工程中的隧道,以及公共交通、出租车等车辆的相关管理。

第二章防溜车责任第四条隧道管理单位要敦促隧道使用单位、车辆所有人和驾驶人履行防溜车的主体责任,保障车辆在隧道内的安全行驶。

第五条隧道管理单位要设立和完善防溜车工作机构,负责防溜车的组织、协调和监督工作。

隧道管理单位应当配备专门的防溜车人员,并定期组织培训,提高防溜车能力。

第六条隧道使用单位应当按照规定使用符合安全标准的车辆,并确保车辆的技术状况良好,配备必要的防溜车设备,确保车辆在隧道内的安全行驶。

第七条车辆所有人和驾驶人要按照交通法规的要求,保持车辆的良好技术状态,随车携带驾驶证和车辆相关证件,严禁酒后驾车、超速行驶、疲劳驾驶、违法停车等行为。

第八条隧道管理单位、隧道使用单位、车辆所有人和驾驶人共同承担隧道防溜车责任,发生溜车事故造成人员伤亡和财产损失的,由责任方承担相应的法律责任。

第九条隧道管理单位要加强与公安、交通等部门的协作,建立健全防溜车工作联动机制,及时处置隧道内的溜车事件,确保隧道安全稳定运行。

第三章防溜车措施第十条隧道管理单位要制定针对不同类型隧道的防溜车应急预案,确保在发生溜车事故时能够快速、有效地采取应对措施。

第十一条隧道管理单位要定期巡检隧道内的设备、设施,及时发现并处理可能导致溜车事故的隐患。

第十二条隧道管理单位应当在隧道入口、隧道内和隧道出口设置明显的防溜车提示标志,提醒驾驶人注意防溜车。

第十三条隧道管理单位要配备专门的防溜车设备,包括溜车监测设备、遥控停车设备等,及时发现并制止溜车行为。

盾构施工电瓶车溜车应急预案

盾构施工电瓶车溜车应急预案

XX盾构区间电瓶车编组列车溜车应急预案工程名称:盾构区间土建工程线路里程: YDK7+760.050~YDK10+546.827ZDK7+757.962~ZDK10+546.827施工单位:编制人:审核人:审批人:编制时间:2006年月1 工程概况草淘盾构区间为两条平行的分离式单线圆形隧道,左线长为2614.517m ,右线长为2579.177m ,左右线总长度为5193.694m 。

区间共设4个联络通道、2个泵房、1个中间风井、10个接口洞门。

采用两台海瑞克盾构机从草暖公园盾构工作井下井拼装始发,向东掘进,通过右线检查井横通道,继续向东掘进,到达小北站。

盾构机通过小北站后继续向东掘进,在淘金站西端盾构工作井解体吊出。

盾构隧道掘进过程示意见下图。

盾构隧道掘进过程示意见图1-1。

图1-1 盾构隧道掘进过程示意图淘金站吊出草暖公园始发中间风井1680.2m右线左线始发934.4m753.101m926.125m896.751m通过通过通过小北站Z D K 7+756.612Z D K 9+447.126Z D K 9+622.826Z D K 10+546.827Y D K 10+546.827Y D K 9+650.426Y D K 9+443.126Y D K 8+689.375Y D K 8+686.175Y D K 7+758.7001.1设备情况左右线均采用由两台电瓶车,一台浆车,一台管片车,三台渣土车组成的车组进行工作。

1.1.1电瓶车采用XK45-9/540P 型蓄电池式交流传动工矿电机车,外形尺寸为7800×1550×2450㎜,在牵引设备上采用计算机智能模块控制的三相交流传动技术,电机车由蓄电池组供应直流电,直流电通过代由计算机控制的牵引逆变器转换成电压和频率可调的三相交流电驱动两台交流异步牵引电动机,交流异步牵引电动机通过减速器经两级减速后驱动车轮从而牵引电机车。

盾构隧道电瓶车安全管控技术总结

盾构隧道电瓶车安全管控技术总结

技术改造盾构隧道电瓶车安全管控技术总结董书滨(中铁隧道集团二处有限公司,北京 燕郊101601)摘 要:在隧道施工安全管理中,有轨运输一直是把控的重点。

文中以南昌地铁2号线4标隧道工程为例,介绍盾构隧道电瓶车安全管控技术。

针对有轨运输常见的安全隐患,提出了一系列预防措施,介绍了一种防溜车装置。

经过实践,管控效果良好,为以后的施工单位提供参考借鉴。

关键词:隧道;电瓶车;安全管理;防溜车装置引言目前,国内隧道的应用已及其广泛,隧道施工技术也比较成熟。

在隧道施工中,施工材料一般采用有轨运输的方式。

而有轨运输因为隧道长、坡度大、运输车重量重等特点被视为高风险源,一直是隧道施工安全管理的重中之重。

只有切实做好了隧道施工的安全管理工作,才能保证隧道的顺利完工和施工人员的人身安全。

本文以南昌地铁2号线4标为例,针对有轨运输常见的安全隐患,介绍了盾构隧道电瓶车的安全管控技术。

1 工程概况1.1 项目概况南昌地铁4号线2标二工区项目南昌市新建区和南昌县东新乡境内,起于安丰站(不含),止于新洪城大市场站,总体内容包括二站一区间和赣江沿岸两侧的两个中间风井,其中东新站为地下二层岛式车站,采用明挖法+局部盖挖法施工,新洪城大市场站为地下两层岛式+双存车线车站,采用明挖法+局部盖挖法施工。

安丰站~东新站区间需穿越赣江,采用泥水盾构法施工,拟投入2台盾构,自东新站始发,沿象湖四路向西穿行过东岸风井、沿江南大道、东岸大堤、赣江、西岸大堤、城运大道后沿龙兴大街下穿行至安丰站接收,最大坡度为25‰,曲线最小半径为600m,上行线长3058.771m,下行线长3056.096m(短链2.675m),上下行线均各包含一个长链0.01m,线间距14m。

沿线设置三座联络通道和一座联络通道兼泵房。

1.2 电瓶车组简介盾构隧道工程中,水平运输系统主要用于将管片、砂浆等施工材料运输到盾构工作面,并将土压盾构掘进排除的渣土运输到井口。

本工程泥水盾构配套的列车编组包括1台电瓶车、1台砂浆车和2台管片车。

大坡度地铁隧道电机车防溜车及防脱轨分析与措施

大坡度地铁隧道电机车防溜车及防脱轨分析与措施

大坡度地铁隧道电机车防溜车及防脱轨分析与措施摘要:随着城市的发展和工商业的繁荣人们对快捷出行的需求越来越迫切。

而地铁的便捷、绿色出行等特点促使轨道交通迅猛发展。

文章针对地铁工程中大坡度隧道使用电机车运输易发生溜车与脱轨问题,对电机车选用和脱轨进行了分析,并结合工程实践介绍了预防大坡度隧道电机车溜车与脱轨问题的方法和措施,为同类工程的施工提供借鉴。

关键词:大坡度地铁隧道;电机车;溜车;脱轨目前,地铁建设在我国已经进入快速发展时期地铁隧道采用的盾构施工技术日臻成熟。

在盾构施工中,材料运输大多采用电机车及功能车编组运输系统。

隧道施工中电机车溜车与脱轨将对轨行区造成一定的伤害,特别是大坡度隧道溜车的危险性较高、可控性相对较低,远距离溜车更是会对盾构设备、人员及工程本身造成难以估量的损害。

电机车溜车与脱轨成为许多盾构施工单位所面临的一个问题,从电机车的运行状况和隧道中的狭窄交通环境来看,要彻底消除电机车溜车与脱轨是一件非常困难的事情,但是采取有效的管理和技术手段可以预防溜车与脱轨事故的发生,减少溜车与脱轨所带来的损失。

1工程概况某项目出入段线从出入段线明挖区间盾构井始发后向西北方向敷设,区间沿线房屋密集,出场线长为649m,入场线长688m。

区间线路出段线出电机车段后,以35‰的坡度下坡经过258米后以27‰的坡度进入接收井,出段线隧道最大埋深为22.9m,最大竖曲线半径为2000m;入段线隧道出电机车段后,以34.8‰的坡度经过掘进241m、以27‰的下坡坡度掘进300m、最后以10‰的下坡坡度进入接收井,入线段隧道最大埋深为22.8m,区间最小曲线半径为300m,线路纵坡为一字坡。

2电机车牵引及脱轨分析2.1电机车编组盾构施工井下水平运输物料主要有:管片、油脂、泥浆管道、钢轨、轨枕等材料。

该项目采用的是泥水平衡盾构机通过排泥泵与泥浆管路输送刀盘切削下来的土砂,不需要配置渣土车运输渣土。

根据物料总量和工序安排选用电瓶列车编组包括:电机车一台,物料板车一台,砂浆车一台,管片车两台。

电瓶车溜车应急演练方案

电瓶车溜车应急演练方案

一、演练目的为了提高我单位员工应对电瓶车溜车事故的应急处置能力,确保在发生紧急情况时能够迅速、有效地进行救援和处置,最大限度地减少事故损失,特制定本演练方案。

二、演练时间2023年X月X日三、演练地点单位停车场四、演练组织机构1. 演练领导小组:负责演练的全面领导、指挥和协调。

组长:单位负责人副组长:安全管理部门负责人成员:各部门负责人、安全员2. 演练指挥组:负责演练的具体实施和协调。

组长:安全管理部门负责人副组长:安全员成员:各部门安全员3. 演练应急小组:负责现场救援和处置。

组长:安全员副组长:有救援经验的员工成员:各部门员工五、演练内容1. 电瓶车溜车原因分析及预防措施;2. 电瓶车溜车应急处置流程;3. 现场救援及处置;4. 演练总结及改进措施。

六、演练步骤1. 演练准备阶段(1)成立演练领导小组和指挥组;(2)制定演练方案,明确演练内容和步骤;(3)组织参演人员进行培训和熟悉演练流程;(4)准备演练所需物资,如警戒线、救援工具、急救药品等。

2. 演练实施阶段(1)模拟电瓶车溜车事故发生;(2)应急小组迅速响应,进行现场救援和处置;(3)演练指挥组对演练过程进行监督和指导;(4)各部门密切配合,确保演练顺利进行。

3. 演练总结阶段(1)应急小组汇报演练情况;(2)演练领导小组和指挥组对演练过程进行评估;(3)总结演练中存在的问题和不足;(4)提出改进措施,完善应急预案。

七、演练注意事项1. 演练过程中,参演人员应严格遵守演练纪律,确保演练安全;2. 演练过程中,各部门要密切配合,提高应急处置能力;3. 演练结束后,对演练情况进行总结,及时发现问题并改进;4. 演练过程中,注意保护现场,避免发生意外事故。

八、演练效果评估1. 演练结束后,对参演人员进行问卷调查,了解演练效果;2. 演练领导小组和指挥组对演练过程进行评估,总结经验教训;3. 根据演练效果,对应急预案进行修订和完善。

通过本次电瓶车溜车应急演练,提高我单位员工应对突发事故的应急处置能力,为保障单位安全生产和员工生命安全奠定坚实基础。

隧道溜车应急处置措施方案

隧道溜车应急处置措施方案

隧道溜车应急处置措施方案一、背景隧道溜车是指车辆因为某种原因无法驶过隧道时,被迫停在隧道内。

处于这种状态下的车辆不仅会影响正常行驶的车辆,还会对隧道通行安全造成较大威胁。

因此,隧道溜车的应急处置措施是隧道安全带控制、应急管理的重要内容。

二、隧道溜车应急处理流程1.判断是否能自行行驶当车辆在隧道内无法前行时,驾驶员应该先判断车辆是否还能自行启动并行驶。

如果车辆能够自行行驶,应尽快移动到安全区域,等待相关人员进行进一步处理。

2.向应急服务中心报警求助如果车辆无法自行行驶,则需要与隧道管理方联系,拨打应急服务中心电话报警求助。

应急服务中心会通过视频监控等手段了解事态情况,并派出应急处理人员抵达现场进行处理。

3.防止车辆引发危险在等待应急处理人员到达之前,驾驶员必须采取措施防止车辆引发危险。

如有通风口,应将车窗关闭,关闭引擎,在车内等待救援。

着重防止车辆起火,如有明显异味,应及时疏散车内人员,并远离车辆。

同时,应拉手制动,将车辆启动挂在现挡,离合踩下,避免滑行。

避免车辆闪灯、亮音响等。

4.等待应急处理人员救援等待应急处理人员到达后,应按照相关处理人员的指示进行操作,如有需要,协助处理人员对车辆进行拖移、牵引等操作。

同时,在处理过程中,要注意人员安全,避免引发二次事故。

三、隧道溜车应急处置注意事项1.在隧道内发生的车辆故障应尽快报警求助,避免对其他车辆造成影响,同时要保持冷静,不要因为惊恐而乱动。

2.不能在隧道内进行故障排除工作,如没有其他较好的措施,可以在车辆前后50米处设置标志物,标明车辆发生故障,不得行驶,提醒其他车辆注意安全。

3.在隧道内发生故障时,驾驶员和乘客应尽快离开车辆,沿着通行方向沿着隧道步行到安全区域,否则可能引发次生事件。

4.如果车辆不能自行行驶,必须避免在隧道内久留,给其他车辆通行带来严重影响,同时也会危及自身安全,应早日与隧道管理方联系,协调进一步处置。

四、结论隧道溜车是一件非常危险的事情,为了保障驾车者的安全,以及保障隧道畅通无阻,有必要制定应对措施。

隧道斜井防溜车安全专项施工方案

隧道斜井防溜车安全专项施工方案
缓冲装置检查与更换
定期对缓冲装置进行检查,发现损坏或老化及时更换,确保装置有 效性。
挡车器安装
挡车器类型
根据实际需求选用手动或自动挡车器,确保在紧急情况下能够迅速 阻止车辆滑行。
挡车器安装位置
在斜井上口和下口分别设置挡车器,防止车辆意外溜入隧道或冲出 斜井。
挡车器操作与维护
对挡车器进行定期操作演练,确保在紧急情况下能够熟练操作;同时 ,定期对挡车器进行维护保养,确保其处于良好状态。
通过案例分析等方式,提高施工人员的安全意识和风险防 范意识,使其充分认识到防溜车工作的重要性。
安全操作规程学习
1 2 3
车辆安全检查
学习并掌握车辆安全检查的方法和标准,如检查 制动系统、转向系统、轮胎磨损情况等,确保车 辆在良好状态下运行。
安全驾驶技能
熟悉并掌握在隧道斜井等特殊环境下的安全驾驶 技能,如正确使用灯光、保持安全距离、控制车 速等。
应急处理能力
了解并掌握在发生溜车等紧急情况下的应急处理 措施,如启动应急制动系统、使用紧急避险车道 等。
应急处理措施掌握
01
紧急制动操作
熟悉并掌握在发生溜车时的紧急制动操作方法,如迅速踩下制动踏板、
拉紧手刹等,以减缓或阻止车辆溜动。
02
人员疏散与救援
了解并掌握在发生溜车事故时的人员疏散和救援方法,如迅速撤离事故
现场、拨打紧急救援电话等,以确保人员安全。
03
事故报告与处置
熟悉并掌握事故报告和处置流程,如及时向上级报告事故情况、配合相
关部门进行调查和处理等,以便及时消除安全隐患并防止类似事故再次
发生。
04
斜井内运输管理
车辆限速规定执行
严格执行隧道斜井内车辆限速 规定,确保车辆行驶速度在安 全范围内。

盾构施工电瓶车防溜车方案措施

盾构施工电瓶车防溜车方案措施
1, 洞内机车组成说明 隧道内一列机车组要有:
1)一节 65T 电瓶车车头 2)7 节土箱(每节土箱自重 14.8T) 机车进隧道方向
土隧箱道3
土箱 2
土箱 1
机头
每节土箱可装渣土 26.5T,容重按最大 2.0 考虑,载重 53T,
每节土箱重量自重+载重=53+14.8=67.8T, 一列机车总重 67.8*7+65=539.6T,
况;
工况 2:电瓶车空载进隧道,下坡,速度 10km/h。失去动力 及刹车失灵情况;.
根据 50m 范围内拦截停车的要求,目前设置的防溜车装置 (两轨枕头间加焊 8#槽钢)型钢大小及间距 16m 是否满足要求。 如不满足要求,要加大防溜车装置型钢型号或减少间距。
防溜车挂钩设置在机头前
区间设计纵坡最大为 16‰,速度不超过 10km/h。
土箱
车头 进 隧 道 方 向
机车防溜车装置 溜车时可及时下落 钩住轨行区 8#槽钢
轨枕设计见 下图
38 钢轨 16 米设置一道
8#槽钢
连接处 外侧满焊
2、防溜要求: 工况 1:电瓶车满载出隧道,上坡,失去动力及刹车失灵情
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第1章编制说明 (1)1.1 编制依据 (1)1.2 编制目的 (1)1.3 编制原则 (1)第2章工程概况 (2)2.1 工程施工范围及概况 (2)2.2 计划工期 (2)2.3 盾构机概况 (2)第3章设备情况 (3)3.1电机车结构和功能 (3)3.2机车主要技术参数和特性 (3)3.3机车操作 (5)3.4机车润滑和维护 (10)3.5机械传动系统 (11)3.6 空气制动、基础制动系统 (15)3.7电气系统 (18)3.8电气控制系统 (18)第4章电机车防溜车措施 (21)4.1 重点区段防溜车措施 (21)4.2 防溜车措施 (21)4.3 管理措施 (22)第5章安全保证措施 (24)5.1 组织保障 (24)5.2 制度保障 (24)5.3 实施保障 (25)5.4 安全保障措施 (25)第6章应急预案 (27)6.1 应急方案的方针与目标 (27)6.2 应急处理基本原则 (27)6.3 应急事故处理的备项制度及准备措施 (27)6.4 现场处置程序 (29)6.5 电机车溜车应急方案 (29)6.6 电机车脱轨应急措施 (30)6.7 应急路线及救援相关单位联系方式 (31)第1章编制说明1.1 编制依据2)电机车设计图纸和技术资料3)盾构掘进相关技术资料4)《关于特大安全事故行政责任追究的规定》第七条、第三十一条5)《安全生产法》第三十条、第六十八条6)《建筑工程安全管理条例》7)《安全许可证条例》8)本工程合同及招标技术文件等相关要求。

1.2 编制目的为使电机车运行满足安全要求,防止电机车大坡度轨道上停靠时由于负荷的变化等原因而出现溜车伤人、损坏机械的事故,确保盾构施工生产的顺利进行,制定本方案。

1.3 编制原则1)在充分理解设计图纸及认真踏勘现场的基础上采用先进、合理、经济、可行的施工方案。

2)严格贯彻“安全第一、预防为主、综合治理”的原则,针对风险细化安全技术措施,预防和杜绝安全事故的发生。

3)保护环境,文明施工,绿色施工。

施工力求做到对环境破坏最小,并有周密的环境保护措施。

4)加强施工管理,提高生产效率,降低工程造价。

2.1 工程施工范围及概况2.2 计划工期2.3盾构机概况3.1电机车结构和功能电机车是根据地铁工程机械化施工要求而开发研制的,是盾构机的配套设备,施工中运输沙石土方、材料、设备等专用的牵引机车。

它同时适用于煤炭、冶金、矿山、铁路、公路隧道建设等行业窄轨铁路地面,非防爆场所的运输牵引。

电机车由蓄电池箱供应直流电,直流电通过牵引变流器转换成电压与频率可调的三相交流电供二台交流鼠笼式感应电动机,每台电动机转子通过万向联轴节驱动齿轮减速传动箱,经过二级齿轮减速传动到车轴上,从而牵引机车。

电机车主要结构分为车架、走行部、制动系统、牵引传动系统、蓄电池箱、操纵控制系统等部分。

机车车架采用框架式焊接钢结构,车架上面从前到后安装司机室、变流器与蓄电池箱、空压机室与电阻箱。

司机室内设有电控柜与操纵台,操纵台上安装司机控制器、空气制动装置的制动阀、各操纵按钮、仪表和信号显示等装置。

司机室前方和两侧均设有玻璃窗,视野宽阔,便于了望。

此外本机车还可选装摄像监控系统,从根本上解决了列车后视不良,从而确保整列机车运输安全。

机车制动性能优良,结合交流电传动的特点设置了电气制动、空气制动及手制动三种制动系统。

电气制动为常规制动,以空气为动力的闸瓦制动作为列车常规或紧急制动使用。

机车实施电气制动时,可根据蓄电池电压实施回馈制动、电阻制动、零制动的自动转换。

机车两端装有轴销式牵引联接装置,用于机车和车辆的连接,同时传递机车牵引力以及来自车辆的冲击力。

3.2机车主要技术参数和特性3.2.1机车粘着重量(t):轨距(mm):机车控制方式:机车传动方式:机车功率(kw):起动牵引力(kN:)持续牵引力(kN):持续速度(km/h):构造速度(km/h):车轴排列(轴式):轴距(mm):轮径(mm):通过最小曲线半径(m):牵引销中心线距轨面高度(mm):机车装备质量(kg):其中蓄电池和蓄电池箱重量(kg):机车外形尺寸(长×宽×高)(mm):加牵引销装置(mm):3.2.2电器部分1.蓄电池型号:额定容量:输出电压等级及用途:2.牵引变流器额定容量:输入电压DC:输出电压AC:输出频率AC:输出电流AC:恒功频率范围:冷却方式:3.异步牵引电动机额定功率:额定转速:最高转速:额定转矩:最大转矩/额定转矩:额定电压:额定电流:额定频率:功率因数:额定效率:防护等级:冷却方式:3.2.3机车制动机车常规制动为电气制动,为满足机车牵引运输安全可靠,还设置空气制动。

1.电气制动司控人员逆时针旋转主控手轮,车辆减速即进入电气制动,当中间直流电压小于蓄电池额定电压的120%时,为回馈制动,回馈电流给蓄电池充电。

当中间直流电压大于650V时为电阻制动,回馈电流通过制动电阻耗散。

制动电阻参数额定电流(A):最大电流(A):额定电压(V):最高工作温度(℃):阻值(Ω):2.空气制动系统(原理见图4)风源空压机:额定风量:总风缸压力(Mpa):系统压力(Mpa):3.基础制动每侧动轮由单独闸缸驱动,双侧闸瓦制动制动缸直径(mm ):制动倍率:制动效率:闸瓦压力(KN):闸瓦间隙(mm):4.制动距离在平直道上,单机构造速度(22km/h)时制动距离不大于20m;在35‰坡道上,机车牵引200吨(车辆有制动,其制动率不小于0.7)时,整列速度为2.8m/s时制动距离不大于40m。

3.3机车操作3.3.1操作说明(以XK45/40—9/540型机车为例)(1)机车操纵台面板布置与功能3.3-1操作面板布置图1.司控器速度手轮:司控器有0到16共17档,相应的速度为0~设定速度,按顺时针方向旋转手轮,机车速度逐级提高,箭头所指速度为运行速度;该手轮具有机械联锁功能,速度手轮不在0位时,不能转动方向手柄;方向手柄在0位时,不能转动速度手轮。

2.司控器方向手柄:有前进、零位、后退三个位置,控制机车处于前进、空档和后退位。

3.电压表:指示蓄电池电压;当蓄电池电压降到460V时,司机应给蓄电池充电;当蓄电池电压降到450V时,须立即给蓄电池充电;当电压低于440V时,变流器自动封机,机车停止工作。

4.辅助电源指示灯:指示辅助电路工作状态、辅助电路包括空压机电路、前灯、后灯、顶灯、仪表灯、喇叭;只有辅助电路带电,相应的各元件才能动作。

5.速度表:指示机车实际运行速度。

6.变流器充电开关:该开关给变流器电容充电。

7.辅助电源开关:为辅助电路的电源开关,闭合该开关,则辅助电路得电。

8.空压机手动开关:按下该开关,空压机工作;松开此开关,空压机停止工作,用于测试空压机能否正常工作及自动电路故障时手动启动空压机工作。

9.复位按钮:为变流器的复位按钮,当变流器发生故障时,按此按钮,则变流器状态回归到初始设置状态。

(注意:严禁在机车运行或给方向时按此按钮)10.点动按钮:按下该按钮,机车低速运行,适用于挂车和准确定位。

11.喇叭按钮:鸣响喇叭按钮。

12.顶灯开关:司机室内照明灯开关,可选择两种照度。

13.前灯开关: 前照灯开关。

14.后灯开关:后照灯开关。

15.风扇开关:打开风扇开关,司机室内通风。

(有时装)16.警灯开关:警示灯开关。

17.撒砂开关:撒砂脚踏开关,在司机位左下侧。

(有时装)18.后视摄像监控开关:打开开关,摄像监控工作。

(有时装)(2)空气制动阀空气制动阀分运行位、常用制动位、驻车或紧急制动位,手柄可以固定以固定在任何选定的位置。

运行位:列车在运行中或调节列车速度后所使用的位置。

制动位:在正常情况下,使列车停车或运行中调节列车速度时所用的位置(使列车发生缓和制动)。

驻车(紧急制动)位: 机车停放时(或紧急制动时)用。

非常制动:遇有紧急情况危急列车安全,为使列车急速停车时所用位置(手把转到驻车位或手把拉到最大制动位)。

双针压力表:红针—为制动缸风压、黑针—为列车制动风压。

单针压力表:为总风缸风压。

3.3.2操作使用3.3.2.1准备工作司机应按以下内容做好所有的准备工作(1)检查交接班记录有无遗留问题。

(2)查看机车的车身周围并做如下检查:a.车轮(包括车辆车轮)下无垫块等障碍;b.车身有无油脂或易燃物附在上面;c.司机室两端大灯和玻璃是否破损或清晰;d.与场地有无电缆线或任何附件连接。

(3)检查蓄电池电缆线和插接器是否有损坏,老化现象。

(4)检查车体上部各箱体与车体联接是否牢固(包括电阻柜、电控柜、空压机罩等);各箱体的门是否紧闭上锁。

(5)联接器是否备有插销。

3.3.2.2整备(1)在司机室上拨通断路器总开关至“ON”位,开通电源,观察电源指示灯是否发亮,如不亮,则关断电源,检查辅助回路电源线和熔断器等元件,待清除故障后方可开通电源。

(2)司机室司控器速度手轮方向手柄均置“0”位。

(3)在司机室拨动电源开关(右旋),开通电源,观察电源指示灯是否发亮,如不亮,则关断电源,检查辅助回路电源线和熔断器等元件,待清除故障后方可开通电源。

(4)在电源指示灯正常发亮后,观察空压机是否工作,压力是否上升,观察空压机工作到额定压力0.8Mpa后是否停机。

(5)检查灯具动作是否正常,如不动作,则检查相应的线路。

3.3.2.3运行(1)如果机车整备良好,在开车以前必须确保机车前后轨道上无任何障碍。

(2)在司机不精通操纵技术前,必须采取相应的预防措施。

(3)司机必须以正确的方式操纵车辆。

(4)机车出现的问题没有得到纠正以前,严禁司机操纵机车。

1 起动(空压机正常工作,气压达到工作压力时才能操作机车运行)a.打开充电开关,电压表显示应在440V以上,方可进行下面操纵,否则应对蓄电池充电。

b.空气制动阀手柄扳到运行位。

c.将司控器辅助手柄拨至前进或后退位(视运行方向而定),重载或轻载位(视牵引吨位重车或空车而定)。

d.鸣喇叭,引起周围人员注意。

e.匀速转动司控器速度手轮,机车起动,待机车速度达到一定时,回转速度手轮,观察机车的电制动性能是否正常。

2 运行a.在弯道处,机车运行轨道最小半径小于30m时,此时机车速度不超过8km/h。

b.运行时机车前方有障碍,应鸣喇叭且减速,如障碍不能及时排除,则机车应实施紧急制动。

c.在光照强度不够,视觉模糊的情况下,机车应打开警示灯、前后照明灯、仪表灯。

如无需要,勿需打开顶灯。

3 制动a.机车制动(电制动)待机车将到终点时,逆时针均速旋转司控器速度手轮,使机车减速,直到终点处停止,机车处于零制动状态,此时速度手轮置“0”位,。

机车处于零制动状态时间不宜超过1分钟,如停车时间较长,务必转换到空气制动。

b.机车制动(空气制动)机车重载制动时实施空气制动,将空气制动阀手柄拉到制动区“制动位”,机车就开始实施空气制动,手柄在制动区朝前徐徐拉动,制动力逐渐提高,双针压力表红针显示制动缸压力, 黑针显示车辆制动系统压力。
