小区附属工程施工组织设计

合集下载

最新小区附属工程施工组织设计

最新小区附属工程施工组织设计

*****安置小区与市政连接道路配1套工程234施5工6组7织8设910计111213编制人: * *1415编制单位:江苏***建设有限公司16编制日期: 2016 年 11 月 10 日目录171819第一章总体概述,施工组织总体设计,方案针对性及施工段划分2021第二章施工现场平面布置和临时设施、临时道路布置22第三章施工进度计划和进度的保证措施23第四章施工方案及质量保证措施24第五章安全文明施工及环境保护措施25第六章项目管理班子的人员配备、素质及管理经验26第七章劳动力、机械设备和材料投入计划27第八章关键施工技术、工艺及工程项目实施的重点、难点和解决方案282930313233343536373839404142434445第一章总体概述,包括施工组织总体设想,方案针对性及施工段划分46一、工程概况47本工程为*******安置小区与市政连接道路配套工程:481、滨河新苑小区与市政道路连接段(过路涵);本段桥位于*******安置小区西门49前祁六沟上,按桥梁与祁六沟正交设计,桥跨径1-8米。

桥上部结构:采用普通钢筋50混凝土空心板,下部结构:桥台重力式桥台,桥面铺装采用C30防水混凝土+AC-13 51细粒式沥青混凝土。

522、*******小区与市政道路连接段(道路);3、*******小区与市政道路连接段(排水);53544、*******小区与市政道路连接段(路灯);555、*******小区西侧围墙内排水;566、*******小区室外有线电视及弱点埋设管道。

57二、工程总体设想58(一)质量目标1、本工程质量要求合格标准。

59602、质量保证体系及保证措施61为了确保本次工程达到合格等级,拟采取以下质量保证措施:(1)建立健全质量保证体系(质量保证体系框图见附表)6263项目部建立完善的质检、试验、测量等机构,强化技术岗位责任制,完善技术管64理制度,内部实行三级质量管理制度。

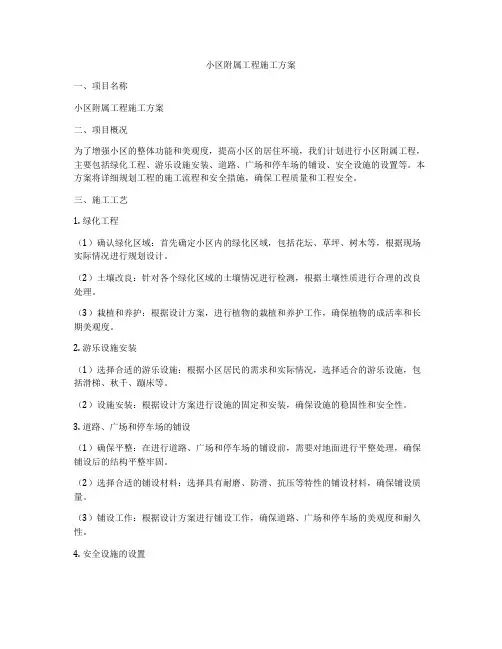

小区附属工程施工方案

小区附属工程施工方案

小区附属工程施工方案一、项目名称小区附属工程施工方案二、项目概况为了增强小区的整体功能和美观度,提高小区的居住环境,我们计划进行小区附属工程,主要包括绿化工程、游乐设施安装、道路、广场和停车场的铺设、安全设施的设置等。

本方案将详细规划工程的施工流程和安全措施,确保工程质量和工程安全。

三、施工工艺1. 绿化工程(1)确认绿化区域:首先确定小区内的绿化区域,包括花坛、草坪、树木等,根据现场实际情况进行规划设计。

(2)土壤改良:针对各个绿化区域的土壤情况进行检测,根据土壤性质进行合理的改良处理。

(3)栽植和养护:根据设计方案,进行植物的栽植和养护工作,确保植物的成活率和长期美观度。

2. 游乐设施安装(1)选择合适的游乐设施:根据小区居民的需求和实际情况,选择适合的游乐设施,包括滑梯、秋千、蹦床等。

(2)设施安装:根据设计方案进行设施的固定和安装,确保设施的稳固性和安全性。

3. 道路、广场和停车场的铺设(1)确保平整:在进行道路、广场和停车场的铺设前,需要对地面进行平整处理,确保铺设后的结构平整牢固。

(2)选择合适的铺设材料:选择具有耐磨、防滑、抗压等特性的铺设材料,确保铺设质量。

(3)铺设工作:根据设计方案进行铺设工作,确保道路、广场和停车场的美观度和耐久性。

4. 安全设施的设置(1)设置警示标识:在小区内设置警示标识,包括禁止停车、危险警示等,确保居民的安全。

(2)设置防护设施:在易发生安全事故的地方设置防护设施,包括护栏、防滑垫等,确保居民的安全。

五、施工安全措施1. 施工前,需要对施工现场进行周边环境的检查,确保施工区域的安全性。

2. 施工中,要进行专人专项的安全管理,并设置现场安全岗,确保施工过程中的安全。

3. 施工结束后,要对施工区域进行清场,清理残渣,确保周边环境的整洁和安全。

六、质量管理1. 施工前,要准备好相应的施工图纸和设计方案,确保工程按照设计要求进行。

2. 施工中,要严格按照规范要求进行操作,确保施工质量达标。

附属工程施工组织设计

附属工程施工组织设计

附属工程施工组织设计一、引言附属工程施工组织设计是为了确保附属工程施工过程的顺利进行,保证工程质量和安全,并合理利用资源,提高施工效率。

本文将详细介绍附属工程施工组织设计的内容。

二、项目概况本项目是一座高层住宅小区的附属工程施工组织设计。

该小区位于某市中心区域,总建筑面积约为X平方米,包括地下室、地上多栋楼房、配套设施等。

附属工程包括电力供应、给排水系统、通风系统、消防系统等。

三、施工组织设计原则1. 安全原则:确保施工过程中的人员和设备安全,遵守相关安全规定和标准。

2. 资源利用原则:合理利用人力、物力和财力资源,提高施工效率。

3. 环境保护原则:减少施工对环境的影响,采取相应的环保措施。

4. 质量控制原则:确保施工过程中的质量符合相关标准和规定。

四、施工组织设计内容1. 项目管理组织设计:包括项目组织结构、人员分工、责任划分等。

2. 施工进度计划:制定详细的施工进度计划,确保施工按照时间节点进行。

3. 施工方法与工艺:根据工程特点,确定合适的施工方法和工艺,包括施工顺序、施工工艺流程等。

4. 施工设备与材料:确定所需施工设备和材料的种类、规格、数量等,确保施工过程中的供应和使用。

5. 施工安全措施:制定施工安全措施,包括安全防护措施、应急预案等,确保施工过程中的安全。

6. 施工质量控制:制定施工质量控制方案,包括施工质量检查、验收标准等,确保施工质量符合要求。

7. 环境保护措施:制定环境保护措施,包括施工过程中的噪音、粉尘、废水等的处理方法。

8. 现场管理与协调:制定现场管理与协调方案,包括施工现场布置、施工人员管理等。

五、施工组织设计实施步骤1. 收集项目资料:收集项目相关的设计文件、施工图纸、技术规范等资料。

2. 分析项目特点:对项目进行详细分析,包括工程规模、施工条件、工期要求等。

3. 制定施工组织设计方案:根据项目特点,制定详细的施工组织设计方案,包括施工方法、施工顺序、施工工艺等。

小区廉租住房附属工程项目施工组织设计

小区廉租住房附属工程项目施工组织设计

河间市南湖小区廉租住房(一期)附属工程施工组织设计目录第一章、工程综述第二章、施工组织第三章、施工动态平面布置第四章、要紧分部分项工程施工工艺与方法第五章、施工进度安排第六章、工程质量保证措施第七章、安全生产、文明施工保证措施第八章、工期保证措施第九章、环境爱护及防尘降噪措施第一章、工程综述(1)编制依据与范围(一)工程施工招标文件、施工图纸、地勘资料和工程招标答疑书所明确的工程内容。

(二)踏勘工作现场及调查咨询资料。

(三)我司拥有的科技成果、工法及多个类似工程施工积存的丰富经验。

(四)严格遵守国家和政府有关部位。

在安全文明施工、环境爱护等方面的具体规定和技术标准;尊重施工区域周边单位和居民日常生活、学习、工作适应。

(五)保证施工区域车辆正常通行、居民正常进出,正常通行。

(六)工程招标文书规定的施工技术规程、规范、质量检验评定标准及验收规范。

(2)工程概况工程内容包括地下泵房、门卫、广场硬化绿化、围墙、道路、及雨污排水、综合管网的沟槽土方等内容。

要紧工程项目有道路土方,管沟土方;道路基层,道路面层,道路附属;管沟等附属物。

安装工程包括道路雨、污水管网、给水管网、设施等内容。

(3)工程总体目标我司在多年的施工治理中,建立了一套完整的质量保证体系,在我司的质保体系手册中,明确了企业的质量方针和质量目标,并规定了我们承担的义务和承诺,充分体现了本公司对质量的追求,使本企业交付的每项工程产品都能充分体现设计意图和合同要求,使业主中意、放心。

若我司有幸中标,将把“质量治理、重在工序”的主导思想结合公司的质量保证体系运作于项目之中以回报业主的选择与信任,用实际行动来证明我司的承诺,实现质量目标。

(一)质量目标保证本工程一次交验达到合格标准。

以分部、分项质量目标来保证工程总体质量目标。

1、严格按国家现行施工验收规范施工、检评各分部分项工程,确保本工程一次性顺利交验。

2、保证圆满实现本工程的所有各项使用功能,并加强对要紧分部、分项的质量操纵,完全消除地面起拱、开裂及排水不畅等质量通病。

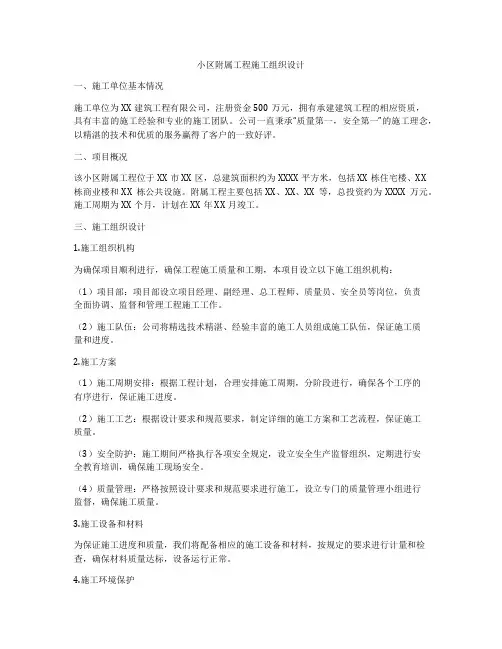

小区附属工程施工组织设计

小区附属工程施工组织设计

小区附属工程施工组织设计一、施工单位基本情况施工单位为XX建筑工程有限公司,注册资金500万元,拥有承建建筑工程的相应资质,具有丰富的施工经验和专业的施工团队。

公司一直秉承“质量第一,安全第一”的施工理念,以精湛的技术和优质的服务赢得了客户的一致好评。

二、项目概况该小区附属工程位于XX市XX区,总建筑面积约为XXXX平方米,包括XX栋住宅楼、XX栋商业楼和XX栋公共设施。

附属工程主要包括XX、XX、XX等,总投资约为XXXX万元。

施工周期为XX个月,计划在XX年XX月竣工。

三、施工组织设计1.施工组织机构为确保项目顺利进行,确保工程施工质量和工期,本项目设立以下施工组织机构:(1)项目部:项目部设立项目经理、副经理、总工程师、质量员、安全员等岗位,负责全面协调、监督和管理工程施工工作。

(2)施工队伍:公司将精选技术精湛、经验丰富的施工人员组成施工队伍,保证施工质量和进度。

2.施工方案(1)施工周期安排:根据工程计划,合理安排施工周期,分阶段进行,确保各个工序的有序进行,保证施工进度。

(2)施工工艺:根据设计要求和规范要求,制定详细的施工方案和工艺流程,保证施工质量。

(3)安全防护:施工期间严格执行各项安全规定,设立安全生产监督组织,定期进行安全教育培训,确保施工现场安全。

(4)质量管理:严格按照设计要求和规范要求进行施工,设立专门的质量管理小组进行监督,确保施工质量。

3.施工设备和材料为保证施工进度和质量,我们将配备相应的施工设备和材料,按规定的要求进行计量和检查,确保材料质量达标,设备运行正常。

4.施工环境保护施工期间,我们将严格执行环保政策和法规,减少污染排放,合理利用资源,保护环境,确保项目的绿色施工。

5. 安全防护措施(1)建立健全安全管理体系,责任到人,明确安全管理人员的职责和义务。

(2)严格执行作业许可制度,制定明确的事故预防措施,确保施工安全。

(3)安全检查制度:每日定时巡查施工现场,发现问题及时整改,确保现场安全。

小区附属工程施工组织设计

小区附属工程施工组织设计

小区附属工程施工组织设计一、工程概况本小区附属工程位于城市规划新区,占地面积约XX平方米,主要包括绿化景观、道路铺装、给排水设施、电气照明、体育设施等建设内容。

工程旨在为小区居民提供一个舒适、便捷、安全的生活环境,提升居住品质。

二、工期及质量目标1. 工期目标:本工程计划工期为XX个月,从开工之日起至竣工验收合格止。

2. 质量目标:本工程质量要求达到国家现行标准的一级标准,确保工程安全、可靠、美观、耐用。

三、施工准备情况1. 施工图纸及技术文件:施工前,施工单位应仔细研究设计图纸和技术文件,了解工程特点、施工要求和技术标准,编制详细的施工组织设计。

2. 施工现场准备:施工前,应完成施工现场的平整、清理、围挡、临时设施搭建等工作,确保施工顺利进行。

3. 施工材料准备:根据施工图纸及工程量清单,提前做好材料采购计划,确保施工材料及时到位。

4. 施工机械设备准备:根据施工需求,提前配置好所需的施工机械和设备,确保施工进度和质量。

5. 施工人员准备:组织具备相关资质和经验的施工人员,进行技术培训和安全教育,确保施工人员了解工程特点、施工要求和安全注意事项。

四、施工组织管理网络1. 建立健全项目管理体系,明确各级管理人员职责,确保工程顺利推进。

2. 设立质量管理、安全监督、材料供应、设备管理等部门,确保工程质量、安全、进度和成本的控制。

3. 实施施工现场巡查制度,及时发现和解决问题,确保工程质量、安全和进度。

五、施工总体部署1. 施工顺序:遵循先地下、后地上的施工原则,先进行给排水、电气照明等地下设施施工,再进行道路铺装、绿化景观等地上设施施工。

2. 施工分区:根据施工现场实际情况,将工程划分为若干施工区域,分区域组织施工,确保施工有序进行。

3. 施工进度:制定详细的施工进度计划,明确各施工阶段的完成时间,确保工程按期完工。

六、主要分部、分项施工方法1. 绿化景观:采用适合当地气候和土壤的植物,按照设计要求进行景观布局,确保绿化效果。

房屋附属工程施工组织设计

房屋附属工程施工组织设计

房屋附属工程施工组织设计一、工程概况本工程为某住宅小区房屋附属工程施工,主要包括室外给排水、供电、供暖、通信、景观绿化、道路铺装等工程。

工程位于城市新区,占地面积约20万平方米,共计30栋楼,其中包括18栋住宅楼、1栋幼儿园、1栋会所、1栋商业楼和9栋配套设施楼。

工程采用现代简约风格,致力于打造宜居、环保、智能的居住环境。

二、施工组织设计编制依据1. 施工图纸及设计文件:本工程的施工图纸及设计文件是施工组织设计的依据,包括建筑、结构、给排水、供电、供暖、通信等专业的图纸及说明。

2. 施工合同:施工合同是施工组织设计的重要依据,明确了工程的质量、安全、进度、成本等方面的要求。

3. 施工规范及标准:本工程的施工组织设计应符合国家及地方的相关施工规范及标准,确保工程质量、安全、环保等方面的要求。

4. 施工现场条件:考虑施工现场的地形、地貌、交通、水电供应、住宿等条件,合理组织施工现场。

5. 施工资源:包括施工人员、施工机械、建筑材料等资源,合理配置施工资源,确保施工顺利进行。

三、施工组织设计主要内容1. 施工总体布局:根据工程特点和施工现场条件,合理规划施工总体布局,包括施工区域、施工临时设施、施工现场办公和生活区等。

2. 施工进度计划:制定合理的施工进度计划,明确各分部分项工程的施工顺序、工期及关键节点,确保工程按期完成。

3. 施工工艺及质量控制:针对本工程的各分部分项工程,制定详细的施工工艺及质量控制措施,确保工程质量符合设计要求。

4. 施工安全管理:制定施工安全管理措施,包括施工现场的安全防护、施工人员的安全培训、施工现场的消防设施等,确保施工现场的安全。

5. 施工环境保护:制定施工环境保护措施,包括施工现场的绿化、噪音治理、粉尘控制、废弃物处理等,确保施工过程对环境的影响降到最低。

6. 施工组织管理:明确施工组织管理架构,包括项目经理、技术负责人、施工员、质检员、安全员等,确保施工过程的有序进行。

住宅小区室外配套工程施工组织设计

住宅小区室外配套工程施工组织设计

住宅小区室外配套工程施工组织设计一、工程概述本住宅小区室外配套工程涵盖了道路、给排水、电气、景观绿化等多个方面,旨在为居民提供一个舒适、便捷、美观的居住环境。

工程地点位于_____,总占地面积为_____平方米。

二、施工准备(一)技术准备1、熟悉施工图纸和相关技术规范,组织技术人员进行图纸会审,提出疑问并解决。

2、编制详细的施工方案和技术交底,确保施工人员了解施工流程和技术要求。

(二)现场准备1、对施工现场进行勘察,了解地形、地貌和地下管线等情况。

2、搭建临时设施,包括办公区、生活区、仓库等。

3、做好“三通一平”工作,即通路、通水、通电和平整场地。

(三)材料准备1、根据施工进度计划,提前采购所需的材料和构配件,并确保其质量符合要求。

2、对进场材料进行检验和试验,合格后方可使用。

(四)劳动力准备1、根据工程规模和施工进度要求,组织足够的劳动力。

2、对施工人员进行技术培训和安全教育,提高其业务水平和安全意识。

三、施工部署(一)施工顺序1、先地下后地上,先深后浅,即先进行给排水管道、电缆管沟等地下工程的施工,再进行道路、景观等地上工程的施工。

2、道路工程按照基层、面层的顺序进行施工。

(二)施工段划分根据工程特点和现场实际情况,将整个工程划分为若干个施工段,组织流水施工,以提高施工效率。

(三)施工组织机构成立项目经理部,配备项目经理、技术负责人、施工员、质检员、安全员等管理人员,明确各岗位职责,确保工程顺利进行。

四、道路工程施工(一)路基施工1、清除地表杂物和耕植土,对原地面进行平整和碾压。

2、按照设计要求进行填方和挖方施工,控制填土的含水量和压实度。

(二)基层施工1、基层材料采用级配碎石或水泥稳定碎石,按照配合比进行搅拌和摊铺。

2、采用压路机进行碾压,确保基层的强度和平整度。

(三)面层施工1、面层采用沥青混凝土或混凝土,施工前对基层进行清理和处理。

2、按照设计要求进行摊铺和碾压,控制面层的厚度和坡度。

小区附属工程施工组织设计

小区附属工程施工组织设计

施工组织设计一、工程概况:本工程为康城尚品小区附属道路、排水及园区绿化工程。

其中道路2450m²,绿化7600 m²,排水各740M.1.道路工程采用抛物线型路拱。

道路结构:7cmAC—13细粒式沥青混凝土面层2;20cmC30钢筋砼;30cm天然砂砾2.雨水管线工程雨水管线管材为D400、D300钢筋砼平口管,接口采用钢丝网片水泥砂浆抹带接口,基础采用120°混凝土基础。

3。

污水管线工程污水管线D400、D300,管材为普通钢筋混凝土管,接口采用钢丝网水泥砂浆抹带接口,基础采用120°混凝土基础;,4施工及竣工验收按照《给水排水管道工程施工及验收规范》GB50268—97、《市政排水管渠工程质量检验评定标准》CJJ3—90、《市政道路工程质量检验评定标准》CJJ1-90、《沥青路面施工及验收规范》GB50092-96及《市政道路工程施工及验收规范》CJJ-90执行。

二、施工工期及施工进度计划工程计划于2015年4月20日开工,5月20日竣工,工期30天(日历日)。

本工程质量目标为:合格。

根据工程实际,制订了详细的施工组织设计和施工进度计划,以确保工期.详见《计划开、竣工日期和施工进度计划表》、《主要机械设备进场计划表》、《主要材料进场计划表》。

三、施工方案及技术措施我们将采取流水作业和平行推进作业相结合的施工方法,充分发挥机械化施工的优势,精心组织,保证按期完工。

施工方案:工程施工过程中我们尽量以机械作业,能够利用机械作业的绝不用人工,从而减少人工用量,加快工程进度。

同时采用先进的、合理的施工方案,以提高质量、缩短工期。

根据工程实际,各工序采用平行和流水作业法相结合施工。

车库顶板回填土采用大车进场,小车倒运的方式.基层采用集中场拌,自卸汽车将拌和料运输到施工现场。

沥青拌合料在当地沥青拌合厂集中拌制,自卸汽车运输到现场,摊铺机摊铺。

施工组织方案:施工现场拟派驻项目经理1人,技术质量主管3人,计划主管1人,安全主管1人,材料主管2人.质检员、预算员、试验员、测量员等技术人员6人。

小区附属工程施工方案

小区附属工程施工方案

小区附属工程施工方案一、前期准备工作:1.明确施工目标:根据小区附属工程的具体要求,明确施工目标,包括工程的规模、质量、进度等方面的要求。

2.编制施工方案:根据目标要求,制定详细的施工方案,包括工序安排、施工方法、人员配置等。

3.准备施工材料和设备:根据施工方案,购买所需的施工材料和设备,并对其进行检查和保养,确保施工过程中的需要。

4.组织施工人员:根据施工方案,组织施工人员,并进行培训和安全教育,确保施工人员具备必要的技能和知识。

二、施工工作:1.施工准备:根据方案,组织人员进行施工准备工作,包括搭建施工场地、清理施工现场等。

2.基础工程施工:根据方案,进行基础工程的施工,包括地基处理、基础浇筑等。

3.主体工程施工:根据方案,进行主体工程的施工,包括建筑物结构、管道布置等。

4.装饰工程施工:根据方案,进行装饰工程的施工,包括墙面装修、地面铺设等。

5.设备安装和调试:根据方案,进行设备的安装和调试工作,确保设备正常运行。

6.工程验收和交付:根据方案,进行工程验收和交付工作,包括检查工程质量、安全问题等。

三、施工安全和质量控制:1.安全控制:加强施工现场的安全管理,制定详细的安全措施和操作规范,并对施工人员进行安全培训,确保施工过程中的安全。

2.质量控制:制定质量控制方案,包括工程质量验收标准、质量检测方法等,加强对施工过程中的质量控制和监督。

3.施工进度控制:根据施工方案,制定详细的施工进度计划,并进行跟踪和控制,确保施工工期的合理安排和进度的顺利推进。

四、环保措施:1.施工噪音控制:对于噪音较大的施工过程,采取相应的措施降低噪音污染,如选用低噪音设备、合理安排施工时间等。

2.施工污水处理:对于施工过程中产生的污水,采取相应的处理措施,如沉淀、过滤等,确保不对周边环境造成污染。

3.施工废弃物处理:对于施工过程中产生的废弃物,进行分类收集和处理,如分类回收、安全处理等,确保环境卫生。

五、施工管理和监督:1.工程管理:建立健全的施工管理制度,包括施工文件管理、工程变更管理等,加强对施工过程的管理和监督。

小区配套工程施工组织设计

小区配套工程施工组织设计

小区配套工程施工组织设计一、编制依据及施工执行标准1.1 编制依据本施工组织设计依据以下文件和标准进行编制:(1)小区配套工程招标文件;(2)小区配套工程施工图纸及相关设计文件;(3)国家及地方有关施工技术标准、规范和验收标准。

1.2 施工执行标准(1)严格遵守国家及地方有关法律法规,确保工程质量和安全;(2)严格按照施工图纸和设计文件要求施工;(3)遵循施工工艺流程,确保施工顺利进行;(4)做好施工现场的管理和环境保护工作。

二、工程概况2.1 工程地点:XX市XX区XX小区;2.2 工程规模:占地面积XX平方米,建筑面积XX平方米;2.3 工程内容:主要包括小区道路、绿化、给排水、供电、弱电、供暖等室外配套工程;2.4 工程工期:XX个月。

三、施工组织管理体系3.1 项目管理机构设立项目经理部,负责整个项目的组织、协调和管理工作。

项目经理部下设施工管理组、技术组、质量安全组、材料设备组、财务组等职能部门。

3.2 施工组织与技术保障措施(1)施工组织:根据工程特点和施工进度要求,合理安排施工队伍,确保施工顺利进行;(2)技术保障:加强技术培训,提高施工人员技术水平,严格执行施工工艺和质量标准;(3)质量控制:建立完善的质量管理体系,实行质量责任制,确保工程质量;(4)安全生产:制定安全生产措施,加强安全培训,落实安全责任制,确保施工现场安全。

四、施工准备4.1 技术准备:认真研究施工图纸和设计文件,编制施工组织设计,制定施工工艺和质量标准;4.2 材料、机械、设备准备:根据施工进度和质量要求,提前做好材料、机械和设备的采购、调配和验收工作;4.3 施工现场准备:平整施工场地,设置临时道路、水电供应、排水设施等,确保施工现场的正常运转。

五、施工进度计划与控制措施5.1 工期目标:按照招标文件和合同要求,确保工程按时完工;5.2 施工进度计划:编制详细的施工进度计划,明确各阶段施工内容、时间和责任人;5.3 进度控制措施:定期检查施工进度,对滞后于计划的部分及时采取措施进行调整,确保工程按计划进行。

房屋附属工程施工组织方案

房屋附属工程施工组织方案

房屋附属工程施工组织方案一、工程概况房屋附属工程是指房屋建筑工程之外的各项附属设施和设备安装工程,包括给排水工程、电气工程、暖通工程、通风工程、消防工程、弱电工程等。

附属工程的施工组织方案对工程质量、工程进度和施工安全具有重要影响,因此对于附属工程的施工组织方案的编制十分重要。

二、工程地点本项目位于XX省XX市XX区,是一座多层住宅楼,总建筑面积约为XXXX平方米。

三、施工条件1. 土地及环境条件此地区气候属于温带季风气候,四季分明,冬季寒冷,夏季炎热。

地形地貌平坦,无水淹现象发生。

自然环境较好,适宜施工。

2. 劳动力条件当地有充足的劳动力资源,具备较好的施工技能和经验。

3. 施工机械设备项目施工中需要使用各种施工机械设备,包括起重机、混凝土搅拌站、电动机、钢筋连接器等。

四、施工组织原则1. 安全生产原则本项目坚持安全第一,严格遵守相关法律法规要求,加强安全教育和培训,确保施工现场安全。

2. 质量第一原则本项目要求严格按照国家标准和施工规范进行施工,保证施工质量。

3. 环保节能原则本项目鼓励使用环保材料和设备,节约能源,减少对环境的污染。

五、施工内容和工序1. 给排水工程施工内容包括给水管道、排水管道、污水处理设备的安装等。

工序包括施工前的设计和材料准备、管道铺设、管道连接和测试等。

2. 电气工程施工内容包括电缆敷设、开关插座安装、照明设备安装等。

工序包括电气布线、线路敷设、设备接入等。

3. 暖通工程施工内容包括暖气片安装、暖气管道连接等。

工序包括设备安装、管道连接和测试等。

4. 通风工程施工内容包括通风设备安装、通风管道布置等。

工序包括设备安装、管道连接和测试等。

5. 消防工程施工内容包括消防设备安装、消防管道连接等。

工序包括设备安装、管道连接和测试等。

6. 弱电工程施工内容包括安防系统设备安装、通信系统设备安装等。

工序包括设备安装、线路连接和测试等。

六、施工进度计划1. 给排水工程完工时间:X月X日2. 电气工程完工时间:X月X日3. 暖通工程完工时间:X月X日4. 通风工程完工时间:X月X日5. 消防工程完工时间:X月X日6. 弱电工程完工时间:X月X日七、施工组织人员安排1. 项目经理负责项目的全面管理和协调工作,掌握项目的进度和质量情况。

小区附属工程施工组织

小区附属工程施工组织

小区附属工程施工组织一、工程概况某小区位于城市中心区域,总占地面积约100亩,建设规模包括商业综合体、住宅小区、公共绿地等。

其中商业综合体占地面积约30亩,住宅小区占地面积约50亩,公共绿地占地面积约20亩。

小区建设总投资约10亿元,计划总建筑面积约30万平方米。

为了完善小区的功能和配套设施,小区附属工程项目包括消防设施、排水系统、道路绿化、停车场等。

二、施工组织结构1.总体组织结构小区附属工程施工组织结构包括总监理工程师、主管监理工程师、总工程师、质量监督员、安全员、项目经理、施工员、技术员、机械员、日常巡查员等。

2.部门职责分工1)总监理工程师:负责指导、监督工程全过程,协调施工单位和监理单位之间的关系,及时解决工程问题。

2)主管监理工程师:负责对监理工程师工作进行指导和督促,及时处理监理工程师提出的问题,并对监理工程师进行绩效考核。

3)总工程师:负责协调各部门的工作,保证工程进度和质量,协助总监理工程师处理各种问题。

4)质量监督员:负责监督工程施工的合理性和规范性,并及时处理施工中出现的质量问题。

5)安全员:负责工地安全管理,制定并执行施工安全计划,确保施工过程中不发生人员伤亡。

6)项目经理:负责项目的全面管理,包括进度计划、物资供应、人员配备等,确保工程按时、按质完成。

7)施工员:负责具体的施工工作,根据施工图纸和技术要求完成各项任务。

8)技术员:负责技术支持工作,包括制定施工方案、施工图纸的审核和修改等。

9)机械员:负责机械设备的管理和维护,确保施工机械的正常运行。

10)日常巡查员:负责对工地进行日常巡查,发现问题及时处理,并定期向总监理工程师汇报工地情况。

三、施工方案1.消防设施施工方案(1)消防设施包括消防栓、消防水池、喷淋系统等,施工过程中需遵守消防规定,设施布置合理并与建筑物相匹配。

(2)施工过程中需保证消防设施的正常使用功能,检查设施的耐用性和防火性能。

(3)施工材料要求符合消防标准,施工单位需备齐相关消防设备,并定期对设施进行维护和检查。

小区附属工程施工建筑施工组织设计及对策

小区附属工程施工建筑施工组织设计及对策

宿迁山水云房二期附属工程施工组织设计编制人:审核人:审批人:编制日期:年月日编制单位:省苏铁建设集团有限公司工程概况工程名称:宿迁山水云房二期附属工程建设单位:宿迁奥林置业有限公司设计单位:地本(上海)景观设计有限公司北京中元工程设计顾问有限公司监理单位:宿迁建设监理有限公司施工单位:省苏铁建设集团有限公司工程地点:宿迁市宿城区黑海路19号本工程为宿迁山水云房二期附属工程,位于宿城区山水云房小区。

工程容包括:小区雨污水管网、小区道路等附属工程。

计划工期60日历天,质量合格。

第一节道路工程本小区室外道路采用沥青路面;车行道有5m、6m、7m三种路面;车型道路结构为:素土夯实+200厚碎石垫层(碾压)+50干铺碎石稳固层+150厚C25混凝土基层+60厚中粒式沥青混凝土面层。

第二节管道工程本工程排水采用雨污分流制;雨水、污水就近接入市政管网。

雨污管道均采用UPVC双壁波纹管,橡胶密封圈接口。

第二章施工总体布置第一节施工总体布置根据本工程准备工作要做到全面充分,不能仓促马上。

开工后应集中力量组织多个作业面,全面全工,齐头并进,组织好流水作业和立体交叉作业,采取一切安全和质量保证措施,优质高效地完成施工任务。

根据现场调查,可将本工程分为二个作业区,第一作业区为道路、场地整平工程,第二个作业区为雨、污水,给水工程。

第二节施工平面布置一、施工平面布置原则1、施工平面布置依据“交通方便、利于施工、确保安全、组织有效”的原则,合理地进行各种临建材料堆场、机械设备的布置。

2、临时设施的布置按作业区考虑。

3、根据不同的施工阶段重点,各阶段平面布置作适当调整,使其与各时期施工重点相适应。

4、中小型机械的布置要处于安全环境,要避开高空物体打击的围。

二、施工现场场地布置根据本工程特点,总施工方案的选择及现场客观条件,需在附近各设置一块场地作为常设砂石拌合机械,材料等堆场,考虑施工需要,上述施工场地中的前两块需设置在道路施工围外侧。

住宅小区市政配套工程施工组织设计

住宅小区市政配套工程施工组织设计

住宅小区市政配套工程施工组织设计一、工程概述本次住宅小区市政配套工程位于_____,工程涵盖了道路、排水、供水、供电、燃气、通信等多个方面,旨在为小区居民提供完善、便捷的基础设施服务。

小区占地面积约为_____平方米,总建筑面积约为_____平方米,规划户数为_____户。

本次市政配套工程的建设规模较大,施工内容繁杂,需要精心组织、合理安排,以确保工程的顺利进行和高质量完成。

二、施工准备(一)技术准备在施工前,组织技术人员熟悉施工图纸和相关规范,进行技术交底和图纸会审,编制详细的施工方案和施工进度计划。

同时,对施工现场进行勘察,了解地下管线、地质条件等情况,为施工提供准确的技术依据。

(二)材料准备根据施工进度计划,提前采购所需的各类材料,如管材、线缆、水泥、砂石等,并确保材料的质量符合设计要求。

对进场材料进行严格的检验和验收,不合格的材料严禁使用。

(三)机械设备准备根据施工内容和工程量,配备足够的施工机械设备,如挖掘机、装载机、起重机、压路机等,并对机械设备进行调试和维护,确保其性能良好,能够正常运行。

(四)劳动力准备根据施工进度计划和施工工艺要求,组织各类专业施工人员进场,如管道工、电工、焊工、瓦工等,并进行岗前培训和安全教育,提高施工人员的技术水平和安全意识。

(五)现场准备清理施工现场的障碍物,平整场地,修筑施工临时道路和临时排水设施,搭建临时办公和生活设施,为施工创造良好的条件。

三、施工部署(一)施工顺序根据工程特点和施工工艺要求,合理确定施工顺序。

一般情况下,先进行地下管线的施工,如排水、供水、供电、燃气等,然后进行道路基层和面层的施工,最后进行通信等弱电管线的施工。

(二)施工段划分根据小区的布局和施工工作量,将整个工程划分为若干个施工段,每个施工段组织独立的施工队伍进行施工,以提高施工效率和进度。

(三)施工进度计划根据工程的总工期要求和施工顺序,编制详细的施工进度计划,明确各个施工阶段的开始时间和完成时间,并将进度计划分解到月、周、日,以便进行有效的进度控制。

住宅小区室外配套工程施工组织设计

住宅小区室外配套工程施工组织设计

住宅小区室外配套工程施工组织设计随着城市化进程的加速,住宅小区的建设已经成为城市发展的重要组成部分。

其中,室外配套工程作为住宅小区建设的一个重要环节,对于提高小区居民生活质量、改善环境具有重要作用。

本文将围绕住宅小区室外配套工程施工组织设计进行阐述。

施工组织设计的主要目的是为了确保室外配套工程的施工过程有序、高效,同时保障工程质量。

其任务包括:施工流程设计:根据工程实际情况,将室外配套工程划分为若干个阶段,明确各阶段的施工任务和要求。

施工进度计划:根据合同要求和工程实际情况,制定详细的施工进度计划,包括时间节点、人员配备、材料供应等。

资源优化配置:根据工程需求,优化资源配置,包括人力、物力、财力等,提高施工效率。

施工安全管理:制定安全管理措施,包括安全教育、安全检查、应急预案等,确保施工安全。

成本控制:根据工程预算和实际情况,制定成本控制措施,包括材料采购、人工费用、机械使用等,确保工程效益。

施工前准备:进行现场勘查,了解工程环境,编制施工组织设计;组织施工人员、材料、设备进场。

基础工程施工:根据设计要求进行基础工程施工,包括管道基础、道路基础等。

主体工程施工:根据设计要求进行主体工程施工,包括管道安装、道路铺设等。

辅助工程施工:进行绿化、亮化等辅助工程施工。

工程验收:组织相关人员进行工程验收,确保工程质量符合要求。

住宅小区室外配套工程施工组织设计是确保工程质量的重要环节。

通过科学规划、合理布局、优化资源配置等措施,可以确保工程施工有序、高效地进行,提高工程效益。

加强安全管理、成本控制等措施可以降低工程风险,提高工程效益。

随着城市化进程的加快,住宅小区的建设在满足人们基本生活需求的同时,也在不断提升着人们的生活品质。

其中,电气工程作为住宅小区建设的重要组成部分,其施工质量直接关系到小区的正常运营和居民的生活质量。

因此,开展住宅小区电气工程施工组织设计具有重要的现实意义。

确保电气工程的施工质量:通过科学合理的施工组织设计,确保电气工程的施工质量符合国家相关标准和规范,保障小区居民的安全和正常用电需求。

住宅小区工程施工组织设计

住宅小区工程施工组织设计

住宅小区工程施工组织设计一、工程概况描述1.项目名称:XXX小区工程2.项目地点:XXX市XXX区3.工程范围:包括住宅楼、配套设施、景观绿化等4.工程规模:住宅楼X栋,地下停车场X层二、施工组织设计原则1.安全第一:确保施工过程中的人身安全和工程质量安全。

2.效率优先:合理安排施工工序,提高施工效率,缩短工期。

3.环保节能:采用环保材料和节能措施,遵守环境保护要求。

4.精细管理:建立科学的管理制度,确保施工过程的有序进行。

5.经济合理:控制成本,优化资源利用,实现经济效益最大化。

三、施工组织设计方案1.施工工序安排:a)地基与基础工程:包括地下排水、地基处理、基础浇筑等。

b)结构工程:包括主体结构施工、楼板施工等。

c)室内装修工程:包括水电安装、墙面砌筑、地面铺装等。

d)外部工程:包括围墙建设、道路施工、绿化工程等。

2.施工人员组织与管理:a)成立项目组织机构,明确各个岗位职责。

b)编制合理的工作计划,分配任务和资源。

c)进行安全教育培训,确保施工人员具备必要的技能和安全意识。

d)建立施工记录档案,便于追溯和管理。

3.施工设备和材料管理:a)选择高品质的施工设备,定期进行维护和检修。

b)选择符合环保要求的材料,确保质量合格。

c)建立材料进场、验收和使用记录,严格控制材料浪费。

4.安全保障措施:a)制定详细的安全操作规程,确保施工过程的安全。

b)设置安全警示标志,提醒工人注意危险区域。

c)安排专人负责安全检查和巡视,及时处理隐患。

d)搭建安全网和安全通道,确保施工现场的安全性。

四、施工组织设计实施措施1.制定施工组织设计方案并组织人员进行培训,确保施工方案被全体施工人员掌握。

2.在施工现场设置施工区域和安全警示标志,通行和工作区域分离,确保安全。

3.建立工地巡查制度,加强对施工人员的管理和指导。

4.配备足够的施工机械和设备,确保施工进度和质量。

5.建立施工记录档案,及时记录施工过程中的问题和处理情况。

小区附属工程专项施工方案

小区附属工程专项施工方案

一、前言随着城市化进程的不断推进,小区住宅建设也越来越受到人们的关注。

然而,在小区住宅建设过程中,附属工程的施工工作同样十分重要,它直接关系到小区居民的生活质量和安全。

因此,为了保障小区附属工程施工的安全和质量,制定一份科学、合理的施工方案显得尤为重要。

本方案旨在对小区附属工程专项施工进行详细规划和安排,以确保施工过程中的安全和质量,也为小区住宅建设提供更好的保障,同时也为环境保护和社会和谐作出积极贡献。

二、项目概况1.项目名称:小区附属工程专项施工2.项目地点:XX市XX区XX街道XX小区3.项目内容:小区内部附属工程施工,包括绿化、排水、路灯、广场等工程4.项目规模:XX平方米5.项目时间:XX年XX月-XX年XX月三、实施原则1.遵守国家相关法律法规,严格按照国家施工标准和规范进行施工;2.保障施工现场安全,做好施工人员的安全防护工作;3.保证小区居民的生活质量,最大程度减少对居民生活的影响;4.注重环保,采取科学有效的措施减少施工对环境的影响。

5.加强施工现场管理,确保施工过程中的安全和质量。

四、施工方案(一)前期准备工作1.成立项目专项施工组织筹备小组,明确施工责任分工;2.进行勘察设计,确保施工方案合理科学,符合国家相关规定;3.落实相关手续和证件,包括项目施工许可证、环评报告等;4.招募施工队伍,并对施工人员进行技能培训和安全教育。

1.绿化工程施工工序:清理现场、地坪松土、播种草籽、栽植绿植等;安全措施:施工时定期清理站点,避免码放材料和设备制造隐患,确保施工进程的安全。

2.排水工程施工工序:挖掘排水渠道、铺设排水管道、安装排水设施等;安全措施:对施工沟槽做好围挡,严禁停放危险品,不得临时施工电线挂挡在上面,排水管道安全防护。

3.路灯工程施工工序:安装路灯支架、布线、安装灯具等;安全措施:路灯工程施工过程中需设置施工警示标志,保证施工人员及周边居民的安全。

4.广场工程施工工序:广场地面处理、雕塑安装、休闲座椅摆放等;安全措施:施工现场设置警示标识,对施工区域进行临时封闭,确保居民通行的安全。

小区附属工程施工组织设计1

小区附属工程施工组织设计1

尊敬的领导,非常荣幸能在这里向您汇报我在过去一年内领导的党委工作。

在过去一年中,我渐渐发现,对于一个党委来说,何以面对变化莫测的外部环境? 如何消除基层党建的薄弱环节?如何促进人才的成长和发展?我们需要对社会现实做出反应,并助力公司具有适应性和灵活性,以形成对政策和市场变化的管理响应。

一、抓基层党建,强化基础我们公司的党建工作应始终坚持理念引领,立足于业务实务,扎实推进党的组织能力建设和制度建设。

在过去一年中,我们积极加强了基层党组织的建设工作,加强了基层党组织的组织建设,加强了基层党员的培养和管理。

我们还通过对领导干部进行专业化培训,提高其党性修养和管理能力,通过制度化工作方法,来提高各级党组织的活力和凝聚力,以更好地推动我们公司在新的发展环境中实现更好的发展。

二、实现企业改革与转型重构我们深知,创新是企业获得持续发展的关键因素和动力。

我们坚信,规模和质量相结合、科技与管理相融合、内外联动是实现企业转型与发展的必然趋势。

在这个过程中,我们工作注重如何实现企业转型,以适应新的市场环境。

我们实施产品和技术创新战略,加快技术更新速度,进一步提高了自主创新能力,在迅猛发展势头中确立了新的竞争优势。

三、加强人才队伍建设和发展我们认为,企业员工素质和企业发展密切相关,是企业核心竞争力的重要保障。

因此,我们重点加强了人才队伍建设和发展,以提高员工的技术能力和管理水平。

我们积极培养人才的主人翁意识,创造合适的培训机会,引导公司员工参与到实践创新和发展的工作中来,让员工得到全面发展和实现个人价值。

结语:尊敬的领导,上述内容是我过去一年在公司党委工作的总结和述职报告。

在这一年中,我一直在执掌基层党建工作,通过实现企业改革与转型重构,加强人才队伍建设和发展,让我们走向了一个更加成熟、更加稳定、更加优秀的公司。

在未来的工作中,我将继续发挥党委领导的作用,加强党建工作的落实和推进,为公司的发展和进步做出更大贡献。

谢谢!。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

小区附属工程施工
组织设计
*****安置小区与市政连接道路配套工程

编制人: * *
编制单位:江苏***建设有限公司
编制日期:年 11 月 10 日
目录
第一章总体概述,施工组织总体设计,方案针对性及施工段划分
第二章施工现场平面布置和临时设施、临时道路布置
第三章施工进度计划和进度的保证措施
第四章施工方案及质量保证措施
第五章安全文明施工及环境保护措施
第六章项目管理班子的人员配备、素质及管理经验
第七章劳动力、机械设备和材料投入计划
第八章关键施工技术、工艺及工程项目实施的重点、难点和解决方案
第一章总体概述,包括施工组织总体设想,方案针对性及施工段划

一、工程概况
本工程为*******安置小区与市政连接道路配套工程:
1、滨河新苑小区与市政道路连接段(过路涵);本段桥位于
*******安置小区西门前祁六沟上,按桥梁与祁六沟正交设计,桥跨径1-8米。

桥上部结构:采用普通钢筋混凝土空心板,下部结构:桥台重力式桥台,桥面铺装采用C30防水混凝土+AC-13细粒式沥青混凝土。

2、*******小区与市政道路连接段(道路);
3、*******小区与市政道路连接段(排水);
4、*******小区与市政道路连接段(路灯);
5、*******小区西侧围墙内排水;
6、*******小区室外有线电视及弱点埋设管道。

二、工程总体设想
(一)质量目标
1、本工程质量要求合格标准。

2、质量保证体系及保证措施
为了确保本次工程达到合格等级,拟采取以下质量保证措施:(1)建立健全质量保证体系(质量保证体系框图见附表)
项目部建立完善的质检、试验、测量等机构,强化技术岗位责
任制,完善技术管理制度,内部实行三级质量管理制度。

工序明确到人,层层负责,严格把关,各工种全部挂牌施工,明确岗位职责,确保质量一次检验合格率100%。

(2)严把技术审查关
a、项目部总工负责工程技术问题,积极与监理工程师及设计单位配合,认真审查阅读图纸,做好技术交底,使每一个技术人员、施工人员都对图纸、技术需求、质量要求等融会贯通。

b、认真组织人员学习施工规范,做好现场技术指导工作。

(3)严把材料入口关
a、所有的原材料都须报质检人员抽检认可,并报监理工程师批准后方可使用,决不使用不合格的材料。

b、进场材料要有质保书、合格证等全部的文字材料方可接收,而且堆放整齐,采取必要的保护措施,确保在使用时不变质、降级。

(二)工期目标
招标文件要求工期为100日历天。

我公司在接到中标通知书后,立即进行施工准备,按业主要求准备工程开工。

为了响应招标文件的要约,我公司认真研究了工程情况,并仔细地踏勘现场,讨论确定了切实可行的施工方案,采用专业流水线施工与平行施工相结合的方式进行组织。

按照所编制的施工进度计划留有一定的余地,以备在工程实施时,碰到局部有难度时,我公司将经过优化施工网络计划,采取必要的措施,调整局部工期和增加设备及施工力量,积。
