除铁器安装施工安全技术措施
40112工作面皮带机头除铁器安装
40112工作面运顺皮带机除铁器安装安全技术措施一除铁器安装安全技术措施经矿领导及有关部门研究决定,由综掘一队安装40112综采工作面皮带机头除铁器。
为保证各项工作的安全如期顺利进行,特编写此安全技术措施。
所有参加施工人员必须认真学习,并按措施施工。
一、施工时间:2012年11月 18日二、施工地点:40112工作面运顺皮带头三、施工内容:安装除铁器四、施工组织施工负责人:赵建伟安全负责人:李西锋五、安装方案及技术要求:1、除铁器中心线距滚筒中心线在1300mm至1400mm范围内可调。
2、沿皮带运行方向,第一支腿中心线与滚筒中心线重合。
六、安全技术措施一、总则1、所有参加施工人员都必须认真学习本措施并亲笔签名,不学习或者不签名者不得进入工作现场。
2、所有参加施工作业人员都必须严格遵守《煤矿安全规程》及本措施的相关规定,严格按章作业,杜绝违章。
3、精神欠佳,有病容,醉酒者严禁参加施工。
4、作业人员作业时,必须精力充沛,精神集中,严禁作业时嬉戏、打闹、违章作业。
5、提前准备好安装所需的工具材料,并认真检查其完好性,严禁使用有缺陷的工具材料。
二、安装安全技术措施1、待所有部件都运至40112云顺后,进行组装,组装时,保证各紧固部件牢固可靠,严格按照设备设计图纸操作,保证组装后能正常运转。
2、组装完成后,采用倒链上吊安装。
使用倒链前,应检查好吨位是否合适,大小轮、逆止装置是否齐全完好。
仔细检查起吊锚索是否牢固可靠。
3、起吊绳索必须符合要求,如果断丝情况超过规程规定,必须更换绳索,保障起吊安全。
4、使用倒链起吊时,应先行试吊150—200mm高,密切注意起吊锚索情况,出现异常,立即停止施工。
完善后,方可继续起吊。
5、起吊时倒链正下方严禁站人,拉倒链人员必须站立在倒链的侧面。
使用倒链过程中,必须由两人进行操作,有一人监护,其余人员必须远离起吊设备。
6、安装过程中不得使用电火焊操作,不得使用铁锤敲击铁部件,安装过程应在安监员监护下完成。
除铁器安装安全技术措施方案
整体解决方案系列除铁器安装安全技术措施(标准、完整、实用、可修改)编号:FS-QG-54127除铁器安装安全技术措施Safe technical measures for iron remover installation说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定一.装车,运料和卸车工作应遵守:1).装车前应在机电科指定的装车点进行,不得影响行人和其他车辆通过。
2).装车前要对除铁器、设备、矿车(大平板车)、刹车绳(4#以上钢丝绳)进行全面,认真细致的检查,当各项合格完好时,方可进行装车工作。
3).装车要求整齐,严实均匀,不得出现架空和偏重,捆绑要牢固,以避免在运车过程中由于颠簸、撞击、惯性而造成事故。
4).装车完成后,一定要背紧刹牢,让运输人员检查验收安全后方可入井。
5).人工装车时,注意力要集中,搭好号配合进行,互相关照注意安全。
6).除铁器要卸在指定地点,不得阻碍行人,通风和行车,符合标准化要求。
7).卸车前认真检查放置除铁器地点的顶板及安全状况,打好阻车器。
8).卸车后的空车或重新装车的物料车辆交运输队。
9).在整个装、运、卸过程中,工作人员对各环节工序必须清楚,避免卤莽,急躁和不负责任,对除铁器应轻拿轻放,不得损坏。
二.安装除铁器施工工序:吊工字钢梁--→固定双轨吊--→起吊除铁器--→固定除铁器--→给除铁器供电--→试运行三.将除铁器运到14#头部中间传动后20米处,卸车将除铁器开关接好线,供上电。
四.安装单轨吊时应打专用吊装锚栓十组,运用小绞车吊工字钢及除铁器应遵守:1).按信号开车或停车,信号不清发现有人或其它障碍物影响行车时,不准开车。
2).开车后,注意倾听绞车运转声音,发现异常应及时停车查明原因处理后方可开车。
3).钢丝绳缠乱时,一定要停车后处理,绝对禁止边运转边处理,更不允许用手拨绳。
4).工作中不可将滚筒上的钢丝绳全部放完,至少应保留三到五圈。
除铁器安全技术措施
除铁器安全技术措施随着工业化进程的不断推进,除铁器在钢铁、矿山、电力等行业中成为了必不可少的设备。
除铁器的作用是除去铁器材上的铁质杂质,确保工业生产的安全和稳定。
但是,在除铁器的使用过程中,往往也会带来一些安全隐患。
本文将介绍除铁器的几项安全技术措施,以确保员工的人身安全和设备的正常运行。
安装安全地勾选正确的安装除铁器是确保其安全运行的第一步。
在安装前,请确保勾选的设备符合相应的规范,依据其它机电设备进行配套设计,并在安装前进行严格的检查和测试。
安装时必须在堆料机、输送机、皮带、振动输送机、气流输送机等机电设备处设置限位、防护和检测装置,避免反向运动等意外。
检修维护要全面除铁器的工作原理比较特殊,很容易被磁铁死锁等因素影响,因此定期检修维护也是必不可少的环节。
检修维护除了加注润滑油、检查轴承、齿轮等主要部件的磨损情况,更需要关注控制回路、磁铁和电气元器件的运行状态。
对于除铁器的轮廓、限位、磁场强度等关键性部分,更需要进行精细的检查和测试,避免因松动、断裂或者损伤而影响其运行效果和安全性。
操作要规范操作员的操作技能和操作规范也是除铁器安全的一个关键因素。
在操作时,必须按照设备说明书或者操作规程来进行操作,并保持警觉状态,及时关注设备运行状态和预警信号。
操作员必须熟悉除铁器的模型、特点、工作状态、故障及应对方法,遇到意外情况时能够迅速、正确地应对。
安全加固要到位除铁器使用过程中不可避免会遇到振动、撞击、磁炮等意外情况。
因此,除铁器设备生产厂家在设计和制造时应考虑到安全加固,并在必要部位加装防震、防撞、防爆等装置,确保主要部件和控制电路的安全。
合理应力要求普通的除铁器在运行时会有部分粉尘、水汽、油脂等细小杂质进入设备内部,对设备的寿命产生影响。
因此,合理的应力要求也是除铁器安全的重要保障措施之一。
要求工人按一定程序和要求进行除尘处理和维护,不得使用化学试剂或冲洗机械,以免影响除铁器的性能。
综合以上措施可见,除铁器的安全保障不仅有厂家的生产和设计、设备维修维护、操作规范等多重环节恶化,建立强大的安全体系也是确保工人安全、设备正常运行的重要手段。
皮带机头除铁器安装施工安全技术措施通用版
解决方案编号:YTO-FS-PD898皮带机头除铁器安装施工安全技术措施通用版The Problems, Defects, Requirements, Etc. That Have Been Reflected Or Can Be Expected, And A Solution Proposed T o Solve The Overall Problem Can Ensure The Rapid And Effective Implementation.标准/ 权威/ 规范/ 实用Authoritative And Practical Standards皮带机头除铁器安装施工安全技术措施通用版使用提示:本解决方案文件可用于已经体现出的,或者可以预期的问题、不足、缺陷、需求等等,所提出的一个解决整体问题的方案(建议书、计划表),同时能够确保加以快速有效的执行。
文件下载后可定制修改,请根据实际需要进行调整和使用。
一、施工项目:二、施工总负责人:施工现场负责人:施工安全负责人:施工班组:三、施工时间:20xx年09月29日至10 月08 日(检修时间)四、安全技术措施(一)施工前准备1、施工前必须组织参与施工人员认真学习《维修钳工安全操作规程》、《维修电工安全操作规程》、《高空作业安全操作规程》、《起重运输安全操作规程》及《电气焊工安全操作规程》及本措施并签到。
2、安装工作必须指定一名施工安全负责人和施工现场负责人来负责现场施工安全和当班工作量和工作质量的监督管理。
3、施工前必须根据当班工作任务准备好所需工具和材料。
如绳套、倒链扳手、起吊用具等。
4、施工人员必须明白当班工作任务和工作量。
服从现场工作负责人的指挥。
5、必须与车队事先联系好当班出勤的相关车辆。
(二)施工工序(1)拆除二联巷现安设的除铁器及除铁器支撑架等并拆除除铁器电气连接部分;(2)拆除机头卸载罩用工字钢和铁板可靠严实封堵煤仓口;(3)将除铁器及其电气开关等用车辆经2中回风大巷由机头主回联巷运至指定安装地点;(4)吊运安装除铁器至合适位置并进行永久性支撑固定;(5)对除铁器进行电气接线并运行调试;(6)加设机头卸载罩及卸铁用溜槽;(7)解除煤仓口封堵件。
除铁器安装施工安全技术措施

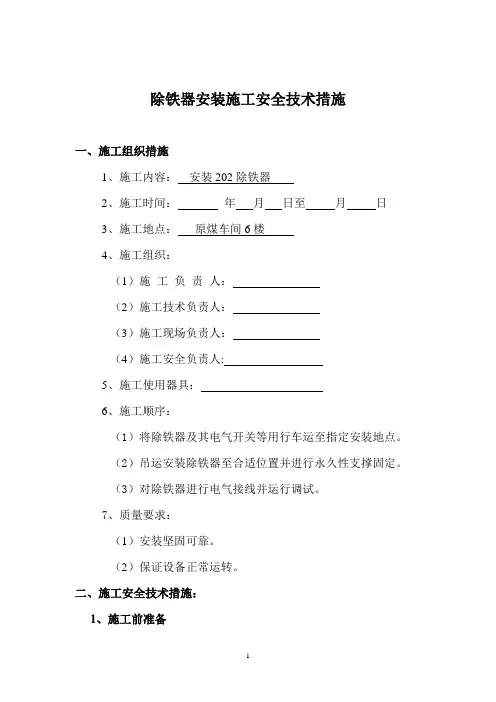

除铁器安装施工安全技术措施一、施工组织措施1、施工内容:安装202除铁器2、施工时间:年月日至月日3、施工地点:原煤车间6楼4、施工组织:(1)施工负责人:(2)施工技术负责人:(3)施工现场负责人:(4)施工安全负责人:5、施工使用器具:6、施工顺序:(1)将除铁器及其电气开关等用行车运至指定安装地点。
(2)吊运安装除铁器至合适位置并进行永久性支撑固定。
(3)对除铁器进行电气接线并运行调试。
7、质量要求:(1)安装坚固可靠。
(2)保证设备正常运转。
二、施工安全技术措施:1、施工前准备(1)所有人员进入施工现场必须按规定穿戴好劳动防护用品,穿好工作服、系好安全带、戴好安全帽,安全帽带要系好,衣服扎紧袖口,必须穿防砸鞋。
(2)施工前首先检查电焊机、氧气、乙炔及检修工具是否完好。
(3)现场必须配备消防器材:灭火器、盛水水桶等。
施工前将现场清理干净,若焊花可能落到皮带上时,可以在皮带上铺一层沙,然后浇上水。
施工现场如果有煤尘先进行除尘处理后,方可施工。
(4)施工前必须把窗户打开,保持施工现场通风畅通。
(5)必须将需要拆卸的设备,以及相关联的上下游设备停电、验电、挂牌、上锁,确认设备不带电后方可施工。
(6)安装工作必须指定一名施工安全负责人和施工现场负责人来负责现场施工安全和当班工作量和工作质量的监督管理。
2、施工要求:(1)施工安全技术措施必须贯彻到每个施工人员。
(2)在确保人员、设备等安全的前提下方可进行作业。
(3)发生异常情况后,立即向集控室及相关领导汇报,重新确定处理方案并编制详细补充措施。
(4)施工前对施工现场可能发生危害的因素进行危险辨识,并制订相应的预防措施,做到不安全不施工。
(5)在施工过程中,要充分发挥每个人员的作用,做好自保、互保,联保,制止“三违”,使本次安装在安全的前提下,按时、按质、按量完成。
(6)施工人员在检修过程中,必须执行本安全技术措施和《选煤厂安全操作规程》。
3、除铁器安装安全技术措施(1)施工过程必须严格按照施工工序和设备安装技术要求执行。
除铁器安装施工安全技术措施8.9
目录一、工程概况 (1)二、编写依据 (1)三、组织机构 (1)四、施工量及施工工期 (1)五、施工准备 (1)六、运输方式及运输路线 (2)七、施工方法 (3)八、劳动组织 (4)九、施工工期 (5)十、安全施工措施 (5)十一、危险源辨识 (12)十一、灾害应急措施及避灾路线 (12)察哈素煤矿井下除铁器安装施工安全技术措施一、工程概况煤矿井下除铁器设计均为胶带机中部水平布置,在原煤生产运输中胶带的宽度、弧度、煤流厚度、大块煤等各因素导致除铁器设备未能有效发挥利用,煤流系统铁器较多,经考察研究分析,对现有除铁器设计安装方式进行技术升级改造,现需在胶带机卸载机头安装除铁器利用卸载抛煤角度调整除铁器,使除铁器达到最好除铁使用效果,实现铁器零目标,保安全、促生产、提煤质、创效益。
为确保施工安全与质量,特编制本措施。
二、编写依据1、《煤矿安全规程》。
2、执行国家有关质量标准及施工规范和行业标准及规范。
3、遵守计划建设期限和技术经济指标的要求。
4、结合察哈素煤矿现有的施工力量、技术装备、机械化程度等。
三、组织机构施工负责人:高怀亮技术负责人:张志海安全负责人:许海四、施工量及施工工期1、主要工程量:东胶一部胶带机卸载机头安装RBCDD-20型悬挂式电磁除铁器1套,31采区辅助南北段胶带机卸载机头安装RBCDD-18型悬挂式电磁除铁器1套,31309顺槽胶带机安装RBCDD-18T3型悬挂式电磁除铁器1套,以上3套除铁器总重量约43吨,除铁器配套KXB-28/550型控制箱3台,KBZ200/1140(660)矿用隔爆型真空馈电开关3台,敷设电源缆线230米,安装过桥1件。
2、拆除东胶一部RBCDD-20型及二部RBCDD-18型悬挂式电磁除铁器各1套,以上2套除铁器总重量约22吨,拆除的除铁器将用于东胶一部及南北段胶带机卸载机头倾斜15-30度角安装,悬挂吸铁高度200-550mm,除铁器的外形尺寸(长×宽×高)4500×2350×1300,地面新入井1台除铁器安装于31309顺槽胶带机。
井下皮带除铁器安装安全技术措施
掘进皮带除铁器运输和安装安全技术措施一、施工时间: 2024年3月7日 09时00分--11时00分二、施工地点:xx皮带三、施工单位:xx四、安全负责人:xxx(运输副队长)五、施工负责人:xxx六、工程概况:因我矿新购进一台电磁式除铁器,特经矿领导研究同意,在xxx 安装一台煤矿用井下隔爆型电磁自卸式除铁器。
七、设备名称:矿用隔爆型电磁自卸式除铁器1.安装方式:吊挂式2.结构方式:全封闭式3.适应带宽:1400mm4.适应带速:≥4.0m/s≤5.0m/s5.适应电压:380/660V6.额定吊高:≥700mm≤900mm7.配套电控设备及电缆8.线圈:铜线圈9.磁感应强度:≥150mT10.吸铁重量:0.1- 80Kg11.卸铁方式:电磁盘式电控卸铁12.散热方式:干式自然冷却13.工作制:连续八、设备运输路线:副井→ xxx辅运大巷→xxx皮带巷九、施工步骤:1、除铁器安装前,先组织人员对安装地点的顶板进行补打锚索,加固吊点,并进行开帮等作业以满足安装空间要求。
2、用多功能车将除铁器运输至安装位置吊挂好,电气组安装除铁器开关并接线,最后进行除铁器调试。
3、进行试运转。
十、施工安全技术措施:㈠、为确保除铁器设备的运输和安装工作顺利完成,所有参加此项施工人员必须认真学习本措施并签字备案,要求各安全和施工负责人要严把安全质量关,做到不安全不施工,各队长、班组长要加强班前会的分工与落实工作,且为本班的第一责任人,把当班的安全注意事项贯彻到每位职工,责任落实到人。
要求每位参与施工人员自觉遵守《煤矿安全规程》和《操作规程》等规定,做好自保、互保安全工作。
㈡、在设备装车、运输、卸车、搬运至施工地点、组装、试运行环节中特制定如下安全措施:1、施工前所有人员认真学习施工措施,详细了解施工注意事项,听从负责人的统一指挥,确保安装的快捷、安全。
所有施工人员要穿戴好劳动防护用品,禁止酒后或精神萎靡者上岗。
施工负责人要对所有施工人员进行合理搭配、分配人员,杜绝盲目、疲劳工作。
除铁器安全技术措施
1.施工前,拉空主井皮带机停机,就近闭锁主井皮带。提前拆除原有除铁器电源线,控制 线路。
2.提前焊接两根除铁器支腿,每根支腿使用 2 根 16#槽钢组合焊接而成,支腿高度 5 米, 提前备齐两根 36#工字钢。
3.施工前,备齐施工使用的 40T 刮板链,配套连接环、10t 手拉葫芦等工具材料,确保连 接可靠,并安排专人检查工具材料安全情况。
数量 单位 用途
1 10T 手拉葫芦
4 台 起吊
2 5t 手拉葫芦
2台
3 8#铁丝
30 米
4 40T 刮板链(每根长度>1m) 4 条
5 40T 刮板链连接环
6个
6 撬棍(长)
2根
7 撬棍(短)
2根
8 枕木
Hale Waihona Puke 2根9 16#槽钢
5 根 焊接支腿
10 36#工字钢(长度大于 1.7 米) 2 根 除铁器滑轨
11 2mm 厚钢板
1 块 接收火星
12 10mm 厚钢板 (250×250mm) 1 块
13 安全带
4 根 登高作业
14 大锤
1把
15 25t 铲板车(铲板举高高度 1m) 1 台
16 钳工工具
4套
17 电工工具
1套
18 电焊器具
1套
19 气割用具
1套
1.拉空皮带停机,对主井皮带机停机闭锁,安排专人监管,未经施工负责人允许,任何人 不得随意启动主井皮带机。
2.清理除铁箱内杂物,清理作业现场,摘下各类排版,妥善保管。对施工地点降尘。 3.提前将支腿焊接,并在支腿底部分别焊接 10mm 厚钢板。
4.将焊接好的支腿搬运至除铁箱处,将顶端立起,放置于原除铁箱上,向前移动支腿底部, 安排人员在除铁箱上方将支腿顶端抬起,缓慢竖起支腿,直至支腿底部接近安装位置,将 支腿整体竖起。
皮带机头除铁器安装施工安全技术措施正式样本
文件编号:TP-AR-L3179In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________皮带机头除铁器安装施工安全技术措施正式样本皮带机头除铁器安装施工安全技术措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
一、施工项目:二、施工总负责人:施工现场负责人:施工安全负责人:施工班组:三、施工时间:20xx年09月29日至 10 月 08日(检修时间)四、安全技术措施(一)施工前准备1、施工前必须组织参与施工人员认真学习《维修钳工安全操作规程》、《维修电工安全操作规程》、《高空作业安全操作规程》、《起重运输安全操作规程》及《电气焊工安全操作规程》及本措施并签到。
2、安装工作必须指定一名施工安全负责人和施工现场负责人来负责现场施工安全和当班工作量和工作质量的监督管理。
3、施工前必须根据当班工作任务准备好所需工具和材料。
如绳套、倒链扳手、起吊用具等。
4、施工人员必须明白当班工作任务和工作量。
服从现场工作负责人的指挥。
5、必须与车队事先联系好当班出勤的相关车辆。
(二)施工工序(1)拆除二联巷现安设的除铁器及除铁器支撑架等并拆除除铁器电气连接部分;(2)拆除机头卸载罩用工字钢和铁板可靠严实封堵煤仓口;(3)将除铁器及其电气开关等用车辆经2中回风大巷由机头主回联巷运至指定安装地点;(4)吊运安装除铁器至合适位置并进行永久性支撑固定;(5)对除铁器进行电气接线并运行调试;(6)加设机头卸载罩及卸铁用溜槽;(7)解除煤仓口封堵件。
除铁器安装方案
+950机运石门除铁器安装方案及安全技术措施编制:审核:机电动力科:生产技术科:安全检查科:调度室:机电副总:机电矿长:生产矿长:安全矿长:总工程师:机电动力科二零一五年一月二十五日+950机运石门除铁器安装方案及安全技术措施一、概述随着我矿35119-1工作面有序安装,为确保35119-1工作面回采过程中产生的铁件杂物不进入主煤流系统中,防止输送机胶带纵向撕裂、煤仓因铁件卡堵等事故。
现决定在950机运石门胶带机上安装一台RCBDB-10T2型防爆电磁除铁器。
为确保安装工作安全有序进行,特编制以下施工方案及安全技术措施。
二、施工单位及施工时间1、施工单位由调度室安排。
2、施工时间在35119-1工作面试运转前,具体时间由调度室根据生产情况具体安排。
三、施工准备及工程量1、施工准备:(1)施工单位提前准备好4个5吨的手拉葫芦,4个专用起吊锁具,扳手、钳子、绳卡子等工具。
(2)由调度室安排单位提前在950机运石门打4根Φ22*2200mm 锚杆,锚杆间距为1.5米。
(详见图纸)2、施工工程量:(1) RCBDB-10T2型防爆电磁除铁器一台基本参数:适用输送机带宽:1000mm,额定悬挂高度:300mm,磁感应强度:300MT,励磁功率:7.2KW,适用带速4.5m/s,工作方式:人工斜铁,外形尺寸:(长宽高)1550*1490*810mm,重量:4100kg(2) KXB-80/1140(660)RC型矿用隔爆型除铁器电控箱一台, QBZ-80/1140(660)矿用隔爆型启动器一台,电控部分安装调试。
四、安装方案1、将需安装除铁器、电控箱、启动器等附件利用大平板车运输至950机运石门安装地点。
2、将QBZ-80起动器及KXB-80型除铁器电控箱按图纸要求靠近KBZ2-200华荣防爆开关摆放。
(详见图纸)3、利用手拉葫芦将除铁器起吊安装在950机运石门胶带机正上方,水平距离35119-1下顺槽胶带机落煤点6米,垂直距离正下方胶带为300mm。
选煤厂除铁器安全技术操作规程范本(2篇)
选煤厂除铁器安全技术操作规程范本煤炭生产过程中,除铁器是一种重要设备,用于去除煤炭中的铁质杂质,保证煤炭的质量和安全。
为了保证煤炭生产过程中的安全,制定一份严格的安全技术操作规程是必要的。
以下是一份煤炭除铁器安全技术操作规程范本,具体如下:一、除铁器的基本原理和规格要求1. 除铁器的基本原理是利用磁力将煤炭中的铁质杂质进行吸附并分离出来。
2. 除铁器的规格以及磁场强度应符合相关标准。
二、除铁器的安装1. 除铁器的安装位置应合理选择,并且需要固定牢固。
2. 安装完成后,需要进行检查,确保除铁器与传送设备的连接紧密可靠。
三、除铁器的操作注意事项1. 在操作除铁器之前,必须确认其工作状态正常。
2. 在操作除铁器时,严禁戴有吊坠、手镯等金属饰品,以免引起安全事故。
3. 在进行除铁器清理时,务必先切断电源,并待其冷却后再进行操作。
4. 严禁使用金属刀具等尖锐物品进行除铁器清理。
5. 在进行维修或更换除铁器部件时,必须切断电源,并采取必要的安全防护措施。
6. 除铁器的电源线必须保持良好的绝缘状态,严禁出现漏电现象。
7. 在液压系统内添加液压油时,必须遵守相关操作规程。
8. 若发现除铁器工作异常,应立即停机检修,严禁无证操作。
四、除铁器的日常维护保养1. 每日对除铁器进行外观检查,确认无异常后方可投入正常工作。
2. 每周对除铁器的电气部分进行维护检查,及时发现并修复可能存在的问题。
3. 定期对除铁器进行保养,清除积尘和杂质,以保证其正常运行。
4. 定期检查除铁器的电缆、管路连接是否牢固,存在问题及时修复。
5. 每月对除铁器进行一次全面维修,清洁除铁器内部设备,更换磁铁等易损配件。
6. 对除铁器操作人员进行定期培训,提高其操作技能和安全意识。
五、除铁器的紧急情况应急处理1. 一旦发生除铁器故障或异常,应及时切断电源,并通知有关部门进行检修。
2. 对于影响正常生产和安全的紧急情况,应按照相关应急预案进行处理。
3. 在紧急情况下,需要进行人员疏散和设备封堵,保证现场安全。
除铁器安装支架安全技术措施
除铁器安装支架安全技术措施汇报人:日期:•引言•除铁器安装支架安全技术措施概述目录•除铁器安装支架安全技术措施的具体内容•除铁器安装支架安全技术措施的执行情况及效果•除铁器安装支架安全技术措施的改进建议及未来展望目录•结论与总结01引言确保除铁器安装支架过程中的安全,降低事故风险,提高作业效率。
目的除铁器是工业生产中常用的设备,用于去除物料中的铁质杂质。
安装支架是除铁器使用过程中的重要环节,涉及高空作业、电气操作等多个环节,需要采取必要的安全技术措施。
背景目的和背景汇报范围•本安全技术措施适用于所有涉及除铁器安装支架的作业过程,包括但不限于电力、钢铁、化工等行业。
02除铁器安装支架安全技术措施概述保障作业人员安全通过采取有效的安全技术措施,可以避免作业人员在安装支架过程中发生意外伤害。
确保设备稳定运行除铁器安装支架的稳定性和安全性直接影响到设备的正常运行和使用寿命,因此采取必要的安全技术措施是至关重要的。
提高生产效率通过合理的安全技术措施,可以缩短安装支架的时间,提高生产效率,降低生产成本。
根据国家和行业的安全生产法规,企业必须采取必要的安全技术措施来保障作业人员的生命安全和设备的正常运行。
法律法规要求为了提高企业的安全生产水平,增强企业的竞争力,企业必须采取有效的安全技术措施来预防和控制事故的发生。
企业自身需要作为企业,有责任为社会做出贡献,通过采取安全技术措施,可以减少事故的发生,保护人们的生命财产安全。
社会责任担当资源保障企业可以充分利用现有的资源和条件,采取必要的安全技术措施来保障作业人员的安全和设备的稳定运行。
技术成熟目前,除铁器安装支架的安全技术措施已经比较成熟,可以借鉴国内外先进的技术和经验。
经济效益虽然采取安全技术措施需要一定的投入,但是从长远来看,这些投入可以带来更大的经济效益和社会效益。
03除铁器安装支架安全技术措施的具体内容确保安装现场安全、清洁,无杂物和障碍物。
确认现场环境检查除铁器及支架准备工具和材料对除铁器及支架进行全面检查,确保其完好无损,符合安装要求。
除铁器安装支架安全技术措施
02
施工噪声控制
尽量采用低噪声施工设备和方法 ,减少噪声对周围环境的影响。
施工场地清洁
保持施工现场的清洁和整洁,防 止扬尘和污染。
04
THANKS
感谢观看
支架安装
根据设计图纸进行支架安装,确保支架稳 定、水平。
验收交付
按照验收标准进行验收,确保设备运行安 全可靠。
质量标准
基础制作
基础应牢固、稳定,无明显沉降。
支架安装
支架应水平、稳定,无明显晃动。
电气设备安装
电气设备应安全、可靠,运行正常 。
验收交付
验收时应确保设备运行安全可靠, 达到设计要求。
03
安全检查制度
定期对施工现场进行安全检查,及时发现 和处理安全隐患。
安全考核制度
对施工现场人员的安全表现进行考核,与 奖惩挂钩。
安全事故报告制度
发生安全事故后,及时报告相关部门,进 行事故调查和处理。
现场环保及文明施工要求
01
施工废水处理
施工产生的废水应进行沉淀处理 ,严禁直接排放。
施工垃圾处理
施工现场产生的垃圾应分类处理 ,严禁随意丢弃和排放。
有序进行。
制定质量方针和目标,并确保其与公 司的战略目标相一致。
定期对质量管理体系进行审查和更新 ,以确保其适应市场和客户需求。
质量控制流程
制定严格的质量控制流程,确保从原材料采购、加工、装配到产品交付的每个环节都得到 有效控制。
对关键过程和特殊过程进行识别和控制,确保其符合相关标准和客户要求。
对产品质量进行检测和试验,确保产品符合相关标准和客户要求。
动。
除铁器安装支架的电气部分必须 符合国家电气安全标准,保证设
除铁器安全技术操作规程
除铁器安全技术操作规程以下是一份除铁器安全技术操作规程,共:一、前言本规程为保障除铁器的安全运行,避免意外事故的发生,规范操作流程,确保工作人员的人身安全以及设备的完好,制定了以下操作规程。
二、适用范围本规程适用于所有使用除铁器的人员。
三、原理介绍除铁器是一种用于去除混入物中铁磁性物质的设备。
采用电磁铁产生恒定磁力,吸附带有铁磁性物质的物品从而分离铁质杂质的方法。
四、安全措施1. 根据设备相关规定,操作人员必须佩戴符合要求的劳动保护用品,如安全鞋、手套、保护眼镜等,确保人员的人身安全。
2. 在操作前,需先检查除铁器是否正常运行,该设备应进行定期检修,确保设备的安全运行,发现故障及时处理。
3. 操作人员必须了解设备安全使用方法,熟悉除铁器的应用对象和使用环境。
操作除铁器时,应将除铁物体放在合适的位置,避免与其他设备和物品发生冲突,确保设备和物品不受损坏。
4. 操作人员在接触设备时应注意绝缘,以防发生电击事故。
同时应避免手头湿润,以保证电气安全。
5. 在不使用设备时,应将除铁器关闭,拔掉电源,以免设备因长时间不运行而造成设备损坏或是安全隐患。
6. 操作人员禁止私自拆卸除铁器或是设备的组件,以防意外发生或是人为损坏设备。
7. 当发现设备出现异常或是存在潜在危险时,应及时停止使用该设备,通知专业人士进行维修或是处理,禁止操作人员擅自处理或是操作,以防安全事故的发生。
五、操作步骤1. 开启除铁器电源,并调整磁力大小,使它适合于处理此次的物品。
2. 将需要处理的物品放在适合的位置,确保物品不会受损,避免物品与其他设备或是物品发生冲突。
3. 按下除铁器的起动按钮,开始对物品进行处理。
4. 在对物品进行处理时,操作人员应注意观察设备的运行情况,如设备出现异常情况,应及时停止设备,通知维修人员。
5. 在处理完成后,关闭除铁器电源,将除铁器维护清洁,以保证设备的良好状态。
六、总结除铁器是一种常用的设备,具有广泛的应用领域,但作为一种容易引起安全隐患的设备,需要加强操作规程和安全措施的制定和实施,以确保工作人员和设备的安全。
除铁器安装支架安全技术措施
围安全状况,一切无误后,用倒链起吊支架,固定平稳。 3 、再次检查瓦斯浓度,合格后严格按照《井下电气焊作业安全技术措施》进行电气
为处理除铁器吊挂不牢固的隐患,需要对主井皮带机除铁器加设支架以进行支撑加固。我 队认真组织分工,协调人员,制定方案。为确保安装作业的安全顺利进行,防止在施工过 程中伤害作业人员,特制定本安全技术措施。
一、工程概况: 主井带式输送机给煤机前有除铁器一台,由于自重较大,为减少运行时自身强烈的 震动对顶板造成的损伤,现需电气焊作业加设矿工钢支架一个(见附图)。
5 、由瓦检员检查瓦斯浓度,安检员检查顶板支护是否完好。不完好禁止施工。 6 、施工过程中,现场负责人必须在场指挥并做好监护工作,必须由现场负责人现场 跟班作业。
七、注意事项: 1 、安装前,要将除铁器下安放工字钢立柱的地方清理平整,将周围杂物清理干净。 2 、人工搬运工字钢时要注意配合,要有专人指挥,同时使劲,要轻放,不准乱扔。 过风门时,风门不能同时打开,矿工钢超过 50KG 时必须两人运送。
施工班组:机加工班全体人员 五、施工所需工具及原材料:
1.660v 电焊机一台 2.氧气、乙炔各一瓶
3.撬杠 2 根 4.2T 倒链 2 台 5. 11 号矿工钢 32 米 六、作业前准备: 1 、施工人员要佩戴齐全劳动防护用品。 2 、安装及抬运前前要对现场进行检查并进行作业前风险评估。 3 、将起吊时所用的倒链、撬棍等工具及材料准备齐全充足完好。不完好严禁使用。 4 、矿车装运工字钢和其他工具前,必须检查矿车(销子、三环链、钩头)的完好状 况,不完好严禁使用。
除铁器技术安全操作规程
除铁器技术安全操作规程
前言
除铁器技术是在生产过程中常用的一种方法,但其操作具有一定的
危险性。
为确保工作人员的安全,制定以下除铁器技术安全操作规程。
操作人员要求
1.操作人员应该经过专业培训,了解除铁器技术的基本知识、
操作要求及大幅度的粉尘控制等安全事项。
2.操作人员应熟悉使用除铁器设备的操作规程和基本参数。
3.操作人员必须戴上安全帽、安全鞋等个人防护用品,避免
发生意外事故。
操作环境要求
1.现场应该保持整洁,防止因操作不当而产生不必要的伤害。
2.除铁器设备周边区域应设置防护条,防止人员掉进机器内。
3.如果必须进入机器内进行维护和清理,工作人员必须严格
按照操作规程进行,避免不必要的伤害。
操作过程注意事项
1.操作人员应按照操作规程对除铁器设备进行逐一检查,确
保设备无故障。
2.操作人员必须按照制定的操作要求进行操作,不得随意更
改操作参数。
3.操作人员应根据需要对除铁器设备进行定期保养,避免设
备出现故障,确保其正常运行。
突发情况处理
1.如果操作人员发现除铁器设备发生故障并且无法自行解决,
应及时向主管或更高级别的领导汇报。
2.如果发生意外事故,操作人员应立即报警,采取适当的应
急措施,确保人员的安全。
结语
以上是除铁器技术安全操作规程。
我们必须十分重视操作安全,做
到安全第一。
每一位工作人员都要时刻牢记安全生产的原则,切勿急
功近利,严格按照规定进行操作。
只有保证员工安全,才能使企业长
久健康发展。
皮带机头除铁器安装施工安全技术措施标准范本
解决方案编号:LX-FS-A76372皮带机头除铁器安装施工安全技术措施标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑皮带机头除铁器安装施工安全技术措施标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。
一、施工项目:二、施工总负责人:施工现场负责人:施工安全负责人:施工班组:三、施工时间:20xx年09月29日至10 月08 日(检修时间)四、安全技术措施(一)施工前准备1、施工前必须组织参与施工人员认真学习《维修钳工安全操作规程》、《维修电工安全操作规程》、《高空作业安全操作规程》、《起重运输安全操作规程》及《电气焊工安全操作规程》及本措施并签到。
2、安装工作必须指定一名施工安全负责人和施工现场负责人来负责现场施工安全和当班工作量和工作质量的监督管理。
3、施工前必须根据当班工作任务准备好所需工具和材料。
如绳套、倒链扳手、起吊用具等。
4、施工人员必须明白当班工作任务和工作量。
除铁器安装支架安全技术措施
神华集团神华乌海能源有限责任公司骆驼山煤矿除铁器加固安装矿工钢支架电气焊作业安全组织措施编制:审核:施工单位:机电运输队编制日期: 2013年1月10日本单位风险管理小组审核签字审批表除铁器电气焊作业安装矿工钢支架安全技术组织措施为处理除铁器吊挂不牢固的隐患,需要对主井皮带机除铁器加设支架以进行支撑加固。
我队认真组织分工,协调人员,制定方案。
为确保安装作业的安全顺利进行,防止在施工过程中伤害作业人员,特制定本安全技术措施。
一、工程概况:主井带式输送机给煤机前有除铁器一台,由于自重较大,为减少运行时自身强烈的震动对顶板造成的损伤,现需电气焊作业加设矿工钢支架一个(见附图)。
二、施工时间:2013年1月14 日,2013年1月15日三、施工地点:主井胶带大巷除铁器处四、参加人员及组织分工情况:工程负责:纪连江安全负责:施工时由通风队指派瓦检员随时检测瓦斯浓度,安检员、跟班队领导现场负责安全施工负责:王银生现场负责:周定刚高培军技术负责:薛辉、凡江风施工班组:机加工班全体人员五、施工所需工具及原材料:1.660v电焊机一台2.氧气、乙炔各一瓶3.撬杠2根4.2T倒链2台5.11号矿工钢32米六、作业前准备:1、施工人员要佩戴齐全劳动防护用品。
2、安装及抬运前前要对现场进行检查并进行作业前风险评估。
3、将起吊时所用的倒链、撬棍等工具及材料准备齐全充足完好。
不完好严禁使用。
4、矿车装运工字钢和其他工具前,必须检查矿车(销子、三环链、钩头)的完好状况,不完好严禁使用。
5、由瓦检员检查瓦斯浓度,安检员检查顶板支护是否完好。
不完好禁止施工。
6、施工过程中,现场负责人必须在场指挥并做好监护工作,必须由现场负责人现场跟班作业。
七、注意事项:1、安装前,要将除铁器下安放工字钢立柱的地方清理平整,将周围杂物清理干净。
2、人工搬运工字钢时要注意配合,要有专人指挥,同时使劲,要轻放,不准乱扔。
过风门时,风门不能同时打开,矿工钢超过50KG时必须两人运送。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
除铁器安装施工安全技术措施
一、施工组织措施
1、施工容:安装202除铁器
2、施工时间:年月日至月日
3、施工地点:原煤车间6楼
4、施工组织:
(1)施工负责人:
(2)施工技术负责人:
(3)施工现场负责人:
(4)施工安全负责人:
5、施工使用器具:
6、施工顺序:
(1)将除铁器及其电气开关等用行车运至指定安装地点。
(2)吊运安装除铁器至合适位置并进行永久性支撑固定。
(3)对除铁器进行电气接线并运行调试。
7、质量要求:
(1)安装坚固可靠。
(2)保证设备正常运转。
二、施工安全技术措施:
1、施工前准备
(1)所有人员进入施工现场必须按规定穿戴好劳动防护用品,穿好工作服、系好安全带、戴好安全帽,安全帽带要系好,衣服扎紧袖口,必须穿防砸鞋。
(2)施工前首先检查电焊机、氧气、乙炔及检修工具是否完好。
(3)现场必须配备消防器材:灭火器、盛水水桶等。
施工前将现场清理干净,若焊花可能落到皮带上时,可以在皮带上铺一层沙,然后浇上水。
施工现场如果有煤尘先进行除尘处理后,可施工。
(4)施工前必须把窗户打开,保持施工现场通风畅通。
(5)必须将需要拆卸的设备,以及相关联的上下游设备停电、验电、挂牌、上锁,确认设备不带电后可施工。
(6)安装工作必须指定一名施工安全负责人和施工现场负责人来负责现场施工安全和当班工作量和工作质量的监督管理。
2、施工要求:
(1)施工安全技术措施必须贯彻到每个施工人员。
(2)在确保人员、设备等安全的前提下可进行作业。
(3)发生异常情况后,立即向集控室及相关领导汇报,重新确定处理案并编制详细补充措施。
(4)施工前对施工现场可能发生危害的因素进行危险辨识,并制订相应的预防措施,做到不安全不施工。
(5)在施工过程中,要充分发挥每个人员的作用,做好自保、互保,联保,制止“三违”,使本次安装在安全的前提下,按时、按质、按量完成。
(6)施工人员在检修过程中,必须执行本安全技术措施和《选煤
厂安全操作规程》。
3、除铁器安装安全技术措施
(1)施工过程必须格按照施工工序和设备安装技术要求执行。
(2)除铁器在运输到安装地点后必须选好起吊点,保证吊装安全,起吊时要格按照《起重运输安全操作规程》中相关规定操作。
(3)起吊重物时,必须有专人负责,起吊前认真检查起重工具。
起吊用的绳索必须保证无损伤、腐蚀、断裂等现象,且用起吊钢丝绳安全系数不低于6。
物件必须捆绑牢靠,在绕过有棱角、毛刺的物体时应垫上木板等物,用U型绳卡卡钢丝绳套时,U型绳卡不得少于两个。
(4)起吊时,人员合理站位,操作人员不得位于起吊点下、起吊物可能倾倒的向,闲杂人员禁通过,摆动、滑动的区域围禁有人工作和穿行。
(5)高空作业时必须使用安全绳、安全带等安全防护用具。
(6)吊运除铁器时,要按照除铁器铭牌标示重量及相关起吊用具安全系数进行合理选择起吊用具,禁超负荷起吊。
起重时要先将货物吊离地面试吊,然后起吊。
(7)使用起吊设备必须慢升、慢降防止损坏设备。
(8)起吊设备时要设置警戒,拉警戒线、挂警示标示。
(10)安装时需使用专用工具的,必须按规定使用专用工具安装,防止因使用工具不当对设备产生损害。
(11)在安装过程中需使用电气焊操作的,必须格按照《电气焊
工安全操作规程》操作,并结合工作实际编制《选煤厂安全技术措施》,根据规程及技术措施的具体要求施工。
4、电气设备运输及安装安全技术措施
(1)电气设备运输工作必须指定专人负责指挥,保证设备运输过程中人员和设备的安全及工作质量。
(2)电气设备安装必须由专职电工负责。
(3)电工操作必须格按照《维修电工安全操作规程》执行,移动或拆卸电气设备和电缆格按照《选煤厂安全规程》中电气要求部分执行。
(4)电气设备安装必须熟悉并明确设备说明书要求,格按照说明书技术要求安装。
(5)吊挂电缆时禁带电作业,需要登高作业时,必须格按照《高空作业安全操作规程》规定使用安全带和安全绳。
如需使用梯子,必须将梯子下端放好卡住,并保证有两个人用双手扶好梯子。
(6)安装电气设备接地装置、接电缆时必须格按照《选煤厂安全规程》电气部分要求执行。
5、设备调试运行过程安全技术措施
(1)电气设备安装完毕必须对控制开关进行无负荷试运行。
(2)电气设备试运行过程必须由安全负责人对试运行过程中的人员和设备进行安全负责。
(3)电气设备(开关)试运行过程中如出现着火时必须立即切断该设备的电源,用灭火器将火扑灭。
(5)当除铁器的控制开关等电气部分全部试运行正常后可对其机械部分试运行,由安全负责人负责机械部分试运行的安全。
(6)首先检查除铁器安装高度是否符合技术要求(距煤流直线距离不大于450mm),在皮带机运行过程中是否能够有效除铁。
(7)除铁器卸料装置是否可以有效卸料。
(8)除铁器在运行过程中各部位是否有异常响声或震动。
(9)调试过程中应设专人负责除铁器控制开关的启停,如出现转动部位伤人时必须立即停机处理。
(10)设备调试完成后要有工作负责人对设备安装质量进行验收。
6、收尾工作
(1)安装工作结束,将现场清理干净,清点所使用的工具及剩余材料等并收回。
(2)由现场工作负责人在现场清点人数,全部到齐后可离开。
(3)由工作负责人和安全负责人向队值班领导汇报工作任务完成情况及安全情况。
三、附件
1、技术变更:
2、图纸及工期要求:
安全技术措施贯彻登记表。
