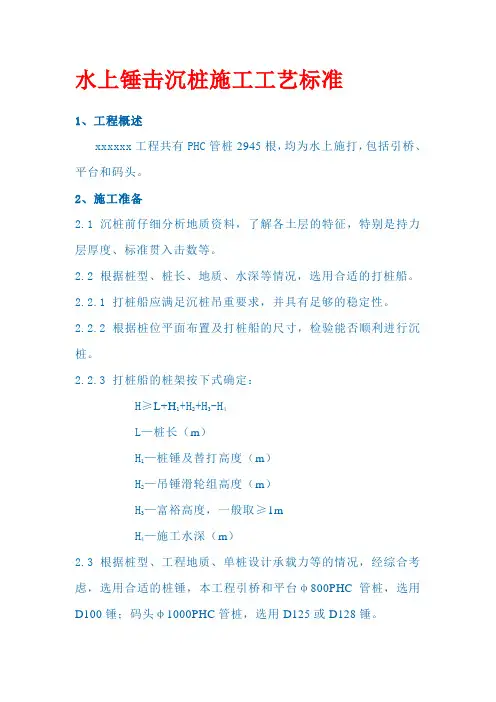

水上锤击沉桩施工方案
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水上锤击沉桩施工方案
一、施工准备
沉桩作业前,必须对沉桩区域水下地形进行探摸,清除沉桩域内所有障碍物,需要挖泥的必须挖泥,有桩位靠近岸边,水深不能满足桩船施工的,必须进行开挖,开挖后水深不得小于2.5m,宽度应满足桩船有足够的活动范围。
根据桩位和吊桩的需要,在桩船的前后左右,按照各自所需的角度,用抛锚艇抛下锚缆,岸侧因无法抛锚或因抛锚无法使用,必须埋设地笼,系上前抽芯缆绳,确保桩船行走和定位稳固。
桩运至现场,在沉桩作业前,须在桩身上用深色墨笔画上刻度,刻度在下半节可以画稀点,上半节需要画密点。以便沉桩时桩顶标高和贯入度控制。
二、施工设备
根据本工程地质情况和桩型特点,本工程水上沉桩设备选用本单位专业的皖工桩7打桩船进行沉桩,此打桩船具有悠久的沉桩历史和丰富的沉桩经验。该船型长42m,型宽16.8m,型深3.2m,桩架高60m,桩锤为国产H138型柴油打桩锤,桩锤总重30吨,锤芯重13.8吨。完全能够满足本工程沉桩作业要求。
三、施工测量
1、每根桩位坐标和测量角度必须有2人进行计算,然后采用比对的方式进行校核,确保施工所需数据万无一失。
2、平面定位测量以打桩船上GPS定位测量为主,岸上全站仪测量为
辅,全站仪测量起校核作用。
3、桩顶高程的控制以全站仪测量为主,锤击沉桩至设计桩顶高程时,项目部测量人员及时将停锤信号传递给打桩队,打桩队应及时熄火停锤。根据桩顶高程宁可偏高不能偏低的原则,我们的测量人员最好提前10cm,将停锤信号传递给打桩队。
四、施工顺序
码头沉桩顺序按由江岸侧向江心侧,由下游向上游呈阶梯形进行施工。
五、施工步骤
对每根桩的施工步骤为:捆桩—吊桩—移船—竖桩—稳桩—就位—压桩—锤击沉桩—桩顶至设计桩顶高程或满足设计规范要求的贯
入度而结束。
六、施工质量控制
1、桩运至现场及时根据预制厂提供的检验评定资料进行复检,做好复检记录,并报请监理工程师验收。
2、为减少沉桩时锤击应力峰值,防止桩顶破碎,在戴桩帽之前在桩顶上垫两层纸垫,每层厚度10cm,在桩预制厂配套购买。
3、为减小桩位偏差,将桩位偏差控制在设计规范要求的范围内,我单位特地安装了最先进的测量设备GPS和沉桩软件,通过计算机来精确定位。因计算机能随时反应桩位偏差情况,在下桩沉桩过程中,若桩位产生了偏差,我们还可以通过缆绳和桩架进行适当调整。
4、在下桩沉桩过程中,认真控制桩身垂直度,保证桩锤、桩帽、桩
身始终在同一直线上,避免产生偏心锤击。为确保桩的垂直度偏差不超过1%,下桩时我们将桩的垂直度偏差控制在0.5%以内,在下桩沉桩过程中,若垂直度偏差过大,我们及时通过桩架进行调整,绝对满足设计规范要求。
5、在沉桩过程中,要及时做好锤击数记录,随时反应出贯入度。锤击沉桩是以桩顶高程和贯入度双向控制的。当桩顶高程锤击至设计高程,贯入度过大,未达到设计规范要求的贯入度时,应立即停止施工,经与监理、设计、业主共同研究处理方可正常施工。当贯入度达到设计规范要求,桩顶高程远远高于设计高程时,也应停锤,报监理工程师研究决定,定出方案,以防止因锤击数过高,将桩身震裂,而影响桩的使用质量。
七、施工安全
1、施工前必须对所有职工进行安全教育,使每位职工都要高度注意安全,时刻牢记安全。
2、在施工区域外侧即江心侧上下游各设立一个航标警示灯,以防止过往船只和施工船只相撞。特别是夜间要确保警示灯明亮。施工船上夜间也须亮上一至两盏灯。
3、在移船、压桩、锤击沉桩过程中,应密切注意锚缆状态,安排抛锚艇在现场值班,任何一个锚缆发生异常都应停止下来,处理好后再继续施工。
4、在压桩锤击沉桩时特别注意,防止溜桩。溜桩产生的原因,主要是因桩尖下障碍物较大,障碍物下又是淤泥层。压桩时仅凭桩和锤的
自身重量无法压下,锤击时障碍物一旦被震碎,桩尖立即进入淤泥层而迅速下滑,其速度几乎接近自由落体,是非常危险的。桩尖下是否有障碍物,主要是通过压桩时桩被压入的深度进行判断,桩未压入足够的深度即桩尖未压入到持力层,便判断为其下有障碍物。我们的处理方法是,压至桩不再下沉为止,提起桩锤减小桩尖下的作用力,防止在操作时障碍物被压碎,这时操作人员上架进行解钩作业,待操作人员撤离到安全位置后,开锤沉桩。
