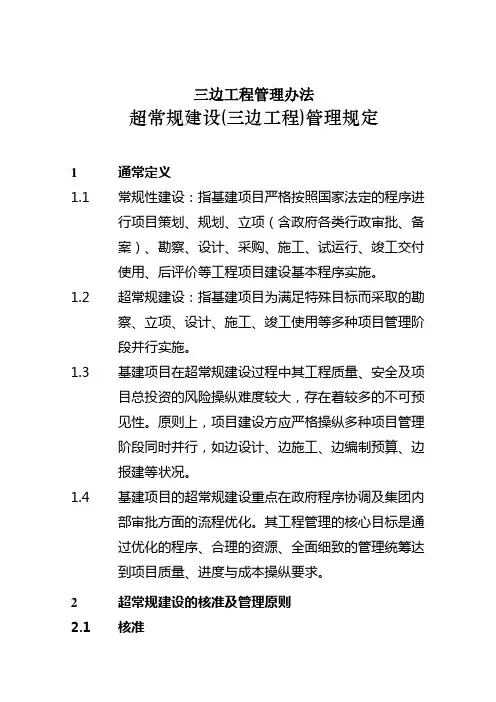

三边工程管理办法
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
××集团基建项目
超常规建设(三边工程)管理规定
1一般定义
1.1常规性建设:指基建项目严格按照国家法定的程序进
行项目策划、规划、立项(含政府各类行政审批、备
案)、勘察、设计、采购、施工、试运行、竣工交付
使用、后评价等工程项目建设基本程序实施。
1.2超常规建设:指基建项目为满足特殊目标而采取的勘
察、立项、设计、施工、竣工使用等多种项目管理阶
段并行实施。
1.3基建项目在超常规建设过程中其工程质量、安全及项
目总投资的风险控制难度较大,存在着较多的不可预
见性。原则上,项目建设方应严格控制多种项目管理
阶段同时并行,如边设计、边施工、边编制预算、边
报建等状况。
1.4基建项目的超常规建设重点在政府程序协调及集团部
审批方面的流程优化。其工程管理的核心目标是通过
优化的程序、合理的资源、全面细致的管理统筹达到
项目质量、进度和成本控制要求。
2超常规建设的核准及管理原则
2.1核准
2.1.1基建项目拟采用超常规建设的,必须核准。其中,总
投资额在1000万元以下的项目由产业集团核准;总
投资额在1000万元以上的项目由集团核准。呈报核
准文件应以《关于××××基建项目超常规建设的请
示》为题,应包括项目建设单位或投资主体、主要使
用功能、项目规模、外部环境(政府手续及政策、合
作方政策等)、超常规必要性、可行性、估算项目投
资成本、建设周期、特定建设目标、资金来源、收益
分析等。
2.1.2下述情形的基建项目可申请超常规建设,实行特殊基
建程序:
⑴如期完成对集团及产业集团战略发展具有重大推动
作用的。
⑵及早投入使用,产生的项目经济效益远大于综合投
资成本增加额的。
⑶不按期完成,将影响集团社会形象和声誉的。
⑷其他特殊情况。
2.1.3实行超常规建设的基建项目符合集团重点基建项目管
理标准的,同时按照重点基建项目管理要求执行。
2.2管理原则
2.2.1集中资源重点攻破原则:要全力保证超常规建设中政
府审批程序对土地、建设许可方面的协调。尤其在项
目前期规划、征地、报建等方面需要地方、政府、行
业主管部门等多方协调时,建设单位一把手应主动负
责协调当地党政一把手,项目负责人应负责协调主管
部门各层面人员。必要时可由产业集团、集团出面。
前期工作应形成具体工作单及时间表。
2.2.2审批流程优化原则:简化工程技术性文件审批流程,
实行集团基建业务专业对口管理;概念设计、方案设
计、重大设计变更由项目组请示决策层领导。
2.2.3项目管理规划大纲管控原则:超常规项目实施前,应
根据实施项目特点和目标,针对资金筹措计划、项目
组人员配备、合同初步策划方案、外沟通协调、各阶
段工作周期及施工工期目标、里程碑关键节点、质量
目标、安全管理、验收组织、风险控制等容,编制项
目管理规划大纲,通过项目大纲使并行操作有计划,
获准后实行里程碑进展管控。
2.2.4先沟通再实施原则:工程管理关键流程控制、关键技
术控制、招投标可先与集团基建管理部事前沟通获准
后即可实施。
2.2.5必须执行技术管理流程:对于技术复杂、专业较多的
超常规项目,项目组必须组织进行技术审批流程,如
重大技术方案的技术经济性评审、图纸会审、技术交
底、施工组织设计评审、专项施工方案评审(如地基
处理方案、深基坑施工、拆除工程、大体积混凝土浇
筑、钢结构拼装等)等。
2.3超常规建设审批流程
2.3.1各类工程技术类文件审批流程:项目组→集团基建管
理部。
2.3.2各类招标准备及结果出来当天通报集团基建管理部,
由集团基建管理部请示后决定是否实施。
2.3.3立项、资金预算、合同的审批流程执行现有规定,逐
级报批。
2.3.4总投资额在1000万元以下的超常规项目的核准程序
由产业集团自行规定。
3超常规建设的组织与实施
3.1组织保障
3.1.1项目超常规建设申请获准后,应在5个工作日按集团
规定成立项目组、项目公司、指挥部或其他必要的组
织结构形式(简称项目组)。
3.1.2超常规建设项目经理按集团重点项目经理管理。项目
经理应具有高度的统筹协调能力和一定专业技术水
平,具备集团基建管理部项目经理资格认证。
3.1.3建设单位应切实保障项目资金来源的可靠性和连续
性。
3.2项目的计划管理
3.2.1里程碑关键节点控制:项目在建设前应在项目管理规
划大纲中明确里程碑节点阶段计划的完成时间,明确
资源和责任分工。经集团及产业集团核准的项目的里
程碑关键节点计划必须报集团及产业集团备案;集团
将根据里程碑关键节点对项目进度进行分段检查和考
核。
3.2.2统筹计划,交叉并行:项目组应在充分进行项目工作
分解的基础上,找出各子工作之间的有机关系和紧前
紧后逻辑关系,将可以并行交叉的细化工作尽量并行
交叉进行。
3.2.3倒排工期:对于以进度作为首要目标的项目应根据完
工交付时间节点倒排项目进度计划,重点控制设计、
采购、施工、试运行等主要阶段工序进度计划、关键
线路、里程碑节点控制。
3.2.4建立专题会议制度:对涉及项目的使用、维护、监管
以及施工现场管理的各方要求时,应充分利用每周
(每日)例会形式进行多方沟通协调,并同时组织例
会前工作检查落实,及时提出纠偏措施。必要时项目
组还应组织多方专题会议以解决问题。
3.2.5进场准备先行:在招标结果依据招标程序和法律程序
达成事实,已下发中标通知书还未签订合同期间,项
目组应抓紧时间,组织中标单位尽快进入前期各项施
工准备工作状态。
3.2.6采购前置:在方案设计完成后,初步设计、设备采
购、部分招标工作可同时并行开展,为后续施工组织
创造有利条件。
