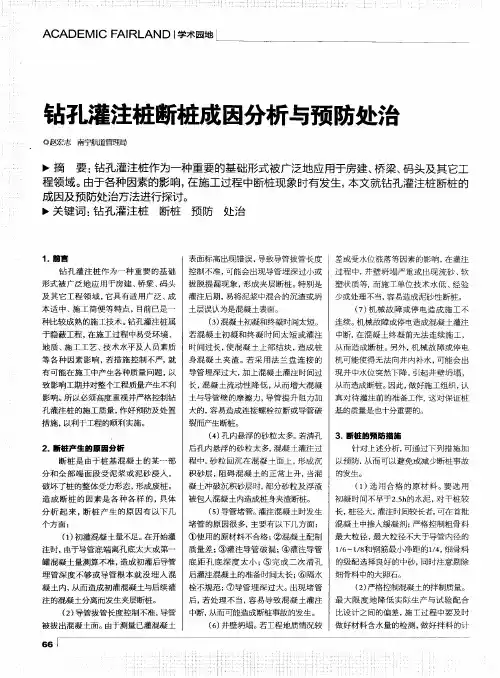

钻孔灌注桩断桩成因分析与防治措施

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钻孔灌注桩断桩成因分析与防治措施

在钻孔灌注桩施工过程中,成桩工序是最重要的环节。这是因为在整个施工过程中,有~的质量问题发生在这个阶段。在这个阶段中断桩是一种常见且危

70%60%

险非常严重的事故。所谓断桩是指灌注完成后的桩身某一截完全无连续性或出现蜂窝、

局部加泥、局部砼不凝固等部分无连续性。断桩将造成重大质量事故,影响施工计划

和施工进度,造成重大经济损失。为了减少经济损失和某些工程的特殊性,往往要求

断桩后在原桩位进行处理。因此,分析研究断桩发生的原因并采取预防与处理措施非

常必要。

1产生断桩的原因

清孔不彻底1.

清孔不彻底,一是因孔底沉渣过厚,二是因泥浆比重过大、含砂量高。孔底沉淀过厚,清孔系数m0值大大降低,桩尖处的极限承载力降低,将形成废桩;泥浆比重

过大、含砂量高,在灌注水下混凝土时,易造成钢筋笼外部无混凝土而形成部分断桩

和产生夹层断桩。同时随着灌注的进行,孔内的泥砂逐渐沉积在已灌注的混凝土顶面,

并随混凝土的上升而上升,造成混凝土顶面沉积泥砂过厚,灌注深度难以探测准确,

易造成导管提漏形成断桩。

灌注过程中坍孔和缩径 2.

灌注过程中的坍:一是由于清孔后泥浆比重不够及其泥浆性能指标不能满足要求,使孔壁未能形成坚实的泥皮,孔壁坍塌、掉块;二是清孔后,河水、潮水上涨致

使孔内出现承压水,或钻孔通过强透水层,孔内水流失后未能及时补水,造成孔内水

头高度不够孔壁坍塌、掉块会造成断桩、夹层甚至埋管事故。

灌注过程中缩径往往是因为钻孔穿过地层中的膨胀土(软弱土)层长时间浸水后膨胀,造成孔径缩小,产生部分断桩或夹层断桩。

导管进水及埋身不合理3.

导管是水下混凝土灌注的主要设备,如果导管连接不直,接头处密封不可靠,漏气漏水,必然会使桩身存在气孔、缺陷、直至产生断桩。初灌时,如果导管底口距离

孔底过近,一旦混凝土淹没底口,就会使混凝土流动速度大大减缓,致使灌注困难;

若距离过大,会造成混凝土离析,严重影响桩底混凝土质量。导管在混凝土内卖身过

小,灌注时产生的超压力和冲击力会大大增加,往往会使导管外混凝土面上的浮泥皮、

沉渣夹裹卷进混凝土内形成夹层;反之若埋深过大,导管底口压力减小,管内混凝土

不易流出,容易造成堵塞,甚至埋管事故。

初灌量选择不当及混凝土质量不好4.

初灌混凝土用量的选择对整个桩的灌注质量至关重要。初灌量不足,导管埋深过浅或未埋住,都会使导管进水,造成混凝土严重离析,形成断桩。如果初灌量过大,

则会使导管提升困难,影响后续灌注。

水泥初凝时间过短,灌注后期,首批灌注的混凝土已初凝,混凝土的流动性大大.降低,而继续灌注的混凝土冲破顶层而上升,在两层混凝土中夹存泥浆、渣土,甚至

全桩夹有泥浆、渣土而形成断桩。

骨料粒径偏大或河砂中夹有大粒径的河卵石,致使灌注过程中,混凝土在导管中形成卡管。实际生产中由于气候等诸多因素的影响,拌制的混凝土含砂率、水灰比

与实验室提供的含砂率、水灰比存在较大的偏差。混凝土的和易性、流动性较差均易

导致卡管。卡管时间处理过长将导致灌注时间过长,首批灌注混凝土已经初凝,易形

成断桩。若卡管后,用吊绳拌动导管,导管上安装附着式震捣器,用长杆冲捣导管内

混凝土等方法后不能使导管内混凝土下落时,应当立即吊出导管,在已灌注的混凝土

顶面再次清孔后,重新灌注。

灌注时操作不当5.

灌注中途停工过久,先灌入的混凝土达到初凝失去了流动性而形成断桩。灌注过程中混凝土拌和物从漏斗顶益出或从漏斗外掉入孔内,使泥浆内含有水泥而变稠凝

结,导致测深不准,误将导管提离混凝土面,孔内泥浆混入混凝土而造成断桩事故。

提离导管过猛,导管内的混凝土会急剧下降,并对混凝土面有一定的扰动,若将导管

提离混凝土面,导管内的混凝土会直接冲击浮浆造成断桩。在灌注过程中,当导

管内

混凝土不满,导管上部有空气时,整斗混凝土灌入漏斗和导管,管内空气来不及排出,

在导管内形成高压气囊并挤出接头处的橡皮垫,而使导管漏水,致使混凝土离析。若

进入的泥浆多,离析发生到一定程度,离析出的卵石易在口出现“架桥”而堵管,以

以致无法灌入,从而造成断桩事故。

2预防措施

按规范要求清孔1.

成孔后应立即进行清孔,而且清孔应尽量采用泵吸反循环清孔,反循环清孔时,3之间,含砂率小于~泥浆上返速度快,孔底排渣较干净。泥浆的比重在t/m1.20 1.05

4%。粘度试验中,泥浆通过漏斗粘度计的时间是17s~20s。灌注前,必须对孔底沉淀

层厚度在进行一次测定,清孔后孔内沉渣厚度,摩擦桩不大于0.4~0.6d(d为设计桩

径),端承桩不大于50㎜。如厚度超过规定,需再次清孔,符合要求后立即灌注混凝土。

2.保持孔壁稳定,控制坍孔缩径

发现坍孔、掉块,应采取相应措施,如调整泥浆性能、保持水头压力或加大水头压力、移开重物或机械震动等,然后用吸泥机吸出坍入孔中的泥土。如不继续坍孔,

可以恢复正常灌注。如坍孔不停止,坍孔部位较深,应该将导管拔出,重新填埋钻孔。

对于易产生缩孔地层,分析原因后确定处理方法,一般采用补焊钻头重新钻进以

及在孔内抛填片石、粘土挤压软土地层进行处理,灌注时应快速进行。

3.选择质量可靠的导管,导管埋深符合规范

为了避免导管漏水,下入导管前应仔细检查接头处橡胶密封圈和导管加工质量,以保证密封性能可靠。不同施工条件下的导管及适用范围,可按下表1选择。导管埋

深不能小于2m,最大不能大于8m,一般控制在4~6m,导管埋深值见下表2。
