电热膜地热供暖系统安装规程
本规程适用于在层高不大于4m的节能建筑物中的地面设置低温辐射电热膜供暖系统的设计,施工及验收。
低温辐射电热膜供暖系统用于居住建筑供暖时,建筑物的节能设计应符合《民用建筑节能设计标准(采暖居住建筑部分)》JGJ26的规定。
低温辐射电热膜供暖系统的设计,施工及验收除应执行本规程外,尚应符合国家、行业现行的有关标准、规范的规定。
供暖热负荷计算
低温辐射电热膜供暖系统的热负荷计算应按《采暖通风与空气调节设计规范》GBJ19的规定执行。
计算房间热负荷时,应附加20%的运行系数。
电热膜数量确定房间内安装电热膜的片数按公式
计算:N=(1+K) P/Pm式中K----运行系数,K=0.2; P----房间热负荷计算值,W;Pm----每片电热膜的功率,N----所需电热膜片数,片。
所需电热膜片数的计算结果出现小数时,应取整数部分再加一片确定其数量。
电热膜的布置
1.电热膜的铺设以房间较长的墙面为铺设方向,由电源的位置决定。
2.电热膜应分组布置,每组最多连接片根据载流条载荷决定。
3.电热膜与室内各墙面及设施的最小距离应符合要求。
有窗墙面300 mm,其它墙面150 mm,灯200 mm,墙上分线盒200 mm,其它热源200 mm,隐敝装置的表面50 mm,天棚内导线50 mm.
电热膜的铺设

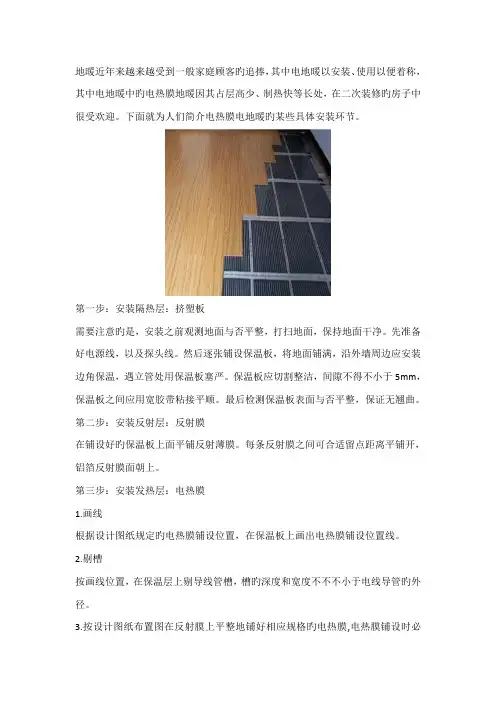

1.电热膜地热供暖系统构造依次为:楼板、保温层、电热膜、保护层、表面装饰层。
2.如果使用条件允许电热膜双向传热时,可不采用绝热层。
3.保温层材料采用20mm厚的挤塑泡沫板(或根据实际情况选择其他规格的挤塑泡沫板)与50mmEPE反射膜,严禁使用易燃、有毒、耐温70℃以下或含金属的绝缘材料。
严禁使用含金属的绝热材料或金属的绝热材料或金属防潮层;严禁使用易燃、自熄、有毒的绝热材料。
4.保护层可采用地板无纺布或玻纤网格布。
温控器
1.每个供暖房间宜至少设置一个温控器,温控器应设在便于操作的内隔墙上,其安装高度为1.3m。
不应设在被遮挡或冷墙及太阳直射的位置。
2.温控器的最大负载应符合产品说明书要求。
3.同一建筑物的温控器应采用同一系列的产品,温度控制范围5-45℃。
电热膜配线1.电热膜供暖用电应采用独立的配电回路。
2.电热膜供暖系统电度表设置,应符合当地电力部门的规定,并应设专用开关和漏电保护装置。
3.电热膜供暖系统做好接地保护。
4.每组电热膜导线电线截面积按负荷计算确定。
5.导线与电热膜连接采用专用连接卡子,并应用专用绝缘胶泥,布基胶带绝缘防水保护。
连接导线必须套好蜡管保护。
一般规定
1.低温辐射电热膜供暖系统安装施工包括电热膜及其配线、保温层、保护层和表面装饰层的安装工程。
2.电热膜铺设安装施工前应具备下列技术条件:
a)施工图纸及其它技术文件齐备,并经会审通过;
b)施工单位具有相应的资质证书,施工人员已经过技术培训;
c)施工方案已确定,且已进行技术交底;
d)材料、施工机具等已准备就绪,且能保证正常施工。
3.电热膜铺设安装施工前应具备下列施工现场条件:
a)建筑物顶棚及室内装修完毕;
b)地面已找平,现场的杂物,特别是表面的铁钉等金属物已清除;
d)电热膜电源配电箱就位,电源及各分支回路管线工程结束;
e)施工现场有材料堆放库房,能满足施工需要。
保温材料铺设1.铺设挤塑泡沫板,材料之间不要有缝隙。
2.铺设反射膜用胶带将各部分粘在一起。
电热膜的安装
1.剪切电热膜时必须沿电热膜的剪切线进行剪切。
2.电热膜末端用绝缘胶泥和布基胶带做绝缘防水处理。
3.电热膜铺设时必须满足电热膜与墙及其他设施的最小距离.
5.电热膜铺设时铺设时必须平整,严禁刺破电热膜,发现有划痕和破损必须更换。
6.严禁在电热膜载流条10mm以内及发热区刺破电热膜。
7.电热膜接线端的载流条上装专用在导线连接卡子,安装时必须用专用的压接工具,连接卡子压接要对齐、牢固、如出现错位、活动必须更换连接卡。
电热膜接线
1.电热膜接线用导线应分颜色使用:
相线-----与本户电源颜色一致。
控制线----黑色绝缘导线;
N线----蓝色绝缘导线。
2.电热膜组间接线用导线并接,接点在专用连接卡子的筒形管中用专用的大力钳压紧,用拉拽电线的方法检查导线的连接性。
连接卡子用绝缘胶、布基胶带作绝缘防水处理。
温控器的安装
1.土建及其它工程完工之后,按设计图纸确定的位置和高度安装温控器。
2.温控器安装在暗盒上,盒的四周不应有空隙,温控器安装应端正,其面板应紧贴墙面。
3.温控器应按说明书要求接线。
安全施工
1.电热膜供暖系统安装时,应设有牢固的作业平台。
2.施工中严禁破损电热膜载流条及发热区部分。
3.电热膜铺设后临时送电检验结束,必须断电后再进行下道工序。
一般规定1.电热膜安装应根据工程性质和特点进行中间检验和竣工验收。
中间检验由施工单位会同建设单位进行;竣工验收应由建设单位组织施工、设计和有关单位进行。
并应做好记录、签署文件、立卷归档。
2.电热膜铺设完成后,应进行中间检验。
3.电热膜供暖系统安装结束,应进行送电检验。
4.送电检验运行正常后进行竣工验收。
检验1.进行每房间电热膜直流电阻测试,判定是否有短路和开路现象,所用的万用表宜采用2.5级的数字式万用表。
2.检验如出现阻值过高或开路,应检查连接卡子的压接,将有问题的连接卡更换;如出现短路,应检查所有接线,并进行处理。
4.用非接触测温仪确认低温辐射电热膜供暖系统是否正常工作。
确认正常工作后,应在电热膜配电装置上加贴警示性工作标志。
工程验收
1.选择10%的房间检查,检验所用材料品种、规格、结构等是否符合要求。
2.工程验收时,应提交下列技术资料和文件:
a)竣工图;b)设计变更文件;c)工程各部分的安装记录;d)各种检验记录;
e)主要材料、设备等合格证。
