合金钢管道焊接热处理

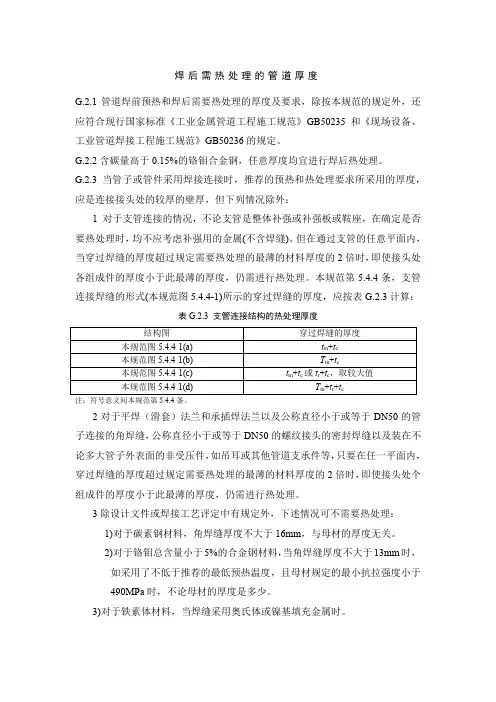

焊后需热处理的管道厚度
焊后需热处理的管道厚度G.2.1管道焊前预热和焊后需要热处理的厚度及要求,除按本规范的规定外,还应符合现行国家标准《工业金属管道工程施工规范》GB50235和《现场设备、工业管道焊接工程施工规范》GB50236的规定。
G.2.2含碳量高于0.15%的铬钼合金钢,任意厚度均宜进行焊后热处理。
G.2.3 当管子或管件采用焊接连接时,推荐的预热和热处理要求所采用的厚度,应是连接接头处的较厚的壁厚,但下列情况除外:1 对于支管连接的情况,不论支管是整体补强或补强板或鞍座,在确定是否要热处理时,均不应考虑补强用的金属(不含焊缝)。
但在通过支管的任意平面内,当穿过焊缝的厚度超过规定需要热处理的最薄的材料厚度的2倍时,即使接头处各组成件的厚度小于此最薄的厚度,仍需进行热处理。
本规范第5.4.4条,支管连接焊缝的形式(本规范图5.4.4-1)所示的穿过焊缝的厚度,应按表G.2.3计算:表G.2.3 支管连接结构的热处理厚度注:符号意义间本规范第5.4.4条。
2对于平焊(滑套)法兰和承插焊法兰以及公称直径小于或等于DN50的管子连接的角焊缝,公称直径小于或等于DN50的螺纹接头的密封焊缝以及装在不论多大管子外表面的非受压件,如吊耳或其他管道支承件等,只要在任一平面内,穿过焊缝的厚度超过规定需要热处理的最薄的材料厚度的2倍时,即使接头处个组成件的厚度小于此最薄的厚度,仍需进行热处理。
3除设计文件或焊接工艺评定中有规定外,下述情况可不需要热处理:1)对于碳素钢材料,角焊缝厚度不大于16mm,与母材的厚度无关。
2)对于铬钼总含量小于5%的合金钢材料,当角焊缝厚度不大于13mm时,如采用了不低于推荐的最低预热温度,且母材规定的最小抗拉强度小于490MPa时,不论母材的厚度是多少。
3)对于铁素体材料,当焊缝采用奥氏体或镍基填充金属时。
合金钢管道焊后消应热处理工艺标准
合金钢管道焊后消应热处理工艺标准1、适应范围本工艺标准适用于非低温用碳钢、低合金钢及1Cr5Mo钢等钢材的焊缝焊后消应热处理。
2、施工准备2.1热处理所用保温材料应为无碱超细玻璃棉,应有质量证明书或合格证。
2.1.1热处理设备为可自动控制温度的固定盘柜式控制柜或手提式控制箱,并应配有自动打点记录仪,加热器采用绳状红外线加热器,热电偶为K型,其连接线为补偿导线。
2.1.2热处理设备应经检查合格,温度指示仪表及热电偶校验准确。
2.1.3挡雨、雪的遮盖物准备齐全。
2.2作业条件2.2.1热处理前应对焊缝进行确认,确认项目包括:1)焊接工作已完成;2)焊缝外观符合质量标准;3)其他要求的检验项目已检验合格,并已取得检验合格通知书;4)除铬钼耐热钢以外焊缝的无损检测已检验合格,并已取得检验合格通知书;3、操作工艺3.1工艺流程:施工准备→热电偶及加热器安装→热处理→硬度检验→资料整理3.2热电偶及加热器安装3.2.1每道焊口对称安装两只热电偶,热电偶安装在靠近焊缝边缘的30mm,管材与热电偶端部接触处应用砂轮机打磨露出金属光泽,热电偶安装采用细铁丝捆扎,为保证所测温度为管材实际温度,在热电偶与加热器之间点小块保温玻璃布进行隔离。
3.2.2电加热器缠绕宽度为焊缝两侧各100-125mm,一根加热器缠绕多道焊缝时,必须保证热处理部位的相似性,即:同材质、同规格、缠绕的圈数及宽度相同。
3.2.3加热器安装完毕后用无碱超细玻璃棉进行保温,保温厚度100-125mm,为降低温度梯度,加热器外部100mm范围内应予以保温。
3.3热处理工艺3.3.1升温温度:300℃以下不控制,300℃以上升温速度为5125/δ.℃/h,且不大于220℃/h(δ为壁厚,单位为mm)。
3.3.2热处理温度见下表:升温期间任意两测温点温差不大于50℃。
3.3.3恒温时间:厚度在25mm以下的非合金钢和16Mn恒温时间为1h,厚度25mm以上为2h,合金钢及1Cr5Mo(或度40mm以下)恒温时间为2h。
20g管道焊后热处理工艺
20g管道焊后热处理工艺热处理是指通过加热和冷却的方式改变材料的组织结构和性能,以提高材料的力学性能和耐腐蚀性。
在20g管道的焊接过程中,由于热影响区内的晶粒尺寸增大、硬度降低等问题,需要进行热处理来恢复和提高材料的性能。
本文将介绍20g管道焊后热处理的工艺流程和注意事项。
一、工艺流程1. 预热:将焊后的20g管道加热到一定温度保温一段时间,以消除焊接残余应力和晶粒生长,预热温度一般为400-600℃。
2. 保温:在预热温度下,将20g管道保温一段时间,使其达到均匀加热的状态。
保温时间根据管道的厚度和规格而定,一般为1-2小时。
3. 冷却:将保温后的20g管道冷却到室温。
冷却速度要适中,过快或过慢都会对材料性能产生不利影响。
4. 后续处理:根据具体要求进行后续处理,如表面处理、机械加工等。
二、注意事项1. 温度控制:在热处理过程中,温度的控制非常重要。
过高的温度可能导致材料的过热和烧焦,而过低的温度则无法达到预期的效果。
因此,在进行热处理时,需要根据具体材料和工艺要求合理控制温度。
2. 保持时间:保持时间是指材料在特定温度下保持的时间,对于20g管道的热处理而言,保持时间的长短直接影响到材料的组织和性能。
保持时间过短可能导致材料的组织未完全转变,保持时间过长则可能导致材料的晶粒长大,从而影响性能。
3. 冷却速度:冷却速度是指材料从高温到室温的冷却速度。
过快的冷却速度可能导致材料的组织不稳定,甚至产生裂纹;而过慢的冷却速度则可能导致晶粒长大,影响性能。
因此,需要选择适当的冷却速度来保证材料的性能。
4. 热处理设备:选择适当的热处理设备也是保证热处理效果的重要因素。
热处理设备应具备稳定的温度控制能力和合适的加热方式,以确保材料在热处理过程中得到均匀加热和冷却。
5. 工艺记录:热处理过程中的温度、时间、冷却速度等参数应进行记录,以备后期参考和追溯。
同时,还应对热处理后的材料进行性能测试和检验,以确保热处理效果符合要求。
管道焊前预热与焊后热处理
管道焊前预热与焊后热处理1、焊前预热焊接前预热的目的在于减小焊件与焊缝的温度梯度,延缓焊接接头的冷却速度,减少温差所造成的应力和淬硬组织。
对于碳钢、碳锰钢、铬钼合金钢、低温镍钢等易产生冷裂纹的材料,在焊接前应进行适当预热。
各标准规范均对常见材料的预热温度做出了规定,对同类材料的预热要求基本一致,GB50236-2011对常见材料焊前预热温度的规定见表1。
表1:常用钢材的最低预热温度附:合金钢的编号示例12CrNi3: 合金结构钢C=0.12%,Cr<1.5% ,Ni≈3%CrWMn: 合金工具钢含碳≥1%(当含碳量大于1%时一般不标注),含Cr、 W、 Mn均小于 1.5%40CrNiMoA: 高级优质合金结构钢C≈0.4%,Cr、 Ni、 Mo均小于1.5%预热范围一般为焊缝两侧各不小于壁厚的5倍,且不少于100 mm。
对于无预热要求的钢种,当焊接环境温度低于0 ℃或焊件温度低于-18 ℃时,应对焊件进行预热,预热温度不应低于15 ℃。
预热应在坡口两侧均匀进行,防止局部过热,加热区以外100 mm范围应予以保温。
2、焊后热处理焊后热处理的目的主要有两方面,一是进一步释放焊缝金属中的有害气体,尤其是氢,防止延迟裂纹的发生。
二是适当减缓焊接接头残余应力,防止冷裂纹或者再热裂纹的发生。
通过焊后热处理可以松弛焊接残余应力,软化淬硬区,改善组织,减少含氢量,从而降低焊接接头的延迟裂纹倾向。
热处理温度和保温时间是焊后热处理的关键参数。
焊后热处理的温度过高,或者保温时间过长,会使焊缝金属结晶粗化,碳化物聚集,造成力学性能、蠕变强度等下降。
各标准规范中均对焊后热处理的温度、恒温时间、最短恒温时间,以及热处理后焊缝及热影响区的布氏硬度等参数做出了规定。
表2为SH3501-2011对环焊缝焊后热处理的基本要求。
表2:常用钢材焊接接头热处理基本要求焊后热处理的加热范围为焊缝两侧各不少于焊缝宽度的3倍,且不少于25 mm,加热范围以外100 mm区域应予以保温,且热处理时管道两端应封闭。
p91p92焊后热处理
整圈环形加热
三通
加热器3必须使用履带式加热器,其余不要求,保温材料 覆盖焊缝及其热影响区区域。
安置加热器的操作规定 a) 任何情况下,加热器不能重叠、交叉,且金属材料不得与加热 丝相碰。 b) 加热器与管壁应紧密接触,且不得有扭结或不平整情况。 c) 加热器的绝缘材料应完好无损。
包扎和功率计算
P91/P92钢马氏体转变温度
焊后热处理是为了降低焊接接头的残余应力,改 善焊缝金属的组织和性能。一般为高温回火。高合 金钢焊后热处理必须采用远红外加热或中频感应加 热方式进行。 对于小口径薄壁管(δ <12mm)允许降至室温 及时进行热处理。 大口径管焊接完成后,必须进行马氏体转变, 即先冷却到以下温度,恒温2h后再进行焊后热处理。 马氏体转变温度: SA335P91: 100~120℃ SA335P92: 80~100℃。
热电偶距坡口边缘的距离
预热温度的保持和后热
当氩弧焊结束后应立即进行升温,当温度达到电焊层预 热温度(200~250℃)后,方可进行电焊层的填充。
焊接中断后温度的保持
T91、T92管道焊接要求在当天完成 P91、P92管道原则上要求连续焊接完成,当焊接中断后,焊 缝温度必须保持在200~250℃直至下次焊接开始。 后热处理一般不进行。但焊接中断或焊后不能及时进行 热处理时,必须进行后热处理。后热处理温度为300~350℃, 恒温时间不小于2h,确保扩散氢的充分逸出。后热处理,应 在马氏体转变结束后进行。
保温材料的包扎 保温材料厚度≥50mm,根据温度梯度的分布及传导情况,基 本上为上部到下部,从薄件往厚件,逐渐加厚,且包扎紧密、 牢固。例如直立三通,直立管上保温材料短而薄,水平管上 从上到下逐渐加长加厚。(厚、薄为相对比较而言) 加热器功率和数量的确定: 根据加热面积计算加热器功率 加热面积=3.14×管子外径×加热宽度 加热器功率=3.14×管子外径×加热宽度×加热器单位面积 功率 加热器数量=加热器功率÷每块加热器的功率 其中:1)15kw履带加热器加热面积约为0.29m2;10kw履带 加热器加热面积约为0.22m2; 2)小口径哈夫加热器功率按照10kw/套计算。
合金钢管焊接

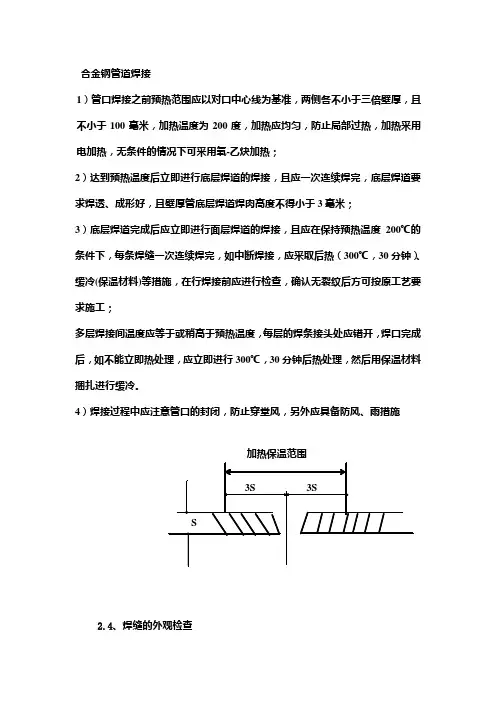

合金钢管道焊接1)管口焊接之前预热范围应以对口中心线为基准,两侧各不小于三倍壁厚,且不小于100毫米,加热温度为200度,加热应均匀,防止局部过热,加热采用电加热,无条件的情况下可采用氧-乙炔加热;2)达到预热温度后立即进行底层焊道的焊接,且应一次连续焊完,底层焊道要求焊透、成形好,且壁厚管底层焊道焊肉高度不得小于3毫米;3)底层焊道完成后应立即进行面层焊道的焊接,且应在保持预热温度200℃的条件下,每条焊缝一次连续焊完,如中断焊接,应采取后热(300℃,30分钟)、缓冷(保温材料)等措施,在行焊接前应进行检查,确认无裂纹后方可按原工艺要求施工;多层焊接间温度应等于或稍高于预热温度,每层的焊条接头处应错开,焊口完成后,如不能立即热处理,应立即进行300℃,30分钟后热处理,然后用保温材料捆扎进行缓冷。
4)焊接过程中应注意管口的封闭,防止穿堂风,另外应具备防风、雨措施加热保温范围2.4、焊缝的外观检查1)、所有对接焊缝焊完后,焊工应用合适的方法将其钢印号标示在焊缝一侧,并由施工队质检员进行目测检查。
100%探伤管道还要把检查数据记入焊缝外观检查记录。
2)、焊缝外观应整齐、美观,表面无气孔、夹渣、裂纹等缺陷。
焊缝允许有深度小于0.5mm的咬边(另有规定的除外),但累计长度不大于焊缝总长的10%,且小于100mm。
3)、焊缝宽度以每边超过坡口边缘2mm为宜。
4)、焊缝外部加强高应为≤3mm。
5)、焊缝表面凹陷应小于0.5mm,长度小于或等于焊缝总长的10%,且小于100mm。
6)、角焊缝外形尺寸应均匀一致,具有大约45°的焊脚,其焊脚高应符合设计要求。
7)、无论对接焊缝还是角焊缝,凡不允许的咬边、表面渣皮、熔合性飞溅都应打磨去除。
2.5、焊缝的无损检测射线检测的比例和执行标准、按设计文件的规定执行。
2.6、局部探伤、焊缝扩探规定:对规定进行无损探伤的焊缝,应对每一焊工所焊的焊缝按比例进行抽查,在每条管线上最低不少于一个焊口,若发现不合格,应对该焊工所焊焊缝按比例加倍探伤。
管道焊后热处理工艺
吴江华力热处理设备厂管道焊后热处理工艺1、管道焊接后,根据刚材的淬硬性,焊件厚度和使用条件等综合考虑,按图纸要求或表3规定进行焊后热处理。
2、管道焊接接头的焊后热处理,一般应在焊接后及时进行,对于易产生焊接延迟裂纹的焊接接头,若焊后不能及时进行热处理,则在焊后冷却到300-350℃(或加热到该温度区间),保温4—6h缓冷,加热范围和焊后热处理相同。
3、焊后热处理采用履带或陶瓷加热器进行,温度检测根据不同要求,采用色笔和热电偶,保温材料采用硅酸铝针刺保温毯,保温宽度从焊缝中R 算起每侧不小于管子壁厚的5倍。
4、焊后热处理的加热范围;以焊缝中心为基准,每侧不应小于焊缝宽度的3倍,且不小于60mm。
5、焊后热处理的加热速率、恒温时间及降温速率,应符合下列规定。
(1) 加热速率。
升温至3O0℃后,加热速率不应超过220×25.4/δ℃/h(δ为壁厚,mm),且不大于220℃/h。
(2) 恒温时间,碳素钢每毫米壁厚为2—2.5mm;合金钢每毫米壁厚为3min,且不小于30min。
(3) 冷却(降温)速率降;恒温后,冷却速率不得超过275×25.4/δ℃/h且不大于275℃/h。
300℃以下自然冷却。
6、异种金属焊接接头的焊后热处理要求,按合金成分较低侧的金属确定,热处理温度不超过该钢材的下临界点AC1 。
7、焊后热处理后,焊缝及母材上焊接热影响区的硬度值:碳索钢不应超过母材的l20%,台合钢不应超过母材的l25%,当硬度超过规定时,应重新进行热处理,并仍须作硬度测定。
硬度检查的位置。
每条焊缝不少于l处,每处各测焊缝、热影响区、母材三点,当管外径大于57 mm时,检查热处理焊口数的10%以上,当管外径小于等于57mmS时,检查热处理焊口数的5%以上。
管道焊接工艺和热处理
5、热熔和电熔 接头型002-2006 《燃气用聚乙烯管道焊接技术规则》
2、实施单位 热熔:管道元件制造单位和管道安装单位 电熔:管道元件制造单位在产品设计定型时进行,管道安装 单位应当对其进行验证,验证项目为工艺评定规定的全部项 目
3、实施条件 首次采用焊接工艺参数; 不同原材料级别(例如PE80与PE100)的管道元件互焊; 同一原材料级别的管道元件,熔体质量流动速率(MFR)差值 大于0.5g/10min(190℃,5kg); 管道元件对焊接有特殊要求;
预热温度对焊缝边界焊接热循环的影响
(2)预热要求
测温点位置(预热范围): 每侧宽度不小于3δ ,且不小于25mm;(距焊缝坡口边缘)
GB/T 20801对预热温度的要求:
6、其他焊接工艺
层间温度:不低于预热温度 焊接参数:由焊接工艺评定确定
线能量(热输入):焊接电流、焊接电压、焊接速度 缓冷 后热处理:在焊接完成后,立即加热到一定温度
奥氏体不锈钢与碳素钢、低合金钢、马氏体不锈钢、铁素体不 锈钢的异种接头应选用:
25Cr-13Ni(E309型),25Cr-20Ni(E310型)
(三)不锈钢的焊接
4、焊接工艺
马氏体、铁素体不锈钢:与低合金钢相类似 奥氏体不锈钢:快速冷却(与低合金钢相反)
不预热,层间温度≤150℃, 小线能量,多层多道焊, 背面充氩保护 药芯焊丝的应用
使用同一管道元件制造单位提供的管道元件时,管道安装 单位任选一个DN≥63mm规格进行验证即可覆盖所有规格。
5、试件数量:2组 6、试件检验项目及要求
热熔对接
电熔承插
电熔鞍形
7、检验要求
(1)热熔 外观
卷边应沿整个外圆周平滑对 称,尺寸均匀、饱满、圆润。 翻边不得有切口或者缺口状 缺陷,不得有明显的海棉状 浮渣出现,无明显的气孔。
合金钢管道焊接后热处理原理
合金钢管道焊接后热处理原理
合金钢管道焊接后的热处理原理主要包括以下三个方面:
1.除氢:在焊接过程中,氢可能会溶入金属材料中。
如果焊接区域温度仍然高于100℃,进行低温热处理可以加速焊接区域及其热影响区内氢的脱离,防止低合金钢等铬钼合金钢管道常用材料发生氢脆现象,降低焊接区域产生裂纹的可能性。
2.消除残余内应力:焊接过程中,材料快速升温和冷却容易导致金属材料内部产生不均匀的内应力。
通过局部或整体的高温回火热处理可以有效消除金属材料的残余内应力,防止裂纹的产生。
3.改善材料的力学性能:合金钢材料焊接后,其组织结构会发生改变,并产生部分淬硬组织,这可能破坏金属材料的机械性能。
通过焊接后热处理可以降低材料的硬度,改善焊接区域的塑性和韧性,使材料获得较好的综合力学性能。
同时还能提升铬钼合金钢管道内部组织结构的稳定性,以及其外形尺寸的稳定性和精度。
高压耐热合金管道焊接作业指导书
高压耐热合金钢管道焊接作业指导书本作业指导书适用于工厂及公用热力管道工程施工中,材质为耐热合金钢的高压主管道部分的施工。
此类管道在工程施工中内部介质为高温高压蒸汽,管材一般为大直径厚壁珠光体耐热钢管道,因此安装及焊接质量要求较高,施工技术难度较大,现场施工过程中除遵守公司“工业管道安装工程通用作业指导书”外,还应严格遵守本作业指导书的要求。
1. 管子、管件、管道附件及阀门的检验对此类管材的验收除按通用程序进行外,还应对管子确认以下四点符合现行国家或行业技术标准:(1)化学成分分析结果;(2)力学性能试验结果;(3)冲击韧性试验结果;(4)热处理状态说明或金相分析结果。
使用前应对其进行不少于3个断面的测厚检验。
对所使用的管件应确认:(1)其化学成分分析结果;(2)热处理状态说明或金相分析结果;(3)无损探伤结果符合现行国家或行业技术标准。
螺栓及螺母的螺纹应完整、无伤痕、毛刺等缺陷,螺纹与螺母应配合良好,无松动或卡涩现象。
对于直径大于或等于30mm的合金钢螺栓应逐根编号,逐根进行硬度检查,不合格者不得使用。
法兰的垫片材料应符合设计要求,其硬度、质量应能满足密封要求。
阀门应100%进行外观检查、解体检查和严密性检查。
阀门解体检查由专业人员进行,解体前将脏、污物清扫干净,特殊结构的阀门应按照制造厂规定的拆装顺序进行,防止损伤部件或影响人身安全。
解体后依据规范所列条款逐一进行检查。
经解体检查并消除缺陷复装后应达到该阀门规定的质量要求。
之后进行强度和严密性试验。
另外,当制造厂家确保产品质量且提供产品质量及使用保证书时,可不作解体检查。
所有高压管道上用的管子、管件、管道附件及阀门的验收与检查应有较详细的记录。
2. 施工准备⑴人员机具准备选用有类似管道施工经验的高素质工人和精干管理人员(必须包括至少一名焊接工程师)参与本工段的施工,保证人员数量。
特殊工种全部持证上岗。
选用技术先进,性能优良的施工机具,电弧焊机选用大功率直流焊机。
合金钢管道焊接热处理
焊接作业指导书(含焊接热处理工艺)合金钢管道(15CrMoG)编制人:审核人:批准人:建设机械分公司技术质量部目录一、适用范围 (3)1.1总则 (3)二、编制依据 (3)三、工程一览 (4)四、对焊工及热处理工的要求 (4)五、焊接材料的选择 (5)六、焊接设备、材料及焊接环境的要求 (5)七、主要施工机具 (6)八、焊接施工 (7)8.1材料验收 (7)8.2 焊接工艺及流程 (7)九、焊接热处理 (10)9.1作业项目概述 (10)9.2作业准备 (10)9.3作业条件 (11)9.4热处理作业程序 (12)9.5 质量检查与技术文件 (18)十、质量检验 (20)十一、安全技术措施 (21)一、适用范围本作业指导书适用于鞍钢股份能源管控中心1#4#干熄焦余热发电项目工程的管道安装施工。
1.1总则1、为了保证锅炉焊接热处理质量,指导焊接热处理作业,特制定本工艺。
2、本工艺适用于锅炉、压力容器、压力管道及在受压元件上焊接非受压元件的安装检修焊焊前预热、后热和焊后热处理工作。
3、焊接热处理的安全技术、劳动保护应执行国家现行的方针、政策、法律和法规有关规定。
4、焊接热处理除执行本工艺的规定外,还应符合国家有关标准规范的规定以及设计图纸的技术要求。
二、编制依据1、施工蓝图;2、DL/T5031-94《电力建设施工及验收技术规范管道篇》;3、DL/T 821-2002《钢制承压管道对接焊接接头射线检验技术规程》;4、DL/T869-2004《火力发电厂焊接技术规程》;5、《压力管道安全技术监察规程-工业管道》TSGD0001-20096、GB/T17394—1998《金属里氏硬度试验方法》7、DL/T819—2002《火力发电厂焊接热处理技术规程》8、GB/T16400—2003《绝热用硅酸铝棉及其制品》三、工程一览名称规格材质管道类别管道长度无缝钢管D377×13 15CrMoG GD1无缝钢管D273×9 15CrMoG GD1四、对焊工及热处理工的要求1、参加本工程焊接的焊工必须有焊工合格证,并有相应的合金钢氩弧焊合格项目,凡无此合格项目的焊工不得超项焊接。
压力管道焊接及焊后热处理施工工艺规范
1 适用范围本规程适用于工业管道或公用管道中材质为碳素钢、合金钢、低温钢、耐热钢、不锈钢和异种钢等压力管道的手工电弧焊、氩弧焊、二氧化碳气体保护焊及其焊后的热处理施工.2 主要编制依据2。
1 GB50236-98 《现场设备、工业管道焊接工程施工及验收规范》2。
2 DL5007—92 《电力建设施工及验收技术规范(焊接篇)》2.3 SH3501-1997 《石油化工剧毒、可燃介质管道工程施工及验收规范》2。
4 GB50235-97 《工业金属管道工程施工及验收规范》2。
5 CJJ28—89 《城市供热管网工程施工及验收规范》2.6 CJJ33—89 《城镇燃气输配工程施工及验收规范》2。
7 GB/T5117—1995 《碳钢焊条》2。
8 GB/T5118—1995 《低合金钢焊条》2。
9 GB/T983-1995 《不锈钢焊条》2。
10 YB/T4242—1984 《焊接用不锈钢丝》2.11 GB1300—77 《焊接用钢丝》2.12 其他现行有关标准、规范、技术文件。
3 施工准备3.1 技术准备3.1。
1 压力管道焊接施工前,应依据设计文件及其引用的标准、规范,并依据我公司焊接工艺评定报告编制出焊接工艺技术文件(焊接工艺卡或作业指导书)。
如果属本公司首次焊接的钢种,则首先要制定焊接工艺评定指导书,然后对该种材料进行工艺评定试验,合格后做出焊接工艺评定报告。
3.1.2 编制的焊接工艺技术文件(焊接工艺卡或作业指导书)必须针对工程实际,详细写明管道的设计材质、选用的焊接方法、焊接材料、接头型式、具体的焊接施工工艺、焊缝的质量要求、检验要求及焊后热处理工艺(有要求时)等。
3.1.3 压力管道施焊前,根据焊接作业指导书应对焊工及相关人员进行技术交底,并做好技术交底记录.3.1.4 对于高温、高压、剧毒、易燃、易爆的压力管道,在焊接施工前应画出焊口位置示意图,以便在焊接施工中进行质量监控。
3。
2 对材料的要求3.2.1 被焊管子(件)必须具有质量证明书,且其质量符合国家现行标准(或部颁标准)的要求;进口材料应符合该国家标准或合同规定的技术条件。
铬钼合金钢管道焊接技术和焊后热处理技术
铬钼合金钢管道焊接技术和焊后热处理技术摘要:铬钼合金钢主要是将合金元素添加,将高温蠕变的强度提高。
当前铬钼合金钢管道焊接施工的过程中,往往采取严格的焊接工艺对铬钼合金钢管道进行焊接,从而保证该类合金钢焊接质量。
目前,在对铬钼合金钢管道进行焊接时,更加注重钢材在常温和高温情况下所具有的蠕变强度、持久强度以及抗腐蚀性。
关键词:铬钼合金钢;管道焊接;焊后热处理;技术1.铬钼合金钢的特点铬钼合金钢的种类比较繁多,不过常见的就只有低铬钼合金钢、中铬钼合金钢和高铬钼合金钢三种。
因此,对于铬钼合金钢的特点这一问题,我们可以从低铬钼合金钢的特点、中铬钼合金钢的特点和高铬钼合金钢的特点三个角度进行说明。
1.1低铬钼合金钢的特点低铬钼合金钢的低主要是从其所含有的铬、钼合金元素来说的。
与其它两种铬钼合金钢相比,低铬钼合金钢所含有的铬、钼合金元素比较少。
除此之外,低铬钼合金钢还具有低腐蚀性、低耐蚀性、低高温强度、价格便宜、材料韧性优等特点,因此,通常情况下,低铬钼合金钢在温度不太高的环境下应用得比较多。
1.2中铬钼合金钢的特点由于中铬钼合金钢所含有的铬、钼合金元素介于低铬钼合金钢和高铬钼合金钢之间,所以其耐温性、耐蚀性、价格、耐高温强度等也处于低铬钼合金钢和高铬钼合金钢之间。
正是由于中铬钼合金钢的这种不明显和突出的特点,所以其在实际工程中的应用并不是太多。
有些工程或许直接选用低铬钼合金钢,这样可以降低成本,或者就直接采用高铬钼合金钢,以更好的满足要求。
1.3高铬钼合金钢的特点与低铬钼合金钢和中铬钼合金钢相比,高铬钼合金钢的耐蚀性、耐温性水平均更高,不过其耐高温强度却并不高,所以,高铬钼合金钢在工程中常被用作耐高温腐蚀的材料。
在高铬钼合金钢中,P5材料常常代替中合金铬钼钢起到一种承上启下的作用。
2铬钼合金管道施工准备2.1管件材料检验材料在使用前应核对其材质、牌号和规格,进行外观质量检查,并符合下列要求:表面不得有裂纹、折叠、发纹、夹层、结疤等缺陷;表面锈蚀、凹陷划痕及其他机械损伤的深度不应超过相应产品标准允许的厚度负偏差;有符合相关的色标管理规定。
12cr1movg钢管焊接工艺热处理
12cr1movg钢管焊接工艺热处理下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!12Cr1MoVG钢管焊接工艺热处理简介在工程领域,12Cr1MoVG钢管是一种常用的合金钢管材料,通常用于高温高压条件下的管道和容器。
管道焊后热处理工艺流程
管道焊后热处理工艺流程及规范1、适用范围1.1 本工艺流程及规范适用于碳钢、低合金钢等材质焊接制造的焊管热处理。
1.2 本工艺流程及规范所涉焊管热处理包含有焊前热处理、焊后后热处理、焊后消氢处理以及焊后退火去应力处理。
1.3 本工艺流程及规范不适用于未覆盖及未涉及材质的热处理,本规范以外的金属材料焊管热处理经试验论证及工艺技术部门评审合格后方可列入本规范进行使用,列入形式为附录格式,本规范再次修订时可将新增规范列入至本规范正文中并取消附录,并对下发至各部门的旧版文件予以回收作废处理。
1.3 本规范所引用的标准以其最新版本为准。
1.4 本规范为公司内部受控性文件,经发布后立即受控,所有旧版文件即刻作废。
2、规范性引用标JB/T 10175 热处理质量控制要求GB/T 9452 热处理炉有效加热区测定方法GB/T 7232 金属热处理工艺术语GB/T 16923 钢件的正火与退火3、本规范所涉材质3.1 材质范围本规范所涉及材质为碳钢及低合金钢,碳钢主要以Q235为主,其所涉标准为GB/T700,低合金钢主要以Q355、Q390、Q460、Q690为准,所涉及标准为GB/T1591。
3.2 焊管壁厚及外径范围△—通常不需要,但板厚较厚(≥25mm)时,或相对湿度≥80%时一般需要进行焊前预热处理。
注1:当具备整体焊后退火去应力的条件下,焊后消氢处理可不执行;但当无法立即进行焊后退火去应力处理时,或设备受限等情况,Q460及Q690材质一般需进行焊后消氢处理。
注2:壁厚较薄时,一般无需进行消氢及焊后退火去应力处理,同时后热处理必须注意避免集中加热致使焊管变形。
5、热处理加热设备一般情况下,焊前预热处理及焊后后热处理采用氧乙炔或丙烷烘枪进行加热,焊后消氢处理及焊后退火去应力处理采用热处理炉或小型电加热器进行加热处理。
退火去应力加热炉必须符合以下要求:5.1、热处理炉的有效加热区必须定期检测,应符合JB/T10175标准中V类及以上要求,校检周期为一年一次,检验方法按照GB/T9452进行,校检后必须提供正规的校检报告。
管道焊后热处理的技术要求
管道焊后热处理的技术要求一、引言管道焊接是管道制造过程中的重要环节,焊接后的管道需要进行热处理以消除焊接残余应力并提高焊缝的性能。
本文将介绍管道焊后热处理的技术要求,包括焊后热处理的目的、方法和注意事项。
二、焊后热处理的目的焊后热处理的主要目的是消除焊接残余应力,提高焊缝的性能和稳定性。
焊接过程中会产生大量的热量,使焊缝区域发生相应的热膨胀和收缩,导致残余应力的积累。
这些残余应力会降低焊缝的强度和韧性,甚至导致开裂和变形。
通过热处理,可以使焊缝区域重新达到平衡状态,消除残余应力,提高焊缝的力学性能和耐腐蚀性。
三、焊后热处理的方法1. 回火处理回火是一种常用的焊后热处理方法,适用于低合金钢和不锈钢等材料。
回火处理可以通过控制回火温度和时间来改变焊缝区域的组织结构和性能。
一般情况下,回火温度应低于材料的临界温度,回火时间应足够长,以保证焊缝区域的均匀加热和冷却。
回火处理可以消除焊接产生的硬化组织,提高焊缝的韧性和可塑性。
2. 热处理热处理是一种针对高合金钢和特殊材料的焊后热处理方法。
热处理可以通过控制加热温度和保温时间来改变焊缝区域的组织结构和性能。
热处理可以使焊缝区域发生相应的相变和析出,从而提高焊缝的强度和耐腐蚀性。
热处理的加热温度应高于材料的临界温度,保温时间应足够长,以保证焊缝区域的充分相变和析出。
四、焊后热处理的注意事项1. 温度控制焊后热处理的温度控制是关键,过高或过低的温度都会对焊缝的性能产生不良影响。
应根据材料的特性和焊接工艺要求来确定合适的热处理温度。
同时,在热处理过程中要注意温度的均匀性,避免产生温度梯度过大的区域。
2. 时间控制焊后热处理的时间控制也是非常重要的,保温时间过短会导致焊缝的组织结构没有充分相变和析出,影响焊缝的性能。
而保温时间过长则会造成能耗浪费和生产周期延长。
因此,应根据材料的特性和焊接工艺要求来确定合适的保温时间。
3. 冷却方式焊后热处理后的焊缝需要进行适当的冷却处理。
12Cr1MoVG管道焊后热处理工艺控制要点
12Cr1MoVG管道焊后热处理工艺控制要点摘要:目前低合金耐热钢12Cr1MoVG在化工企业中使用非常广泛,由于其材料对延迟裂纹敏感的特性,在焊接过程中和焊接结束后易产生延迟裂纹,其形成的宏观裂纹以致贯穿裂纹与材料的韧性和残余应力大小有很大关系。
根据国家现行规范规程的规定,铬钼耐热钢管道焊后应及时进行焊后热处理来降低扩散氢含量,消除残余应力以避免焊缝裂缝的产生。
传统的热处理设备使用热处理以设备,现已唐山中浩化工有限公司厂外外管蒸汽管道低合金耐热钢12Cr1MoVG为例采用新方法焊后热处理的工艺控制要点关键词:热处理工艺控制要点12Cr1MoVG管道一、施工准备1.1技术准备熟悉施工图纸,编制合金钢管道焊后热处理方案明确需要进行焊后热处理的焊接接头如下:本工程中合金钢管12Cr1MoVG规格为Φ323.9×22.2,其所有的对接接头;合金钢管12Cr1MoVG上的对焊支管座;其他经焊接工艺评定需进行焊后热处理的管件;1.2人员准备由于本项目需要焊后热处理的焊口总数不多,且工作量较集中,场地方便,项目部指定一名技术员,负责编制焊接热处理施工方案和作业指导数等技术文件,指导并监督热处理人员的工作,整理热处理资料等;指定一名热处理工,负责按照热处理施工方案和作业指导书进行施工,记录热处理操作过程,完成自检等。
1.3 设备及辅助材料准备西门子S7-200PLC模块(可编程序控制器)、交流接触器、继电器、计算机、柔性陶瓷电阻加热器,配备一台里氏硬度计,以测量焊缝和母材的硬度值。
辅助材料有快速接长导线,串联导线、热电偶、补偿导线、接插件、硅酸铝岩棉毡、铁丝等。
快速接长导线供加热器与交流接触器连接,K形热电偶及补偿导线是用于测温;硅酸铝纤维毯耐温1000℃,主要用于热处理的保温;铁丝用于固定热电偶和绑扎硅酸铝纤维毯。
焊后热处理工艺及措施2.1加热方法本项目采用柔性陶瓷电阻加热的方法对管道焊缝进行加热。
管道热处理基本要求
管道施工焊前消氢焊后热处理基本要求
二.焊前消氢和焊后热处理参数 1.焊后消应力热处理参数: 1.1有毒、可燃介质管道焊后热处理工艺按SH3501-2002 《石油化工有毒、可燃介质管道工程施工及验收规范》 7.4条执行。 碳钢及低合金钢热处理参数: 温度在300℃以下时升温速度不控制,加热至300℃后,加 热速度按5125/δ℃/h计算,且不大于220℃/h。
管道施工焊前消氢焊后热处理基本要求
为了防止管道在运行中出现因应力、晶间腐蚀等原因造 成的焊缝腐蚀破裂等情况的发生,在我厂进行的管道焊接接 头施工时应遵循以下原则: 一、需进行焊前消氢和焊后热处理的条件 1.碳钢及低合金钢在下列介质环境中易于产生应力腐蚀破裂, 新、旧管线接头都应进行焊后消应力热处理: 可性碱溶液,氨水,胺液,废胺液,贫、富乙醇胺液,贫、 富DEA,贫、富MDEA和凝缩油等介质;酸性水、酸性气、 含硫气体等介质; 含湿H2S、含硫介质的含油污水;含 HCN水溶液介质,湿的C0-C02-空气,再生烟气等露点腐蚀 介质。
管道施工焊前消氢焊后热处理基本要求
3.稳定化热处理参数:对于TP321或0Ci18Ni10Ti等稳定型不锈钢,应进行固 溶+稳定化热处理,或只进行稳定化处理。 (1)温度在400℃以下时升温速度不控制,加热至400℃后,加热速度应按 5000/δ℃/h计算,且不大于220℃/h。 (2)恒温温度为890~900±10℃,保温时间每25mm壁厚保温2小时(4.7分钟 /mm),且不小于4h。 (3)热处理后应强制空冷至环境温度,如鼓风机鼓风进行,现场不具备条件可以 空气冷至环境温度。对于大壁厚管道,为防止过烧情况的发生,应适当降低恒 温温度,但最低温度不得小于875℃。 4.焊前消氢热处理参数: (1)热处理温度: 350~400℃。 (2)恒温时间,非合金钢每毫米壁厚2min~2.5 min,合金钢每毫米壁厚3min, 且不少于30 min。 (3)升温时间不大于220℃/h,恒温后冷却速度不大于260℃/h。
合金钢及有色金属管道
合金钢及有色金属管道(一)合金钢管道安装1、合金钢管合金钢管主要用于输送高压高温水汽介质或高压高温含氢介质。
2、合金钢管安装合金管道宜采用机械方法切断,管子切断前应移植原有标记。
低温钢管严禁使用钢印。
切口及坡口表面应平整。
合金钢管道的焊接,底层应采用手工氩弧焊,以确保焊口管道内壁焊肉饱满、光滑、平整,其上各层可用手工电弧焊接成型。
合金钢管焊接应进行焊前预热和焊后热处理,预热时应使焊口两侧及内外壁温度均匀;焊后热处理应在焊接完毕后立即进行,若不能及时进行热处理的,则应焊接后冷却至300〜350C时进行保温。
使之缓慢冷却。
异种钢材焊前预热温度应按可焊性较差的一侧确定,焊后热处理的要求按合金成分较低的一侧进行,不合格的返修及硬度不符合规定的焊缝应重新进行热处理。
(二)不锈钢管道安装1、常用不锈钢管不锈钢按其金相组织分为:奥氏体不锈钢、铁素体不锈钢、马氏体不锈钢;按耐腐蚀性能分为:耐大气腐蚀、耐酸碱腐蚀和耐高温不锈钢。
不锈钢管具有较高的电极电位,表面致密氧化膜和均匀的内部组织以及很高的耐腐蚀性。
2、不锈钢管道安装(1)不锈钢管及管件应有制造厂的合格证书、化学成分和力学性能等资料;外观不得有裂缝、起皮、机械损伤等现象,对表面机械损伤应进行修整并使其保持光滑,同时要进行酸洗及钝化处理;输送腐蚀介质的不锈钢管又未注明晶间腐蚀试验结果的,应进行晶间腐蚀的试验;不锈钢管的运输与存放应避免与碳钢材料相互碰撞、摩擦、挤压,同时应注意防止雨水、铁绣等的腐蚀。
(2)不锈钢具有较高的韧性及耐磨性,因此宜采用机械和等离子切割机等进行切割,注意切割速度不宜过快,采用砂轮机切割或修磨时应使用不锈钢专用砂轮片,不得使用切割碳素钢管的砂轮,以免受污染而影响不锈钢管的质量。
高压不锈钢管子切断前应移植原有标记。
管子切口端面倾斜偏差不应大于管子外径的1%,且不得超过3mm.(3)不锈钢管坡口宜采用机械、等离子切割机、砂轮机等制出,用等离子切割机加工坡口必须打磨掉表面的热影响层,并保持坡口平整。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
焊接作业指导书(含焊接热处理工艺)合金钢管道(15CrMoG)编制人:审核人:批准人:建设机械分公司技术质量部目录一、适用范围 (3)总则 (3)二、编制依据 (3)三、工程一览 (4)四、对焊工及热处理工的要求 (4)五、焊接材料的选择 (4)六、焊接设备、材料及焊接环境的要求 (5)七、主要施工机具 (5)八、焊接施工 (6)材料验收 (6)焊接工艺及流程 (6)九、焊接热处理 (8)作业项目概述 (8)作业准备 (9)作业条件 (9)热处理作业程序 (10)质量检查与技术文件 (15)十、质量检验 (17)十一、安全技术措施 (18)一、适用范围本作业指导书适用于鞍钢股份能源管控中心1#4#干熄焦余热发电项目工程的管道安装施工。
总则1、为了保证锅炉焊接热处理质量,指导焊接热处理作业,特制定本工艺。
2、本工艺适用于锅炉、压力容器、压力管道及在受压元件上焊接非受压元件的安装检修焊焊前预热、后热和焊后热处理工作。
3、焊接热处理的安全技术、劳动保护应执行国家现行的方针、政策、法律和法规有关规定。
4、焊接热处理除执行本工艺的规定外,还应符合国家有关标准规范的规定以及设计图纸的技术要求。
二、编制依据1、施工蓝图;2、DL/T5031-94《电力建设施工及验收技术规范管道篇》;3、DL/T 821-2002《钢制承压管道对接焊接接头射线检验技术规程》;4、DL/T869-2004《火力发电厂焊接技术规程》;5、《压力管道安全技术监察规程-工业管道》TSGD0001-20096、GB/T17394—1998《金属里氏硬度试验方法》7、DL/T819—2002《火力发电厂焊接热处理技术规程》8、GB/T16400—2003《绝热用硅酸铝棉及其制品》三、工程一览四、对焊工及热处理工的要求1、参加本工程焊接的焊工必须有焊工合格证,并有相应的合金钢氩弧焊合格项目,凡无此合格项目的焊工不得超项焊接。
2、焊工应良好的工艺作风,严格按照给定的焊接工艺和焊接技术措施进行施焊,并认真进行质量自检。
3、焊工在施焊前应认真熟悉作业指导书,凡达不到作业指导书要求时,焊工应拒绝施焊。
当出现重大质量问题时,报告有关人员,不得自行处理。
4、合格焊工中断受监部件焊接六个月以上者再次担任受监部件焊接工作时,必须重新考核。
5、严格按设计图纸施工,不得漏焊或焊缝焊口尺寸达不到设计要求。
6、焊工对本人施焊的焊口打上自己钢印号,并进行自检,确认合格后方可离开,否则应进行整改。
7、焊接班组成员应对小组成员焊工的焊口进行互检,质检员进入现场对焊缝进行随机抽检。
8、焊接热处理工必须经过专业培训并考核取得资格证书。
9、焊接热处理工应遵守规范及焊接作业指导书中有关热处理部分的规定,做到操作无误、记录准确。
10、焊接热处理工热处理后必须进行自检,并积累和整理热处理资料。
五、焊接材料的选择管道的焊接六、焊接设备、材料及焊接环境的要求1、工程中所用的焊接设备应能满足工艺要求,焊机应调节灵敏、参数指示正确,当发现异常时应及时报有关人员进行维修或更换,不得带病作业。
2、钨极氩弧焊电极应采用铈钨极,氩气纯度不得低于%。
3、本工程中所用的焊接材料必须具有产品质量合格证,且经复检合格。
4、焊条在使用前应进行烘焙,碱性焊条:350℃~380℃,烘焙1小时,焊条从烘干箱中取出后必须放进保温桶内使焊条能保持恒温,做到随取随用,焊条冷却就不能使用,必须重新烘烤,注意烘烤次数不能超过两次,两次后不能使用,焊条发放需做好书面记录。
5、焊丝使用前应清除锈垢和油污,直至露出金属光泽。
工程施工前应看清牌号,所用的焊接材料严禁混用、乱用。
6、焊条、焊丝应存放于干燥、通风良好、温度大于5℃,且相对空气湿度小于60%的库房内。
7、发现焊接材料存在质量问题时应停止使用。
8、在焊接合金钢管道时,允许的最低环境温度为-10℃,当环境温度低于以上温度时不得进行焊接施工。
9、在焊接施工中应有防风、防雨、防雪等措施。
七、主要施工机具1、直流逆变焊机、手工电弧焊工具、手工氩弧焊工具、远红外焊条烘干机、自动测温仪;2、直向磨光机、角向磨光机、钢丝刷;3、焊条保温筒;4、防风、防雨棚;5、热处理控制箱、履带式加热器、热电偶;6、保温石棉板。
八、焊接施工材料验收对到货的15CrMoG管道及管件,除欲对质量证明文件和外观进行验收外,还应进行100%光谱及硬度检测,确认材质无误和其热处理状态为符合退火供货状态要求,其硬度≤187HB。
焊接工艺及流程1、本工程焊接采用手工钨极氩弧焊打底、手工电弧焊盖面。
2、焊前预热:预热的目的是为减少焊缝与焊件的温度梯度,降低焊接接头冷却速度,降低温差所产生的淬硬组织与应力,预热是防止冷裂纹产生的有效措施之一。
a、蒸汽管道管道材质为15CrMoG,焊前应对其进行预热,预热及层间温度应达到150℃~200℃,预热范围不小于100mm,加热区以外的100mm范围内予以保温。
b、点固焊时也应预热到要求的温度,采用电加热法,预热应使焊口两侧及内外壁温度均匀,防止局部过热,边加热边用红外测温仪控制其预热温度,如焊缝返修其预热温度应比原来高。
3、坡口形式按设计文件要求,如设计文件无规定时,蒸汽管道管道焊口应采用“V”型坡口,应用坡口机加工,坡口尺寸如右图所示:δ为壁厚;α角30~35;间隙1~3mm;钝边1~2mm;焊件对口时一般应做到内壁齐平,如有错口,其组对错边量应小于管壁厚的10%且不大于1mm。
“V”型4、有关焊接工艺参数⑴氩弧焊工艺参数⑵手工电弧焊工艺参数5、由于氩弧焊时对杂质较为敏感,因此焊件在组装前应将焊口表面及附近20mm 母材内、外壁的油、漆、垢、锈等清理干净,直至发出金属光泽。
6、焊口的局部间隙过大时,应设法休整到规定的尺寸,严禁在间隙内加填塞物。
7、除设计规定的冷拉口外,其余焊口应禁止用强力对口更不允许利用热膨胀法对口,以妨引起附加应力。
8、焊接施工过程中包括对口装配、施焊、热处理和检验等四道工序,本道符合要求后方可进行下道工序,否则禁止下道工序的施工。
9、蒸汽管道组对焊接时由于管径较大,因此定位焊缝应具有一定的长度(15~20mm)和厚度(2~,然后进行打底焊。
再进行填充盖面,施焊顺序同打底焊,其间应注意层间清理及质量检查。
10、为防止裂纹的产生,打底焊缝应具有足够的厚度(2~),打底焊后要及时填充盖面,当天焊完。
打底焊、盖面焊最好由两名焊工对称焊接完成。
11、焊口焊完之后把熔渣、飞溅物清理干净,经外观自检合格后施焊焊工在焊缝附近打上自己的钢印代号。
12、施工过程中严禁在管子上随便引弧、焊接支架、吊耳等。
13、管子焊接时,管内不得有穿堂风。
14、因为15CrMoG耐热钢裂纹倾向较大,所以焊接时应设法减小焊缝的拘束度,尽量在自由状态下焊接,以免因刚性过大而引起过大内应力而导致焊缝产生裂纹。
为此,除了要求班组在施工时严格按照焊接工艺指导书的焊接顺序与方向施焊外,还要注意不要对焊件进行强制固定。
所以施工时应先将管道在自由状态下对接好,并且坡口达到要求及焊缝预热温度(150~200℃),符合要求后方可施焊。
第一层为钨极氩弧焊打底,第二、三层位手工电弧焊盖面。
焊接过程中层间温度不应低于预热温度,这样才能保证焊接接头不致产生淬硬甚至裂纹。
但也不能过高,以免过烧使晶粒粗大,降低性能。
(保持层间温度有和预热温度同样的作用,如果只注意预热而不保持层间温度,预热也就失去意义。
因为预热只能保证第一层焊缝的施焊温度,在以后各层施焊时,层间温度就是其预热温度。
)每焊完一次必须用砂轮机清根以防止夹渣。
焊缝最好一次成型,如有断续焊缝,必须重新预热。
在氩弧焊时,应做好防风措施以防止焊缝产生气孔。
每焊完一道焊缝必须用保温材料将焊缝包裹好,以防止焊缝冷却太快产生裂纹。
九、焊接热处理作业项目概述为降低焊接接头的残余应力,改善焊缝的组织与性能,多数合金钢管需要进行焊接热处理作业。
但是,凡采用氩弧焊或低氢型焊条,焊前预热和焊后适当缓冷的下列部件可免做焊后热处理。
①壁厚小于或等于10mm,管径小于或等于108mm的15CrMoG管子。
作业准备①主要劳动力计划;热处理工2人,电工1人,配合人员2人。
②热处理人员要求:焊接热处理人员必须经过专业培训并取得资格证书,做到持证上岗且具备良好的安全意识和质量意识。
③热处理人员应按照《火力发电厂焊接热处理技术规程》DL/T819的有关规定履行相应的职责。
④填写热处理施工工艺卡并经过专业负责人签字,方可热处理焊口。
⑤应严格执行热处理施工技术措施及工艺卡进行操作,做到操作无误,记录准确。
⑥主要施工机具设备:⑦施工所用的防护用品质量合格,数量能保证连续性施工;⑧施工所需消耗性材料全部到位,施工中注意节约。
作业条件①使用的机械设备及工器具处于正常状态。
②施工道路应畅通无阻、照明满足要求③防风、雨、滑等设施齐全;④高空作业平台架板牢固可靠;⑤防火器具齐全;⑥各类作业记录表格满足作业质量记录要求;⑦防火器具齐全;⑧进行施工技术(安全)交底,员工熟知工艺流程、安全措施、质量要求等各项内容。
热处理作业程序1)管道材质为15CrMoG,规格为D377×13、D273×9,热处理温度按下表执行。
焊后立即进行局部高温回火处理,升温、降温速度,6250/δ(单位为℃/h,δ为焊件厚度)且不大于300℃/h。
降温时,300℃以下可不控制。
具体看热处理卡。
(1-1)15CrMoG焊接热处理卡片(1-1)2)具体采用电加热器包绕焊缝,用硅酸铝棉层保温,保温层厚度50mm,温度控制采用电加热器自动控温仪控制。
3)对主管道与接管的焊接(如管座),应按主管的壁厚计算焊接热处理的升、降温速度。
4)对返修焊件的恒温时间按焊件的名义厚度计算,名义厚度如表1。
表1 焊件名义厚度的计算5)热处理的加热宽度,从焊缝中心算起,每侧不小于管子壁厚的3倍,且不小于60 mm。
对于特殊位置的焊口如三通、阀门及焊口边缘有障碍物时候,可用履带型加热带和绳型加热带结合使用。
6)热处理的保温宽度,从焊缝中心算起,每侧不小于管子壁厚的5倍,且每侧应比加热器的安装宽度增加不少于100mm,以减少温度梯度。
保温厚度以40-60mm 为宜,所用仪表、热电及附件,应根据计量要求进行标定或校验。
7)热处理方法:热处理的加热方法采用远控履带式电阻加热方法,具体使用方法如下:(1)把热电偶固定在焊缝上,热电偶探头与焊缝接触好,然后把加热带包在焊缝上,用保温材料包扎好,接通电源进行处理。
(2)热处理时,管道的临时支撑应在热处理完毕后及时拆除,管道的冷拉焊口临时固定应在热处理完毕后拆除,承重部位的焊缝在处理前应加临时支撑,以防在处理过程中产生变形。
立管的加热带应防止其下落。
恒温时,在加热范围内任意两点间温差应低于50℃。
