青岗峡水电站工程蓄水及机组启动建设报告(修改)

合集下载

水电站工程启动阶段验收施工报告机电安装工程

水电站工程启动阶段验收施工报告机电安装工程

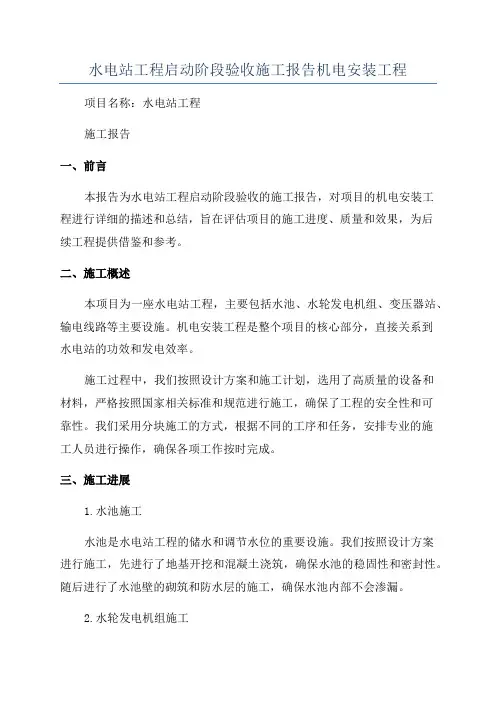

水电站工程启动阶段验收施工报告机电安装工程项目名称:水电站工程施工报告一、前言本报告为水电站工程启动阶段验收的施工报告,对项目的机电安装工程进行详细的描述和总结,旨在评估项目的施工进度、质量和效果,为后续工程提供借鉴和参考。

二、施工概述本项目为一座水电站工程,主要包括水池、水轮发电机组、变压器站、输电线路等主要设施。

机电安装工程是整个项目的核心部分,直接关系到水电站的功效和发电效率。

施工过程中,我们按照设计方案和施工计划,选用了高质量的设备和材料,严格按照国家相关标准和规范进行施工,确保了工程的安全性和可靠性。

我们采用分块施工的方式,根据不同的工序和任务,安排专业的施工人员进行操作,确保各项工作按时完成。

三、施工进展1.水池施工水池是水电站工程的储水和调节水位的重要设施。

我们按照设计方案进行施工,先进行了地基开挖和混凝土浇筑,确保水池的稳固性和密封性。

随后进行了水池壁的砌筑和防水层的施工,确保水池内部不会渗漏。

2.水轮发电机组施工水轮发电机组是水电站的核心设施之一,施工过程中,我们选择了高效节能的发电机组,确保了水电站的发电效率。

施工过程中,我们按照设计要求进行了设备的安装和调试,保证了设备的正常运行。

3.变压器站施工变压器站是水电站的电力转换和输送中心,施工过程中,我们按照设计要求进行了变压器的安装和调试,确保了电力的稳定输送。

4.输电线路施工输电线路是水电站将电力输送到周边地区的重要通道,施工过程中,我们按照设计要求进行了电缆敷设和电缆连接,确保了输电线路的安全和可靠。

四、项目总结通过本次施工阶段的验收,我们得出了以下结论和教训:1.质量管理:在施工过程中,我们注重质量管理,严格按照相关标准和规范进行操作,确保了工程的质量和可靠性。

2.施工进度:通过合理的施工安排和有效的协调管理,我们在规定的时间内完成了施工任务,保证了项目的正常进行。

3.安全管理:在施工过程中,我们注重安全管理,采取了各项措施确保了施工人员的安全。

验收鉴定报告Microsoft Office Word 97 - 2003 文档

验收鉴定报告Microsoft Office Word 97 - 2003 文档

峡城水电站大坝蓄水金结及启闭设备验收监理鉴定报告一、工程概况峡城水电站的闸门及启闭机金结项目安装总量是1633。

4吨(招标重量1723吨),主要布置在泄洪冲砂闸、厂房坝段。

泄洪冲砂闸设泄洪冲砂闸3孔,每孔布置检修闸门及工作闸门各一道,检修闸门孔口尺寸为10×6.6m(宽×高),工作闸门孔口尺寸为10×6m(宽×高)。

检修门型式是平板定轮闸门,设一扇闸门3孔门槽共用,闸门的启闭采用坝顶门机,其型号规格为2×80t双向门机。

工作闸门型式是潜孔式弧形闸门,斜支臂结构,支鉸轴承选用有调节性能的球面滑动轴承。

1孔设1门共计3扇弧形闸门,闸门自重82吨。

每扇弧形闸门配有2×100t/10t的液压启闭机,共计3台液压启闭机。

厂房坝段在进水口部位,3台机组各布置2个进水孔口,每个进水孔口设1道拦污栅、1道检修闸门、1道事故检修闸门。

进水口检修闸门的孔口尺寸为5×8.5m(宽×高),闸门型式为平板滑动门,数量2扇,为6槽共用。

进水口事故检修闸门的孔口尺寸为5×7.3m(宽×高),闸门型式为平板定轮闸门,数量6扇,为1槽1扇。

进水口拦污栅、检修闸门、事故检修闸门的启闭操作,均由坝顶门机执行,并且各配有相应的液压自动抓梁。

尾水部位,3台机组各布置2孔尾水检修门门槽,尾水闸门的孔口尺寸为4665×5328㎜(宽×高),闸门型式为平板滑动门,数量4扇,为6槽共用,每个槽顶都设有锁锭装置。

启闭操作是尾水平台上设置的1台2×25t/16t单向门机执行。

厂房坝段在每台机组旁布置1条冲砂道,冲砂道的进口设1道事故检修闸门,出口设1道工作闸门,两闸门的孔口尺寸是1.6×2m(宽×高),闸门型式均为平板定轮闸门,启闭操作由坝顶门机和尾水门机分别执行。

二、金结安装进度状况金属结构设备项目自2007年11月份开始安装至2009年10月已全部安装完成。

小三峡水电站工程初期蓄水及首台机组启动验收资料 应急预案与安全措施

小三峡水电站工程初期蓄水及首台机组启动验收资料 应急预案与安全措施

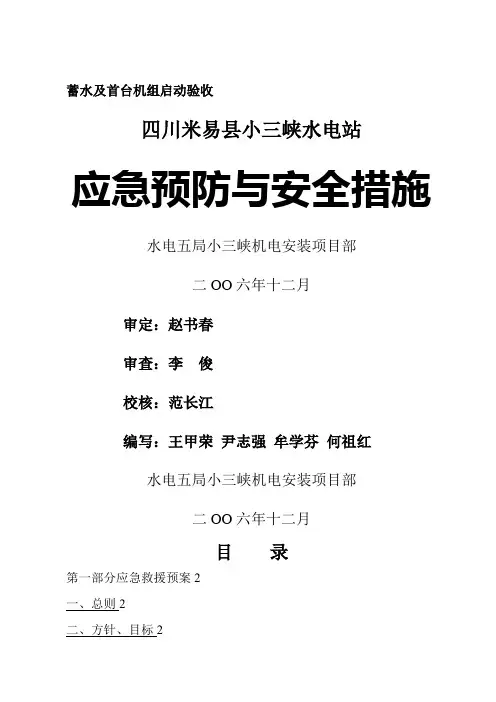

蓄水及首台机组启动验收四川米易县小三峡水电站应急预防与安全措施水电五局小三峡机电安装项目部二OO六年十二月审定:赵书春审查:李俊校核:范长江编写:王甲荣尹志强牟学芬何祖红水电五局小三峡机电安装项目部二OO六年十二月目录第一部分应急救援预案2一、总则2二、方针、目标2三、组织机构3四、预防措施3五、事故种类4六、应急预案4七、职责5八、危险度较大部位的划分6九、应急响应的等级划分7十、事故应急救援的程序7十一、事故应急处理的管理要求8第二部分安全措施8第一部分应急救援预案一、总则为预防和减少小三峡电站首台机组试运行中发生意外对小三峡电站工程带来的损失和影响,并能迅速、准确、有效的处理各种突发事故,把事故损失降到最小。

保护各参建单位财产和人员生命不受侵害,确保工程建设的顺利进行,根据《中华人民共和国安全生产法》及相关法律、法规的规定,特制定宝灵寺电站机组运行事故应急预案。

二、方针、目标方针:预防第一、常备不懈目标:将紧急突发事故局部化,并尽可能予以消除,尽量减小事故对人和财产的影响危害。

迅速、准确、有效的处理各种突发事故,把事故损失降到最小。

三、组织机构为贯彻落实“安全第一、预防为主”安全生产管理方针,预防和减少生产事故和自然灾害给工程带来的损失和影响,水电五局小三峡机电安装项目部决定成立“小三峡电站试运行事故应急小组”,负责检查、协调、监督各参建单位事故应急的策划、准备、演练和日常管理工作。

小三峡电站试运行事故应急组织机构:组长:王顺副组长:赵书春李俊组员:范长江左子权惜君朱广洲韩文进刘成武刘德才黄勇四、预防措施为保证小三峡1#机组试运行安全顺利完成,我部特采取以下预防措施:1、试运行前,按设计、设备技术文件和国家规范要求准确可靠完成待运设备的所有静态模拟和联动试验,符合启动运行条件,检查所有待运设备、开关、阀门处于准备运行状态;2、所有带电设备已挂有“严禁操作,有人工作”、“高压危险,严禁攀登”和“有电危险、严禁合闸”等安全警示牌;3、流道内所有杂物已清理干净,进入门孔已可靠封堵;4、厂房内所有孔洞盖板已安装封堵完成;5、厂房、设备运行区域和通道杂物清理干净,照明充足;6、准备应急所需材料,如:灭火器、彩条布、手电筒、潜水泵和其他工具箱等;7、人员和交通工具准备到位,可随时应对突发事件;8、桥式起重机处于待用状态。

(精)水电站水库工程蓄水安全鉴定报告

(精)水电站水库工程蓄水安全鉴定报告

水电站水库工程蓄水安全鉴定报告***水电站水库工程蓄水安全鉴定报告****院二○○七年四月*水电站大坝上游全景*水电站大坝下游侧面大坝右坝肩水库进水口目录1 蓄水安全鉴定工作概况及工程建设概况1 1.1 工作任务和工作范围11.1.1 工作任务 11.1.2 工作范围11.2 工程概况 11.3 工程特性表 11.4 工程等级与建筑物级别 51.5 工程进度 51.6 重大设计变更 52 工程地质62.1 坝址地质概况 62.1.1 地形地貌62.1.2 地层岩性62.1.3地质构造62.1.4 岩体风化92.1.5 水文地质92.1.6 坝址工程地质评价102.2 隧洞进水口102.2.1 地层岩性102.2.2 地质构造102.3 结论103 防洪标准复核113.1 流域概况及水文气象特征113.2 洪水复核113.2.1设计暴雨计算 113.2.2设计洪水123.2.3洪水调节计算133.3 挑流消能复核143.4 坝顶高程复核164 坝体应力分析184.1 拱坝基本情况 184.1.1 大坝等级和设计标准184.1.2 拱坝轴线及拱坝体型设计184.1.3 计算采用的参数204.2 拱坝设计应力分析214.2.1拱坝应力分析方法214.2.2 设计计算工况组合 214.2.3 拱坝应力计算成果 214.3 蓄水安全鉴定拱坝应力分析214.3.1 拱坝应力分析方法214.3.2 蓄水安全鉴定拱坝应力复核计算运行工况组合 22 4.3.3 运行工况线性计算数据成果224.3.4 应力计算成果分析 414.3.5 拱坝封拱温度434.4 评价435 拱座稳定分析445.1 拱座稳定分析方法445.2 荷载及组合445.2.1 荷载计算445.2.2 荷载组合445.3 抗滑稳定计算公式445.3.1 抗滑稳定计算公式445.3.2 允许抗滑稳定安全系数455.4.1 蓄水安全鉴定复核计算方法及结果455.4.2 拱座稳定分析结论 476 坝体质量情况486.1 基础开挖及处理486.1.1 坝基开挖486.1.2 坝基基础处理措施486.1.3 坝基帷幕灌浆处理496.1.4 坝基固结灌浆处理496.1.5 断层破碎带处理506.1.6 基础开挖及处理施工质量评价50 6.2 坝体砌筑516.2.1 原材料质量516.2.2 坝面砌筑516.2.3 坝身砌筑516.2.4 溢流堰砼浇筑526.2.5 大坝砌体挖坑试验成果526.2.6 坝体砌筑的温度控制526.2.7 坝体外观质量536.3 坝体施工期间受台风影响情况536.4 坝体工程质量评价537 现场检查情况547.1 大坝结构547.1.1 大坝检查情况547.1.2 坝顶溢洪道547.1.3 引水系统548 金属结构558.1 大坝排砂放空钢管558.2 发电输水隧洞进水口559 蓄水安全鉴定结论及建议569.1 蓄水安全鉴定结论569.2 建议561 蓄水安全鉴定工作概况及工程建设概况1.1 工作任务和工作范围1.1.1 工作任务受**水电开发公司的委托,由***省***院负责并组织专家组对**水电站工程进行蓄水安全鉴定,为水库蓄水验收提供依据。

关于黄河青铜峡水电站4号5号6号机组增容技术改造项目环境影响

关于黄河青铜峡水电站4号5号6号机组增容技术改造项目环境影响

关于黄河青铜峡水电站4号5号6号机组增容技术改造项目环

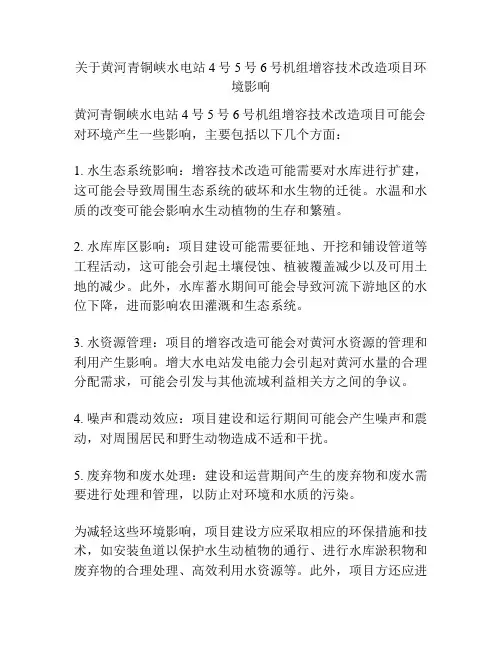

境影响
黄河青铜峡水电站4号5号6号机组增容技术改造项目可能会对环境产生一些影响,主要包括以下几个方面:
1. 水生态系统影响:增容技术改造可能需要对水库进行扩建,这可能会导致周围生态系统的破坏和水生物的迁徙。

水温和水质的改变可能会影响水生动植物的生存和繁殖。

2. 水库库区影响:项目建设可能需要征地、开挖和铺设管道等工程活动,这可能会引起土壤侵蚀、植被覆盖减少以及可用土地的减少。

此外,水库蓄水期间可能会导致河流下游地区的水位下降,进而影响农田灌溉和生态系统。

3. 水资源管理:项目的增容改造可能会对黄河水资源的管理和利用产生影响。

增大水电站发电能力会引起对黄河水量的合理分配需求,可能会引发与其他流域利益相关方之间的争议。

4. 噪声和震动效应:项目建设和运行期间可能会产生噪声和震动,对周围居民和野生动物造成不适和干扰。

5. 废弃物和废水处理:建设和运营期间产生的废弃物和废水需要进行处理和管理,以防止对环境和水质的污染。

为减轻这些环境影响,项目建设方应采取相应的环保措施和技术,如安装鱼道以保护水生动植物的通行、进行水库淤积物和废弃物的合理处理、高效利用水资源等。

此外,项目方还应进
行环境影响评估,并与相关利益相关方共同协商解决可能出现的问题。

小三峡水电站工程初期蓄水及首台机组启动验收资料 机组试运行大纲及计划安排

小三峡水电站工程初期蓄水及首台机组启动验收资料 机组试运行大纲及计划安排

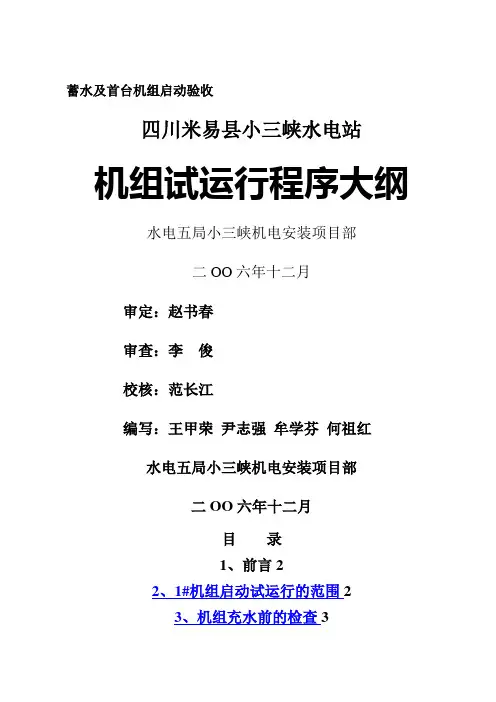

蓄水及首台机组启动验收四川米易县小三峡水电站机组试运行程序大纲水电五局小三峡机电安装项目部二OO六年十二月审定:赵书春审查:李俊校核:范长江编写:王甲荣尹志强牟学芬何祖红水电五局小三峡机电安装项目部二OO六年十二月目录1、前言22、1#机组启动试运行的范围23、机组充水前的检查34、机组充水试验125、机组空载试运行146、发电机带主变与110KV高压配电装置试验237、机组并网及负荷试验258、机组带负荷72小时试运行279、交接验收271、前言小三峡水电站坝址位于米易县上游7km处,电站装设2台轴流转浆式机组(2×14MW),一台轴流定浆式机组(1×2MW),总装机容量30 MW,保证出力5.779MW,年发电量约1.449亿kwh,电站一回110KV线路接入米易变电站,年利用小时数4832小时。

机组的试运行应在制造商的督导下和设备制造商相关技术文件要求下进行调试和实验。

该大纲依据以下国家及部门编制而成,经启动委员会批准后作为小三峡1#机组启动试验的技术依据。

1.GB51050-91《电气装置安装工程电气设备交接实验标准》2.GB8564-2003《水轮发电机组安装技术规范》3.DL/T507-2002《水轮发电机组起动试验规程》4.GB.T9652-1997《水轮机调速器与油压装置试验验收规程》5.DL489-92《大中型水轮发电机静止整流励磁系统及装置检验规程》2、1#机组启动试运行的范围1.1#发电机及附属设备;2.1#机励磁系统和调速系统;3.1#机组发电回路中的一、二次设备和继电保护装置;4.1#机组工作闸门、尾水闸门;5.1#机组LCU、公用LCU监控系统;6.1#主变压器、110KV出线以及回路中的一、二次设备;7.高压、低压空压机系统、厂内渗漏排水、厂内检修排水系统;8.直流系统、220V UPS系统、厂用400V系统、事故照明。

本试验程序不包括水工建筑物的启动程序。

水电站建设规划报告

水电站建设规划报告

水电站建设规划报告一、背景介绍水电站作为清洁且可再生的能源发电方式,具有重要的经济和环境效益。

本报告旨在提出一份全面、科学的水电站建设规划,以促进能源供应的可持续发展,同时对环境保护和生态平衡负责。

二、区域选择与分析1.区域选择根据我国的地理特点和水资源分布情况,我们选择在某某地区建设水电站。

该地区拥有丰富的水资源,地势适宜,具备建设水电站的自然条件。

2.区域分析在进行水电站建设前,我们进行了详细的区域分析。

分析结果显示,该地区的水电资源潜力巨大,建设水电站可以有效解决能源短缺问题。

同时,水电站建设还可以推动当地经济发展,提高居民生活水平。

三、项目概况1.项目目标本项目的主要目标是建设一座大型水电站,发挥水资源的潜力,实现高效能源转换,并为周边地区提供稳定可靠的电力供应。

2.项目规模本水电站项目总装机容量为XXXX兆瓦,计划建设XXX台水轮发电机组。

3.项目时间安排本项目计划从XXXX年开始建设,预计在XXXX年投入运营。

四、工程设计与技术路线1.水库规划与设计根据周边的地质和水流状况,我们设计了一座适宜的水库。

水库的设计能够最大限度地储存水资源,减少对河流的冲击,保护生态环境。

2.发电机组选择我们选择采用XXX型水轮发电机组。

该型号具有高效节能、稳定可靠的特点,适合于本项目的建设需求。

3.输电线路规划为了保证电力能够有效传输到周边地区,我们还规划了一套高效的输电线路。

该线路经过专业设计,能够最大限度地减少电力损耗,确保电力供应的稳定性。

五、环境评估与生态保护措施1.环境评估在水电站建设前,我们进行了全面的环境评估,包括水质、大气、土壤等方面。

根据评估结果,本水电站项目不会对周边环境造成重大影响。

2.生态保护措施为了保护周边自然环境和生态平衡,我们采取了一系列的生态保护措施。

例如,我们规划了生态修复区,种植各类植物,恢复生态系统的平衡。

六、经济效益与社会影响1.经济效益本水电站项目预计可以为当地创造大量就业机会,推动当地经济的发展。

小三峡水电站 初期蓄水暨首台机组启动验收 设计报告

小三峡水电站 初期蓄水暨首台机组启动验收 设计报告

小三峡水电站初期蓄水暨首台机组启动验收设计报告安宁河流域米易县小三峡水电站初期蓄水暨首台机组启动验收,初稿,四川大学工程设计研究院二00六年十二月I目录1 工程及设计工作概况 (1)1.1 工程概况 .................................................... 1 1.2 设计工作简况及主要审查意见 . (1)1.2.1 可研、初设及审查意见 (1)1.2.3 招标及施工图设计 (2)2 水文 (1)2.1 流域概况 .................................................... 1 2.2 径流 ........................................................ 1 2.3 洪水 .. (2)2.3.1 暴雨洪水特性及历史洪水 (2)2.3.2 设计洪水 (3)2.3.3 分期设计洪水........................................... 3 2.4 泥沙 .. (4)2.4.1 悬移质 (4)2.4.2 推移质................................................. 5 2.5 水位流量关系 (6)3 工程地质 (1)3.1 区域地质概况 ................................................ 1 3.2 水库区工程地质条件 (3)3.2.1 物理地质现象 (4)3.2.2 水库工程地质条件评价................................... 6 3.3 闸线工程地质条件及评价 .. (9)3.3.1 工程地质条件 (9)3.3.2 工程地质评价 (9)3.3.3 厂房工程地质条件及评价................................ 11 3.4 开挖揭露地质情况 . (11)3.4.1 右岸非溢流坝 (11)3.4.2 泄洪冲沙闸 (12).................................................. 13 3.4.3 厂房3.4.4 两岸坝肩.............................................. 14 3.5 施工中出现的特殊地质问题及处理 ............................. 14 3.6 工程地质评价 .. (16)4 洪水调节及工程调度 (1)4.1 水库洪水调节 (1)4.1.1 工程等别及建筑物级别 (1)4.1.2 洪水标准 (1)4.1.3 调洪计算.............................................. 1 4.2 水库调度运行方式 ............................................ 2 4.3 工程防洪安全鉴定意见 . (3)5 枢纽建筑物 (1)5.1 设计依据及基本资料 (1)II5.1.1 工程等别和建筑物级别 (1)5.1.2 设计标准 (1)5.1.3 设计基本资料 (1)5.1.4 设计采用的主要技术规范................................. 3 5.2 枢纽布置 .................................................... 4 5.3 主要建筑物 .. (5)5.3.1 厂区建筑物 (5)5.3.2 泄洪、冲沙闸 (10)5.3.3 左岸坡坝段布置 (20)5.3.4 右岸砼面板堆石坝 (21)5.3.5 闸坝,厂房,基础处理.................................. 23 5.4 枢纽原型监测 .. (24)5.4.1 设计原则 (24)5.4.2 监测设计规程规范 (24)5.4.3 监测项目 (24)5.4.4 枢纽监测布置 (25)5.4.5 监测技术要求 (26)5.4.6 监测资料的整理 (27)5.4.7 监测资料的整编 (28)5.4.8 监测资料的分析 (28)水库蓄水要求 ............................................... 28 5.55.5.1 水库蓄水前对工程各部位工程的要求 (28)5.5.2 水库蓄水要求.......................................... 29 5.6 主要设计变更 .. (30)5.6.1右岸面板堆石坝填筑材料 (30)5.6.2 防渗墙设计深度 (30)5.6.3 水工模型试验及泄洪能力复核............................ 31 5.7 工程安全性评价 (31)6 水力机械 (1)6.1 水轮发电机组 (1)6.1.1水轮机及附属设备 ....................................... 1 6.2 水机辅助设备及系统 .. (2)6.2.1 供水系统 (2)6.2.2 排水系统 (2)6.2.3 中、低压空压机系统 (3)6.2.4 油系统 (3)6.2.5 水力监测系统 (4)6.2.6 管路 (4)6.2.7 起重机 (4)6.2.8 消防 (5)6.2.9 通风采暖 (5)7 电气 (1)7.1 应遵守的规程及技术条件 ...................................... 1 7.2 电气一次 . (1)III7.2.1 发电机 (1)7.2.2 电气主接线 (2)7.2.3 厂用电 (2)7.2.4 厂区防雷接地 (3)7.2.5 防火 (3)7.2.6 安全措施 (3)7.2.7 照明系统 (3)7.3 电气二次 (3)7.3.1 调度管理 (3)7.3.2 自动控制 (4)7.3.3 二次接线............................................... 7 8 金属结构及机电控制设备 .. (1)8.1 本工程闸门,拦污栅,的设计依据 (1)8.2 设计项目及主要参数 (1)8.3 金属结构设备 (1)8.3.1 泄洪系统的闸门和启闭设备 (1)8.3.2 引水发电系统的闸门和启闭设备 (2)消防 ........................................................ 3 8.48.5 金属结构在制造和安装过程中的设计更改 (4)8.6 金属结构设计存在的问题及建议 (4)闸门控制方式 ................................................ 4 8.78.8 金属结构设备运行要求 (4)9 闸门开启方式 ................................................... 1 10 水库下闸蓄水条件和机组启动验收条件 . (1)10.1 水库下闸蓄水条件 (1)10.2 机组启动验收应具备的条件 (1)11 文件质量管理 .................................................. 1 12 设计为工程建设服务 ............................................ 1 13 结论与建议 . (1)13.1 主要结论 (1)13.2 建议 (1)14 附件 (1)14.1 设计机构设置和主要工作人员表 (1)14.2 工程设计大事记 (2)附图:1、枢纽总平面布置图2、枢纽纵剖面图3、泄洪、冲沙闸横剖面图4、厂房1,、2,机组横剖面图5、右岸非溢流坝横剖面图图IV6、防渗墙及帷幕灌浆布置图(一)7、防渗墙及帷幕灌浆布置图(二)8、9,边墙结构图(1/3)9、9,边墙结构图(2/3)10、9,边墙结构图(3/3)、9,边墙止水结构布置图 1112、枢纽观测平面布置图13、泄洪、冲砂闸观测布置图 14、厂房坝段观测图(1#、2#机) 15、右岸非溢流坝段观测图16、1#机机组基础深部位移观测布置图 17、下闸(厂)工程地质平面图 18、下闸(厂)工程地质横剖面图V1 工程及设计工作概况1.1 工程概况小三峡水电站位于四川省攀枝花市米易县境内,安宁河下游河段。

推荐-水电站工程 启动阶段验收 生产准备、运行报告 精

推荐-水电站工程 启动阶段验收 生产准备、运行报告 精

四川省安宁河乌龟石水电站工程蓄水及机组启动阶段验收生产准备、运行报告项目法人:米易县石峡水电开发有限公司运行单位:米易县石峡水电开发有限公司乌龟石电厂二○一○年六月审定:刘华审查:韩安富编写:李清毅四川米易石峡水电开发有限公司二O一O年六月目录1 概述四川省米易县乌龟石水电厂位于攀枝花市米易县境内,安宁河下游河段。

电厂距米易县城约35公里成昆铁路和214省道从坝址左岸通过,对外交通十分方便。

乌龟石水电站的运行维护由米易县石峡水电开发有限公司乌龟石电厂进行运行维护管理。

运行管理人员采用新老结合的方式,值长、值班员从本公司小三峡电厂抽调和从水电校招聘人员组成。

有一定的小水电站、110KV及以下变电站运行和维护能力。

一旦电站现场出现异常情况,公司能快速组织专业技术人员在1小时内赶到现场进行处理,应变快速,服务迅捷,能尽快消除电站设备缺陷,降低损失,能有效保障电站安全可靠运行,为提高发电量创造有利条件。

2 生产组织机构准备2.1 生产组织机构生产组织机构的确定是各项生产准备工作中的基础,也是电站投产后安全生产、设备维护保养、消缺排障的有力保障。

乌龟石水电站实行运行维护一体化管理模式,由运行维护单位负责机电设备、水工建筑的运行维护工作,组织机构图如下图所示。

乌龟石水电厂生产管理机构及部门职能方框图2.2 人员情况及倒班方式公司设生产部直接管理乌龟石电厂运行维护。

乌龟石水电站设厂长1人、厂长助理1人(兼安全员责)进行现场管理工作,运行设四个值进行倒班采用四班三运转方式,每值设值长1人、正值1人、副值2人、水工运行1人、维修班负责设备维护。

运行维护所有人员均具有高压电工特种作业操作证和电工作业资格证。

其中4人参加了省调举办的20XX年度调规培训,取得调度资格证。

2.3 员工培训关键岗位运行维护人员均为小三峡电厂在职员工,工龄都在5年以上,为了保证电厂安全稳定运行电厂还采取“请进来,走出去”的方式加强员工教育培训,使其能对现场设备有一个感性认识,达到能熟练操作,能处理常见故障的要求。

金沙峡水电站工程建设报告

金沙峡水电站工程建设报告

工程建设报告青海大通河水电开发有限责任公司二○○六年十二月批准:曹耀辉核定:薛天东审查:何义编写:范仲文赵世麒许国祥目录一、工程建设情况 (1)1.1工程概况 (1)1.2工程建设体制 (4)1.3工程标段划分情况 (5)1.4工程立项情况 (6)二、阶段验收主要内容 (7)三、工程进展及主要形象 (7)3.1工程蓄水及首台机组启动前达到的工程形象 (7)3.1.1工程蓄水前达到的工程形象 (7)3.1.2首台机组启动前达到的工程形象 (7)3.2 主要工程项目施工简况 (8)3.2.1引水枢纽工程 (8)3.2.2引水隧洞工程 (8)3.2.3调压井及压力钢管工程 (8)3.2.4厂房工程 (8)3.2.5升压站工程 (8)3.2.6机电安装工程 (9)3.2.7环保水保工程 (9)3.2.8征地移民情况 (9)3.3未完工程计划安排 (11)3.3.1引水枢纽工程 (11)3.3.2发电厂房工程 (11)3.3.3 机电安装工程 (11)3.3.4消防工程 (11)3.3.5环保及水保工程 (11)四、工程质量保证体系建立及执行情况 (11)五、工程监理执行情况 (12)六、施工主要材料质量控制措施及质量状况 (13)七、合同管理情况 (13)八、工程管理 (14)九、分部工程质量评定 (14)9.1土建工程质量评定 (14)9.2金属结构制安工程质量评定 (16)9.3机电安装工程质量评定 (17)9.4下闸蓄水及首台机组启动验收工程总体质量 (18)十工程建设大事记 (18)一、工程建设情况1.1 工程概况金沙峡水电站位于大通河下游的甘青交界处扎龙口至羊脖子湾河段,是一座低坝引水式电站。

坝址距互助县107km,距西宁市141km,对外交通便利。

电站工程等级为Ⅲ等,主要建筑物级别为3级,次要和临时建筑物级别为5级。

主要建筑物由土坝、泄冲闸、溢流坝、重力坝、进水闸、引水隧洞、发电厂房、开关站组成。

大通河青岗峡水电站脱水河段治理工程

大通河青岗峡水电站脱水河段治理工程

大通河青岗峡水电站脱水河段治理工程设计方案青海河海水利水电设计有限公司二0一二年三月1.工程概述青岗峡水电站位于青海省互助县土族自治县峡塘乡和加定乡境内的大通河干流上,是一座径流坝后式电站。

地理坐标约为东经102027’30”,北纬37058’00”。

引水枢纽距上游学科滩电站4.6km,厂区至互助县威远镇59km,距省会西宁107km。

电站位于民门公路旁,对外交通方便,可直通民和,约115km;向西通过甘禅口可直通西宁;向北可直通门源,约80km;均以沥青路面。

电站装机容量3×12500kw+6300kw,属Ⅴ等小(1)型工程。

电站主要建筑物由引水枢纽(挡水土坝、冲砂闸、进水闸、溢流坝)、引水发电隧洞、发电枢纽(厂房、升压站)组成。

工程的主要任务就是发电,基本上没有其他综合利用任务。

多年平均发电量19589.79万kwh,年利用小时4472.6小时,设计保证率80%,保证出力6862.6kw。

青岗峡水电站为引水式电站,脱水河段长约6km,在枯水季节经常是河道干枯河床裸露,为了改变这种现象,拟定初步方案一是从引水枢纽沿河道做四道低坝,使坝前河道形成水面,达到改善沿途景观的目的;方案二:是在电站引水枢纽设置放水虹吸管,使脱水河段形成明流,并在脱水河道首尾段做两道低坝,使坝前形成一定水域亦达到改善沿途景观的目的。

青海河海水利水电设计有限公司受青海黄河中型水电开发有限责任公司的委托,于2012年2月,组织有关技术人员,会同业主单位的有关人员,对电站脱水河段进行了实地外业踏勘,根据电站脱水河段地形、地貌、水文和工程地质条件,在实地勘测、调查、水能计算初步分析研究的基础上,经工程布置拟定了工程建设规模和建设任务,提出了《大通河青岗峡水电站脱水河段治理工程设计方案》。

2.基本情况2.1.电站脱水河段概况青岗峡水电站为引水式电站,脱水河段长约6km,在枯水季节经常是河道干枯河床裸露。

沿脱水河段左岸修建了民门公路,公路路面比河床高3~6m,右岸为河漫滩、一级阶地、山坡。

甘肃大通河朱岔峡水电站工程蓄水验收鉴定书

甘肃大通河朱岔峡水电站工程蓄水验收鉴定书

甘肃大通河朱岔峡水电站工程蓄水验收鉴定书第一篇:甘肃大通河朱岔峡水电站工程蓄水验收鉴定书甘肃大通河朱岔峡水电站蓄水验收鉴定书一、工程概况朱岔峡水电站位于甘肃天祝县与青海互助县交界的大通河干流上,是大通河青岗峡至金沙峡河段梯级开发的第三级水电站。

工程区右岸有省级公路S202通过,坝址左岸有通往天祝藏族自治县简易公路,该工程距兰州市约200km,对外交通较为便利。

朱岔峡水电站工程主要任务是发电。

枢纽建筑物主要由挡水建筑物、泄洪排沙建筑物、引水建筑物、发电厂房及开关站等组成。

水库正常蓄水位2211.00m,相应库容为14.73万m,设计洪水位2210.50m,校核洪水位2211.20m。

坝顶高程为2213m,最大(闸)坝高16m,电站总装机容量34MW,保证出力5.1MW,多年平均发电量1.434亿kW〃h,年利用小时4218h。

工程规模属Ⅳ等小(1)型工程,枢纽主要建筑物为4级,次要建筑物及临时建筑物为5级。

挡水建筑物及泄水建筑物洪水标准按50年一遇洪水设计,200年一遇洪水校核,相应洪水流量为1640m3/s和2140m3/s;电站厂房洪水标准按50年一遇洪水设计,100年一遇洪水校核,相应洪水流量为1640m3/s和1890m3/s。

挡水泄水建筑物主要由一孔泄洪冲沙闸坝段、五孔泄洪闸坝段及砼副坝组成。

拦河坝全长121.30m,其中副坝段长39.3m,泄洪闸坝段长71m,泄洪冲沙闸坝段长11m,拦河闸坝上游设有铺盖。

泄洪冲沙闸具有泄洪、拉沙为一体,进口底板高程2201m;五孔泄洪闸坝紧靠冲沙闸泄洪闸右侧布置,闸室长24m,坝段总长71m,每孔净宽10m,为了适应地基变位不均的影响,闸墩中间设施工缝,边墩3m,中墩厚4.0m,泄洪闸闸孔底板高程为2202.0m,设平板工作门和平板检修1 门各一扇,坝顶安装1台2×160kN门机,负责检修门的启闭,平板工作闸门固定式卷扬机启闭。

引水系统位于左岸,由进水口、引水隧洞、调压井、压力钢管等部分组成。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程建设报告青海大通河水电开发有限责任公司二○○六年十二月批准:曹耀辉核定:薛天东审查:何义编写:许国祥赵世麒范仲文目录一、工程建设情况 (1)1.1工程概况 (1)1.2工程建设体制 (2)1.3工程标段划分情况 (2)1.4工程立项情况 (4)二、阶段验收主要内容 (5)三、工程进展及主要形象 (5)3.1工程蓄水及首台机组启动前达到的工程形象 (5)3.1.1工程蓄水前达到的工程形象 (5)3.1.2首台机组启动前达到的工程形象 (6)3.2主要工程项目施工简况 (6)3.2.1引水枢纽工程 (6)3.2.2引水隧洞工程 (6)3.2.3调压井及压力钢管工程 (7)3.2.4厂房工程 (7)3.2.5升压站工程 (7)3.2.6机电安装工程 (7)3.2.7环保水保工程 (8)3.2.8征地移民情况 (8)3.3未完工程计划安排 (10)四、工程质量保证体系建立及执行情况 (10)五、合同管理情况 (11)六、工程监理执行情况 (12)七、业主供应材料质量控制措施及质量状况 (13)八、设计修改及优化情况 (14)8.1土石坝 (14)8.2引水隧洞 (14)8.3调压井 (15)8.4压力钢管的变更 (15)九、工程质量缺陷及处理措施 (15)9.1泄洪冲砂闸弧门铰座预埋螺栓断裂处理 (15)9.2尾水底板 (16)十、分部工程质量评定 (16)10.1土建工程质量评定 (16)10.2金属结构制安工程质量评定 (17)10.3机电安装工程质量评定 (18)10.4下闸蓄水及首台机组启动验收工程总体质量 (19)十一工程建设大事记 (19)一、工程建设情况1.1 工程概况青岗峡水电站位于大通河下游青海互助县和甘肃天祝县交界河段处,是一座低坝引水式电站,距省会西宁107km,引水枢纽距上游学科滩电站4.6km,距下游金沙峡水电站27km,工程主要以发电为主。

水电站总装机容量43.8MW(3×12.5MW+6.3MW),多年平均发电量19589.79万kwh,年利用小时4472.6小时,设计保证率80%,保证出力6862.6kw。

电站主要建筑物由枢纽工程、引水隧洞、发电厂房、升压站及送出线路等组成。

枢纽工程由左向右依次为进水闸、泄洪冲砂闸、溢流坝、土石坝。

进水闸紧靠河流左岸,为岸边深式进水口。

进水闸设为一孔,孔口尺寸b×h=8m×7m。

进水闸底板高程2322.5m,闸室顶部高程2336.5 m,闸室段长18.1 m。

泄洪冲砂闸布置在主河床,底板高程为2320.5 m,泄洪冲砂闸有闸室段、消力池、海漫和防冲槽组成,共3孔,孔口尺寸b×h=10 m×7.2 m。

溢流坝紧靠泄洪冲砂闸右侧布置,溢流坝堰顶高程2334.0 m,与正常水位相同,坝长40 m。

土石坝为碾压碎石坝,土工膜防渗,坝顶高程2336.5 m,上游边坡1:2.5,下游边坡1:2.25。

坝长210 m,最大坝高16.2 m,坝顶宽8 m。

引水隧洞长4993.9 m,为压力隧洞,隧洞断面为马蹄形,全断面钢筋混凝土衬砌,洞径7.5 m。

自隧洞出口依次布置有调压井、压力钢管、发电主副厂房及升压站。

调压井设计采用阻抗式调压井,阻抗孔直径3.56m,调压井内径为22m,调压井中心设在隧洞出口桩号5+034.4m处,井壁混凝土衬砌厚度1.2m~1.5m,总高41.23m。

压力管道采用钢管外包混凝土形式,布置形式为一管四机,岔管为“卜”形布置。

主管长109.3m,主管直径D=6m,钢管壁厚14mm,外包C20混凝土厚0.4m,在上下弯管段分别设有1#、2#镇墩。

厂房由主厂房和副厂房二部分组成,副厂房位于上游侧,主厂房位于下游侧。

主厂房宽16.7m,长60.3m,高13m,建筑面积1007.01m2。

副厂房宽8.4m,长60.3m,高5m,建筑面积506.52m2。

1.2 工程建设体制2004年4月青岗峡水电站由互助青源水电开发有限责任公司作为业主,办理了有关立项、审批等工作,并与2004年2月28日开工建设。

2006年5月,黄河水电公司和青海创盈公司分别出资51%和49%,注册成立了青海大通河水电开发有限责任公司,依据《公司法》将互助青源水电开发有限责任公司收购,大通河水电公司成为了青岗峡电站新的项目法人,在工程建设中严格实行项目法人责任制、招投标制、工程建设监理制。

1.3 工程标段划分情况青海省水利水电勘测设计研究院承担工程设计、勘察工作。

甘肃省水利水电勘测设计研究院承担土建工程监理工作。

北京中水科工程公司承担机电安装、金属结构及启闭机安装工程监理工作。

青岗峡水电站枢纽工程Ⅰ标段,土坝工程由西北水电公司承建,溢流坝、泄洪冲砂闸、进水闸工程由中国水利水电第一工程局承建。

引水隧洞分为Ⅱ、Ⅲ、Ⅳ三个标段,其中Ⅱ、Ⅳ标段由福建海天工程公司承建,Ⅲ标段由中国水利水电十五局承建。

调压井、压力钢管外包混凝土、厂房及尾水工程Ⅴ标段由甘肃省水利水电工程局承建;闸门制造及压力钢管制安工程由中国水利水电第一工程局承建,中国水利水电第四工程局刘家峡水工总厂承建部分钢管制安。

机电设备安装、金属结构及启闭机安装工程由黄河电力检修工程有限责任公司承建。

常州力达公司承担闸门启闭机、拦污栅启闭机供货;长沙阀门厂承担蝶阀供货;河南平高电气有限公司承担GIS设备、隔离开关供货;汉中变压器厂承担主变压器供货;天水长城低压电气厂承担互感器等电气设备供货;西安恒新公司承担水轮机供货;兰州电机有限公司承担发电机供货;东方电控设备公司承担调速及励磁系统供货;常州特种变压器厂承担干式变压器供货;江苏华威公司承担封闭母线供货;甘肃宇源公司承担低压盘柜及电缆桥架供货;宁波耐吉科技股份有限公司承担高压开关柜供货;银川起重机厂承担厂内桥式起重机供货;哈尔滨光宇公司承担直流系统设备供货;深圳安龙公司承担压缩空气系统设备供货;南京南瑞自动控制有限公司承担监控保护系统设备供货。

1.4 工程立项情况(1)2002年底海东地区改革和发展委员会上报了“关于上报《青海省互助县大通河青岗峡水电站工程项目建议书的报告》的报告”(东计经社[2002]670号文)。

(2)2003年3月3日青海省发展计划委员会以“青计函[2003]35 号”文下发了“青海省发展计划委员会关于同意青海省互助县大通河青岗峡水电站工程开展可行性研究工作的函”。

(3)2003年6月李家峡神牛水电开发有限责任公司对青岗峡水电站设计工作进行招标,由青海省水利水电勘测设计研究院中标,并签定了《青海省互助县青岗峡水电站全阶段勘察设计合同》。

(4)2003年12月7日青海省水利厅下发了《互助县青岗峡水电站初步设计报告(代可行性研究报告)的审查意见》。

(5)2003年12月17日青海省水利厅文件青水[2003]492号《互助县青岗峡水电站工程可行性研究报告的审查意见》。

(6)2004年4月23日青海省发展和改革委员会以青发改能源[2004]282号文下发《关于青海省互助县青岗峡水电站可行性研究报告的批复》。

(7)2004年3月29日,《青海省国土资源厅关于青海省互助县青岗峡水电站建设用地地质灾害危险性评估说明书的批复》(青国土资矿[2004]17号)。

(8)青海省水土保持局《关于互助县青岗峡水电站工程水土保持方案的批复》(青水保〔2005〕114号)。

(9)青海省公安厅消防局《建筑工程消防设计审核意见书》(青公消建审字(2005)第0069号)。

(10)青海省环境保护局《关于青海互助县青岗峡水电站项目环境影响报告审查意见的复函》(青环函(2003)44号)二、阶段验收主要内容枢纽工程(进水闸、泄洪冲砂闸、溢流坝、土石坝);引水隧洞、调压井、压力钢管、厂房工程;升压站工程;所有闸门及启闭机工程;4#水轮发电机组及公用系统。

三、工程进展及主要形象3.1 工程蓄水及首台机组启动前达到的工程形象3.1.1工程蓄水前达到的工程形象库区两岸边坡防护工程施工完毕,进水闸、泄洪冲砂闸、溢流坝土建工程施工完毕,土石坝填筑及防渗体施工至正常蓄水位EL2334m高程以上。

进水闸拦污栅、拦污栅启闭机、工作闸门及其启闭机安装调试完毕;泄洪冲砂闸工作门、检修门及启闭机安装调试完毕。

库区正常蓄水位EL2334m高程以下的征地和移民工程完成,库区清理完毕。

3.1.2首台机组启动前达到的工程形象引水隧洞、调压井、压力钢管工程施工全部完毕。

升压站土建工程基本完工,升压站电气设备安装调试完成。

厂房及尾水土建工程完工,尾水闸门及启闭机安装调试完成。

四台机组蝶阀安装调试完毕。

首台机组及相应的附属设备,包括油、水、气系统已安装调试完毕;全厂共用系统和自动化系统已经安装调试完毕。

厂区通信系统和对外通信系统已建成。

送出线路工程已架设完成。

3.2 主要工程项目施工简况3.2.1引水枢纽工程引水枢纽进水闸、泄冲闸、溢流坝工程于2004年2月28日开工,2004年5月11日实现一期截流。

进水闸、泄冲闸、溢流坝工程土建部分至2006年4月30日全部完工,并已通过分部工程验收。

枢纽金属结构及启闭机安装工程于2005年9月开工,至2006年4月30日全部完工,并已通过分部工程验收。

右岸土石坝工程于2006年7月9开工,截至2006年11月30日,坝体填筑至2336.5m高程,坝体防渗体及上游铺盖全部完工,坝前干砌石砌筑至2335.0m高程,已完工程通过验收,满足蓄水要求。

3.2.2引水隧洞工程引水隧洞开挖工程开工日期为2004年2月15日,至2006年6月25日引水隧洞贯通;隧洞混凝土衬砌工程开工日期为2005年4月7日,至2006年11月22日隧洞混凝土衬砌施工完毕;灌浆工程于2006年11月30日完工。

上述工程已通过分部工程验收,具备过水条件。

3.2.3调压井及压力钢管工程调压井工程于2004年6月15日开工,2006年9月25日完工,并通过分部工程验收。

压力钢管制安于2006年11月4日完工;压力钢管外包混凝土工程于2006年5月2日开工,2006年11月30日完工;上述工程已通过分部工程验收,具备过水条件。

3.2.4厂房工程青岗峡水电站厂房工程于2004年5月15日开工,截至2006年12月10日主、副厂房除内部装饰工程外,其余全部施工完毕,尾水闸门及启闭机安装、调试全部完成。

3.2.5升压站工程升压站土建工程全部完工,通过分部工程验收。

3.2.6机电安装工程(1)4#水轮发电机组锥管、蜗壳、座环、导水机构、轴承、主轴及转轮、接力器、油压装置、调速器柜、上、下机架、定子、转子、发电机制动器、推力轴承及导轴承、轴线(机组盘车)、电动蝴蝶阀、伸缩节、附件及操作机构等单元工程安装、调试完毕。

(2)辅机系统高压空压机、低压空压机、高压储气罐、低压储气罐、自动滤水器、渗漏排水泵、真空泵、检修排水泵、油、气、水管路等设备安装、调试完毕。
