船体建造原则工艺规范

刖言

1范围

本规范规定了船体建造过程中船体建造的工艺要求及过程。

本规范适用于散货船及油轮的船体建造,其他船舶也可参考执行。

2规范性引用文件

Q/SWS42-027-2003船舶焊接原则工艺规范

Q/SWS60-001.2-2003 船舶建造质量标准建造精度

3基本要求

3.1要求

3.1.1船体理论线:船体构件安装基准线。

3.1.2船体检验线:以分段为基本单位设计全船统一的肋骨检验线、中心线、直剖线、水线对合线等。

3.2船体建造精度原则

3.2.1从设计、放样开始,零件加工应为无余量、少余量。

3.2.2以加放补偿量逐步取代各组立阶段零部件的余量。

3.2.3线形复杂涉及冷热加工的零件,加工时必须加放余量。加工结束后按要求进行二次划线、切割工作。

3.2.4施工单位需对精度造船中的余量、补偿量实施结果、板材收缩值等及时向精度管理小组反馈。

3.3分段作业图具备的主要资料与文件的信息:常规信息、纵、横、平、侧视图、节点详图、主要结构型值、胎架图、组立图、装焊工艺顺序、焊接工艺、吊环加强图、重心重量坐标、完工测量图表(包括补偿量、收缩原始测量记录表)、零件明细表、零件流程编码等等。

3.4分段建造实施密性舱室角焊缝气密检测试验。

3.5船体焊接工艺按Q/SWS42-027-200《船舶焊接原则工艺规范》,分段完工主尺度应符合Q/SWS 60-001.2-2003《船舶建造质量标准建造精度》。

3.6尾轴管等的制作需经内场加工、装焊、再机加工等多道工序,设计部对该零件单独绘制加工、装焊、机加工图。

3.7 对大型铸件,设计部按计划按时出图、编制工艺文件。

3.8 切割要求

3.8.1 钢材材质的控制

3.8.1.1钢材进入喷丸流水线前,须按设计要求核对供货钢材所标签的材料信息表。

3.8.1.2切割中心将有关钢材信息:材质、规格、船级社钢级、数量、以及检验合格编号、生产炉批号等输入计算机系统以备跟踪、抽查。

381.3 钢材的质量标准按Q/SWS60-001.2-2003《船舶建造质量标准建造精度》,生产中发现不符合质量标准的钢材不得流入下道工序。

3.8.1.4 预处理喷丸质量、涂膜厚度必须符合质量标准和有关技术要求,未经预处理的材料不得流入工位。

3.8.2材质的跟踪与传递以分段为单元(具体情况参见全船结构验收项目表)。3.8.2.1切割中心负责炉批号汇总(品质保证部负责炉批号传递和提交)。

3.8.2.2切割中心须将有关材质、规格移植到钢板余料上。

3.8.3 零件切割下料

3.8.3.1零件流程编码必须齐全,对合线、矫正线、构架线数控划线必须清晰,零件的坡口形式、企口上下、首尾、正反、左右等零件加工符号、尺寸、标注必须正确无误。

3.8.3.2下料后零件的减轻孔、人孔、透气孔、漏水孔、切口、面板的自由边都必须打磨。

3.8.3.3切割下料零件,严格按分段小组立、中组立、大组立、散装件、标准件等,分阶段配套、堆放,确保分段零件配套完整及零件分流正确。

3.8.3.4切割材料严格按下料工艺单要求,材料规格材质不准擅自替代。

3.8.4型材加工必须控制其直线度、水平度、角尺度及焊接质量。

3.8.5拼板切割零件其直线度精度、对角线精度达到质量标准。

3.8.6数控切割、门式切割、光电跟踪切割等设备的操作人员须每天上下班做好起始点检测保养,从而确保零件切割精度。

3.8.7板材的吊装严禁直接用钢丝绳捆扎。

3.8.8操作人员应根据设计要求做好切割下料实动工时的原始记录

3.8.9加工单元配套完工后,需将分段切割加工资料、草图、盘片、板图等资料文

件保管好,以防散失。

3.8.10切割中心应认真落实处理好切割残余边材及割渣,应预先采取切实有效的措施,定时、定期清除残渣,确保切割平台的平整度。

4 船体分段结构建造

4.1双层底分段(双壳油船舷侧分段建造相同)

4.1.1工艺要求

4.1.1.1拼板时以肋骨检验线、板端部对合线为准,误差w 1mm

4.1.1.2纵骨、纵桁以对合线为准安装,误差w 1mm

4.1.1.3中组立时分段主尺度、构件垂直度符合Q/SWS60-001.2-2003《船舶建造

质量标准建造精度》。

4.1.1.4大组立时分段四周内外底板垂直度和内、外纵骨垂直度,误差w 4mm

4.1.2工艺过程

4.1.2.1建造方法:以内底为基面反造,外场翻身,与外板正态合拢;对艏艉部有曲面外板的分段,采用以内底为基面反造,待外底纵骨定位后,外板反贴,装焊定位,外场翻身,然后内部构架焊接。

4.1.2.2胎架形式:内场由平直中心流水线生产或采用支柱式胎架,外场采用水平搁墩或水平胎架。

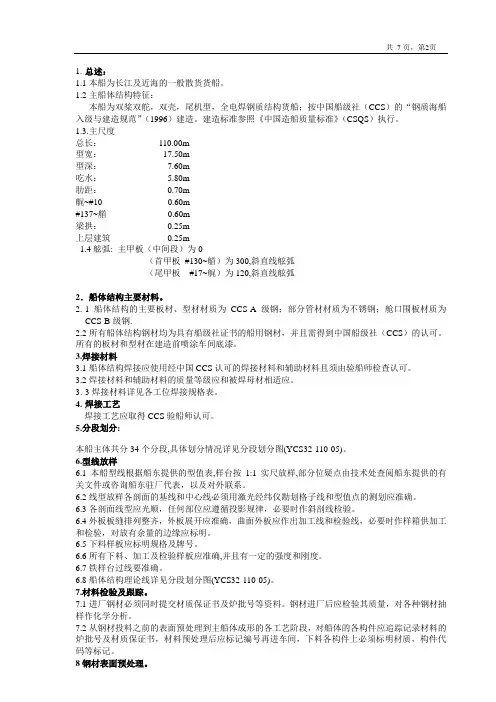

4.1.2.3 工艺操作程序(以典型平行舯体双层底分段为例)

4.2单底分段(甲板分段相同)

421 工艺要求

4.2.1.1拼板时以肋骨检验线、板端部对合线为准,误差w 1mm

4.2.1.2纵骨、纵桁以对合线为准安装,误差w 1mm

4.2.1.3分段主尺度符合Q/SWS60-001.2-200《船舶建造质量标准 建造精度》

4.2.2工艺过程

4.2.2.1制造方法:正造。

4.2.2.2胎架形式:由平直中心流水线生产或采用支柱式胎架。 4.2.3工艺操作程序:

构件小组

内场平直中心

外场平台区

-------------------- J
