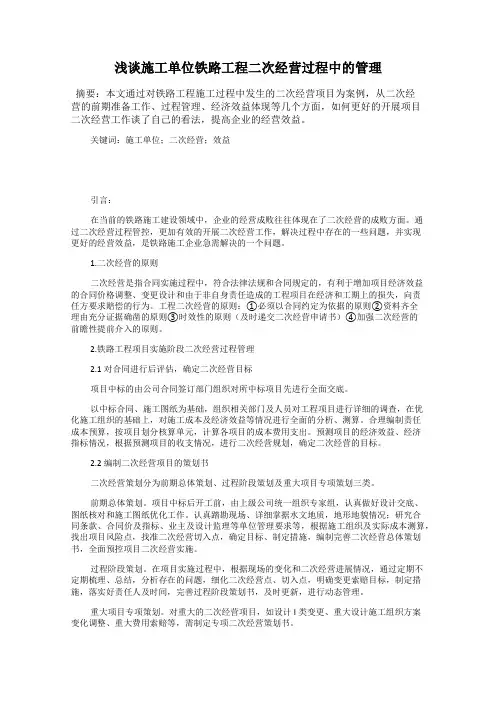

浅谈施工单位铁路工程二次经营过程中的管理

浅谈施工单位铁路工程二次经营过程中的管理

浅谈施工单位铁路工程二次经营过程中的管理摘要:本文通过对铁路工程施工过程中发生的二次经营项目为案例,从二次经营的前期准备工作、过程管理、经济效益体现等几个方面,如何更好的开展项目二次经营工作谈了自己的看法,提高企业的经营效益。

关键词:施工单位;二次经营;效益引言:在当前的铁路施工建设领域中,企业的经营成败往往体现在了二次经营的成败方面。

通过二次经营过程管控,更加有效的开展二次经营工作,解决过程中存在的一些问题,并实现更好的经营效益,是铁路施工企业急需解决的一个问题。

1.二次经营的原则二次经营是指合同实施过程中,符合法律法规和合同规定的,有利于增加项目经济效益的合同价格调整、变更设计和由于非自身责任造成的工程项目在经济和工期上的损失,向责任方要求赔偿的行为。

工程二次经营的原则:①必须以合同约定为依据的原则②资料齐全理由充分证据确凿的原则③时效性的原则(及时递交二次经营申请书)④加强二次经营的前瞻性提前介入的原则。

2.铁路工程项目实施阶段二次经营过程管理2.1对合同进行后评估,确定二次经营目标项目中标的由公司合同签订部门组织对所中标项目先进行全面交底。

以中标合同、施工图纸为基础,组织相关部门及人员对工程项目进行详细的调查,在优化施工组织的基础上,对施工成本及经济效益等情况进行全面的分析、测算。

合理编制责任成本预算,按项目划分核算单元,计算各项目的成本费用支出。

预测项目的经济效益、经济指标情况,根据预测项目的收支情况,进行二次经营规划,确定二次经营的目标。

2.2编制二次经营项目的策划书二次经营策划分为前期总体策划、过程阶段策划及重大项目专项策划三类。

前期总体策划。

项目中标后开工前,由上级公司统一组织专家组,认真做好设计交底、图纸核对和施工图纸优化工作。

认真踏勘现场、详细掌据水文地质,地形地貌情况;研究合同条款、合同价及指标、业主及设计监理等单位管理要求等,根据施工组织及实际成本测算,找出项目风险点,找准二次经营切入点,确定目标、制定措施,编制完善二次经营总体策划书,全面预控项目二次经营实施。

二次经营管理实施细则

二次经营管理实施细则

二次经营管理实施细则第一章总则第一条为提高公司各项目二次经营创收能力,调动各级管理人员二次经营工作的积极性,建立激励机制,结合公司实际,制定本实施细则。

第二条二次经营是指施工企业在项目建设施工过程中基于《工程施工承包合同》条款约定和组成文件为基础 ,实施合同外获取合理收入的管理行为。

即:依据合同条款和施工过程中的各类变化所产生的新增工程、变更设计、调价调差、补偿索赔等在合同外获取经济补偿的行为。

第三条本实施细则适用公司国内所有工程项目。

海外项目另行制定二次经营实施细则。

第二章组织机构及职责第四条公司组织机构及职责一、公司二次经营领导小组公司成立以总经理任组长,分管成本工作的副总经理任副组长,由成本管理部、工程管理部、物资管理部、设备管理部、运输技术部、财务管理部等部门负责人为组员的二次经营领导- 1 -小组。

公司二次经营领导小组办公室设在成本管理部,由成本管理部负责公司二次经营日常管理工作。

二、公司二次经营领导小组主要职责1.收集国家相关部委、行业有关二次经营政策信息,并在公司内网进行发布;宣贯股份公司、集团公司有关二次经营工作制度,完善公司二次经营管理制度,确定二次经营的重大事项,指导公司各项目二次经营工作,负责协调铁路总公司鉴定中心相关工作。

2.负责构建公司二次经营管理体系和相关业务培训工作。

3.指导并审批各项目《二次经营目标策划书》,按年度下达公司二次经营目标计划。

4.组织、检查、指导、评比公司各项目二次经营工作,推广二次经营工作先进经验。

5.负责收集、审核、整理项目二次经营资料,定期发布二次经营通报,同时按期上报集团公司二次经营日常报表。

6.审核项目部上报的年度二次经营奖励资料,公司总经理办公会通过后进行下发。

第五条项目部组织机构及职责一、项目部二次经营工作小组组长:项目经理副组长:项目主管工经部副职领导组员:工经部、工程部、物机部、运技部、财务部、安- 2 -质部、综合办公室等部门负责人,项目部二次经营日常工作由工经部负责。

项目策划书编制步骤(共6篇)

项目策划书编制步骤(共6篇)

项目策划书编制步骤(共6篇)第1篇:项目总体策划书编制说明项目总体策划书编制说明1.工程概况2.项目策划书的编制2.1 工程基本情况:工程概况,质量目标,主要施工项目及工程量,合同工期及控制性工期要求,质量、安全要求,环境保护及文明施工要求及现场施工条件等。

2.2 组织机构及岗位职责:机构是由领导机制,部门设置,层次划分,规章制度,信息管理系统等构成的有机整体,一个合理有效的组织机构为框架所形成的权力系统,责任系统,利益系统,信息系统是实现施工项目管理及实现最终目标的组织保证。

2.3 项目目标:①质量目标及分解目标②环境目标及分解目标③安全目标及职业健康安全目标分解目标④工期目标⑤现场管理目标⑥经营管理目标(成本控制目标,物资及机械消耗,劳务费、管理费、咨询费、洽商指标分解) ⑦科技研发目标包括QC成果及工法课题等⑧CI目标。

(其中质量目标,工期目标,经营管理目标通称“三大目标”他们的目标值主要由合同界定,彼此之间存在互相联系和制约的关系)2.4 施工方案及流程:对项目主要施工技术方案,关键线路及主要工法施工流程,拟提出的设计优化及设计变更等内容进行简明扼要的概述型描述,施工技术方案和流程策划既有利于进行技术和施工资源的准备工作,又有利于施工进程合理开展和现场合理规划,应兼顾合理性和经济性,全面分析综合考虑,科学编制。

2.5 工程施工策划:工程施工策划章节应按照施工合同要求并结合项目部实际阐明项目管理模式,工程自营及分包规划,主要材料设备供应,主要机械配备,施工技术管理,测量,试验及试验计划,关键及特殊过程等.2.6 项目风险,施工特性辨识及应对措施:对项目风险施工特性进行辨识评估,并制定相应应对措施,项目风险应重点对控制性周期,项目经营前景及施工安全状况等方面内容进行表达和评估。

2.7 质量、安全和环境保证措施:质量保证措施必须明确工程质量管理的要点及控制措施,内容应包括质量标准的采用,质量通病的防治措施及质量保证制度和措施等,安全保证措施应明确安全教育培训制度,例会制度,巡查制度及事故易发点(重大危险源)控制措施等.2.8 工期保证措施:根据“项目风险施工特性辨识及应对措施”中对工程控制性工期的风险评估,有针对性地提出具有可操作性的工期保证措施,工期保证措施主要是对工期压力较大的关键线路和极易转化为关键线路的分布分项工程或施工工序提出工期保证措施,从施工技术优化生产资源投入及工程管理力量等方面进行保证.2.9 现场管理策划:现场管理策划主要是结合工程实际对常规工程现场管理进行优化,形成高效的现场管理体制,工程现场管理岗位及职责应重点明确,现场管理策划应遵循以下方面,①经济原则,把经营要素分解到现场管理具体措施之中,②科学原则,现场重点清晰明了,现场布置科学合理,现象资源高效利用,现场施工流畅运行.③标准原则,规范化,标准化及制度化是现场管理有序的标准,有利于克服管理主观随意性,有利于形成现场管理的统一意志.2.10 经营管理策划:此部分需对主要管理模式进行说明,对项目经营形式进行评估,经营评估需进行大量细致的经营基础工作,主要包括项目自营及分包,管理费、人工费、变更索赔、材料成本分析及单价分析等,形成经营管理工作组织机构及制度,制定成本控制措施。

二次经营 策划书

二次经营 策划书

·目录1. 二次经营前期工作准备 (1)1.1工程总体概况 (1)1.2重点工程概况 (1)1.3现场施工条件调查 (2)1.3.1 地形地貌 (2)1.3.2 水文、地质条件 (2)1.3.3 交通、通信 (3)1.3.4 沿线建筑材料分布 (3)1.3.5 沿线水源、电源、燃料等可利用资源情况 (5)2. 二次经营管理组织机构及职责划分 (6)2.1二次经营管理组织机构的建立 (6)2.2二次经营工作职责划分 (6)2.2.1 组长及副组长主要工作职责 (6)2.2.2 二次经营成员职责 (7)3. 二次经营工作策划 (10)3.1二次经营总体思路 (10)3.2业主、设计、咨询、监理单位沟通配合 (11)3.3合同环境分析 (11)3.3.1 招投标、合同资料交底、研究 (11)3.3.2 合同价款调整、对承包商行为的限制等条款 (13)3.4主要施工方案策划 (13)3.4.1 路基工程 (13)3.4.2 路面工程 (13)3.4.3 桥涵工程 (14)3.5合同索赔策划 (14)3.6主要物资供应策划 (15)3.7大型机械设备策划 (15)4. 二次经营目标 (16)5. 二次经营保证措施 (16)5.1制定完善二次经营管理办法,重视二次经营策划 (16)5.2增加二次经营人员,稳定二次经营队伍, (17)5.3利用自身优势,提高二次经营成果 (17)5.4把握时机,及时完善资料 (17)二次经营前期工作准备工程总体概况重点工程概况红石牡丹江大桥红石牡丹江大桥横跨牡丹江,位于峡谷中,地势较陡高差大,南岸悬崖陡壁,高差约30多米,施工条件非常恶劣。

牡丹江常年施工水位标高408米,水深大约6m,大桥8#、9#、10#、11#墩位于河水中,9#、10#墩承台底标高403米,位于水下5米处,且10#墩位于深水区。

北岸河滩为常年冲积形成,地质较差。

桩基和承台施工难度大是本桥的特点。

项目二次经营策划书

项目二次经营策划书

项目二次经营策划书项目二次经营策划书篇一:WASGZ项目二次经营策划书XX0123修中铁航空港建设集团望安高速公路WASGZ合同段二次经营策划书指挥部计划合同部 XX年1月20日目录一、工程概况 ................................................ ... 3 二、二次经营切入点 (4)三、制定二次经营目标 ........................................... 4 四、二次经营组织体系........................................... 5 五、指挥部职责 .................................................5 六、分部职责 ................................................ ...6 七、二次经营工作程序及方法 ..................................... 8 八、保证措施 .................................................. 12中铁航空港望安高速公路 WASGZ合同段二次经营策划书一、工程概况望安高速公路施工总承包工程按设计院划分的单元共18个专业标段(其中:土建标除T4外9个、路面标2个、交安标1个、房建标1个、绿化标2个、交通机电标3个)。

土建第4标段提前招标由其贵州桥梁集团施工外,我单位与贵州公路集团联合体中标承建所有管段工程(其中贵州公路承建第9、10土建标和第12路面标),线路全长,合同总价为亿元。

按项目办要求设置项目部、项目分部、工区三级管理机构,目前项目部下设四个项目分部,其中第一分部为土建T1、T2、T3标分3个工区(一公司施工);第二分部为土建T5、T6标分2个工区(二公司施工);第三分部为土建T7、T8标分2个工区(四公司施工);第四分部为土建T9、T10标分3个工区(贵州公路施工)。

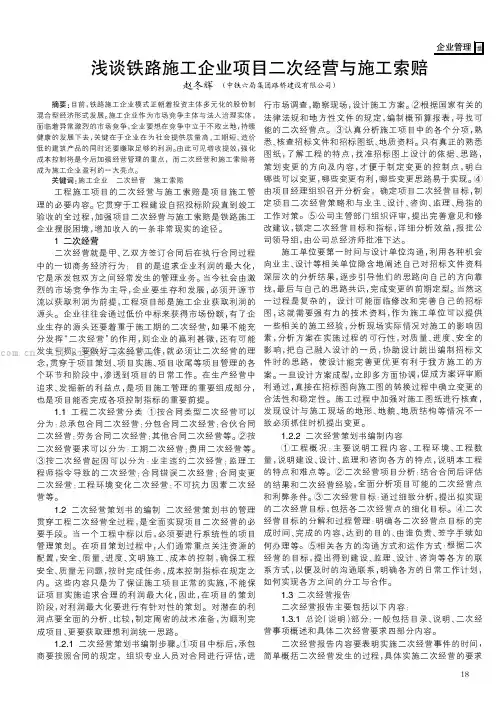

浅谈铁路施工企业项目二次经营与施工索赔

浅谈铁路施工企业项目二次经营与施工索赔

浅谈铁路施工企业项目二次经营与施工索赔赵冬辉(中铁六局集团路桥建设有限公司)摘要:目前,铁路施工企业模式正朝着投资主体多元化的股份制混合型经济形式发展。

施工企业作为市场竞争主体与法人治理实体,面临着异常激烈的市场竞争,企业要想在竞争中立于不败之地,持续健康的发展下去,关键在于企业在为社会提供质量高、工期短、造价低的建筑产品的同时还要赚取足够的利润。

由此可见增收提效,强化成本控制将是今后加强经营管理的重点,而二次经营和施工索赔将成为施工企业盈利的一大亮点。

关键词:施工企业二次经营施工索赔工程施工项目的二次经营与施工索赔是项目施工管理的必要内容。

它贯穿于工程建设自招投标阶段直到竣工验收的全过程,加强项目二次经营与施工索赔是铁路施工企业摆脱困境,增加收入的一条非常现实的途径。

1二次经营二次经营就是甲、乙双方签订合同后在执行合同过程中的一切商务经济行为;目的是追求企业利润的最大化,它是承发包双方之间经常发生的管理业务。

当今社会由激烈的市场竞争作为主导,企业要生存和发展,必须开源节流以获取利润为前提,工程项目部是施工企业获取利润的源头。

企业往往会通过低价中标来获得市场份额,有了企业生存的源头还要着重于施工期的二次经营,如果不能充分发挥“二次经营”的作用,则企业的赢利甚微,还有可能发生亏损。

要做好二次经营工作,就必须让二次经营的理念,贯穿于项目策划、项目实施、项目收尾等项目管理的各个环节和阶段中,渗透到项目的日常工作。

在生产经营中追求、发掘新的利益点,是项目施工管理的重要组成部分,也是项目能否完成各项控制指标的重要前提。

1.1工程二次经营分类①按合同类型二次经营可以分为:总承包合同二次经营;分包合同二次经营;合伙合同二次经营;劳务合同二次经营;其他合同二次经营等。

②按二次经营要求可以分为:工期二次经营;费用二次经营等。

③按二次经营起因可以分为:业主违约二次经营;监理工程师指令导致的二次经营;合同错误二次经营;合同变更二次经营;工程环境变化二次经营;不可抗力因素二次经营等。

项目二次经营创效策划书

项目二次经营创效策划书

月兰客专AIYY-X合同段二工区二次经营策划书XXXXXX局月兰客专XXX段项目经理部二工区XXXX年七月十日二次经营创效策划书一、工程概况月兰客专AIYY-2标段二工区,位于XXX省达拉市无量区,起讫里程DK724+000~DK733+516,全长9.516km。

线路自鳗鱼坪隧道内(DK724+000)引出,跨月白大沟、至无量山隧道(DK733+516)处。

主要工程项目有隧道9.4509km/2座(其中包括鳗鱼坪隧道2.1479km、无量山隧道7.303km);中桥70.2m/1座。

整个工区全部为桥隧工程。

本项目主要控制工程为鳗鱼坪隧道和无量山隧道。

合同投资4.68亿元(局分割投资)合同工期:2013年2月1日~2017年12月31日建设单位:房筛铁路月达有限公司设计单位:XXXXX勘察设计院集团有限公司监理单位:XXX省肯达建设工程咨询有限公司施工单位:XXXXXX局集团第X工程有限公司二、工程项目施工特点(一)工程的主要特点及难点:1.本管段线路位于瑙头山与西黄岭北麓中低山区,海拔在1017~1966m之间,区内地形陡峻,基岩裸露,沟谷狭窄,局部地段人迹罕至,交通困难,相对高差100~800m。

2. 该段线路隧道进出口多存在轻微的危岩落石,对隧道工程有一定影响。

3.管段内围岩主要为花岗岩,以Ⅱ、Ⅲ级围岩为主。

4.施工便道长,分别为11km和9km,穿越多个村庄,施工干扰大。

5.地处XXX省经济发达地区,地方经历多条铁路及高速公路的施工,地方关系复杂。

6.鳗鱼坪隧道出口、无量山隧道进口和月白大沟中桥位于月白大沟里,距离现有村庄道路5公里,距离国道11公里,鳗鱼坪隧道出口、无量山隧道进口共修建13座便桥,便道位于两山之间,道理狭窄,坡度较大,交通极其不便;场地狭窄地势陡峭,建设条件困难。

7. 本标段穿越小陇山国家森林保护区,沿线生态环境十分脆弱,施工对环境影响较大,必须采取严格的环保、水保措施。

2014-2015剥离工程二次经营策划书

2014-2015剥离工程二次经营策划书
(三)继续全过程做好变更设计策划工作。
中铁十九局集团第一工程有限公司
大唐锡矿项目部
2014年7月20日
一、工程概况
(一)、工程范围及主要工程量
工程范围:土方及石方施工项目、道路平整和维护、洒水降尘。主要工程内容:包括采装、运输、排弃土岩方以及辅助作业;包括修筑和形成采场、排土场坡道、道路等的机械施工;包括剥离现场所使用的采场主干线、排土场主干线、采场工作面道路、排土场工作面道路的平整、散堆清理等工作,道路维护以及现场洒水降尘等工作。
1、尽量保持分管领导、项目总工和变更索赔管理人员的稳定,不随意更换,以保证各项工作的连续性。
2、加强专业人员的业务技能。基础资料的准备具有很强的的政策性、技术性和业务性要求,变什么怎么变需要专业人员来确定;善于广借高层领导、执法部门、技术权威等方面之力;申报变更索赔要及时,尽可能在过程中解决;要先易后难,逐项解决问题,容易达成一致意见的先解决,争议大的往后放;个性问题要努力先解决,共性问题要同反映同进退;要化虚为实,确保能够经得起审计、财政审查和执法检查的检验。及时签订补充合同和完善资料的要完善资料,以免给将来埋下经济和政治上的重大隐患。
五、二次经营工作基本指导原则
(一)找准有利突破口
根据合同“10.1.3提升高度单价调整值Ph1,当提升高度H≤50m时,Ph1=0.015元/m3·m;50m<H≤60m时,Ph1=0.016元/m3·m;60m<H时,提升高度每增加10m,Ph1值在0.016元/m3·m基础上增加0.002元/m3·m,即当60m<H≤70m时,Ph1=0.018元/m3·m,以此类推。”分析:
3、充分利用集团公司二次经营专家组、计划合同部的业务优势、经验优势和人脉资源,做好变更索赔工作。
(三)定期召开二次经营会议,总结经验,分析形势,改进思路,形成精诚团结的工作机制。

项目二次经营创效策划书(示范文本)

项目二次经营创效策划书(示范文本)

项目名称二次经营创效策划书中铁十三局集团第五工程有限公司***分公司****项目部二O年月日二次经营创效策划书一、工程概况(结合具体项目进行修订)***标段,位于***,起讫里程DK***-DK***,全长***km。

主要工程项目有隧道***m/***座;大桥***m/***座;中桥***m/***座,涵洞***m /***座;区间土石方***万方;铺轨***km。

其中桥隧占比***%。

本项目主要控制工程为***。

合同投资***亿元合同工期:***年***月***日-***年***月***日。

建设单位:设计单位:监理单位:施工单位:中铁十三局集团***工程指挥部(或项目经理部)二、项目投标报价情况(结合投标时的具体情况进行说明)本项目采用的是铁道部招标文件范本、初步设计总价承包合同。

投标报价编制有关说明如下:(一)编制依据1、铁建设[2006]113号文:关于发布《铁路基本建设工程设计概算编制办法》(简称“113号文”)2、铁建设[2006]129号文:关于发布《铁路工程建设材料预算价格》”简称“129号文”。

3、铁建设函[2008]105号:《关于发布铁路工程建设2007年度辅助材料价差系数的通知》。

4、经规定额[2010]1号:关于发布《铁路工程建设2009年12月主要材料价格信息的通知》5、铁建[2006]129号文:关于发布《铁路工程施工机械台班费用定额》的通知(简称“129号文”)。

6、铁建设[2008]26号文:《关于补充铁路基本建设工程设计概预算综合工费类别划分的通知》。

7、铁运[2006]250号文:《铁路货物运价规则》。

8、《铁路工程工程量清单计价指南》(土建部分)。

9、招标文件,施工设计图纸,补遗书,现场勘察、调查资料,工程量清单及本单位施工组织设计和现行的技术规范、验收规范等。

(二)有关费用说明1、安全生产费按铁建设[2007]139号文“关于执行《高危行业企业安全生产费用财务管理暂行办法》有关问题的通知”中规定,按建筑安装工程费的***%计列。

项目二次经营策划书

项目二次经营策划书

项目二次经营策划书篇一:二次经营策划书二次经营策划书华东汽车城室内精装修工程属于办公楼装修性质,11F—20F为一般的办公区域,21F、22F为老板办公区域,电梯厅墙壁地面采用石材,卫生间墙地面采用瓷砖,过道天花为石膏板吊顶,办公区域玻璃幕墙采用铝扣板,地面是架空地板上为铺地毯、墙面乳胶漆。

19F、20F屋顶花园绿化工程隐脉所设分包施工。

整个施工面积约45999M ,造价约1000万,合同工期要求是2021年8月30号。

一,项目评估重点和难点(1)预估工程款支付缓慢,标准层现场签证难度大些该项目是公司与该业主合作的第一个项目,经项目部进行调查研究后发现,业主与公司签订的施工合同条款对我们非常苛刻,属“包干“性质的份额较大,同时项目部从总包单位及其他先期进场单位那里了解到,业主方对于工程款的支付比较缓慢,资金链衔接不上,且对于工程变更和现场签证都牵制工程的非常严格,内容现场管理的业主无权对变更内容给予确认,如果按照正常情况施工、结算,项目部几乎无利润可言,由此,项目”二次经营“工作必须里韦县。

(2)工期紧张,业主在延误工期的惩罚条款苛刻项目部管理人员于6同月上旬进场进行施工前期准备,但是合同工期是5月20号到8月30号,且进场后项目部发现施工现场混乱,多家施工单位在内施工,其中幕墙施工尚未结束,强、弱电工程、空调工程、消防工程、管道安装工程等均在施工,总单位名称包单位的砌筑粉刷尚在进行,而且据了解总包单位的竣工间隔也在8月30,由此。

可预见的施工是在项目施工过程中会,我联营公司的工期必定受其他相关施工单位的制约和相应影响。

另一方面,项目合同中,有很多材料是甲供材料和甲指乙供材料,因此工程进度工期也将会受到甲方材料供应的制约。

(3)关于21F、22F老板层装修仅是暂定价,整个项目运作的成功与否,赢利的大小很大情况取决于项目部对21F、22F的运作(材料样品的确认和选择,以及材料价格和工程量的确认)。

MTO项目经营策划

MTO项目经营策划

宁夏宝丰能源集团有限公司废气回收综合利用制烯烃MTO项目二次经营策划书一、工程概况宁夏宝丰能源集团有限公司焦化废气综合利用制烯烃项目总投资141.5亿元,生产规模为年产60万烯烃,其中聚乙烯30万吨/年、聚丙烯30万吨/年。

其工艺流程为:原料甲醇首先预热到260℃后进入固定床绝热式预反应器,采用高活性、高选择性的催化剂将75%甲醇转化为二甲醚和水。

然后,反应物流继续预热到470℃,进入第1台反应器,并加入少量蒸汽(0.3kg/kg—0.8kg/kg),99%以上的甲醇和二甲醚得到转化。

反应物流通过第2和第3台反应器继续反应。

最后,反应混合物冷凝,并分离气体产物、液体有机物和水。

气体产物经压缩移出痕量的水、CO2和二甲醚后,进一步精制分离出产品丙烯、汽油组分和燃料气。

我国能源和资源消耗量大幅增长,石油消费量仅次于美国位居世界第二,对外依存度超过50%。

鉴于我国“富煤、缺油、少气”的资源现状,MTO工艺开辟了由煤炭或天然气生产基本有机化工原料的新工艺路线,是最有希望取代传统的以石油为原料制取烯烃的路线,也是实现煤化工向石油化工延伸发展的有效途径。

本项目包括废气回收综合利用烯烃分离装置、中控室等工程,以上工程施工设计范围内土建、安装工程(含机、电、仪、工艺管线安装调试、需现场制作的非标设备、防腐保温、清洗吹扫、单机试车及联动试车等)。

主要实物工程量:钢筋混凝土22000 m3,钢结构7000t,工艺管道210000m,工艺设备11146/417(t /台),电缆655000m,桥架200 t,电仪设备6500台/件,灯具2365套。

核心设备是:第一丙烯精馏塔(6500*50070*38),重量605 t;第二丙烯精馏塔(7600*88500*36/66/48),重量1286t,产品气压缩机(离心式4级LP:46M6I2 HP:32M5/3I),丙烯制冷压缩机(离心式3级56M10-8)。

本项目参建队伍拟定在公司范围内的直属施工队、劳务队或与公司长期合作且实力强、信誉好的队伍中选定,以分包形式参与项目建设。

谈工程项目的二次经营工作

谈工程项目的二次经营工作

二次经 营工作 作一 些 阐述。
整 理 的 要求 等 :⑤ 由项 目负责 人 组织 召 开 分析 会 ,专 题研
1二次 经营 策划 书的编 制
究策 划 书 的 内容 ,确定 项 目二 次经 营 目标 ,制定 项 目二次
二 次经 营 策划 书 的编 制 应遵 循 “以合 同为依 据 、不 以 经营 策略和 与业 主、设计 、咨询 、监理 、的工作 对策 。
的损失 ,向责任 方要求 赔偿 的行为。二次经 营是 一种理 念 , 点 :④ 对照 施工 组织 设计确 定 二次 经营事 项 的完 成时 间、
贯 穿 工程项 目管理 的全过 程和 各 个层面 ,本 文主要 就 项 目 责 任人 以及 达 到 的 目标 ,包括 有 关 方人 员签 字 、基 础 资 料
全面 实现项 目二次经 营 的必要手段 。二次经 营策划 书是结 咨询各方的特点,说明本工程 的特点和难点等 ;② 二次经
合合 同后评 估 编 制 的该 项 目 的结 果和 二次 经 营经验 ,全
内容 、需具 备 的基础 资 料 、需涉及 签 字的各 方人 员 、需建 立 面分析项 目可能的二次经营点和利弊条件 :③ 二次经营 目
合 同 为约束 ”的基 础 资料 收集理 念 ,全 方位 涵 盖 二 次经 营 1.2 二 次 经 营策 划 书 编制 内容 :(1)工 程概 况 :主 要 说
事 项 二次 经营 策划 书 的管理 贯穿 工程 二次 经营 全过 程 ,是 明工程 内容 、工 程环境 、工 程数量 ,说 明建 设 、设计 、监理 和
的治 理 规则 ,而 只是通 过 一个 投资 流程来 获 取有 战略 意 义 任何 企 业要 想 取得 lT应用 与业 务 的战 略 成功 ,都 不

销售二次经营策划书

销售二次经营策划书

销售二次经营策划书一、背景现如今,市场竞争日趋激烈,企业需要寻找新的机会来增加销售和利润,而二次经营是一个有效的策略。

二次经营是指通过销售附加产品或服务来增加客户价值和销售额的过程。

本文档旨在提供销售二次经营的策划方案。

二、目标1. 提高客户满意度:通过提供附加产品或服务,增加客户的满意度和忠诚度。

2. 增加销售额:通过二次经营策略,实现销售额的增长。

3. 扩大市场份额:借助二次经营策略,吸引更多的潜在客户,进一步扩大市场份额。

4. 提高利润:通过销售附加产品或服务,提高企业的利润水平。

三、策略1. 产品包装优化:改进产品包装设计,使其更有吸引力,增加二次购买的意愿。

2. 深化客户关系:通过有效的客户关系管理,增加与客户的互动,了解其需求,为其提供定制化的附加产品或服务。

3. 促销活动:开展针对附加产品或服务的促销活动,如打折、赠品、优惠券等,吸引客户进行二次购买。

4. 增加经销商利润:为经销商提供合适的奖励机制,鼓励他们推广附加产品或服务。

5. 客户反馈与改进:及时收集客户反馈,不断改进附加产品或服务的质量和性能,以提高销售额和客户满意度。

四、实施计划1. 产品包装优化实施时间:第一季度- 设计新的产品包装方案- 制定产品包装改进计划- 实施产品包装改进计划2. 深化客户关系实施时间:全年- 建立客户关系管理系统- 培训销售团队,提高客户关系管理能力- 定期与客户进行互动,了解其需求3. 促销活动实施时间:第二、四季度- 制定促销活动计划- 准备促销物料- 开展促销活动4. 增加经销商利润实施时间:全年- 设计经销商奖励机制- 建立经销商培训计划- 定期培训经销商,提高其销售能力5. 客户反馈与改进实施时间:全年- 设计客户反馈收集机制- 定期收集客户反馈- 分析客户反馈,改进附加产品或服务五、预期结果通过以上策略和实施计划,预计可以达到以下结果:1. 提高客户满意度和忠诚度,增加重复购买率。

商务培训成果转化测试题

商务培训成果转化测试题

商务培训成果转化测试题一、单选题(共10道题,合计20.0分)1、(2.0分)项目商务策划工作的责任主体是() [单选题] *A.项目商务部B.公司商务部C.项目工程部D.项目部(正确答案)2、(2.0分)二次经营要以()为目标? [单选题] *A.增加金额B.快速施工C.价值创造(正确答案)D.安全质量3、(2.0分)经营开发阶段二次经营要以()为基础和工作落脚点。

[单选题] *A.设计概算(正确答案)B.施组优化C.方案优化D.变更设计4、(2.0分)《中铁隧道局集团工程项目二次经营策划书编制质量评比实施细则》(隧成本[2019]73号)要求项目二次经营策划书应由()共同编制,并组织评审。

[单选题] *A.项目经理管理团队B.公司商务部与工程部C.项目商务部与工程部D.项目“铁三角”人员(正确答案)5、(2.0分)()负责建立覆盖所有项目的变更索赔长效管理机制。

[单选题] *A.集团公司B.片区指挥部C.子、分公司(正确答案)D.公司商务部6、(2.0分)集团公司为合同主体的工程项目末次验工计价须报()审批后方可报建设单位履行验工计价程序 [单选题] *A.子、分公司商务部B.子、分公司总经济师C.子、分公司总经理D.集团公司(正确答案)7、(2.0分)项目商务经理作为()核心,要履行“商务创效直接责任人”职责 [单选题] *A.项目管理B.创效管理C.科技创效D.商务管理(正确答案)8、(2.0分)下列选项中属于签证事项() [单选题] *A.监理要求按设计修筑线外拦砂坝B.设计范围内塌方处理C.变更设计增加钻孔注浆(正确答案)D.按设计弃渣场位置施工,由于线路变化,实际运距超设计运距9、(2.0分)下列选项对隧道围岩级别变更表述错误的是() [单选题] *A.效益为先,技术方案服从于商务经济方案。

B.进度指标与围岩级别匹配,资源配置与投资匹配。

C.地质特征、物探预报、日志相互印证,遵循先量后价原则D.变更实施中先解决难点问题,再解决容易处理的问题(正确答案)10、(2.0分)某项目隧道开挖时有200米通过超前预注浆、加固掘进,钻孔采用了大功率钻机,将钻孔单价由50元/m调整为208元/m,变更取得了较理想效果。

二次经营总体策划

二次经营总体策划

西外环高速公路工程第十五标段二次经营总体策划书一、工程概况及总体目标1、工程概况中铁十八局集团第五工程有限公司承建滨海新区西外环高速公路第4-7标段(京津高速互通式立交、港城大道分离式立交、第九大街互通式立交、京津塘高速分离式立交)后张预应力小箱梁的预制及运输。

本标段设立两个梁场,共计提供1609片后张预应力小箱梁的预制及运输。

一号梁场共设臵70个预制梁台座,主要生产4、 5标段小箱梁,共计856片,其中4标376片、5标480片。

二号梁场共设臵36个预制梁台座,主要生产6、7标段小箱梁,共计753片,其中6标372片,7标381片。

变更增加预制小箱梁86片。

2、成本测算情况:本项目投标前成本测算利润1069万元,利润率6.02%;公司责任预算中本项目利润665万元,利润率3.8%。

3、二次经营总体目标:目前已完成变更索赔额932万元,完成产值6981万元,实现变更索赔率13.36%,实现变更索赔创效60万元。

还有延期索赔尚未批复。

二、组织机构二次经营领导小组:组长:赵磊副组长:鄢其彬成员:马全娟、熊涛、尚力、刘小磊、王丽萍、朱贵磊、李文建职能部门:计划部为二次经营工作的总牵头部门,工程部为变更设计的主要责任部门三、指导思路(一)、上场阶段:1、投标期间的不平衡报价情况及应对策略投标期间为了有利最终变更利润的增加,所以提高了钢筋及混凝土单价,且小幅降低了C50砼预制梁运输单价,在施工过程中,我项目根据运距及运送范围选择了不同运输单位,保证该项费用最终达到盈利。

2、招标文件和合同条款情况及应对策略(1)对已标价工程量清单中无适用或类似子母的单价,可在综合考虑承包人在投标时所提供的单价分析表或结合中标价格水平和市场行情的基础上,由监理人商定或确定变更工作的单价。

(2)在接到监理人发出的变更指示后,方可组织变更工程的实施。

本项目由于其预制梁生产的特殊性,所有设计变更均由所属桥梁标发生变更后由业主方及监理方相应下达。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

项目二次经营策划书编制纲要(讨论稿)项目二次经营策划书编制总的指导思想是:以确保安全质量为前提,以实现减亏增效、降低成本、方便施工为原则,以实用可行为标准,以真正指导业务工作的开展为目的。

项目二次经营策划书按照收集信息、研讨立项、资料编制、报批跟踪的管理环节,每一环节都要做到位。

一、落实“四级”管理体制,明确分工。

1.1成立领导小组1.2明确部门及工作人员业务分工1.3明确部门及工作人员涉外分工1.3.1对业主人员工作分工(铁路局局长/客专公司总经理、主管基建副局长/客专公司常务副总经理、建设处长/客专公司总工程师、铁路局下属建设单位指挥长/客专公司分指挥长、计划财务部、工程部、安质部、物资部、设备部、协调部)1.3.2对设计院工作分工(主管副院长、主管院副总工程师、项目总体、各业务处处长、主管副处长、主管副总工程师、所长、主管副所长、专线),同时兼顾施工图第三方审核单位与之对应人员1.3.3对监理工作分工(总监、副总监、主管验工计价工程师、驻地站长、各专业监理工程师)1.3.4对铁道部工作分工(铁科院、工程建设管理中心、工程设计鉴定中心、建设司、计划司、安监司、工程质量监督总站等)项目运作之初就要安排专人与上述人员取得联系,建立起不间断的定期拜访机制。

二、落实“四定”运行机制,规范操作行为。

2.1定方向2.1.1收集信息2.1.1.1经营信息移交2.1.1.1.1合同投资2.1.1.1.2主要工程内容及数量2.1.1.1.3联合体及业主指定分包情况2.1.1.1.4重难点工程分布及重难点工程施工组织设计情况,包括概算是否考虑充分等2.1.1.1.5项目盈亏分析:报价人员针对具体清单项目提出盈亏分析意见2.1.1.1.6合同风险提示:结合现场踏勘情况,分析工程施工中存在的各项风险,针对如何规避风险,如何化风险为效益提出合理化建议2.1.1.1.7业主及设计关系交底2.1.1.2设计信息2.1.1.2.1设计总体思路和原则、资金来源2.1.1.2.2初步(或施工图)设计鉴定中心审批意见及概算批复情况2.1.1.2.3概算编制原则及基础资料信息(基础单价、取费原则等)2.1.1.2.4概算编制费用考虑是否充足(注:对做增量还是减量的判断起关键作用)2.1.1.2.5特殊设计情况:新材料、新工艺等2.1.1.2.6当地自然资源情况2.1.1.2.7社会及自然环境情况(社会环境是否复杂,是否潜在施工干扰;地质条件是否复杂,是否具备更多的变更理由)2.1.1.2.8关键设计人员信息2.1.1.3业主信息2.1.1.3.1业主对投资控制的态度和权限2.1.1.3.2业主与部领导的关系及沟通能力2.1.1.3.3业主主要人员及权限2.1.1.4铁道部信息2.1.1.4.1相关专业负责人情况2.1.1.4.2铁道部分管领导情况2.1.2. 现场调查2.1.2.1社会环境:政府部门工作风气、民风民俗等2.1.2.2自然环境:地形地貌、环境保护等2.1.2.3地质条件:根据附近其他工程了解、实地调查2.1.2.4资源条件:料源料价情况、运输资源情况、设备租赁供应情况2.1.2.5现场变化:设计阶段至施工阶段现场发生的变化2.1.3.合同分析2.1.3.1合同条款分析:有利与不利合同条款分析,重点对可调整合同条款进行分析,确定二次经营工作方向。

2.1.3.2招投标文件分析:要提取对二次经营工作有利与不利的内容,要抓住有利规避不利。

2.1.3.3业主变更索赔管理办法:这是现场变更设计的关键性文件,办法是否有利,如何变通执行,也要认真分析,提出具体思路。

2.1.3.4业主验工计价管理办法:验工计价管理办法可以看出业主对投资控制的态度和意向,对变更索赔工作方向具有重大影响。

2.1.3.5业主其他各项管理规定2.1.4.成本分析2.1.4.1工程量清单分析:①工程量清单说明分析;②具体清单项目盈亏分析(要结合概算进行分析,要摸清子项构成及比例情况)。

2.1.4.2招标概算分析:结合《工程量清单计价指南》,认真分析概算中的差错漏碰,为检算做准备,也是提出变更索赔的重要依据(如钢筋含量与实际相差大等)。

2.2定策略通过上述收集信息、现场调查、合同分析、成本分析等程序,提出适合本项目的二次经营策略(分四阶段实施)。

2.3定制度2.3.1项目日常管理制度2.3.1.1例会制度2.3.1.2工作制度2.3.1.3保密制度2.3.1.4关键人员定期拜访制度2.3.2业务管理制度(执行集团公司制度)2.3.2.1变更索赔工作定期报表制度2.3.2.2经营资料移交交底制度2.3.2.3变更索赔跟踪落实和信息管理制度2.3.2.4变更索赔专家督导制度2.3.2.5变更索赔工作考核奖励办法2.4定完成时间三、落实“四参数”控制,实行“目标-成果-考核-奖罚”一体化管理。

3.1目标3.1.1总体目标:3.1.2按投资分解:合同金额、降造费、业主控制预备费、铁道部控制预备费3.1.3按项目分解:路基、桥涵、隧道等目标分解3.1.4按阶段分解:投标阶段、出图阶段、施工阶段、收尾阶段3.2成果3.2.1投标阶段和出图阶段:以进入施工图并经过核准的项目和数量为准3.2.2施工阶段和收尾阶段:以经过批复的变更设计批文和验工计价单为准3.3考核二次经营工作考核实行“四参数”控制,“四参数”分别为:变更索赔计划增加额、变更索赔计划收益额、变更索赔实际增加额、变更索赔实际收益额。

考核工作由集团公司、集团公司各区域指挥部、各子(分)公司、项目部、工区按管辖权限分别组织。

3.3.1集团公司负责对集团公司各区域指挥部、各工程公司、各铁路项目部实行年度考核;3.3.2各子(分)公司对所辖项目部实行年度考核;3.3.3各项目部对所辖工区按季度考核;3.3.4各工区对有功人员实行一事一奖制度。

3.4奖罚按集团公司“变更索赔工作考核奖励办法”执行。

四、落实“四阶段”策划,把握工作重点。

4.1投标阶段4.1.1在全线标段概算分劈时要提前介入,对意向中标的标段要增大标段的概算(或限价),主要是通过增加虚量或改变设计方案,如土方路基施工设计成石方爆破施工,利用方设计成借方,土石方调配调整,普通路基设计成特殊路基,普通桥梁设计成复杂桥梁,地质较好隧道设计成复杂地质隧道,普通砼设计成高性能砼等。

4.1.2对大临和过渡工程在投标前做好工作,尽量增大意向中标标段的工程量。

4.1.3招标工程量清单内容简化、数量做大。

4.1.4对不进入总价的单价要相对高报价。

4.1.5在允许的范围内,对工程造价影响大或后期可能增加工程数量的细目单价要提高报价。

对后期可能减少或不发生的工程量要降低报价。

4.1.6对有利于提前回收资金的项目要相对提高报价。

4.1.7对意向分包部分的工程相对采取低报价。

4.2出图阶段4.2.1施工图优化方向4.2.1.1减少机械设备及周转材料投入(通常做法有统一墩身坡比等)4.2.1.2用效益高的清单项目置换效益低的清单项目(比如兰新线1.0m钻孔桩变更为1.25m钻孔桩)4.2.1.3减少清单细目的子项工程数量,减少投入但不减少投资(比如隧道清单按围岩级别分类,可以在不改变围岩级别的前提下减少措施以及开挖衬砌工程量)4.2.1.4调减清单项目与计量无关的规格尺寸,以减少投入但不减少投资为原则(大西线桥梁桩基清单不分孔径,桩径由大变小)4.2.1.5实际必须发生的安全防护措施等要纳入施工图数量表(施工图解决的可能性要高于Ⅱ类变更设计)4.2.1.6尽可能增加不构成工程实体的工程虚量(在不增加成本的前提下增加收入的可能性)4.2.1.7施工图数量表正式出图前审核到位,减少施工图差错漏碰,包括在数量表中加入不易核实的虚量。

4.2.1.8如果可能在施工图优化时考虑预留Ⅰ类变更的条件。

……4.2.2施工图优化具体内容4.2.2.1征地拆迁……4.2.2.2区间路基工程……4.2.2.3站场路基工程……4.2.2.4桥梁工程……4.2.2.5涵洞工程……4.2.2.6隧道工程…………4.2.2.7大临及过渡工程……以优化方向为纲,用“施工图方案优化措施表”的形式体现,要反映出优化的具体内容、采取的措施、具体目标、责任人、跟踪对象、完成时间、实际效果等。

4.3施工阶段4.3.1施工图数量清理4.3.1.1施工图数量统计:在施工图已出但尚未出施工图数量表之前进行,应该由工程部和计划部共同完成。

4.3.1.2施工图数量差、错、漏、碰统计:实际计算的施工图数量与设计施工图数量表中的数量进行对比,把差错漏碰少计数量报业主与设计单位要求更正。

4.3.1.3施工图量差:核准的施工图清单数量与合同清单数量对比,计算出施工图量差,并制定施工图量差风险应对策略:正量差包干则争取获得额外计量(通过新增或签订补充合同或Ⅰ类变更),负量差争取不扣减合同额(要注意尽量不要形成负Ⅰ类变更)或在风险包干费中扣减,然后再用其他内容补计冲减。

4.3.1.4施工图检算:检算消化的第一个是施工图量差;第二个是一般的条件变化,细小的设计变化,新增工程子目(清单子目项下),运距变化等。

全力做大施工图检算,把招标概算考虑不足的内容,以及施工图差错漏碰少计内容全部纳入。

----招标概算考虑不足的内容,但有把握走新增或者Ⅰ类变更的就不入检算,在检算时可以提出来。

4.3.1.5施工图新增工程:施工图中如增加了原合同没有的项目,则应积极申请纳入新增工程单独增加投资,不入投资检算,纳入合同外新增。

4.3.2Ⅰ类变更设计:结合工程具体实际,通过合同分析提出Ⅰ类变更策划及实施方案:根本出发点是创效,但在实施过程中要从完善功能、保证安全质量、标准变化、地质原因、现场条件变化、地方要求等方面寻找理由,只要理由充分就要制定详细的实施方案,全面攻关,不屈不挠。

4.3.3Ⅱ类新增工程:对于因地方原因、业主及接收单位原因、标准变化、环保水保、岩溶整治、三改工程等原因增加的且原设计没有考虑的项目,要全力争取以新增工程为由增加合同外金额。

4.3.4 Ⅱ类变更设计:4.3.4.1在风险包干的前提下:a、为确保安全质量、完善功能而增加工程量的变更,要加大虚量,但要把实际需要发生的工程量控制在低限。

b、在确保安全质量的前提下,通过主动策划多做减少工程量和减少投入的Ⅱ类变更。

4.3.4.2在非风险包干的前提下:a、对于盈利的项目做增量变更;b、对于亏损的项目做减量变更,减量变更施工过程尽量不报计价或晚报计价;c、多做虚量变更。

4.3.5价差计算即使是不予调整的价差也要计算准确,做到心中有数4.3.5.1甲供料调差4.3.5.2外来料调差4.3.5.3油燃料调差4.3.5.4道碴调差4.3.5.5水电价差、火工品、地材价差、人工费价差、临时用地价差4.3.6费用索赔4.3.6.1招标概算重大遗漏费用索赔4.3.6.2概算中未计列的其他征地拆迁费补偿4.3.6.3其他额外增加费用索赔等(冬季施工、高原、风沙等增加费用)4.3.6.4保险理赔4.3.7投资梳理施工阶段及时进行投资梳理,掌握费用实际发生情况,并准备相应支撑证明资料,为概算清理做好准备工作。
