第一部分,抵消生产在制对计算的影响;

第二部分,生产任务外的新《生产计划》的需求。

○2录入《产品预测单》:打开“产品预测单新增”后,光标放在在“物料代码”列按“F7”键,会出现机型选择界面。按顺序选择所需要的机型,回车确认即可实现机型录入; ○3确定日期:

定义:预测开始日期:指预测需求开始的日期。 预测结束日期:指预测需求结束的日期。

要求:1、“预测开始日期”即物料的要求到货日期(必须晚于运算的开始日期); 2、“预测截止日期”必须晚于“预测开始日期”,但不应超过一周。 ○4将该批次的信息填入备注栏(XX 月生产计划)。

(三)、说明:

通过MRP 运算《生产计划》时,《产品预测单》至少应录入两部分:

预测单

数据来源

计算方法

1、抵消原有生产任务 ERP 系统《生产任务单》中“下

达”状态的单据 计划生产台数-已入库台数

2、新生产计划需求 新签批的《生产计划》

即《生产计划》需生产台数

a、新增《生产计划》对应批次,是为满足下月计划需求:

产品预测单台数=《生产计划》需求台数;

b、录入在制的生产批次,是为了运算时系统抵消未完成批次的需求

在制的批次的产品预测单台数=原计划生产台数-入库台数;

(四)、注意,录入需求的《产品预测单》时,必须将无效的《产品预测单》关闭,防止混淆。、核实计算参数

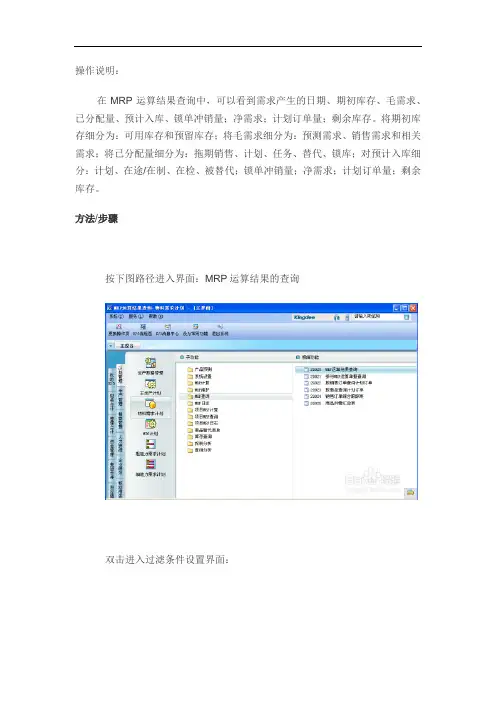

确定计算参数(位置:计划管理--物料需求计划--系统设置—MRP计算方案维护)。具体如下:○1计算方案为MTS1(SYS);需求来源为来自产品预测单。如下图所示:

○2净需求数量=(净需求-现有库存+安全库存-预计入库量+已分配数量)。如下图所示:

○3投放参数按采购负责人分类。如下图所示:

○4仓库参数:原材料、标准件、零件、辅料仓。如下图所示:

○5启用锁单冲销算法。如下图所示:

、开始运算运算步骤

(一)、首先,打开“MRP计算”(位置:计划管理--物料需求计划--MRP计算--MRP计算)。界面如下图,直接点击“下一步”;

(二)、MRP运算预检查:包括“BOM单嵌套检查”、“BOM单完整性检查”、“低位码维护必须维护”。分别点击检查,完成后退出即可。全部检查完成后点击下一步。如图:

(三)、MRP运算方案参数。如下图:

说明:a、运算编号:系统默认,不可更改;

b、开始日期:是系统计算结果的最早的开始日期。

因此,“开始日期”必须早于产品预测的“预测开始日期”,并晚于操作者本人处理完单据的完成日期。(一般为计算的当前之后3天左右)

点击

c、选择已设定好的运算方案(即所讲计算方案为MTS1(SYS))。

d、完成后点击下一步。

(四)、MRP运算需求的获取。界面如图:

点击

a)、点击“选择”,会出现选择审核状态的《产品预测单》的界面,如下图:

b)、选择需要运算的批次,回车确认。如图:

c)、点击下一步即可。

(五)、MRP运算预计量展示。如图:

直接点击下一步即可开始运算。

(六)MRP运算需求计算,如下图。等待计算完成后,点击完成即可。

(七)、系统运算完成后,点击完成即可。

注意:每次运算时,可以手工记录运算的条件、批次等信息并存档,以方便以后核查。、处理数据

MRP运算完成后,即可对运算结果进行处理。
