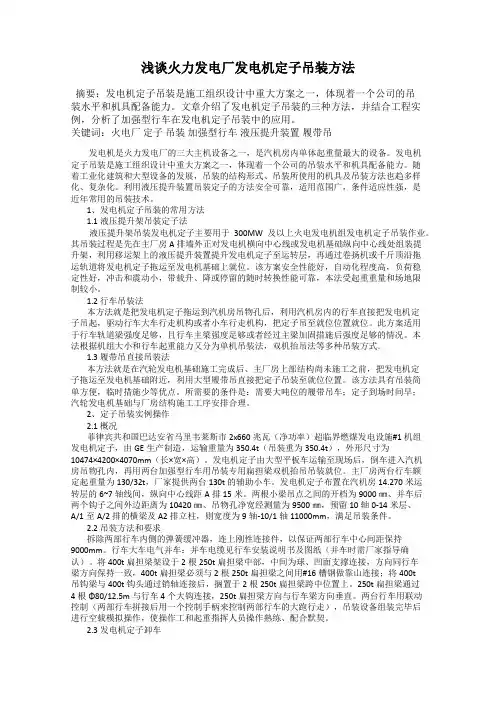

浅谈火力发电厂发电机定子吊装方法
火力发电厂发电机定子吊装方法实例分析
此结 合 工程 案例 , 阐述 火力发 电厂发 电机 定子 吊装 的方 法 。 关键 词 : 火 力发 电厂 ; 大型 设 备 吊装 ; 发 电机 定子 ; 吊装 方 法
装 机 容 量 逐 年 快速 增 加 , 单 机容 量 也 大 幅 提 高 , 这 都 是 适 应 了 2 . 2 . 2有关参数 : 汽机房检修 空间宽度 : 1 1 0 0 0 m m; 两 台 行 车 联 我 国 国 民经 济 的 发 展 对 电 力 的 需 求 , 当 前 我 国所 采 用 的 是 以 接 距离 : l O 0 0 0 m m。 6 0 0 M W, 8 0 0 MW , 1 0 0 0 M W 的超 大型 电机组 。 由于 大 型机 组 结构 在 本 3 吊装 工 艺 质上发生 了根本的变化 , 所 以对设备 的外观及其 内部构造都有更高 3 . 1方 案 简介 的要求 和 标 准 , 为此 给 项 目建 设 带来 了前 所 未有 的难 度 。特 别 是 高 发 电机 定 子 吊装 采 用 汽 机 房 两 台 Q D 8 0 t / 2 0 t 一 2 5 . 5桥 式 起 重 机 度很高 , 重量很大的机械的吊装活动 , 其 已经成为了 目前建设活动 和 G Y T 一 2 0 0 C型 钢索 式 液 压提 升 装 置卸 车 、 吊装 、 就位 。 将 2台行 车 中 的一 大难 点 事项 。发 电机 定 子是 火 力 发 电厂 三 大特 重 件 之 一 , 它 的小 车停 到 靠近 B排 柱 处 。在 行 车 大梁 上 安装 4 根箱形梁 I 固定 4 的安装成功与否直接关系到火力发 电厂建设 的成败 , 安全 、 经济 、 工 台 G Y T 一 2 0 0 C型钢索式液压提升装置 , 下部设 2 根箱形粱 Ⅱ用钢索 期短和施工方便这几方面是安装发电机定子必须满足的原则。 接下 与 液 压 提升 装 置 连接 ,箱 形 梁 Ⅱ上 部 安 装 箱 形 扁 担 Ⅲ与 4 5 0 t 吊钩 来在项 目的具体状态之 中,分析了大规模 的设备定子吊装 的措施 , 缠 绕 连接 后 吊装 定 子 并就 位 。 希 望 能 够对 于 此类 活 动有 一 定 的益 处 。 采用 4 5 0吨 吊钩 的 目 的就是 为 了解 决 汽机 房 空 间 狭 窄 , 对 角 长 1关 于 吊装 的 措施 简 述 度 空 间不 够 等 问题 。 因 为通 常情 况 下 发 电机 定子 转 向在地 面 上无 法 1 . 1行 车 吊装 法 实施 , 一 般情 况 下 , 汽 机房 的对 角 长度 小 于 发 电机 定 子 的 对 角长 度 , 这个措施是说使用设备把定子送到机房 中的吊装位置之后 , 结 检 修 区域 的空 间 只是 较之 于 定 子 稍微 的宽 了 一 点 的距 离 , 此 时 当 定 合其 中的行车 , 将其定子升高 , 此时带动车辆 的行走 , 这 时候 , 定子 子进人到机房的时候 , 就将其 吊装起来 , 升高到大于机房 1 3 . 7 m的 就 会 恢 复 到之 前 的方位 。这 种方 法 要 在 强 度 足够 的行 车轨 道 梁 , 且 区域之 中, 此 时, 运行 大车, 将设 备的定子送到该 区域之 中, 此时将 行 车 主梁 强 度 足 够 或 者 经过 主梁 加 固措 施 后 强 度足 够 的情 况 下 才 定 子 进 行 九 十 度 的 转 向 , 然 后 再 将设 备 运 行 , 此 时 将定 子 上 升 到 合 适用 。 依 据不 同的机 组 特征 和 结 构特 点 可 以将 起重 机 再 次分 为 单机 理 的方 位之 中。 吊装法和双机抬 吊法等。由于这种 吊法不需要加载额外 的起重机 当两辆行 车在通行 的时候 , 使用一辆设备来对其驱动 , 其固定 械, 且价格低廉 比较合理 , 所 以在 国内应用普遍。6 0 0 MW 及以下机 措施是将其 中的缓冲设备去除 , 使用钢管联 系到一起。钢管具体 的 组定 子 吊装大 多使 用 该 技术 , 本 单 位 开展 的很 多 项 目中都 是 使 用这 功效 是 在一 辆 车 运行 的时候 , 带动 另 外 的 车辆 活 动 。而 对 于倒 链 来 个措施 。但是 , 应用此种方法需要对汽机房行车的起 吊能力有较高 讲, 它的意义是在停止的时候 , 避免车辆运行 。 的要 求 , 同时对 行 车梁 的加 固计 算 要求 也 较高 。 3 . 2 关 于运 算 1 . 2 履 带 吊直 接 吊装 法 3 . 2 . 1箱 形 梁 I 校核 。 这 个 措施 是 在 汽轮 设备 的前 提 之下 开 展 的 , 当主 厂 的上 方 构 造 箱形粱受力 1 5 0 t 计算 , 其截面系数计算如下 : 还没有 开展建设之前 , 将其定子送到发 电机基础 的周 围, 此时宏大 J x = f B H 3 - b h 3 ) / 1 2 = 6 7 2 5 8 4 ( c m 4 ) 规模 的履 带将 其 吊装到 合 理 的方 位 下 落 。它 的 特 点是 非 常 的便 捷 , Wm a x - J x / Y 。= 1 9 2 1 6 . 7 ( c m 3 ) 临时措施少 。但是要在一定条件下进行 : 其要借 助大规模 的吊车来 M 自重 = q L 2 / 8 = 2 8 6 3 6 3 . 6 4 ( k g o c m ) 开展。而且定子的到达时间非常的早。设备的工序等要设置的非常 M= Mm a x + M 自重= 2 2 7 8 6 3 6 3 . 6 4 ( k g o c m ) 有序。 L l 梁 弯 曲应 力 值 : = M / Wma x = l 1 8 6 ( k g / c m Z ) < 1 4 0 0 ( k g / c m 2 ) 1 _ 3液 压 提 升架 吊装 定 子 法 u 梁挠度 : 液 压 提 升架 吊装定 子 法 由于 在 安 全性 能 上 比较安 全 可 靠 , 机 械 F = P L 3 / 4 8 E J = 0 . 4 8 ( c m ) < L / 7 0 0 = 0 . 8 6 ( c m ) 自动化 比较高 ,受 限制 比较小 ,所 以被广泛 的采用 的。6 0 0 MW一 3 . 2 . 2 箱形 梁 I I 校核。 1 0 0 0 MW 以下 的发 电机 组 均采 用 这种 吊装方 式 。其 吊装 过 程是 先 在 箱形梁受力 2 1 0 t 。 截面系数计算如下 : J x ( B H 3 一 b h 3 ) / 1 2 = 2 8 9 1 3 4 9 主 厂 房 A排墙 外 正 对 发 电 机横 向 中心 线 或 发 电 机 基 础纵 向 中心 线 - 3 ( c 处 组 装 提 升架 , 利 用 移 运架 上 的液 压 提升 装 置 提 升 发 电机 定 子 至 运 Wm a x = J x / Y 0 = 4 8 1 8 9 ( c m 3 ) 转层, 再 通过 卷 扬 机 或 千斤 顶 沿 拖运 轨 道 将 发 电 机 定 子拖 运 至 发 电 箱 形 梁 两端 受 力 的距 离 为 1 0 m, 计 算 如 下 机 基 础上 就 位 。此 方法 安 全 性好 , 自动化 程 度 高 , 稳 定性 好 , 而且 不 M 自重 = q L 2 / 8 = 1 2 9 7 1 6 9 . 8 ( k g o c m ) 会 产 生很 大 的 冲击 现 象 , 其不 会 受 到重 量 以及 区域 的影 响 。 M ma x = P L = 5 2 5 0 0 0 0 0 ( k g o c m ) 2具 体 的 案例 讲述 M= Mm a x + M 自重 = 5 3 7 9 7 1 6 9 . 8 ( k g o c m) 2 . 1项 目的具 体 状态 L 2梁 弯 曲应 力值 : = M/ Wm a x = l l 1 6 . 4 ( k g / c m Z ) < 1 4 0 0 ( K g / c m z ) 该项 目是 新 建 的 , 一 期建 设 规 模 2 x 6 0 0 M W, 采 用 亚 临 界 空 冷燃 L 2 梁 挠度 : F = P L 3 / 4 8 E J = 0 . 7 2 ( c m ) < L / 7 0 0 = 1 . 4 3 ( e m 1 煤 发 电机组 , 同期 建设 烟 气 脱硫 。 锅炉为 S G 2 0 9 3 / 1 7 . 5型 亚 临界 型控 箱形 梁 在 实 际制 作 时 : M m a x = P L = 3 1 5 0 0 ( k g o c m 1 制循环汽包炉 , 一次 中问再热 、 单炉膛 、 四角切 圆燃烧方式 、 燃烧器 4具 体 的 意义 摆动调温、 平衡通风 、 固态排渣 、 全钢悬 吊结构布置的燃煤锅炉 。 第一 , 定 子 吊装 到 达 合适 的方 位 , 此 时 整 个 步 骤 用 了 大 约 四个 汽 轮机 为 6 0 0 — 1 6 . 6 7 , / 5 3 8 / 5 3 8型 亚 临界 、 一 次 中间再 热 、 单轴 、 三 小 时 的时 间 。第 二 , 利用 两 台 Q D 8 0 / 2 0 t 一 2 5 . 5 m桥 式起 重 机 吊装 3 2 0 t 缸四排 汽 、 直接空冷凝汽式汽轮机 , 汽轮机具有七级非调整 回热抽 发电机定子取得成功, 对于后续的时候进行类似 的项 目建设积攒 了 汽, 额定转 速为 3 0 0 0 r / ai r n 。发电机为 Q F S N ~ 6 0 0 . 2 型三相交流隐极 些知识 。第 三, 使用 4 5 0 t 吊钩吊装 , 此时定子就不需要在地 面进 此 时, 该项 活动能够在高度十三米 的区 式 同步发电机 , 其额定 功率 为 6 0 0 MW��
发电机定子吊装方案
发电机定子吊装方案一、背景概述发电机定子是发电机的核心部件之一,负责产生电能。
在发电机的运行过程中,有时需要对发电机定子进行检修、更换或维护工作,这就需要对发电机定子进行吊装操作。
本文将针对发电机定子的吊装方案进行介绍和讲解。
二、吊装方案制定的重要性发电机定子是一项相对重要且价值昂贵的设备部件,在操作过程中需要遵守一系列严格的吊装操作规程和安全要求。
吊装方案制定是为了保证吊装过程中的安全性和高效性,同时也可以减少意外事故的发生和减少损失。
三、吊装方案制定的基本要素1. 条件评估:在制定吊装方案之前,必须充分评估现场环境、设备状况以及吊装设备等因素。
包括但不限于:起重设备的承载能力、起重高度、操作空间、地面承重能力等。
2. 吊装设备选择:根据发电机定子的重量、尺寸和安装情况,选择适合的吊装设备,如起重机、吊车、电动葫芦等。
同时要确保所选设备的额定承载能力和操作空间满足要求。
3. 吊装点确定:根据发电机定子的特点和结构,确定吊装点的位置。
吊装点应选择在定子结构的强固部位,以确保吊装的稳定性和安全性。
同时,需要避免对定子造成不必要的损坏。
4. 吊装过程规划:根据定子的吊装要求和所使用的吊装设备,制定吊装过程的详细步骤和操作规程。
包括但不限于:吊装高度的控制、定子的固定与解固、吊装速度和吊装角度的控制等。
5. 安全措施:在吊装过程中,必须采取一系列安全措施来保证人员的安全。
包括但不限于:指定专人负责指挥和监督吊装过程、佩戴安全防护装备、确保作业现场的清洁和整齐等。
四、吊装方案的操作步骤以下是一个典型的发电机定子吊装方案的操作步骤:1. 确定吊装点:根据定子的结构和重量,确定合适的吊装点,并进行必要的检查和测试,确保吊装点的稳定性和安全性。
2. 准备工作:准备好所需要的吊装设备,并进行必要的检修和保养。
确保吊装设备的正常运行和安全可靠。
3. 吊装前检查:在吊装之前,对吊装设备的各个部分进行全面检查,确保没有故障和安全隐患。

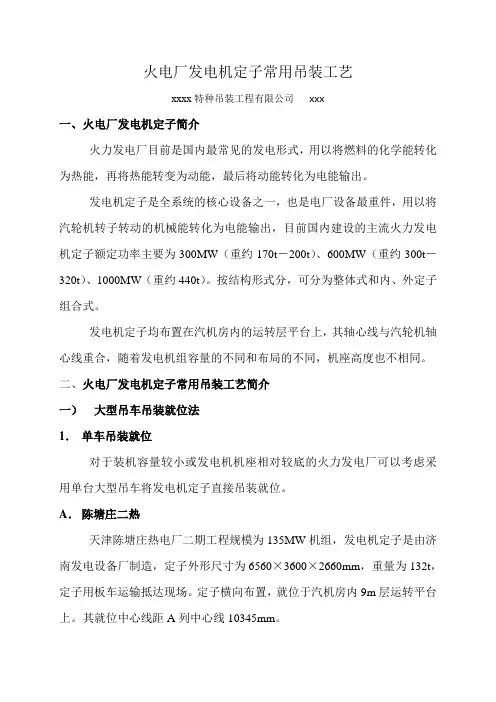

常用发电机定子吊装工艺
火电厂发电机定子常用吊装工艺xxxx特种吊装工程有限公司xxx一、火电厂发电机定子简介火力发电厂目前是国内最常见的发电形式,用以将燃料的化学能转化为热能,再将热能转变为动能,最后将动能转化为电能输出。
发电机定子是全系统的核心设备之一,也是电厂设备最重件,用以将汽轮机转子转动的机械能转化为电能输出,目前国内建设的主流火力发电机定子额定功率主要为300MW(重约170t-200t)、600MW(重约300t-320t)、1000MW(重约440t)。
按结构形式分,可分为整体式和内、外定子组合式。
发电机定子均布置在汽机房内的运转层平台上,其轴心线与汽轮机轴心线重合,随着发电机组容量的不同和布局的不同,机座高度也不相同。
二、火电厂发电机定子常用吊装工艺简介一)大型吊车吊装就位法1.单车吊装就位对于装机容量较小或发电机机座相对较底的火力发电厂可以考虑采用单台大型吊车将发电机定子直接吊装就位。
A.陈塘庄二热天津陈塘庄热电厂二期工程规模为135MW机组,发电机定子是由济南发电设备厂制造,定子外形尺寸为6560×3600×2660mm,重量为132t,定子用板车运输抵达现场。
定子横向布置,就位于汽机房内9m层运转平台上。
其就位中心线距A列中心线10345mm。
由于设备到货较晚,设备进场时汽机房框架结构已全部完成,A列外的出线小间框架和变压器基础已完成,变压器就位。
原施工计划是在A列外出线小间位置用钢结构搭设一平台,平台上表面与汽机房9m层运转平台等高,将两个滑道布置在钢平台和汽机运转平台上,设备到货后租用450t 级汽车吊一台,将定子吊至A列外的滑道上,用卷扬机滑轮组将定子拖移到就位位置,用千斤顶顶起定子,天车配合撤去滑道,再用千斤顶配合定子降标高就位。
实际操作时,设备进场期间,我公司CC2500/450t履带吊转场恰好经过天津,于是根据这一特殊情况,临时决定发电机定子改由450t履带吊直接吊装就位。
浅谈火力发电厂发电机定子吊装方法
浅谈火力发电厂发电机定子吊装方法摘要:发电机定子吊装是施工组织设计中重大方案之一,体现着一个公司的吊装水平和机具配备能力。
文章介绍了发电机定子吊装的三种方法,并结合工程实例,分析了加强型行车在发电机定子吊装中的应用。
关键词:火电厂定子吊装加强型行车液压提升装置履带吊发电机是火力发电厂的三大主机设备之一,是汽机房内单体起重量最大的设备。
发电机定子吊装是施工组织设计中重大方案之一,体现着一个公司的吊装水平和机具配备能力。
随着工业化建筑和大型设备的发展,吊装的结构形式、吊装所使用的机具及吊装方法也趋多样化、复杂化。
利用液压提升装置吊装定子的方法安全可靠,适用范围广,条件适应性强,是近年常用的吊装技术。
1、发电机定子吊装的常用方法1.1液压提升架吊装定子法液压提升架吊装发电机定子主要用于300MW及以上火电发电机组发电机定子吊装作业。
其吊装过程是先在主厂房A排墙外正对发电机横向中心线或发电机基础纵向中心线处组装提升架,利用移运架上的液压提升装置提升发电机定子至运转层,再通过卷扬机或千斤顶沿拖运轨道将发电机定子拖运至发电机基础上就位。
该方案安全性能好,自动化程度高,负荷稳定性好,冲击和震动小,带载升、降或停留的随时转换性能可靠,本法受起重重量和场地限制较小。
1.2 行车吊装法本方法就是把发电机定子拖运到汽机房吊物孔后,利用汽机房内的行车直接把发电机定子吊起,驱动行车大车行走机构或者小车行走机构,把定子吊至就位位置就位。
此方案适用于行车轨道梁强度足够,且行车主梁强度足够或者经过主梁加固措施后强度足够的情况。
本法根据机组大小和行车起重能力又分为单机吊装法,双机抬吊法等多种吊装方式。
1.3 履带吊直接吊装法本方法就是在汽轮发电机基础施工完成后、主厂房上部结构尚未施工之前,把发电机定子拖运至发电机基础附近,利用大型履带吊直接把定子吊装至就位位置。
该方法具有吊装简单方便,临时措施少等优点。
所需要的条件是:需要大吨位的履带吊车;定子到场时间早;汽轮发电机基础与厂房结构施工工序安排合理。
发电机定子吊装施工方法及工艺要求
发电机定子吊装施工方法及工艺要求1、准备工作1 ) 拆除两台行车之间大车行走缓冲装置,用φ159×6的无缝钢管将两行车端梁刚性连接,并保持两台行车中心距为9.0m。
2) 拆除一台行车的大车行走控制线路,接到另一台大车行走控制线路上,用一台行车同时控制两台行车的大车行走。
3) 两台行车上面各增加一自制的80t附加起重小车(布置在靠B 排柱侧),附加起重小车由10t卷扬机和卷扬机底座组成,利用CKE2500型履带吊将其吊装至行车桥架上,调整附加起重小车与行车原起重小车之间的中心距离,以保证两小车的中心对准发电机定子纵向就位中心线,从而保证起吊千斤绳垂直起吊。
4) 两台行车上的附加起重小车与其起吊扁担右梁的两端销轴各通过一付80t滑车组连接,采用6×37+1-1667-φ28钢丝绳穿绕80t 滑车组“六、六”走十二道,即倍率12,钢丝绳出头由附加起重小车上的10t卷扬机牵引。
5) 原有起重小车与其起吊扁担左梁的两端销轴通过80t大钩直接连接。
6) 左右扁担梁利用四根φ56千斤绳与发电机定子的四只吊攀连接,φ56千斤绳长度为L=20m,四个头起吊。
7) 用经纬仪测取大梁在空载状态下两端及跨中共三点标高值,以测算实际吊重时大梁跨中实际最大挠度值。
2、吊装过程1) 起吊前各项准备工作做好后,即可进行起吊,起吊时利用两行车的原小车大钩和附加起重小车卷扬机配合将发电机定子整体抬吊至离地约200mm停止,悬吊10分钟,对所有起吊设施进行全面检查,并在汽机房两端利用经纬仪对行车桥架跨中的下挠度进行监测,桥架跨中的下挠度不得超过36.4mm,试刹车,确认各部件无异常后,方可继续起吊。
2) 当发电机定子抬吊至超过发电机台板上平面100~200mm后停止上升。
开动行车大车,使定子吊运横向中心与基础横向中心对正,然后放下就位。
3、质量标准1)定子起吊前,定子的纵向中心线同发电机基础纵向中心线应重合。
2)用φ159×6的无缝钢管刚性连接两台行车,并保持两台行车中心距为9.0m。

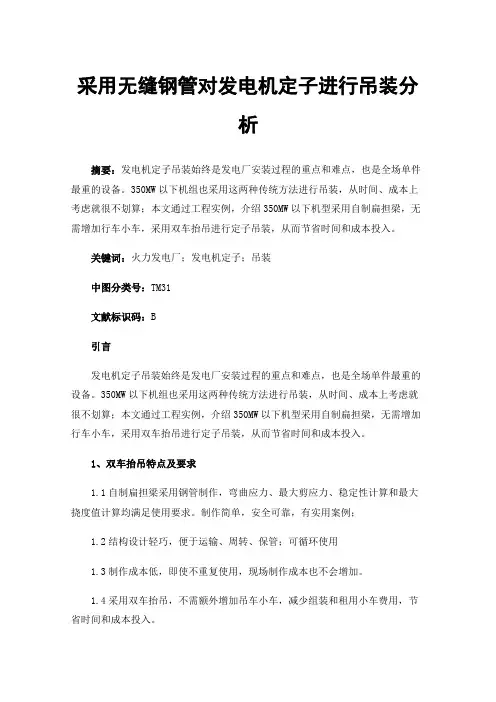

采用无缝钢管对发电机定子进行吊装分析
采用无缝钢管对发电机定子进行吊装分析摘要:发电机定子吊装始终是发电厂安装过程的重点和难点,也是全场单件最重的设备。
350MW以下机组也采用这两种传统方法进行吊装,从时间、成本上考虑就很不划算;本文通过工程实例,介绍350MW以下机型采用自制扁担梁,无需增加行车小车,采用双车抬吊进行定子吊装,从而节省时间和成本投入。
关键词:火力发电厂;发电机定子;吊装中图分类号:TM31文献标识码:B引言发电机定子吊装始终是发电厂安装过程的重点和难点,也是全场单件最重的设备。
350MW以下机组也采用这两种传统方法进行吊装,从时间、成本上考虑就很不划算;本文通过工程实例,介绍350MW以下机型采用自制扁担梁,无需增加行车小车,采用双车抬吊进行定子吊装,从而节省时间和成本投入。
1、双车抬吊特点及要求1.1自制扁担梁采用钢管制作,弯曲应力、最大剪应力、稳定性计算和最大挠度值计算均满足使用要求。
制作简单,安全可靠,有实用案例;1.2结构设计轻巧,便于运输、周转、保管;可循环使用1.3制作成本低,即使不重复使用,现场制作成本也不会增加。
1.4采用双车抬吊,不需额外增加吊车小车,减少组装和租用小车费用,节省时间和成本投入。
2、滑轮组临时梁的选择与吊装扁担制作2.1 桥式起重机为80/20t,吊车主钩制造厂按80t设计,不满足定子吊装(定子重196吨,起吊重量为100t)。
所以在每台桥吊的主钩外加两组16t滑轮组,同时使钢丝绳由原来的12股受力改为16股受力,每组16t滑轮组挂一个吊绳绳头,承担重量约为12.5t,2组承载25吨,主钩承担重量约为75t,满足定子吊装。
2.2 临时滑轮梁跨距3500mm,承力25t,钢材许用弯曲应力为1400kg~1600kg/cm²,以1400 kg/cm²计算,受集中载荷梁的最大弯矩为Mmax=Pl/4,则临时梁弯曲模量W=Mmax/σ(许用应力)=25000×3500/4/14==1562.5cm³,查型钢表可知,选用HW350×350×12×19型钢,弯曲模量W为2257 cm³,满足使用要求。
火电厂2×330MW机组定子吊装
一
平台 。
、
信号指挥 , 定子 随扁 担缓慢转 向 。小 车移
定, 保证转 向后定子汽 、 励端 方向正确 。 3 / 忖 : h E 两小车 向相反方 向移动至 最大鼋 移动 ( 如图 3 ) , 直至移动到 图 4位车 用卡 环 、 钢 丝绳 在两 车 动方 向要根据转 向后定子 汽 、 励端 方向确
( 二) 发 电机 定子 卸 车
内蒙 古京海 煤矸 石 2× 3 3 0 MW 直接 限位处进行软连接 。 空冷燃煤 机组 工程 l 机 组汽 轮发 电机 定
子 由东方 电机股份有 限公 司设计 生产 。 发
率3 3 0 MW, 定 子 中段 ( 包 括 铁心 和 绕组 )
卸 车前 将 8 = 2 0 嗍钢 板铺 于 地面 上 , 后( i L l 图2 ) , 将 索具解开 , 小车再分 别往 回 发 电机 定子 由汽 车运至 现场 , 从汽 机 再用 索 具 5 2 , 2 0 m 圈绳 2 根 8股受 力
电机 型号 为 Q F S N一 3 0 0 — 2 — 2 。 B型 , 额定功 在 钢板 表面涂抹黄油进行润滑 。
起 吊重量 ( 最 大起 吊件 ) l 9 6吨 , 运输 重量 房 中门进 入厂 房 , 用 两 台天车 卸 车 , 定子 四点起 吊定子 , 此时每根 圈绳 两端分 别从 2 0 2吨 ; 定子 中段运输尺 寸 7 4 0 0×3 8 O 0× 卸 车重 量 2 0 2吨 。卸车索 具用 5 2 , 2 0 m 定子两端 ( 励端 或汽端 ) 吊攀 起 吊定 子 , 两
接 ,并 车后对 两 台天 车进 行 整体 大 车行 可正式起 吊。 走, 小 车行 走 , 起 落沟 等 动作 进行 空载 试
大型火电厂发电机定子吊装方法浅析
大型火电厂发电机定子吊装方法浅析发布时间:2021-03-03T15:59:17.473Z 来源:《基层建设》2020年第28期作者:宋守伟[导读] 摘要:发电机是大型火力发电厂的三大重要设备之一,发电机定子又是汽机厂房内起吊重量最重的设备,吊装方案的可行性关系到人身和设备的安全。
中国电建集团核电工程有限公司山东省 250000摘要:发电机是大型火力发电厂的三大重要设备之一,发电机定子又是汽机厂房内起吊重量最重的设备,吊装方案的可行性关系到人身和设备的安全。
发电机定子吊装是大型火电厂施工的一个重点,也是一个难点。
定子吊装的方案的科学性、合理性和可行性对于保障施工安全、控制工期和降低成本有着重要的作用。
关键词:火电厂;发电机定子;吊装技术火电厂发电机定子是火电机组单件最重的设备,它的吊装就位具有施工空间狭小、周围架构及设备密集、对项目工期影响大及施工难度大等特点。
目前,随着火力建设的高速发展,高参数、高容量的火电大型机组的相继投产,对火力发电厂的重要设备发电机的安装也提出了更高要求,发电机定子作为其中主要部件电厂的超重设备之一,600MW类型机组重量根据已安装电机厂资料由250 t至350 t不等,1000 MW机组450t左右。
如何将电发机定子安全、快速、高效的吊装就位显得至关重要。
一、吊装作业1、行车小车安装。
将两台行车大车开至汽机房检修通道上方,用70t 汽车吊将另外两台主小车安装在两台汽机房行车小车轨道上,加装的小车卷扬机用小钩驱动回路进行驱动。
两台小车间用工字钢进行连接加固。
安装后吊装大钩的纵向中心在汽轮发电的中心线上。
2、定子吊装专用工具的安装。
行车四个大钩与箱形梁Ⅰ连接后,在行车上部桥架与大钩承力梁间加垫板增大小车与行车桥架间的接触面,用角钢将行车大车与小车进行焊接连接,定子吊装工具的安装以防止小车发生位移。
3、两台行车连接加固。
本次吊定子两台行车并车后距离为 10 米,用双拼的 20a 槽钢在 A、B 排两行车端梁上进行焊接,将两行车联接为一体,保持两行车大钩之间距离为10m。
发电机定子吊装方案分析与对策
发电机定子吊装方案分析与对策摘要:着重探讨发电机定子吊装的几个关键环节、实例与应用关键词:吊装方案效果沾化发电厂2×150MW工程发电机定子由济南发电设备厂制造。
定子净重为148.2t,外型尺寸为(长×宽×高)7160×3600×3760mm,轴向两吊攀之间的间距为3426mm。
定子吊装就位的纵向方向与主厂房A列垂直,吊装中心线距A列柱中心线的距离为10280mm。
由于建设单位、设计单位在初设阶段对发电机定子吊装认识不足,在设备选型、汽机房框架结构设计中考虑到了行车、发电机定子重量,但对吊装机具仅考虑了2t附加重量,实际附加重量为16.31t,这给吊装方案的确定带来困难。
问题1:设计院对汽机房框架结构复核后,建议对行车梁进行加固,每根梁底部加两个支撑,采用υ219厚壁无缝钢管,穿过9米、4.5米平台,支撑在0米临时基础支墩上。
问题2:设备厂家答复行车主梁可以承受额外附加荷载,但行车轮压严禁超出,并且行车行走机构动力不足,无法满足行车行走要求。
一、总体方案的确定:我们结合实际情况,召集建设单位、设计单位、设备厂家首先根据汽机房框架结构配筋设计进行验算,安全系数略低。
由于吊装时间为五月份,不必考虑雪荷载和地震荷载,因此设计荷载的安全系数仍满足吊装要求,但设计院提出吊装过程中行车在行车梁任一点的停留时间不得超过半小时。
针对上述主要矛盾点,并吸取同类机组经验,确定总体吊装方案:发电机定子由运输车辆直接运进主厂房内的指定位置,然后由A、固定在80T 行车上的2套50t定滑轮、10t卷扬机组成起升系统;B、80t行车主钩;C、30t卷扬机(用于行车行走牵引)共同完成定子的卸车和吊装就位工作。
二、具体吊装方法:1、根据设计院图纸设计和80t行车说明书,准确确定80t行车上的50t定滑轮悬挂梁、小跑车和10t卷扬机的位置,并作好平面图。
2、50t定滑轮悬挂梁、10t卷扬机紧靠悬挂梁按附图尺寸安装并加固好,挂好50t定滑轮组,悬挂梁上部作好圆弧过度,调整υ32.5㎜的钢丝绳,确保每股受力均匀。
发电机定子多种吊装方案与计算
发电机定子多种吊装方案与计算郑岩定子是发电工程的核心部件,也是工程施工中最重的大件。
其定子重(运输重量/吊装重量):30MW:44.72/42t、 50MW:68/66t、 200MW:178/174.4t、300MW:201/194t、 600MW:335/325t、 1000MW:462/443t。
定子吊装重量超过桥吊额定负载时应完整校核:箱型结构几何尺寸、载荷技术、强度计算、稳定校核、刚度计算、焊缝强度计算、千金钢丝绳计算、牵引钢丝绳牵引力计算、吊钩强度计算、轮压计算、扁担设计、吊车轨道梁校核、牛腿强度校核、两台吊桥抬吊负荷分配计算等。
上述计算校核中,视吊装方案不同,而校核技术重点不一,按需舍取。
一般重点放在桥吊主梁强度和端梁强度校核。
根据需要在桥吊订购时,将主梁端梁强度加大,也是一种可行的方案;采用绳索液压提升不用吊车则无需校核。
多种发电机定子吊装,其方案类别及校核主要内容简述如下。
第一种方案:两台桥式吊车抬吊,大车小车均可移动,但不准同时操作两个动作的方案;桥式吊车主梁,厂家允许可移动的最大集中荷载为75×1.1=82.5t。
一、两台75t桥吊抬吊发电机定子计算发电机定子净重:174396.4kg;(即起吊就位重量)桥吊总重:86266kg(其中小车重30316kg,桥架重55950kg)共2台;定子吊装用钢丝绳:φ60.5mm,L=22m 一对。
φ60.5mm钢丝绳重量12.3kg/m,加上钢丝绳插接段,一对总长60m,因此,钢丝绳总重为:12.3×60=738kg;自制吊装扁担:φ426×12mm,L=10m的无缝钢管,灌满混凝土(强度等级为C30)。
钢管重量计算:ρπh(R2-r2)=7.85×3.14×10×(0.2132-0.2042)=0.925t混凝土重量计算:ρπr2h=2.4×3.14×0.2042×2.266=0.711t则吊装扁担重量为:0.925+0.711=1.636t;140t滑轮组一对,共2t。
火力发电厂发电机定子的吊装
火力发电厂发电机定子的吊装在火力发电厂当中,发电机是重要的组成设备之一,在汽机房的单体中属于重量最大的设备。
对定子的吊装是发电机当中的一个重要内容,要保证施工的工期、安全与成本,就需要对定子吊装方案的合理性、科学性以及可行性等加以保障。
但是,在实际的安装过程中,由于场地等因素的影响,需要选择合理的吊装方式。
基于此,文章就火力发电厂发电机定子吊装方法进行简要的分析,希望可以提供一个有效的借鉴,从而更好的保证发电机的安全运行。
标签:火力发电厂;发电机;定子吊装1火力发电厂发电机定子的吊装措施1.1行车吊装法这个措施是说使用设备把定子送到机房中的吊装位置之后,结合其中的行车,将其定子升高,此时带动车辆的行走,这时候,定子就会恢复到之前的方位。
这种方法要在强度足够的行车轨道梁,且行车主梁强度足够或者经过主梁加固措施后强度足够的情况下才适用。
依据不同的机组特征和结构特点可以将起重机再次分为单机吊装法和双机抬吊法等。
由于这种吊法不需要加载额外的起重机械,且价格低廉比较合理,所以在国内应用普遍。
600MW 及以下机组定子吊装大多使用该技术,本单位开展的很多项目中都是使用这个措施。
但是,应用此种方法需要对汽机房行车的起吊能力有较高的要求,同时对行车梁的加固计算要求也较高。
1.2履带吊直接吊装法这个措施是在汽轮设备的前提之下开展的,当主厂的上方构造还没有开展建设之前,将其定子送到发电机基础的周围,此时宏大规模的履带将其吊装到合理的方位下落。
它的特点是非常的便捷,临时措施少。
但是要在一定条件下进行:其要借助大规模的吊车来开展。
而且定子的到达时间非常的早。
设备的工序等要设置的非常有序。
1.3液压提升架吊装定子法液压提升架吊装定子法由于在安全性能上比较安全可靠,机械自动化比较高,受限制比较小,所以被广泛的采用的。
600MW-1000MW 以下的发电机组均采用这种吊装方式。
其吊装过程是先在主厂房 A 排墙外正对发电机横向中心线或发电机基础纵向中心线处组装提升架,利用移运架上的液压提升装置提升发电机定子至运转层,再通过卷扬机或千斤顶沿拖运轨道将发电机定子拖运至发电机基础上就位。
浅谈大型汽轮发电机组双行车抬吊发电机定子吊装方法
浅谈大型汽轮发电机组双行车抬吊发电机定子吊装方法发表时间:2016-01-28T14:36:42.973Z 来源:《工程建设标准化》2015年11月供稿作者:邓章才张兵[导读] 重庆电力建设总公司,重庆发电机定子吊装是火电机组中最重件吊装,其吊装方案的选择应用充分体现了一个施工企业的施工技术水平。
邓章才张兵(重庆电力建设总公司,重庆,400060)【摘要】近年来火电机组单机容量越来越大,汽轮发电机定子的吊装难度也随之增长。
超超临界机组发电机定子吊装充分体现一个施工企业吊装水平和机具配备能力,通过对600MW及1000MW超超临界火电机组汽轮发电机定子吊装方案的分析研究,浅析发电机定子吊装方案的比较制定及实施,以求对今后施工提供借鉴。
【关键字】超超临界机组;发电机定子吊装;双行车抬吊前言近年来工业化建设和大型设备高速发展,大型吊装工程越来越多,而吊装的结构形式、吊装所使用的机具及吊装方法也趋多样化、复杂化。
发电机定子吊装是火电机组中最重件吊装,其吊装方案的选择应用充分体现了一个施工企业的施工技术水平。
随着火电建设向600MW/1000MW超超临界单机特大容量机组迈进,600MW超超临界火电机组发电机定子吊装重量基本都在300t以上,而1000MW超超临界火电机组发电机定子吊装重量更是高达450t左右,加上日益缩短的施工工期,定子供货日期的不确定性等因素,对施工主标单位如何更安全、更稳定、更有效地进行发电机定子吊装工作提出更高要求。
如果没有较好的吊装方案、设备及动态管理水平,是很难完成里程碑节点进度的,甚至会对整个工程工期造成不可忽视的影响。
通过国内大容量机组安装工程的实践已形成:(1)行车+劳辛格联合吊装法、(2)双行车双小车抬吊法、(3)双行车四小车抬吊法、(4)专用液压提升装置吊装法、(5)吴氏多功能吊具吊装法等五种吊装方法,其中行车+劳辛格联合吊装法、双行车四小车抬吊法应用频率较大。
以下主要针对前三种以双行车抬吊为载体的吊装方法进行一些浅析。
浅谈火力发电机定子吊装
浅谈火力发电机定子吊装作者:朱家清来源:《科技创新导报》2012年第34期摘要:发电机定子是火力发电厂三大特重件之一,其吊装成功与否直接关系到火力发电厂建设的成败。
该文介绍采用液压顶升装置进行发电机定子吊装的方法,并通过结合工程实例,详细讲述发电机定子吊装过程及校核计算。
关键词:发电机定子液压顶升装置吊装过程校核计核中图分类号:TM621 文献标识码:A 文章编号:1674-098X(2012)12(a)-00-02发电机是火力发电厂三大特重件之一,也是汽轮机厂房内单体最重的设备。
随着电力建设的高速发展,高参数,高容量,发电机定子的重量也在不断加大,这对发电机定子吊装提出了更高要求。
目前,采用液压顶升装置因其适用范围广泛,条件适应性强,安全可靠,已在大型电厂定子吊装里广泛适应。
该文以汕尾电厂一期3号(2×660 MW)机组定子吊装过程加以说明。
1 施工概况汕尾电厂一期3、4号(2×660 MW)机组主体建筑安装工程#3号机组发电机设备由东方电气集团东方电机有限公司设计制造。
发电机型号:QFSN-660-2-22型,定子外形尺寸:8.9 m×3.82 m×3.85 m,运输重量约258 t,净重:254 t,就位于+13.7 m平台上。
汽机房内布置有两台80/20 T行车,不能直接起吊定子就位。
现采用在#3主厂房1轴外架设500 t专用吊装架和液压顶升装置起吊发电机定子,然后利用液压顶升系统的行走功能将发电机定子平移、就位的吊装方法。
2 作业准备和条件要求场区定子运输道路需平整和畅通,坡度不大于3%,而且运输车进入吊装架前面的路面大于8 m,道路转弯半径大于30 m。
吊装架钢基础放置处的地面标高为-0.45 m,钢基础需地面满足承压20 t/m2,钢基础及地面需提前处理并经验收完毕,而且达到设计强度的要求。
主厂房内,1轴~4轴13.7 m以下的钢结构必须安装起来,并与A、B排、汽机岛连接起来,形成稳定结构。
135MW 机组工程汽轮发电机定子吊装方法陈金标
135MW 机组工程汽轮发电机定子吊装方法陈金标摘要:国内一般大中型火力发电厂发电机定子根据实际情况,一般采用的吊装方法有“两桥吊抬吊法”、“单桥吊加固吊装法”、“提升架提升滑移吊装法”。
本文特介绍单台75t桥吊通过另增加一组自制起重小车抬吊吊装131t定子的工艺方法供同类工程参考。
关键词:发电机定子吊装方法一、前言某电厂2×135MW循环流化床机组工程#1、#2机组分别配置一台440t/h超高压循环流化床锅炉,一台N135-13.24/535/535超高压、中间再热反动式、双缸双排汽、单轴凝汽式汽轮机和一台WX21Z-073LLT空冷汽轮发电机。
其中发电机定子重量为131.6t。
厂房内设置一台跨度为31.5m的75/20t电动双梁桥式起重机(如下简称“桥吊” ),双梁跨距440cm。
为了满足定子的吊装要求,在设备订货阶段,我们要求业主对厂家桥吊大梁进行加强设计,即要求主梁制造厂按照技术协议要求加强至起吊重量为145t,即“大钩位置在距桥架轨道中心9m处能起吊145t,在距桥架轨道中心11m处能承受定子净重131.6t,上述起重量145t不含原有小车自重”。
本要求得到业主和厂家的同意。
二、吊装方案本工程发电机定子重量131.6t,靠汽机房一台普通75t桥吊无法满足吊装要求。
因桥吊大梁经过加强设计,故考虑在桥吊大梁上增加一台起吊能力为75t自制起重小车与原有75t起重小车抬吊定子完成卸车工作和吊装就位工作(参见图1、图2)。
本方案定子卸车和吊装过程均只考虑大车行走,不考虑两台起重小车行走,这样自制起重小车无需设计行走机构,简化了设计和制作难度,但要求定子必须按照指定的定子安装位置的横向中心线上停车卸车。
本方案的关键是自制起重小车的设计。
三、自制起重小车结构设计自制起重小车由10t卷扬机、H80×6D起重滑车组和车架组成。
车架由车架主梁、车架托梁、车架滑靴、吊板和车架平台栏杆组成。
发电机定子吊装技术要求
发电机定子吊装技术要求一、吊装前的准备工作。
1. 场地检查。
就像给大宝贝找个安稳的家一样,要先检查吊装场地。
场地得平整、坚实,不能坑坑洼洼的。
要是场地不稳,那定子在吊装过程中就像在蹦床上一样,可危险了。
周围还得宽敞,没有那些乱七八糟的障碍物,像什么多余的建筑材料、设备等,都得清走,给定子的吊装留足空间,就好比给一个大胖子留出足够的过道一样。
2. 设备检查。
定子本身得检查得仔仔细细的。
看看有没有裂缝、损伤之类的。
这就好比给人做体检,得确保它健健康康的才能吊装。
吊装设备也不能马虎。
像吊车的机械部件,得确保各个关节都灵活自如,就像运动员上场前得活动开筋骨一样。
检查吊车的钢丝绳,不能有断丝、磨损严重的情况,不然在吊装过程中断了,那定子可就要摔个大跟头了。
还有吊具,像吊耳之类的,得保证它们牢固地安装在定子上,就像给定子戴上结实的耳环一样,可不能在吊装途中掉链子。
3. 人员安排。
吊装可不能一个人瞎搞,得有专业的团队。
指挥人员得像个大将军一样,经验丰富,能清晰地发出各种指令。
操作人员得熟练掌握吊车的操作技巧,就像老司机开车一样稳。
还有那些辅助人员,也得各就各位,知道自己该干啥,不能像没头的苍蝇到处乱转。
二、吊装过程中的要求。
1. 起吊操作。
起吊的时候得慢慢悠悠的,就像对待一个易碎的瓷器。
吊车得缓缓用力,让定子平稳地离开地面。
如果起吊太快,定子可能会晃来晃去,就像喝醉了酒的大汉,很容易撞到周围的东西。
起吊过程中要时刻保持定子的水平。
这就好比端着一碗满满的汤,得平平稳稳的,要是倾斜了,里面的“汤”(定子内部的部件)可能就洒出来了(造成内部部件损坏)。
2. 移动过程。
定子在空中移动的时候,吊车要按照预定的路线走。
就像飞机在航道上飞行一样,不能偏离。
而且速度也要适中,不能忽快忽慢。
如果突然加速或者减速,定子又会像调皮的小孩一样开始晃荡。
还要注意周围的环境,避开那些可能碰到定子的东西。
比如说上方的横梁、旁边的设备等,要是不小心碰上了,那就像两个大力士撞在一起,定子肯定会受伤的。
火力发电厂发电机定子吊装方法实例分析
火力发电厂发电机定子吊装方法实例分析摘要:作为火力发电厂的大件设备之一,发电机定子吊装方案的可行性关系到人身和设备的重大安全,要予以高度的重视。
在此结合工程案例,阐述火力发电厂发电机定子吊装的方法。
关键词:火力发电厂;大型设备吊装;发电机定子;吊装方法装机容量逐年快速增加,单机容量也大幅提高,这都是适应了我国国民经济的发展对电力的需求,当前我国所采用的是以600mw,800mw,1000mw的超大型电机组。
由于大型机组结构在本质上发生了根本的变化,所以对设备的外观及其内部构造都有更高的要求和标准,为此给项目建设带来了前所未有的难度。
特别是高度很高,重量很大的机械的吊装活动,其已经成为了目前建设活动中的一大难点事项。
发电机定子是火力发电厂三大特重件之一,它的安装成功与否直接关系到火力发电厂建设的成败,安全、经济、工期短和施工方便这几方面是安装发电机定子必须满足的原则。
接下来在项目的具体状态之中,分析了大规模的设备定子吊装的措施,希望能够对于此类活动有一定的益处。
1 关于吊装的措施简述1.1 行车吊装法这个措施是说使用设备把定子送到机房中的吊装位置之后,结合其中的行车,将其定子升高,此时带动车辆的行走,这时候,定子就会恢复到之前的方位。
这种方法要在强度足够的行车轨道梁,且行车主梁强度足够或者经过主梁加固措施后强度足够的情况下才适用。
依据不同的机组特征和结构特点可以将起重机再次分为单机吊装法和双机抬吊法等。
由于这种吊法不需要加载额外的起重机械,且价格低廉比较合理,所以在国内应用普遍。
600mw及以下机组定子吊装大多使用该技术,本单位开展的很多项目中都是使用这个措施。
但是,应用此种方法需要对汽机房行车的起吊能力有较高的要求,同时对行车梁的加固计算要求也较高。
1.2 履带吊直接吊装法这个措施是在汽轮设备的前提之下开展的,当主厂的上方构造还没有开展建设之前,将其定子送到发电机基础的周围,此时宏大规模的履带将其吊装到合理的方位下落。
发电机定子吊装施工工法(2)
发电机定子吊装施工工法一、前言发电机定子吊装施工工法是指在发电机定子在装配过程中的吊装作业。
准确的施工工法能够保证吊装过程的安全和顺利进行。
本篇文章将详细介绍发电机定子吊装施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点发电机定子吊装施工工法具有以下特点:1. 确保吊装过程的安全性,采取有效的措施防止定子的倾斜和下滑。
2. 快速高效,可以在较短的时间内完成吊装作业。
3. 能够适应不同规格和型号的发电机定子。
4. 施工工艺简单明了,易于操作和掌握。
5. 降低成本,提高工作效率,提高施工质量。
三、适应范围发电机定子吊装施工工法适用于各类发电机定子的吊装作业,包括小型、中型和大型发电机定子。
四、工艺原理发电机定子吊装施工工法的原理主要涉及到以下几个方面:1. 吊装装置的选择与设计,根据定子的具体尺寸和重量,选择合适的吊装设备和吊装方式。
2. 吊装过程的稳定性与安全性,采取相应的技术措施,如固定钢丝绳、增加缓冲材料等,以确保吊装过程的稳定和安全。
3. 施工过程与实际工程之间的联系,根据实际情况和工程要求,调整和优化施工工艺,以保证吊装过程的顺利进行。
五、施工工艺发电机定子吊装施工工法的具体施工工艺如下:1. 准备工作:检查和确认吊装设备和工具的完好性,确保施工场地的平整和安全。
2. 吊装装置的安装:按照设计要求,安装吊装装置,包括吊钩、钢丝绳、吊具等。
3. 定子吊装:根据定子的具体重量和尺寸,采取适当的吊装方式,将定子悬挂在吊钩上,并进行稳定固定。
4. 定位与安装:将定子按照要求准确地定位和安装在相应设备上。
5. 吊装装置的拆除:吊装作业完成后,拆除吊装装置,并对设备进行检查和清理。
六、劳动组织发电机定子吊装施工工法的劳动组织主要包括:1. 安全人员:负责现场的安全管理和监督,确保施工过程的安全性。
2. 作业人员:负责吊装设备的安装、定子的吊装和安装等具体作业。
300MW火力发电机组定子吊装方法
吊装方法 , 实践 证明 : 采 用汽机 房两 台 8 0 t 行 车抬 吊进行发 电机定子 吊装 , 既保 证 了工期 , 也 节约了施 工成本。 关键词 : 发 电机 定子 , 抬吊, 行车轨道梁
中图分类号 : T U 7 5 8 . 1 5 文献 标识码 : A
1 概 述
间, 距离⑩轴 轴线 2 5 3 0 m m , 纵 向中心线在⑩轴线上。
之后 , 将定子下落 至离地 面约 2 0 0 m m, 对 吊装机索具进行全 面检 查 。检查无误后 , 将定子旋转 9 0 。 使其 与就位方 向一致。定 子起 吊 时, 自重 1 8 3 t , 吊钩重约 5 . 3 t , 吊梁及 吊绳重约 6 t , 总重约 1 9 5 t 。
行车缓缓 落钩 , 调整发 电机定子 就位。定子 吊装 平面示 意图见 图
1 。吊装 现场效果图见图 核 试验、 1 . 2 5倍静负荷试验合格并签 证。6 ) 汽机机 座达到强度要 求 3
且 汽机台板安装好 。7 ) 成立专 门的发 电机定子 吊装指挥 系统 , 指 3 . 1 发 电机 定 子 吊装 梁受力 计算 挥 时用旗语和 哨子 。8 ) 吊装和安装人 员到位 , 并做安 全技术交 底 签 字。9 ) 吊装 过程 中, 保证供 电稳定 , 不停 电。 板 上下接 口安装 的部位 可以增加 一条水平 固定 卡进 行加 固 , 固定 1 ) 吊装梁 的受力 图如图 3所示 , 其 中定 子重 1 8 3 t , 吊梁及绳
3 0 0 M W 火 力 发 电 机 组 定 子 吊 装 方 法
朱 继 伟
( 中国能建山西 电建二公司 , 山西 朔州 0 3 8 5 0 0)
摘
要: 通 过对制作箱形 吊装梁和行车轨道 梁的分析和计算 , 详 细介绍 了晋城国投 热 电一 期 2×3 0 0 MW 机 组工程 发 电机定 子的
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浅谈火力发电厂发电机定子吊装方法
发表时间:2018-08-15T14:18:56.107Z 来源:《建筑细部》2018年1月下作者:张洁强张雄华[导读] 文章介绍了发电机定子吊装的三种方法,并结合工程实例,分析了加强型行车在发电机定子吊装中的应用。
上海电力安装第二工程有限公司上海 200030 摘要:发电机定子吊装是施工组织设计中重大方案之一,体现着一个公司的吊装水平和机具配备能力。
文章介绍了发电机定子吊装的三种方法,并结合工程实例,分析了加强型行车在发电机定子吊装中的应用。
关键词:火电厂定子吊装加强型行车液压提升装置履带吊发电机是火力发电厂的三大主机设备之一,是汽机房内单体起重量最大的设备。
发电机定子吊装是施工组织设计中重大方案之一,体现着一个公司的吊装水平和机具配备能力。
随着工业化建筑和大型设备的发展,吊装的结构形式、吊装所使用的机具及吊装方法也趋多样化、复杂化。
利用液压提升装置吊装定子的方法安全可靠,适用范围广,条件适应性强,是近年常用的吊装技术。
1、发电机定子吊装的常用方法 1.1液压提升架吊装定子法
液压提升架吊装发电机定子主要用于300MW及以上火电发电机组发电机定子吊装作业。
其吊装过程是先在主厂房A排墙外正对发电机横向中心线或发电机基础纵向中心线处组装提升架,利用移运架上的液压提升装置提升发电机定子至运转层,再通过卷扬机或千斤顶沿拖运轨道将发电机定子拖运至发电机基础上就位。
该方案安全性能好,自动化程度高,负荷稳定性好,冲击和震动小,带载升、降或停留的随时转换性能可靠,本法受起重重量和场地限制较小。
1.2 行车吊装法
本方法就是把发电机定子拖运到汽机房吊物孔后,利用汽机房内的行车直接把发电机定子吊起,驱动行车大车行走机构或者小车行走机构,把定子吊至就位位置就位。
此方案适用于行车轨道梁强度足够,且行车主梁强度足够或者经过主梁加固措施后强度足够的情况。
本法根据机组大小和行车起重能力又分为单机吊装法,双机抬吊法等多种吊装方式。
1.3 履带吊直接吊装法
本方法就是在汽轮发电机基础施工完成后、主厂房上部结构尚未施工之前,把发电机定子拖运至发电机基础附近,利用大型履带吊直接把定子吊装至就位位置。
该方法具有吊装简单方便,临时措施少等优点。
所需要的条件是:需要大吨位的履带吊车;定子到场时间早;汽轮发电机基础与厂房结构施工工序安排合理。
2、定子吊装实例操作 2.1 概况
菲律宾共和国巴达安省马里韦莱斯市2x660兆瓦(净功率)超临界燃煤发电设施#1机组发电机定子,由GE生产制造,运输重量为350.4t(吊装重为350.4t),外形尺寸为10474×4200×4070mm(长×宽×高)。
发电机定子由大型平板车运输至现场后,倒车进入汽机房吊物孔内,再用两台加强型行车用吊装专用扁担梁双机抬吊吊装就位。
主厂房两台行车额定起重量为130/32t,厂家提供两台130t的辅助小车。
发电机定子布置在汽机房14.270米运转层的6~7轴线间,纵向中心线距A排15米。
两根小梁吊点之间的开档为9000㎜、并车后两个钩子之间外边距离为10420㎜、吊物孔净宽经测量为9500㎜,预留10轴0-14米层、A/1至A/2排的横梁及A2排立柱,则宽度为9轴-10/1轴11000mm,满足吊装条件。
2.2 吊装方法和要求
拆除两部行车内侧的弹簧缓冲器,连上刚性连接件,以保证两部行车中心间距保持9000mm。
行车大车电气并车:并车电缆见行车安装说明书及图纸(并车时需厂家指导确认)。
将400t扁担梁架设于2根250t扁担梁中部,中间为球、凹面支撑连接,方向同行车梁方向保持一致,400t扁担梁必须与2根250t扁担梁之间用#16槽钢做靠山连接;将400t吊钩梁与400t钩头通过销轴连接后,搁置于2根250t扁担梁跨中位置上。
250t扁担梁通过4根Φ80/12.5m与行车4个大钩连接,250t扁担梁方向与行车梁方向垂直。
两台行车用联动控制(两部行车拼接后用一个控制手柄来控制两部行车的大跑行走),吊装设备组装完毕后进行空载模拟操作,使操作工和起重指挥人员操作熟练、配合默契。
2.3发电机定子卸车
运输平板车运输发电机定子进入现场后,倒车进入吊物孔内,使定子的横向中心线对准汽机房发电机基础中心线,定子的纵向中心线对准9轴向扩建端方向5.6米处位置。
两台行车分别停置在吊点上方,用定子专用钢丝绳(φ108环形/29m)挂钩。
将一对29m长6×61-φ108-I-170钢丝绳,一根做四,共8个头,上部挂在400t扁担所带的400t大钩上,下部与定子的4只吊盘连接。
两台行车用联动控制(两部行车拼接后用一个控制手柄来控制两部行车的大跑行走及四个大钩的起升),起升主钩,起吊发电机定子到下平面离开平板车100mm后悬停10分钟,由专人检查行车的各传动系统、电气系统、起吊专用吊具和钢丝绳,以及汽机房钢结构,经检查确认无异常后再进行下一步工作。
两
台行车抬吊发电机定子时,实际总负载为350400kg,每台行车实际负载为223600kg,每台小车实际负载94500kg。
2.3发电机定子就位
同时起升两行车主钩,至发电机定子下平面超过汽机房14.5m层平台1000mm。
通过人力使发电机定子旋转90o(由机务技术员确认旋转方向)。
开动两台行车大跑将发电机定子吊至就位位置上方。
两台行车同时松钩,使发电机定子就位安装。
3. 职业健康安全
作业前技术员进行技术安全交底并办理安全施工作业票,使作业人员对施工过程及工艺要求做到心中有数,交底人和被交底对象须签名确认。
发电机定子的运输路线及道路状况事先由运输单位勘察和确定,在定子运输过程中派专人全程监护。
吊物孔施工区域拉好红白带,严禁无关人员停留或通过。
定子吊装前,需全面检查两台行车,检查内容包括对行车轨道是否满足要求轨道压板是否已紧固、小车刹车是否完好、单个小车限位是否可靠有效以确保其能满足吊装要求。
行车停置好后,准备起吊时,必须采用联动控制;在整个吊装过程中,任何人不得随意解除联动控制。
整个起吊过程中应派专业人员(吊装时,行车制造厂能派专业技术人员到场指导)对行车的机械传动和电气部分进行监护。
行车必须在设计荷载规定的范围内进行动作。
整个作业过程由专人指挥,统一行动。
在起吊定子的过程中,须拉好围绳,在0m层和14.27m层派专人监护定子的情况,确保其处于水平状态,且不与其他物体碰擦做好成品保护。
遵守施工现场各项安全施工管理制度。
发电机定子如需在晚上施工,现场必须设置好足够的照明。
双机抬吊发电机定子时,各台行车上的小车吊钩应该保持垂直,升降保持同步,指挥人员应该站在操作者都能看见的位置。
四台小车起升速度若不同步时,应单独起升较慢速的小车吊钩高度以调整。
选择有经验的起重、操作人员担任指挥和行车操作。
四个吊点在250t扁担梁上及四台小车上要编号(包括在控制台上)。
定子起吊过程中,不允许同时两个动作。
在小车起吊过程中应随时注意250t扁担梁的速度差,及时进行调整,保证吊物的水平。
250t扁担和400t扁担之间加上定位靠山。
在施工过程中任何人不得随意改变作业指导书的作业要求,如有特殊情况需进行调整时必须征得本指导书编审人员同意并通过一定的程序以保证整个过程的安全。
4结语
发电机定子作为火力发电厂的大件设备之一,其吊装方案的可行性关系到人身和设备的重大安全。
由于各个工程遇到的实际情况千差万别,因此我们应科学、合理的选择吊装方案,严格控制施工的各个流程,并做好安全管理措施,以确保发电机定子吊装按期、按质完成。
参考文献:
[1]魏黎明.发电机定子吊装架及其运用分析[J].中国科技博览,2016(8)
[2]任希,周文江.600MW机组及以上火电厂发电机定子吊装探讨[J].机电信息,2015(4).。
