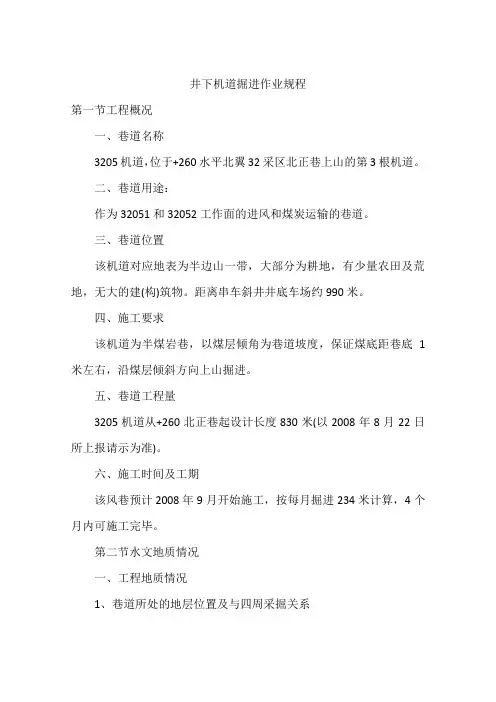

主斜井下放掘进机巷道施工日循环进尺分忻 根据现有施工条件

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

主斜井下放掘进机巷道施工日循环进尺分忻根据现有施工条件,采用矿车人工出碴,开门处23米为一级提升。矿车可以通过主井检修轨道直接至地面。变坡点下为二级提升。人工出碴定员需39人﹙每班13人,8小时3班工作制,全工种兼职平行作业﹚。

1、采用人工矿车出碴日进尺约1.2米,30个工作日完成36米。

1﹚、打眼放炮8小时。﹙按2部风钻,炮眼深度1.8米,掏槽2米,完成40个炮眼4个小时,分次放炮3小时﹚。一次放炮进尺1.5米,7平方米断面出碴20立方米﹙7平方米×1.5米×1.9吨/立方米=20吨/立方米﹚。按0.7吨矿车需29车矸石2﹚、支护锚杆10根,用2个小时。

3﹚、出碴20小时﹙人工装车40分钟1矿车﹚。

4﹚、完成1.5米进尺需30小时,24小时约1.2米

2、扒装机+皮带用工30人,日进尺约2.3米,30个工作日完成

69米

1﹚、打眼放炮8小时。

2﹚、支护2小时。

3﹚、出碴6小时。

xxxx实业发展有限公司

2019年7月2日
