暗挖隧道注浆工程量计算

合集下载

化学注浆工程量计算

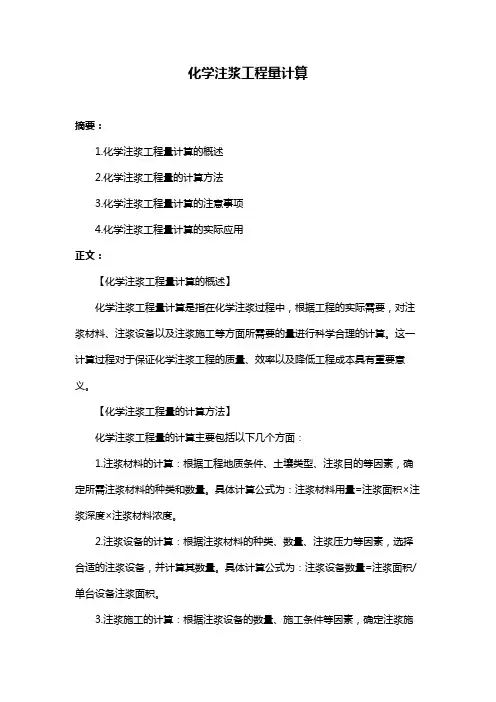

化学注浆工程量计算

化学注浆工程量计算摘要:1.化学注浆工程量计算的概述2.化学注浆工程量的计算方法3.化学注浆工程量计算的注意事项4.化学注浆工程量计算的实际应用正文:【化学注浆工程量计算的概述】化学注浆工程量计算是指在化学注浆过程中,根据工程的实际需要,对注浆材料、注浆设备以及注浆施工等方面所需要的量进行科学合理的计算。

这一计算过程对于保证化学注浆工程的质量、效率以及降低工程成本具有重要意义。

【化学注浆工程量的计算方法】化学注浆工程量的计算主要包括以下几个方面:1.注浆材料的计算:根据工程地质条件、土壤类型、注浆目的等因素,确定所需注浆材料的种类和数量。

具体计算公式为:注浆材料用量=注浆面积×注浆深度×注浆材料浓度。

2.注浆设备的计算:根据注浆材料的种类、数量、注浆压力等因素,选择合适的注浆设备,并计算其数量。

具体计算公式为:注浆设备数量=注浆面积/单台设备注浆面积。

3.注浆施工的计算:根据注浆设备的数量、施工条件等因素,确定注浆施工的时间、人力等需求。

具体计算公式为:注浆施工时间=注浆面积/单台设备注浆速度,注浆施工人力=注浆设备数量×每台设备所需人力。

【化学注浆工程量计算的注意事项】在进行化学注浆工程量计算时,应注意以下几点:1.准确了解工程地质条件、土壤类型等基本情况,以保证计算结果的准确性。

2.选择合适的注浆材料和设备,以满足工程需求并降低工程成本。

3.注浆工程量计算应具有一定的预见性,以应对工程中可能出现的变化。

4.注浆工程量计算结果应与其他工程量计算结果相互协调,以保证工程的整体合理性。

【化学注浆工程量计算的实际应用】化学注浆工程量计算在实际工程中有着广泛的应用,如:基础加固、隧道开挖、地下水治理等。

暗挖隧道注浆工程量计算

暗挖隧道注浆工程量计算

暗挖隧道注浆工程量计算一、计算依据1、暗挖隧道设计图纸我单位上报相关初步方案后,设计单位对现场现场进行踏勘,并结合现场实际情况设计了相关暗挖施工图及规定了相关工艺,要求我单位严格按图进行施工。

暗挖隧道设计图纸中明确要求,初衬格栅(即支撑)距离为50cm,超前支护小导管为:L=2。

25m,间距为300mm,隧道外扩2M范围内,沿隧道侧墙及拱顶设置及注浆,注浆种类为双液浆。

2、工程量现场确认单工程量现场确认单,根据现场实际情况,经施工单位、监理单位、业主单位三方现场确认,超前支护小导管为每榀格栅打设(格栅间距50cm),具体见工程量现场确认单确认数据。

工程量现场确认单第二页,第一条(4)款中:“0。

5”为格栅距离。

(7)款中计算公式中“159”为格栅榀数.工程量现场确认单第二页,第二条,(4)款、(7)款计算原则同上。

3、施工方案0+626—0+666段暗挖施施工方案中(第10页14行)及0+508—0+558段暗挖方案中第6页(倒数第7行)均对暗挖超前导管打设施工工艺进行了具体说明。

小导管长度方案为1。

5M,原因为方案为我单位上报初步方案,后经设计单位进行详细设计,为保证安全施工,经业主单位、设计单位、施工单位三方确认按照小导管长度为2。

25m 进行施工(具体见设计图纸).4、相关规范文件根据《地铁暗挖隧道注浆施工技术规程》DBJ01—96—2004(具体见附件)中2.2.2条款相关要求,钢支撑(即暗挖隧道格栅)间距为50cm,为每个开挖循环注浆一次。

二、计算工程量计算公式:Q=πR2Lnαβn=0.41 α=0.8 β=1.11、1。

8m*1.8m隧道注浆每延米隧道注浆量:(1)每延米隧道小导管长度:2*(3。

14*2。

4/2+1。

2*2)/0。

3*2。

25=92。

52m备注:“2”为每米两个循环;“(3。

14*2.4/2+1。

2*2)”为拱顶及侧墙长度;“0.3”为小导管间距;“2.25”为每根小导管长度(2)3.14*0.25*0。

注浆量计算公式

注浆量计算公式

注浆量计算公式注浆量的计算在很多工程领域中都至关重要,比如说在建筑施工、隧道挖掘等方面。

那咱们就来好好唠唠这个注浆量的计算公式。

先给您说个我之前遇到的事儿。

有一回我们在一个大型建筑工地上,负责一个地下室的加固工程。

当时地下室的墙壁出现了一些裂缝,为了保证结构的稳定性,就决定进行注浆处理。

这时候就得算好注浆量啦,不然多了浪费材料,少了又达不到加固的效果。

我们就拿着各种测量工具,在现场又是量尺寸,又是做标记的。

那场面,可真是紧张又忙碌。

好了,言归正传,咱来说说常见的注浆量计算公式。

一般来说,注浆量可以用下面这个公式来计算:Q = π×R²×L×n×α在这个公式里,“Q”代表的就是注浆量(m³);“π”大家都熟悉,就是圆周率,约等于 3.14;“R”是浆液扩散半径(m),这个半径的大小会受到很多因素的影响,像地层的孔隙率、注浆压力等等;“L”是注浆段长度(m);“n”是地层孔隙率;“α”是浆液填充系数,一般在 0.3 到0.9 之间。

比如说,假设我们有一个注浆段长度为 10 米,浆液扩散半径为 2 米,地层孔隙率为 0.2,浆液填充系数为 0.5 的情况。

那我们来算算这个注浆量:Q = 3.14×2²×10×0.2×0.5= 3.14×4×10×0.2×0.5= 12.56×10×0.2×0.5= 125.6×0.2×0.5= 25.12×0.5= 12.56(m³)您看,通过这个公式就能算出大概需要的注浆量。

但要注意哦,实际情况往往比这个复杂得多。

有时候地层不是均匀的,有的地方孔隙大,有的地方孔隙小。

这就需要我们在计算的时候,根据具体的地质勘查报告,对不同的地段进行分别计算,或者取一个综合的平均值。

隧道工程工程量计算

隧道工程工程量计算
附属设施施工:包括照明、通风、安全设施等。
隧道衬砌工程量计算
衬砌类型:根据隧 道围岩类型和设计 要求,确定衬砌的 类型,如钢筋混凝 土、砖石等。
衬砌厚度:根据隧 道跨度和设计荷载, 确定衬砌的厚度。
衬砌材料:根据衬 砌类型和厚度,选 择合适的衬砌材料 ,如混凝土、砂浆 、砖石等。
衬砌数量:根据隧 道长度和设计要求 ,确定衬砌的数量 。
适用范围:适用于各种隧道 工程量计算,包括但不限于 铁路、公路、地铁等隧道
使用方法:软件提供图形界 面,用户可以通过简单的操 作完成隧道工程量计算,同 时软件还支持导入CAD图纸 进行计算
隧道工程量计算软件的优势和不足
优势:提高计算 效率,减少人为 误差
优势:方便快捷, 可随时随地使用
不足:软件功能 有限,无法满足 所有需求
隧道排水工程量计算
隧道排水工程量计算方法
隧道排水工程量计算实例
隧道排水系统概述
隧道排水工程量计算注意事 项
隧道通风工程量计算
隧道通风系统的组成:包括送排风机、风道、控制设备等。
工程量计算方法:根据通风系统的设计图纸和相关规范,逐项计算各部分的工程量。
注意事项:在计算过程中需要注意通风系统的实际运行效果和安全性,以及与隧道其他系统的协 调性。
确定合理的计算顺序:合理的计算顺序能够提高工作效率,减少出错率。一般建议按照由内到外、 由下到上、由简单到复杂的顺序进行计算。
细致核对:隧道工程量计算涉及到众多细节,容易出错。因此,在计算过程中要细致核对,确保 每个数据的准确性和可靠性。
借助专业软件:使用专业的工程量计算软件能够大大提高计算效率和准确性,减少人为错误。同 时,要注意软件的版本和更新情况,确保使用的软件是最新的版本。

隧道工程量计算

隧道工程量计算

工程名称:成都地铁7号线川师车辆段与综合基地试车线暗挖段隧道起讫里程:SCDK0+722.054~SCDK1+007.079,共计285.025m;竖井起讫里程:SCDK0+949.751,起讫里程SCDK0+946.151~SCDK1+953.351,计7.8m;射流风机扩大段起讫里程:SCDK0+846.000~SCDK0+870.000,计24m;标准段分为二类,标准段I类为2段分别起讫里程:SCDK0+722.054~SCDK0+846.000、SCDK0+870.000~SCDK0+940.000,计193.946m,标准段II类1段起讫里程SCDK0+940~SDCK1+007.079,计67.079m。

标准段I类一、土方开挖(100mm超挖):(36.3+2.2)×193.946=7466.9m3二、超挖回填:(C20砼)21.4×0.1×193.946=415m3三、二次衬砌:1、C35P12钢筋混凝土:(30.18-23.72)×193.946=1252.9m32、钢筋:①+号筋HRB400Φ20@150mm:二衬内外径周长分别为:每环长度:①号筋:3.14×(2.6+0.35-0.035)+21.5/180×3.14×(5.2+0.35-0.035)×2+42.7/180×3.14×(1.2+0.35-0.035)×2+49.1/180×3.14×(3.829+0.35-0.035)=19.22m号筋:3.14×(2.6+0.035)+21.5/180×3.14×(5.2+0.035)×2+42.7/180×3.14×(1.2+0.035)×2+49.1/180×3.14×(3.829+0.035)=17.68m17.58+19.22=36.9m标准段II类一、土方开挖(100mm超挖):(36.3+2.2)×67.079=2582.5m3二、超挖回填:21.4×0.1×193.946=143.5m3三、二次衬砌:1、C35P12钢筋混凝土:(30.18-23.72)×67.079=436m32、钢筋:每环长度:①号筋:3.14×(2.6+0.35-0.035)+21.5/180×3.14×(5.2+0.35-0.035)×2+42.7/180×3.14×(1.2+0.35-0.035)×2+49.1/180×3.14×(3.829+0.35-0.035)=19.22m号筋:3.14×(2.6+0.035)+21.5/180×3.14×(5.2+0.035)×2+42.7/180×3.14×(1.2+0.035)×2+49.1/180×3.14×(3.829+0.035)=17.68m17.68+19.22=36.9m环数:67.079/0.15+1=448环①号筋:448×19.22=8610.6m8610.6×2.468=21250.9Kg号筋:448×17.68=7920.6m7920.6×2.468=19548.1Kg③号筋HRB400Φ14@150mm:36.9/0.15=247根射流风机扩大段一、土方开挖:(56.70+2.68)×24=1430.4m3二、超挖回填:26.8×0.1×24=64.4m3三、二次衬砌:1、C35P12钢筋混凝土:(48.9-39.4)×24=228m32、钢筋:每环长度:①号筋HRB400Φ22@150mm:24.6m号筋HRB400Φ22@150mm:22.8m环数:24/0.15+1=161环①号筋:161×24.6=3960.6m3960.6×2.987=11830.3Kg号筋:161×22.8=3670.8m3670.8×2.987=10964.7Kg③号筋HRB400Φ16@150mm:(24.6+22.8)/0.15+1=316根总长:316×24=7584m总重:1.58×7584=11982.7Kg④号筋HPB300Φ8环@150mm纵@300mm:每根长:0.292+0.125×2=0.542m根数:(24.6/0.15+1)×(161/2+1)=13530根当人生让你碰壁头破血流时,别害怕,没有这些挫折,怎能练就一身钢筋铁骨,当生活给你一百个理由哭泣时,别沮丧,你就拿出一千个理由笑给它看。

暗挖段工程量

暗挖段工程量

工程数量计算单
填报单位:中铁六局集团成都地铁7号线10标项目部暗挖隧道架子队第1页共页
2013年8月17日
工程数量计算单
填报单位:中铁六局集团成都地铁7号线10标项目部暗挖隧道架子队第2页共页
2013年8月17日
工程数量计算单
填报单位:中铁六局集团公司成都地铁7号线10标项目部暗挖隧道工区第2页
暗挖段工程数量计算单
填报单位:中铁六局集团公司成都地铁7号线10标项目部暗挖隧道工区第1页
2013年8月17日
暗挖段工程数量计算单
填报单位:中铁六局集团公司成都地铁7号线10标项目部暗挖隧道工区第2页
暗挖段工程数量计算单
填报单位:中铁六局集团公司成都地铁7号线10标项目部暗挖隧道工区第3页
暗挖段工程数量计算单
填报单位:中铁六局集团公司成都地铁7号线10标项目部暗挖隧道工区第1页
2013年8月17日
暗挖段工程数量计算单
填报单位:中铁六局集团公司成都地铁7号线10标项目部暗挖隧道工区第1页
2013年8月17日
暗挖段工程数量计算单
填报单位:中铁六局集团公司成都地铁7号线10标项目部暗挖隧道工区第1页
暗挖段工程数量计算单
填报单位:中铁六局集团公司成都地铁7号线10标项目部暗挖隧道工区第1页
暗挖段工程数量计算单
填报单位:中铁六局集团公司成都地铁7号线10标项目部暗挖隧道工区第1页
暗挖段工程数量计算单
填报单位:中铁六局集团公司成都地铁7号线10标项目部暗挖隧道工区第1页
暗挖段工程数量计算单
填报单位:中铁六局集团公司成都地铁7号线10标项目部暗挖隧道工区第1页。

暗挖隧道工程量计算

暗挖隧道工程量计算
带注浆管的中置式橡胶止水带:94.5 m2
保护层(50mm厚细石混凝土):220.5m3
计 算
复 核
审 核
日 期
第7页 共7页
4.2、钢板止水带:222.952×2=445.91m
4.3、自粘改性聚酯胎卷材:0.6×2×222.952=267.55m2
4.4、带注浆管的中置式橡胶止水带:222.952/2.5×3×0.35=94.5 m2
4.5、保护层(50mm厚细石混凝土):
0.05×222.952×19.78=220.5m3
八、隧道主体工程量合计
8.1、土方开挖:9558.86m3
8.2、混凝土需用量:
C20混凝土:707.7m3
C25混凝土:36.27m3
C30混凝土:25.74m3
C25 S6喷射早强砼:1453.6m3
C35 P8防水钢筋砼:1379.48m3
C30 P10防水钢筋砼:156.78m3
8.3、超前小导管(φ42):11983.28m
11.7×36.5=427.05m
11.7×90.1=1054.17Kg
⑤号筋HRB335Ф20:
11.7×52.5=614.25m
11.7×129.8=1518.66Kg
⑥号筋HRB335Ф16:
11.7×267=3123.9m
11.7×421.86=4935.77Kg
⑦号筋HPB300φ8:
11.7×41.8=489.1m
11.7×16.5=193.05Kg
计 算
复 核
审 核
日 期
第4页 共7页
工 程 数 量 计 算 单
⑧号筋HPB300φ8:
11.7×49.1=574.47m

注浆量计算方法

注浆量计算方法

1、大管棚单液注浆量
(1)注浆材料及配合比:注浆浆液采用水泥浆,水泥采用P.O.42.5普通硅酸盐水泥,浆液水灰比为0.8:1~1:1。

(2)注浆压力:2.0~3.0MPa 。

(3)浆液扩散半径:不小于0.5m
(4)单根钢管注浆量Q :
Q =πr 2L +πR 2L ηαβ
式中:r 为钢管半径;L 为钢管总长度;R 为浆液扩散半径;η为地层孔隙率,Ⅳ、Ⅴ级围岩取3%~5%,Ⅲ级围岩取2%~3%,软岩取1%~2%,堆积体取12%,在洞口段均按堆积体孔隙率计算;α为浆液有效填充率,取0.9;β为浆液损耗系数,取1.15。

2、小导管单液注浆量
Q =πr 2L η=π⎡⎡(0.6~0.7)s ⎡⎡L η 2
式中:r 为考虑注浆范围相互重叠原则后的浆液扩散半径,r =(0.6~0.7)s ;s 为小导管的中心间距;L 为小导管的有效长度;η为地层孔隙率,Ⅳ、Ⅴ级围岩取3%~5%,Ⅲ级围岩取2%~3%,软岩取1%~2%,堆积体取12%。

3、锚杆注浆量
Q =π(Φ2)LD 2
式中,Φ为锚孔孔径,锚孔孔径与锚杆直径之差应在6~12mm 之间,最好为7~8mm ;L 为锚孔深度;D 为设计锚杆的注浆直径范围,根据地层情况一般取1~5倍的钻孔直径。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

暗挖隧道注浆工程量计算
一、计算依据
1、暗挖隧道设计图纸
我单位上报相关初步方案后,设计单位对现场现场进行踏勘,并结合现场实际情况设计了相关暗挖施工图及规定了相关工艺,要求我单位严格按图进行施工.
暗挖隧道设计图纸中明确要求,初衬格栅(即支撑)距离为50cm,超前支护小导管为: L=2.25m,间距为300mm,隧道外扩2M范围内,沿隧道侧墙及拱顶设置及注浆,注浆种类为双液浆.
2、工程量现场确认单
工程量现场确认单,根据现场实际情况,经施工单位、监理单位、业主单位三方现场确认,超前支护小导管为每榀格栅打设(格栅间距50cm),具体见工程量现场确认单确认数据。

工程量现场确认单第二页,第一条(4)款中:“0。

5"为格栅距离。

(7)款中计算公式中“159”为格栅榀数。

工程量现场确认单第二页,第二条,(4)款、(7)款计算原则同上.
3、施工方案
0+626-0+666段暗挖施施工方案中(第10页14行)及0+508—0+558段暗挖方案中第6页(倒数第7行)均对暗挖超前导管打设施工工艺进行了具体说明。

小导管长度方案为 1.5M,原因为方案为我单位上报初步方案,后经设计单位进行详细设计,为保证安全施工,经业主单位、设计单位、施工单位三方确认按照小导管长度为2。

25m 进行施工(具体见设计图纸)。

4、相关规范文件
根据《地铁暗挖隧道注浆施工技术规程》DBJ01-96-2004(具体见附件)中2。

2。

2条款相关要求,钢支撑(即暗挖隧道格栅)间距为50cm,为每个开挖循环注浆一次。

二、计算工程量
计算公式:Q=πR2Lnαβ
n=0.41 α=0.8 β=1。

1
1、1。

8m*1.8m隧道注浆每延米隧道注浆量:
(1)每延米隧道小导管长度:2*(3.14*2.4/2+1.2*2)/0。

3*2。

25=92.52m
备注:“2”为每米两个循环;“(3.14*2.4/2+1.2*2)”为拱顶及侧墙长度;“0.3”为小导管
间距;“2.25"为每根小导管长度
(2)3。

14*0。

25*0.25*0.41*0.8*1。

1*92.52=6。

55m3
2、2.4m*2.4m隧道注浆每延米隧道注浆量:
(1)每延米隧道小导管长度:L=2*(3.14*3/2+1。

5*2)/0。

3*2。

25=115。

65m
备注:“2"为每米两个循环;“(3。

14*3/2+1.5*2)”为拱顶及侧墙长度;“0.3”为小导管间距;“2。

25”为每根小导管长度
(2)3。

14*0。

25*0。

25*0.41*0。

8*1。

1*115.65=8.188m3。
