铁路混凝土预应力筋制作规定

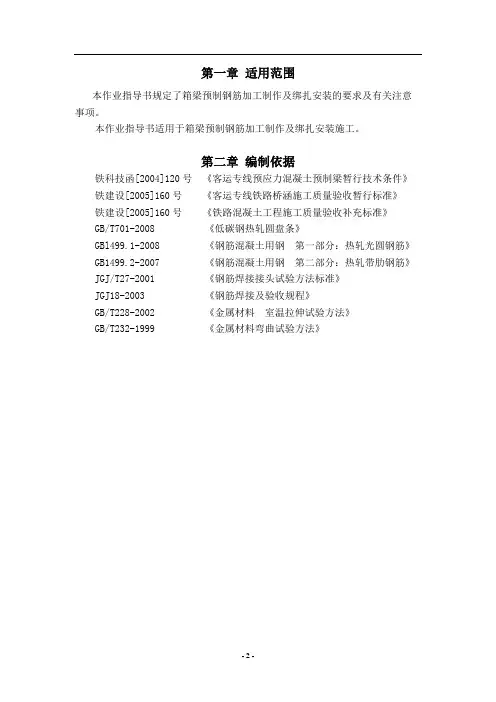

钢筋作业指导书(高铁箱梁)
第一章适用范围本作业指导书规定了箱梁预制钢筋加工制作及绑扎安装的要求及有关注意事项。
本作业指导书适用于箱梁预制钢筋加工制作及绑扎安装施工。
第二章编制依据铁科技函[2004]120号《客运专线预应力混凝土预制梁暂行技术条件》铁建设[2005]160号《客运专线铁路桥涵施工质量验收暂行标准》铁建设[2005]160号《铁路混凝土工程施工质量验收补充标准》GB/T701-2008 《低碳钢热轧圆盘条》GBl499.1-2008 《钢筋混凝土用钢第一部分:热轧光圆钢筋》GB1499.2-2007 《钢筋混凝土用钢第二部分:热轧带肋钢筋》JGJ/T27-2001 《钢筋焊接接头试验方法标准》JGJ18-2003 《钢筋焊接及验收规程》GB/T228-2002 《金属材料室温拉伸试验方法》GB/T232-1999 《金属材料弯曲试验方法》第三章 施工工艺3.1 工序流程工序流程图不合格3.2 检验3.2.1 钢筋进场时,必须按批抽取试件作力学性能(屈服强度、抗拉强度和伸长率)和工艺性能(冷弯)试验,其质量必须符合GB1499.1-2008《钢筋混凝土用钢第1部分热轧光圆钢筋》、GB1499.2-2007《钢筋混凝土用钢第2部分热轧带肋钢筋》等现行国家标准的规定和设计要求。
钢筋性能指标3.2.2 外观质量:钢筋表面无裂纹、重皮、气孔、锈坑、死弯、油污、裂纹、结疤和折叠,加工后的钢筋表面不应有削弱钢筋截面的伤痕。
3.2.3 检验数量:以同牌号、同炉罐号、同规格、同交货状态的钢筋,以每60t 为一批,抽检一次,不足60t也按一批计。
3.2.4 所有钢筋作业人员必须要经过岗前培训,并考核后才能上岗,焊工要持资格证作业,质检人员负责检查。
3.3 钢筋下料3.3.1 钢筋下料计算⑴、钢筋加工前,作业班组必须做出钢筋下料单,并据此下料加工。
编制钢筋下料单时应根据梁体钢筋编号和供应料尺寸的长短,统筹安排以减少钢筋的损耗。
钢筋下料前,先切掉钢筋外观有缺陷的部分。
生产预应力混凝土铁路桥简支梁产品生产许可证发证产品及标准
生产预应力混凝土铁路桥简支梁产品生产许可证发证产品及标准第一条本细则发证产品定义、范围及单元划分
(一)定义
预应力混凝土铁路桥简支梁定义为铁路上使用的,配置受力的预应力钢筋并被施加预应力,一端为纵向活动支座,另一端为纵向固定支座的两端支撑的混凝土桥梁(见TB10092-2017《铁路桥涵混凝土结构设计规范》)。
(二)范围
在中华人民共和国境内生产本细则规定的预应力混凝土铁路桥简支梁产品的,应当依法取得生产许可证,任何企业未取得生产许可证不得生产本细则规定的预应力混凝土铁路桥简支梁产品。
其范围是指在工厂(场)生产的预应力混凝土铁路桥简支梁,并以简支状态使用的桥梁产品。
对于直接在桥墩上现浇的预应力混凝土铁路桥简支梁、在工厂(场)生产半成品并在桥墩上拼装成简支状态的桥梁、在工厂(场)生产的预应力混凝土铁路桥简支梁半成品并在桥墩拼装成连续梁的不在本细则规定范围内。
特殊情况下,根据工程建设设计要求,生产企业整个生产周期的制梁总数不足60件时,由具备承担该产品检测资质的检测机构检测合格,并由建设甲方提供书面认可同意后,可以不用申请生产许可证。
按企业标准、地方标准等生产的预应力混凝土铁路桥简支梁产品,属于本细则列出的相关国家标准和行业标准的范畴或适用范围的,企业应按相应的国家标准或行业标准取证。
(三)产品单元、产品品种划分
产品单元、产品品种划分,见表
第二条本细则的发证产品应执行的产品标准和相关标准见表2-1和表2-2。
注:标准一经修订,企业应当自标准实施之日起按新标准组织生产,生产许可证企业实地核查应当按照新标准要求进行。

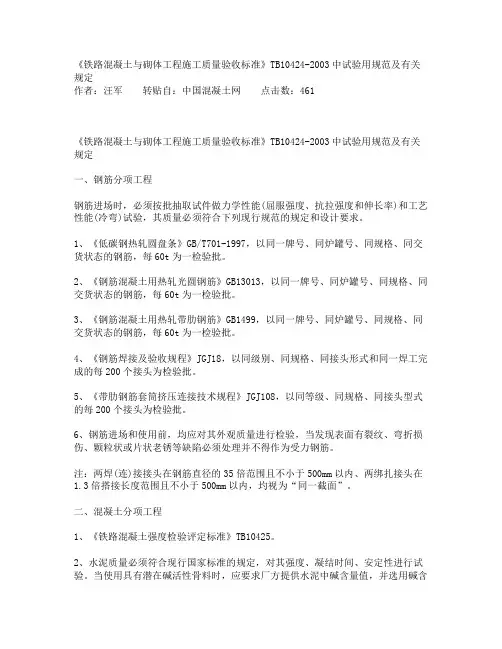

《铁路混凝土与砌体工程施工质量验收标准》TB
《铁路混凝土与砌体工程施工质量验收标准》TB10424-2003中试验用规范及有关规定作者:汪军转贴自:中国混凝土网点击数:461《铁路混凝土与砌体工程施工质量验收标准》TB10424-2003中试验用规范及有关规定一、钢筋分项工程钢筋进场时,必须按批抽取试件做力学性能(屈服强度、抗拉强度和伸长率)和工艺性能(冷弯)试验,其质量必须符合下列现行规范的规定和设计要求。
1、《低碳钢热轧圆盘条》GB/T701-1997,以同一牌号、同炉罐号、同规格、同交货状态的钢筋,每60t为一检验批。
2、《钢筋混凝土用热轧光圆钢筋》GB13013,以同一牌号、同炉罐号、同规格、同交货状态的钢筋,每60t为一检验批。
3、《钢筋混凝土用热轧带肋钢筋》GB1499,以同一牌号、同炉罐号、同规格、同交货状态的钢筋,每60t为一检验批。
4、《钢筋焊接及验收规程》JGJ18,以同级别、同规格、同接头形式和同一焊工完成的每200个接头为检验批。
5、《带肋钢筋套筒挤压连接技术规程》JGJ108,以同等级、同规格、同接头型式的每200个接头为检验批。
6、钢筋进场和使用前,均应对其外观质量进行检验,当发现表面有裂纹、弯折损伤、颗粒状或片状老锈等缺陷必须处理并不得作为受力钢筋。
注:两焊(连)接接头在钢筋直径的35倍范围且不小于500mm以内、两绑扎接头在1.3倍搭接长度范围且不小于500mm以内,圴视为“同一截面”。
二、混凝土分项工程1、《铁路混凝土强度检验评定标准》TB10425。
2、水泥质量必须符合现行国家标准的规定,对其强度、凝结时间、安定性进行试验。
当使用具有潜在碱活性骨料时,应要求厂方提供水泥中碱含量值,并选用碱含量符合要求的水泥。
以同生产厂家、同批号、同强度等级、同出厂日期且连续进场的水泥,散装水泥每500t为一检验批,袋装水泥每200t为检验批。
3、细骨料级配、细度模数应符合现场《普通混凝土用砂质量标准及检验方法》JGJ52的规定,含泥量、泥块含量应符合《铁路混凝土与砌体工程施工质量验收标准》TB10424-2003附录B的规定。
预组钢筋工法
预组钢筋工法
预组钢筋工法包括以下步骤:
1. 钢筋下料:根据构件孔道或台座的长度、锚夹具长度等经过计算确定预应力筋的下料长度。
预应力筋宜使用砂轮锯或切断机切断,不得采用电弧切割。
钢绞线切断前,应在距切口5an(此处可能存在笔误,应为5cm或其他正确单位)处用绑丝绑牢。
2. 钢筋焊接:预应力钢筋的接头必须在冷拉前采用对焊焊接,以免冷拉钢筋高温回火后失去冷拉所提高的强度。
普通低合金钢筋的对焊工艺,多采用闪光对焊接。
为提高焊接质量,对焊后应进行热处理。
对焊接头宜设置在受力较小处,在结构受拉区及在相当于预应力筋30d长度(不小于50cm)范围内,对焊接头的预应力筋截面面积不得超过钢筋总截面积的25%。
3. 钢筋镦粗:在制作预应力混凝土构件过程中,为节约钢材,可将预应力钢筋端部做一个大头。
钢筋的镦粗头可采用电热镦粗,高强钢丝采用镦头锚固时,宜采用液压冷镦,冷拔低碳钢丝可以采用冷冲镦粗。
这些步骤构成了一个基本的预组钢筋工法流程,每个步骤都确保了钢筋的质量和性能,从而确保最终构件的安全性和可靠性。
请注意,上述步骤仅供参考,实际施工中可能需要根据具体工程要求和当地规范进行调整。
在进行任何施工活动之前,建议咨询专业人士并遵循相关的安全规定和建筑规范。
《铁路桥涵钢筋混凝土和预应力混凝土结构设计规范》(TB10002.3-99)简介
隧道设计超范鹣可行性研究。麸1989年12翼
开始,由铁专院、西南交大、北方交大和石家庄、 兰努|、长沙铁邀学院组成课题缀进行研究,予 1991年9月完成。通过这项可行性研究的论证 表明:按可靠度修订隧规结构设计部分是可行 为此本规范作了补充规定,在本规范第 6。3.8栽定预应力钢绞线的传递长度I取80d。 本规范第6.5.5条规定:“先张法结构中钢 绞线锚露长度不应小于110倍酶锶绞线直径”。 9增加支座一章 壶予85《揆规》分鳃成5本,支座部分被分 列在基本规范、钢结构设计规范以及本规范里, 使蔫不便,本规范吸收了国内纷资料以及以往 经验,增加了支瘢设计计算方法和详细构造要 求,并摄专刭为一章。 lO增补连续梁静活载最大竖向挠度允许僵 本规范增列了连续梁的静活载(即不计列 车竖向动力作用)所引起的最大竖向挠度应符 合下列规定:对于连续梁边跨不应超过跨度的 1/800,中闯跨不应超过跨度静1/700;并增加了 附录B“预应力混凝土结构体系转换后弯矩燕 分布的计算”酶规定。 (来稿日期2000—06—20)
140
格的要求,国际、国内的规范也对耐久性提出了 相应的规定,比如我国的国标GBlo一89的修 订稿、水工规范,国外的1990CEB—FIP模式规 范(混凝土结构)都有这方面的详细规定。 本规范吸收国内、外的经验,结合铁路桥梁 的实际情况,对以下问题进行了研究并提出了 相应规定。 2.1碱骨料反应 自从兖石线189孔£一24~32 m铁路后 张梁发现碱骨料反应后,引起了国内各方面的 重视,中国工程建设标准化协会以(93)建标字 第32号文批准了南京化工学院编制的《混凝土 碱含量限值标准》(CEcS53),所以在本规范第 3.1.2条里增加了“混凝土碱含量应符合《混凝 土碱含量限值标准》(CECS53)的要求”的规定。 2.2碳化(低钝化)又称中性化问题 根据工务部门以及西南交大等单位的调查 研究发现钢筋混凝土梁的碳化情况较严重,而 解决碳化问题主要途径是提高混凝土强度等级 和增加保护层厚度。因而本规范对以下条文作 了相应规定。 (1)根据国内外研究成果,本规范第3.1.2 条规定,钢筋混凝土构件当采用Ⅱ级钢筋时桥 跨结构混凝土强度等级不宜低于C30,其他结 构混凝土强度等级不宜低于C20,预应力混凝 土主要承重结构的混凝土强度等级不宜低于
铁路连续梁竖向预应力施工中的质量控制
铁路连续梁竖向预应力施工中的质量控制铁路连续梁作为我国铁路桥梁工程中的重要结构形式,其施工质量直接影响到铁路桥梁的安全性和使用寿命。
在铁路连续梁施工中,竖向预应力施工是关键环节之一。
本文将从铁路连续梁竖向预应力施工的各个方面,探讨质量控制的方法和要点。
一、预应力混凝土连续梁概述预应力混凝土连续梁是一种采用预应力技术加固的混凝土梁。
通过对梁体施加预应力,可以提高梁的承载能力,减小梁的截面尺寸,降低桥梁自重,提高桥梁的稳定性和使用寿命。
铁路连续梁作为一种大跨度、重载的桥梁结构,采用预应力技术具有重要意义。
二、竖向预应力施工质量控制要点1.预应力筋的选用预应力筋是预应力混凝土连续梁的关键材料。
在选用预应力筋时,应根据设计要求选择具有较高强度、良好延性、较低松弛率和抗腐蚀性能的预应力筋。
同时,要严格控制预应力筋的表面质量,避免出现损伤、锈蚀等现象。
2.预应力筋的张拉预应力筋的张拉是竖向预应力施工的核心环节。
张拉过程中,要严格控制预应力筋的张拉应力、张拉速度和持荷时间。
张拉前,应先对设备进行校验,确保其精度。
张拉过程中,要实时监测预应力筋的应力变化,确保张拉质量符合设计要求。
3.预应力筋的锚固预应力筋锚固是保证预应力混凝土连续梁正常工作的关键。
在锚固过程中,要确保预应力筋与混凝土之间的粘结强度满足设计要求。
锚固完成后,要进行锚固力检验,确保预应力筋在桥梁使用过程中不会发生滑移。
4.混凝土浇筑与养护混凝土是预应力混凝土连续梁的载体,其质量对桥梁的安全性和使用寿命具有重要影响。
在混凝土浇筑过程中,要控制混凝土的配合比、浇筑速度和振捣质量。
混凝土养护过程中,要确保混凝土充分硬化,避免出现裂缝等质量问题。
5.施工监测与质量控制施工监测是确保预应力混凝土连续梁施工质量的重要手段。
在施工过程中,要根据设计要求进行结构变形、应力应变等监测,及时发现并处理质量问题。
同时,要加强现场质量控制,严格执行施工工艺和质量标准,确保施工质量。
高速铁路预应力混凝土预制梁技术条件_征求意见稿
为 65±5;拉伸强度不小于 12MPa,扯断伸长率不小于 350%,300%定伸强度不小于 6Mpa。
3.2.19泄水管及盖板应采用 PVC材料,其性能应符合 GB/T20221及 GB/T5836的要求。
ISC
TB
中华人民共和国铁道行业标准
TB/T XXXX-201X
高速铁路预应力混凝土预制梁技术条件
Technical conditions for precast prestressed concrete beams of
high-speed railway
(征求意见稿)
术条件表 4“质量要求”及《铁路高性能混凝土技术条件》的要求。
3.2.7混凝土矿物掺和料应采用性能稳定的粉煤灰、磨细矿渣和硅灰,其性能指标应符合本技术条
件表 4“质量要求”及《铁路混凝土结构耐久性设计规范》要求。
3.2.8混凝土拌和及养护用水应符合《铁路高性能混凝土技术条件》的要求。凡符合饮用标准的水,
询集团。
本技术条件主要起草人:
பைடு நூலகம்
TB/T XXXX—XXXX
高速铁路预应力混凝土预制梁技术条件
1.范围
本技术条件规定了新建高速铁路预应力混凝土预制梁的技术要求、主要试验方法、检验规则、
标志与制造技术证明书、保管、运输、预制梁架设及预制梁保修期等内容。
本技术条件适用于新建高速铁路单线、双线及多线先张法、后张法预应力混凝土预制简支梁及
附录 A制造技术证明书示例………………………………………………………………20
附录 B高速铁路预制箱型后张梁混凝土试件数量一览表………………………………24
号文客运专线预应力混凝土预制梁技术条件 ()
客运专线预应力混凝土预制梁暂行技术条件二00五年五月铁道部文件铁科技[2004]120号关于发布《350km/h客运专线60kg/m钢轨暂行技术条件》等4个350km/h客运专线暂行技术条件的通知现发布《350km/h客运专线60kg/m钢轨暂行技术条件》、《350km/h客运专线有碴轨道预应力混凝土轨枕暂行技术条件》、《350km/h客运专线特级碎石道碴暂行技术条件》和《350km/h客运专线预应力混凝土预制梁暂行技术条件》,自发布之日起执行。
请将执行情况和问题及时反馈到部科技司和高速办。
本技术条件由部科技司负责解释,由主编单位另行印发单行本。
中华人民共和国铁道部二OO四年十一月十日前言本标准是为了满足新建铁路客运专线单线、双线及多线道碴桥面、无碴桥面、先张法、后张法预应力混凝土预制简支梁及先简支后连续的预制简支结构的制造、验收及质量检验的需要而编制。
鉴于无碴轨道预制梁的结构形式、技术要求等目前尚未完全确定,因此有关无碴桥面预制梁的相关技术要求尚待补充及完善。
根据新建客运专线常用跨度预应力混凝土预制梁的特点,在本技术条件编制过程中参考了国内外各种规范与标准及高性能耐久混凝土、预应力混凝土箱梁最新科研成果;采纳了即将颁布的《铁路工程混凝土结构耐久性设计暂行规定》、《铁路混凝土工程施工技术指南》、《铁路工程混凝土结构耐久性暂行验收标准》和新近颁布的《铁路混凝土工程预防碱-骨料反应技术条件》,并借鉴了《秦沈客运专线预制预应力混凝土简支梁技术条件》、《青藏铁路高原冻土区预制预应力混凝土简支梁技术条件和检验方法》、后张梁通用标准TB/T3043-2002《预制后张法预应力混凝土铁路桥简支梁》、先张梁通用标准TB2484-94《先张法预应力混凝土铁路桥简支梁》中的部分内容。
与《秦沈客运专线预制预应力混凝土简支梁技术条件》比较,本技术条件主要在以下方面作了修改和补充:●预制梁采用满足铁路客运专线工程耐久性要求的高性能混凝土;●加强对原材料、混凝土拌和物等的检验,明确了检验的工程与频次;●增加了灌筑时对混凝土入模温度、模板温度的限值;●明确了养护、拆模等阶段混凝土最高温度为芯部温度;●后张法预应力梁采用三次张拉工艺;●增加了预应力瞬时损失测试的频次;●增加了终张拉后30d梁体上拱度的限值;●后张法预应力梁采用真空辅助压浆工艺;●增加了对预制成品梁钢筋混凝土保护层厚度的要求;●修改了预制成品梁静载检验的抽样方法;●对预制梁的保修期作出了明确规定。
《铁路混凝土与砌体工程施工质量验收标准》TB10424-2003
四、砌体分项工程
1、石材强度等级应以连长为70mm的立方体试件在浸水饱和状态下的抗村极限强度表示。当采用连长为200mm、150 mm、100 mm或50 mm的立方体试件时,其抗压极限强度应分别乘以1.43、1.28、1.14或0.86的换算系数。同产地的石材至少抽取一组试件进行抗压强度检验。最冷月平均气温低于-5℃和浸水潮湿地区,应各增加一组抗冻指标和软化系数检验的试件。石材的软化系数是检验石材受水流和风化影响的一个重要指标。
9、纤维混凝土的搅拌采用预拌法,投料顺序宜为先将粗骨料、细骨料和纤维一起搅拌,使原状纤维分布均匀后,再加入水泥和水继续搅拌,搅拌时间不应少于3min。纤维混凝土所用纤维的种类、规格、质量应符合设计要求。
2、砂将试件每组为6块,尺寸为70.7 mm×70.7 mm×70.7 mm,分2层装入有底试模内,捣棒为直径20 mm,长为200 mm的钢棒,其底部加工成平面,质量为493g±5 g。砂浆检查试件的抗压强度应符合下列要求:同批试件的强度平均值不小于设计强度等级值;每组试件的强度代表值不小于设计强度等级值的85%。
3、水下混凝土,导管使用前应进行充水加压检查,其配合比设计的配制强度应较普通混凝土的配制强度提高10%~20%(由于水下混凝土是在水下浇筑、水下自密,其受深水、浅水、水流和泥浆渗透等影响在所难免,水下混凝土的强度较大气中施工的同配合比混凝土强度低10%~20%),水泥用量不宜小于350 kg/m3,当掺用外加剂、掺合料时,水泥用量可减少,但不得小于300 kg/m3。浇筑钻孔桩时导管下口埋入混凝土内的长度不宜小于1.0m,浇筑封底混凝土时导管下口埋入混凝土内的长度不宜小于0.8m。水下混凝土的标准养护检查试件强度的结果必须符合设计强度等级的1.15倍。
铁路连续梁竖向预应力技术方案
铁路连续梁竖向预应力采用无粘结预应力钢棒技术方案2015年5月1、概述目前国内外连续箱梁竖向预应力体系主要采用精轧螺纹钢锚,施工采用有粘结方式,由于其产品本身性能和施工工艺的原因,导致精轧螺纹钢在实际施工和使用过程中有效预应力不足,而造成PC连续梁普遍存在梁体下挠和腹板开裂等病害,严重影响了桥梁的使用寿命及安全。
无粘结预应力钢棒解决了传统竖向预应力精轧螺纹钢性能的不足,同时也解决了精轧螺纹钢在连续箱梁竖向预应力中的应用弊端,并已成功应用在国内大中型公、铁路项目中。
2、设计依据无粘结预应力钢棒主要依据以下标准和规范进行设计:(1)TB 10002.3-2005 《铁路桥涵钢筋混凝土和预应力混凝土结构设计规范》(2)TB/T 3193-2008 《铁路工程预应力筋用夹片式锚具、夹具和连接器技术条件》(3)GB/T 5223.3-2005《预应力混凝土用钢棒》(4)GB/T 14370-2007 《预应力筋用锚具、夹具和连接器》(5)GB/T 196-2003 《普通螺纹基本尺寸》(6)GB 197-81 《普通螺纹公差与配合》(7)GB/T 699-1999 《优质碳素结构钢》(8)GB/T 700-2006 《碳素结构钢》(9)GB/T 3098.4-2000《紧固件机械性能螺母细牙螺纹》(10)GB/T 4354-2008 《优质碳素钢热轧盘条》(11)GB/T 14981 《热轧盘条尺寸、外形、重量及允许偏差》(12)GB/T 11115-2009《聚乙烯(PE)树脂》(13)GB/T 16823.1-1997《螺纹紧固件应力截面积和承载面积》(14)GB/T 16924 《钢件的淬火与回火》(15)GB/T 18685-2002《搓、滚制普通螺纹前的毛坯直径》(16)GB/T 24587-2009《预应力混凝土钢棒用热轧盘条》(17)JG 3007-1993 《无粘结预应力筋专用防腐润滑脂》(18)YB/T 5294-2009 《一般用途低碳钢丝》3、设计方案原设计图中采用单支公称直径为25mm 的PSB830预应力混凝土用螺纹粗钢筋,现采用2支公称直径为16mm 的无粘结预应力钢棒替代,具体设计图纸见附图1。
预应力工程施工作业指导书
目录1适用范围............................................................................................. - 1 - 2编制依据............................................................................................. - 1 - 3施工工艺............................................................................................. - 1 - 4质量标准........................................................................................... - 13 - 5质量通病及防治措施 ...................................................................... - 15 - 6安全文明施工及其它 ...................................................................... - 17 -预应力工程施工作业指导书1适用范围本作业指导书规定了箱梁的预应力施工要求及有关注意事项。
本作业指导书适用于箱梁的预应力施工管理。
2编制依据有砟轨道预制后张法预应力混凝土简支整孔箱梁(双线、单箱单室)--通桥(2016)2229-Ⅰ、Ⅱ《高速铁路桥涵工程施工质量验收标准》TB10752-2018《铁路混凝土工程施工质量验收标准》TB10424-2018《铁路工程预应力筋夹片式锚具、夹具和连接器技术条件》TB/T3193-2016 3施工工艺3.1预应力工程施工工艺流程3.2.1 预应力张拉准备1、预制梁试生产期间,邀请石家庄铁道大学工程检测中心对前2孔梁体进行各种预应力瞬时损失测试,确定预应力的实际损失,请设计方对张拉控制应力进行调整。
铁路工程混凝土结构高强钢筋设计规定20151113
铁路混凝土结构高强钢筋设计规定第一章 总则第一条 为贯彻落实国家产业政策,统一HRB400、HRB500高强钢筋应用技术要求,充分发挥其技术经济性制定本规定。
第二条 本规定适用于铁路工程混凝土结构设计。
第三条 铁路工程混凝土结构设计,除按本规定执行外,尚应符合国家及铁路行业相关标准的规定。
第二章 材料要求和基本设计参数第四条 铁路工程采用的HRB400、HRB500钢筋不得经过高压穿水处理,其碳当量C eq (熔炼分析)分别不大于0.5%、0.52%。
第五条 钢筋抗拉强度标准值、抗拉和抗压强度设计参数应按表1采用。
表 1 钢筋强度设计参数(MPa )注:括号内数值适用于桥涵专业。
第六条 钢筋容许应力应按表2采用。
表 2 钢筋容许应力(MPa )第七条 混凝土结构的最小配筋率应符合下列规定:1. 按《铁路桥涵钢筋混凝土和预应力混凝土结构设计规范》TB 10002.3、《铁路桥涵极限状态法设计暂行规范》Q/CR 9300设计的混凝土受弯构件的截面最小配筋率(仅计受拉区钢筋)不应低于表3所列数值,受压构件的截面最小配筋率不应低于表4所列数值。
表 3 受弯构件的截面最小配筋百分率(%)注:1 受压构件全部纵向钢筋和一侧纵向钢筋的配筋率应按构件的全截面面积计算。
2 当钢筋沿构件截面周边布置时,“一侧纵向钢筋”系指沿受力方向两个对边中一边布置的纵向钢筋。
2.按《混凝土结构设计规范》GB50010设计的混凝土构件,其截面最小配筋率应满足《混凝土结构设计规范》GB50010的要求。
第八条 钢筋弹性模量E s 应按表5采用。
表 5 钢筋弹性模量(MPa ) 第三章疲劳强度第九条 HRB400、HRB500钢筋母材及其连接接头的基本应力幅∆σ0按表 6采用。
表 6 钢筋母材及连接接头基本应力幅(MPa )第十条HRB400、HRB500钢筋母材及其连接接头疲劳强度设计值(应力幅)应按下式计算。
[∆σ]=γ1∗γ2∗γ3∗γ4∗∆σ0(1)式中:γ1—应力比影响系数,母材、闪光对焊按表7采用,滚轧直螺纹连接、电弧焊γ1取1.0;γ—钢筋直径影响系数,按表8采用;2—钢筋强度等级系数,按表9采用;γ3γ—疲劳损伤系数,按表10采用。
预应力混凝土铁路桥简支梁产品标准和相关标准
2003-09-01 2010-10-01 1995-10-01 1987-05-01
7
GBJ146-90
《粉煤灰混凝土应用技术规范》
1991-10-01
验
四
收 标
准
8
JGJ/T 178-2009
1
TB 10424-2010 J 1155-2011
铁建设[2007]159 号文修订
1
TB/T2331-2004
《铁路桥梁盆式橡胶支座》
2005-01-15
2
TB/T1893-2006
《铁路桥梁板式橡胶支座》
2007-05-01
3
TB/T1853-2006
《铁路桥梁钢支座》
2006-06-21
4
科技基[2005]101号
《客运专线高性能混凝土暂行技术条件》
《焊接接头拉伸试验方法》
2008-09-01
7
GB/T2652-2008
《焊缝及熔敷金属拉伸试验方法》
2008-09-01
8
GB/T2653-2008
《焊接接头弯曲试验方法》
2008-09-01
9
GB/T2654-2008
《焊接接头硬度试验方法》
2008-09-01
10
GB/T 22315-2008
20
GB/T3420-2008
《灰口铸铁管件》
2009-05-01
21
GB/T14370-2007
《预应力筋用锚具、夹具和连接器》
2008-02-01
22
TB/T3193-2008
23
GB175-2007
混凝土简支梁预制与架设—先张法预应力混凝土梁预制(高速铁路桥梁施工)
先张法预应力混凝土梁预制
⑷ 先张法中的预应力筋不允许出现断裂或滑脱。在浇筑砼前 发生断裂或滑脱的预应力筋必须予以更换。
⑸ 锚固时,张拉端预应力筋的回缩量应符合设计要求,设 计无要求时不得大于施工规范规定。
先张法预应力混凝土梁预制
1 台座
台座由台面、横梁和承力结构组成。按构造形式不同,可分
为墩式台座、槽形台座和桩式台座等。台座可成批生产预应力构
件。 台座承受全部预应力筋
的拉力,故台座应具有足 够的强度、刚度和稳定性 ,以免因台座变形、倾覆 和滑移而引起预应力的损 失。
台座
台面
墩式长线台座
先张法预应力混凝土梁预制
业内俗称 “单控”
先张法预应力混凝土梁预制
钢绞线张拉时,一般采用张拉力控制、伸长值校核。
张拉时预应力筋的实际 伸长值与理论伸长值的允许 偏差为±6%。
活动横梁 工具锚
张拉力控制的校核方法 量千斤顶行程 与钢丝相同.
固定横梁
台座式 千斤顶
业内俗称为“双控”!
张拉过程中随时测量伸长值 (量测千斤顶活塞行程 反算预应力筋伸长值)
调整初应力
张拉预应力筋
支侧模、安设预埋件
浇筑砼
养护、拆模
放松预应力筋
先张法预应力筋张拉
构件起吊、堆放
预应力筋制作 张拉机具准备
制作砼试块 压试块
先张法预应力混凝土梁预制
(2)预应力筋的张拉 1)单根钢丝张拉:台座法多进行单
根张拉,由于张拉力较小,一般可采用 10~20kN电动螺杆张拉机或电动卷扬机 单根张拉,弹簧测力计测力,优质锥销 式夹具锚固。
铁路桥涵钢筋混凝土结构设计规范(正文)
1 总则1.0.1为统一铁路桥涵钢筋混凝土和预应力混凝土结构设计标准,贯彻国家有关法规和铁路技术政策,使设计符合安全适用、技术先进、经济合理的要求,制定本规范。
1.0.2本规范适用于旅客列车设计行车速度小于、等于160km/h客货共线标准轨距的新建、改建Ⅰ、Ⅱ级铁路桥涵钢筋混凝土和预应力混凝土结构的设计。
1.0.3 采用本规范进行设计时,荷载及桥涵基本构造应按铁道部现行的《铁路桥涵设计基本规范》(TB10002.1—³³³³)的规定采用;结构抗震设计尚应符合现行的国家标准《铁路工程抗震设计规范》(GBJ111)的规定。
1.0.4铁路混凝土桥梁应积极采用新材料、新工艺、新结构,宜优先采用预应力混凝土结构,提高结构的耐久性。
1.0.5 桥梁上部结构应有足够的强度,竖向和横向及抗扭刚度。
采用T型梁时,必须对横隔板施加预应力将梁片连为整体,必要时桥面应连接。
1.0.6特殊结构及代表性桥梁应进行车桥耦合动力分析,其行车安全性、平稳性及舒适度指标应符合铁道部现行的《铁路桥涵设计基本规范》(TB10002.1—³³³³) 1.0.9条的规定。
1.0.7 铁路桥涵钢筋混凝土和预应力混凝土结构设计,除应符合本规范外,尚应符合国家现行的有关强制性标准的规定。
2 术语和符号2.1 术语2.1.1钢筋混凝土结构 reinforced concrete structure以包括受力钢筋的混凝土为主制作的结构。
2.1.2预应力混凝土结构 prestressed concrete structure以用预应力钢材预先施加应力的混凝土为主制作的结构。
2.1.3桥跨结构(上部结构) bridge superstructure梁桥支承以上或拱桥起拱线以上,跨越桥孔的结构。
2.1.4简支梁 simply supported beam两端为铰支承的梁。
2.1.5连续梁 continuous beam有三处或三处以上由支座支承的梁。
《铁路桥涵钢筋混凝土和预应力混凝土结构设计规范》(TB10002.3-99)简介
铁道标准设计
2000年10月第20卷第10期
《铁路桥涵钢筋混凝土和预应力混凝土 结构设计规范》(TBl 0002.3—9 9)简介
铁道部专业设计院路桥处
王振华
雷慧锋
摘要重新从行车速度的提高、混凝土梁耐久性的要求、混凝土标号改用混凝 土强度、钢筋强度向国际单位制靠拢以及预应力结构的分类等11个方面介绍新的 《铁路桥涵钢筋混凝土和预应力混凝土结构设计规范》(TBl0002.3—99)。 关键词铁路桥涵
力混凝土结构。
mm,取消了“当管道直径等于或小于55
mm
时,不应小于35 mm”的规定。相应的第6.5.20 规定,腹板厚度不得小于150 mm,比85《桥规》 (含96桥规)的140 mm大了10
mm。
3混凝土标号改用混凝土强度等级表示 为与国标《混凝土结构设计规范》(GBJlO 一89)及行标《铁路混凝土强度检验评定标准》 (TBl0425—94)接轨,将原来用标号表示的混 凝土强度级别改用混凝土强度等级表示,强度 等级与标号的换算关系是按《铁路混凝土强度 检验评定标准》的规定确定的,见表1。
C40。
km/h的新建、改建标准轨距铁路桥涵钢筋
混凝土和预应力混凝土结构的设计。这是本规 范与85及96《桥规》最不同之处。因此在本规 范编制时曾经考虑是否提出关于横向振幅以及 自振频率方面的规定,但考虑到铁道部已列题 组织专人进行这方面的研究,因此,本规范只能 在构造上予以加强。 (1)本规范在第4.1.3条规定:“梁截面尺 寸和构造应保证梁体具有合理的横向刚度”。 (2)本规范在第5.3.12条里规定:“分片式 T梁必须设置横隔板”。 (3)本规范在第6.5.20条规定:“横隔板连 接应保证梁的整体性”。 2提高混凝土梁耐久性的措施 近年来,工务部门对混凝土梁进行了大量 的调查、研究,对混凝土梁耐久性问题提出了严 万方数据
京沪高铁预应力混凝土预制箱梁施工监理实施细则
预应力混凝土预制箱梁施工监理实施细则8.1 预制箱梁采用的施工工艺及方法8.1。
1本标段箱梁预制实行工厂化施工管理,并需按程序获得全国工业产品生产许可证。
8.1。
2 预制箱梁各部模板均采用钢模板,内模采用液压伸缩式结构。
8。
1。
3 箱梁底、腹板钢筋骨架、桥面板钢筋骨架均在专用绑扎胎具上进行绑扎成型,进行整体吊装.8。
1.4 预应力筋采用1×7—15.2—1860-GB/T—5224-2003型钢铰线,锚具采用夹片式锚具,预施应力采用三次张拉(预拉、初拉和终拉),两端同步进行,预应力预留孔道采用预埋金属波纹管.8.1.5 箱梁混凝土采用高性能混凝土配合比设计,采用拌合站进行混凝土的拌制,自动上料,自动计量。
8。
1.6 混凝土浇筑采用两台混凝土输送泵同时进行浇筑,振捣采用附着式振捣和插入式振捣,混凝土浇筑宜在6h内完成,浇筑顺序为腹板、底板、桥面板。
8.1.7 梁体混凝土浇筑完毕后,立即覆盖养护膜,采用养护棚内蒸汽养护。
8.1。
8 采用900吨轮胎式提梁机移动箱梁。
8.1.9 采用真空管道压浆.8.2原材的要求和控制原材料应有供应商提供的出厂检验合格证书,并应按有关检验项目、批次规定,严格实施进场检验,检验复试合格后方可使用,禁止不合格材料进场。
8。
2.1 水泥应采用品质稳定,强度等级不低于42.5级的低碱硅酸盐或低碱普通硅酸盐水泥,水泥熟料中C3A含量不大于8%;矿物掺和料仅限于磨细矿碴粉或粉煤灰;水泥的比表面积不宜超过350m2/kg,碱含量不应超过0.6%,氧化钙含量不应超过1。
0%;其余性能应符合相关的规定。
(1) 任何新选货源及使用同厂家、同批号、同品种的水泥达3个月及出厂日期达3个月的水泥,要进行抽样检测,检测的项目有:比表面积、烧失量、游离CaO含量、MgO含量、SO3、CL—含量、细度、凝结时间、安定性、强度、碱含量。
(2)同厂家、同批号、同品种、同强度等级、同出厂日期且连续进场的散装水泥500t(袋装不大于200t)为一批,现场取样,进行细度、凝结时间、安定性、抗压强度的检验。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
铁路混凝土预应力筋制作规定
铁路混凝土预应力筋制作规定具体内容是什么,下面本店铺为大家解答。
1、预应力筋下料长度应经计算确定。
计算时应考虑结构的孔道长度或台座长度、锚夹具厚度、千斤顶长度、镦头预留量、冷拉伸长值、弹性回缩值、张拉伸长值和外露长度等因素。
首次使用应经试验,合适后方可成批下料。
用作镦头的预应力筋下料切断后,端头应齐整,其同组长度差值不应大于长度的1/5000.
2、预应力筋应采用切断机或砂轮锯切断,不得采用电弧切断,也不得使预应力筋经受高温、焊接火花或接地电流的影响。
钢绞线下料后不得散头。
3、钢丝编束应梳丝理顺,每隔1~1.5m捆扎成束。
搬运时,不得在地上拖拉。
4、预应力筋在贮存、运输和安装过程中,应采取防锈或损伤的措施。
5、高强钢丝镦头宜采用液压冷镦;冷拔低碳钢丝镦头可采用冷冲镦粗。
钢筋宜采用电热镦粗,但Ⅳ级钢筋镦粗后应进行电热处理。
第 1 页共1 页。
