在建工程结转固定资产管理办法

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章总则

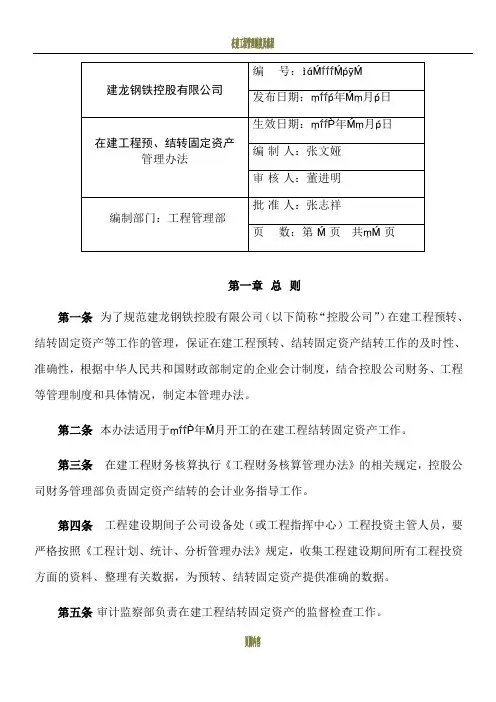

第一条为了规范建龙钢铁控股有限公司(以下简称“控股公司”)在建工程预转、结转固定资产等工作的管理,保证在建工程预转、结转固定资产结转工作的及时性、准确性,根据中华人民共和国财政部制定的企业会计制度,结合控股公司财务、工程等管理制度和具体情况,制定本管理办法。

第二条本办法适用于2006年1月开工的在建工程结转固定资产工作。

第三条在建工程财务核算执行《工程财务核算管理办法》的相关规定,控股公司财务管理部负责固定资产结转的会计业务指导工作。

第四条工程建设期间子公司设备处(或工程指挥中心)工程投资主管人员,要严格按照《工程计划、统计、分析管理办法》规定,收集工程建设期间所有工程投资方面的资料、整理有关数据,为预转、结转固定资产提供准确的数据。

第五条审计监察部负责在建工程结转固定资产的监督检查工作。

第六条本管理办法适用于控股公司及各子公司。

第二章预转固定资产

第七条所建造固定资产已经达到预定可使用状态,但尚未办理竣工决算的,应当自达到可使用状态之日起,财务部门根据子公司设备处工程投资主管人员提供的在建工程估计价值,转入固定资产,按照控股公司财务管理部的规定,计提固定资产的折旧。待办理了竣工决算手续后再作调整。

第八条所建造固定资产已经达到预定可使用状态是指固定资产已达下列情况之一时,可认为所建造的固定资产已达到预定可使用状态:

1、固定资产的实体建造(包括安装)工作已经全部完成或者实质上已经全部完成;

2、已经过试生产或试运行,并且其结果表明资产能够正常运行或者能够稳定的生产出合格产品时,或者试运行结果表明能够正常运转或营业时;

3、该项建造的固定资产上的支出金额很少或者几乎不再发生;

4、所购建的固定资产已经达到设计或合同要求,或与设计或合同要求相符或基本相符,即使有极个别地方与设计或合同不符,也不足以影响其正常使用。

第九条子公司项目部(或设备处)在固定资产达到上述预定可使用状态时,应及时向财务部门发出书面通知,详细说明已经达到预定可使用状态的具体内容,工程投资主管人员提供在建工程估计价值。财务

部门接到通知后,办理预转固定资产手续。

第三章结转固定资产

第十条预算组上报审计监察部的工程结算全部审计完毕,向控股公司工程管理部发出项目已审计完毕通知。

第十一条控股公司工程管理部在接到工程结算完毕通知后,组织相关部门成立在建工程结转固定资产小组。结转小组由控股公司工程管理部、财务管理部以及子公司设备处、财务处、预算组组成。结转小组按照公司规定的流程,组织固定资产结转工作(见附件一:在建工程结转固定资产流程)。

第十二条在建工程结转小组成立后必须按照下列规定的内容开展工作:

1、制定结转方案,包括领导小组成员、人员分工、各自职责、计划完成时间等;

2、结转小组对子公司下发通知书,提出结转工作具体要求。子公司财务处、设备处、项目部(工程处)、预算组等单位的经办人,按照本规定第十三条的内容,分别填写附件二:在建工程结转固定资产概况一览表;附件三:甲供主材一览表;附件四:待摊费用一览表;附件五:工程施工费用一览表;附件六:不需要安装设备固定资产一览表;附件七:需要安装设备固定资产一览表;附件八:房屋固定资产一览表;附件九:构筑物固定资产一览表等8张报表,形成后经本部门负责人审核,报财务处统一整理汇总,由子公司总协调人审批;

3、财务处填报在建工程结转审批表并将固定资产结转汇总资料及审批单(见附件十);报控股公司结转小组,由控股公司工程管理部、财务管理部审批。

4、子公司项目部(设备部门)处按照审批意见,组织办理固定资产实物验收和清单交接工作;

5、子公司财务部门、设备部门、使用单位分别负责建立固定资产台帐及卡片;

6、子公司财务部门办理在建工程结转固定资产的财务结转手续。

第十三条在建工程结转为固定资产的相关规定:

一、建筑物、构筑物、管道、线路等固定资产应当包括的内容:

1、房屋(如厂房、仓库、办公室、食堂、车库、招待所等) 、建筑物(如烟囱、水塔、水池等)固定资产成本,包括建筑工程结算价值、甲供材料费、应分摊的待摊费用。一般应包括列入房屋、建筑物工程结算内的土建、采暖、给排水、通风、照明、弱电、电梯、消防、油饰等费用,土建设备基础等费用应当计入所在房屋建筑物价值中。

2、给排水管网、室外供热管网、煤气管网等工业管网固定资产成本,包括建筑安装工程结算价值、甲供材料费、应分摊的待摊费用。工程结算价值一般应包括管道、管廊支架、管道防腐、保温、油漆以及与工业管网有关的其他费用。

3、外部电缆电线固定资产成本,包括建筑安装工程结算价值、甲供材料费、应分摊的待摊费用。工程结算价值一般应包括电缆沟、电缆

隧道、电缆桥架、油漆、防腐以及与外部电缆电线有关的其他费用。

5、建筑安装工程结算价值以控股公司审计部门确定的结算价值为准,甲供主材根据子公司财务部门、物资供应部门以及施工单位核对确认以后的数量、金额确定。(不包括管理人员领用的劳保用品)

二、需要安装的设备

需要安装设备结转固定资产费用一般包括:需要安装设备的购置费、设备安装工程结算价值、甲供材料费、设备基础等建筑工程费用、应分摊的工程待摊费用。

(一)设备购置费一般由以下几项内容组成:

1、买价,包括原价和供销部门手续费(按照合同和发票价入账)。

2、运杂费,包括运到工地仓库前(施工现场存放器材的地点)所发生的包装、运输、装卸等费用。

3、采购保管费,包括为采购、验收、保管和收发设备所发生的各种费用。

(二)设备安装工程费一般包括生产、动力、起重、运输、传动和实验等各种需要安装设备的装配、装置费用,与设备相连的工作台、梯子、栏杆的装设工程费用,被安装设备的绝缘、防腐、油漆等费用以及为测定安装工程质量,对单体设备、系统设备进行单机试运行和系统联合无负荷试运行所发生的费用(投料试运行工作不包括在内)。应将设备安装工程结算价值和甲供材料费用分摊到所安装的设备价值中。如果设备安装费属于发生的费用是多个设备的安装费,要按照设备购置费的比例进

相关文档
最新文档
