铁路桥(48+80+48)m连续梁墩顶转体施工技术

铁路桥(48+80+48)m连续梁墩顶转体施工技术

新建张家口至呼和浩特铁路ZHZQ-4标集宁南特大桥1-(48+80+48)m连续梁墩顶转体施工技术1.工程概况集宁南特大桥全长7015.44m,总孔数为212孔,是张呼铁路全线的重难点工程之一。

该桥在DK163+485处与既有张集铁路和京包铁路交叉,交叉角度为80度,采用1-(48+80+48)m连续梁上跨既有铁路。

紧邻既有铁路的两侧连续梁主墩分别为90#墩和91#墩,桥墩为双线流线形圆端实体墩,墩高分别为8.5m、10m,桥墩基础均为钻孔灌注桩承台基础。

上部结构为悬臂浇筑预应力混凝土双线连续梁,箱梁顶板宽12.2m,底板宽6m,中支点处截面梁高6.69m,跨中9m及边跨13.25m直线段截面中心高3.89m,梁底下缘按二次抛物线变化。

连续梁分为转体施工段,边跨现浇段,合龙段。

其中每个转体施工段为78m,边跨现浇段长7.75m,和龙段长2m,全联长为177.5m。

主墩顶与连续梁中支点之间设置转动球铰,主梁在平行于铁路既有线两侧采用挂篮悬臂浇筑施工,然后顺时针方向转体80度,合龙。

每个转体T构最大重量为3814吨。

2.转体系统的构成转体结构由下转盘、球铰、上转盘、转体牵引系统组成。

下转盘为支撑转体结构全部重量的基础,中墩顶帽设下转盘。

下转盘上设有直径为2.0m的下球铰及直径为4.0m的环形下滑道。

球铰由上下两块钢质球面板及钢护筒组成,上面板为凸面,平面直径2.1m,通过外径2.1m的钢护筒与梁底转盘连接;下板面为凹面,平面直径2.0m,嵌固于墩顶。

在下球铰表面布置266块Φ7cm和4块Φ15cm的MGB滑动片,总面积为10314.48cm2。

上转盘直径为7.7m,高度1m,共设有4组撑脚和8组砂箱;在上转盘内预埋牵引索固定端P型锚具。

转体施工设备采用电脑控制全液压、自动连续运行系统,形成水平旋转力偶,通过拽拉锚固且缠绕于直径7.7m的转盘上的钢绞线,使得转体结构转动。

3.转体施工工艺3.1下球铰安装及滑道的安装主墩顶至其下5m范围设计为C50混凝土,其余设计为C35混凝土。

上跨既有铁路大跨度连续梁转体施工工法

上跨既有铁路大跨度连续梁转体施工工法

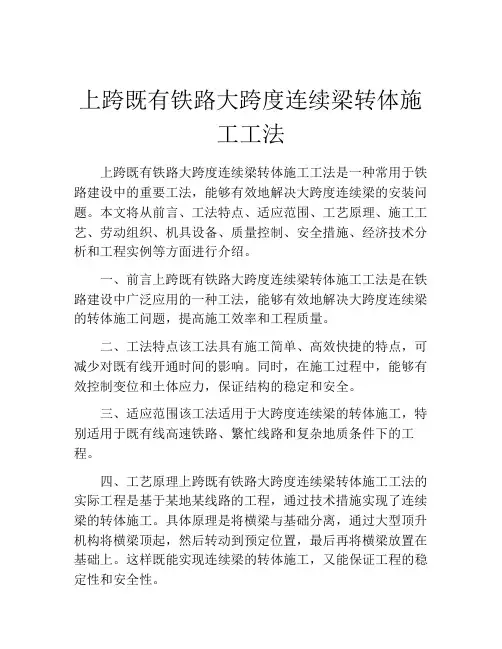

上跨既有铁路大跨度连续梁转体施工工法上跨既有铁路大跨度连续梁转体施工工法是一种常用于铁路建设中的重要工法,能够有效地解决大跨度连续梁的安装问题。

本文将从前言、工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例等方面进行介绍。

一、前言上跨既有铁路大跨度连续梁转体施工工法是在铁路建设中广泛应用的一种工法,能够有效地解决大跨度连续梁的转体施工问题,提高施工效率和工程质量。

二、工法特点该工法具有施工简单、高效快捷的特点,可减少对既有线开通时间的影响。

同时,在施工过程中,能够有效控制变位和土体应力,保证结构的稳定和安全。

三、适应范围该工法适用于大跨度连续梁的转体施工,特别适用于既有线高速铁路、繁忙线路和复杂地质条件下的工程。

四、工艺原理上跨既有铁路大跨度连续梁转体施工工法的实际工程是基于某地某线路的工程,通过技术措施实现了连续梁的转体施工。

具体原理是将横梁与基础分离,通过大型顶升机构将横梁顶起,然后转动到预定位置,最后再将横梁放置在基础上。

这样既能实现连续梁的转体施工,又能保证工程的稳定性和安全性。

五、施工工艺施工工艺主要包括准备工作、分离横梁、横梁顶升、横梁转体和横梁放置等阶段。

具体施工步骤为:首先进行施工准备工作,包括测量、布置设备和准备材料等;然后进行分离横梁,将横梁与基础分离;接下来进行横梁顶升,通过顶升机构将横梁顶起;然后进行横梁转体,将横梁转动到预定位置;最后进行横梁放置,将横梁安放在基础上。

六、劳动组织施工中需要有合理的劳动组织,包括施工班组的组建和人员的分工。

同时,还需要有专业的管理人员进行施工现场的监督和协调。

七、机具设备施工过程需要用到大型顶升机构、起重机、导向装置等机具设备。

这些设备具有高承载能力、稳定性强和安全性好的特点,能够满足工程的需要。

八、质量控制为确保施工过程中的质量达到设计要求,需要采取严格的质量控制措施,包括施工过程中的检测、监测和记录。

转体连续梁钢壳法合龙施工工法

转体连续梁钢壳法合龙施工工法

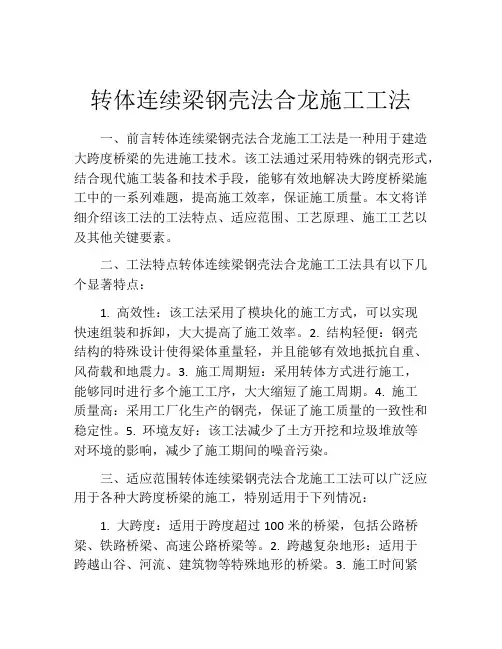

转体连续梁钢壳法合龙施工工法一、前言转体连续梁钢壳法合龙施工工法是一种用于建造大跨度桥梁的先进施工技术。

该工法通过采用特殊的钢壳形式,结合现代施工装备和技术手段,能够有效地解决大跨度桥梁施工中的一系列难题,提高施工效率,保证施工质量。

本文将详细介绍该工法的工法特点、适应范围、工艺原理、施工工艺以及其他关键要素。

二、工法特点转体连续梁钢壳法合龙施工工法具有以下几个显著特点:1. 高效性:该工法采用了模块化的施工方式,可以实现快速组装和拆卸,大大提高了施工效率。

2. 结构轻便:钢壳结构的特殊设计使得梁体重量轻,并且能够有效地抵抗自重、风荷载和地震力。

3. 施工周期短:采用转体方式进行施工,能够同时进行多个施工工序,大大缩短了施工周期。

4. 施工质量高:采用工厂化生产的钢壳,保证了施工质量的一致性和稳定性。

5. 环境友好:该工法减少了土方开挖和垃圾堆放等对环境的影响,减少了施工期间的噪音污染。

三、适应范围转体连续梁钢壳法合龙施工工法可以广泛应用于各种大跨度桥梁的施工,特别适用于下列情况:1. 大跨度:适用于跨度超过100米的桥梁,包括公路桥梁、铁路桥梁、高速公路桥梁等。

2. 跨越复杂地形:适用于跨越山谷、河流、建筑物等特殊地形的桥梁。

3. 施工时间紧迫:适用于对施工时间有严格要求的项目,如修复被毁设施或急需通车的项目。

四、工艺原理转体连续梁钢壳法合龙施工工法的工艺原理主要包括施工工法与实际工程之间的联系和采取的技术措施。

1. 施工工法与实际工程之间的联系:施工工法的制定需要充分考虑到实际工程的条件和要求,包括地质、气象、交通等因素的影响。

2. 采取的技术措施:包括钢壳制造、梁体调整、合龙装配等关键工序的具体操作方法和要求。

五、施工工艺转体连续梁钢壳法合龙施工工法的具体施工工艺按照以下阶段进行:1. 钢壳制造:在工厂进行钢壳的制造,包括焊接和涂装等工序。

2. 梁体调整:将制造好的钢壳调整到设计位置,并进行精确的定位和固定。

转体连续梁施工技术[II]

转体连续梁施工技术[II]

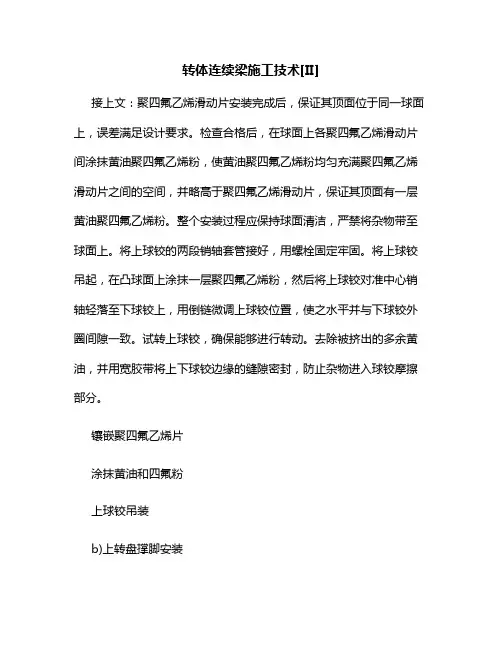

转体连续梁施工技术[II]接上文:聚四氟乙烯滑动片安装完成后,保证其顶面位于同一球面上,误差满足设计要求。

检查合格后,在球面上各聚四氟乙烯滑动片间涂抹黄油聚四氟乙烯粉,使黄油聚四氟乙烯粉均匀充满聚四氟乙烯滑动片之间的空间,并略高于聚四氟乙烯滑动片,保证其顶面有一层黄油聚四氟乙烯粉。

整个安装过程应保持球面清洁,严禁将杂物带至球面上。

将上球铰的两段销轴套管接好,用螺栓固定牢固。

将上球铰吊起,在凸球面上涂抹一层聚四氟乙烯粉,然后将上球铰对准中心销轴轻落至下球铰上,用倒链微调上球铰位置,使之水平并与下球铰外圈间隙一致。

试转上球铰,确保能够进行转动。

去除被挤出的多余黄油,并用宽胶带将上下球铰边缘的缝隙密封,防止杂物进入球铰摩擦部分。

镶嵌聚四氟乙烯片涂抹黄油和四氟粉上球铰吊装b)上转盘撑脚安装上转盘设撑脚,下设走板,钢管内灌注C50微膨胀混凝土。

撑脚在工厂整体制造后运进现场,在下转盘混凝土浇筑完成,上球铰安装就位时即安装撑脚,在撑脚与下滑道之间支垫木板作为转体结构与滑道的间隙。

间隙按设计要求设置,转体前在滑道面内铺装不锈钢板及聚四氟乙烯板。

c)上转盘施工上转盘是转体时的重要结构,在整个转体过程中是一个多向、立体的受力状态,受力复杂。

转台是球铰、撑脚与上转盘相连接的部分,又是转体牵引索直接施加的部位。

转台内预埋牵引索(钢绞线),采用P锚固定于上转盘混凝土内,牵引索作为转体牵引的主要受力索,每根索的埋设点与出口点均对称于转盘中心设置。

牵引索外露部分应圆顺地缠绕在转台周围,互不干扰地搁置于转台预埋钢筋上,并做好保护措施。

d)上转盘临时固定措施为确保施工上部结构时转盘、球铰结构不发生移动,用钢楔将钢管混凝土撑脚与环道之间塞死,同时在上承台和下承台之间设置临时连接,下承台混凝土浇筑前预埋钢筋或型钢,将上下承台连接在一起。

转体前切断,解除联系。

4.2.5上承台混凝土浇筑上承台底模利用预先加工好的木模,混凝土浇筑时,均匀分料,确保上承台受力均匀。

连续梁施工方法-转体法

连续梁施工方法-转体法

连续梁施工方法-转体法
转体法施工预应力混凝土连续箱梁桥时,预应力混凝土连续箱梁分别在既有路基两侧现浇,墩梁临时固结,转体至既有道路、铁路上方悬浇连接,成桥后解除墩梁固结;墩台采用现浇施工。

跨越道路、铁路时,基坑开挖应采取必要的防护措施,在确保道路、铁路运输安全的条件下施工;竣工后恢复破坏路基及排水边沟。

连续梁转体施工的主梁采用现浇施工,将墩梁临时固结,同时转体至既有道路、铁路上方,悬浇连接成桥,满足设计要求后拆除临时固结。

其转体结构由下转盘、球铰、上转盘、转体牵引系统组成。

1)下转盘
下转盘为支承转体结构全部重量的基础(钻孔桩),转体完成后,与上转盘共同形成基础。

下转盘上设置转体系统的下球铰、撑脚的环形滑道及转体拽拉千斤顶反力座等。

2)球铰制造与安装
钢球铰分上下两片,是平动法施工的转动系统,制作及安装精度要求很高,钢球铰面在工厂制造加工,施工中要精确安装以便中心轴的转动。

3)转体上转盘撑脚与滑道
上盘撑脚即为转体时支撑结构转体结构平稳的保险腿,在撑脚的下方(即下盘顶面)设有滑道,转体时撑脚在滑道内滑动,以保持转体结构平稳。

4)转体上转盘
上转盘是转体的重要结构,待上盘混凝土达到设计强度后,抽去垫板使转台支承于球铰上。

施加转动力矩,使转台沿球铰中心轴转动。

大跨连续梁墩顶转体施工工法(2)

大跨连续梁墩顶转体施工工法(2)

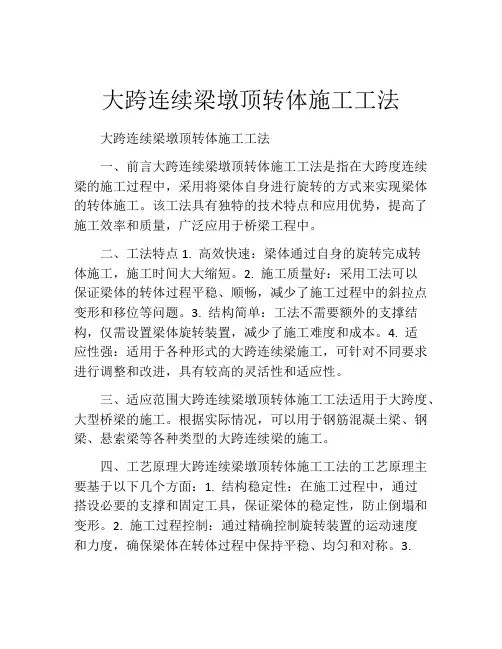

大跨连续梁墩顶转体施工工法大跨连续梁墩顶转体施工工法一、前言大跨连续梁墩顶转体施工工法是指在大跨度连续梁的施工过程中,采用将梁体自身进行旋转的方式来实现梁体的转体施工。

该工法具有独特的技术特点和应用优势,提高了施工效率和质量,广泛应用于桥梁工程中。

二、工法特点1. 高效快速:梁体通过自身的旋转完成转体施工,施工时间大大缩短。

2. 施工质量好:采用工法可以保证梁体的转体过程平稳、顺畅,减少了施工过程中的斜拉点变形和移位等问题。

3. 结构简单:工法不需要额外的支撑结构,仅需设置梁体旋转装置,减少了施工难度和成本。

4. 适应性强:适用于各种形式的大跨连续梁施工,可针对不同要求进行调整和改进,具有较高的灵活性和适应性。

三、适应范围大跨连续梁墩顶转体施工工法适用于大跨度、大型桥梁的施工。

根据实际情况,可以用于钢筋混凝土梁、钢梁、悬索梁等各种类型的大跨连续梁的施工。

四、工艺原理大跨连续梁墩顶转体施工工法的工艺原理主要基于以下几个方面:1. 结构稳定性:在施工过程中,通过搭设必要的支撑和固定工具,保证梁体的稳定性,防止倒塌和变形。

2. 施工过程控制:通过精确控制旋转装置的运动速度和力度,确保梁体在转体过程中保持平稳、均匀和对称。

3.构造可行性:根据实际工程要求和梁体结构形式,设计合适的旋转装置,保证施工工法的可行性和有效性。

五、施工工艺大跨连续梁墩顶转体施工工法的施工工艺主要包括以下几个阶段:1. 准备工作:梁体支撑结构和旋转装置的搭设与调试,施工场地的布置和准备。

2. 上梁段的施工:搭设必要的支撑结构,将上部预制好的梁段放置在墩顶上,并进行初步固定。

3. 转体施工:利用旋转装置,通过调节旋转装置运动速度和力度,使梁体在水平方向上旋转,完成转体施工过程。

4. 固定和调整:在梁体转体结束后,对梁体进行最终固定和调整,确保梁体的位置和姿态满足设计要求。

六、劳动组织大跨连续梁墩顶转体施工工法需要配备有经验丰富的工程师和技术人员,负责工法的施工组织和管理。

钢结构连续梁转体施工技术

钢结构连续梁转体施工技术

容, 是评定和衡量 全项施工质量 的重要指标 , 它 不仅能准确 反映混凝土浇筑 、 箱 、 钢锚 主梁砼 浇 注后各结构部位定 位点的变形情 况 ,为下一步 施工提供可靠 的参考依据 ,同时也是 编制竣工 资料的原始依据 。
61 .竣工测量 主要 内容。包括施T 阶段 以及 施工 完毕结构 物的特 征点及 轴线点 三维 坐标 , 断面尺寸 、 、 轴线 倾斜度等 。 6 竣工测量测设方法 。 . 2 主要采用 T Al0 C 0 8 全站仪 维坐标 法 ; 高程主要 采用徕卡 N 2 A 精 密水准仪几何水准 法。 7 主塔变形测量 与数 据处理 、 随着荷 载增加 、 混凝 土弹性 压缩 、 变 、 徐 温 度、 风力等变化 , 台 、 承 主塔可能产 生变形 , 故应 住施工过程 中进行承台 、 主塔变形 测量 , 以能 及 时准确反 映承 台 、主塔实际变形程 度或变形趋 势, 确保塔 顶高程正确。对承台 、 按《 主塔 工程测 量规 范》 等变形测量 的主要技术要求进 行观 测。 7 主塔变形观测 。 . 1 主塔变 形观测是测定主

文 献 标 识 码 : B
工 程 概 况
京沪 高速 铁路北 京特大桥 跨某高速公路 钢 箱 拱 连 续 梁 ,全 长 12 , 孔 跨 布 置 为 ; 7m 3 。0 ,2 2 18 3 。桥 梁基础采 用钻孔灌 注桩 , 边跨 承 台为双承 台 , 高速公路路基影 响 , 因受 考虑基础 施工时对路基 边坡影响 ,主墩 承台为 l 形 , 2边 主墩支座设在承 台顶 , 为墩身 。 边墩 为流线 型园 端实体墩 , 墩高 1 m 。桥 梁上部结 构为钢结构 , 6 拱肋 和主纵梁 共 3 个 节段 ,专业 厂家加 工制 3 造, 现场拼装成形。 二相 关标 准。1 . 铁路桥 梁T程施 工质量验 收标准 2 . 低合金钢高 强度结构 钢 3 路钢桥制 . 铁 造规范 4 . 铁路钢桥设计 规范 5 . 钢结构 T程施工 质量验 收规 范 6 钢结构 高强 度螺 栓连接 的设 . 计, 施工及 验收 规程 建 筑钢结 构焊 接技 术规 程 8 弧焊用 低合金焊 丝 与 埋 焊剂 9 . 药芯焊 碳钢

太和特大桥转体连续梁施工技术介绍

太和特大桥转体连续梁施工技术介绍
滑道支架调整方法相同。 支架调整精度符合要求后,采用10cm槽钢加固于预埋钢板上。
商合杭铁路SHZQ-5标项目经理部
中国中铁隧道局集团有限公司
追求卓越 勇于跨越
3、球铰安装
3.1下球铰及滑道安装施工
6、下球铰及滑道板吊装 下球铰使用四点起吊,对准支架固定螺栓孔平稳置 放,然后安装固定螺栓。在下球铰定位销轴孔内固定方 木,标记下球铰中心位置,沿下球铰外侧环形布置测点8 个。使用千斤顶上顶横移的方法调整球铰平面位置,精 度为顺桥向±1mm,横桥向±1.5mm,然后使用球铰固定 螺栓逐点调整球铰绝对标高至±0.5mm之内,重复测量平 面及高程数据,重复调整,直至安装精度符合设计要求 为止,最后采用10#槽钢将球铰与支架焊接固定。
商合杭铁路SHZQ-5标项目经理部
中国中铁隧道局集团有限公司
追求卓越 勇于跨越
2、转体系统设计情况 2.3 上转盘
上转盘是转体的重要结构,在整个转体过程中形成多向、立体的 受力状态,上转盘布有纵、横及竖向预应力钢筋。上转盘为长方体, 高2.0m,转台直径φ10.4m,高度为0.8m。转台是球铰、撑脚与上转 盘相连接的部分,又是转体牵引力直接施加的部分。
追求卓越 勇于跨越
转体牵引索平面布置示意图
商合杭铁路SHZQ-5标项目经理部
中国中铁隧道局集团有限公司
3、球铰安装 3.1下球铰及滑道安装施工
追求卓越 勇于跨越
1、根据设计图纸文件及相关施工经 验,并考虑支架高度1.2m及施工空间 0.2m,确定下承台首次浇筑高度为1.6m ,为方便球铰及滑道支架安装及固定, 根据支架骨架平面位置,在支架撑腿及 加强斜撑对应位置预埋钢板。
预埋钢板布置图
商合杭铁路SHZQ-5标项目经理部

预应力钢筋混凝土连续梁转体法施工工法(2)

预应力钢筋混凝土连续梁转体法施工工法(2)

预应力钢筋混凝土连续梁转体法施工工法预应力钢筋混凝土连续梁转体法施工工法一、前言预应力钢筋混凝土连续梁转体法是一种常用的梁体施工工法,通过对预制梁进行预应力设计并采用转体装置进行转体施工,能够有效提高梁体的承载能力和使用寿命。

本文将对该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施和经济技术分析进行详细介绍。

二、工法特点预应力钢筋混凝土连续梁转体法的特点包括:施工效率高、质量稳定可靠、节约成本、施工周期短、适应范围广等。

它不仅可以应用于不同跨径和不同荷载条件下的连续梁施工,还可以解决梁体在转体过程中产生的应力和变形问题。

三、适应范围预应力钢筋混凝土连续梁转体法适用于跨度较大、承载荷载较高的桥梁工程。

它可以灵活应用于不同类型的梁体,包括T型梁、箱梁、梯形梁等。

同时,该工法还适用于各种不同类型的桥梁,包括公路、铁路和高速公路等。

四、工艺原理预应力钢筋混凝土连续梁转体法的工艺原理是将预应力设计的混凝土梁进行预制,然后在施工现场采用转体装置进行转体施工。

在转体过程中,通过对预应力钢筋的预拉伸和松弛,控制梁体的应力和变形,从而保证施工质量和使用寿命。

五、施工工艺预应力钢筋混凝土连续梁转体法的施工工艺包括:梁体预制、转体设备安装、梁体转体、预应力钢筋张拉、采用预应力钢筋锚固、拼装板安装和混凝土注浆等。

每个施工阶段都需要严格控制施工参数和操作要求,以确保施工过程中的质量和安全。

六、劳动组织预应力钢筋混凝土连续梁转体工法的劳动组织包括:施工队伍的组建、施工人员的培训、施工计划的制定、施工现场的布置和施工进度的控制等。

合理的劳动组织可以提高施工效率并确保施工质量。

七、机具设备预应力钢筋混凝土连续梁转体工法所需的机具设备包括:转体装置、预应力钢筋张拉设备、混凝土搅拌站、钢筋切割机等。

这些机具设备需要具备稳定可靠的性能,并且操作简便,以方便施工人员进行操作。

八、质量控制预应力钢筋混凝土连续梁转体工法的质量控制包括:预应力钢筋的质量检验、混凝土的配合比控制、预应力钢筋的张拉力控制、梁体的尺寸和变形控制等。

跨既有线连续梁转体施工工法(2)

跨既有线连续梁转体施工工法(2)

跨既有线连续梁转体施工工法一、前言跨既有线连续梁转体施工工法是一种用于铁路桥梁维修和改造的工程技术,旨在通过将桥梁进行转体施工,解决既有线铁路上的桥梁改造难题。

本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。

二、工法特点跨既有线连续梁转体施工工法具有以下特点:1. 在不中断铁路运行的情况下进行改造和维修,不影响列车通行。

2. 采用转体施工方法,减少对现有桥墩和铺装的破坏,节约施工时间和成本。

3. 由于梁体整体转动,减小了对邻近管线和线路等固定设施的影响。

4. 施工过程中可以进行其他维修和加固工作,提高工作效率。

5. 对于需要提升梁体高度的既有线铁路,可以通过转体施工方法实现,无需其他复杂的施工工艺。

三、适应范围跨既有线连续梁转体施工工法适用于既有线铁路上的桥梁维修和改造,特别适用于需要提升梁体高度、增加通航空间或进行相邻桥梁维修的情况。

四、工艺原理跨既有线连续梁转体施工工法的工艺原理是通过合理的工艺措施和施工流程,将既有桥梁进行转体施工,实现对桥梁进行改造和维修的目的。

在实际工程中,首先需要对原有桥梁进行结构检测和加固设计,确定转体施工方案。

然后,通过梁头吊装系统将梁体进行升起,并用特制的转体器转动梁体到相应位置。

最后,将梁体降回到新的墩台上,完成整个转体施工流程。

五、施工工艺跨既有线连续梁转体施工工法的具体施工工艺包括以下几个阶段:1. 梁体分解:对原有梁体进行分解,并准备进行转体施工的各个部件。

2. 墩台准备:对既有桥墩和台面进行检修和加固,确保能够承受梁体的重量。

3. 吊装升起:通过梁头吊装系统将梁体升起到一定高度,准备进行后续工作。

4. 转体施工:使用转体器将梁体进行转动,使其达到所需角度和位置。

5. 降回墩台:将梁体降回到新的墩台上,并进行精确调整和固定。

六、劳动组织跨既有线连续梁转体施工工法的劳动组织包括各个施工工艺的分工和协调安排。

连续梁转体施工技术

连续梁转体施工技术
在混凝土浇筑前搭设工作平台。人员在工作平台上作业, 避免操作过程对其产生扰动。
严格控制混凝土浇筑,加强混凝土的养护。混凝土凝固后 采用中间敲击边缘观察的方法进行检查,对混凝土不密实的地 方用钻孔压浆的方法进行处理。源自142020/5/7
4.2.4上承台中转体系统的安装 a)上球铰、聚四氟乙烯滑动片安装
拼装下转盘球铰:下转盘球铰运到现场后进行检查,主 要对下转盘球铰表面椭圆度及结构检查是否满足设计加工要 求。下转盘球铰的现场组装,主要是下转盘球铰的锚固钢筋 及调整螺栓的安装;此部分为螺栓连接,其它构件均在厂内 进行焊接组装完成。
初步定位:确定下转盘球铰中心十字线,放出锚固螺栓 位置。下转盘球铰初步定位的目的是保证槽口内钢筋与转盘 的锚固钢筋不发生冲突。用吊车将下球铰骨架吊入,并进行 粗调。
下球铰混凝土浇筑完成后,在中心销轴套管中放入黄油四氟 粉,将中心销轴放到套管中,调整好垂直度与周边间隙。然后 进行下球铰聚四氟乙烯滑动片和上球铰安装。聚四氟乙烯滑动 片安装前,先将下球铰顶面清理干净,球铰表面及安装聚四氟 乙烯滑动片的孔内不得有任何杂物,并将球面吹干。根据聚四 氟乙烯滑动片的编号由内而外将其安放在相应的镶嵌孔内。
4.2.2滑道的安装 在撑脚的下方(即下转盘顶面)设1道滑道,滑道
由定位钢骨架和滑道面板组成,面板采取钢板分节段 在现场拼装成型,在盘下利用调整螺栓调整固定,分 节段浇筑混凝土。转体时保证撑脚可在滑道内滑动, 以保持转体结构平稳。要求整个滑道面在同一水平面 上,其相对高差不大于设计要求。
11
2020/5/7
15
2020/5/7
图5 下球铰的清理
16
图6 中心定位钢轴的安装
2020/5/7
聚四氟乙烯滑动片安装完成后,保证其顶面位于同一球 面上,误差满足设计要求。检查合格后,在球面上各聚四氟 乙烯滑动片间涂抹黄油聚四氟乙烯粉,使黄油聚四氟乙烯粉 均匀充满聚四氟乙烯滑动片之间的空间,并略高于聚四氟乙 烯滑动片,保证其顶面有一层黄油聚四氟乙烯粉。整个安装 过程应保持球面清洁,严禁将杂物带至球面上。将上球铰的 两段销轴套管接好,用螺栓固定牢固。将上球铰吊起,在凸 球面上涂抹一层聚四氟乙烯粉,然后将上球铰对准中心销轴 轻落至下球铰上,用倒链微调上球铰位置,使之水平并与下 球铰外圈间隙一致。试转上球铰,确保能够进行转动。去除 被挤出的多余黄油,并用宽胶带将上下球铰边缘的缝隙密封 ,防止杂物进入球铰摩擦部分。

连续梁转体施工技术简介PPT课件

连续梁转体施工技术简介PPT课件

称重千斤顶及百分表安装位置示意图
(3)安装千斤顶及位 移计
在下转承台上布置 4台500 t千斤顶及数显百 分表,布置位置图。为了 校核梁体是否发生刚体转 动,同时在T构的悬臂端进 行高程观测。千斤顶分级 施加顶升力,采集百分表 读数及主梁悬臂端标高数 据,绘制顶升力-位移图。
(4)测定 在T构一侧对上承台实施顶力Pl ,当Pl增测试步骤: (1)T构不平衡状态评估和调整 根据设计T构的平衡状态,如设计结构不对称,两侧混凝土及钢筋重量上 的差异,浇筑误差等原因,通过断面测量、计算,对T构不平衡力矩进行初评 估,通过计算,选择适当的位置进行加载,消除不平衡力矩。同时如果桥面 上必须带有设备或模板,同时进行考虑,加载消除其产生的不平衡力矩。 (2)脱空支架,解除临时锁定支座 临时支座解除后,测定钢支腿与滑道距离变化情况,观察有无钢支腿是 否与滑道接触,在测试准备期间,将钢支腿用钢楔子打紧,测定时再解除。
瞬间,有:P1 × L1 + MG = MZ 再于T构另一侧对上承台实施顶力P2,当顶力P2逐渐增加到使球铰发生微
小转动的瞬间,有:P1 × L2= MG+ MZ 由此推算: 不平衡力矩: Mc= 摩阻力矩: Mz=
3.1.2 配重设置 根据测定的不平衡力矩,在T构梁上适当位置进行加载,平衡不平衡力
目前应用最多的是连续梁(连续刚构)、斜拉桥的转体施工,是跨越既有 铁路,减少铁路行车干扰,保证施工期间铁路安全行车最有效的一种施工方 法。宝兰铁路连续梁转体施工属于单支点,平衡转体施工。
2 连续梁T构水平转体施工体系
连续梁T构水平转体施工属于有平衡重转体施工,将T构沿铁路、公路、 河流等建造,通过转动就位后合龙成桥,实现跨越,减少干扰,降工程难度 ,保证施工安全。转动体系由转动平衡体系及转动牵引体系组成。

高铁连续梁转体不锈钢壳合龙施工技术

高铁连续梁转体不锈钢壳合龙施工技术

1工程概况1.1工程简介新建南玉铁路是设计时速350km/h 高铁,连接南宁至玉林,远期可延伸至深圳,是“南深高铁”的一段,福庆特大桥位于广西南宁市五合社区境内,桥梁全长945.16m ,设计为双线高速铁路桥梁,其中11#墩~12#墩采用(60+100+60)m 连续梁跨越湘桂线2股道,先采用挂篮对称悬臂灌注连续梁,然后再转体就位,转体到位后在两股道间施做2m 合龙段。

转体连续梁位于曲线半径R=11000m 、桥面纵坡为17.9‰,梁体为单线单室,桥面宽12.6m ,底板宽6.7m ,截面中心线处梁高为7.835m ,梁底部分设计为二次抛物线变化,0#块中心和边跨梁端梁高4.85m 。

11#墩梁翼缘板边离湘桂铁路上行线20.46m ,12#墩梁翼缘板边离湘桂铁路下行线20.04m ,单侧“T 构”转体长度为98m ,转体角度43°,转体重量6000t 。

(图1-图2)1.2中跨合龙施工难度中跨合龙段转体后斜交两线间,梁体底比湘桂铁路上行线接触网顶高1.04m ,比下行线接触网顶高0.91m ,距离上行线承力索水平距1.7m ,距离下行线承力索水平1.2m ,施工难度大,安全风险高。

原设计中跨合龙段采用悬吊支架现浇施工,不仅耗时长、构件复杂、人员设备多,安装及拆除吊架均在线路上方,极易造成事故。

原设计方案需要较多的天窗点封锁施工,湘桂铁路为I 级铁路干线,封锁手续和封锁时间办理困难,工期无法满足施组要求,需要对方案进行优化改进。

2合龙方案设计与优化2.1普通钢箱方案设计通过查找资料采用普通钢壳(钢箱)转体后合龙的成功案例日渐增多,普通钢壳主要由三部分组成:预埋段钢壳、嵌补段钢壳、吊挂系统。

预埋段钢壳、嵌补段钢壳一般采用1.2cm 厚Q235钢板卷制再焊接而成,外形与梁体的外轮廓一致,加工完成后进行涂防护漆保护。

不锈钢壳安装到位时模板采用精轧螺纹钢吊挂系统加固,最后进行合龙段混凝土常规浇筑。

连续刚构桥梁水平转体施工技术指南

连续刚构桥梁水平转体施工技术指南

连续刚构桥梁水平转体施工技术指南一、1.1 连续刚构桥梁水平转体施工技术的发展历程随着科技的不断进步,建筑行业也在不断地发展。

在过去的几十年里,连续刚构桥梁作为一种新型的桥梁结构,以其独特的优势在工程领域得到了广泛的应用。

而水平转体施工技术作为连续刚构桥梁建设过程中的一个重要环节,也经历了从无到有、从简单到复杂的发展过程。

在早期,水平转体施工技术主要是通过人工操作来进行的,这种方法效率低下,施工质量难以保证。

随着科技的发展,人们开始尝试使用机械设备来辅助施工,但仍然存在许多问题,如设备成本高、操作难度大等。

直到近年来,随着计算机技术的不断进步,才逐渐出现了一种全新的水平转体施工技术,即采用计算机控制的自动化设备进行施工。

这种方法不仅大大提高了施工效率,而且降低了施工难度,使得水平转体施工技术得以迅速发展壮大。

二、2.1 连续刚构桥梁水平转体施工技术的基本原理连续刚构桥梁水平转体施工技术是一种利用计算机控制的自动化设备,将桥梁在水平方向上旋转一定角度,使其与预定位置对齐的技术。

这一技术的核心在于精确控制桥梁的旋转角度和速度,以确保桥梁在旋转过程中不发生变形或损坏。

为了实现这一目标,连续刚构桥梁水平转体施工技术主要采用以下两种方法:一是利用计算机程序预先计算出桥梁旋转过程中所需的各个参数,然后通过自动化设备进行精确控制;二是利用传感器实时监测桥梁的旋转状态,根据实际情况对控制系统进行调整。

这两种方法相互补充,共同确保了连续刚构桥梁水平转体施工技术的顺利进行。

三、3.1 连续刚构桥梁水平转体施工技术的优缺点分析与其他施工技术相比,连续刚构桥梁水平转体施工技术具有一定的优势和不足之处。

该技术具有很高的精度和效率。

通过计算机控制的自动化设备,可以精确地控制桥梁的旋转角度和速度,从而确保桥梁在旋转过程中不发生变形或损坏。

由于该技术采用的是全自动化作业方式,因此大大提高了施工效率,缩短了工期。

连续刚构桥梁水平转体施工技术也存在一些不足之处。

转体T构(连续梁)边墩支座逆做施工工法

转体T构(连续梁)边墩支座逆做施工工法

转体T构(连续梁)边墩支座逆做施工工法一、前言转体T构连续梁边墩支座逆做施工工法是一种专门用于大跨度、大断面连续梁的边墩支座逆做工法。

在进行工法的详细介绍之前,我们需要了解该工法的工法特点、适用范围以及基本原理。

本文旨在全面介绍转体T构连续梁边墩支座逆做施工工法,为读者提供参考和指导。

二、工法特点转体T构连续梁边墩支座逆做施工工法的特点主要有以下几个方面:1. 可实现连续梁的逐跨施工,有效提高施工效率。

2. 可以在边墩上实现边墩与支座位置的转换,适应不同的工程布置需求。

3. 施工过程中无需使用大型起重机械,降低了施工难度和成本。

4. 施工过程中对边墩结构影响小,可保证施工的安全性和稳定性。

5. 工法简单易行,适用于各种复杂工况。

三、适应范围转体T构连续梁边墩支座逆做施工工法适用于大跨度、大断面连续梁,特别是在河流、海湾等水体上的桥梁工程中具有广泛的应用前景。

同时,该工法还适用于积水深度较大的区域,能够满足不同工程要求。

四、工艺原理转体T构连续梁边墩支座逆做施工工法的实际工程应用基于以下原理:1. 通过使用调节器具,将楔形体和支座之间的空隙完全填充,实现了支座在边墩上的固定。

2.通过施工工法对施工工程进行全面分析和解释,建立了施工工艺与实际工程之间的联系,确保工法的可行性和稳定性。

五、施工工艺转体T构连续梁边墩支座逆做施工工法的施工过程主要包括以下几个阶段:1. 边墩底部处理:在边墩的底部安装调节器具和分拆支座,确保后续施工顺利进行。

2.边墩支座安装:将调节器具调至适当位置,逐个安装支座,并用压力设备进行调节和固定。

3. 支座拆除:在边墩支座固定后,拆除调节器具,并完成边墩支座逆做工法的全部施工。

六、劳动组织在转体T构连续梁边墩支座逆做施工工法中,需要合理组织施工人员,明确各项工作职责,确保施工过程的协调运行,提高施工效率。

七、机具设备转体T构连续梁边墩支座逆做施工工法所需的机具设备主要包括调节器具、压力设备等。

太和特大桥转体连续梁施工技术介绍

太和特大桥转体连续梁施工技术介绍

追求卓越 勇于跨越
上球铰安装后效果图
商合杭铁路SHZQ-5标项目经理部
中国中铁隧道局集团有限公司
3、球铰安装 3.2上球铰安装
4、撑脚及反力座施工 按照设计位置按照撑脚及浇注千
斤顶反力座为牵引反力座混凝土。 撑脚之间设置上部结构施工时辅
助承重结构砂箱,避免上部结构施 工时不平衡力矩对球铰的受力产生 影响。
下球铰安装图
商合杭铁路SHZQ-5标项目经理部
中国中铁隧道局集团有限公司
3、球铰安装 3.1下球铰及滑道安装施工
6、下球铰及滑道板吊装 滑道板与滑道骨架采用螺栓连接,
提前在背面焊接12#槽钢4根,加强滑道 板与混凝土连接牢固,滑道板逐块吊装 ,人工整体粗平,每块滑道板上布置4 个测点,使用细牙螺栓逐点逐块调整, 然后采用全站仪整体复测检查,符合精 度要求后将滑道板紧固。
追求卓越 勇于跨越
下球铰球面清理 清理及安装定位销轴后效果图
商合杭铁路SHZQ-5标项目经理部
中国中铁隧道局集团有限公司
3、球铰安装 3.2上球铰安装
2、上球铰球面清理及安装 上球铰球面使用打磨机配合微量松香水清
理。清理完成后采用吊车四点起吊安装上球铰 ,安装时应注意慢吊轻放。在球铰安装完成后 ,采用杆件连接上球铰,人工顺时针及逆时针 连续动上球铰,使上下球铰之间黄油四氟乙烯 粉充分贴合上下球铰面。上下球铰结合面采用 胶带+发泡剂+砂浆多重方式进行封闭,防止水 和商合杭铁路SHZQ-5标项目经理部
中国中铁隧道局集团有限公司
3、球铰安装 3.1下球铰及滑道安装施工
7、注意事项 球铰安装完成后采用捣固器模拟混凝土浇注时 对球铰及滑道板的碰撞,并复测结果,如发生变化 需重新调整并进行加固。 混凝土浇注前在上下转台交叉部位埋设4根双拼 10#槽钢,作为上部结构施工时防转动措施。 球铰上排气孔及振捣孔浇注前应接长,避免翻 浆污染球铰。 滑道钢板中心部位需开排气孔,以确保滑道底 部混凝土浇注密实。

XX铁路转体连续梁施工技术

XX铁路转体连续梁施工技术

XX铁路连续梁跨350km/h高速铁路转体施工技术XX铁路连续梁跨350km/h高速铁路转体施工技术一工程概况XX铁路铁路特大桥位于咸宁市横沟桥镇,桥长1483.534m。

于DK59+576处采用(48m+80m+48m)连续梁斜跨武广客运专线(武广客专的里程为DK1300+348),与营业线夹角为155°,曲线半径7000m。

武广上下行线2股道,线间距5m。

武广线最高行车速度350km/h,行车密度25min/趟,每天有50对列车行驶。

连续箱梁全长177.2m,计算跨径48+80+48m,梁体为单箱单室、变截面钢筋砼结构,采用纵、横、竖三向预应力体系。

主桥箱梁中跨在80m的1/2长度内共分11个节段,其中0#块长12m,1#~10#块分别长3.0m×4、3.5m×6,中跨合龙段2m,边跨在40m的长度内共分11个节段,其中边跨现浇段长7.6m,其余节段同中跨(见图1)。

梁体顶板厚度40~90cm、腹板厚度45~130cm、底板厚度45~150cm。

图1.1连续梁立面图二主要施工方法为减少上部结构施工对铁路行车安全的影响,采用先平行于营运线悬臂挂篮浇筑梁体,后中心承重平衡转体就位梁体,并辅以防护棚架防护合龙的施工方法,达到保证工期、保证质量、确保营运线与施工安全的目的。

三转动系统设计转动系统有上转盘、下转盘、球铰、滑道、撑脚、牵引索、反力孔、牵引反力支座、助推千斤顶、连续牵引千斤顶组成。

3.1 球铰选择球铰结构精密、承载力大、费用高,需要根据转体重量慎重选择,达到既经济又方便施工的目的。

22#、23#两个墩转体结构净重均为39670kN,T构纵向为平衡体,横向对承台中心偏心3cm。

将球铰布置在转体结构重心处,考虑风载、施工因素造成结构不平衡,按10%考虑安全储备以设置平衡配重,则球铰设计竖向承载能力采用45000KN。

球铰的大小主要受其下转盘砼承载力限制,因此其直径可由下式确定:kπ(D/2)2[σ]≥GD≥(4G/πk[σ])1/2式中 D——转盘直径;K——球铰接触面积折减系数,取0.66;G——球铰设计竖向承载能力,KN。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

铁路,减少铁路行车干扰,保证施工期间铁路安全行车最有效的一种施工方
法。宝兰铁路连续梁转体施工属于单支点,平衡转体施工。
2 连续梁T构水平转体施工体系
连续梁T构水平转体施工属于有平衡重转体施工,将T构沿铁路、公路、 河流等建造,通过转动就位后合龙成桥,实现跨越,减少干扰,降工程难度,
保证施工安全。转动体系由转动平衡体系及转动牵引体系组成。
我国转体施工桥梁建设多分布在四川、湖南等多山多河的地区,平转施工占大
多数,占80%以上,竖转占10%左右,平竖转相结合的占10%左右。应用于斜拉 桥、刚构桥、连续梁桥及拱桥,以拱桥居多,占70%左右。转体重最早2000 t以 下,1980年到2000年间的4000 t左右,到2000年至2010年间,转体施工桥梁的 数量持续快速增长,更重要的是转体质量大幅提升,过万吨级转体施工的桥梁比比 皆是。 我国大规模的基础设施建设仍将持续一段时间,大量跨线桥的施工非常适 合采用转体施工技术,同时转体桥梁也在朝着大吨位、大跨度的方向发展。我国的 转体施工技术还有较大的发展空间,但是目前对转体施工技术的理论认识远落后于 实践,尚未形成可供工程界普遍采纳的规范性文件。今后转体施工技术的发展,必 须将重点放在理论研究上,只有从理论上掌握转体施工的技术要领,才能做到以不 变应万变,指导更大吨位、更大悬臂长度的转体施工桥梁建设。
清除凹坑中的混凝土和积水,防止下球铰球面生锈。
(4)混凝土须及时养护,保证其施工质量。待混凝土固化后,再次清理下 球铰球面以及中心销轴、销轴套管,清除积水和杂物,必要时打磨清除铁锈。 (5)将黄油与四氟粉按重量比120:1的比例配制好后注入中心销轴套 管,然后将中心销轴轻放到套管中,放置时精确定位中心销轴。 (6)在下球铰凹面上按照顺序由内到外安装聚四氟乙烯滑板块。聚四 氟乙烯滑板安装完毕后,用黄油四氟粉填满滑板之间的间隙,使黄油面与滑 块面相平。整个安装过程要保持球面清洁,不要将杂物带至球面上。 (7)将上球铰的两段销轴套管接好,用螺栓固定牢固。注意保护好上
确保在上部施工时承担绝大部分
荷载,减少球铰压力。
3 转体准备
宝兰铁路连续梁转体桥施工,都跨越既有铁路,转体时间受限,施工安全风 险大,必须保证一次转体成功。充分的施工准备,是保证转体一次成功的关键。
3.1技术准备
3.1.1 平衡称重 转体施工的关键就是施工过程中结构的稳定。由于施工过程中可能出现T
1.3 转体施工方法分类 根据桥梁结构的转动方向,可将桥梁转体施工方法分为竖转施工、平 转施工以及平竖转相结合施工三种,其中以平转法应用最广泛,而近年来更
大跨径的桥梁转体则更多的考虑竖转和平转相结合的方法。竖转法按其转动
方向分为向上和向下2种。平转施工可分为平衡转动体系转体施工和无平衡重 转体施工方法,其中平衡转动体施工又分为结构自平衡转体施工与需专门配 重的转体施工。
转体结构施工质量控制的好坏直接影响到转体施工的成败,球铰作为转
体结构的核心部分,必须保证球铰的加工质量及安装精度。
球铰加工精度
序号 1 2 3 4 5 6 项目 球铰和接触球面光洁度 球面各点处曲率半径 球铰边缘各点高程 水平截面椭圆度 四氟板块顶面务必位于同一球面上 上下球铰形心轴、转动轴务必重合 设计指标 不小于3 误差不大于2mm 误差不大于1mm 不大于1.5mm 误差不大于1mm 误差不大于1mm 出厂验收
1999年广州丫髻沙大桥,2006年广东佛山东平大桥将转体施工工艺进 一步向前发展,它们的建成使我国桥梁转体施工技术取得了重大突破,进入 了世界领先水平。目前,我国转体吨位最大的是沪杭高速铁路跨沪杭高速拱 桥,采用平转法施工,转体吨位达16 800 t。
我国转体施工里程碑式代表工
修建时间 1977 1984 1987 1993 2004 2010 桥名 四川遂宁建设桥 自贡水电局渡槽 四川巫山龙门实验桥 安阳钢管混凝土拱桥 宜恩平地坝大桥 沪杭高铁大桥 结构体系 砼箱肋拱 桁架 钢筋混凝土箱 拱 钢管混凝土拱 混凝土箱拱 钢筋混凝土箱 拱 122 150 132 80+160+80 跨径布置 70 转体方法 平转 竖转 平转 平转+竖转 平转 平转 特点 国内首座转体桥 国内首座竖体结构 国内首座无平衡重转体 桥 国内首座平转+竖转转 体桥 薄壁开口施工跨度最大 转体重量最大
供了可能,转体施工方法也被广泛应用于这种桥型之中。1993年,郑州铁路局
为满足跨越铁路编组站且不影响通车的需要,首次采用竖转与平转相结合的转 体施工工艺,建成跨径为150 m的安阳钢管混凝土拱桥。
广州丫髻沙大桥,全长1084米,主桥采用三跨连续自锚中承式钢管混凝土拱桥 桥型,跨经为76米+360米+76米,桥宽36.5米,采用竖转、平转相结合的施工 控制技术和 “变角度、变索力”的液压同步提升技术。
2.2.4 辅助千斤顶反力座及牵引千斤顶反力座施工 按设计位置及相关要求进行钢筋预埋及绑扎,保证浇筑混凝土质量。
2.2.5 T构施工阶段临时支座施工
为保证T构施工期间球铰均匀 受力和撑脚不受较大压力,以及 转体结构稳定,在上转盘下部设 置临时支座。临时支座位于撑脚 之间,一般采用砂箱结构,分组 设置,砂箱内填充单级配石英砂, 安装前用千斤顶进行逐个顶压,
正角度转体
竖转法 桥梁转体施工 平竖转结合法 有平衡重转体 负角度转体 结构自平衡
平转法
无平衡重转体
配重
平衡转动体转体施工:平衡转动体是指转体结构的重心基本落在球铰中心。
平衡转动体转体施工又可分为结构自平衡转体施工和需专门配重的转体施工, 结构自平衡转体施工是指依靠结构自身就能实现平衡,且结构自身强度完全 能满足转体施工阶段的受力要求。 目前应用最多的是连续梁(连续刚构)、斜拉桥的转体施工,是跨越既有
2.1 T构转动体系构成
转体平衡系统主要由承台下转平台、球铰、承台上转平台、钢支腿及滑
道、混凝土辅助千斤顶反力座、混凝土牵引千斤顶反力座、预埋转动牵引钢绞 线束、T构施工阶段临时支座组成。
下转盘为支承T构全部重力的基础,转体完成后,与上转盘共同形成承台 基础。 上转盘是转体的重要结构,在整个转体过程中形成多向、立体的受力 状态,上盘布有纵、横、竖三向预应力钢筋。内预埋转体牵引索,牵引索的 预埋端采用P型锚具,同一对索的锚固端在同一直径线上并对称于圆心。 球铰由上下球铰、球铰间四氟乙烯板、固定上下球铰的钢销、下球铰钢骨 架组成,球铰是平转过程中的承重受力构件,实现结构转动的关键。 2.2 转体系统安装 2.2.1 球铰的加工与验收
20世纪40年代出现这种施工工艺以来,采用转体施工建设的桥梁已经不胜枚举。同时, 转体施工技术的理论与实践水平发展迅猛,万吨级、超长悬臂的转体桥梁也越来越多 地出现在桥梁建设中。随着转体技术的发展,人们越来越认识到该项技术的巨大优越 性,特别是施工条件受到严重限制的情况下,转体施工无可取代。如今,转体施工技 术发展已经相当成熟,从山区到平原地区,从拱桥到斜拉桥、连续梁、连续刚构等, 从公路到铁路,从竖转到平转、竖转平转相结合,转体施工的应用无处不在。
构浇筑误差,实际重心与设计重心的差异,转体前必须进行转动体不平衡重力矩
称重试验,测试转动体部分的不平衡力矩、球铰摩擦系数等参数,作为制定相关 措施的依据,如配重的设置、牵引力的判定及牵引千斤顶的选择等。
不平衡力矩的常用测试方法有: 球铰转动测试不平衡力矩法;用挠度测试
不平衡力矩法。转动体不平衡弯矩也可通过墩柱截面内力测试进行初步评估,但 可靠性及准确性相对较差。
球铰,将上球铰凸面涂抹黄油后,用塑料布将整个上球铰严密包起来,放置
于临时平台上。安装时将上球铰吊起,去除塑料布,用纱布将凸球面擦试干 净,
在凸面上抹涂一层黄油四氟粉,然后将上球铰对准中心销轴轻落至下球铰
上。微调上球铰位置,使之水平并与下球铰外圈间隙一致。去除被挤出的
多余的黄油,用胶带纸将上、下球铰边缘的缝隙密封。球铰安装完毕,支 立上转盘底模前,对其外露面全面封闭保护。 2.2.3 滑道及撑脚安装 撑脚及滑道构成结构转体过程中抗倾覆的保险系统,由设计单位设计, 撑脚一般采用钢管混凝土组合结构,钢管内灌微膨胀混凝土,下设滑靴钢 板。撑脚沿上转盘周边对称设置,在混凝土下转平台上相对撑脚位置设置 环形钢板滑道,两者之间设置四氟板。在结构转动过程中一旦发生倾斜,
临时支座解除后,测定钢支腿与滑道距离变化情况,观察有无钢支腿是
否与滑道接触,在测试准备期间,将钢支腿用钢楔子打紧,测时再解除。
称重千斤顶及百分表安装位置示意图
(3)安装千斤顶及位 移计 在下转承台上布置 4台500 t千斤顶及数显百 分表,布置位置图。为了 校核梁体是否发生刚体转 动,同时在T构的悬臂端进 行高程观测。千斤顶分级 施加顶升力,采集百分表 读数及主梁悬臂端标高数 据,绘制顶升力-位移图。
1.2 我国转体施工的发展 我国20世纪70年代开始研究转体施工技术。1977年,首先采用平转施工
技术建成了四川遂宁建设桥,主跨为70 m的箱肋拱桥。此后,平转法在山区的
钢筋混凝土拱桥中得到推广应用。20世纪70年代末80年代初我国平转法施工的 拱桥,跨径均在100 m以下,且均为有平衡重转体施工。1987年成功地进行了 跨径为122 m的四川巫山龙门桥试验桥的施工,突破了百米跨度。2000年后, 钢管混凝土拱桥在我国的应用与发展迅猛,为拱桥的轻型化和向大跨度发展提
不平衡力矩法测试步骤: (1)T构不平衡状态评估和调整 根据设计T构的平衡状态,如设计结构不对称,两侧混凝土及钢筋重量上 的差异,浇筑误差等原因,通过断面测量、计算,对T构不平衡力矩进行初评 估,通过计算,选择适当的位置进行加载,消除不平衡力矩。同时如果桥面 上必须带有设备或模板,同时进行考虑,加载消除其产生的不平衡力矩。 (2)脱空支架,解除临时锁定支座
能够继续保证结构安全及转动功能。环行滑道由专业厂家生产,现场采取 分节段拼装,在下转台混凝土施工时预埋,利用调整螺栓调整固定,保证 混凝土浇筑时不变形移动。施工时,要求整个滑道面在同一水平面上,安 装误差满足设计要求,设计无要求时,根据铁路施工规范,滑道3m范围内 平整度不大于±1mm,径向对称点高差不大于滑道直径的1/5000。 撑脚滑靴钢板与滑道间D=5mm+d(四氟板厚度),误差控制在2mm内。 撑脚安装完成后,精确调整标高,用钢楔子塞紧。
