洛阳市瀛洲大桥边跨混凝土腹拱圈施工工艺

合集下载

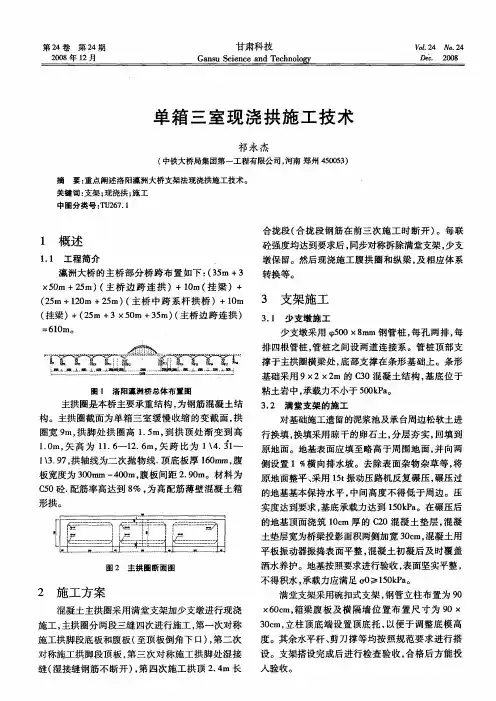

单箱三室现浇拱施工技术

单箱三室现浇拱施工技术
图 2 主拱 圈断面 图
洒水养护。地基按照要求进行验收 , 表面坚实平整 , 不得积水 , 承载力应满足 仃 ≥10 P 。 o 5 ka
满 堂 支架采 用碗 扣式 支架 , 钢管 立 柱 布置 为 9 0
2 施 工 方 案
混凝土主拱圈采用满堂支架加少支墩进行现浇
施工 , 主拱圈分两段三缝 四次进行施工 , 第一次对称 施工拱脚段底板和腹板 ( 至顶板倒角下 口) 第二次 ,

转换等。
3 支 架施 工
3 1 少支 墩施 工 .
60 1 m。
少支墩采用 0 8 m钢管桩 , 0× r a 每孔两 排, 每 排四根管桩 , 管桩之间设两道连接系。管桩顶部支 撑于主拱圈横梁处 , 部支撑在条形基础上。条形 底 基础采用 9X × m的 C 0混凝土结构 , 2 2 3 基底位于
模和 内侧模安装 完 毕 后 进行 测 量 检查 , 符合 要 求后 进行底 板和腹 板混 凝 土 浇筑 , 板顶 面 压模 采 用 组 底 合钢模 , 施工 时边 浇 筑 砼边 安 装 压 模 。底腹 板 混凝
护, 养生时间不得少于 7天。混凝土达到规范要求
强度后 , 进行相应模板拆除, 及时进行竣工测量。
设。支架搭设完成后进行检查验收 , 合格后方能投
入验 收 。
14 5




第2 4卷
对称进行。第一次 ( 底板和腹板) 混凝土先先浇筑
4 现浇拱施 工
4 1 模 板施工 .
底板 , 再浇筑顶板, 左右对称进行 , 底板浇筑过程 中 边浇筑边振捣边加盖压板。第二次( 顶板 ) 和第三 次( 拱脚处湿接缝) 混凝土从中间向两边对称进行 浇筑 。浇筑混凝土按要求在初凝前连续浇筑完成 ,

洛阳市瀛洲桥冬期施工措施

洛阳市瀛洲桥冬期施工措施

洛阳市瀛洲桥冬期施工措施[摘要]重点介绍了该桥冬期施工时施工准备及措施方面的注意事项。

[关键词]桥梁;冬期;施工;注意事项一、前言我国北方地区有较长的寒冷季节,寒冷的气候对土建施工的影响很大。

由于各种原因,混凝土冬期施工是很普遍的,尤其是桥梁工程,由于工程量大,普遍性的工期相对较短,因此,要进行混凝土的冬期施工是不可避免的。

本文从施工准备工作、模板、钢筋、混凝土、预应力等方面进行阐述,提出相应的控制措施。

二、工程概况瀛洲大桥位于洛阳市区西部的瀛洲路上,跨越洛河,是连接市区南北新老城区的一座重要桥梁之一。

本标段为第Ⅱ标段,是瀛洲大桥的主桥部分,工程长610.00米。

桥跨布置如下:(35m+3×50m+25m)(主桥边跨连拱)+10m(挂梁)+(25m+120m+25m)(主桥中跨系杆拱桥)+10m(挂梁)+(25m+3×50m+35m)(主桥边跨连拱)=610m。

主拱圈、三角刚构,钢梁吊装都是在冬季进行施工。

三、冬期施工准备1.冬期施工准备原则。

确保工程质量;冬期施工过程中,做到安全生产;制定冬期施工措施因时因地因工程制宜,既要求技术上可靠,同时要求经济上合理;应考虑所需的热源和材料有可靠的来源,减少能源消耗;凡是没有冬期施工措施,或者冬期施工准备工作未做好的工程项目,不强行进行冬期施工。

2.生产准备。

排除现场积水,对施工现场进行必要的修整,截断流入现场的水源,做好排水措施,消除现场施工用水造成场地结冰现象。

施工场地积雪及时清扫,堆雪不应放在机电设备、构件堆放场地附近。

完善混凝土工厂供水管道防冻设施和搅拌机棚的保温设施。

3.材料准备3.1根据冬期施工要求和不同结构的混凝土配合比要求选择外加剂品种,结合市场供应情况,最后提出外加剂使用品种和数量。

3.2保温材料的准备。

冬期施工所用的保温材料要求其保温性能好、价格便宜、就地取材。

有的要求具有良好的防火性能。

常用保温材料,根据其使用部位大致分为:混凝土表面覆盖保温材料选用隔气性能好的塑料薄膜、保温性能好的棉毡、稻草编制的草帘等。

120米跨现浇钢筋砼箱形拱桥主拱圈施工工法

120米跨现浇钢筋砼箱形拱桥主拱圈施工工法

120米跨现浇钢筋砼箱形拱桥主拱圈施工工法1.前言余姚双溪口水库大桥为净跨径120m上承式悬链线箱形拱桥,该桥为集团公司同类桥的最大跨径,其支架部分及主拱圈施工不仅难度大,而且存在着很大的施工安全风险。

我公司结合以往施工经验,针对大跨上承式钢筋混凝土箱形拱桥技术进行了科技攻关,充分利用该型拱桥结构特点制定科学合理的施工工艺,解决了施工技术难题,经总结形成本工法。

以本工法为核心的“120m跨现浇钢筋砼箱形拱桥主拱圈施工技术”获得集团公司优秀论文一等奖。

2.工法特点本桥主拱圈采用支架现浇施工法,其中支架部分为在两拱脚段根据原有的地形情况采用在硬化的地面上直接拼装碗扣式脚手架,中间段采用梁柱式复合体系:其结构构成为:明挖现浇混凝土基础;钢支架分三层,底层为置于混凝土基础上钢管立柱支墩;中层用万能杆件搭成框架结构形成纵梁;上层为满布式碗扣式脚手架。

拱部利用碗扣式支架调整成拱型,拱架卸落利用碗扣式支架顶的可调托撑完成。

而主拱圈混凝土则采用分环、分段的方法进行施工,即:整个拱圈根据支架的结构体系分为3个浇筑环;即底板环、腹板环及顶板环,每环浇筑时再分5段对应水平长度分别均为24m,先对称浇筑拱脚段,再从跨中段向两拱脚方向浇筑,拱顶段浇筑完后,再浇筑1/4段。

段与段之间预设间隔槽(顶板不设间隔槽),间隔槽宽1.5m,根据监控单位的施工加载计算,腹板和底板环两环同时合拢,使拱圈形成一个开口箱形结构,然后再进行顶板环的分段浇筑及合拢。

3.适用范围本桥施工方法可适用于大跨径现浇钢筋砼拱桥的施工。

4.工艺原理4.1主拱圈施工技术4.1.1主拱圈底模标高的确定主拱圈的支架现浇过程中,立模标高的合理确定,是关系到主拱圈的线形是否平顺、是否符合设计的一个重要问题。

如果在确定立模标高时考虑的因素比较符合实际,而且加以正确的控制,则最终主拱圈与桥面系线形较为良好;否则最终主拱圈线形会与设计线形有较大的偏差。

立模标高并不等于设计中桥梁建成后的标高,总要设一定的预抛高,以抵消施工中产生的各种变形(挠度)。

大桥主拱圈悬拼拱架预压施工方案

大桥主拱圈悬拼拱架预压施工方案

大桥主拱圈悬拼拱架预压施工方案摘要:悬拼拱架现浇工法是少支架施工法的其中一种,这种方法不受地形以及桥位的太大制约,并且因为其拱圈分环是一次成型的,因此拱圈的整体性比较好,近些年来,在贵州很多大桥工程施工中取得了优异的成绩,很多施工大桥的工程都能够符合标准,为当地带来了更好的交通便利和运输便利,获得了经济及外交利益,本文详细说明了利用悬拼拱架对大桥预压施工的流程和概括。

关键词:大桥主拱圈;悬拼拱架;水箱预压1 基本情况大桥工程施工法如果按照支架类型一共有三种,分别为少支架施工、无支架施工和有支架施工。

其中无支架施工主要是用缆索来装吊因为缆索吊机的吊重是有限制的,通常需要先把拱圈分段分箱的安装吊起,但是这样操作不容易对钢材拱圈的线型进行操控,在拱圈吊起之后,需要对钢板的接头部位进行焊接施工来完成连接合拢,钢材拱圈上产生很多纵向现浇湿的连接缝隙,这样以来,不能保证拱圈的整体性、受力性以及持久性。

2 工程概述整个桥梁全长168 m,主桥为1×125 m的混凝土钢筋土箱型拱桥,其主桥主拱圈宽为7.1 m,高度为2.2 m,矢跨比1/6,净矢高23 m,单箱双室断面,悬链线作为拱轴线,拱轴系数为1.856。

整个大桥采用悬拼拱架工艺施工,进行主圈建造。

在施工过程中一定要采用对拱架进行预压,这样做为了保证整个大桥框架建立后的质量和持久性,预压可以检测其质量是否合格,通过预压数据可以获取预拱度的参数设置,预压是保证施工顺利进行和安全的必要措施用以往的工程施工案例作为经验,要采用水箱预压的方式来做拱架预压施工。

此次大桥利用悬拼拱架进行主圈混凝土浇灌施工,对拱架预压施工在正式为主拱圈浇灌混凝土之前,为验证大桥悬拼拱架工程性能,在实际施工操作时采用水箱作为预压工程的操作方式。

计算方式遵循以下计算原则:(1)在纵向桥面平面内计算结构浓缩,横向分配模拟系数来均衡横向不均的情况。

(2)小结构变形,材料线有弹性。

(3)其钢管的支架不负责参与工程的操作,仅仅是作为荷载,受力体仅是贝雷拱架,贝雷接头视为铰接的梁元,所有杆件也都作为梁单元。

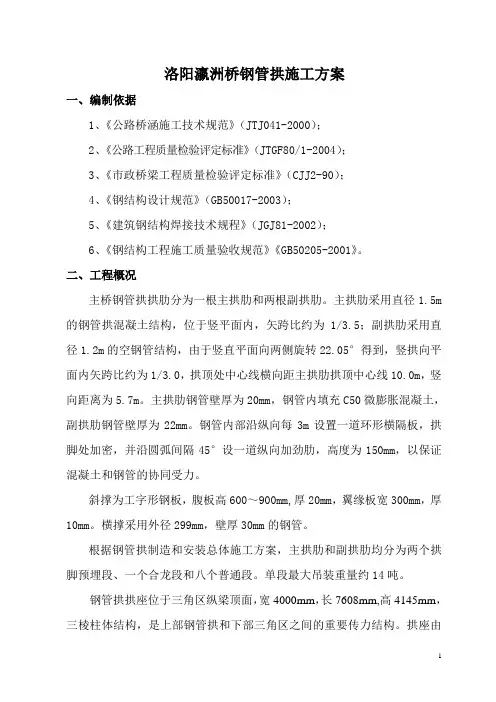

洛阳市瀛洲大桥钢管拱安装方案

洛阳市瀛洲大桥钢管拱安装方案

洛阳瀛洲桥钢管拱施工方案一、编制依据1、《公路桥涵施工技术规范》(JTJ041-2000);2、《公路工程质量检验评定标准》(JTGF80/1-2004);3、《市政桥梁工程质量检验评定标准》(CJJ2-90);4、《钢结构设计规范》(GB50017-2003);5、《建筑钢结构焊接技术规程》(JGJ81-2002);6、《钢结构工程施工质量验收规范》《GB50205-2001》。

二、工程概况主桥钢管拱拱肋分为一根主拱肋和两根副拱肋。

主拱肋采用直径1.5m 的钢管拱混凝土结构,位于竖平面内,矢跨比约为1/3.5;副拱肋采用直径1.2m的空钢管结构,由于竖直平面向两侧旋转22.05°得到,竖拱向平面内矢跨比约为1/3.0,拱顶处中心线横向距主拱肋拱顶中心线10.0m,竖向距离为5.7m。

主拱肋钢管壁厚为20mm,钢管内填充C50微膨胀混凝土,副拱肋钢管壁厚为22mm。

钢管内部沿纵向每3m设置一道环形横隔板,拱脚处加密,并沿圆弧间隔45°设一道纵向加劲肋,高度为150mm,以保证混凝土和钢管的协同受力。

斜撑为工字形钢板,腹板高600~900mm,厚20mm,翼缘板宽300mm,厚10mm。

横撑采用外径299mm,壁厚30mm的钢管。

根据钢管拱制造和安装总体施工方案,主拱肋和副拱肋均分为两个拱脚预埋段、一个合龙段和八个普通段。

单段最大吊装重量约14吨。

钢管拱拱座位于三角区纵梁顶面,宽4000mm,长7608mm,高4145mm,三棱柱体结构,是上部钢管拱和下部三角区之间的重要传力结构。

拱座由钢管拱预埋段、钢筋砼、外包钢板三部分组成。

钢管拱预埋段由主副拱三根钢管和之间的连接钢板组成,重约16t。

其中主拱钢管预埋入拱座1800mm,外露1000mm;副拱钢管预埋入拱座2700mm,外露1000mm。

每根钢管上均有内外层φ20剪力钉和φ28锚筋,锚筋锚于三角区纵梁内。

拱座内钢筋密集复杂,大部分预埋入三角区纵梁内,共重17756.9kg。

薄壁箱形砼现浇拱关键施工技术

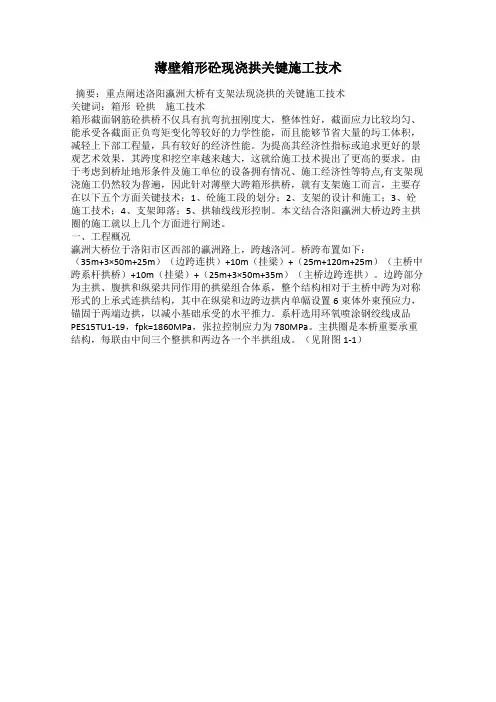

薄壁箱形砼现浇拱关键施工技术

薄壁箱形砼现浇拱关键施工技术摘要:重点阐述洛阳瀛洲大桥有支架法现浇拱的关键施工技术关键词:箱形砼拱施工技术箱形截面钢筋砼拱桥不仅具有抗弯抗扭刚度大,整体性好,截面应力比较均匀、能承受各截面正负弯矩变化等较好的力学性能,而且能够节省大量的圬工体积,减轻上下部工程量,具有较好的经济性能。

为提高其经济性指标或追求更好的景观艺术效果,其跨度和挖空率越来越大,这就给施工技术提出了更高的要求。

由于考虑到桥址地形条件及施工单位的设备拥有情况、施工经济性等特点,有支架现浇施工仍然较为普遍,因此针对薄壁大跨箱形拱桥,就有支架施工而言,主要存在以下五个方面关键技术:1、砼施工段的划分;2、支架的设计和施工;3、砼施工技术;4、支架卸落;5、拱轴线线形控制。

本文结合洛阳瀛洲大桥边跨主拱圈的施工就以上几个方面进行阐述。

一、工程概况瀛洲大桥位于洛阳市区西部的瀛洲路上,跨越洛河。

桥跨布置如下:(35m+3×50m+25m)(边跨连拱)+10m(挂梁)+(25m+120m+25m)(主桥中跨系杆拱桥)+10m(挂梁)+(25m+3×50m+35m)(主桥边跨连拱)。

边跨部分为主拱、腹拱和纵梁共同作用的拱梁组合体系,整个结构相对于主桥中跨为对称形式的上承式连拱结构,其中在纵梁和边跨边拱内单幅设置6束体外束预应力,锚固于两端边拱,以减小基础承受的水平推力。

系杆选用环氧喷涂钢绞线成品PES15TU1-19,fpk=1860MPa,张拉控制应力为780MPa。

主拱圈是本桥重要承重结构,每联由中间三个整拱和两边各一个半拱组成。

(见附图1-1)二、施工方案的确定主拱圈采用满堂支架加少支墩进行现浇施工,单个拱圈分段分层,单幅三个整拱的合拢段需同时合拢,单幅连拱施工完毕后对称同步拆除满堂支架,少支墩保留。

拱圈施工的分层和分段应遵循以下原则:1、采用分层浇注方案,要确保主拱圈的整体受力特性并有利于支架的受力和变形控制,分层面应尽量选择在应力幅度变化较小处以使分层面的纵向剪应力较小,同时使支架的变形较为均匀;2、要充分考虑施工。

洛阳路框架预制及顶进桥施工方案

洛阳路框架预制及顶进桥施工方案

洛阳路框架预制及顶进桥施工方案一、项目概况洛阳路是城市重要干道之一,为保障道路畅通和改善交通状况,计划在现有道路上建设一座框架预制及顶进桥。

该桥主要由两个部分组成,分别是预制桥墩和预制主梁。

预制桥墩在现场挖孔灌注桩基础上进行预制,预制主梁则采用工厂预制并通过顶进方式安装。

二、框架预制桥墩施工方案1.桥墩设计桥墩采用方形截面的预制混凝土柱体,并按照设计要求进行预应力张拉。

预应力筋采用钢束,并通过锚固系统与混凝土结合。

桥墩底部连接桩基础,以确保稳定性。

2.桥墩预制(1)制定预制模板:根据桥墩的特点,制作预制模板,确保桥墩的标准尺寸和形状。

(2)混凝土浇注:根据设计要求,将预制模板放置到指定位置,浇注混凝土,同时在浇注过程中进行振捣,确保混凝土密实。

(3)预应力张拉:混凝土达到一定强度后,进行预应力张拉,采用预应力张拉机将钢束拉紧,并锚固到模板上。

(4)养护:完成桥墩的浇注和预应力张拉后,进行适当时间的养护,确保混凝土的强度和稳定性。

(5)拆模和安装:养护期结束后,拆除模板,并将预制桥墩运输到现场,进行安装。

三、预制主梁顶进施工方案1.主梁设计主梁采用空心箱型截面,一端用于连接桥墩,另一端连接固定的支座。

主梁的设计要求满足桥梁的荷载要求和结构安全性。

2.主梁预制(1)计算施工块数:根据实际情况计算出每段主梁的长度,并确定预制主梁的段数。

(2)预制模板制作:根据设计要求,制作预制模板,确保预制主梁的标准尺寸和形状。

(3)混凝土浇注:根据预制模板将混凝土浇注成型,并进行适当的振捣,确保混凝土的密实性。

(4)养护:完成混凝土浇注后,进行适当的养护时间,确保混凝土的强度和稳定性。

(5)拆模和运输:养护期结束后,拆除模板,并将预制主梁运输到现场。

3.主梁顶进(1)支座设置:在桥墩上设置固定支座,确保主梁的稳定。

(2)推进车辆:通过专用推进车辆将主梁逐渐推进到位,同时使用液压千斤顶控制主梁的位置和高度。

(3)连接固定:主梁推进到位后,与桥墩进行连接,并进行固定,确保桥梁的整体稳定性。

薄壁箱形混凝土现浇拱关键施工技术

薄壁箱形混凝土现浇拱关键施工技术

3 ( 桥边 跨 连 拱 ) 5m) 主 。边 跨 部 分 为 主拱 、 拱 和 腹
纵 梁 共 同作 用 的 拱梁 组 合 体 系 ,整 个 结 构 相 对 于 主桥 中跨 为 对 称 形式 的上 承 式 连 拱 结 构 ,其 中在
刚度大 , 整体性好 , 面应力 比较均 匀 , 截 能承受各 截 面正 负 弯 矩 变 化 等 较好 的力 学 性 能 ,而且 能够 节省 大 量 的圬 工 体 积 , 轻 上 下 部 工 程 量 , 有 较 减 具 好 的经 济 性 能 。为 提 高其 经 济性 指 标 或 追 求 更 好 的景 观 艺 术 效 果 , 其跨 度 和挖 空 率 越 来 越 大 , 就 这 给施 工 技 术 提 出 了更 高 的 要求 。 由 于考 虑 到桥 址 地形 条 件 及 施 工 单 位 的设 备拥 有 情 况 、施 工 经济 性 等 特点 , 支 架 现 浇 施 工 仍 然 较 为 普 遍 , 有 因此 针 对 薄壁 大 跨 箱 形 拱 桥 , 有 支 架 施 工 而 言 , 就 主要 存 在 以下 5个 方 面 关 键 技 术 : 1 混 凝 土 施 工 段 的划 () 分 ;2 支 架 的设 计 和施 工 ;3 混 凝 土 施 工 技 术 ; () () ( ) 架 卸 落 ; 5 拱 轴 线 线 形 控 制 。 本 文 结 合 洛 4支 () 阳 瀛洲 大桥 边 跨 主 拱 圈 的 施 工 ,就 以上 几个 方 面
2 施 工 方 案 的 确 定
主 拱 圈 采 用 满 堂 支 架 加 少 支 墩 进 行 现 浇 施 工 , 个 拱 圈 分 段 分层 , 幅 三个 整拱 的合 龙 段 需 单 单
1 工 程 概 况
瀛 洲 大 桥 位 于 洛 阳市 区 西 部 的瀛 洲 路 上 , 跨 越 洛 河 。 桥 跨 布 置 如 下 : 3 + (5m 3×5 2 0m+5m) ( 边跨 连 拱 ) 1 挂 梁 ) ( 5m+ 2 + 5m) 主 + 0m( + 2 10m 2 (

箱梁预应力体外索施工工艺

箱梁预应力体外索施工工艺

领用 。
42 检 查 孔 道 .
管道安装完毕后 . 应将其端部盖好 . 防止水 和其它杂物进入 。穿索前应检查锚垫板和孔道 位置是否准确 . 孔道 内应畅通光滑 . 避免在穿索 过程 中擦伤钢绞线 4 穿索 _ 3 穿索前还应核对一下穿索的管道编号和体 中跨体外索编号 图 外索是否相符 , 以防穿错 。 穿索时利用长钢绞线 作为引线 .卷扬机牵引体外索从一端向另一端 穿索. 边跨 从 P #P1#墩 向 P 1 f1 墩 穿 8( 8) 1 #P 甜) 索. 中跨从 P 3 墩 向 P 2 墩穿 索。牵 引过程 1# I# 中. 采用可先靠的保护措施 . 防止索体表面护套 受到损伤 .可在索体接触面铺 垫一定 厚度的软 垫层 . 上面铺彩条布 穿索后体外索两端外露长 回 固 囤 固 回 固 度应基本保持一致 边跨体外索编号图 44 锚具安装 . 体外索 锚具 由密封装置 、 连接 筒 、 支撑 筒 、 2 设计情况 螺母、 锚板组成。穿索后根据体外索设计长度及锚具安 装尺寸计算体 预应力体外索位于边跨连续梁 、 中跨三角 区纵 梁和钢梁内 。边跨 外索两端 的 P E护 层需要剥除 的长度 . 控制剥除 P 严格 E护套长度 , 避 预应 力体外索单 幅 6 . 束 采用 P S5U —9 E 1T 1 1 环氧喷涂 钢绞 线成品索 。 免剥除 P E护层过短时钢绞线散开转角不当造成夹片锚 固失效 . 严 并 标准强度 f = 80 P 。 索张拉 应力 a o= . fk 中跨体外预应 格控制带 P p 16 M a每根 k cn 0 2 。 4p E护层的体外索进入连续筒的长度 。 安装锚具及夹片前 , 逐 力索共 6 . 束 采用 P S5U —7 E 1T 13 环氧喷涂钢绞线 成品索 .标准强度 个检查锚夹具有无裂纹或变形 .将锚板锥孔和夹片外锥 面擦拭 干净 . fk 16M a每根 索张拉应 力 E o= . fk 为 了方便索 的牵拉安装 并在锚板 锥孔及夹片外锥面均匀涂上少许退锚灵 . p=80 P . rnO 8 c 3p 将锚板 上用于灌 浆 及将来 的更 换 . 梁 内通 长设置预 埋钢管 . 向间隔约 5 在 纵 m设置 一道 的两螺纹孑的相 对位置保持在最上和最下。钢绞线从锚板 上穿 出时 . L 固定 装置 应特别注意防止错位打绞 . 确认无误后打人夹片 。钢束 分股后 套上锚 板. 应按其 自然状态顺时针排序插入夹片 , 并用小锤轻轻 打紧 , 夹片应 3 施 工 方 法 套 整齐 , 与锥孔配 合精确 , 与钢绞线 咬合 均匀 , 夹片端 面平齐 , 两片端

钢筋砼箱形连拱施工方法介绍

钢筋砼箱形连拱施工方法介绍

钢筋砼箱形连拱施工方法介绍[摘要]以洛阳瀛洲大桥钢筋砼主拱圈连拱浇筑为例,介绍空箱薄壁钢筋砼连续拱桥的主拱圈支架施工方案。

【关键词】钢筋砼主拱圈连拱;空箱薄壁;满堂支架加少支墩现浇1、工程概况瀛洲大桥是洛阳市区连接南北新老城区的一座重要桥梁,兼顾交通与景观双重功能,主桥长610m,桥跨布置为(35m+3×50m+25m)(主桥边跨连拱)+10m (挂梁)+(25m+120m+25m)(主桥中跨系杆拱桥)+10m(挂梁)+(25m+3×50m+35m)(主桥边跨连拱)=610m。

2、钢筋砼主拱圈连拱方案确定主拱圈是本桥重要承重结构,为单箱三室的变高度截面、高配筋薄壁钢筋砼结构,宽9m,拱脚处拱圈高1.5m,到拱顶处渐变为1.0m,矢高为11.6—12.6m,矢跨比约为1\4.31—1\3.97,拱轴线为二次抛物线。

主拱圈边拱施工方案最初考虑“采用满堂支架,单孔浇注砼,强度达到设计强度后即单孔拆除支架,由两端半孔向中间一孔依序进行”,经论证,综合考虑桩顶推力、位移及桩受到推力后的时效作用及影响,施工方案确定为“采用满堂支架加少支墩现浇施工,单幅拱圈同时施工,拱圈纵桥向分二大段和一个合拢段,先对称施工两拱脚段,再施工合拢段,拱圈横向及高度方向不分段,一次浇筑完成。

单幅连拱砼达到设计强度后同步对称拆除满堂支架,保留钢管桩支撑不拆除,直至上部结构施工全部完成”。

3、施工步骤3.1满堂支架及少支墩主拱圈连拱采用满堂支架加少支墩法。

满堂支架采用钢管支架,钢管立柱布置为60×60cm,箱梁腹板及横隔墙位置布置尺寸为60×30cm。

少支墩采用φ529×8mm钢管桩,每跨两排,每排四根管桩,底部支撑在条形基础上。

3.2模板3.2.1底模板主拱圈底模均采用竹胶模板。

在满堂支架顶托上布置10x10cm承重梁木方,承重梁上布置10x5cm的方木作为底模的线形与调节方木,方木布置的间距为0.2m一道,腹板处加密,方木与底模之间用木楔双向对称抄死。

拱桥拱圈混凝土浇筑法

拱桥拱圈混凝土浇筑法

拱桥拱圈混凝土浇筑法说到拱桥,大家一定都不陌生吧。

那个拱形的结构,仿佛是天桥一般,承载着重重的压力。

咱们今天就来聊聊怎么把这座美丽的拱桥拱圈给浇筑好。

说实话,这事儿听起来可能不算太复杂,但真正做起来就得有点“功夫”了。

别看咱们常说“拱桥稳固如山”,其实背后可是一番心思和技巧。

行啦,废话少说,咱们正经八百地来讲讲。

得说一下这个拱圈。

就是那个桥的“肚子”部分,弯弯的,看着特别结实,感觉就是一座座小山一样。

你想啊,拱桥不但要支撑车流,还得抗风压,抗震动。

所以它的构造就得特别讲究。

浇筑拱圈混凝土,是整个拱桥施工中的一大重点,几乎就是拱桥建设的“命根子”。

要是这个步骤没做好,后面的桥体怎么撑得起来,怎么安全稳固?可不得了!咱得做准备工作。

说白了,就是一切要提前做好。

这时候,可得有一群忙碌的工人和技术人员。

你可别小看这帮人,别看他们是个个大手一挥,干活可是一点不含糊。

得先搭好模板。

模板就像是桥拱的“衣服”,一旦浇筑混凝土,这个模板就得承接住所有的重压,保持住它的形状。

所以模板的质量和支撑架的牢固程度,关系着整个拱圈的成败。

这活可不能马虎,大家都得小心翼翼地对待。

就是混凝土的浇筑了。

哎哟,这可不是简单的“倒一倒”就完事了。

混凝土得是按比例搅拌好的,不能过稀,也不能太干。

你要是搅拌得不对,混凝土流动性不好,流到哪里都不均匀,那可就麻烦大了。

这个时候,咱们得保证每一桶混凝土都符合标准,浇筑的时候,千万不能马虎。

你想啊,这一大堆混凝土浇下去,可是压得住整个拱桥的关键。

浇筑过程中还得有专门的人,站在每个角落,用工具“震实”混凝土,这样才能避免空洞和不均匀。

你可不能让这混凝土窝里横,哪儿也不服!浇筑时,有个小细节,可能大家不太注意,就是要分层次来浇。

不是一下子就倾倒一堆混凝土,那样肯定不行。

每层浇筑完后,得等它稍微硬一点,再接着浇下一层。

这样才能确保拱圈的结构更稳固,避免发生“蜂窝”现象。

这个技术活儿,讲究的就是时间和耐心。

拱圈支架专项施工方案-19页文档资料

拱圈支架专项施工方案-19页文档资料

诸城市繁荣路扶淇河大桥工程拱圈、拱座分项工程施工方案施工单位:潍坊顺昌路桥工程有限公司2009年5月10日拱圈、拱座分项工程施工方案1、工程概况1.1工程简述诸城市繁荣路扶淇河大桥工程,建设单位是诸城市建设局,勘察单位为潍坊市建筑设计研究院有限责任公司,设计单位是潍坊市市政工程设计研究院。

桥宽30米,总长28×5跨=140米,根据设计图纸拱圈、拱座混凝土采用C40混凝土。

1.2设计编写依据1.2.1《城市桥梁设计准则》CJJ11-931.2.2《公路桥涵设计通用规范》JTGD60-20191.2.3《公路圬工桥涵设计规范》JTGD61-20191.2.4《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTGD062-2019 1.2.5《公路桥梁抗震设计细则》JTG/T02-01-20081.2.6《公路桥涵施工技术规范》JTJ041-20001.2.7《城市桥梁设计荷载标准》CJJ77-981.2.8《公路桥涵地基与基础设计规范》JTGD63-20192、施工安排与进度计划本工程有5跨拱圈、四处拱座,具体施工工期自2009年5月15日至2009年7月10日,日历日71天。

3、施工组织3.1.1工地成立项目经理部,设项目经理1人,项目负责人1人,技术总工1人,技术负责人1人,施工员2人,技术员1人,材料供应1人,质检员1人,安全员1人。

3.1.2人员配备及主要职责4、施工设备及工器具的选择配套5、主要材料用量计划表6、检测设备表7、技术方案7.1技术准备7.1.1召集公司技术人员研究图纸,明确设计意图。

7.1.2对具体地质情况和工期要求进行研究,总结以往施工经验,制定一套可行的施工方案。

7.1.3对所有的机械设备,提前进行维护保养,确保在施工时正常运转。

8、主要项目施工方法8.1.1、测量放样及控制措施按照施工图纸的要求,拱座、拱圈、拱上构件的立柱,在施工前对其位置和高程复测检查,如超过允许偏差应予以调整。

洛阳瀛洲大桥主桥异型倒三角结构施工技术

洛阳瀛洲大桥主桥异型倒三角结构施工技术

洛阳瀛洲大桥主桥异型倒三角结构施工技术
宁洪伟
【期刊名称】《山西建筑》
【年(卷),期】2009(035)026
【摘要】针对洛阳瀛洲大桥主桥异型倒三角结构受力复杂,两斜肢为不对称结构,施工难度很大的问题,从施工方案的确定、支架的设计施工、模板和混凝土施工及施工监控监测等方面论述,解决了异型倒三角结构的施工技术难题.
【总页数】3页(P306-308)
【作者】宁洪伟
【作者单位】中铁大桥局集团第一工程有限公司,河南,郑州,450000
【正文语种】中文
【中图分类】U445.4
【相关文献】
1.洛阳瀛洲大桥钢箱梁安装技术及材料应用 [J], 韩胜利
2.洛阳瀛洲大桥施工技术 [J], 马朝信;李家培
3.洛阳瀛洲大桥主跨上部结构施工技术 [J], 王武力
4.瀛洲大桥倒三角区浇注期间水化热温度监测及应力有限元分析 [J], 乔燕;缪长青;孙传智
5.洛阳瀛洲大桥主桥上部结构施工方法 [J], 宁洪伟
因版权原因,仅展示原文概要,查看原文内容请购买。

洛阳瀛洲大桥施工技术

洛阳瀛洲大桥施工技术

洛阳瀛洲大桥施工技术马朝信;李家培【摘要】文章简要介绍了大桥施工的基本概况.大桥全长1160 m,两侧引桥为钢筋混凝土连续箱梁.主桥两侧边跨设计形式为钢筋混凝土对称连续拱桥,采用少支撑加连续满堂红支架分段现场浇注混凝土施工.主桥中跨设计为中承式系杆无推力拱桥.主纵梁、横梁、主副拱肋、吊杆、系索等钢结构采用工厂预制,现场支架法进行拼装.继而完成钢管混凝土浇注及通过剪力钉、现场浇注混凝土将预制混凝土单元桥面板连接为整体桥面,最后完成桥面改性沥青混凝土铺装.【期刊名称】《天津建设科技》【年(卷),期】2010(020)006【总页数】3页(P62-64)【关键词】钢管混凝土拱桥;中承式系杆拱;钢箱梁;系杆;主跨;边跨;连拱【作者】马朝信;李家培【作者单位】洛阳市建设委员会;天津市路驰建设工程监理有限公司【正文语种】中文【中图分类】U445洛阳市瀛洲大桥是以“月亮”为主题构思的拱形结构桥。

主桥中跨是由3根钢管构成的空间组合的月亮拱,结构造型在宁静夜晚犹如浮于洛水之上的一轮弯月,给人以“月儿弯弯照九州”的画古遥想。

主桥边跨采用8个小连拱造型,其倒影水面,似微风拂过荡起层层涟漪,与“月亮拱”交相辉映,即象征着洛阳“九朝古都”的文化底蕴又彰显大桥优美、靓丽的时代风情,主桥主跨仰望如大鹏展翅,侧看如新月临波,和主桥边跨的连拱造型交相呼应,形成水上升明月的艺术效果,同时也寓意着中原崛起,洛阳的经济文化向新的高度腾飞,蒸蒸日上。

整个建筑结构体现了桥梁技术与建筑艺术的完美结合。

瀛州大桥桥长1160m,全桥结构共分为3大部分,即由主桥中跨(中承式系杆拱桥)、主桥两侧边跨(上承式连拱)和两岸引桥(连续箱型梁结构)组成。

其中主桥桥长610m,引桥桥长550m,主桥是通过10m挂孔将主桥分成了主桥中跨和主桥边跨2个部分。

2.5m(人行道)+11.5m(车行道及防护栏)+3.0m(中央净宽)+11.5m(车行道及防护栏)+2.5m(人行道)=31.0m。

洛阳高架桥桩基施工方案

洛阳高架桥桩基施工方案

洛阳高架桥桩基施工方案1. 引言洛阳高架桥是一项重要的基础设施工程,为了保证工程质量和施工进度,合理设计和施工桩基是其中一个关键环节。

本文档旨在详细介绍洛阳高架桥桩基施工方案,包括施工准备、施工工序、施工计划等内容,以确保施工顺利进行。

2. 施工准备在进行桥梁的桩基施工前,需要进行以下准备工作:2.1 桥梁设计评审桥梁设计评审是初步了解桥梁结构及相关要求的重要环节。

需根据设计图纸和相关技术文件进行全面评审,确保桩基施工方案符合设计要求。

2.2 材料准备根据设计要求,准备桩基施工所需的各类材料,包括钢筋、混凝土、灌浆材料等。

材料的质量必须符合国家标准要求,并进行验收检测。

2.3 人员组织根据施工计划,组织相关人员进行桩基施工。

包括施工队伍、监理人员、安全员等。

施工人员需要具备相应的技术资质和工作经验。

2.4 设备准备准备桩基施工所需的各类机械设备,包括挖掘机、钻孔设备、混凝土搅拌设备等。

设备的选择和准备必须符合施工计划和技术要求。

3. 施工工序洛阳高架桥桩基施工工序主要包括以下步骤:3.1 地面布置按照设计要求和施工图纸,对施工场地进行清理和平整,确保施工区域无障碍物。

同时进行桩基的测量、定位和标示。

3.2 钻孔根据桩基设计要求,使用钻孔设备进行桩孔钻取。

钻孔的直径和深度必须符合设计要求,并进行现场监测。

3.3 钢筋安装根据桩基设计要求,在钻孔后进行钢筋的安装。

钢筋的数量、直径和布置要符合设计要求,并进行现场检查和验收。

3.4 浇筑混凝土在进行钢筋安装后,进行混凝土浇筑。

混凝土的配合比必须符合设计要求,并进行现场质量检测,确保混凝土质量符合标准。

3.5 后续加固待混凝土达到设计强度后,进行后续加固工作。

包括灌浆加固、桩顶处理等。

加固后的桩基必须符合设计要求并进行现场检测。

4. 施工计划为保证施工进度和质量,需要制定详细的施工计划。

施工计划包括工程时间计划、人员组织计划、设备调度计划等。

根据实际情况进行合理的调整和优化,确保施工计划的可行性和有效性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

洛阳市瀛洲大桥边跨腹拱圈施工工艺一、编制依据1、《公路桥涵施工技术规范》(JTJ041-2000);2、《市政桥梁工程质量检验评定标准》(CJJ2-9);3、《洛阳市瀛洲大桥及接线工程施工图设计》。

4、《边拱施工设计图》二、工程概况本标段为洛阳市瀛洲大桥第Ⅱ标段,是瀛洲大桥的主桥,施工设计桩号K0+440.503(洛河北堤)~K1+050.503(洛河南堤),桥跨布置如下:(35m+3×50m+25m)(主桥边跨连拱)+10m(挂梁)+(25m+120m+25m)(主桥中跨系杆拱桥)+10m(挂梁)+(25m+3×50m+35m)(主桥边跨连拱)= 610 m。

腹拱圈是连接梁和主拱圈的重要构件,为高配筋薄壁砼结构,砼标号为C50。

腹拱采用单幅宽 9.0 m的箱型截面,截面为单箱三室,跨径为18m。

由于纵坡影响,矢高为4.6~5.8m,矢跨比为1/1.39~1/1.310。

拱轴线为圆曲线,梁高为0.9 m,顶、底板厚140 mm,腹板宽度为300~450 mm,腹板间距2.90 m。

主要工程量三、腹拱圈施工步骤与方法腹拱圈采用在主拱圈和拱座上搭设支架现浇进行施工,支架采用钢管脚手架和木支架相结合,按照自下向上顺序搭设,间距及结构按照计算和相应规范要求办理。

腹拱圈总体施工顺序为先两边后中间腹拱圈,单拱自两端拱脚向拱顶对称浇筑,纵向一次,高度方向分两次浇筑,先浇筑底、腹板砼,再浇筑顶板砼。

腹拱圈在汛期(7、8月份)搭设支架及钢筋模板施工,混凝土浇筑时的温度应满足设计和监控要求,不得超过20℃。

腹拱圈混凝土强度达到设计和监控要求后,进行支架拆除;如设计和监控无规定时,则按照规范要求混凝土强度达到设计强度的75%时,支架方可拆除。

支架拆除时按照先两边后中间的顺序逐孔进行。

1.支架施工腹拱圈支架主要采用钢管脚手架,钢管外径48mm,壁厚3.5mm,梁底一般位置钢管布置尺寸为90cm*90cm,箱梁腹板与横隔墙对应位置钢管为加密区域,尺寸为90cm*60cm,顶端设置顶托。

1.1扣件检查钢管、扣件、脚手板等进场后应按照规范要求进行检查验收,不合格产品不得使用。

具体要求如下:旧钢管表面锈蚀深度不得大于0.5mm,钢管弯曲程度符合要求;旧扣件不得有裂缝、变形情况,出现滑丝的螺栓必须更换;旧扣件均应进行防锈处理;木脚手板的宽度不宜小于200mm,厚度不应小于50mm,质量符合规范规定,腐朽的脚手板不得使用。

1.2支架搭设事先在主拱圈上测量放出立杆位置,凿毛清理湿润后砌筑200x200mm的M10的水泥砂浆垫块,要求垫块顶部水平平整,最小高度不得小于50mm。

在垫块顶部摆放100x10x100mm的钢板,立杆底部支撑于钢板上;拱座上的立杆直接支撑于拱座混凝土顶面。

钢管支架拼装自下向上依次进行,局部采用木支撑进行加强。

顶部立杆采用碗口式钢管,每根立杆下端须支撑牢靠,且垂直度符合要求,立杆接长必须采用对接扣件连接。

纵向水平杆采用普通钢管,宜设置在立杆内侧,其长度不宜小于3跨,纵向水平杆的对接扣件应交错布置。

主节点处必须设置一根横向水平杆,横向水平杆采用碗口式钢管。

剪刀撑采用普通钢管,横向布置六道,纵向布置5道。

斜杆采用普通钢管,与地面的倾角宜在45-60度之间,剪刀撑斜杆的接头宜采用搭接。

纵向扫地杆采用普通钢管,沿着主拱圈顶面布置,采用扣件固定在距底座上皮不大于0.2m处的立杆上。

横向扫地杆亦采用普通钢管,采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。

脚手架底层步距不应大于1.2m。

顶部使用顶托以调整支架高度,顶托高度不得超过30cm。

详见《腹拱圈支架布置图》。

1.3支架检验扣件螺丝必须100%进行敲击检查,不得出现松动、漏拧的现象;立杆不得出现悬空,下端支撑牢靠;杆件的设置和连接构造符合图纸和规范要求;立杆的垂直度偏差符合要求;安全防护措施到位。

支架拼装完成后,经项目部检查验收合格后,方能使用2.模板施工2.1腹拱圈底模采用竹胶模板,底模安装前,应根据监控指令设置相应的预抬值。

在支架顶托上横向布置10×10cm木方作为承重梁,纵向布置10×5cm木方作为加劲肋,加劲肋按照30cm间距进行布置,腹板和横梁位置进行适当加密,在加劲肋木方上铺设竹胶模板作为底模。

2.2底模安装调节完毕后,测量放出侧模的边线和隔墙模板里程位置与边线,安装外侧模。

外侧模采用竹胶模板做面模,10×5cm木方作为加劲肋,加劲肋按照30cm间距进行布置,侧模之间设置拉杆,采用钢管作为背带。

2.3内模分为内侧模和内顶模两部分。

在腹板和隔墙钢筋绑扎完成后进行内侧模的安装,内侧模采用组合钢模和木模组合搭配使用,背带采用钢管或方木配木楔子抄实,设置拉杆进行对拉,撑杆对撑。

横向内外侧模之间设置拉杆和撑杆,连成整体撑拉体系。

在底腹板混凝土浇筑完成,具备一定强度后,安装内顶模。

内顶模采用木模,木支架支撑,须支撑牢固。

模板拼缝应严密,接缝处错边符合规范要求。

2.4腹拱圈横梁以下底板和顶板均设置压板,压板采用组合钢模,混凝土浇筑时边浇筑边进行压模,在顶底板钢筋上设置定位钢筋以保证压板的位置准确。

2.5模板面板之间应平整,采用双面胶粘贴挤密,保证接缝严密,不漏浆。

模板线条应平顺,无明显的错台和凹凸不平,保证腹拱圈外露面美观,线条流畅。

2.6每个箱室中间位置设置一75×100cm的人孔,便于后期内模及支撑的拆除和垃圾的清理。

2.7模板安裝过程设置临时撑拉杆,防止外侧模倾覆。

安装完毕后,应对模板的平面位置、顶部标高,支撑情况等进行详细检查,合格后进行下步施工。

3.钢筋加工及安装3.1所有钢筋进场必须具有出厂合格证、材质检验报告单等,进场资料齐全。

钢筋的牌号、级别、强度等级、直径应符合设计要求,腹拱圈钢筋为HRB335和R235钢筋,钢筋型号为Φ28、Φ25 、Φ16、Φ12。

钢筋在运输、贮存过程中,应防止锈蚀、污染和避免压弯,装卸钢筋时不得从高处抛掷。

钢筋应按厂名、级别、规格分批架空堆置在仓库(棚)内,并分类立牌。

钢筋进场以后,钢筋按批量进行复验,复验合格后方能用于工程施工。

每批钢筋应由同一牌号、同一炉罐号、同一规格、同一交货状态组成,并不得大于60t。

3.2腹拱圈钢筋的加工在钢筋加工车间进行。

加工场地采用道木抄垫,钢筋离地约0.3m,且顶面要求抄平,确保钢筋轴线顺直。

钢筋的弯制和末端弯钩应符合设计要求,如设计无规定时,应符合《公路桥涵施工技术规范》的相关规定。

钢筋表面应洁净,不得有锈皮、油漆、油渍等污垢。

加工好的钢筋搭设加工棚或采用其它方式进行遮盖,防止露天堆置落雨引起的钢筋锈蚀。

钢筋加工完成后,分批进行检查验收,合格后方能运至现场进行绑扎。

3.3钢筋在加工车间加工成型后,运至现场绑扎或焊接。

在模板上尽量减少焊接工作量,在模板上焊接作业时,下方必须铺垫防火材料,既保证安全,又避免焊渣烧黑模板影响外观质量。

在钢筋安装过程中,禁止私自切割钢筋。

3.4腹拱圈钢筋施工顺序为:底板下层钢筋→底板上层钢筋→腹板钢筋→隔墙钢筋→绑扎顶板部分钢筋→(第一次混凝土浇筑→)绑扎顶板剩余钢筋→预埋钢筋→(第二次混凝土浇筑)。

钢筋连接可根据钢筋直径选用相应的连接方式(直螺纹连接、焊接连接、绑扎连接)。

对于直径小于12mm的钢筋宜采用绑扎接头,直径为12~25mm 的钢筋宜采用焊接接头,对于直径大于等于25mm的钢筋适宜采用直螺纹接头。

对于加工好的直螺纹滚轧接头和焊接接头,必须按照规范要求的频率抽样检验,以300个同类接头(同钢筋级别,同接头形式)为一批,不足300个接头时按一批计算。

检验合格后方能使用。

腹拱圈纵向施工时,钢筋接头尽量在内力较小处,并错开布置。

对于焊接,采用双面焊5d或单面焊10d,焊接接头的间距错开不小于35d,且不小于50cm。

对于绑扎接头,接头的搭接长度应不小于35d(d为钢筋直径),钢筋接头处,应在中心和两端用扎丝扎牢。

绑扎两接头间距不小于1.3倍搭接区域。

受力钢筋接头应错开布置,使钢筋骨架同一截面内接头数量不超过钢筋总数量的50%。

3.5顶板钢筋根据腹拱圈分层施工需要分为两次安装,横向钢筋制作时需合理配料,连接时可采用焊接和绑扎,按照规范要求留出搭接长度和接头错开长度。

3.6腹拱圈除8#钢筋净保护层为15mm外,其余钢筋净保护层均为20mm。

为保证外观质量和保护层厚度,在钢筋与模板之间应设置塑料垫块(内模可用不低于梁体砼标号的半球形水泥砂浆垫块),垫块与钢筋之间扎紧,并互相错开,排列整齐。

在拱脚和立柱横梁位置,垫块须加密设置,防止此处保护层偏小。

3.7 接地装置是利用腹拱圈内纵向钢筋与主拱圈内接地钢筋焊接,并在横梁立柱处接地引上线,同时在拱脚处设置不锈钢接地端子板。

接地钢筋、不锈钢接线端子板锚固筋之间的连接均需搭接焊,并采用双面焊,焊缝长度不小于150㎜。

在浇筑腹拱圈砼之前,由电工对接地极的接地电阻进行实测,要求接地电阻不大于4欧姆,并做好记录。

如达不到要求,则加打人工接地极。

接地引上线涂上红色油漆,以区别结构钢筋,施工时安排专人负责。

3.7每个腹拱圈上有8个立柱,顶板钢筋安装完成后照设计图纸进行立柱钢筋安装,并精确定位支座锚栓预留孔。

3.8顶板人孔处钢筋进行切断,切断时须预留出帮条长度,且按要求错开布置,恢复时钢筋调直除锈,采用帮条焊进行连接。

4.凿毛清理腹拱圈施工时应对主拱圈与腹拱圈、腹拱圈第一次与第二次混凝土接茬处进行凿毛处理。

凿毛时将松散不密实的混凝土剔除,直到凿出新鲜坚硬的骨料为止,凿完后用压风机清理表面杂物,并用水冲洗干净。

混凝土浇筑前,须认真检查钢筋和模板,同时采取人捡、压风机吹、高压水枪冲洗,拱脚根部预留20cm宽度的底模暂不安装等办法将杂物清理干净,防止出现拱脚产生烂根和混凝土不密实现象。

5.混凝土施工混凝土采用自制混凝土,采用搅拌车运输,汽车泵泵送,采用插入式振捣器进行混凝土振捣。

混凝土浇筑时纵桥向由两端拱脚向拱顶对称进行,截面方向分两次浇筑,先浇筑底板和腹板混凝土,再浇筑顶板混凝土。

混凝土浇筑气温不得低于20℃,宜在18点-次日6点时段内进行混凝土浇筑,混凝土浇筑应控制在10小时以内完成,其中拱顶2米左右的混凝土应控制在后半夜气温平稳时段(2-5点)浇筑。

顶板混凝土浇筑的过程中,将立柱混凝土一并进行浇筑。

详见《腹拱圈混凝土分次浇筑示意图》。

5.1混凝土原材料检验施工过程中要加强对拌制混凝土的原材料的质量控制,各种材料应具有质量证明书或试验报告单,并应经检查、验收合格后,方可使用。

水泥:水泥应符合现行国家标准,并附有制造厂的水泥品质试验报告的合格证明文件。

运抵工地的水泥,应按批对同厂家、同批号、同品种、同强度等级、同出厂日期的水泥进行强度、细度、安定性和凝结时间的试验,以连续进场数量不超过200t为一检验批。

相关文档
最新文档
