钻孔验收和完孔后的处理规定
钻孔验收规定
钻孔验收规定第一章总则第一条为确保企业生产安全、提高生产效率,规范钻孔作业管理,订立本规定。
第二条本规定适用于企业内全部涉及钻孔作业的部门和人员。
第三条钻孔验收应遵从科学、合理、安全的原则,确保钻孔的质量和可靠性。
第二章钻孔验收的程序和要求第四条钻孔设计1.钻孔设计应由专业的技术人员进行,依据工程需要和地质情况订立合理的设计方案。
2.设计方案应认真说明钻孔的深度、直径、倾角等技术要求,而且包含必需的安全措施和应急预案。
3.钻孔设计应依据工程实际情况进行审查和确认,确保设计的准确性和可行性。
第五条钻孔设备与工具1.钻孔设备与工具应符合相关标准和要求,经过检测合格后方可使用。
2.钻孔设备的操作人员应具备相应的技术培训证书,掌握正确的操作方法和安全知识。
3.钻孔设备和工具使用前应进行检查,确保其完好无损,并配备必需的安全保护装置。
第六条施工过程管理1.钻孔作业前,必需组织施工人员进行安全交底和工艺交底,明确工作内容、环境要求和安全措施。
2.施工现场应进行必需的隔离和警示标识,并配备消防器材和急救设备。
3.施工过程中,严禁随便调整钻孔位置、深度和角度,必需时应及时通知设计人员进行调整或更改。
4.施工人员应依照设计要求进行注浆、灌浆等工艺操作,确保钻孔质量和稳定性。
第七条钻孔验收1.钻孔完成后,应及时进行验收,确保钻孔实现设计要求。
2.钻孔验收应由具备相关资质和经验的验收人员进行。
3.验收人员应依据钻孔设计要求,对钻孔深度、直径、倾角等进行实测,并进行记录。
4.钻孔质量不合格的,应及时进行整改或返工,直到符合要求为止。
5.钻孔验收合格后,应填写验收报告,并进行归档保管,以备工程验收和调查研究使用。
第八条安全保障1.进行钻孔作业时,必需切实加强安全管理,确保施工人员的人身安全。
2.钻孔设备操作人员应定期进行安全教育和培训,提高他们的安全意识和应急反应本领。
3.钻孔施工现场应配备安全警示和应急预案,随时应对突发事件做出应急处理。
2024年抽采钻孔验收制度模板
2024年抽采钻孔验收制度模板一、背景和目的随着社会经济的发展,地下空间的利用越来越广泛,钻孔工程也日益增多。
为了确保钻孔工程的质量和安全,制定科学合理的钻孔验收制度是非常必要的。
此制度旨在规范钻孔工程验收的程序、方法和标准,以确保钻孔工程的质量和安全。
二、适用范围本制度适用于所有需要进行钻孔工程验收的项目,包括建筑工程、地质勘察工程和其他相关工程。
三、基本原则1. 法律法规遵从:钻孔工程验收必须符合国家相关的法律法规。
2. 高质量要求:钻孔工程的设计、施工和验收必须符合相关的质量要求。
3. 安全第一:钻孔工程的设计、施工和验收必须符合相关的安全规定,确保人员和设备的安全。
4. 主体责任明确:钻孔工程的主体责任必须明确,各方责任明确,确保责任落实到位。
四、验收程序1. 前期准备阶段(1)明确项目的钻孔工程验收要求和验收标准。
(2)委托第三方专业机构进行钻孔工程验收的前期准备工作。
(3)对钻孔工程进行初步测量和检查,确保施工符合设计要求。
2. 施工过程监控(1)建立钻孔工程施工过程监控机制,追踪施工进度和质量。
(2)记录并保存施工过程的资料,包括施工记录、质量检测报告等。
3. 竣工验收(1)施工完成后,进行竣工验收前的准备工作,包括清理工地、收集有关资料等。
(2)组织专业机构进行竣工验收,包括验收人员的选拔和组织工作。
(3)进行竣工验收,包括检查钻孔孔壁是否光滑、均匀等。
4. 验收意见书(1)根据竣工验收结果,出具验收意见书,明确钻孔工程的验收结果。
(2)意见书中包括对钻孔工程的合格性评定、验收标准的依据、存在的问题和整改要求等。
五、验收标准1. 钻孔孔壁要求光滑、均匀。
2. 钻孔孔径和钻孔深度要符合设计要求。
3. 钻孔是否存在裂缝、土质变化、塌方等情况。
4. 钻孔孔壁是否存在渗水、渗泥等问题。
5. 钻孔的垂直度和水平度是否符合要求。
六、责任分工1. 项目负责人:负责组织钻孔工程的验收工作,确保验收的顺利进行。
钻孔验收规定
检查钻孔设备参数设置,确保与设计要求相符。对已经完成 的钻孔进行测量,如不符合要求,需进行扩孔或加深处理。 同时,加强施工过程中的监控和记录,确保每个钻孔都符合 要求。
清洁度不达标
问题描述
钻孔内部存在杂质、泥土等污染物,影响后续施工或使用。
处理方法
采用专用清洗工具和设备对钻孔进行清洗,确保内部干净无杂质。对于难以清洗的污染 物,可采用高压水枪等设备进行冲洗。同时,加强施工过程中的防护措施,减少污染物
钻孔验收规定
汇报人:
2023-12-26
CONTENTS
• 引言 • 钻孔验收前准备 • 钻孔验收流程 • 钻孔验收标准 • 钻孔验收常见问题及处理方法 • 钻孔验收后工作
01
引言
目的和背景
确保钻孔质量
钻孔是地质勘探、工程施工等领域中常见的作业方式,其质量直接关系到后续 工作的顺利进行和工程安全。因此,制定钻孔验收规定旨在确保钻孔作业的质 量,防止因钻孔质量问题导致的工程事故和安全隐患。
规范验收程序
通过明确钻孔验收的程序和标准,使验收工作更加规范化、标准化,提高验收 效率和准确性。同时,有助于明确各方责任,确保钻孔质量问题的及时发现和 处理。
适用范围
地质勘探钻孔
适用于地质勘探中进行的 各类钻孔,包括岩心钻孔 、水文地质钻孔、工程地
质钻孔等。
工程施工钻孔
适用于建筑施工、市政工 程、交通工程等领域中进 行的各类钻孔,如桩基钻
05
钻孔验收常见问题及处理方法
位置偏差过大
问题描述
钻孔的实际位置与设计位置偏差过大,超过允许范围。
处理方法
重新测量并确认钻孔位置,调整钻孔设备,确保钻孔位置准确。同时,对已经偏差的钻孔进行评估, 必要时进行补救措施,如重新钻孔或加固等。
钻孔施工及验收管理规定
钻孔施工及验收管理规定钻孔施工及验收管理规定1、钻孔凿岩作业人员必须依据采场钻孔设计图,按照测量人员给定的钻孔排距、排面方位及机心位置对设备精确定位后方可进行钻孔的钻凿。
现场作业人员不得随意更改钻孔的排距、排面方位及机心位置。
2、钻孔的倾角、孔深及倾向要符合设计要求。
钻孔孔口位置误差应当小于100mm;钻孔倾角误差小于±1.5°;钻孔深度误差应当控制在±500mm以内。
在钻孔钻凿过程中应随时核查钻孔的方位和倾角,发现偏差及时校正。
3、在钻孔施工过程中,发现现场与设计情况有出入时,应及时向有关人员反映,并对问题进行及时处理。
4、在凿岩过程中,按要求认真填写钻孔施工记录,记录必须和实际施工情况相符,不得事后填写,发现一次不按要求填写钻孔施工记录的情况对当事人罚款50元;发现一次钻孔施工虚假记录的情况对当事人罚款100元。
5、根据钻孔施工进展情况,钻孔施工人员要及时通知测量人员对钻孔进行检测验收,凡钻孔设备移走后再通知测量人员进行验收的,如需处理或补孔,所发生的费用由钻孔施工人员全部承担。
6、钻孔验收率不低于30%;验收合格率低于90%时,将钻孔验收率提高到60%进行复验。
7、对于验收不合格的钻孔,必须进行处理或补孔;对于拒绝处理或补钻不合格炮孔的施工人员,对当事人罚款200元并要求其继续处理或补孔;若当事人仍拒绝处理或补钻不合格炮孔的,由项目部另行研究做出处罚决定。
8、钻孔的倾角误差与设计相比在±1.5°之内、钻孔深度与设计相比误差在±500mm之内为合格,验收合格的钻孔按照设计孔深计算工程量。
9、钻孔角度误差超过±1.5°、深度误差超过±500mm,必须进行处理:超过设计500mm的钻孔必须将超出部分的钻孔用黄泥堵塞捣实或重新补孔;钻孔角度不合格或炮孔长度短于设计500mm时,由钻孔设计者审核确定是否需要重新补凿钻孔;不需要补钻的不合格炮孔,按实际孔深的50%验量;需要重新补凿钻孔的,补孔应在原钻机位置前后平移200mm范围内,按原设计方位、角度和孔深进行补钻;处理后的钻孔经重新验收合格后,按合格炮孔予以验收,原施工的不合格孔不予验量。
钻孔和终孔验收规定
钻孔和终孔验收规定
钻孔和终孔验收规定
【解答】1、钻孔深达5m左右,应检查钻杆垂直度,不符合规范要求时,应查明原因,并采取改正措施。
2、穿过软弱土层时,钻进速度不宜过快,要控制泥浆质量,防止缩劲或塌孔。
3、检查终孔孔深,要把钻机钢丝绳放松,让钻杆放到底,测量方杆残尺值,计算入孔钻杆总长度,符合设计要求才验收,随即记录孔底标高。
4、终孔清孔换浆,泥浆质量应符合质量标准,沉渣厚度则视浇灌砼前第二次清孔的工艺而定:当坚持用泵吸反循环清孔,沉渣厚度为≤400㎜,当仍用正循环清孔,沉渣厚度宜在100㎜左右。
满足这些条件,才允许钻机移位,否则,应重新下钻头清孔排渣。
5、实际终孔时间以监理同意提升钻杆和钻机移位时为准,随即记录填表。
6、检查终孔时泥浆指标,包括泥浆比重、粘度、含砂率。
第 1 页共1 页。

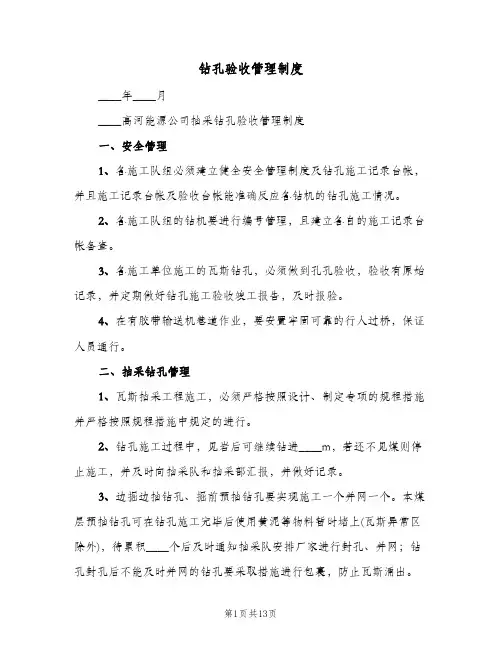

钻孔验收管理制度(二篇)
钻孔验收管理制度____年____月____高河能源公司抽采钻孔验收管理制度一、安全管理1、各施工队组必须建立健全安全管理制度及钻孔施工记录台帐,并且施工记录台帐及验收台帐能准确反应各钻机的钻孔施工情况。
2、各施工队组的钻机要进行编号管理,且建立各自的施工记录台帐备查。
3、各施工单位施工的瓦斯钻孔,必须做到孔孔验收,验收有原始记录,并定期做好钻孔施工验收竣工报告,及时报验。
4、在有胶带输送机巷道作业,要安置牢固可靠的行人过桥,保证人员通行。
二、抽采钻孔管理1、瓦斯抽采工程施工,必须严格按照设计、制定专项的规程措施并严格按照规程措施中规定的进行。
2、钻孔施工过程中,见岩后可继续钻进____m,若还不见煤则停止施工,并及时向抽采队和抽采部汇报,并做好记录。
3、边掘边抽钻孔、掘前预抽钻孔要实现施工一个并网一个。
本煤层预抽钻孔可在钻孔施工完毕后使用黄泥等物料暂时堵上(瓦斯异常区除外),待累积____个后及时通知抽采队安排厂家进行封孔、并网;钻孔封孔后不能及时并网的钻孔要采取措施进行包裹,防止瓦斯涌出。
4、钻孔施工必须将钻孔内煤(岩)粉冲洗干净。
5、必须采取可靠措施将打钻场地的积水必须及时排空、淤煤风干后及时清走,没有皮带或煤溜等运输设备时,必须将淤煤整齐堆放在巷帮,待淤煤风干后及时联络胶轮车清走。
6、钻孔施工过程中,钻机、钻杆等施工器具必须摆放、固定整齐,人员站位要符合要求。
7、打钻作业时,必须配备便携式瓦检仪吊挂在钻机位置下风侧____m处。
8、打钻作业时,磁力起动器须位于钻机上风侧____m外。
9、每个钻孔施工完毕后,要立即挂设钻孔说明牌进行挂牌管理,钻孔说明牌包括钻孔倾角、钻孔深度、钻孔方位角、负责人、成孔时间等。
10、钻孔验收,由公司抽采队派专人对钻孔进行验收,验收为现场数钻杆和现场抽查,钻孔进尺确认后,由抽采队钻孔验收人员签字确认,否则,钻孔不予认可,验收深度低于设计深度____%的钻孔不计进尺。
抽放钻孔、钻场验收制度
抽放钻孔、钻场验收制度第一章总则第一条为了规范抽放钻孔、钻场验收工作,加强对工程质量的管理,保障施工安全和环境保护,根据国家相关法律法规,制定本制度。
第二条本制度适用于所有进行抽放钻孔、钻场施工的单位或个人。
第三条抽放钻孔、钻场验收应遵守国家有关标准和规范,严格按照制度操作,确保施工质量和安全。
第二章抽放钻孔设计与施工第四条抽放钻孔设计应符合国家有关标准和规范,设计要合理、科学,可靠性高。
第五条抽放钻孔施工前,需进行勘察,确定地质构造、水文地质等情况,确保施工安全。
第六条钻机设备应符合国家标准,施工人员需持证上岗,操作规范,确保操作安全。
第七条施工现场应设置警示标识,做好安全防护措施,确保施工安全。
第八条抽放钻孔施工过程中,需定期检查设备运行情况,发现问题及时处理。
第九条施工完成后,应进行验收,检测孔眼地质情况及工程质量。
第十条若验收不合格,需进行整改,并重新进行验收。
第三章钻场验收第十一条钻场验收前,需对孔眼深度、直径、水平度等进行检测,确保符合设计要求。
第十二条钻场验收需有专业人员参与,验收报告需真实准确。
第十三条验收合格后,需办理相关手续,方可进行后续工程。
第四章管理与责任第十四条各单位要建立健全相关管理制度,加强对施工过程监督检查。
第十五条对违反本制度者,应按规定进行处罚,确保施工质量和安全。
第十六条抽放钻孔、钻场验收工作由施工单位负责,相关责任人需承担相应责任。
第五章附则第十七条本制度解释权归XX公司所有。
第十八条本制度自颁布之日起生效,至XX年XX 月XX日。
如有需要修改,需经XX公司批准。
以上即为抽放钻孔、钻场验收制度内容,各单位应严格遵守执行,保障工程质量和施工安全。
钻孔验收制度及办法
抽放钻孔验收办法为保证矿井钻孔施工工作踏实稳健开展,加强瓦斯抽放管理、切实提高抽放效果,进一步加强矿井钻孔质量验收管理,切实掌握瓦斯抽放钻孔、探水钻孔、排放钻孔、校检孔等钻孔的施工质量符合设计要求并真实可靠,提高钻孔施工人员、监督和验收人员的责任心,确保我矿防治水和防瓦斯工作的有效实施,防止施工人员、验收人员弄虚作假的行为,保证矿井安全生产,特编制《国电贵州中柱煤业有限公司钻孔验收管理办法(试行)》,望认真执行。
一、成立钻孔验收和监督领导小组组长:杨东辉罗玉国副组长:王德云胡解敏成员:王少许桂亮邹国伟刘凤川任官州石建华温之法黄绍堂杨秀周焦国仁安全员、瓦检员、防突工等二、钻工主要工作内容:1、检查设备及工作地点安全情况,清理工作场地;2、拆运、安装钻机、延长供水管、电缆、开机试运转;3、取换安接接钻杆及工作中的机械维护、保养;4、工作现场必要的排放水工作;5、对钻渣进行清理、装运,收拾工具、现场交接班;6、钻杆要堆放整齐,并加以保管。
7、钻机安撤、搬家清理场地:拆、装、运、卸各种配套设备,辅助设施运到指定地点安装、堆放;并在施工地点做好准备工作;挖积水窝、试机等;若不打钻维修人员要及时检修钻机并进行保养;钻场搬家包括拆运安装钻机及各类附属设施运输等。
8、钻孔封孔连抽:必须严格按规定使用封孔材料,包括准备工具,检查工作地点安全情况,各种材料的装装运工作,交接班等,要求封孔连抽严密不漏气并达到质量要求。
三、施工要求1、钻孔必须按设计方案进行施工,设计方案必须由矿总工程师确认然后以通知单形式通知防突队负责人,由负责人签字确认,并将其作为钻孔验收的依据。
开孔时必须严格执行“三定”标准 (定孔位、定倾角、定方位)的原则,钻孔孔位、倾角、方位角、孔深要符合设计要求,未按要求施工或达不到设计要求的,对相关责任人进行处罚;2、钻孔施工地点必须悬挂施工牌板。
牌板内容必须根据钻孔设计方案列明包括钻孔地点、编号、钻孔类别、孔径、方位、倾角、孔深等技术参数;3、如施工中出现特殊情况,施工负责人必须第一时间通知矿调度室,由矿生产技术部与通防部认定原因,并进行处理。
钻孔验收管理制度
钻孔验收管理制度
旨在规范钻孔工程的验收流程,确保工程质量符合规范要求。
以下是钻孔验收管理制度的基本内容:
1. 验收组成:钻孔验收应由专业人员组成,包括工程监理单位代表、设计单位代表、施工单位代表等。
2. 验收程序:钻孔验收包括前期准备、班前会、实地勘察、查阅资料、设备检查、钻孔质量检测、验收报告等环节。
3. 前期准备:验收组应提前获取相关钻孔工程的设计文件、施工方案、监理报告等相关资料,对钻孔工程的设计和施工方案进行评审。
4. 班前会:钻孔验收组在实施钻孔工程前,组织各方代表进行班前会,明确验收的具体要求和流程。
5. 实地勘察:验收组应到达钻孔工程现场,对工程施工现场隐患进行勘察,检查工地的环境、安全、设备等情况。
6. 查阅资料:验收组应查阅相关的钻孔工程设计文件、施工方案、监理报告等资料,了解工程的设计要求和施工过程。
7. 设备检查:验收组应对钻孔设备进行检查,包括设备的完好性、功能性和操作性等方面。
8. 钻孔质量检测:验收组应对钻孔工程进行质量检测,包括钻孔深度、孔径、底部清洁程度等方面的检查。
9. 验收报告:验收组应根据实地勘察和检测结果,编写钻孔验收报告,并将结果及时通知相关单位和人员。
10. 不合格处理:如发现钻孔工程存在质量问题,验收组应及时通知施工单位进行整改,并在整改完成后重新验收。
钻孔验收管理制度的实施可以提高钻孔工程的质量,确保工程的安全和可靠性。
瓦斯钻孔验收制度
瓦斯钻孔验收制度瓦斯抽采钻孔是采掘工作面瓦斯治理工程的关键环节,其施工质量直接关系到工作面瓦斯治理效果。
为了进一步规范我矿瓦斯抽采钻孔的施工质量管理,防止出现弄虚作假行为,确保钻孔的施工质量和后期的抽采效果,特制定本制度:一、一般规定1、瓦斯抽采钻孔由企业管理科随时抽查、安全管理科、施工队、瓦斯队联合验收;瓦斯员负责记录成孔后钻孔内的瓦斯浓度;施工队配合进行全程验收;通防管理科负责随机抽查钻孔质量,把控瓦斯抽采钻孔质量关,安全管理科、企业管理科负责随机抽查钻孔进尺。
2、所有瓦斯抽采钻孔必须全部经过验收,不得漏验。
3、钻孔必须按设计参数进行施工,原则上施工深度不小于设计深度,特殊情况下钻孔深度最大误差不超过5米(如钻杆压死、遇构造带),否则重新施工该钻孔,人为造成钻孔深度与设计深度不相符的情况,不予验收、结算。
4、钻孔方位角误差不得大于±1。
,倾角误差不大于±1°,位置误差不大于±0∙5米,终孔要打到设计层位。
5、钻孔施工必须有钻孔原始记录,钻孔施工过程中由钻孔施工负责人记录打钻情况。
内容包括打钻地点、打钻时间、钻孔号、钻孔方位、倾角、孔深、见煤(岩)情况、异常情况、钻杆数量、设计进尺、实际进尺、打钻人员等。
6、钻孔施工完毕后用静压水将钻孔内煤(岩)粉冲洗干净。
7、每个钻孔施工结束前1小时,施工现场人员通知调度室,由调度室及时联系相关验收人进行现场验收。
相关验收人员进行验收工作,并在钻孔验收单上签字。
由探水队负责将钻孔验收单递交通防管理科备案。
8、全过程要有视频监控验收,视频保存时长不少于15天(信息科负责),如采用其它视频方式验收,则视频同样需保存不少于15天。
10、瓦斯抽采钻孔验孔单上所有人必须签字,缺少一人签字,该钻孔不予验收统计。
11、抽采队领导必须对抽采钻孔施工情况进行抽查,每月不小于3个,通防副总、通风矿长、总工程师每月至少随机抽查不少于一个钻孔,发现钻孔施工深度与设计深度不相符或与工人描述深度不相符,判断为钻孔施工做假,该钻孔施工的班组从最近一次抽查后到本次抽查所施工的进尺,全部按被抽查结果进尺计算,但不得少于15天的施工工程量。
抽采钻孔验收制度(4篇)
抽采钻孔验收制度1、揭煤抽采钻孔、取芯钻孔、穿层钻孔、测压钻孔、底板抽采钻孔和高位拦截钻孔、本煤层抽采钻孔、超前钻孔、卸压孔必须有专门的设计并按照《____煤矿钻孔设计、施工、验收、考核暂行规定》审批程序审批。
2、施工单位必须按要求创造出施钻条件并将水窝同时施工出来,由技术科、安检科和抽采工区对施工单位创造出的施钻条件进行验收;验收不合格必须及时进行整改,并对施工单位进行处罚。
3、抽采工区施钻前,由地测科安排相关人员对施钻地点进行放线,未按设计放线的,对相关人员进行处罚。
4、施钻人员施工钻孔前,必须严格按照施工地点对应的设计调整好钻机方位、倾角及工作面孔间距,严格按照设计要求的施钻顺序施工钻孔,未按要求施工钻孔的,对施钻人员进行处罚。
5、钻孔按设计施工结束后,必须对钻孔进行扩孔、封孔、连抽,扩孔、封孔严格按照《____煤矿瓦斯抽采钻孔封孔操作程序及管理办法》规定执行,未按要求扩孔、封孔的,对施钻人员进行处罚。
6、钻孔施工到设计位置后,在安检员、瓦检员现场监督下方可开始取钻验收;在钻孔深度、倾角、方位、扩孔深度、封孔质量满足要求情况下,安检员、瓦检员方可在钻孔验收单上签字;钻孔验收单上必须注明见煤岩及施钻过程中有无喷孔、顶钻及其他突出预兆情况;整个钻孔验收过程严禁弄虚作假,一经发现,对钻孔施工人员、安检员、瓦检员进行处罚。
7、钻孔施工结束后,必须及时连抽,揭煤钻孔、迎头抽采钻孔、夹抽钻孔、工作面低负压、高位拦截钻孔、工作面距上下出口和各抽采支管每天检测一次,其余地点每周检测一次。
抽采工区负责出具日、周报表、每周四出具系统分析报告→送通风副总审批后→送通防科、通风副总、总工程师。
未及时连抽或没有按时出具日、周报表,每周四没有出具审批过的系统分析报告时,对相关人员进行处罚。
8、瓦斯抽采钻孔必须严格按设计施工,验收后,抽采工区必须出具抽采工程竣工图,竣工资料(参数表等)应当由相关责任人签字。
(竣工资料(图)除应有与设计对应的内容外,还应包括各工程开工时间、竣工时间以及工程施工过程中的异常现象(如喷孔、顶钻、卡钻等)等内容。
煤矿钻孔设计施工及验收管理规定
煤矿钻孔设计施工及验收管理规定一、钻孔设计(一)钻孔设计必须依据《煤矿安全规程》和集团公司有关规定编制,确保瓦斯抽采(排放)效果和防突措施效果。
(二)钻孔包括:防突钻孔、瓦斯抽采钻孔、地质孔、测压孔、防火注浆孔及井下其他瓦斯地质钻孔。
(三)钻孔设计根据钻孔类别由通风科、地测科、通风一队或抽采队编制,经总工程师批准后执行。
必须明确钻场编号、钻孔类别、设计孔数及每个钻孔的参数(孔径、开空位臵、方位角、倾角、孔深、终孔位臵),且必须附有钻孔施工的平面图、剖面图、断面图。
(四)钻孔施工过程中遇见地质异常,由总工程师确定是否改变钻孔数量和参数,钻孔变更设计报总工程师批准后施工单位必须严格执行。
二、钻孔施工(一)通风科根据矿生产计划和生产需要,及时制定各类“一通三防”钻孔的施工计划,安排施工任务,抽采队负责落实钻孔施工单位并监督钻孔施工质量。
(二)通风科负责防(消)突钻孔设计,通风一队负责防火注浆孔设计,抽采队负责瓦斯抽采钻孔设计。
设计时,必须根据抽采钻孔或其它钻孔实际考察结果,充分考虑抽采钻孔抽采(排放)半径、开孔间距、终孔间距、离煤层顶、底板的垂距、钻孔个数的合理性。
(三)钻孔施工单位必须指定专人负责,施工人员必须持证上岗。
钻孔施工单位对钻孔的施工质量、效果、安全负责。
(四)施工单位根据钻孔设计编制专门的《钻孔施工安全技术措施》,并由副总工程师组织有关单位人员进行会审。
施工单位技术人员必须贯彻措施并要有记录。
(五)钻孔施工地点必须由施工单位悬挂图牌板。
牌板分为钻孔设计参数牌板和钻孔施工记录牌板。
内容为钻孔类别、孔号、方位角、倾角、孔深,图板的内容为钻孔布臵的平面图、剖面图、断面图。
(五)施工单位施工时,钻孔倾角、方位角、孔深要符合设计参数要求。
孔位允许误差±50mm,倾角和方位角允许误差±1度。
无异常情况,钻孔深度必须施工到位。
(六)施工单位每小班必须配齐钻机及其配套钻具和皮尺、坡度规、线绳等量具,配齐人员。
钻孔验收管理制度
钻孔验收管理制度1. 引言钻孔验收是现代建筑施工过程中的重要环节之一,它对于保证建筑质量、提高工程效益具有重要意义。
为了规范钻孔验收工作,确保钻孔施工质量,制定钻孔验收管理制度成为必要之举。
2. 目的钻孔验收管理制度的目的是规范钻孔验收工作,确保钻孔施工质量达到相关标准和规范要求。
3. 适用范围钻孔验收管理制度适用于所有进行钻孔施工的项目,包括建筑工程、地质勘探等。
4. 钻孔验收工作的组织与管理4.1 质量验收时间:钻孔施工结束后,应及时组织验收工作;4.2 钻孔验收人员:验收人员由项目部技术负责人和相关专业人员组成;4.3 钻孔验收程序:验收程序包括准备工作、钻孔施工情况的检查和记录、质量缺陷的处理等;4.4 钻孔验收记录:对验收结果进行详细记录,包括钻孔情况、施工工艺、质量问题等。
5. 钻孔施工质量验收标准钻孔施工质量验收标准应符合相关国家标准和规范要求,包括孔径精度、孔壁质量、孔深等。
6. 钻孔施工中常见质量问题及处理6.1 孔径精度不达标:应通过重新钻孔或修复等方式解决;6.2 孔壁质量不合格:应及时采取补强措施或更换钻孔工具;6.3 孔深不符合要求:应进行深度整改或重新钻孔。
7. 钻孔施工质量验收的监督与检查7.1 监督对象:对施工单位进行监督,确保其按照规范要求进行钻孔施工;7.2 检查方法:可以采用现场检查、资料审查等方式;7.3 检查结果处理:对于发现的质量问题,要及时提出整改要求,并跟踪整改情况。
8. 钻孔施工质量验收的纪律与奖惩8.1 纪律要求:所有参与钻孔施工验收的人员都应严格遵守相关规程和操作规范;8.2 奖惩措施:对于表现出色的团队和个人可以给予奖励,对于违规行为要进行相应处理。
9. 结束语钻孔验收管理制度的制定对于提高钻孔施工质量和工程效益起到重要作用。
各项目部和施工单位应切实履行相关责任,确保钻孔施工质量,提高工程的可靠性和安全性。
2024年矿井钻孔施工、验收管理及考核办法(三篇)
2024年矿井钻孔施工、验收管理及考核办法1、井下钻孔包括瓦斯抽放钻孔、地质钻孔、探放水钻孔等。
所有钻孔施工均由打钻抽放队负责。
2、钻孔施工部署由矿总工程师确定。
矿总工程师决策失误,造成损失和影响正常安全生产的,视其程度处罚5000-10000元/次。
3、安全副总、地测副总负责按矿总工程师的决策编制钻孔施工设计和施工安全技术措施,并按规定程序报批后,下发打钻抽放队组织实施。
设计和下发不及时影响安全生产的,处罚200-500元。
4、打钻抽放队长负责组织及时组织施工,组织不力,延误工期造成损失和影响正常安全生产的,视其程度处罚500-1000元/次。
5、钻孔施工必须严格按设计和措施规定执行,同时必须使用现场放线法确定钻孔挂孔地点和参数。
严禁施工任意钻,否则,处罚100-500元/孔。
6、钻孔施工前必须按措施规定和钻机操作规程牢固可靠地架设钻机,严禁违章作业和危险蛮干。
施钻地点必须通风可靠,并悬挂瓦斯传感器或便携式瓦斯报警仪。
否则,视其违章程度和后果处罚200-1000元/次。
7、打钻工必须爱护打钻设备、材料和工器具。
每班开钻前必须对钻机性能、防爆可靠性、作业场所安全性进行仔细检查,违章作业的处罚200-500元/次。
设备、材料和工器具按规定摆放整齐有序,违反规定的,处罚100-200元/次。
8、钻进过程中必须严密观查进钻情况和瓦斯变化情况,及时测定钻进进尺,掌握岩层或煤层及其他构造情况,并及时做好观测原始记录备查。
单孔施工完毕退出钻杆时,必须及时或提前通知瓦检员一起清点钻杆数量,并按规定填写好钻杆清点记录备查。
否则,视其违章程度和后果处罚100-300元/次。
9、打钻工对竣工后穿煤层(或有瓦斯泄出)的钻孔,必须立即采取临时可靠堵塞措施,消除瓦斯溢出隐患。
否则,处罚1000元/次.处。
10、每班出班前按操作规定要求停机、断电,清理现场设备、器材、工具,并消除现场安全隐患,做好作业场所的文明生产之后,在现场或就近地点向矿调度室如实汇报当班施钻情况并经同意后,方可离开现场。
钻孔验收规定
钻孔验收规定钻孔验收规定钻孔是一种常见的地质勘探方法,通过钻孔取得地质资料,对地下地质条件进行分析和探测,为各类地质工程设计和施工供给科学依据。
钻孔的质量验收,直接影响地质工程的安全和效益,因此订立严格的钻孔验收规定,是保障地质工程施工质量、安全和效益的必要措施。
一、验收前的准备工作(一)验收人员应了解钻孔的设计要求、勘探方法、钻孔机械的技术参数等相关学问。
(二)应检查钻孔机械的工作状态、钻具的数量、规格、质量等是否符合设计要求。
(三)钻孔机械的传动系统、回转系统、提升系统、加压系统等应进行全面检查,确保设备运行正常。
(四)准备充分的验收工具,包括土样管、干净的锤子、速比仪、长度计等,确保验收质量。
(五)检查现场的环境和安全措施是否符合规定,如是否设置了警示标志,是否实行了防护措施等。
二、验收内容及方法(一)钻孔的位置和标高应符合设计要求,应通过现场实测和图样比对确定孔口坐标和标高。
(二)钻孔深度的掌控应安装长度计进行监测,每隔1m检测一次,取平均值为准。
对于地质多而杂的区域,应加添掌控点。
(三)钻孔直径的掌控,可采纳土样管、速比仪进行检测。
钻头最大径应小于设计孔径,允许产生的误差不得超过2%。
(四)土样管和岩心的质量是反映钻孔质量的紧要指标,检查标准应依照规定进行,实在包括:1.土样管的内径应符合规定,钻孔机械应设置适当的套管,避开孔壁坍塌。
2.钻进过程中,应掌控钻速、注水量、加压力等参数,确保土样管或岩心的质量。
3.取出的土样管或岩心应保持完整,立刻进行标识和编号,送试验室进行分析。
4.严禁将土样管或岩心混杂、拼接等操作,确保采样质量牢靠。
(五)钻孔的原始记录和试验室分析结果应相互验证,记录应真实、精准、完整,具有可追溯性。
三、验收结果的处理和判定(一)对于验收合格的钻孔,应进行标识和记录,确保资料完整,便于后期的分析和评价。
(二)钻孔存在不合格项的,应进行整改,并重新验收。
钻孔不合格重要表现为:1.孔深偏差过大,偏离设计要求。
矿井钻孔施工、验收管理及考核办法
矿井钻孔施工、验收管理及考核办法
一、矿井钻孔施工管理办法:
1. 施工前,编制详细的施工方案,包括钻孔位置、孔深、孔径等参数的确定。
2. 在施工前,组织钻孔设备和人员进行检查和试验,确保设备正常运转。
3. 进行现场踏勘,确保钻孔位置符合要求,并标明钻孔中心位置。
4. 施工时,必须严格按照施工方案进行操作,防止偏离设计要求。
5. 施工中应加强现场管理,确保施工人员的安全,并遵守相关的劳动保护法规。
6. 施工过程中,要做好沉降监测,及时发现问题并采取措施加以调整和修补。
7. 施工结束后,要清理施工现场,保持环境整洁。
二、矿井钻孔验收管理办法:
1. 钻孔结束后,应组织验收人员对钻孔进行检查,确认是否符合设计和施工要求。
2. 验收内容包括钻孔位置、孔深、孔径等参数的测定,以及孔壁的状况等。
3. 验收人员应编制详细的验收报告,记录验收过程中发现的问题和意见。
4. 验收合格的钻孔,方可进入下一步工序,如灌浆、固结等。
三、矿井钻孔施工和验收考核办法:
1. 按照施工计划和验收要求,对施工和验收工作进行全面考核。
2. 考核内容包括施工方案的准备、施工操作的规范性、现场管理的情况、验收过程的规范性等。
3. 根据考核结果,对施工人员和验收人员进行个人考核,并对整个施工和验收过程进行综合评价。
4. 根据考核结果,及时发现问题并采取措施进行纠正和改进。
以上是关于矿井钻孔施工、验收管理及考核办法的一些建议,具体实施可根据实际情况进行调整和完善。
钻孔验收规定
钻孔验收规定背景随着城市化建设的不断推进,地下空间的利用需求不断增加。
为了在地下开发过程中保障工程的安全和质量,及时发现和解决潜在问题,钻孔验收是不可或缺的环节。
本文将介绍钻孔验收的规定。
验收范围1.钻孔施工机构的验收–验证施工单位是否持有相应的机构资质证书–验证其施工的环境是否安全,是否满足施工的基本要求–验证施工设备是否符合安全标准和验收前的技术要求2.钻孔的验收–验证钻孔的数量、深度、直径、倾斜度、钻进地质情况等技术指标是否符合要求–验证钻探过程中是否出现异常,如钻头损坏等情况,并及时处理–验收钻孔样品是否符合取样标准并送检验收机构检测3.钻孔采样和试验的验收–验收采集的样品是否符合标准–验收采样过程是否规范–验收实验数据是否符合质量要求验收标准钻孔验收标准应根据设计、施工规范、监理规定、验收文件和资料等要求制定。
主要内容包括:钻孔施工机构的验收标准1.持有相应的施工资质证书2.应符合相关法律法规标准和验收文件规定3.设备符合有关安全和规格要求4.现场符合安全环境、施工条件要求钻孔的验收标准1.确认钻孔设计是否合理,是否存在设计偏差2.钻孔数量、深度、直径、倾斜度和钻进地质等技术指标符合要求3.钻孔管子或套管、自由段符合规定,淤泥、碎屑、物掺杂率符合要求4.样品正确标记,符合规定数量,标注完整,不混淆5.钻探数据及记录符合规定,成果表质量符合要求钻孔采样与试验的验收标准1.样品张数符合规定,采样方法符合规范2.样品标识符合规范3.样品质量符合验收标准4.试验数据符合规范要求验收流程1.钻孔施工前验收–检查施工单位资质证书–确认现场环境符合要求–检查施工设备的安全和技术要求是否符合要求2.钻孔开孔前验收–检查钻孔地点、深度、直径和倾斜度符合设计要求–验证用具和工艺流程是否符合要求–检查钻孔管子或套管、自由段符合规定3.钻孔采样前验收–验证取样位置和取样数量是否符合规定–检验取样工具、容器是否符合要求–验证样品标识符合规范4.钻孔采样后验收–检查样品和送样单是否符合规定–检验样品质量是否符合要求–检查样品标识和编号是否符合,是否混淆5.钻孔试验验收–确认试验数据是否符合规格要求–检查试验精度是否符合规定总结钻孔验收是保证地下工程建设质量和安全的重要环节,不仅能够及时发现和解决问题,并对后期地下空间和地质环境信息的收集提供可能。
封孔验收制度
井下封孔验收管理办法为加强质量标准化管理,制度提高孔口抽采负压,防止封孔漏气,特制订以下封孔验收管理办法:一、封孔标准1、钻孔施工完成退出钻杆后,先将孔口浮渣清理干净后再封孔准备工作。
2、聚氨酯配比前,先制作缠液卷两端的宽30-50 mm的麻袋片堵头,再将所需床单布展开,封孔时药液配比严格按规定1:1进行配比,配比时用固定的容器称液、搅拌均匀后,迅速往封孔管卷液,再送入钻孔内。
每个钻孔用液不得少于8公斤,床单布用量不得少于4块,封孔管外露不超过300mm。
3、连接埋线管时,先在封孔管外露段刷风筒胶后再插埋线胶管进行连接。
4、套管接头处外部使用自粘胶带进行缠绕,缠绕圈数不得少于5圈,缠绕宽度不得低于5cm。
缠完后再次刷一次风筒胶,刷胶宽度大于胶带宽度。
5、每个钻孔联孔时均需安设阀门。
钻孔进行联孔抽放后,一段时间若孔内瓦斯浓度低于10%,需关闭。
二、封孔质量验收标准及验收方法1、封孔前未清理孔口浮渣,每次处罚100元。
2、聚氨酯未按规定1:1进行配比,每次处罚50元。
3、封孔管两端未缠堵头,每次处罚200元。
4、连接埋线胶管时不在封孔管外露段刷风筒胶,每次处罚50元。
5、接头处不使用自粘胶带进行缠绕,每次处罚100元,胶带缠绕圈数不足的,每少1圈处罚10元,胶带上不刷风筒胶的每次处罚20元。
6、封孔完毕后,验收员跟班打压试验,孔口负压低于13kpa为不合格。
7、耳朵听,凑近封孔处有嘶嘶的漏气声为不合格。
8、用锚索钢钎向封孔处捅,松动的为不合格。
9、每次验收后,由验收人员填写验收表,没有验收表的每次处罚100元,验收表填写内容不全的每次处罚50元。
10、封孔质量及效果由抽放队封孔组长负责跟班验收,每封一个孔验收一次,并填写封孔验收表,抽放科负责抽查。
发现验收员弄虚作假,填写内容与实际不符,每次当班验收人200元,联责队长、书记各50元。
附:封孔质量验收表井下钻孔封孔质量验收表。
钻孔验收制度
钻孔验收制度为进一步加强矿井钻孔质量验收管理,切实掌握瓦斯抽放钻孔、排放钻孔、预测、效检孔等钻孔的真实情况,防止出现弄虚作假行为,特制定本制度:一、矿成立以矿长为组长,总工程师、生产副矿长、通风副总及相关人员为成员的钻孔施工验收和监督领导小组:组长:矿长副组长:总工程师成员:通风副总生产矿长安全矿长机电矿长技术副总通风科、技术科、安全科、调度室相关人员二、钻孔验收一般规定:1、穿层抽放钻孔、本煤层超前钻孔、本煤层顺层钻孔,由现场施工负责人、安检员、瓦检员、防突员负责验收。
2、排放钻孔、预测、效检孔由现场班组长、安检员、瓦检员、防突员负责验收。
三、钻孔施工地点必须悬挂施工牌板。
牌板内容涉及地点、编号、孔号、钻孔类别、孔径、方位、倾角、孔深。
四、钻孔必须按设计参数进行施工,施工深度不小于设计深度,顶、底板穿层钻孔必须施工到设计所穿煤层0.5m。
五、钻孔施工必须有现场记录,记录由现场施工人员负责。
记录内容涉及地点、孔号、孔径、方位、倾角、孔深、钻孔煤岩情况、瓦斯情况等。
六、每个钻孔施工结束后,在抽取钻杆时,施工人员必须告知验收人员到施工现场进行验收,验收属实后并在验收登记表上签字(跟班矿领导必须签字),缺少一人签字,该孔不予结算工资。
七、验收登记表一式两份,一份由现场施工负责人交施工单位,一份交通风科保存并作为结算工程款依据。
八、每班结束后,施工单位必须将施钻情况报告调度室。
九、施工单位、各业务部门、调度室必须建立钻孔台帐,台帐内容涉及地点、位置、孔号、方位、倾角、孔深、孔径、钻孔煤岩情况。
十、未按设计施工、施工不到位的钻孔不予结算工资。
(特殊情况经分管领导批准除外。
)十一、矿验收领导小组将组织不定期抽查。
如发现弄虚作假,将追究施工单位、验收单位、施工人员、验收人员责任。
十二、封孔规定:穿层钻孔封孔长度不小于5m, 顺层钻孔封孔长度不小于8m。
十三、抽放钻孔实行挂牌管理。
内容涉及施工地点、钻场编号、孔号、方位、倾角、孔深、孔径、施工负责人、验收人员、施工时间、抽放时间、抽放负压、浓度等。
抽采钻孔验收制度
抽采钻孔验收制度1. 引言采用钻孔方法进行地质勘查和工程勘察是非常常见的手段。
钻孔的结果对于工程设计、施工等环节都有着重要的影响。
为了确保钻孔工作符合规范要求,保障工程质量,需要建立科学合理的抽采钻孔验收制度。
2. 目的和适用范围本制度的目的是规范和统一抽采钻孔的验收工作,确保钻孔工作的质量和可靠性。
本制度适用于各类土建工程、水利工程等需要进行地质勘查和工程勘察的项目。
3. 抽采钻孔验收的程序和要求3.1 钻孔前的准备工作在进行钻孔工作前,需要开展充分的准备工作。
包括:- 选择合适的钻孔位置,根据工程需要确定钻孔深度。
- 准备钻孔设备和工具,确保设备和工具的质量和完好性。
- 编制详细的钻孔设计方案,包括孔径、孔距、孔深等参数。
3.2 钻孔操作的技术要求在钻孔操作过程中,需要按照相关的技术要求进行操作。
包括:- 钻孔设备和工具的正确使用和保养。
- 控制钻孔的方向和倾角,确保钻孔的准确性。
- 根据钻孔设计方案进行钻孔作业,确保钻孔的深度和位置符合要求。
3.3 钻孔完成后的验收工作钻孔完成后,需要进行相应的验收工作。
包括:- 检查钻孔孔壁和孔底的质量情况,确保孔壁和孔底的完整性。
- 测量钻孔的深度和位置,与设计方案进行对比。
- 对钻孔的岩土样品进行采集和标识,确保样品的准确性和可靠性。
4. 抽采钻孔验收记录钻孔验收过程中需要对相关信息进行记录。
包括但不限于:- 钻孔位置和编号。
- 钻孔深度和位置的测量结果。
- 钻孔设备和工具的使用记录。
- 钻孔孔壁和孔底的检查结果。
- 岩土样品的采集和标识记录。
5. 抽采钻孔验收结果的处理和评价钻孔验收结果需要进行处理和评价。
包括:- 对符合要求的钻孔进行验收合格评定。
- 对不符合要求的钻孔,根据具体情况进行补救和整改。
- 验收结果应及时通知相关责任人和部门。
6. 抽采钻孔验收的监督和管理为了确保抽采钻孔验收工作的规范和有效性,需要进行监督和管理。
包括:- 设立专门的验收小组,负责钻孔验收工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钻孔验收和完孔后的处理规定
目前,探水队将担负起整个矿井的大孔径钻孔作业工作,包括探水钻孔的施工和抽放瓦斯的钻孔施工。
为规范探水队的打钻质量,确保钻孔的质量符合设计要求,并起到锻炼队伍,和做到瓦斯治理的精细化管理,特制定本规定:
一、钻孔验收:
1、用于抽采的钻孔验收:
验收参加人员:现场探水队打钻的班长、安全员、和瓦斯检查人员(或抽采工、通风部门的技术人员,具体由通风部门安排),只进行钻孔深度的验收。
钻孔的方位、坡度,则在打钻前,由探水队技术人员、通风部门的技术人员共同控制和参与验收。
验收后,要有相关的验收记录的填写,和参与验收人员的签字。
验收由通风部门牵头组织,调度室负责通知。
2、用于探水钻孔的验收(如5号煤层的探水钻孔、10号煤层的穿巷道的钻孔或工作面的探水钻孔等):
参加验收人员有:现场探水队打钻的班长、安全员、矿防治水中心的相关技术人员,验收只验收钻孔的深度。
钻孔的方位、坡度等参数均由探水队技术人员和防治水中心的技术人员来确定和参与验收。
验收后,要有及时填写验收记录,参与验收人员签字。
验收由防治水部门牵头,调度室负责通知。
3、钻孔的验收,由探水队提前一个班预计验收的时间,向调度室汇报,并由调度室通知牵头部门,和提前通知验收当班的安全员,以确保参与验收人员及时到位。
4、参与验收的人员无故不参加,或参加不签字,或提供验收数据不真实,一次每人扣100元,牵头部门有责任的,一次扣责任部门负责人200元。
二、钻孔孔口的临时处理:
钻孔在撤出钻杆后,对可能用于抽采的钻孔,要采取临时封口措施,以尽量减少从钻孔涌出的瓦斯进行巷道的风流中。
钻孔孔口的临时处理由探水队(打钻单位)执行。
采用的方法:可选择用废编织袋包粘土泥或用加工的木橛缠上废编织袋封堵的办法,目的是为钻孔在用于瓦斯抽采时,能顺利完整地回收出其内的封堵物。
每发现一次钻孔不封堵,扣当班班长50元,并每拖后一个班不采取临时封堵,扣探水队队长50元。
二、俯角钻孔的处理试行办法:
探水钻孔一般采用φ75mm的孔径,瓦斯抽采钻孔一般采用φ94mm的孔径。
对于有俯角的瓦斯抽放钻孔或将用于瓦斯抽放的探水钻孔内的打钻积水,在钻杆回撤前,由探水队利用压风、泥浆泵或小水泵试行排出。
为此,需提前加工与钻杆连接的构件,该项工作要求在5天内完成。
2015年4月5日。
