河道整治工程技术标1
河道整治技术标技术标
目录第一章编制说明21.1工程概况21.2施工条件41.3编制依据51.4工程特点、难点分析及应对措施61.5施工目标8第二章施工总体部署82.1施工区的划分92.2施工准备工作92.3工程施工安排原则102.4土方平衡及处置102.5施工工艺总流程11第三章主要分部分项工程施工技术方案及控制措施12 3.1测量控制123.2护岸(河道)工程施工143.2.1河道开挖143.2.1.1河道水力冲挖143.2.1.2护坡机械开挖183.2.2护岸结构清基及回填193.2.3护岸施工193.2.4雨水排放口施工213.2.5防汛道路修筑243.3绿化种植25第四章施工总体平面布置及全场性临设工程29 4.1布置原则294.2施工道路294.3临设及用水、用电294.4施工总体平面布置图31第五章施工总体进度计划、单位工程施工进度计划及保证355.1工期目标355.2主要单位工程施工进度计划355.3施工总进度计划355.4施工进度计划保证措施37第六章劳动力、材料、机械等资源需要量计划及控制37 6.1劳动力需求计划及控制376.2材料需求计划及控制386.3机械需求计划及控制39第七章质量目标、计划及保证措施407.1质量目标407.2质量保证体系417.3质量管理组织措施457.4各分部分项工程质量保证措施467.5雨季施工保证措施527.6冬季施工措施53第八章防台度汛措施538.1工程建筑物防台度汛措施538.2设备及人员的防台(含大风)方案548.3防台度汛保障措施548.4防台度汛的具体措施548.5突发强对流天气应急措施预案558.6台风袭击的防措施55第九章安全生产计划及管理目标559.1安全生产目标559.2安全生产组织与管理网络图559.3安全生产管理措施569.4安全生产保证措施579.5安全危险源的辨识及对应措施62 9.5.1重大危险源分析及对应措施62 9.5.2一般危险源分析及对应措施629.6管线保护措施64第十章文明施工、环境保护计划及管理目标6510.1文明施工目标6510.2文明施工、环境保护管理网络图6510.3文明施工、环境保护管理6510.4文明施工、环境保护保证措施68第十一章项目管理体系及项目经理、技术负责人资历错误!未定义书签。
(完整版)河道整治工程技术标
第一章招标综合说明一、编制说明1、标书编制依照(1)张芝山横河、滴水河河流水利工程招标文件;(2)张芝山横河、滴水河河流水利工程招标图纸;(3)张芝山横河、滴水河河流水利工程现场踏勘的施工条件;(4)本工程需依照的水利水电工程技术规范、规程、查收标准包含;《水利水电施工组织设计规范》(SL303-2004)《水利水电建设工程查收规程》(SL223-2008)《混凝土构造工程施工及查收规范》(GB50204-2002)《水工混凝土施工规范》(DL/T5144-2002)《水工混凝土试验规程》(SL352-2006)《土工试验规程》(JTGE40-2007)《砌体工程施工及查收规范》( GB50203-98)《硅酸盐水泥、一般硅酸盐水泥》(GB175-1999)《水利水电施工丈量规范》(SL52-93)《水利水电施工质量检验与评定规程》(SL176-2007)及国家级、省部级、地方级现行的规范、规定、标准。
二、标书的编制原则实现招标文件所要求的安全、质量、工期目标是我们编制施工组织设计的总原则。
先进、合理的施工技术举措,素质一流的施工队伍,性能优秀、数目充分的施工设备,是创立优良工程、实现招标文件所要求目标的重要保证。
1、安全第一的原则:在施工组织设计的编制中一直秉着安所有是效益,质量是生命的原则,依照技术靠谱、举措得力、保证安全的要求确立施工方案。
在安全举措落实到位,施工技术方案靠谱,人员配置充分,保证十拿九稳的前提下组织施工。
2、优良高效的原侧:增强领导、增强管理、优良高效。
依据我公司在施工组织设计中明确的质量目标,一直贯彻ISO质量系统标准,积极推行、使用“新资料、新工艺、新设备、新技术”,保证质量目标的达成,同时在施工中增强标准华管理,控制施工成本,控制工程造价。
3、方案优化的原则:科学组织,合理安排,优化施工方案是工程施工管理的行动指南。
在施工组织设计编制中,对本合同工程的要点工序进行多种施工方案的综合比较,最大限度确实保在空间和时间上的均衡。
河道整治工程技术标
河道整治工程技术标第一章技术标标书总说明一、标书综合说明我公司有幸参与临港奉贤园区一期水系工程友谊河整治项目二标段的投标在接获本工程招标文件后我公司迅速组织了有关工程技术、经济核算人员等对招标文件、答疑资料及工程图纸进行了认真学习和研究并认真踏勘了现场。
分析了各种影响施工的因素和本工程施工的特点和难点后我公司有信心保质保量完成招标文件规定的所有工程的施工任务。
我们也积极做好与建设单位的配合协调工作确保本工程建设的顺利进行为该工程的全面完成打下良好的基础。
对于招标文件提出的有关本工程安全施工、文明施工、交通组织、管线保护、环境保护、工程产品保护等的各项控制、协调、管理要求我们将凭借长期积累的施工总承包管理经验和本公司雄厚的综合实力制定并落实施工管理方案和各项有效的技术措施与业主、监理、设计、勘察及相关单位密切配合共同建设好临港奉贤园区一期水系工程友谊河整治项目二标段。
我公司一旦有幸中标我们将全力以赴尽快做好施工前期准备和施工现场、临时便道及生产、生活设施的总体规划布置工作。
发挥本公司管理优势委派强有力的、有着丰富工程实践经验的项目班子开赴工程现场建立完善的项目管理组织机构落实严格的责任制实施项目总承包管理制度。
通过对劳动力、机械设备、材料、工艺、技术措施和信息的优化处置实现本工程工期、质量及社会信誉的最佳预期目标。
我们将积极配合业主、监理做好本工程管理、协调、监督、造价控制等工作特别是对于整个工程各系统和主体工程交叉施工阶段的综合协调、成品保护、施工机械配备平衡等方面进行总承包管理控制、协调确保本工程顺利优质建成。
我们完全接受招标文件提出的质量控制和施工技术要求严格按照有关施工技术规范标准和上海市建委有关质量规定进行施工在本工程施工中实行创优工程质量目标管理。
严格按经业主、监理认可的施工组织设计组织进行施工全过程接受业主、监理及设计单位对工程施工进度、质量、安全的监督管理;严格执行国务院《建设工程安全生产管理条例》、上海市政府发布的《上海市建设工程文明施工管理暂行规定》及沪建管[20__]岩、泥灰岩、粘土岩以及扁平细长和已经风化的块石均不得使用。
渚河河道整治工程技术标
渚河河道整治工程技术标一、工程概况1.1工程概况邯郸市渚河综合整治工程(京广铁路,规划路河道整治)位于邯郸市主城区南部,全长1.300公里,K3+200,K4+500。
主要施工内容为河道整治。
业主单位为邯郸市园林局。
工程所在地为典型的内陆温带型气候,夏季较热,最高温度高达38?,冬季最低气温在-9?左右,最大风速为12m/s左右,雨季一般集中在6,10月份,年降雨量一般在550mm左右。
1二、组织设计编制依据和原则2.1编制依据2.1.1本合同段招标文件、设计图纸。
2.1.2合同段工程现场考察情况。
2.1.3我公司现有可投入工程的施工技术力量和机械设备。
2.1.4现行市政工程施工技术操作规程和市政工程施工及验收规范。
2.2编制原则施工组织设计将按照业主提出的要求以及招标文件的规定的原则编制,具体体现在以下几个主面:2.2.1采用我单位近年来在河道整治建设中使用的先进的施工方法、工艺设备。
2.2.2调集精锐的管理人员和技术力量组成一个强有力的项目经理部。
2.2.3充分考虑各种不利于施工进度和质量的因素,在工期安排、人员设备配备、施工方法等方面综合考虑是留有余地。
2三、项目班子组成情况根据业主和招标文件对本标段的施工要求,以及工程规模、日期、质量等方面的要求,本标段项目部机构设置如下:项目经理1人,项目副经理1人,总工程师1人,内设工程管理部、财务计划部、综合办公室、器材供应部、安全质量部五职能部门。
本合同段计划分成3个队,分别为土方施工一、二、三队。
三个施工队配备队长1人,技术主管、材料主管各1人,测量员1人,专业技术员1人。
3四、施工部署根据本合同段的交通运输情况,拟将整个工程划分为3个施工段分别组织同时施工,以保证工期能够安合同要求完成。
4.1 第一施工段桩号范围为:K3+200,K3+600,其土方工程由土方施工一队负责施工。
4.2 第二施工段桩号范围为:K3+600,K4+000,其土方工程由土方施工二队负责施工。
城市内河河道整治技术标

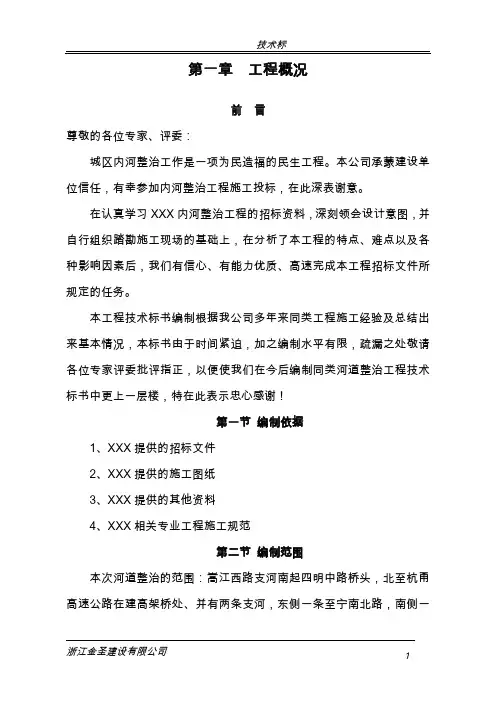

第一章工程概况前言尊敬的各位专家、评委:城区内河整治工作是一项为民造福的民生工程。
本公司承蒙建设单位信任,有幸参加内河整治工程施工投标,在此深表谢意。
在认真学习XXX内河整治工程的招标资料,深刻领会设计意图,并自行组织踏勘施工现场的基础上,在分析了本工程的特点、难点以及各种影响因素后,我们有信心、有能力优质、高速完成本工程招标文件所规定的任务。
本工程技术标书编制根据我公司多年来同类工程施工经验及总结出来基本情况,本标书由于时间紧迫,加之编制水平有限,疏漏之处敬请各位专家评委批评指正,以便使我们在今后编制同类河道整治工程技术标书中更上一层楼,特在此表示忠心感谢!第一节编制依据1、XXX提供的招标文件2、XXX提供的施工图纸3、XXX提供的其他资料4、XXX相关专业工程施工规范第二节编制范围本次河道整治的范围:嵩江西路支河南起四明中路桥头,北至杭甬高速公路在建高架桥处、并有两条支河,东侧一条至宁南北路,南侧一条与堇山西路支河相接,河道长度约1944米,水面面积约19600平方米。
第三节编制原则一、严格遵循招标文件、设计图纸、地质资料及国家、部委和地方政府颁布的有关技术规范、规程的规定,认真分析研究,制定切实可行的施工技术措施。
正确选用施工方法,合理安排施工程序和顺序,科学组织,均衡生产。
做到布局合理、重点突出、全面展开、流水作业。
二、严格遵守合同对工期的要求,施工进度注意各专业间的协调和配合,并充分考虑气候、季节对施工的影响,在工期安排上尽可能提前完成。
三、总体考虑,全面协作,选择适宜本工程条件的施工机械、设备和人员,充分发挥公司设备与人才优势,认真分析,充分比较、论证,合理规划整个工程的施工程序,制订适宜的技术措施,加强各施工工序间的衔接,提高施工效率,确保施工质量和进度,做到技术先进行与经济合理性相结合。
四、实施多方案分析比较,选择合理可靠的供水、供电、排水、防噪、防尘方案,选择既有利于工程施工,又有利于保护环境的施工方案,力争做到规范性、灵活性与环保性三者的有机结合。
河道整治工程技术标
第一章技术标标书总说明一、标书综合说明我公司有幸参与临港奉贤园区一期水系工程友谊河整治项目二标段的投标,在接获本工程招标文件后,我公司迅速组织了有关工程技术、经济核算人员等对招标文件、答疑资料及工程图纸进行了认真学习和研究,并认真踏勘了现场。
分析了各种影响施工的因素和本工程施工的特点和难点后,我公司有信心保质保量完成招标文件规定的所有工程的施工任务。
我们也积极做好与建设单位的配合协调工作,确保本工程建设的顺利进行,为该工程的全面完成打下良好的基础。
对于招标文件提出的有关本工程安全施工、文明施工、交通组织、管线保护、环境保护、工程产品保护等的各项控制、协调、管理要求,我们将凭借长期积累的施工总承包管理经验和本公司雄厚的综合实力,制定并落实施工管理方案和各项有效的技术措施,与业主、监理、设计、勘察及相关单位密切配合,共同建设好临港奉贤园区一期水系工程友谊河整治项目二标段。
我公司一旦有幸中标,我们将全力以赴,尽快做好施工前期准备和施工现场、临时便道及生产、生活设施的总体规划布置工作。
发挥本公司管理优势,委派强有力的、有着丰富工程实践经验的项目班子开赴工程现场,建立完善的项目管理组织机构,落实严格的责任制,实施项目总承包管理制度。
通过对劳动力、机械设备、材料、工艺、技术措施和信息的优化处置,实现本工程工期、质量及社会信誉的最佳预期目标。
我们将积极配合业主、监理做好本工程管理、协调、监督、造价控制等工作,特别是对于整个工程各系统和主体工程交叉施工阶段的综合协调、成品保护、施工机械配备平衡等方面进行总承包管理控制、协调,确保本工程顺利优质建成。
我们完全接受招标文件提出的质量控制和施工技术要求,严格按照有关施工技术规范标准和上海市建委有关质量规定进行施工,在本工程施工中实行创优工程质量目标管理。
严格按经业主、监理认可的施工组织设计组织进行施工,全过程接受业主、监理及设计单位对工程施工进度、质量、安全的监督管理;严格执行国务院《建设工程安全生产管理条例》、上海市政府发布的《上海市建设工程文明施工管理暂行规定》及沪建管[2002]第105号《关于进一步加强文明施工管理的通知》等有关规定,贯彻文明施工要求,在基础管理、质量管理、环境形象、宣传教育、卫生防疫、综合治理等方面,推行现代化管理方法,科学组织施工,采取措施防止环境污染,做好文明施工管理及环境管理,保证施工现场及生产、生活设施整洁,达到工完料清的文明施工要求。
河道局部整治工程施工招标技术标
目录目录 (I)第一章编制说明 (1)一编制依据 (1)二工程概况 (1)(一)河坎、疏浚工程 (1)(二)生物陶粒滤料工程 (1)三工程的难特点 (2)四招标文件响应性 (2)第二章施工准备 (3)一施工现场准备 (3)二技术准备 (3)三劳动力准备 (3)四材料准备 (4)五机械设备准备 (4)六质量检验仪器的配备 (4)第三章施工管理体系 (5)一施工管理网络 (5)二施工管理人员职责 (5)(一)项目经理岗位责任制 (5)(二)项目技术负责人岗位责任制 (5)(三)施工员岗位责任制 (6)(四)质量检查员岗位责任制 (6)(五)安全员岗位责任制 (6)第四章施工总体布置 (7)一施工总体安排 (7)(一)施工现场布置 (7)(二)施工进度安排 (7)二施工用电安排 (7)三施工用水安排 (8)(一)给水 (8)(二)排水 (8)四施工消防安排 (8)五临时设施布置 (8)六交通组织 (9)第五章分部分项工程施工方法 (10)一施工测量 (10)(一)技术标准 (10)(二)技术措施 (10)二河道导流、围堰工程 (11)(一)施工导流、围堰 (11)(二)水下建筑物施工 (11)三河坎挡墙工程 (11)(二)土石方材料调配 (12)(三)河坎挡墙施工 (12)四生物陶粒滤料工程 (13)第六章季节性施工措施 (14)一雨季施工措施 (14)二冬季施工措施 (14)第七章施工总进度计划及工期保证措施 (15)一施工总体进度计划 (15)(一)施工总进度计划编制的指导思想 (15)(二)施工总进度安排 (15)(三)进度安排说明 (15)二工期保证措施 (15)(一)组织措施 (15)(二)管理措施 (16)(三)技术措施 (16)(四)材料供应措施 (16)(五)控制成本措施 (17)第八章劳动力及材料供应计划 (18)一劳动力投入计划 (18)(一)项目管理人员配备计划 (18)(二)施工班组及劳动力安排 (18)(三)劳动力配备及保证措施 (18)二主要材料供应计划 (18)(一)材料供应计划 (18)(二)原材料的质量控制 (19)(三)材料采购保管措施 (19)(四)保证材料进场措施 (19)第九章工程质量保证措施 (20)一施工质量目标 (20)二工程质量管理保证措施 (20)三工程质量技术保证措施 (20)四质量检查和检测手段 (21)五材料、设备施工质量保证措施 (22)(一)原材料进场措施 (22)(二)设备质量控制 (22)第十章安全文明施工及环保措施 (23)一安全施工保证措施 (23)(一)安全保证体系 (23)(二)安全及消防实施措施 (23)(三)安全生产保证措施 (23)二文明施工保证措施 (24)(一)文明施工目标计划 (24)(二)总平面管理 (24)(四)具体措施 (24)三环境保护措施 (26)(一)环境保护体系 (26)(二)建筑垃圾运输规定 (26)第十一章主要施工机械设备配备及布置 (29)一主要施工机械设备的配备 (29)二主要施工机械设备的布置 (29)(一)机械设备的布置 (29)(二)机械设备的管理 (29)(三)小机械的管理 (29)附表一拟投入本招标项目的主要施工机械设备表 (30)附表二拟配备本招标项目的试验和检测仪器设备表 (31)附表三劳动力计划表 (32)附表四计划开、竣工日期和施工进度网络图 (33)附表五施工总平面图 (33)附表六临时用地表 (34)附表七拟分包项目情况表 (35)附表八拟派往本招标项目理机构人员组成表................. 错误!未定义书签。
城市内河河道整治技术标
第一章工程概况前言尊敬的各位专家、评委:城区内河整治工作是一项为民造福的民生工程。
本公司承蒙建设单位信任,有幸参加内河整治工程施工投标,在此深表谢意。
在认真学习XXX内河整治工程的招标资料,深刻领会设计意图,并自行组织踏勘施工现场的基础上,在分析了本工程的特点、难点以及各种影响因素后,我们有信心、有能力优质、高速完成本工程招标文件所规定的任务。
本工程技术标书编制根据我公司多年来同类工程施工经验及总结出来基本情况,本标书由于时间紧迫,加之编制水平有限,疏漏之处敬请各位专家评委批评指正,以便使我们在今后编制同类河道整治工程技术标书中更上一层楼,特在此表示忠心感谢!第一节编制依据1、XXX提供的招标文件2、XXX提供的施工图纸3、XXX提供的其他资料4、XXX相关专业工程施工规范第二节编制范围本次河道整治的范围:嵩江西路支河南起四明中路桥头,北至杭甬高速公路在建高架桥处、并有两条支河,东侧一条至宁南北路,南侧一条与堇山西路支河相接,河道长度约1944米,水面面积约19600平方米。
第三节编制原则一、严格遵循招标文件、设计图纸、地质资料及国家、部委和地方政府颁布的有关技术规范、规程的规定,认真分析研究,制定切实可行的施工技术措施。
正确选用施工方法,合理安排施工程序和顺序,科学组织,均衡生产。
做到布局合理、重点突出、全面展开、流水作业。
二、严格遵守合同对工期的要求,施工进度注意各专业间的协调和配合,并充分考虑气候、季节对施工的影响,在工期安排上尽可能提前完成。
三、总体考虑,全面协作,选择适宜本工程条件的施工机械、设备和人员,充分发挥公司设备与人才优势,认真分析,充分比较、论证,合理规划整个工程的施工程序,制订适宜的技术措施,加强各施工工序间的衔接,提高施工效率,确保施工质量和进度,做到技术先进行与经济合理性相结合。
四、实施多方案分析比较,选择合理可靠的供水、供电、排水、防噪、防尘方案,选择既有利于工程施工,又有利于保护环境的施工方案,力争做到规范性、灵活性与环保性三者的有机结合。
河道治理工程施工组织设计(技术标(1)
目录第一章编制说明第二章工程概况第三章施工总体布置第四章施工组织管理第五章施工进度计划及工期保证措施第六章主要项目的施工方案及技术措施第七章质量目标和质量保证体系第八章冬季施工保证措施第九章安全施工保证体系及措施第十章环境保护、文明施工组织机构及措施第十一章工程服务承诺第十二章工程技术档案资料管理附表一施工组织管理机构框图附表二施工进度计划横道图附表三质量管理机构框图附表四安全保证体系框图附表五环境保护组织机构框图附表六文明施工组织机构框图第一章编制说明一、编制依据1、小落河治理工程施工招标文件。
2、施工设计图纸、现场考察所得资料。
3、国家及有关部委颁布的标准、规范、规程、政策及质量验收评定标准。
4、《建设工程安全生产管理条例》5、我单位同类工程施工积累的丰富施工经验。
6、我单位资源配备情况。
7、参照的主要规范规程及技术标准等见表1-1:8、其它二、编制原则在认真阅读业主招标文件和仔细研究招标设计的基础上,详细分析本工程设计施工特点及类似工程的施工经验,依据相关设计施工规范,充分发挥我公司现有的施工管理、技术水平和机械设备配套能力,施组的编制将基于以下原则进行系统阐述:针对本工程的特点,选择稳妥可行、经济合理的施工机械和施工方法,以确保安全为前提,保证工期、保证质量、节省投资,并具有较强的可操作性。
(1)合理的原则针对工程的实际情况,本着经济、可靠、合理的原则比选施工方案,并配备足够数量的适合本工程施工的机械设备和其他资源以满足施工要求;对整个施工过程实施信息化动态管理,从而达到合理组织和不断优化施工方案,确保按期按质完成施工任务的目标。
(2)技术先进和可靠性原则根据本工程特点,吸收国内外类似工程施工和管理的成熟技术,结合以往施工经验,针对地质条件选用先进的具有优异性能的施工机械,采取可靠性高、可操作性强的施工技术方案进行施工,确保工程质量、安全、工期、文明施工满足招标文件要求。
(3)质量保证原则采用ISO9001:2000标准全方位控制施工过程,建立完整的质量管理体系和控制程序,严格进行质量管理与控制,明确工程质量方针和质量目标,结合本工程特点与实际情况制定切实可行、有效的工程质量保证措施,确保工程质量在国内同类工程达到领先水平。
河道整治工程技术标书
第一章工程概况一、工程概况xx区城市xx路综合整治工程Ⅲ标段位于xx市xx新城区西部的xx 江河段,起于xx东段三环路,止于规划拟建3号桥,沿线有xx路、跨河桥梁、排水管网、绿化带等。
防洪护岸工程等级为4级,主河道(截弯改道)中心线长3160m,xx分叉河段(原河道)长313m,堤防两岸防洪挡墙总长6597.17m。
防洪工程共布置有堤防、下河梯道、拦水矮坝等。
本工程桩号范围为KM0+000.00-KM1+705.24。
防洪护岸工程主河道堤距为50m,采用衡重式挡墙+斜坡护岸形式。
衡重式挡墙采用C10细石混凝土砌条石结构,堤后填筑石碴料,堤身设直径直径60PVC排水孔,堤基垫层采用C15砼现浇,基础置于弱风化基岩上。
护坡采用C20混凝土框格植草,坡率为1:1.5。
护岸顶部布置绿化带和防洪通道。
防洪通道宽6m,采用砼硬化,lO%的坡度接xx路或城镇干线公路。
沿堤线在两岸每400m左右布置宽5m下河浆砌条石梯道,且采用下河梯道,修建景观平台,游人和小游船可停靠游玩,梯宽2m,踏步尺度为30×20(宽×高)cm。
河堤项全线设置栏杆,采用M7.5浆砌条石栏杆,栏杆柱轴线间距4.2m,高1.0m。
二、水文气象(一)气象xx气候属亚热带湿润季风气候,其气候特点是:四季分明、冬暖夏热,雨量充沛,无霜期较多(多年平均无霜期298d)。
xx多年平均气温17.4℃,多年平均高温期(7、8月)气温27.5℃,极端最高气温41.0℃(1971年7月27日),极端最低气温-3.5℃(1971年1月29日)。
xx多年平均降雨量1152.35mm,雨季5-9月降雨量占年降雨量78%左右,多年平均降雨日153.4d,多年平均最大风速8.73m/s,多年平均日照1121h。
(二)水文xx是xx的上游,属长江流域乌江水系,发源于xxxx,流经xx入乌江,xx流域面积2065Km2,多年平均流量17.48m/s。
本工程所在河段有xx汇入,汇口出汇水面积312.28Km2(包括xx汇水面积60.08 Km2)。
河道整治工程技术标
第一章总说明一、综合说明我公司有幸参与临港奉贤园区一期水系工程友谊河整治项目二标段的投标,在接获本工程招标文件后,我公司迅速组织了有关工程技术、经济核算人员等对招标文件、答疑资料及工程图纸进行了认真学习和研究,并认真踏勘了现场。
分析了各种影响施工的因素和本工程施工的特点和难点后,我公司有信心保质保量完成招标文件规定的所有工程的施工任务。
我们也积极做好与建设单位的配合协调工作,确保本工程建设的顺利进行,为该工程的全面完成打下良好的基础。
对于招标文件提出的有关本工程安全施工、文明施工、交通组织、管线保护、环境保护、工程产品保护等的各项控制、协调、管理要求,我们将凭借长期积累的施工总承包管理经验和本公司雄厚的综合实力,制定并落实施工管理方案和各项有效的技术措施,与业主、监理、设计、勘察及相关单位密切配合,共同建设好临港奉贤园区一期水系工程友谊河整治项目二标段。
我公司一旦有幸中标,我们将全力以赴,尽快做好施工前期准备和施工现场、临时便道及生产、生活设施的总体规划布置工作。
发挥本公司管理优势,委派强有力的、有着丰富工程实践经验的项目班子开赴工程现场,建立完善的项目管理组织机构,落实严格的责任制,实施项目总承包管理制度。
通过对劳动力、机械设备、材料、工艺、技术措施和信息的优化处置,实现本工程工期、质量及社会信誉的最佳预期目标。
我们将积极配合业主、监理做好本工程管理、协调、监督、造价控制等工作,特别是对于整个工程各系统和主体工程交叉施工阶段的综合协调、成品保护、施工机械配备平衡等方面进行总承包管理控制、协调,确保本工程顺利优质建成。
我们完全接受招标文件提出的质量控制和施工技术要求,严格按照有关施工技术规范标准和上海市建委有关质量规定进行施工,在本工程施工中实行创优工程质量目标管理。
严格按经业主、监理认可的施工组织设计组织进行施工,全过程接受业主、监理及设计单位对工程施工进度、质量、安全的监督管理;严格执行国务院《建设工程安全生产管理条例》、上海市政府发布的《上海市建设工程文明施工管理暂行规定》及沪建管[2002]第105号《关于进一步加强文明施工管理的通知》等有关规定,贯彻文明施工要求,在基础管理、质量管理、环境形象、宣传教育、卫生防疫、综合治理等方面,推行现代化管理方法,科学组织施工,采取措施防止环境污染,做好文明施工管理及环境管理,保证施工现场及生产、生活设施整洁,达到工完料清的文明施工要求。
河道整治工程技术标
第一章投标综合说明一、编制说明1、标书编制依据(1)宁波市东钱湖景区南岸线改造防浪堤工程招标文件;(2)宁波市东钱湖景区南岸线改造防浪堤工程招标图纸;(3)宁波市东钱湖景区南岸线改造防浪堤工程现场踏勘的施工条件;(4)本工程需遵循的水利水电工程技术规范、规程、验收标准包括(不限于);《堤防工程施工质量评定与验收规程》(SL239-1999)《堤防工程施工规范》(SL298-98)《防波堤设计与施工规范》(JT298-98)《建筑地基基础工程施工质量验收规程》(GB50202-202)《沥青路面施工及验收规范》(GB50092-1996)《城镇道路工程施工与质量验收规程》(CJJ1-2008)《水利水电施工组织设计规范》(SL303-2004)《水利水电建设工程验收规程》(SL223-2008)《水利水电基本建设单元工程质量等级评定标准》(SDJ249-91)《混凝土结构工程施工及验收规范》(GB50204-2002)《水工混凝土施工规范》(DL/T5144-2002)《水工混凝土试验规程》(SL352-2006)《土工试验规程》(JTGE40-2007)《水利水电工程土工合成材料应用技术规范》(SL/T225-98)《砌体工程施工及验收规范》(GB50203-98)《硅酸盐水泥、普通硅酸盐水泥》(GB175-1999)《水利水电施工测量规范》(SL52-93)《水利水电施工质量检验与评定规程》(SL176-2007)《公路路面基层施工技术规范》(JTJ034-2000)及国家级、省部级、宁波地方级现行的规范、规定、标准。
二、标书的编制原则实现招标文件所要求的安全、质量、工期目标是我们编制施工组织设计的总原则。
先进、合理的施工技术措施,素质一流的施工队伍,性能优良、数量充足的施工设备,是创建优质工程、实现招标文件所要求目标的重要保证。
1、安全第一的原则:在施工组织设计的编制中始终秉承安全是效益,质量是生命的原则,按照技术可靠、措施得力、确保安全的要求确定施工方案。
(完整)河道整治工程技术标
第一章技术标标书总说明一、标书综合说明我公司有幸参与临港奉贤园区一期水系工程友谊河整治项目二标段的投标,在接获本工程招标文件后,我公司迅速组织了有关工程技术、经济核算人员等对招标文件、答疑资料及工程图纸进行了认真学习和研究,并认真踏勘了现场.分析了各种影响施工的因素和本工程施工的特点和难点后,我公司有信心保质保量完成招标文件规定的所有工程的施工任务。
我们也积极做好与建设单位的配合协调工作,确保本工程建设的顺利进行,为该工程的全面完成打下良好的基础。
对于招标文件提出的有关本工程安全施工、文明施工、交通组织、管线保护、环境保护、工程产品保护等的各项控制、协调、管理要求,我们将凭借长期积累的施工总承包管理经验和本公司雄厚的综合实力,制定并落实施工管理方案和各项有效的技术措施,与业主、监理、设计、勘察及相关单位密切配合,共同建设好临港奉贤园区一期水系工程友谊河整治项目二标段.我公司一旦有幸中标,我们将全力以赴,尽快做好施工前期准备和施工现场、临时便道及生产、生活设施的总体规划布置工作.发挥本公司管理优势,委派强有力的、有着丰富工程实践经验的项目班子开赴工程现场,建立完善的项目管理组织机构,落实严格的责任制,实施项目总承包管理制度。
通过对劳动力、机械设备、材料、工艺、技术措施和信息的优化处置,实现本工程工期、质量及社会信誉的最佳预期目标。
我们将积极配合业主、监理做好本工程管理、协调、监督、造价控制等工作,特别是对于整个工程各系统和主体工程交叉施工阶段的综合协调、成品保护、施工机械配备平衡等方面进行总承包管理控制、协调,确保本工程顺利优质建成.我们完全接受招标文件提出的质量控制和施工技术要求,严格按照有关施工技术规范标准和上海市建委有关质量规定进行施工,在本工程施工中实行创优工程质量目标管理.严格按经业主、监理认可的施工组织设计组织进行施工,全过程接受业主、监理及设计单位对工程施工进度、质量、安全的监督管理;严格执行国务院《建设工程安全生产管理条例》、上海市政府发布的《上海市建设工程文明施工管理暂行规定》及沪建管[2002]第105号《关于进一步加强文明施工管理的通知》等有关规定,贯彻文明施工要求,在基础管理、质量管理、环境形象、宣传教育、卫生防疫、综合治理等方面,推行现代化管理方法,科学组织施工,采取措施防止环境污染,做好文明施工管理及环境管理,保证施工现场及生产、生活设施整洁,达到工完料清的文明施工要求。
河道整治工程技术标
第一章投标综合说明一、编制说明1、标书编制依据(1)XX段一期工程A标段招标文件;(2)AA段一期工程A标段工程招标图纸;(3)XX段工程现场踏勘的施工条件;(4)本工程需遵循的水利水电工程技术规范、规程、验收标准包括;《堤防工程施工质量评定与验收规程》(SL239-1999)《堤防工程施工规范》(SL298-98)《防波堤设计与施工规范》(JT298-98)《建筑地基基础工程施工质量验收规程》(GB50202-202)《沥青路面施工及验收规范》(GB50092-1996)《城镇道路工程施工与质量验收规程》(CJJ1-2008)《水利水电施工组织设计规范》(SL303-2004)《水利水电建设工程验收规程》(SL223-2008)《水利水电基本建设单元工程质量等级评定标准》(SDJ249-91)《混凝土结构工程施工及验收规范》(GB50204-2002)《水工混凝土施工规范》(DL/T5144-2002)《水工混凝土试验规程》(SL352-2006)《土工试验规程》(JTGE40-2007)《水利水电工程土工合成材料应用技术规范》(SL/T225-98)《砌体工程施工及验收规范》(GB50203-98)《硅酸盐水泥、普通硅酸盐水泥》(GB175-1999)《水利水电施工测量规范》(SL52-93)《水利水电施工质量检验与评定规程》(SL176-2007)《公路路面基层施工技术规范》(JTJ034-2000)及国家级、省部级、地方级现行的规范、规定、标准。
二、标书的编制原则实现招标文件所要求的安全、质量、工期目标是我们编制施工组织设计的总原则。
先进、合理的施工技术措施,素质一流的施工队伍,性能优良、数量充足的施工设备,是创建优质工程、实现招标文件所要求目标的重要保证。
1、安全第一的原则:在施工组织设计的编制中始终秉承安全是效益,质量是生命的原则,按照技术可靠、措施得力、确保安全的要求确定施工方案。
河道治理工程施工组织设计(技术标
施工组织设计第一章工程概况技术标准和规范一、编制依据二、工程概况第二章施工准备及及施工组织管理体系一、施工准备二、施工调查三、技术准备四、施工场地准备五、外部环境准备六、施工组织管理体系第三章施工布置及总体安排一、施工准备二、施工平面总体部署三、施工管理四、施工进度计划及具体保证措施第四章主要项目施工方案和方法一、施工测量二、土石方施工三、护坡施工四、混凝土及浆砌墙施工第五章质量保证措施第六章安全保证措施第七章环境保护方案及措施第九章竣工资料的整理和档案管理第十章其他第一章工程概况技术标准和规范一、编制依据1、《恩施市板桥镇云龙河治理工程》招标文件。
2、本工程执行技术标准和规范《水工建筑物岩石基础开挖工程施工技术规范》(SL 47—94) 《水工砼施工规范》(SDJ207—82)《地面与基础工程施工及验收规范》(GBJ218—83)《水利水电施工组织设计规范》(SDJ338—89)《防洪标准》(GB50201—94)《水利水电工程等级划他洪水标准》(SL252—2000)《混凝土结构工程施工及验收规范》(GB50204—92)《混凝土质量控制标准》(GB50164—92)《水利水电工程施工规范》(DL/T5100—2000)《砌体工程施工及验收规范》(GB50203—98)《混凝土拌和用水标准》(JGJ63—89)《土工试验规程》(SDl28—87)《水利水电工程土工合成材料应用技术规范》(SL/T225—98)《混凝土强度检验评定标准》(GBJ107—87)《钢筋焊接及验收规范》(JGJl8—96)《水利水电建设工程验收规程》(SL223—1999)《堤防工程施工规范》(SLl7l一96)二、工程概况建设地点:恩施市板桥镇云龙河(K1+900)~K2+740)主要建设内容:河道疏挖、护砌、新建人行桥等1、工程地质条件板桥镇云龙河治理工程区位于恩施市北部,西北与重庆接壤,处于鄂西南褶皱山地,属构造剥蚀的高山盆地;区内山脉延伸方向与大地构造的主体方向基本一致;地面高程一般为1400—1500m,最高峰达1850m左右,相对高差450m。
河道整治工程技术标
第一章技术标标书总说明一、标书综合说明我公司有幸参与临港奉贤园区一期水系工程友谊河整治项目二标段的投标,在接获本工程招标文件后,我公司迅速组织了有关工程技术、经济核算人员等对招标文件、答疑资料及工程图纸进行了认真学习和研究,并认真踏勘了现场。
分析了各种影响施工的因素和本工程施工的特点和难点后,我公司有信心保质保量完成招标文件规定的所有工程的施工任务。
我们也积极做好与建设单位的配合协调工作,确保本工程建设的顺利进行,为该工程的全面完成打下良好的基础。
对于招标文件提出的有关本工程安全施工、文明施工、交通组织、管线保护、环境保护、工程产品保护等的各项控制、协调、管理要求,我们将凭借长期积累的施工总承包管理经验和本公司雄厚的综合实力,制定并落实施工管理方案和各项有效的技术措施,与业主、监理、设计、勘察及相关单位密切配合,共同建设好临港奉贤园区一期水系工程友谊河整治项目二标段。
我公司一旦有幸中标,我们将全力以赴,尽快做好施工前期准备和施工现场、临时便道及生产、生活设施的总体规划布置工作。
发挥本公司管理优势,委派强有力的、有着丰富工程实践经验的项目班子开赴工程现场,建立完善的项目管理组织机构,落实严格的责任制,实施项目总承包管理制度。
通过对劳动力、机械设备、材料、工艺、技术措施和信息的优化处置,实现本工程工期、质量及社会信誉的最佳预期目标。
我们将积极配合业主、监理做好本工程管理、协调、监督、造价控制等工作,特别是对于整个工程各系统和主体工程交叉施工阶段的综合协调、成品保护、施工机械配备平衡等方面进行总承包管理控制、协调,确保本工程顺利优质建成。
我们完全接受招标文件提出的质量控制和施工技术要求,严格按照有关施工技术规范标准和上海市建委有关质量规定进行施工,在本工程施工中实行创优工程质量目标管理。
严格按经业主、监理认可的施工组织设计组织进行施工,全过程接受业主、监理及设计单位对工程施工进度、质量、安全的监督管理;严格执行国务院《建设工程安全生产管理条例》、上海市政府发布的《上海市建设工程文明施工管理暂行规定》及沪建管[2002]第105号《关于进一步加强文明施工管理的通知》等有关规定,贯彻文明施工要求,在基础管理、质量管理、环境形象、宣传教育、卫生防疫、综合治理等方面,推行现代化管理方法,科学组织施工,采取措施防止环境污染,做好文明施工管理及环境管理,保证施工现场及生产、生活设施整洁,达到工完料清的文明施工要求。
河道治理工程施工组织设计(技术标(I)
韩城市涺河芝川镇段防洪工程Ⅱ标段施工组织设计施工单位:陕西富源水电工程有限公司二O一四年六月二十日1、工程总体说明及项目部组成1.1工程总体说明《韩城市涺河芝川镇段防洪工程》招标文件《中华人民共和国水法》《中华人民共和国防洪法》《中华人民共和国坏境保护法》《防洪标准》GB50201—94《水利水电工程等级划分及洪水标准》SL252—2000《水利水电工程设计洪水计算规范》SL44—2006《堤防工程设计规范》GB50286—98《水利水电工程施工组织设计规范》SL303--2004《堤防工程管理设计规范》SL171—96《陕西省河堤管理条例》2004年其他有关规程、规范及技术标准。
涺河为黄河右岸一级支流,发源于黄龙县黄龙山主脊冢字梁,自西北向东南流经黄龙、韩城两县市,于韩城市芝川镇司马庙东汇入黄河,干流长85.4km,流域面积1083km2,河道平均比降6.7%。
本次治理韩城市涺河芝川镇段防洪工程位于涺河下游,距河口距离约3.5km,为韩城市南部的经济中心区,右岸现有堤防多为群众自发修建,堤身由沙壤土和粉细砂填筑,填筑质量和堤形差别较大,迎水坡基本没有砌护,且挤占河道严重,局部已塌陷和水毁,为保障治理河段两岸的1.44万人、1.62万亩耕地免受常遇洪水威胁的防洪安全,根据水利部、财政部联合印发的《全国重点中小河流治理实施方案(2013—2015年)》,建设本工程是必要的。
(1)水文气象涺河多年平均年径流量8120m3,涺河流域平均悬移质输沙量为220万t。
实测洪水年最大洪峰流量为836.6m3/s(1988年)。
涺河流域地处内陆,属暖温带半湿润半干旱大陆性季风气候,春暖多风,夏热多雨,秋凉湿润,冬寒少雪。
多年平均气温13.5℃,年极端最低气温-14.8℃,年极端最高气温42.6℃,涺河流域多东北风,全年平均风速2.4m/s,最大风速33m/s。
早霜始于10月下旬,晚霜终于次年4月上旬,无霜期208天,最大冻土深34cm。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章投标综合说明一、编制说明1、标书编制依据(1)改造防浪堤工程招标文件;(2)宁波市东钱湖景区南岸线改造防浪堤工程招标图纸;(3)宁波市东钱湖景区南岸线改造防浪堤工程现场踏勘的施工条件;(4)本工程需遵循的水利水电工程技术规范、规程、验收标准包括(不限于);《堤防工程施工质量评定与验收规程》(SL239-1999)《堤防工程施工规范》(SL298-98)《防波堤设计与施工规范》(JT298-98)《建筑地基基础工程施工质量验收规程》(GB50202-202)《沥青路面施工及验收规范》(GB50092-1996)《城镇道路工程施工与质量验收规程》(CJJ1-2008)《水利水电施工组织设计规范》(SL303-2004)《水利水电建设工程验收规程》(SL223-2008)《水利水电基本建设单元工程质量等级评定标准》(SDJ249-91)《混凝土结构工程施工及验收规范》(GB50204-2002)《水工混凝土施工规范》(DL/T5144-2002)《水工混凝土试验规程》(SL352-2006)《土工试验规程》(JTGE40-2007)《水利水电工程土工合成材料应用技术规范》(SL/T225-98)《砌体工程施工及验收规范》(GB50203-98)《硅酸盐水泥、普通硅酸盐水泥》(GB175-1999)《水利水电施工测量规范》(SL52-93)《水利水电施工质量检验与评定规程》(SL176-2007)《公路路面基层施工技术规范》(JTJ034-2000)及国家级、省部级、宁波地方级现行的规范、规定、标准。
二、标书的编制原则实现招标文件所要求的安全、质量、工期目标是我们编制施工组织设计的总原则。
先进、合理的施工技术措施,素质一流的施工队伍,性能优良、数量充足的施工设备,是创建优质工程、实现招标文件所要求目标的重要保证。
1、安全第一的原则:在施工组织设计的编制中始终秉承安全是效益,质量是生命的原则,按照技术可靠、措施得力、确保安全的要求确定施工方案。
在安全措施落实到位,施工技术方案可靠,人员配置充足,确保万无一失的前提下组织施工。
2、优质高效的原侧:加强领导、强化管理、优质高效。
根据我公司在施工组织设计中明确的质量目标,始终贯彻ISO质量体系标准,积极推广、使用“新材料、新工艺、新设备、新技术”,确保质量目标的完成,同时在施工中强化标准华管理,控制施工成本,控制工程造价。
3、方案优化的原则:科学组织,合理安排,优化施工方案是工程施工管理的行动指南。
在施工组织设计编制中,对本合同工程的关键工序进行多种施工方案的综合比较,最大限度的确保在空间和时间上的平衡。
4、确保工期的原则:根据本合同工期的节点要求,编制科学、合理、周密的施工方案,合理的安排施工进度,利用专门的项目管理软件对施工的全过程进行动态管理和控制,确保工期目标的实现。
5、科学配置的原则:根据本合同工程的工程量及各项管理目标的要求。
在施工组织上进行人员的科学配置,选派有类似工程经验的管理人员和工程技术人员,组织专业化的施工队伍,投入高效先进的施工设备,确保流动资金的周转使用,建设资金做到专款专用。
选用优质材料。
做到人、财、机、料的科学合理配置。
6、合理布局的原则:根据本合同工程的工程量及管理目标的要求,并结合招标技术文件所提供的现场施工平面。
在规定的施工区域内本着避免干扰、就近布置、方便使用、优化设置的原则合理布置各类临时设施,满足施工需要。
三、工程质量目标按国家施工验收规范一次性验收合格。
四、工程工期目标12个月五.工程安全目标合格第二章工程概况一、工程概况本工程为宁波东钱湖景区南岸线改造防浪堤工程,位于宁波市东钱湖镇马山村西侧湖面。
主要建设内容为新建防浪堤及防浪堤附属设施。
工程平面布局以东钱湖岸线为依托,防浪堤平面以圆弧向南北两侧伸展,防浪堤总长583m,与陆上连接部分总长280m。
新建防浪堤浪顶高程4.65m,顶宽10m。
防浪堤邻水侧采用金属网箱挡墙,网箱挡墙顶高程4.85m。
堤身采用密实塘渣分层夯实填筑,湖底基础采用均厚50cm碎石垫层整平,堤顶结构为:1.0m金属网箱挡墙+2.5m休闲小道+3.0m景观绿化带+2.5m 休闲小道+1.0m金属网箱挡墙。
堤中间景观绿化带配合陆上景观设计。
本工程属于东钱湖水库附属工程,属Ⅳ等工程,水工建筑物级别为4级。
设计洪水标准为20年一遇。
二、工程地质本工程勘察场地位于东钱湖水域,勘察区位于宁波平原的东南段,东钱湖东南角,地质上属于山前冲积平原,地貌类型可分为侵蚀低丘陵、山前坡冲积斜地和冲湖积平原等。
场地浅部地基土为淤泥(层厚一般为2-7m,含水量高,孔隙比大,抗剪强度低):其下②层灰绿、黄绿色粉质粘土,可塑,中压缩性,③1层含砾砂粉质粘土和③2层混粘性土砾砂为陆相坡洪积地层,可塑为主,局部硬塑,中压缩性,物理性质较好。
工程场地地震动峰值加速度0.05g,相应的地震基本烈度为Ⅵ度。
三、对外交通条件本工程以工程湖周边公路结合水上运输为主。
由我方负责修建临时码头及从场外公共道路至临时码头和施工区域的全部临时道路、桥梁和停车场,并负责合同实施期间的管理、维修和养护,以及为满足超大件和超重件运输而必须采取的临时加固和加扩措施。
四、施工用水合同实施期间生活由我方与自来水管理部门协调从就近自来水管网中接出,施工用水从湖中抽取。
并负责设计、施工、采购、安装、管理和维修施工区范围内的生活、施工用水系统,包括修建为保证正常供水的引水、储水、水处理和抽排水的设施。
五、施工供电系统合同实施期间生活、施工用电由我方负责与电力主管单位协调并设计、施工、采购、安装、调试、管理和维修由电力主管部门认可的接出地点至所有施工区和生活区的输电线路、配电所及全部配电装置和功率补偿装置。
我方将根据现场实际情况安装2台110KVA变压器从主电网供电,并配备两台2台50KW柴油发电机组做为备用电源。
六、施工通讯本工程通讯联系以移动通讯为主并设置固定电话。
同时,工程开工前,我方将与电信、邮电部门协商解决网络、邮电服务相关事务,保证工程施工期间与建设、监理、勘察、设计各工程参建单位、地方政府质量监督、安全监督、环保、环卫、市政等等管理部门、灾害救援、防汛指挥机关及社会各界联系畅通。
七、材料供应除工程所需网箱在工程量清单编制说明中参考的三家厂商中选择采购外,本工程其它材料及工程设备均由我方负责采购,并保证材料的合格。
第三章施工部署一、施工部署原则按总包管理模式对该项目进行管理,圆满实现对业主承诺的各项目标。
1、在施工机具设备,周转材料,劳动力等方面加大一次性投入,进而达到集中优势力量在最短的时间完成本工程,创造出最好的,和甲、乙方双赢的目的。
2、采用先进合理适用的新技术、新工艺、新材料,在确保质量、安全的前提下加快工程进度,降低工程成本,多快好省地完成工程任务。
3、按项目法进行施工管理,以项目经理为首的整个项目部,严格按照各项管理技术标准,使施工全过程处于受控状态。
二、管理模式及项目机构设置1、工程项目组织机构设置(1)为确保该工程施工总目标的实现,我公司组建以公司总经理直接领导,项目经理为核心的工程项目经理部,一方面在人、财、物的管理上赋予工程项目部更多的自主权,充分发挥项目部的独立性和主动性;另一方面公司职能部门对工程质量、施工进度、安全文明施工、环境保护、成本控制等进行严格管理。
(2)项目经理部设五个职能部门,即:综合办公室、工程技术部、工程质安部、财务物资部、后勤保障部,共同组成施工管理层,做到机构精简,管理高效。
(3)项目经理部各职能部门人员配置:综合办公室设办公人员2人,工程技术部设技术人员2人、施工人员4人、测量人员4人、资料人员2人,工程质安部设质检人员1人、试验人员2人、安全人员2人,财务材料部设财务人员2人、材料人员2人,后勤保障部设保安人员2人、生活保障人员3人。
(4)施工作业层根据本工程项目的工程特点设置测量组、土石方施工组、机械组、综合组、水上作业组、砌石班、绿化班,安装组。
根据各班、组的工作特点,挑取有经验、技术、安全意识浓的人员加入下附:项目组织机构框图三、施工顺序1、施工总顺序布置根据宁波市东钱湖景区南岸线改造防浪堤工程招标文件、施工图总说明、施工图纸,我公司将该工程分为连接段、防浪堤南侧段、防浪堤北侧段三个段面。
在完成连接段水下部分施工后,同时开展南侧段和北侧段的水下部分施工,最后进行三个段面水上部分施工。
2、连接段水下部分施工顺序施工放样→连接段基础碎石整平→连接段金属网箱护垫吊装→连接段金属网箱挡墙吊装→连接段土工布铺设→连接段塘渣填筑3、南侧段水下部分施工顺序施工放样→南侧段基础碎石整平→南侧金属网箱护垫吊装→南侧金属网箱挡墙吊装→南侧土工布铺设→南侧塘渣填筑4、北侧段水下部分施工顺序施工放样→北段基础碎石整平→北侧金属网箱护垫吊装→北侧金属网箱挡墙吊装→北侧土工布铺设→北侧塘渣填筑5、水上部分施工顺序石渣垫层→水泥稳定层→路缘石→一层沥青砼路面→二层沥青砼路面→绿化第四章施工准备一、施工技术准备工程开工前,根据施工图纸和有关设计文件,结合现场实际情况,以招投标文件为基础,编制总体施工方案和开工后即将施工项目的施工技术措施,并按合同文件要求,报经监理工程师审批,做好对施工人员的技术交底,确保工程开工后,施工作业按计划有序地进行。
二、施工准备1、临时生产、生活设施建设:中标后,先组织部分人员进点,抓紧施工人员办公生活设施的准备,确保施工队伍顺利进场,抓紧场内临时施工道路的放线和修建,抓紧各生产、生活的供水、供电系统建设。
对外通迅采用手机和电话相结合,向当地电信部门申请安装电话和传真机,现场内部通迅采用无线对讲机联络。
2、办理有关施工许可手续:中标后即向有关主管部门申报办理施工许可手续,领取施工许可证,办理各种规费申报手续。
三、施工用水、生活用水根据施工图纸和有关设计文件,结合现场实际情况。
本工程生活用水由我公司负责与当地市政给水管理部门协调引入,施工用水从湖区抽送。
并负责设计、施工、采购、安装、管理和维修施工区范围内的生活、施工用水系统,包括修建为保证正常供水的引水、储水、水处理和抽排水的设施。
四、施工用电合同实施期间生活、施工用电由我方负责与电力主管单位协调并设计、施工、采购、安装、调试、管理和维修由电力主管部门认可的接出地点至所有施工区和生活区的输电线路、配电所及全部配电装置和功率补偿装置。
我方将根据现场实际情况安装2台110KVA变压器从主电网供电,并配备两台2台50KW柴油发电机组做为备用电源。
五、施工设备及机具投入在工程施工组织中,机械配置是以提高全部设备的总体使用效率为立足点的,即:选型适配,功能适用,不盲目追求单件设备的先进性,而是合理地配置,追求机械体系的协调性和先进性;充分发挥每一件设备的能力,以满足工程技术条件为前提,综合分析各种机械设备的技术参数,强化综合保障能力和相关机械设备的能力匹配;结合工程特点,全面研究设备的适用性;以工程量作为计算依据,突出重点,兼顾一般,适度确定机械设备的配置数量;以最不利因素为检算条件,以机电设备的总功率控制外供电源及备用电源容量,确保设备正常运转;强调劳力保障功能,充分发挥设备能力;结合工程及地形条件,合理布置机械设备并适时调整,实行动态管理,加强运输能力,确保供给,形成整体保障能力。
