水泥混凝土路面专项施工方案

合集下载

水泥混凝土路面施工方案

水泥混凝土路面施工方案

水泥混凝土路面施工方案水泥混凝土路面施工方案1、水泥混凝土路面施工准备施工前的准备工作包括选择混凝土拌和场地,材料准备及质量检查,混合料配合比检验与调整,基层的检验与整修等项工作。

2、测量放样首先根据设计图纸放出中心线及边线,设置胀缝、缩缝、曲线起迄占和纵坡转折点等桩位,同时根据放好的中心线及边线,在现场核对施工图纸的混凝土分块线。

放样时为了保证曲线地段中线内外侧车道混凝土块有较合理的划分,必须保持横向分块线与路中心线垂直。

对测量放样必须经常开展复核。

包括在浇捣混凝土过程中,要做到勤测、勤核、勤纠偏。

3、安设模板基层检验合格后,即可安设模板。

模板宜采作钢模,接头处应有牢固拼装配件,装拆应简易。

模板高度应与混凝土面层板厚度一样。

模板两侧铁钎打入基层固定。

模板的顶面与混凝土板顶面齐平,并应与设计高程一致,模板底面应与基层顶面紧贴,局部低洼处要事先用水泥砂浆铺平并充分夯实。

模板安装完毕后,宜再检查一次模板相接处的高差和模板内侧是否有错位和不平整等情况,高差大于3mm或有错位和不平整的模板应拆去重新安装。

如果正确,则在内侧面均匀涂刷一薄层油或沥青,以便拆模。

4、混凝土的拌和混凝土采用拌和站拌和,施工工地宜有备用的搅拌机和发电机组。

拌制混凝土的供料系统应尽量采用配有电子秤的自动计量设备,在每天开始拌和前,应按混凝土配合比要求,对水泥、水和各种集料的用量准确调试后(特别应根据天气变化情况,测定砂石材料的含水量,以调整拌制时的实际用不量),输入到自动计量的控制存储器中,经试拌检验无误,再正式拌和生产。

量配的准确度为:水和水泥:±1%;粗细集料:3%o外加剂应单独计量,准确度为±2%。

5、混凝土的运输混凝土采用自卸车开展运输,运输过程中采用篷布开展覆盖,自卸车车厢要求平整、光滑、严密、不漏浆,使用前后冲洗干净,要控制从开始拌和到浇筑的时间满足规范要求,如超出规定的时间,则要求拌和过程中参加适量的缓凝剂,并根据运距、气温、风力等情况增加单位用水量,运到浇筑地点的混凝土,应具有符合要求的坍落度和均匀性,塌落度控制为2-3cnι,如有离析现象,应开展第二次搅拌。

水泥混凝土道路路面施工方案

水泥混凝土道路路面施工方案

水泥混凝土道路路面施工方案一、施工前准备在进行水泥混凝土道路路面施工前,需进行充分的施工前准备工作,主要包括以下几个方面:1.1 资材准备确保从优质供应商采购符合要求的水泥、骨料、粗细骨料等原材料,以保证施工质量。

1.2 设备准备准备好机械设备,如搅拌机、泵车、摊铺机等,确保设备的正常运转和维护。

1.3 技术人员准备配备专业技术人员,如项目经理、工程师、监理等,以确保施工过程的顺利进行。

二、施工流程水泥混凝土道路路面施工主要包括准备底基、浇筑混凝土、养护等环节,具体施工流程如下:2.1 底基准备在施工前,需清理路面杂物、扫灰、浇洒稳定剂等,确保路面平整、无尘、无积水。

2.2 混凝土浇筑根据设计要求,按照逐层浇筑、逐段铺设的原则,采用摊铺机进行混凝土浇筑,同时要注意振实、均匀,确保路面平整。

2.3 养护在混凝土浇筑完成后,立即进行养护工作,包括湿润养护、遮阳、防雨等,以保证混凝土充分硬化和强度发挥。

三、施工质量控制为确保水泥混凝土道路路面施工质量,需进行严格的施工质量控制,主要包括以下几个方面:3.1 施工过程监控加强对施工过程的监控,定期检查混凝土浇筑质量,及时纠正问题,保证施工质量符合标准。

3.2 材料质量把关对原材料进行严格检验,确保水泥、骨料等质量合格,做到“材料优先、质量第一”。

3.3 合理施工安排合理安排施工进度,做到合理施工、及时完工,避免因赶工导致施工质量下降。

四、施工安全防护水泥混凝土道路路面施工过程存在一定风险,为保障施工人员安全,需要做好相关安全防护工作,包括:4.1 安全培训施工人员应接受相关安全培训,了解施工中可能存在的安全隐患和预防措施,提高安全意识。

4.2 安全设施设置在施工现场设置明显的安全标识,配备应急设备,确保施工现场安全有序。

五、总结水泥混凝土道路路面施工是一项复杂的工程,需要进行充分的施工前准备、严格的施工流程控制、质量控制和安全防护工作。

只有保证每一个环节的严谨执行,才能确保施工质量,延长道路使用寿命,提高道路安全性,促进城市建设和交通发展。

水泥混凝土路面施工方案

水泥混凝土路面施工方案

水泥混凝土路面施工方案第一篇:水泥混凝土路面施工方案(一)一、施工前准备1、道路基层在进行水泥混凝土路面施工前,需对道路基层进行检查及准备工作。

对基层进行开挖、过筛、碎石处理和夯实等工序,使之达到施工要求。

同时,基层应符合设计要求,平整度、密实度及强度等均应满足规定标准。

2、材料准备水泥混凝土路面施工所需的主要材料有水泥、砂石、碎石及水等,其品质应符合规定标准。

同时,应有充足的建筑材料储备,以保证现场施工工作的顺利开展。

3、设备及人员准备为了保证施工的质量、效率和安全,需准备完整的施工设备和足够的人员。

主要设备包括水泥罐车、拌合机、路面覆盖机、振动器等。

人员应持有相关证件,并具备相应的技能和经验。

二、施工步骤1、水泥混凝土浇筑将水泥、砂石和碎石按照一定比例混合,并加入适量的水进行拌和,拌和至均匀状态后,运至预定浇筑地点,进行浇筑。

在浇筑时,需保证混凝土的均匀性、密实性和光洁度。

同时,将混凝土均匀夯实,并使用振动器进行排气。

2、路面覆盖在混凝土浇筑后的一段时间内,将路面覆盖机械放置在均匀的混凝土表面上,覆盖混凝土表面。

覆盖后,机械进行压实,使之密集紧凑,从而提高路面的平整度和强度。

3、养护和修整在浇筑完成后,应立即对路面进行养护,使用涂覆剂或喷涂混凝土硬化剂等。

同时,保证施工现场通风、保湿、遮阳和反光等条件,以达到良好的固化效果。

最后,进行路面的表面处理和修整。

三、安全注意事项1、施工过程中应做好防火防爆工作;2、施工现场应保证良好的通风条件;3、在机械运作时,应保持注意力,佩戴相关防护装备。

本文简要介绍了水泥混凝土路面施工的基本步骤及注意事项,施工过程中需注重各个环节的质量和安全控制,以达到施工要求。

第二篇:水泥混凝土路面施工方案(二)一、混凝土配合比的确定混凝土配合比高低关系到水泥混凝土路面的强度、耐久性、施工质量等方面。

配合比的选择需根据工程具体情况而定,包括水泥品种、填料种类与粒径、拌合时间等因素。

水泥混凝土路面施工方案

水泥混凝土路面施工方案

水泥混凝土路面施工方案三篇篇一:水泥混凝土路面施工方案本施工方案是在根据各种施工规范和多年的施工经验以及人员、施工机具、装备等情况编制而成。

一、编制原则:(1)严格按照IS09002质量体系标准对本工程进行质量管理,科学组织施工,以高标准的工序质量来保证全部工程的施工质量,确保质量目标的实现,坚持以先进的施工设备保证先进的施工工艺,以先进的施工工艺保证施工质量,从根本上确保质量目标的实现。

(2)确保工期的原则根据招标文件中要求的工期编制本工程的施工计划,并以此为前提配备施工队伍、机械设备、劳动力、材料等,确保工期目标的实现。

优化资源配置,满足施工工期的要求,科学组织施工,合理安排施工进度,确保工期,均衡生产。

(3)优化施工方案的原则严格遵照业主招标文件中的要求,结合本标段的实际情况,优化施工方案。

积极推进技术与管理创新,确保工程质量,采取网络技术组织措施和管理措施降低工程造价。

(4)均衡生产,突出重点的原则根据本标段工程的特点,在合理安排工期,搞好工序衔接的前提下,突出施工重点,在施工组织上优先安排,在现场管理、施工技术和物资材料供应方面重点保障,其他工程采取均衡施工的原则,科学组织施工。

(5)因地制宜灵活机动的原则针对该标段的工程特点,从实际出发,采取相应的施工措施,合理组织施工,优化施工队伍的配置,延长工作时间,保持高峰施工状态,临时工程、临时设施的设置尽量利用既有设施和规划用地,尽量与永久性工程相结合,减少施工投入,尽量兼顾当地群众利益。

(6)专业化施工原则各分项工程均投入专业化队伍施工,以确保工期和质量。

(7)确保施工安全的原则制定切实可行的技术方案和工艺安全措施,定人定岗定职责,确保施工安全和人身安全,做到万无一失。

二、工程概况:本工程为原平市京原居委会道路改造工程,由原平市二轻建筑工程有限公司承建,主要工程数量包括:厚C25水泥混凝土路面平方米,行车速度为40公里/小时,路基宽米,路面宽米三、施工准备:接到施工业主通知后,我方立即组织专业技术人员进行了详细的调查核对,对沿线工程及现场情况、原材料价格等进行了细致研究,对施工环境和地理位置有了进一步的了解和认识,确定了施工队伍和机械设备,并对施工场地、临时道路、临时工程及生活用水、用电及临时用地等都做了相应的安排,并对原材料的收购采集地点也做了详细安排,确保人员、设备、材料在开工前及时就位。

水泥混凝土路面施工方法完整版

水泥混凝土路面施工方法完整版

水泥混凝土路面施工方法完成版主要工程施工方案、方法一)基层施工1、挖补找平人工配合机械砍伐路基用地范围内的树木及树根,运弃至指定地点。

用挖掘机挖除旧路面配合自卸汽车运往弃土场。

遗留的空洞及坑凹用适合填料回填并分层夯实。

场地清理完成后,全面进行填前碾压,使其密实度达到规定的要求。

路基帮宽地段和原地面自然坡度陡于1:5的斜坡上填筑时,按设计及规范要求挖台阶。

(1)基挖方①路堑土方开挖采用挖掘机挖装,自卸汽车运输,自上而下、由里向外逐层纵向开挖。

人工配合整修,以保证设计的坡率及边坡平顺。

土方随挖随运。

2、原基层压实A施工程序:作标准试验→测量放线→路基土方回填→碾压→压实度检验合格→进行下道工序。

B 施工方法和要点:a、作标准试验:施工前还应根据施工规范要求对沿线及土方路段的土样重新进行标准击实试验,试验标准上报监理并经批准后方可使用。

b、摊铺厚度的确定:应按土质类别、压实机具功能、碾压遍数等试验确定,但最大松铺厚度不应超过25cm。

经监理批准后方可使用。

c、碾压:碾压时应先轻后重,先慢后快,先两侧后中间进行碾压。

e、填方分几个作业段施工,两段交接处不在同一时间填筑,则先填地段应按1:1坡度分层留台阶;两个地段同时填则应分层相互交叠衔接,其搭接长度不得小于2m。

d、翻浆及软土地基处理:若小面积翻浆应将土挖出换填好土再进行碾压,若大面积翻浆则应犁耙翻晒,待水分蒸发后再进行碾压。

若遇大面积软土地基时,一般用掺石灰、打灰桩和抛片石挤淤和换填的方法予以稳定。

E、路基防护为防止水流、雨水、风力及其他因素对路基的危害、保证路基稳定、改善环境,应对路基进行防护和加固。

路基的加跑龙套和防护应在稳定的基础或坡面上施工。

路基防护工程所用的材料应符合设计或合同规定的有关要求。

F、路基养护(1)一般要求路基工程完工后,未交付使用前应进行养护和维护、出现损毁情况应负责维修。

大雨、风雪或积雪深化后应进行沿线巡视、对工程损毁应预记录,安排维修。

水泥混凝土路面施工方案

水泥混凝土路面施工方案

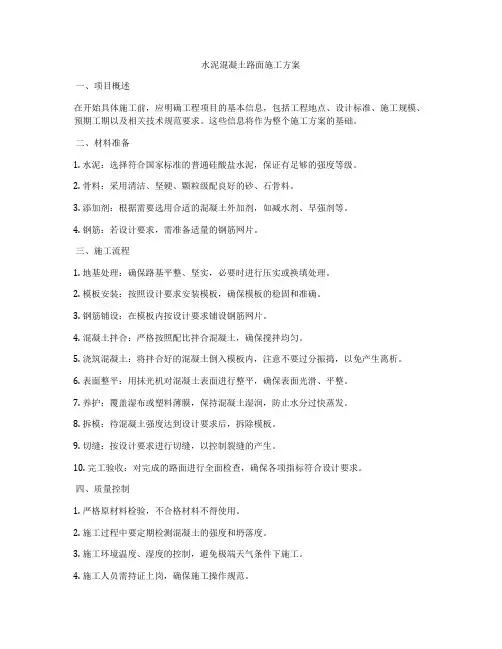

水泥混凝土路面施工方案一、项目概述在开始具体施工前,应明确工程项目的基本信息,包括工程地点、设计标准、施工规模、预期工期以及相关技术规范要求。

这些信息将作为整个施工方案的基础。

二、材料准备1. 水泥:选择符合国家标准的普通硅酸盐水泥,保证有足够的强度等级。

2. 骨料:采用清洁、坚硬、颗粒级配良好的砂、石骨料。

3. 添加剂:根据需要选用合适的混凝土外加剂,如减水剂、早强剂等。

4. 钢筋:若设计要求,需准备适量的钢筋网片。

三、施工流程1. 地基处理:确保路基平整、坚实,必要时进行压实或换填处理。

2. 模板安装:按照设计要求安装模板,确保模板的稳固和准确。

3. 钢筋铺设:在模板内按设计要求铺设钢筋网片。

4. 混凝土拌合:严格按照配比拌合混凝土,确保搅拌均匀。

5. 浇筑混凝土:将拌合好的混凝土倒入模板内,注意不要过分振捣,以免产生离析。

6. 表面整平:用抹光机对混凝土表面进行整平,确保表面光滑、平整。

7. 养护:覆盖湿布或塑料薄膜,保持混凝土湿润,防止水分过快蒸发。

8. 拆模:待混凝土强度达到设计要求后,拆除模板。

9. 切缝:按设计要求进行切缝,以控制裂缝的产生。

10. 完工验收:对完成的路面进行全面检查,确保各项指标符合设计要求。

四、质量控制1. 严格原材料检验,不合格材料不得使用。

2. 施工过程中要定期检测混凝土的强度和坍落度。

3. 施工环境温度、湿度的控制,避免极端天气条件下施工。

4. 施工人员需持证上岗,确保施工操作规范。

五、安全措施1. 施工现场应设置明显的安全警示标志。

2. 施工人员必须佩戴安全帽、安全鞋等防护用品。

3. 机械设备操作应由专业人员负责,非操作人员不得擅自操作。

4. 施工区域应设立隔离带,防止无关人员进入。

六、环境保护1. 施工现场要做好防尘、防噪音措施,减少对周边环境的影响。

2. 施工废弃物要及时清理,不得随意丢弃。

3. 尽量减少夜间施工,以免影响周围居民的正常生活。

混凝土路面施工方案(精选8篇)

混凝土路面施工方案(精选8篇)

混凝土路面施工方案(精选8篇)混凝土路面施工方案1本工程路面面层设计为AC-20C中粒式沥青砼6cm,AC-一三C细粒式沥青混凝土4cm。

本工程采用沥青混凝土拌合设备厂拌法拌合,沥青混凝土摊铺机摊铺,采用壹五t双钢轮振动压路机、轮胎压路机碾压施工。

一、施工准备工作(一)沥青混凝土所用粗细集,填料以及沥青均应符合合同技术规范要求,并至少在工程开始前一个月将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详细说明,报请监理工程师批准。

(二)沥青混合料拌合设备,运输设备以及摊铺设备均应符合合同技术规范要求。

(三)路缘石、路沟、检查井和其他结构物的接触面上应均匀地涂上一薄层沥青。

(四)要检查两侧路缘石完好情况,位置高程不符要求应纠正,如有扰动或损坏须及时更换,尤其要注意背面夯实情况,保证在摊铺碾压时,不被挤压、移动。

(五)施工测量放样:恢复中线:在直线每10m设一钢筋桩,平曲线每5m设一桩,桩的位置在中央隔离带所摊铺结构层的宽度外20cm处。

水平测量:对设立好的钢筋桩进行水平测量,并标出摊铺层的设计标高,挂好钢筋,作为摊铺机的自动找平基线。

(六)沥青材料的准备,沥青材料应先加热,避免局部热过头,并保证按均匀温度把沥青材料源源不断地从贮料罐送到拌合设备内,不应使用正在起泡或加热超过160℃的沥青胶结料。

(七)集料准备,集料应加热到不超过一qi0℃,集料在送进拌和设备时的含水量不应超过1%,烘干用的火焰应调节适当,以免烤坏和熏黑集料,干燥滚筒拌合设备出料时混合料含水量不应超过0.5%。

二、拌和及其运输(一)拌和采用德国进口型号为LINT型沥青拌合设备(壹五0t/h)集中拌合。

集料和沥青材料按工地配合比公式规定的用量测定和送进拌和,送入拌合设备里的集料温度应符合规范规定,在拌合设备内及出厂的`混合料的温度,应不超过160℃。

把规定数量的集料和沥青材料送入拌合设备后,须把这两种材料充分拌和直至所有集料颗粒全部裹覆沥青结合料为度,沥青材料也完全分布到整个混合料中。

水泥混凝土路面工程施工方案

水泥混凝土路面工程施工方案

1.水泥混凝土路面工程施工2.1施工规定2.1.1施工准备工作2.1.2施工前的准备工作涉及选择商品混凝土供应商, 材料准备及质量检查, 基层的检查与整修等项工作。

如果采用自己搅拌需要征得监理批准, 似乎目前不容许自己搅拌。

2.1.3混合料配合比检查与调节混凝土的材料规定: 水泥采用P.O42.5以上标号硅酸盐水泥或者一般硅酸盐水泥;沙子采用河沙, 中粗砂;碎石采用级配碎石, 粒径不不小于31.5mm。

混凝土配合比设计应同步满足抗弯强度、工作性、耐久性三项指标。

2.1.4混凝土施工前对商品混凝土进行检测实验, 测定其工作性(涉及坍落度), 按工作性符合规定的配合比, 测定其强度, 可以通过压蒸4h迅速测定强度, 然后推算其28d强度。

2.1.5基层检查与整修2.2基层检查: 基层的宽度、路拱与标高、表面平整度、厚度和压实度等, 均须检查其与否符合规范规定。

如有不符之处, 应予整修。

在工程实践中, 规定基层完毕后, 应加强养护, 控制行车, 使其不浮现车槽。

如有损坏应在浇筑混凝土板前采用相似材料修补压实, 严禁用松散粒料弥补。

2.3测量放样;测理放样是水泥混凝土路面施工的一项重要工作。

一方面应根据设计图纸放出中心线及边线, 设立胀缝、缩缝、曲线起迄占和纵坡转折点等桩位, 同步根据放好的中心线及边线, 在现场核对施工图纸的混凝土分块线。

规定分块线距检查井盖的边线保持至少1cm的距离, 否则应移动分块线的位置。

放样时为了保证曲线地段中线内外侧车道混凝土块有较合理的划分, 必须保持横向分块线与路中心线垂直。

对测量放样必须常常进行复核。

涉及在浇捣混凝土过程中, 要做到勤测、勤核、勤纠偏。

2.4混凝土的拌和与运送混凝土拌和物拟采用搅拌运送车运送, 混凝土拌和物从搅拌站出料后, 送至铺筑地点进行摊铺、振捣、做面, 直至浇筑完毕的容许最长时间, 由实验室根据水泥初凝时间及施工气温拟定, 并应符合下表的规定。

若时间超过限值, 或者在气温时, 宜使用缓凝剂。

路面混凝土施工方案(3篇)

路面混凝土施工方案(3篇)

第1篇一、工程概况本工程为某市某道路改造项目,全长5公里,道路宽度为40米,包括主车道、辅道和人行道。

路面混凝土施工主要包括主车道和辅道混凝土浇筑。

为确保工程质量,提高施工效率,特制定本施工方案。

二、施工准备1. 施工组织(1)项目经理部成立,下设施工技术组、质量保证组、安全监督组、材料设备组、现场管理组等。

(2)明确各岗位职责,确保施工顺利进行。

2. 施工人员(1)组织专业技术人员进行技术交底,确保施工人员熟悉施工图纸、施工工艺和操作规程。

(2)对施工人员进行岗前培训,提高施工技能和安全意识。

3. 施工材料(1)水泥:选用符合国家标准的普通硅酸盐水泥,强度等级为32.5MPa。

(2)砂:选用中粗砂,细度模数为2.6~3.0。

(3)石子:选用5~25mm的碎石,级配良好。

(4)水:符合国家标准的饮用水。

(5)外加剂:选用符合国家标准的减水剂。

4. 施工设备(1)混凝土搅拌站:选用符合国家标准的混凝土搅拌站,确保混凝土质量。

(2)混凝土输送泵:选用高性能混凝土输送泵,提高施工效率。

(3)振动棒:选用高效振动棒,确保混凝土密实。

(4)模板:选用符合国家标准的钢模板,确保模板平整度。

(5)测量仪器:全站仪、水准仪等。

三、施工工艺1. 施工准备(1)场地平整:将施工场地进行平整,确保场地表面无积水、杂物。

(2)排水设施:设置排水沟、集水井等排水设施,确保场地排水畅通。

(3)模板安装:根据设计图纸,安装钢模板,确保模板平整度。

2. 混凝土搅拌(1)配料:按照配合比,准确称量水泥、砂、石子等原材料。

(2)搅拌:使用混凝土搅拌站进行搅拌,确保混凝土搅拌均匀。

3. 混凝土运输(1)使用混凝土输送泵进行混凝土输送,确保混凝土运输过程中不出现离析现象。

(2)混凝土输送泵出口处设置缓冲装置,防止混凝土冲击模板。

4. 混凝土浇筑(1)分层浇筑:按照设计要求,分层浇筑混凝土,每层厚度不宜超过30cm。

(2)振捣:使用振动棒对混凝土进行振捣,确保混凝土密实。

水泥混凝土路面施工安全专项方案

水泥混凝土路面施工安全专项方案

水泥混凝土路面施工安全专项方案一、前言水泥混凝土路面施工是道路建设的重要环节之一,为了保障工人的安全和施工的顺利进行,特制定本安全专项方案。

二、施工准备阶段安全注意事项1. 施工前需进行周密的安全检查,确保施工区域无隐患。

2. 准备施工材料时,需确保质量合格,避免使用劣质材料。

3. 提前安排好施工人员,明确分工,确保每个人都具备相应的安全意识和技能。

4. 配备必要的施工机械设备,并确保设备的正常运行和安全操作。

三、施工阶段安全措施1. 现场设置明显的安全警示标志,提示路人和工人注意施工区域,并禁止非施工人员进入。

2. 按照规范要求进行施工,确保道路平整、平齐。

3. 在进行路面施工时,建议采用有防滑设计的材料,以增加行车的安全性。

4. 施工现场必须有专人负责监督,及时排除施工中出现的安全隐患。

5. 工人在施工过程中必须佩戴符合标准的安全防护装备,如安全帽、安全鞋等。

6. 施工现场应保持整洁,杜绝杂物和建筑垃圾堆放。

四、应急措施1. 每个施工班组应设有专职安全员,负责现场危险环境的把控和应急处置。

2. 建立健全施工事故应急预案,明确事故发生后的应急处理流程。

3. 提供足够的急救设备和药品,并确保施工人员了解基本急救知识,能够正确应对紧急情况。

4. 在施工现场设置明显的逃生通道和避难点,确保工人在事故发生时能够及时安全撤离。

五、施工后期安全管理1. 施工完毕后,进行专业的验收,确保施工质量达到要求。

2. 及时清理施工现场,恢复交通秩序,确保行车安全。

3. 组织定期安全培训和演练,提高工人的安全意识和应急处理能力。

4. 建立施工安全档案,记录施工中发生的安全事故和问题,并提出改进措施。

六、总结水泥混凝土路面施工的安全专项方案对于确保施工过程的安全和质量至关重要。

通过充分的准备工作、严格的施工措施和科学的安全管理,可以有效地降低安全风险,保障工人和行车的安全。

同时,在实施过程中,也应根据实际情况及时调整和改进安全措施,以确保施工过程的安全性和可持续性。

水泥混凝土路面施工方案

水泥混凝土路面施工方案

水泥混凝土路面施工方案一.钢筋制作根据混凝土板的型号,做好钢筋翻样,钢筋制作根据翻样图进行制作,要求尺寸、娄攵量、钢筋型号准确,每种不同型号的半成品挂牌标明,便于绑扎人员的分类施工。

二、钢筋绑扎钢筋绑扎按图纸要求,钢筋的级别、直径、数量、间距均应符合设计要求。

绑扎的钢筋骨架不得有变形、松脱,偏差不得超过规范规定。

钢筋绑扎后,钢筋负责人进行自检,对有偏差的改进后进行隐蔽验收。

三、隐蔽工程验收现场施工员、质检员对绑扎钢筋骨架进行隐蔽工程验收,填好验收单,改正错误,达到符合设计及施工规范要求后,由监理工程师签字同意后,才能浇捣混凝土。

四.模板施工侧面端头采用钢模板,钢模应先涂钢模油,安装侧模防止模板移位,端头模板支撑必须牢固、位置正确。

控制好混凝土保护层。

模板立模拼装完毕后,进行侧向弯曲、垂直度等检查,经质检监理同意后才能进行下道工序的施工工作。

五■浇捣1.振捣器拔出时速度要慢,以免产生空洞;2、振动时应把握尺度,防止漏振和过振,以彻底捣实混凝土,但时间不能太久,以至造成离析。

不允许在模板内利用振捣器使混凝土长距离流动式运送混凝土;3、使用插入式振捣器不能达到的地方,应避免碰撞模板、钢筋及预埋件等,不得直接地通过钢筋施加振动;4、模板角落以及振捣器不能达到的地方,应辅以插钎插捣,以保证混凝土表面平滑和密实;5、混凝土捣实后24小时之间,不得受到振动;6、浇捣过程中应密切注意模板变形及漏浆,有发生现象应立即纠正;7、模板拆除:混凝土达到一定强度后,才能拆除模板。

模板拆卸后,铲净钢模表面,涂钢模油后,再进行下次模板安装。

六.磴路面的抹面吸水完成后立即用粗抹光机抹光。

边角等局部抹光机打磨不到之处可用微型手动抹光器抹光,将凸出石子或不光之处抹平。

最后用靠尺板检查路面平整度,符合要求后用铁抹子人工抹光。

七.压槽抹面完成后进行表面横向纹理处理。

压槽时应掌握好已表面的干湿度,现场检查可用手试热,佐确定适当后,在两侧模板上搁置一根槽钢,槽钢平面朝下,凹面朝上,提供压纹机过往轨道。

水泥混凝土路面施工方案(全面)

水泥混凝土路面施工方案(全面)

水泥混凝土路面施工方案一.施工准备1.下承层准备:清扫并润湿下承层,根据设计数据进行测量放样。

2、技术准备:施工前仔细阅读设计图纸及施工规范,制定切实可行的施工工艺,对参与施工的人员进行技术交底及技术培训。

3、材料准备:各种材料进场前必须有出厂质量证明书,并经监理工程师抽样试验合格后方可进场,质检科对进场的材料按照试验频率进行检查。

4、设备准备:施工前对拌和设备及摊铺设备进行调试,使之处于完好状态。

5、确定施工配合比:根据试验配合比及现场情况计算施工配合比。

二.试验段施工摊铺前做200米的试验段,用以确定各项施工参数、机械及人员配置、施工段落长度等。

并在试验段成功后总结出用于指导正式施工的施工工艺。

三.拌和1、水泥碎拌和采用强制式水泥搅拌站拌和,拌和站安设两台150m3∕H搅拌设备。

以满足滑模摊铺机的施工要求。

2、搅拌时要保证水泥砂的均匀性,不同次数搅拌的碎之间的塌落度误差小于2cm,搅拌时间一般为60-90S o四.质量检查控制手段1.目测:由一名经验丰富的质检人员对拌和料进行目测,发现问题,分析原因,及时调整,绝不允许不合格料出厂。

2、试验检测按照规定的检测频率每天对混合料进行试验检测。

3、形成的记录和报告:日消耗各种材料数量、日混合料产量、塌落度、水灰比、抗压强度等。

五.运输1.新拌水泥已运输采用8T自卸汽车。

2、水泥混凝土从搅拌机出料到浇筑完毕的最大允许时间:当施工气温在10℃~20。

C时,最大允许时间为1.5h;当施工气温在20℃~30。

C时,最大允许时间为Ih;当施工气温在30℃~35。

C时,最大允许时间为0.75h o3、施工现场配备专人指挥车辆卸料,以便较准确地估计卸料位置。

并且供料与摊铺机速度要协调,以保证摊铺机匀速摊铺,最大限度地减少摊铺施工中的停机次数。

六.摊铺1.采用德国产9m宽滑模式摊铺机沿基准线摊铺水泥碎路面。

2、施工前,将滑模摊铺机驶进待摊铺位置,测准摊铺底板的高程和坡度,将传感器挂到基准线上,检查传感器的灵敏度及反映是否正确,完成后方可进行摊铺施工。

水泥混凝土路面施工方案(全面)

水泥混凝土路面施工方案(全面)

水泥混凝土路面施工方案一、编制原则及依据1、编制原则:(1)安全第一的原则在施工组织设计的编制中始终按照技术可靠、措施得力、施工顺序安排合理、确保安全的原则确定施工方案。

(2)优质高效的原则加强领导,强化管理,优质高效。

施工中强化标准化管理,招标采购原材料,合理组织均衡生产,适时量本分析,确保成本最小化,最大限度降低工程造价。

(3)方案优化的原则科学组织、合理安排,优化施工方案是工程施工管理的行动指南,在施工组织设计编制中,避开冬雨季施工,在保证安全、确保质量、满足工期、有利环保的原则下对施工方案进一步优化。

2、编制依据:施工组织设计、类似施工经验、相关设计规范、设计图纸二、施工工期及质量、安全施工目标1、工期目标:计划于10月1日开工,暂定工期60天,于11月29日完成,施工时以业主批准的实际开工日期为准。

2、质量目标:业主要求本工程质量等级为符合质量验收标准,在确保工程质量达到要求的基础上,努力将本工程建成各方都能满意的优质工程。

3、安全目标:(1)安全生产,无伤亡事故;(2)杜绝重大机械设备事故;(3)杜绝交通事故。

三、施工方案及流程水泥混凝土面层受行车荷载的重复作用及环境因素(温度和湿度)的影响较大,其施工质量的好坏将直接关系道路的正常运营和使用寿命。

因此,必须精心组织,规范施工,确保工程质量。

1、安装钢模板安装钢模板是保证线形、平整度、路拱度,纵缝顺直度,板厚度宽度等各项技术指标的重要环节。

在操作过程中坚持“固、准”的要求。

“固”是钢模板采用标准槽钢加工而成,槽钢高度与混凝土板厚一致,接头处用专用配件牢固固定,接头要紧密,不能有离缝、前后错茬和高低不平现象。

模板就位后用“T”型道钉嵌入基层进行固定。

将固定好的模板底部用砂浆填塞密实,保证钢模稳固。

“准”是保持钢模顶部标高的准确,用水准仪检查顶面标高平度误差控制在毫米以内。

检查无误后,在钢模内侧面均匀涂刷一薄层机油。

2、混凝土拌制本项目路面工程混凝土,采用强制式搅拌机进行拌制。

混凝土路面施工方案优秀5篇

混凝土路面施工方案优秀5篇

混凝土路面施工方案优秀5篇混凝土路面施工方案应该要怎么写呢?我们不妨一起来参考下范文吧!以下是人见人爱的分享的混凝土路面施工方案优秀5篇,您的肯定与分享是对最大的鼓励。

成品保护篇一1、提高成品质量保护意识,明确各工种对上道工序质量的保护责任及本工序工程的防护,上道工序与下道工序应有必要的交接手续,以明确各方的责任。

2、在施工前需用塑料薄膜对龙门吊、门卫室彩板房进行维护,做好成品保护。

3、相邻板块施工注意成品保护,其施工间隔应为前期施工路面满足一定强度,一般可为3~5天。

4、抹面施工时,操作人员要脚穿网格鞋。

在养护期间,当面层砼强度达到1.2MPa,严禁上人。

5、养护期间,严禁踩踏或堆放物品,养护7天后方可掀开薄膜,并应有人看管,做好后期防护工作。

6、施工现场设置围护栏杆,并设专人看护。

依据标准:篇二1、《建筑地基基础设计规范》(GB50007-20xx)2、《公路水泥混凝土路面施工技术规范》(JTGF30-20xx)3、《水泥混凝土路面施工及验收规范》(GBJ97-87)4、北京首运物流生产办公仓储工程总图运输施工图:U15、根据现场勘察、施工验收规范及规程、业主要求等进行编制。

水泥混凝土路面专项施工方案篇三本文通过水泥混凝土路面工程实例,介绍使用三轴整平机如何与人工配合,使水泥混凝土路面的工程质量达到设计要求。

现在高速公路为满足行车快速、平稳、舒适、使用年限长久,国家要求高速公路混凝土路面施工采用大型摊铺机,但由于大型摊铺机一台一般都在7百万元左右,因此对一个还处在发展阶段的中国道路行业来讲,实在是一个较大的资金投入。

为了即能确保混凝土路面工程质量,又能减少成本投入。

现在有些高速公路水泥混凝土路面浇筑采用“三滚轴摊铺提浆整平机”(下面简称“三轴整平机”)来进行施工。

“三轴整平机”施工和路面刻槽技术引入高速公路混凝土路面施工最早是广西于1994年在国外引进成套技术,经过多年的断探索和改进,目前施工工艺已相当成熟。

水泥混凝土路面施工方案(2)

水泥混凝土路面施工方案(2)

水泥混凝土路面施工方案(2)一、施工准备工作在进行水泥混凝土路面施工之前,需要做好以下准备工作: 1. 检查基础:确保基础平整、无积水,必要时进行修整。

2. 材料准备:准备好水泥、骨料、砂等原材料,确保质量符合要求。

3. 设备准备:准备好振捣机、搅拌机、摊铺机等施工设备。

4. 施工人员培训:对施工人员进行必要的安全培训和技术培训,确保施工过程安全顺利进行。

二、施工步骤1. 初步施工1.测量定位:对路面进行测量定位,确定路面的位置、坡度等参数。

2.摊铺底层:先摊铺一层碎石或砾石,压实作为基础层。

3.浇筑底层混凝土:在基础层上浇筑混凝土,使用振捣机进行均匀振实。

2. 中期施工1.浇筑面层混凝土:在底层混凝土完全干燥后,浇筑面层混凝土,使用摊铺机进行均匀摊铺。

2.抹平压实:使用抹光机对浇筑的混凝土进行抹平,并使用振捣机进行最终的压实。

3. 后期施工1.养护:对已施工完成的路面进行养护,保持路面湿润,防止裂缝产生。

2.检查验收:在路面养护一定时间后,进行路面质量检查,确保路面质量符合要求。

三、施工注意事项1.材料质量:严格控制施工原材料质量,确保水泥、骨料等达到标准要求。

2.施工工艺:严格按照施工工艺要求进行施工,保证每个步骤的流程正确无误。

3.养护:施工完成后要做好路面养护工作,确保路面强度和平整度。

四、施工效果经过以上施工步骤和注意事项的执行,水泥混凝土路面将具有较好的强度和耐久性,能够满足各种交通要求,为道路使用提供可靠保障。

以上是水泥混凝土路面施工方案的详细介绍,希望对您有所帮助。

如有任何疑问或需进一步了解,请随时与我们联系。

水泥混凝土路面专项施工方案

水泥混凝土路面专项施工方案

水泥混凝土路面专项施工方案导语:对于水泥混凝土路面专项施工,相关人员需要制定好方案。

下面是水泥混凝土路面专项施工方案,供各位参考,希望对大家有所帮助。

篇一:水泥混凝土路面专项施工方案路面工程属于道路工程中所用原材料种类较多,工序多而复杂,并且对外界环境温度比较敏感的结构,所以路面原材料的选择、级配及组成设计、试验检测水平、施工工序控制、工艺水平、设备与技术水平及施工环境等,都直接影响路面工程的质量。

水泥混凝土路面具有强度高,稳定性好、耐久性好、使用寿命长、日常养护费用少,且有利于夜间行车等优点。

因而要保证水泥混凝土路面具有良好的使用性能,不仅要精心设计,还要精心施工,在施工环节上狠抓施工质量。

一、原材料的选择(1)水泥:进场应有产品合格证及化验单,不合格的水泥产品坚决杜绝进场。

水泥进场后,应堆放整齐,不同标号水泥应分别堆放并标识,不得混合堆放。

在运输及保管过程中,应注意防水、防潮,超过保质期(一般为三个月)或受潮水泥,必须经过试验决定其是否可用或降低标准使用,结块水泥不得使用。

(2)砂:应采用符合规定级配、细度模数在2.5以上的中粗砂,且要求坚韧耐磨、表面粗糙有棱角、清洁、有害杂质含量低;当无法取得粗、中砂时,经配合比试验可行,亦可采用泥土杂质物含量小于3%的细砂,注意合理选用砂率。

(3)碎石:应选用质地坚硬、耐久、洁净、级配符合规范要求,最大粒径不超过40mm;碎石的粒形以接近正立方体为佳,不宜含有较多针状颗粒和片状颗粒。

(4)外加剂:在必要情况下选用外加剂如减水剂、流化剂等,均能提高新拌混凝土的工作性,提高强度及耐久性。

(5)水:洁净、无杂质,饮用水可直接使用。

二、施工准备(1)选择合适的拌和场地,要求运送混合料的运距尽量短,水、电等方便,有足够面积的场地,能合理布置拌和机和砂、石堆放点,并能搭建水泥库房等。

(2)进行原材料试验和混凝土配合比设计。

(3)混凝土摊铺前,对基层进行整修,检测基层的宽度、路拱、标高、平整度、强度和压实度等均须符合要求方可施工,如有不合格之处应予以整修、补强等。

水泥混凝土路面专项施工方案

水泥混凝土路面专项施工方案

水泥混凝土路面专项施工方案一、前期准备工作在进行水泥混凝土路面施工前,必须进行充分的前期准备工作。

这些工作包括:1.路面设计方案确认:根据道路用途和交通量确定水泥混凝土路面的设计方案,包括路面厚度、配筋等。

2.材料准备:准备水泥、砂、骨料、外加剂等施工所需要的材料,确保材料质量符合要求。

3.施工设备准备:准备好搅拌机、摊铺机、振捣机等施工设备,并进行检查和维护,确保设备运转正常。

4.施工人员培训:对参与施工的人员进行培训,包括操作规程、安全生产等方面的知识。

5.现场勘测:进行现场勘测,确保施工前的地基状况符合设计要求。

二、水泥混凝土路面施工步骤1.基层处理:在进行水泥混凝土路面施工前,必须对基层进行处理。

清理基层表面,除去杂物和灰尘,确保基层平整,无积水。

2.浇筑混凝土:按照设计要求,将混凝土均匀浇灌到基层上。

采用摊铺机进行摊铺,确保路面平整、厚度均匀。

3.摊铺与压实:使用摊铺机对混凝土进行初级摊铺,然后使用振捣机进行压实,确保路面密实、耐久。

4.养护:在混凝土路面施工完成后,必须进行充分的养护。

覆盖保温材料,保持路面湿润,防止混凝土过早干燥。

5.验收:在水泥混凝土路面施工完成后,进行验收。

检查路面平整度、厚度等指标是否符合设计要求。

三、质量保证措施1.材料质量控制:对施工所使用的水泥、砂、骨料等材料进行质量控制,确保材料符合相关标准。

2.施工工艺控制:严格按照设计要求和施工规范进行施工,保证施工工艺完整,避免施工缺陷。

3.设备检查维护:定期对施工设备进行检查和维护,确保设备稳定运转,提高施工效率。

4.安全生产:加强对施工人员的安全教育和培训,建立完善的安全生产管理制度,确保施工过程中安全生产。

四、总结与展望水泥混凝土是一种常用的路面材料,其施工质量直接影响道路的使用寿命和安全性。

因此,在进行水泥混凝土路面施工时,必须严格按照相关规范和要求进行施工,确保施工质量。

未来,随着科技的发展和道路交通需求的增加,水泥混凝土路面施工技术也会不断完善,为道路建设提供更好的保障。

水泥混凝土路面施工方案_2

水泥混凝土路面施工方案_2

工程概况(一)概述茨竹镇江新公路工程, 是茨竹镇经济社会发展和2008年规划中的重要交通项目, 本公司投标项目为C标段, 桩号三江口至寨坪(含完小支路)全长4.01KM, 路基宽度6.5米, 路面宽5.5米, 路肩宽2×0.5米, 路拱横坡3%, 路肩横坡4%, 其合同段主要工程量如下:1.路基工程1)开挖土方: 21800立方米2)开挖石方: 立方米3)填方: 6116立方米2.防护工程1)挡墙: 209立方米3.路基排水工程1)浆砌片石边沟: 4010米2)土质边沟: 米4.取土坑1)土方: 立方米2)石方: 立方米5.过水路面1)砼路面: 米6.小桥工程1)小桥: 0座7、涵洞工程1)涵洞: 80米8、路面工程1)路肩条石: 1003立方米2)20CM厚水泥碎石稳定层: 26065平方米3)20CM厚混凝土路面22055平方米9、安全设施工程栏柱: 根10、管理设施工程1)地名标志: 个2)警告标志: 个3)限速标志: 个4)里程碑: 个(三)地理位置三寨路地处渝北区西北部, 原寨坪乡境内, 平均海拔在400米左右, 最高点在茨竹镇, 最低点在三江口, 最大相对高差200米。

(三)气候条件茨竹镇属湿润气候类型区, 气候因素不仅影响土壤的形成, 而且决定土地利用状况的布局。

根据邻边气候资料分析, 该镇气候以湿润气候特征为主。

全年平均气温20摄氏度, 最热月气温36摄氏度, 最代气温-2摄氏度, 极端最高气温41摄氏度, 年极端最低气温-5摄氏度。

年降水量1400毫米, 大多集中在5.6.7月份, 占全年降水量的65%, 为一年一熟农业的关键性季节提供了有利的条件。

其他月份蒸发及弱。

第二章各分部分项工程的主要施工技术方法(一)路基土石方工程1.施工准备:熟悉设计文件, 作好设计技术交底记录, 进行现场核对和施工调查、核实工程量, 按工期要求编制实施性的施工组织设计, 并及时提出开工报告。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水泥混凝土路面专项施工方案2013年沙坪坝区农村公路联网工程凤凰镇胡南坝村花木基地公路(凤蛇路)工程砼路面专项施方案编制人:程江辉审核人:何光容重庆市黔江区辉宇建设有限责任公司2014年2月水泥混凝土路面专项施工方案路面工程属于道路工程中所用原材料种类较多,工序多而复杂,并且对外界环境温度比较敏感的结构,所以路面原材料的选择、级配及组成设计、试验检测水平、施工工序控制、工艺水平、设备与技术水平及施工环境等,都直接影响路面工程的质量。

水泥混凝土路面具有强度高,稳定性好、耐久性好、使用寿命长、日常养护费用少,且有利于夜间行车等优点。

因而要保证水泥混凝土路面具有良好的使用性能,不仅要精心设计,还要精心施工,在施工环节上狠抓施工质量。

一、原材料的选择(1)水泥:进场应有产品合格证及化验单,不合格的水泥产品坚决杜绝进场。

水泥进场后,应堆放整齐,不同标号水泥应分别堆放并标识,不得混合堆放。

在运输及保管过程中,应注意防水、防潮,超过保质期(一般为三个月)或受潮水泥,必须经过试验决定其是否可用或降低标准使用,结块水泥不得使用。

(2)砂:应采用符合规定级配、细度模数在以上的中粗砂,且要求坚韧耐磨、表面粗糙有棱角、清洁、有害杂质含量低;当无法取得粗、中砂时,经配合比试验可行,亦可采用泥土杂质物含量小于3%的细砂,注意合理选用砂率。

(3)碎石:应选用质地坚硬、耐久、洁净、级配符合规范要求,最大粒径不超过40mm;碎石的粒形以接近正立方体为佳,不宜含有较多针状颗粒和片状颗粒。

(4)外加剂:在必要情况下选用外加剂如减水剂、流化剂等,均能提高新拌混凝土的工作性,提高强度及耐久性。

(5)水:洁净、无杂质,饮用水可直接使用。

二、施工准备(1)选择合适的拌和场地,要求运送混合料的运距尽量短,水、电等方便,有足够面积的场地,能合理布置拌和机和砂、石堆放点,并能搭建水泥库房等。

(2)进行原材料试验和混凝土配合比设计。

(3)混凝土摊铺前,对基层进行整修,检测基层的宽度、路拱、标高、平整度、强度和压实度等均须符合要求方可施工,如有不合格之处应予以整修、补强等。

混凝土摊铺前,基层表面应洒水润湿,以免混凝土底部水分被干燥基层吸去。

三、路面施工(1)测量放样根据设计图纸放出路线中心线及路面边线;在路线两旁布设临时水准点,以便施工时就近对路面进行标高复核。

混凝土摊铺过程中,要做到勤测、勤校、及时纠偏。

(2)支立模板在处理好的基层或做好的调平层上,清扫杂物及浮土,然后再支立模板,模板高度与路面高度相齐平。

模板按预定位置安放在基层上,两侧用铁钎打入基层以固定位置,模板顶面用水准仪核查其标高,不符合时予以调整,施工时应经常校验,严格控制模板标高和平面位置。

支立好的模板要与基层紧贴,并且牢固,经得起振动器的振动而不走样,如果模板底部与基层间有空隙,应把模板垫衬起,把间隙填塞,以免混凝土振捣时漏浆。

支立好模板后,应再检查一次模板高度和板间宽度是否正确。

为便于拆模,立好的模板在浇捣混凝土之前,其内侧应涂隔离剂或铺上一层农用塑料薄膜,铺薄膜可防止漏水、漏浆,使混凝土板侧更加平整美观,无蜂窝,保证了水泥混凝土板边和板角的强度、密实度。

(3)混凝土混合料的准备拌制混凝土时要准确掌握配合比,进入拌和机的砂、石料及散装水泥须准确过秤,特别要严格控制用水量,每天拌制前,要根据天气变化情况,测量砂、石材料的含水量,调整拌制时的实际用水量。

每拌所用材料均应过秤,并应按照碎石、水泥、砂或砂、水泥、碎石的装料顺序装料,再加减水剂,进料后边搅拌边加水。

混凝土每盘的搅拌时间应根据搅拌机的性能和拌和物的和易性确定,时间不宜过长也不宜太短。

并且搅拌第一盘混凝土拌合物时,应先用适量的混凝土拌合物或砂浆搅拌后排弃,然后再按规定的配合比进行搅拌。

四、混合料运输混凝土运输用手推车、翻斗车。

运送时,车厢底板及四周应密封,以免漏浆,并应防止离析。

装载混凝土不要过满,天热时为防止混凝土中水分蒸发,车厢上可加盖帐布,运输时间通常夏季不宜超过30分钟。

出料及铺筑时的卸料高度不应大于米,每天工作结束后,装载用的各种车辆要及时用水冲洗干净。

五、摊铺混凝土运至浇筑现场的混合料,一般直接倒向安装好侧模的路槽内,并用人工找补均匀,有明显离析时应重新拌匀。

摊铺时应用大铁钯子把混合料钯散,然后用铲子、刮子把料钯散、铺平,在模板附近,需用方铲用扣铲法撒铺混合料并插入捣几次,使砂浆捣出,以免发生空洞蜂窝现象。

摊铺时的松散混凝土应略高过模板顶面设计高度的10%左右。

施工间歇时间不得过长,一般不应超过1小时,因故停工在1小时以内,可将已捣实的混凝土表面用麻袋覆盖,恢复工作时将此混凝土耙松,再继续铺筑;如停工1小时以上时,应作施工缝处理。

施工时应搭好事先备好的活动雨棚架,如在中途遇雨时,一面停止铺筑,设置施工缝,一面操作人员可继续在棚下进行抹面等工作。

六、混凝土振捣对于厚度不大于22cm的混凝土板,靠边角先用插入式振捣棒振捣,再用功率不小于的平板振捣器纵横交错全面振捣,且振捣时应重叠10~20cm,然后用振动器振捣拖平,有钢筋的部位,振捣时防止钢筋变位。

振捣器在第一位置振捣的持续时间应以拌和物停止下沉、不再冒气泡并泛出水泥砂浆为止,不宜过振,也不宜少振,用平板式振捣器振捣时,不宜少于30S,插入式不宜小于20S。

当混凝土板较厚时,先插入振捣,再用平板振捣,以免出现蜂窝现象。

分二次摊铺时,振捣上层混凝土拌合物时,插入式振捣器应插入下层混凝土5cm,上层混凝土拌合物的振捣必须在下层混凝土初凝前完成,插入式振捣器的移动间距不宜大于其使用半径的倍,并应避免碰撞模板和钢筋。

振捣时应辅以人工找平,并应及时检查模板,如有下沉、变形或松动应及时纠正。

对混凝土拌合物整平时,填补板面选用碎石较细的混凝土拌和物,严禁用纯砂浆。

没有路拱时,应使用路拱成型板整平。

用振捣器振捣时,其两端应搁在两侧纵向模板上或搁在已浇好的水泥板上,作为控制路线标高的依据,振捣器一般要在混凝土面上来回各振捣一次。

在振捣过程中,多余的混凝土应随着振捣器的行走前进而刮去,低陷处应补足振实。

为了使混凝土表面更加平整密实,用铁滚筒再进一步整平,效果更好,并能起到收水抹面的效果。

七、接缝施工(1)纵向施工缝纵向施工缝需设置拉杆,模板上预留了圆孔以便穿过拉杆,先把拉杆长度对半大致稳住,混凝土浇筑振捣完后,校正拉杆位置。

需要注意的是拉杆位置一定要安放准确。

(2)横向缩缝横向缩缝采用切缝法,合适的切缝时间应控制在混凝土获得足够的强度而收缩应力未超出其强度的范围内时进行,它随混凝土的组成和性质、施工时的气候条件等因素而变化,施工人员须根据经验进行试切后决定。

(3)胀缝先浇筑胀缝一侧混凝土,取走胀缝模板后,再浇另一侧混凝土,钢筋支架浇在混凝土内。

压缝板条使用前应涂废机油或其它润滑油,在混凝土振捣后,先抽动一下,而后最迟在终凝前将压缝板条抽出,抽出时,用木板条压住两侧混凝土,然后轻轻抽出压缝板条,再用铁模板将两侧混凝土抹平整。

(4)横向施工缝每日施工终了必须设置横向施工缝,其位置宜设在胀缝和缩缝处,设在胀缝处,其构造采用胀缝构造。

(5)填缝一般在养护期满后要及时填封接缝,以防止泥砂等杂物进入缝内,填缝前须将缝内杂物清扫干净,并在干燥状态下进行,最好在浇灌填料前先用多孔柔性材料填塞缝底,然后再加填料,其高度夏天与板平齐。

八、收水抹面及表面拉毛水泥混凝土路面收水抹面及拉毛操作的好坏,可直接影响到平整度、粗糙度和抗磨性能,混凝土终凝前必须收水抹面。

抹面前,先清边整缝,清除粘浆,修实掉边、缺角。

抹面一般用小型电动磨面机,先装上圆盘进行粗光,再装上细抹叶片精光。

操作时来回抹平,操作人员来回抹面重叠一部分,初步抹面需在混凝土整平后10分钟进行。

抹面机抹平后,有时再用拖光带横向轻轻拖拉几次。

抹面后,当用食指稍微加压按下能出现2mm左右深度的凹痕时,即为最佳拉毛时间,拉毛深度1~2mm。

拉毛时,拉纹器靠住模板,顺横坡方向进行,一次进行中,中途不得停留,这样拉毛纹理顺畅美观且形成沟通的沟槽而利于排水。

九、养护当混凝土表面有相当硬度时,一般用手指轻压无痕迹,就可用湿草垫或湿麻袋覆盖,洒水养护时应注意水不能直接浇在混凝土表面上,当遇到大雨或大风时,要及时覆盖润湿草垫。

每天用洒水车勤洒水养护,保持草垫或麻袋湿润。

加入减水剂的混凝土强度5天可达80%以上,此时可撤掉草垫或湿麻袋,放行通车后,仍需洒水养护2~3天。

十、拆模拆模时先取下模板支撑、铁钎等,然后用扁头铁撬棍棒插入模板与混凝土之间,慢慢向外撬动,切勿损伤混凝土板边,拆下的模板应及时清理保养并放平堆好,防止变形,以便转移他处使用。

十一、夏季施工夏季施工时为防止水分过早的蒸发,一般应采取以下措施:(1)根据运距、气温、日照的大小决定,一般在30℃气温下,要保持气温20℃的坍落度,要增加单位用水量4~7Kg。

(2)摊铺、振捣、收水抹面与养护各道工序应衔接紧凑,尽可能缩短施工时间。

(3)在已摊铺好的路面上,应尽量搭设凉棚,避免表面烈日暴晒。

(4)在收水抹面时,因表面过分干燥而无法操作的情况下允许洒水少量于表面进行收抹面。

十二、安全技术管理措施:(1)创造良好的施工条件和科学可行的施工方法,在这个基础上还需加大管理力度,配备有关技术和管理人员。

(2)把此项工作的各个环节全部分解落实到各职能人员,落实责任,安排合理。

(3)现场自始自终都要有事先安排好的技术管理人员在场,及时解决处理各种问题。

(4)施工现场派专职安全管理人员负责监督,做到每道工序进行安全技术交底,将各项安全隐患消除于萌芽中。

相关文档
最新文档
