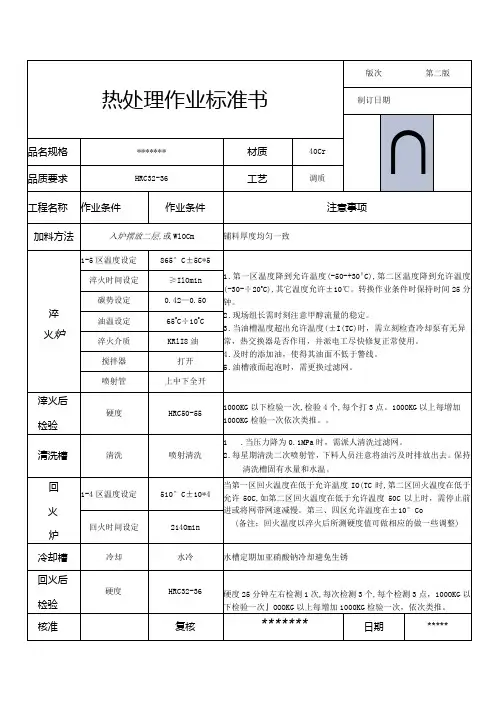

热处理技术要求

焊接热处理执行《SH 3554-2013-T 石油化工钢制管道焊接热处理规范》

1、现场应有干粉灭火器(至少2台),热处理过程中有专人看护。

2、热处理前确认管道内有无液体(主要指雨水)。

3、雨季热处理施工时,应有防雨措施。

4、热处理前,管道做好封闭,防止过堂风。

5、保温层不允许有破损;加热带长度满足工艺卡要求。

6、测温点沿焊缝圆周均匀分布,水平放置管道热处理时,应在焊缝的底部优先布置一个测温点。垂直放置的管道进行热处理时,测温点宜布置在焊缝的下侧。采用多个回路加热同一焊接接头时,每个回路加热器至少应布置一个测温点。

7、热电偶与加热器之间应采用绝热材料隔离。

8、采用测温仪检测保温层外表面温度≯60℃。

9、做好现场施工记录,特别是做好“开始时间、记录开始时间、恒温起始时间、

恒温结束时间、降温结束时间”记录。

10、热处理完后后,管道要及时封堵。

11、热处理完成后,焊口标识要及时移植。
