桥梁工程监理实施细则.
桥梁工程监理实施细则完整版.doc

桥梁工程监理实施细则完整版.doc 模板一:章节1:引言1.1 背景1.2 目的1.3 适用范围1.4 参考文件章节2:监理组织2.1 组织结构2.2 职责分工章节3:监理人员3.1 职责3.2 任命程序3.3 培训与考核章节4:监理4.1 监理范围4.2 监理内容4.3 监理标准4.4 相关技术要求章节5:监理过程与方法5.1 施工前期准备5.2 施工过程监理5.3 施工质量监督5.4 安全监督5.5 环境监督5.6 竣工验收监理章节6:监理报告6.1 报告内容6.2 报告周期6.3 报告形式章节7:监理文件管理7.1 文件流转7.2 文件存档7.3 文件保密章节8:监理合同管理8.1 合同签署8.2 合同变更8.3 合同验收附件:合同样本、监理合同模板法律名词及注释:1. 监理:指对工程项目的施工等各个环节进行监督、检查、评价和控制的工作。
2. 施工质量监督:指对工程施工过程中的质量问题进行监督和处理的活动。
3. 安全监督:指对工程施工过程中的安全风险进行监督和保障的活动。
4. 环境监督:指对工程施工过程中的环境影响进行监督和管理的活动。
5. 竣工验收监理:指对工程项目施工完成后进行验收的监督和评估工作。
模板二:章节1:引言1.1 背景和目的1.2 适用范围1.3 参考文件章节2:监理组织机构2.1 组织结构2.2 职责和权责分工章节3:监理人员3.1 职责3.2 任命程序3.3 培训和考核章节4:监理4.1 监理范围4.2 监理内容4.3 监理标准4.4 相关技术要求章节5:监理过程与方法5.1 施工前期准备5.2 施工过程监理5.3 施工质量监督5.4 安全监督5.5 环境监督5.6 竣工验收监理章节6:监理报告6.1 报告内容6.2 报告周期6.3 报告形式章节7:监理文件管理7.1 文件流转7.2 文件存档7.3 文件保密章节8:监理合同管理8.1 合同签署8.2 合同变更8.3 合同验收附件:合同样本、监理合同模板法律名词及注释:1. 监理:指对工程项目的施工等各个环节进行监督、检查、评价和控制的工作。
桥梁安全监理实施细则模版(3篇)

桥梁安全监理实施细则模版第一章总则第一条为了保障桥梁工程建设的安全性、可靠性和合规性,确保桥梁的安全运行,根据《中华人民共和国建筑法》等国家法律、法规的要求,制定本《桥梁安全监理实施细则》(以下简称《细则》)。
第二条本《细则》适用于各类桥梁工程的安全监理活动,包括但不限于公路桥梁、铁路桥梁、城市桥梁等。
第三条桥梁工程的安全监理实施应按照法律、法规的规定和工程相关技术标准进行,并遵循公开、公正、公平的原则,确保监理活动的科学性和准确性。
第四条桥梁安全监理实施的工作目标是:确保桥梁工程建设、维护和运营过程中的安全控制,并监督施工单位和设计单位的安全管理工作,保障整个桥梁生命周期内的安全。
第五条桥梁安全监理实施的主要原则包括:科学、规范、公正、全面、及时、合作。
第二章监理组织与人员第六条桥梁安全监理活动应有专职的监理组织和人员进行。
第七条桥梁安全监理组织应设立监理部门,专门负责桥梁工程安全监理活动的组织、协调和管理。
第八条桥梁安全监理组织人员应具备相应的安全监理资格、经验和技能,并进行定期的培训和考核。
第九条桥梁安全监理组织应与设计单位、施工单位、业主单位等相关方保持紧密联系,建立健全信息沟通和协作机制。
第十条桥梁安全监理组织应建立健全档案管理制度,保存相关的监理文件和资料,便于后续的工程审计和安全管理。
第三章监理任务与要求第十一条桥梁安全监理的任务包括但不限于以下内容:1. 监督设计单位按照相关规范和标准进行桥梁设计,确保桥梁结构的安全性和可靠性。
2. 监督施工单位按照设计文件和现场施工控制要求进行施工,确保施工过程的安全可控。
3. 监督施工单位对材料、设备等的质量进行检查并予以合格认可,确保施工过程的质量控制。
4. 监督施工单位按照相关规范和标准进行施工现场安全管理,确保施工过程的安全无事故。
5. 监督施工单位开展桥梁工程的试验和检测工作,确保施工质量的合格。
6. 监督施工单位进行桥梁工程的验收工作,确保工程竣工后的安全可运行。
道路桥梁工程监理工作实施细则

道路桥梁工程监理工作实施细则一、监理范围和任务1.监理范围:监理工作涵盖道路、桥梁工程的全过程,包括开工前的前期准备、工程施工期间的监控和检查、工程竣工验收以及维修保养期的监督管理。
2.监理任务:监理工作的主要任务包括但不限于:-对项目计划和施工方案进行审核和评估;-对施工现场进行巡查和检查,确保施工按照设计要求和合同约定进行;-对施工材料和设备进行质量检验和验收;-对施工质量进行抽样检测和监督,及时发现并纠正不合格工程;-对施工过程进行质量和安全监控;-对竣工验收资料的齐全性和规范性进行审查;-对维修保养期进行监督和管理,及时处理质量问题。
二、监理组织和人员1.监理机构:建设单位应根据工程的特点和规模,委托具有相应资质和经验的监理机构进行监理工作。
2.监理人员:监理机构应配备充足且具有相关专业资格和经验的监理工程师,监理人员的数量和级别应根据工程规模和复杂程度进行合理配置。
三、监理工作流程1.前期准备:包括与建设单位确认项目要求、审核施工方案、编制监理计划等工作。
2.施工监管:包括施工技术、质量、安全的监控和检查,对施工过程中的质量问题和安全隐患进行及时处理和记录。
3.材料和设备检验:对施工材料和设备进行抽样检验和验收,确保其符合设计要求和合同约定。
4.竣工验收:对施工资料进行审查,确保竣工验收资料的齐全和规范,进行工程质量验收。
5.维修保养期:在维修保养期内对工程进行监督和管理,处理维修保养期间出现的问题。
四、监理报告和意见1.监理报告:监理工程师应定期向建设单位提交监理报告,报告内容包括施工进度、质量情况、安全问题、材料验收等信息。
2.监理意见:监理工程师应根据施工过程中出现的问题提出相关的监理意见,建议建设单位采取相应的措施加以解决。
五、监理责任和权力1.监理责任:监理工程师应对其监理工作负责,对工程质量问题负有监督和纠正责任。
2.监理权力:监理工程师有权进入施工现场,对施工过程进行监督和检查,可以要求施工单位进行相关改进和整改。
桥梁工程监理实施细则

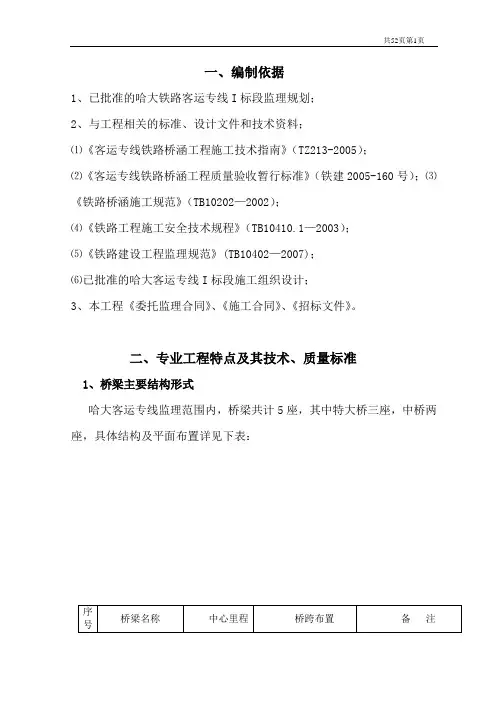

一、编制依据1、已批准的哈大铁路客运专线I标段监理规划;2、与工程相关的标准、设计文件和技术资料;⑴《客运专线铁路桥涵工程施工技术指南》(TZ213-2005);⑵《客运专线铁路桥涵工程质量验收暂行标准》(铁建2005-160号);⑶《铁路桥涵施工规范》(TB10202—2002);⑷《铁路工程施工安全技术规程》(TB10410.1—2003);⑸《铁路建设工程监理规范》(TB10402—2007);⑹已批准的哈大客运专线I标段施工组织设计;3、本工程《委托监理合同》、《施工合同》、《招标文件》。
二、专业工程特点及其技术、质量标准1、桥梁主要结构形式哈大客运专线监理范围内,桥梁共计5座,其中特大桥三座,中桥两座,具体结构及平面布置详见下表:2、桥梁专业工程特点及其技术、质量标准2.1 线路地理位置哈大铁路客运专线北京铁城铁科院监理联合体海城监理分站监理范围内的桥梁工程均位于辽宁省鞍山市境内,该线路基本与哈大高速公路平行。
2.2 线路地质特征本区段沿线地貌较为平坦,该区段沿线桥位处主要地层为粉质黏土、粉砂、粗砂、中砂。
2.3 水文特征沿线地下水较丰富,在海城特大桥桥位处附近地下水具有硫酸盐侵蚀性和二氧化碳侵蚀性,其余桥位地下、地表水均水质较好。
2.4 气象特征本区段属温带、湿润~半湿润的季风气候。
年平均气温 8.9~10.9℃,最冷月平均气温-3.9~-11.3℃极端最高气温 35.0~36.7℃,极端最低气温-18.8~-33.1℃年平均降水量 591.5~674.7mm,年平均相对湿度56~64% ,年平均蒸发量 1506.9~1985.6mm,主要风向 N 、SSW最大风速 12.7~35.6m/s ,管段内土壤最大冻结深度1.06m~1.18m。
2.5 地震动参数根据GB18306—2001《中国地震动参数区划分图》:该区段地震动峰值加速度为0.10g~0.15g,属Ⅶ度地震区。
2.6 主要技术及质量标准(1)铁路等级:客运专线。
桥梁施工监理实施细则

桥梁施工监理实施细则1. 总则本文档为桥梁施工监理实施细则,旨在规范和约束桥梁施工监理的职责、义务和工作流程,保障桥梁工程建设的质量和安全。
2. 划分监理区域根据桥梁工程的实际情况及业主要求,将监理工作划分为以下几个区域:•总监理区域:监理人员对整个工程实行全面监理,对施工过程进行全程监控。
•施工区域:监理人员对单个施工区域进行监理,保证施工质量和安全。
•分部工程区域:监理人员对分部工程进行监理,保证每个分部工程的质量和安全。
•关键节点区域:监理人员对桥梁关键部位进行重点监理,保证关键节点的施工质量和安全。
3. 监理人员选派监理人员应符合下列条件:•具有一定的桥梁工程知识,持有国家注册监理师资格证书。
•具有相应的工作经验,熟悉桥梁工程的施工规范和标准。
•能够独立承担监理任务,具有一定的组织协调能力和沟通协调能力。
•具有较强的责任心和积极主动的工作态度,能够严格按照监理计划履行监理职责。
4. 监理工作流程4.1 施工前监理工作施工前监理工作是确保施工工作安全、质量的关键环节,包括以下几个方面:•监理人员应与业主及施工单位代表会商,制定监理计划、监理方案及监理任务书,明确监理工作内容和任务分工。
•监理人员应按照施工图纸、施工方案等文件及时检查施工准备工作,对施工材料、机具、设备等进行检查验收。
•监理人员应对施工现场进行勘察和踏勘,熟悉施工现场地形、地质、气候、环境等情况,掌握项目进展情况。
•监理人员应对施工单位会同相关部门组织的桥梁工程竣工验收前的工作进行监督,保证验收顺利进行。
4.2 施工过程监理工作施工过程监理工作是对施工现场进行全程监控的关键工作,包括以下几个方面:•监理人员应到施工现场现场监督施工,认真检查施工图纸、施工方案的执行情况,并对施工中发现的问题提出相应的处理意见、提出整改要求。
•监理人员应定期组织召开监理会议,对监理过程中发现的问题进行研讨、协调和解决。
•监理人员应对施工现场所涉及的资料、质量证明、工程检测结果等信息进行及时归档,形成监理档案。
桥梁施工安全监理实施细则范文(三篇)

桥梁施工安全监理实施细则范文一、总则1. 本细则是为了确保桥梁施工过程中的安全,规范监理工作,保障工程质量和人员安全。
2. 监理人员应具备相关职业资格和丰富的工程施工经验。
3. 监理人员应按照本细则的规定,全程跟踪监管施工过程,及时发现和解决施工中的安全问题。
二、施工前准备1. 施工前,监理人员应与施工方进行沟通,了解施工方案和安全预防措施。
2. 监理人员应审核施工方的施工组织设计和安全技术措施,并提出正确、合理和可行的建议。
3. 监理人员应检查工地的安全设施和消防设备是否完备齐全,有无存在隐患。
三、施工过程监督1. 监理人员应参与施工现场例会,了解施工计划和进度。
2. 监理人员应检查施工方的人员配备情况,包括工人的技术水平和安全意识,是否符合要求。
3. 监理人员应监督施工方按照设计要求和安全规范进行施工,并及时发现和纠正施工中的安全问题。
4. 监理人员应检查施工现场的临时设施是否合理、稳固、牢固,是否存在隐患。
四、施工材料和设备的质量监控1. 监理人员应监督施工方采购的材料和设备是否符合质量要求,并及时进行检验和验收。
2. 监理人员应检查施工方操作设备的人员是否经过培训,是否具备相关证书和操作技能。
3. 监理人员应抽取施工方采购的材料进行抽样检验,确保其质量和安全性。
五、施工中的安全防护1. 监理人员应检查施工方是否采取必要的安全防护措施,包括安全帽、安全绳等。
2. 监理人员应监督施工方使用机械设备时是否按照操作规程操作,并确保作业人员的安全。
3. 监理人员应检查施工现场是否设置警示标志,是否有明确的出入口和安全疏散通道。
六、施工后的验收和总结1. 监理人员应参与施工的竣工验收,检查工程质量和安全问题。
2. 监理人员应与施工方共同总结经验,提出改进建议,并及时向相关部门报告。
3. 监理人员应保存施工过程中的各类监理记录和资料,以备归档和备案。
七、监理人员的责任和义务1. 监理人员应保持独立、公正、客观、真实的原则,不得参与违规行为。
桥梁工程施工监理实施细则

河南省人民胜利渠灌区续建配套与节水改造项目2014年度工程桥梁工程施工监理实施细则合同编号: RMSLQGQ-2014-JL审批:编写:监理机构: 河南省人民胜利渠灌区续建配套与节水改造项目地点: 河南•新乡1........................................................................................................... 时间: 二。
一五年三月2........................................................................................................... 适用范围13.编制依据14.专业工程特点15.专业工程开工条件检查26.现场监理工作内容、程序和控制要点35.1现场监理工作内容: 35.2工序或单元工程质量控制监理工作程序1.5.5.3控制要点167.检查和检验项目、标准和工作要求166.1巡视检查要点1.66.2旁站监理的范围、内容、控制要点和记录176.3检测项目标准和检测要求, 跟踪检测和平行检测的数量和要求187•资料和质量评定工作要求8米用的表式清单.21.2.51.适用范围本细则适用于河南省人民胜利渠灌区续建配套与节水改造项目2014年度工程各标段施工图纸所示的桥梁工程。
包括钻孔灌注桩等基础工程、盖梁等下部工程、桥梁附属工程。
2.编制依据本细则依据河南省人民胜利渠灌区续建配套与节水改造项目2014年度工程建设监理的招标文件、工程施工承包合同、工程建设监理合同、监理规划、设计文件与图纸、以及有关工程施工技术和工程验收规程规范编制。
1.本项目工程使用的主要技术标准、规程、规范及技术要求有:2.《公路工程施工监理规范》JTGG10-26。
3.《公路工程质量检验评定标准》第一册土建工程JTGF80/1-24 。
公路桥梁监理实施细则

公路桥梁监理实施细则一、工程概述本公路桥梁工程位于具体地理位置,桥梁全长具体长度,设计荷载为荷载等级,桥面宽度为具体宽度。
上部结构采用具体结构形式,下部结构采用具体结构形式。
该工程的建设对于改善当地交通状况、促进经济发展具有重要意义。
二、监理工作依据1、国家和地方有关工程建设的法律、法规、规章和政策。
2、工程建设强制性标准。
3、经批准的工程设计文件、施工图纸及相关技术标准。
4、建设工程监理合同及其他相关合同文件。
三、监理工作范围及目标(一)监理工作范围对本公路桥梁工程的施工准备阶段、施工阶段和竣工验收阶段进行全过程监理。
(二)监理工作目标1、质量目标:确保工程质量符合设计要求和相关标准,达到合格工程标准。
2、进度目标:按照施工合同约定的工期,督促施工单位按时完成工程建设任务。
3、投资目标:严格控制工程投资,确保工程费用不超过批准的投资预算。
4、安全目标:杜绝重大安全事故,减少一般安全事故,确保施工过程中的人员和财产安全。
四、监理组织机构及人员职责(一)监理组织机构成立以总监理工程师为核心的监理组织机构,下设专业监理工程师和监理员,明确各人员的职责和分工。
(二)人员职责1、总监理工程师职责(1)确定项目监理机构人员及其岗位职责。
(2)组织编制监理规划,审批监理实施细则。
(3)根据工程进展及监理工作情况调配监理人员,检查监理人员工作。
(4)组织召开监理例会。
(5)组织审核分包单位资格。
(6)组织审查施工组织设计、(专项)施工方案。
(7)审查开复工报审表,签发工程开工令、暂停令和复工令。
(8)组织检查施工单位现场质量、安全生产管理体系的建立及运行情况。
(9)组织审核施工单位的付款申请,签发工程款支付证书,组织审核竣工结算。
(10)组织审查和处理工程变更。
(11)调解建设单位与施工单位的合同争议,处理工程索赔。
(12)组织验收分部工程,组织审查单位工程质量检验资料。
(13)审查施工单位的竣工申请,组织工程竣工预验收,组织编写工程质量评估报告,参与工程竣工验收。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第五章桥梁工程监理实施细则一、概况:在引水干渠道上游0+400、1+595桩处各设一座交通桥梁,桥宽8m (含栏杆),桥长各51m、45m,两端与XX河路相衔,按基念头情见下表:二、桥梁工程测量放线的监理1、要求施工测量人员熟悉图纸,掌握测量需用的有关数据和做好有关的准备工作,经我们监理工程师同意后,才能进行测量放线。
2、监理工程师主要负责复核检测临时水准点、闭合差和导线方位角。
闭合差是否分别在允许的范围之内,重点检查干渠道中心线和附属的构筑物位置和沟槽长度,检查坡度设置位置和高程是否准确。
3、检查中线的控制点、中心桩、中心钉高程,标示与渠道线上下有冲突构筑物位置,检查接入原有管道或渠道接头处高程,检查挖槽边线、堆土线和交通、排水等设施是否妥善,检查一层渠槽中埋设坡度是否准确。
4、直接量距离的允许偏差应符合如下要求:测量距离小于200m时,允许偏差1/5000测量距离在200〜500m时,允许偏差1/10000测量距离大于500m时,允许偏差1/200005、桥梁施工放样(1)平面位置定位采用拓普康GTS-711型全站仪极坐标法放样。
(2)高程控制采用苏一光DSZ3自动安平水淮仪测量。
(3)我们监理工程师总是配合施工方的测量人员旁站监理,并做好旁站记录,核算准确各点标高及其座标。
三、钻孔灌注桩施工的监理交通桥1#、2#工程基桩为钻孔灌注桩,根据地层情况,拟采用回旋钻机及冲击钻机配合进行施工。
1、施工准备监理:(1 )钻孔采用反循环回转钻机及冲击钻交替使用,当反循环回转钻机钻入地下遇到鹅卵石层时就不适用,应立即改用冲击钻配合掏渣筒进行处理,当钻机遇到岩石层时用反循环回转钻机并换上牙轮钻头进行施工。
(2 )根据对现场考察,钻孔前,先在河道中间修筑两道围堰,保证河水从两道围堰的中间流过。
复杂地段应增设二个临时水准点。
临时水准点必须符合精度要求,并与相邻路段做水准点闭合。
(3 )增设这两个临时水准点应设置在观测的坚硬基岩上或永久性建筑物的牢固处,也可设置在进士入土中至少有1米深的砼桩上。
2、施工平台监理:我们监理工程师配合的承包方,将桩基周围用土填筑成工作平台(平台内外边沿均选用尼龙袋装沙交义垒筑成墙拦挡着中间黄粘土))3、护筒的埋设、桩位的复核用人工将桩基周围的土开挖至设计深度,然后埋设护筒,护筒外周围的回填土交回填夯密实。
校核桩位,并将桩位引出护筒外并设置控制桩,控制桩要加以保护直到灌注完毕,以方便施工过程中对桩位的校核。
4、桩机成孔的监理(1 )钻机就位:我们监理工程师配合承包方立好钻架井调和安装好起吊系统,将钻头吊起,徐徐放入护筒内。
启动卷扬机把钻盘吊起,垫方木于钻盘底座下面,将钻机调平并对准钻孔。
然后装上钻盘,要求钻盘中心同钻架上的起吊滑轮在同一铅垂线上,钻杆位置偏差不得大于20mm,经现场工程师检查合格后并报告现场旁站监理工程师复核合格批准后方可开始钻孔。
(2)开钻一一保证成孔顺利及质量,操作关键是:a)初钻时必须待下端钻锥钻杆埋入水(泥浆)中一定的深度,即在孔底泥浆的压强和钻杆底泥浆、空气混合体的压强基本相等的条件下,才能吸引浆渣上升。
为达到这一要求,可用如下措施:①先用正循环开孔钻到一定深度,再改用反循环钻进;②将护筒按高;③在排渣管口处装设负压喷射头。
b)本处可能有流沙现象,故应控制进尺速度,选用较大相对密度、粘度、胶体率较大的泥浆去护壁,以防止坍孔;还须采取保持一定高度水头以防止坍孔。
同时也必须注意要及时清孔,这样既可加快施工进度,又可保证孔的垂直度。
c)在钻孔过程中空压机送风须与钻锥回转同时进行;接钻杆时,须将钻杆稍提升30cm左右,先停止钻锥回钻,再送风数分钟,将孔底钻渣吸尽,再放下钻锥,进行拆装钻杆工作,以免钻渣沉淀而发生埋锥事故。
另外须随时注意护筒口泥浆面标高,如果逐渐往下降落时,须立即用水泵补水入护筒,以免因水头不够而发生塌孔事故。
d)成孔过程要及时填写《钻孔记录》。
若发现地质变化较大时,应停钻护孔,待得到处理好后才继续钻孔;地质变化时,捞取渣样,要连续操作,不能中途停钻。
(3)终孔、清孔、成孔验收:当钻孔深达到设计要求时,我们监理工程师立即通知业主及有关人员对该孔进行孔深、孔径、孔倾斜度、钢筋笼制作等有关内容的验收,并办理隐蔽工程验收记录。
清孔(主要采用换浆法),保证沉渣厚度符合设计要求,泥浆指标要符合灌注的要求;由于吊装钢筋笼、安装导管等砼灌注前的准备工作时间较长,在灌注砼前应进行第二次清孔。
并在砼导管剪球前用高压风吹射孔底数分钟,使孔底沉淀物漂浮。
(4)钢筋笼制作与安装的监理:①推促承包方在未钻成孔前采用箍筋成型法,照钢筋骨架的外径尺寸制一块样板,将箍筋围绕样板弯制成箍筋圈。
在箍筋圈上标出主筋位置,同时在主筋上标出箍筋位置,放好全部箍筋圈,将两根主筋伸入箍筋圈内,依次扶正箍筋并一一焊好,再将其余的主筋穿过箍筋圈内焊成骨架。
我们监理人员应立即检查成笼钢筋的规格、质量应符合设计要求及规范规定,且具有质保书。
②钢筋笼的安装:成孔达到设计及规范要求时,并经过监理工程师检查有无缩径和坍孔现象,确认成孔正常立即进行钢筋笼的安装。
钢筋笼第一节吊入孔内并将其上接头部卡在钻机基座(或护筒)上,然后吊起第二节并与第一节上下对齐,进行单面搭接焊长度为10d(d为主筋直径),其他类同。
钢筋笼要对准桩孔中心并缓缓下放,保证不刮到孔壁,以免增加清孔成坍孔。
钢筋笼应设置吊筋和定位筋,固定钢筋笼不偏移和上浮。
(5 )安放导管及二次清孔的监理:灌注水下砼选用内直径为25cm的螺栓卡式(便于拆装管)导管(每节长度一般为2.5m,另配有1m和0.5m);导管连接时,中间夹有密封圈,连接盘必须上紧,防止漏气,吊放时应居中、轴线顺直, 稳步沉放。
当导管安装完毕立即进行第二次清孔达到设计要求(主要指泥浆指标:比重W 1.3,含砂率w 4%,粘度22〜30S)装上漏斗和球塞,并在球塞上盖上与导管吻合的钢盖板(用钢丝绳与桩机的卷扬机连接,开始浇筑时,只需开动卷扬机即可灌注第一斗砼)。
(6)灌注水下砼的监理灌注水下砼桩是最重要的一个环节,我们监理工程师一定要在现场旁站监督这个工序施工。
a、砼应严格按照试验配合比用自动计量系统的搅拌机进行搅剂和拌和水计量必须准确,搅拌时间必须足够;砼应有良好的和易性和流动性;砼的坍落度控制在18〜22cm为宜;为了延长砼的初凝时间,可加入缓凝剂。
b、开始灌注时,应保证漏斗灌满,外加一储料斗同时下落,保证第一次下料后埋管1m以上;初灌完毕后立即检查埋管情况。
c、灌注过程中随时检查埋管情况(探测要采用较为准确的方法和探测工具),以便及时拆卸导管(注意提升导管时避免卡挂钢筋笼和起吊工具的能力、施工安全)。
要防止砼拌和物从漏斗外掉入孔内,使泥浆含有水泥而变稠,而使测深不准确。
d、每次提升导管应记录灌注砼方基,孔内砼表面高度及导管埋深,同时应根据灌注砼的数量,计算校核导管的埋深度与实测是否相符,防止误测超撰稿导管而出现断桩现象;埋管深度应控制在2〜6m,拆完导管后进士深度必须大于2m。
e、砼开始灌注后,应紧凑地、连续地进行,严禁中途停工,必须一次性浇注完毕;最后砼面应比设计桩顶标咼咼0.5m以上。
5、及时填写《水下砼灌注记录》,真实反映灌注桩情况在监理日记薄上。
(7)桩头凿除的监理:待桩基砼达到设计要求强度时,可叫承包人凿除多余的桩头,以便进行桩的检测和下一道工序。
(8)桩的检测:成桩后,整理好有关资料,通知业主与有关检测单位逐一进行桩的无破损质量检验,拟采用超声波法,以便确定桩的完好性。
(9)泥浆的处理:陆上桩施工时,在现场设置和桩机数量一样的泥浆池,保证钻孔及砼浇筑过程中溢出的泥浆引流至沉淀池内,防止污染环境,待泥浆沉淀后再将其运至指定的弃土场。
四、墩柱、盖梁台帽施工的监理1、钢筋制作和绑扎的监理:对于新进场的每一批钢筋,首先抽样通知试验室做钢筋试验,合格后方可投入使用,不合格的钢筋坚决要清除场外,合格钢筋使用前要清除表面的油渍,漆皮铁锈等,调直成盘和弯曲的钢筋,严格要求承包人按照设计图纸和规范下料加工。
钢筋的焊接采用双面焊,焊接长度大于501,两根钢筋搭接焊时轴线必须成为一条直线,焊完后要清除表面焊渣。
按设计图所示位置准确地安装绑扎,钢筋所有的交叉点均用 1.6mm直径的扎丝绑扎,严格控制质量,均应符合规范要求方批准承包人进入下一道工序施工。
2、立模板的监理模板采用定型模板,对于墩柱,根据图纸尺寸拼装模板节数吊车吊装,钢丝绳斜拉校正、稳固;安装盖梁(台帽)模板时,底模用满堂支架支撑(支架安装在有足够承载力的地基上,能够抵抗在施工过程中可能发生的偶然冲撞或振动,保证浇注砼后不发生超过图纸规定的允许沉降值),侧模外用直径5cm钢管横竖交叉加固(其间距保持在0.3〜0.8米),同时用钢丝绳斜拉稳固,内用内拉杆拉紧,木支撑顶撑,严格控制质量均符合规范要求,经监理工程师验收签认后可进行下一道工序施工。
3、砼浇筑的监理每批水泥必须做试验,合格后方可使用,碎石要进行筛分试验,由试验室提供施工配合比,砼在项目部拌合站拌合,严格按照规范要求施工,随时抽检坍落度,并随机取样制做试件。
运输车运输砼,吊车配合浇筑,砼施工分层厚度控制在30cm内,插入式振捣器振捣(振捣棒与侧模保持10cm距离)。
浇筑时我们监理要旁站要求承包人控制构件顶标高,使其误差不超过规范要求。
4、拆模板的监理根据《规范》要求,非承重的垂直模板应在砼强度保证表面光洁度和不掉角棱的情况下拆除。
承重结构应按设计及规范要求的期限拆除模板。
5、养生监理:每个部位的砼浇筑完成过12个小时后,我们监理工程师立即推促承包人做好覆盖草帘洒水养护,养护时间不少于7 天。
五、预应力连续板梁施工的监理由于本工程上部结构均采用预应力钢筋砼连续板梁C50砼现浇。
1、首先检查承包人的准备工作确实已到位了。
2、重点检查连续板梁的支架布置符合规范要求,并验算立杆承载力满足要求。
3、并对地基承载力进行验算符合满足承载力的要求。
同时也应按设计充分考虑连续板梁的纵横坡度,支架宽度应留有不少于1米的操作平台;而支架搭设竖杆要求每根竖直,立杆的接缝应错开。
立竖杆后及时加纵、横向平面钢管固定,确保满堂支架具有足够的强度、刚度、稳定性。
4、预拱度的设置在支架上浇筑连续板梁时,在施工中和卸架后,上部结构要发生一定的下沉和挠度,为保证上部构造在卸架后能达到设计要求的外形,在支架、模板施工时设置合适的预拱度。
预拱度值各跨中为4cm,其余部分按二次抛物线进行分布。
5、支座安装①支座的成品外观质量检验必须符合公路桥梁式橡胶支座之规定。
安装前,先检查产品的技术指标、规格尺寸是否符合图纸要求。
②在盖梁顶进行测量放样,准确定出支座中心位置,并符合其高程。
