万科金域华府二期工程施工组织设计
佛山万科金御华府二期工程.塔吊基础开挖方案
目录一、工程概况及地质资料二、土方开挖施工准备三、基槽开挖方法四、安全施工管理措施五、文明施工管理措施六、环境保护措施七、附件一 (10)八、附件二 (11)塔吊基础开挖方案一、工程概况及地质资料(一)工程概况佛山万科金御华府二期工程位于佛山市南海区桂城,由深圳大学建筑设计研究有限公司设计。
建筑面积为17万平方米,2#、3#、6#、7#为31层高层,B1~B6、C1~C4、D1~D5为四层联排别墅。
为保证垂直运输共计划安装六台QTZ80A自升塔式起重机,2#、3#、B1~B6、C1~C4、D1~D5楼各设一台,6#、7#楼共用一台。
(二)工程地质及水文地质条件场地地处佛山市南海区桂城桂平路与平一路交汇处,地貌单元属于泥地及珠江三角洲冲洪积平原,经耕植土回填整平,地形已较平坦,大部分区域地面高程约1.3~1.7米。
1、地层概况据钻孔揭露分析,场地内的岩土层按成因可分为第四系填土层、冲积土层、残积土层及石炭系基岩,现从上至下分述如下:①填土层为耕植土,全场均有分;深灰色,成份为粘性土,软塑,含植物根茎,层厚0.5~0.90米,平均厚度1.10米,层顶埋深约0.4~2.4米。
垂直渗透系数1.41×10-7cm/s,水平渗透系数2.18×10-7cm/s。
②冲积土层由上至下按不同土性可分为7个亚层,现分述如下:②-1淤泥:深灰色,流塑,含有腐殖质,局部为粉质粘土。
少部分钻孔可见,层顶埋深为0.0~1.0米;层厚0.5~3.3米,平均厚度为1.8米。
垂直渗透系数6.41×10-7~8.27×10-7cm/s,水平渗透系数8.22×10-7~9.15×10-7cm/s。
②-2粉细砂:灰色,饱和,松散,局部稍密,石英质,含有淤泥质土,土质不均匀,局部为淤泥质或中砂。
大部分钻孔可见,层顶埋深为0.4~3.8米;层厚1.2~8.0米,平均厚度为3.5米。
金域华府二期预算编制说明
武汉万科金域华府项目二期总包工程预算编制说明一、工程概况1.工程名称:武汉市万科金域华府项目二期总包工程2.建设单位:武汉国浩置业有限公司3.建设地点:武昌区才茂街4.结构形式:框架剪力墙结构5.建筑规模:建筑面积80129m2二、编制依据1.本预算依据武汉正华建筑设计有限公司设计的《武汉市万科金域华府地下室》、《武汉市万科金域华府2号楼》、《武汉市万科金域华府3号楼》全套施工蓝图计算,地下室图纸版号:结构、建筑2009年08月版(结构、建筑修2009.11月版);地上部分2#、3#结构2009.08月版;建筑:2009年12月版。
2.本预算依据武汉市万科金域华府项目二、三期总包工程施工合同及总包施工合同补充协议内容编制。
3.本预算建筑、装饰装修工程依据合同清单及《湖北省建筑工程消耗量定额及统一基价表2003》、《湖北省装饰装修工程消耗量定额及统一基价表2003》及相关补充定额、鄂建【2003】43号文,取费按《湖北省建筑安装工程费用定额》鄂建【2003】44号文,(人工费按鄂建【2006】172号文取费)调差,缺项部分套用相似或相近定额项目编制。
4.合同有相似或相近清项目单价:新项目单价=2003湖北省定额套价(材料价格执行2009年2月《武汉建设工程价格信息》、取利润+管理费按照合同清单相应项目反算记取费点)执行合同定额取费计价依据(结构部分)。
三、土建及装饰工程编制说明1、本工程土方甲方分包,其中人工清底及人工挖基础梁未计入本次预算中。
2、本工程钢筋工程量根据定额规定计算,混凝土水平构件(含板、梁等)的水平钢筋,不计算搭接,直径≥Φ22的钢筋自然连接(≥9米的连接)按直螺纹连接计算;混凝土竖向构件(含柱、墙等)的竖向钢筋,直径≥14mm 的钢筋连接按电渣压力焊,直径<14mm的钢筋连接按绑扎连接计算。
3、本工程厨房卫生间墙角下砼导墙、窗台压顶、已按照万科砌体规范第三版计入,阳台栏板压顶、屋面女儿墙压顶,结算时按照现场布置图据实结算。
万科城二期B区17#、19#栋铝模施工方案DOC

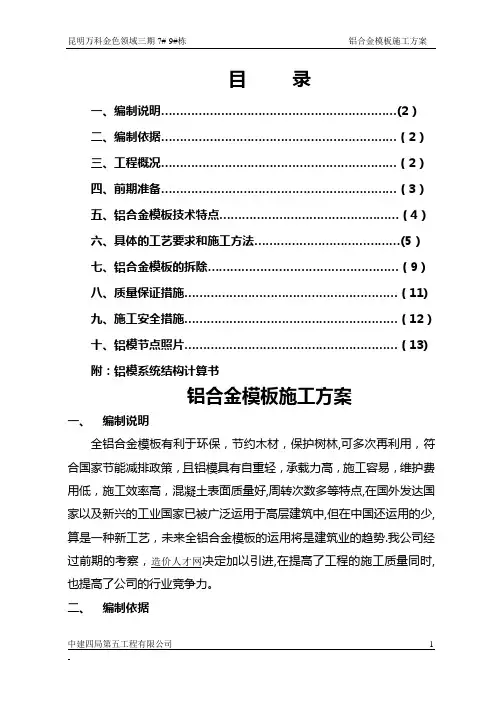

目录一、编制说明 (2)二、编制依据 (2)三、工程概况 (2)四、前期准备 (3)五、铝合金模板技术特点 (4)六、具体的工艺要求和施工方法 (5)七、铝合金模板的拆除 (9)八、质量保证措施 (11)九、施工安全措施 (12)十、铝模节点照片 (13)附:铝模系统结构计算书铝合金模板施工方案一、编制说明全铝合金模板有利于环保,节约木材,保护树林,可多次再利用,符合国家节能减排政策,且铝模具有自重轻,承载力高,施工容易,维护费用低,施工效率高,混凝土表面质量好,周转次数多等特点,在国外发达国家以及新兴的工业国家已被广泛运用于高层建筑中,但在中国还运用的少,算是一种新工艺,未来全铝合金模板的运用将是建筑业的趋势.我公司经过前期的考察,造价人才网决定加以引进,在提高了工程的施工质量同时,也提高了公司的行业竞争力。
二、编制依据业主提供的万科金色领域三期施工图纸万科金色领域三期《施工组织设计》《建筑结构荷载规范》GB 50009-2001《混凝土结构设计规范》GB 50010—2002《混凝土结构工程施工质量验收规范》GB 50204—2002《建筑工程施工质量验收统一标准》GB 50300-2001《组合铝模板技术规范》JGJ 214-89《建筑施工高处作业安全技术规范》JGJ 80—91《建筑施工安全检查标准》(JGJ59-99)万科集团《质量标准及实测实量方法》三、工程概况工程名称:万科金色领域三区工程地址:昆明市西山区团山后所建设单位:万科股份有限公司设计单位:监理单位:云南国开监理有限公司施工单位:中建四局万科金色领域三期位于昆明市西山区团山后所,由7#-9#楼三栋高层及一层地下车库组成,项目总建筑面积110200。
06m2,其中地上34层,首层为架空层,层高5。
6m。
2~34层为标准层,层高2.8m。
建筑面积89799。
48㎡.建筑总高度99.35m.地下车库为地下1层,层高3。
6m.建筑面积20400。
万科项目施工组织设计
万科项目施工组织设计施工组织设计一、编制依据及说明1.1.编制依据1、业主及招标代理机构提供的曲江传奇二期32#—37#楼、商业及地下车库建安工程《招标文件》及其《工程量清单》。
2、踏勘工程现场,招标澄清会有关纪要及施工图纸。
3、国家及西安市发布的法律、法规。
4、现行的施工质量验收规范本工程施工将主要使用的规范规程:《地基与基础工程施工及验收规范》(GBJ202-83)《混凝土结构工程施工及验收规范》(GB50204-92)《砌体工程施工及验收规范》(GBJ50203-98)《建筑地面施工及验收规范》(GB50209-95)《屋面工程技术规范》(GBJ50207-94)《建筑装饰工程施工及验收规范》(JGJ73-91)《建筑工程质量检验评定标准》(GBJ301-88)《建筑施工高处作业安全技术规范》(JGJ80-91)《建筑机械使用安全技术规程》 (JGJ33-86)《建筑现场临时用电安全技术规范》 (JGJ46-05)《钢筋焊接及验收规程》 (JGJ18-96)《采暖与卫生工程施工及验收规范》 (GBJ242-82)《电器安装工程母线装置施工及验收规范》 (GBJ149-90)《电器装置安装工程电气照明装置施工及验收规范》 (GB50259-96)《电器装置安装工程母线装置施工及验收规范》 (JBJ149-90)1.2、编制说明本工程位于曲江新区芙蓉东路与曲江池中路交界处,施工场地狭小、工期紧迫。
为了对工程质量进行严格把关,我们制定了一系列质量保证体系及计划措施。
组织了一支在施工管理上有丰富经验的施工管理班子及施工队伍,并制定了一系列管理模式,确保工程质量目标的实现。
加强对周围建筑物及环境的保护,按西安市标准化工地和文明工地要求进行施工、管理;高效、优质的完成本项工程。
本施工组织设计主要反映本工程的基本施工构想与方法,并根据我公司以往在多层住宅小区施工的成熟经验编写而成。
二、工程概况、特点2.1、概况本工程施工场地位于闵行区田园路颛兴路交叉口。
金域二期防水工程专项施工方案 精品
目录第一章工程概况 (2)1.1工程概述 (2)1.2结构形式 (2)第二章编制依据 (3)第三章施工准备 (3)3.1现场管理机构 (3)3.2工程技术准备 (4)第四章地下室防水工程概况 (4)4.1地下室防水 (5)4.2屋面及其他部位防水 (5)4.3地下室底板防水 (6)4.4地下室外墙防水 (8)4.5地下室顶板防水 (9)4.6地下室角点做法 (12)4.7地下室后浇带防水 (16)4.8其他防水做法 (20)第五章防水施工工艺 (25)5.1材料及配件要求 (25)5.2工程验收标准 (34)第六章组织措施 (35)6.1确保工程质量的组织措施 (35)6.2确保安全生产的技术组织措施 (35)6.3确保文明施工的技术组织措施 (37)6.4确保工期的技术组织措施 (38)6.5防台风措施 (38)第一章工程概况1.1工程概述金域缇香花园二期工程位于深圳市龙岗区坪山街道。
工地现场东临行政九路,南临行政二路,西临龙坪路(规划中,尚未施工),北临行政一路。
建筑用地沿行政一路方向长约291.7m,沿行政九路方向长约189.15m。
建设单位:深圳市万科城市风景房地产开发有限公司投资兴建,设计单位:深圳市博万建筑设计事务所;监理单位:深圳市中海监理有限公司;施工单位:深圳市广胜达建筑工程有限公司;本工程总建筑面积:190697.92㎡;地上总建筑面积:145157.69㎡;地下总建筑面积:45540.23㎡;其中地下室负二层建筑面积为17642.81㎡,平时为地下汽车库,战时为二等人员掩蔽所,物资库及一个五级区域电站,地下室负一建筑面积为27898.42㎡;架空层,用作地下停车场和商铺,用作绿化和管理用房等。
人防等级(五级、六级),人防面积: 11379.49m²。
地下室为上大下小。
地面以上设置9栋高层商住楼。
1.2结构形式本方案的主要内容为金域缇香花园二期工程地下室施工方案,从结构方面,本工程住宅主体结构为剪力墙,幼儿园为框架结构,承台及底板底标高-11.00m~-8.90m,本工程的±0.000标高相当于黄海高程51.25m。

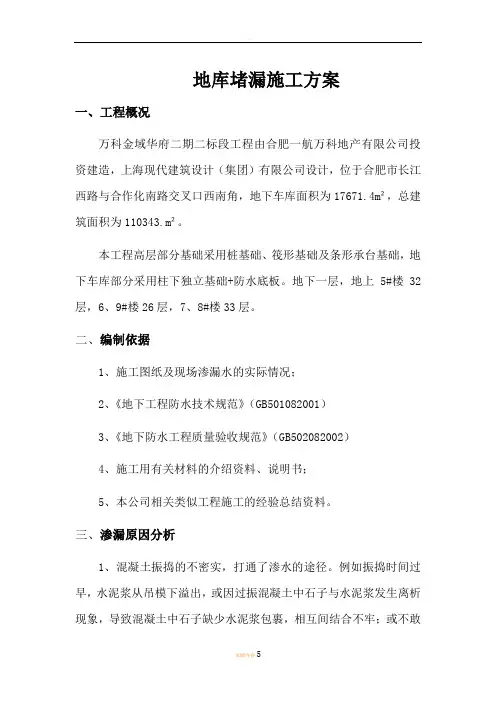

地库堵漏施工方案
地库堵漏施工方案一、工程概况万科金域华府二期二标段工程由合肥一航万科地产有限公司投资建造,上海现代建筑设计(集团)有限公司设计,位于合肥市长江西路与合作化南路交叉口西南角,地下车库面积为17671.4m²,总建筑面积为110343.m²。
本工程高层部分基础采用桩基础、筏形基础及条形承台基础,地下车库部分采用柱下独立基础+防水底板。
地下一层,地上5#楼32层,6、9#楼26层,7、8#楼33层。
二、编制依据1、施工图纸及现场渗漏水的实际情况;2、《地下工程防水技术规范》(GB501082001)3、《地下防水工程质量验收规范》(GB502082002)4、施工用有关材料的介绍资料、说明书;5、本公司相关类似工程施工的经验总结资料。
三、渗漏原因分析1、混凝土振捣的不密实,打通了渗水的途径。
例如振捣时间过早,水泥浆从吊模下溢出,或因过振混凝土中石子与水泥浆发生离析现象,导致混凝土中石子缺少水泥浆包裹,相互间结合不牢;或不敢振捣,导致混凝土振捣不密实。
2、振捣棒未插入梁底板,导至板与梁结合不实。
3、浇筑间歇时间过长,导至板与梁间出现冷缝。
4、浇筑前模板内木块、蛇皮袋等杂物未清理干净,形成夹渣。
5、由于梁钢筋较密,容易出现少振、漏振现象。
为避免再次出现渗漏现象,在以后施工过程中应注意以上原因分析,杜绝以上情况的再次出现。
四、工艺流程清理基层→标注渗漏部位→倾斜一定角度打灌浆孔→安装灌浆嘴头→高压灌浆堵漏→拆除灌浆嘴头→清理→滚涂渗透结晶防水材料,提高裂缝两侧混凝土的密实度→检查验收。
五、施工工艺施工前应组织有关技术人员认真熟悉现场情况,领会具体施工工艺要求,做好现场勘测并按要求定位放线。
1、清理基层、标注渗漏部位将基层表面的垃圾铲除清扫干净,并用清水冲洗干净擦干后,仔细检查板开裂部位,并对板渗漏部位做好标注。
2、打孔、安装灌浆嘴头用清水将打凿好的渗漏水缝、渗漏水点清洗干净;埋设灌浆嘴头,灌浆嘴头埋设在渗漏水较大或裂缝较宽的部位,灌浆嘴头间距一般为30—50cm,渗漏水点注浆针埋设在渗漏水部位;3、高压灌浆堵漏、拆除灌浆嘴头在灌浆嘴头处套1根约12cm长、10mm宽的高压胶管,用铁丝把高压胶管扎紧;用灌浆泵把化学浆从灌浆嘴头处灌入,灌浆压力需缓慢增加,当灌浆压力上升到1~8mpa后,在没有加压的前提下,若灌浆泵的压力表指示针在2~3min内基本不下滑,即可停止该针灌浆,移至下一灌浆嘴头续灌。
二期砌体方案
砌体专项施工方案工程名称:金御华府二期工程工程地点:佛山市南海区桂城桂平路南侧施工单位:中天建设集团有限公司第七建设公司编制单位:中天七建金御华府第二项目部编制人:编制日期:年月日审批负责人:审批日期:年月日目录一、工程概况 (3)二、编制依据 (3)三、作业条件 (3)四、施工准备 (4)(一)主要机具 (4)(二)预制件 (4)(三)墙根部砼反坎的浇捣 (4)五、材料准备及控制 (4)(一)加气砼砌块及其堆放要求 (4)(二)砌筑砂浆及其原材要求 (5)1、砂浆的要求 (5)2、CL干法施工Mb专用砂浆的调配与应用 (5)3、调配专用砂浆的操作要点 (5)4、砂的要求 (6)5、水泥 (7)6、CL干法施工Mb专用砂浆添加剂 (7)六、施工工艺 (7)(一)砌筑工艺流程 (7)(二)砌筑施工技术要领 (10)(三)砌体干法施工操作要点 (17)七、质量控制措施 (18)(一)材料质量检验控制 (18)(二)构造措施 (19)(三)砌筑墙体施工过程中的质量控制方法与要求 (20)(四)砌块墙体工程质量的原位检测方法与要求 (22)八、成品保护措施 (23)九、文明施工措施 (23)十、安全环保措施 (24)一、工程概况佛山万科金御华府二期工程是由佛山万科置业有限公司投资兴建,由深圳大学建筑设计研究院设计,深圳中行建设监理有限公司监理,中天建设集团有限公司第七建设公司承建。
本工程位于佛山市南海区桂城桂平路南侧,总建筑面积约17万m2,共计19栋建筑,其中2#、3#、6#、7#楼为地下一层,地上31层高层,B1~B6、C1~C4、D1~D5为地下一层,地上3~4层连排。
砌筑材料是混合型加气砼砌块,砌筑工程量约2.3万立方米。
为保证本工程正常、顺利施工,特编制本施工方案。
二、编制依据1、本工程的建筑施工图、结构施工图;2、《工程建设标准强制性条文》2002年版;3、《建筑工程施工质量验收统一标准》(GB50300-2001);4、《建筑装饰装修工程施工及验收规范》(GB50210-2001);5、《住宅装饰装修工程施工规范》(GB50327-2001);6、《砌体工程施工质量验收规范》(GB/T50203-2002);7、《蒸压加气混凝土砌块》(GB/t11968-1997);8、《放射性标准》(GB6566-2001);9、《非承重混凝土小型砌块砌体工程技术规程》(DBJ/T15-18-97);10、《加气混凝土性能试验方法》(GB/T 11969~11975-1997);11、《蒸压加气混凝土用砌筑砂浆与抹面砂浆》(JC890-2001);12、广东省及佛山市相关建设文件;13、本工程的《施工总承包合同》;14、本工程的《施工组织设计》。
万科城2.2、2.3标段施工组织设计
一、编制说明长安万科城2.3标段工程18#、19#、21#、会所、地下车库组成,2.2标段由22#、23#、24#、26#、27#、28#、30#、31#楼及四期地下车库组成。
目前19#、21#楼,正在进行地下室结构的施工,18#楼桩基已移交我司,即将进行基础垫层的施工,24#、28#楼基础筏板垫层施工完毕。
为达到本工程各分部分项工程高质量、高要求的标准,针对2.3、2.2标段工程施工过程中所涉及到的地下室结构施工、主体结构施工、装饰装修施工、屋面工程施工、电气安装、给排水工程、空调采暖、保温节能工程等施工内容将采取的施工工艺和技术措施,特编制本方案以便指导各阶段现场作业。
二、编制依据2.1本工程施工图纸2.2 《施工总承包合同》2.3万科企业《安全健康及环保现场管理标准》2.4万科企业《产品质量实测操作指引》2.5万科企业《现场施工水电及安全文明管理要求》2.6现行国家、行业及地方施工技术规范及有关规定(包括但不限于);2.7现行主要政府法规与当地标准。
2.8我公司QG/SHQJ ZLSC01-2005C版质量手册、QG/SHQJ OHS-ESC01-2005C版职业健康安全与环境手册及《程序文件汇编》2005C版。
三、工程概况3.1 工程名称万科城2.3、2.2标段工程3.2 工程地址陕西省西安市长安大学城对面,北临代征路,西临规划二路,东临规划三路,南临韦郭路3.3 工程性质3.4各单体简况2.3标段工程各单体简况2.2标段工程各单体简况四、工程目标4.1工程质量目标依据合同文件要求,按国家质量标准和陕西省有关质量规定进行施工,严格按照陕西省建设工程竣工验收备案制实行,确保本工程质量达到一次验收合格,争创“长安杯”。
4.2职业健康安全目标安全生产以现行考核指标为依据,达标率为100%,杜绝重大恶性事故发生,确保无重大伤亡安全事故,无重大设备事故、管线事故,确保周围交通畅通,确保达到陕西省文明工地标准。
金域华府二期质量通病防治措施
一、工程概况_________________________________________________ 1二、质量通病防治体系概况_____________________________________ 1三、质量通病防治措施_________________________________________ 23.1主体结构工程 ________________________________________________ 23.1.1模板工程 ________________________________________________________ 23.1.2钢筋工程 ________________________________________________________ 43.1.3混凝土工程 ______________________________________________________ 63.1.4砌体工程 ________________________________________________________ 7 3.2装饰装修工程 ________________________________________________ 73.2.1抹灰工程 ________________________________________________________ 73.2.2门窗工程 ________________________________________________________ 83.2.3防水工程 _______________________________________________________ 113.2.4给排水工程 _____________________________________________________ 123.2.5电气工程 _______________________________________________________ 13一、工程概况设计单位:中建国际(深圳)设计顾问有限公司建设单位:东莞市新通实业投资有限公司监理单位: 东莞市恒信建设工程咨询有限公司勘察单位: 韶关地质工程勘察院施工单位:中建三局第一建设工程有限责任公司工程地址:东莞市南城新基工业区科技大道与新基大道交汇处万科金域华府二期一区工程是由东莞市新通实业投资有限公司开发建设的包含住宅和商业等功能的居住小区,总建筑面积82329.10㎡,其中地上建筑面积72579.26㎡,地下建筑面积9749.84㎡。
万科金域华府二期工程施工组织设计
第一章编制说明一、总说明本施工组织设计是我公司承建该项目施工的全局性指导文件,是指导施工全过程各项施工活动的技术、经济、组织、协调和控制的综合性文件,是我公司做好人力、物力综合平衡调配,力争全年均衡施工的依据,也是统筹全局、集中力量打歼灭战、组织工程协作、合理安排施工顺序、组织平衡立体交叉作业、分期分批配套组织施工,确保工程质量,实现安全文明施工,按期将本工程交付使用的依据。
万科金域华府二期工程包括: 2号楼、3号楼、4号楼及地下室。
二、编制依据1、万科金域华府二期工程施工图;2、《万科金域华府二期工程施工合同》;3、《万科金域华府二期工程2、3、4号楼岩土工程勘察报告书》;4、现行国家及湖北省的有关规范、规程与标准(详见第3页清单);5、湖北省及武汉市现行的安全生产、文明施工规定;6、国家、中南地区通行标准图集;7、中博建设集团有限公司质量手册与程序文件等;8、我公司在类似工程的施工中积累的经验;三、本施工组织设计编制的基本原则1、认真贯彻国家对工程建设的各项方针和政策,严格执行工程建设程序。
2、遵循建筑施工工艺及其技术规律,坚持合理的施工程序和顺序。
3、采用流水施工方法、工程网络计划技术和其他先进管理方法,组织有节奏、均衡和连续施工。
4、科学地安排冬期和雨季施工项目,保证全年施工的均衡性和连续性。
5、充分利用我公司现有的施工机械和设备,扩大机械施工范围,提高施工机械化使用率,不断改善劳动条件,提高劳动生产效率。
6、尽量利用先进的施工技术,科学地制定专项施工方案。
严格控制施工质量,确保安全施工,努力缩短工期,不断降低工程成本。
7、科学地规划施工平面图,减少施工用地,保护环境;合理储备建设物资,减少物资运输量。
主要现行施工规范、规程与标准第二章工程概况与特征一、工程性质万科金域华府二期工程是由武汉国浩置业有限公司开发建设的一个高档住宅小区,总建筑面积79465.5㎡,其中住宅63147.12㎡,另架空层751.5㎡,地下室15566.88㎡。
万科安全生产、文明施工专项方案(精)
泉州万科城二期总包工程(16~20#楼及地下室、商业区A1~A8、B1~B10安全文明施工方案编制人:审核人:审批人:南京建工集团有限公司2014年7月25日目录概述1一、参建单位: (1)(一二、工程概况. (1)1、设计概:. (1)况.2、现场概况:. (1)3、作业概况. (2)三、编制依据及平面布置. (2)(一编制依据. (2)(二平面图布置及防护. ..................................................................................................... 2三、安全文明施工管理. .. (3)1、项目安全管理架构图. (3)2、质量及安全控制程序. (4)3、安全文明措施费用计划. ................................................................................................... 4第一部分安全施工第一章安全管理. ......................................................................................................................... 5第一节安全指导思想及目标. (5)第二节安全组织管理. ......................................................................................................... 5第三节施工现场的安全要求. .............................................................................................6第四节安全技术管检全安第二章. ......................................................................................................... 8理.查. ................................................................................................................. 10第一节安全检查的目的. ................................................................................................... 10第二节安全检查的内容、形式和方法. (10)第三节安全检查评分标准. ............................................................................................... 13第三章安全事故管理. ............................................................................................................... 14第一节伤亡事故的统计. ................................................................................................... 14第二节伤亡事故处理程序. (14)第四章主要分部工程安全措施. ...............................................................................................18第一节土方工程. ............................................................................................................... 18 (一第二节钢筋工程. ............................................................................................... 18第三节模板工程. (19)第四节砼工程. (21)第五节砌筑工程. ............................................................................................................... 22第六节屋面工程. ...............................................................................................................22第七节门窗工程. ............................................................................................................... 23第八节装饰工程. (23)第九节水、电安装工程. (24)第五章特殊工程安全措施. .......................................................................................................25第一节金属扶手、栏杆工程. ........................................................................................... 25第二节电焊、气割. (25)第三节吊装. ................................................................................................................. 28第六章脚. (30)手架工程安全技术措施一、材质及其使用的安全技术措施. (30)二、脚手架搭设的安全技术措施. (30)三、脚手架上施工作业的安全技术措施. (31)四、脚手架拆除的安全技术措施. ....................................................................................... 31第七章大型设备的安拆及使用. (32)一、塔吊的安装作业要点:. (32)二、塔吊使用要求:. (32)三、塔吊的拆除作业要点:. ............................................................................................... 33第八章施工用电安全措施. ......................................................................................................... 33一、安全用电技术措施. ....................................................................................................... 33第九章安全施工保证措施. .......................................................................................................37一、建立安全生产管理体系. (37)二、制定安全生产管理措. (38)施三、制定施工安全技术措施. (38)四、施工用电安全措施. ....................................................................................................... 39第十章季节性施工安全措施. ................................................................................................... 39第一节雨季施工安全措施. (39)第二节夏季施工安全措施. ............................................................................................... 40第三节防台风安全措施. ...................................................................................................40第四节夜间施工安全措施. ............................................................................................. 41第十一章现场消防措施. .. (41)第二部分安全文明生产43第一章施工准备. ....................................................................................................................... 43第二章文明施工管理目标. (43)第三章文明施工措施. ....................................................................................................... 43第四章文明施工管理规定. ....................................................................................................... 48第五章违反文明施工处罚条例. ............................................................................................... 49第六章食堂卫生管理制度. ....................................................................................................... 50第七章工程现场保安、门卫管理规定. (50)概述一、参建单位:包工程总B1~B10、A1~A8号楼及地下室、(16~20#泉州万科城二期:工程名称.工程地点:福建省泉州市丰泽区北峰工业区江滨北路建设单位:泉州万科北峰房地产有限公司设计单位:深圳市天华建筑设计有限公司地勘单位:福建岩土工程勘察研究院监理单位:厦门高诚信建设监理有限公司施工单位:南京建工集团有限公司(一二、工程概况1、设计概况:总建筑面积213930.73平方米。
万科金色家园二期施工项目组织设计
万科金色家园二期施工项目组织设计施工组织设计目录第一章、编制说明第一节、指导思想第二节、施工组织设计理念第三节、编制依据第二章、工程概况第一节、工程概述第二节、施工范围第三节、施工重点、难点部位及解决方案第三章、施工总体部署第一节、施工准备计划第二节、现场施工部署及技术交底第三节、现场施工平面布置第四章、工程管理目标及实现措施第一节、工程管理目标第二节、实现管理目标采取的措施第五章、项目人员配置及调配计划第一节、项目组织结构的建立第二节、项目组织结构岗位责任制第三节、项目组织结构的高效运作第七章、质量保证措施和创优计划第一节、质量要求及质量保证措施第二节、质量通病及防治措施第三节、创优计划第八章、施工技术方案1.实木地板工程2.地面石材铺贴3.饰面板工程4.卫生间地面及墙面防水工程5. 轻钢龙骨石膏板吊顶6.五金件安装工程7.乳胶漆工程8. 成品门窗、扇安装工程9. 墙面玻化砖干挂10. 内墙面砖11. 玻璃隔断12. 卫生间隔断13. 不锈钢踢脚安装工艺14. 墙纸粘贴工程15. 木制品、综合材料工程16. 窗帘盒工程17.给排水施工方案18. 电气安装工程19. 内保温板上贴大理石方案20. 软包工程第九章、对配合服从总包管理的认识协调方案第十章、施工安全防护方案第十一章、现场文明施工措施和方案第十二章、劳动力、机械、材料计划第一节、劳动力配置计划第二节、机具设备配置计划第三节、主要材料进场计划安排及措施第十三章、降低成本措施第十四章、成品保护及保修第十五章、售后服务工作及工程回访第十六章、精装修的二次深化设计附图:苏州金色家园15#\16#室内及公共部位装修工程进度计划第一章、编制说明第一节、指导思想:我公司愿以最好的管理水平,优良的工程质量,最短的工期指标,科学的工作组织原则作为本工程的组织施工指南。
第二节、施工组织设计理念:本施工组织设计在施工组织、施工管理、劳动力组织、材料设备供应、施工工艺、进度计划、质量安全措施等方面做了详细而周全的设计规划,使本工程在装饰施工的全过程中,各个环节始终处于受控状态,确保本工程达到高质量、高水平,使业主称心满意,使工程管理更加合理而有效。
万科地产工程管理施工组织设计方案
万科城市花园工程管理组织设计方案第一版大连万科房地产开发有限公司城市花园项目管理部目录1、........................................................................................ 项目概况 31.1项目简介 (3)1.2主要合作单位 (4)2、项目部门建设管理 (4)2.1项目管理部主要职责 (4)2.2项目管理部管理架构 (5)2. 3项目管理部主要岗位职责 (5)3、项目前期协调与管理............................................................. 错误!未定义书签。
3.1设计部协调................................................................ 错误!未定义书签。
3.2营销协调.................................................................. 错误!未定义书签。
3.3项目发展协调.............................................................. 错误!未定义书签。
3.4成本协调.................................................................. 错误!未定义书签。
4、项目计划管理................................................................... 错误!未定义书签。
4.1标段的划分及基本要求........................................................... 错误!未定义书签。
4.2总包的平面分区及进场顺序....................................................... 错误!未定义书签。
金域华府二期工程施工组织设计
金域华府(二期)工程施工组织设计第一章编制说明一、总说明本施工组织设计是我公司承建该项目施工的全局性指导文件,是指导施工全过程各项施工活动的技术、经济、组织、协调和控制的综合性文件,是我公司做好人力、物力综合平衡调配,力争全年均衡施工的依据,也是统筹全局、集中力量打歼灭战、组织工程协作、合理安排施工顺序、组织平衡立体交叉作业、分期分批配套组织施工,确保工程质量,实现安全文明施工,按期将本工程交付使用的依据。
万科金域华府二期工程包括: 2号楼、3号楼、4号楼及地下室。
二、编制依据1、万科金域华府二期工程施工图;2、《万科金域华府二期工程施工合同》;3、《万科金域华府二期工程2、3、4号楼岩土工程勘察报告书》;4、现行国家及湖北省的有关规范、规程与标准(详见第3页清单);5、湖北省及武汉市现行的安全生产、文明施工规定;6、国家、中南地区通行标准图集;7、中博建设集团有限公司质量手册与程序文件等;8、我公司在类似工程的施工中积累的经验;三、本施工组织设计编制的基本原则1、认真贯彻国家对工程建设的各项方针和政策,严格执行工程建设程序。
2、遵循建筑施工工艺及其技术规律,坚持合理的施工程序和顺序。
3、采用流水施工方法、工程网络计划技术和其他先进管理方法,组织有节奏、均衡和连续施工。
4、科学地安排冬期和雨季施工项目,保证全年施工的均衡性和连续性。
5、充分利用我公司现有的施工机械和设备,扩大机械施工范围,提高施工机械化使用率,不断改善劳动条件,提高劳动生产效率。
6、尽量利用先进的施工技术,科学地制定专项施工方案。
严格控制施工质量,确保安全施工,努力缩短工期,不断降低工程成本。
7、科学地规划施工平面图,减少施工用地,保护环境;合理储备建设物资,减少物资运输量。
主要现行施工规范、规程与标准第二章工程概况与特征一、工程性质万科金域华府二期工程是由武汉国浩置业有限公司开发建设的一个高档住宅小区,总建筑面积79465.5㎡,其中住宅63147.12㎡,另架空层751.5㎡,地下室15566.88㎡。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章编制说明一、总说明本施工组织设计是我公司承建该项目施工的全局性指导文件,是指导施工全过程各项施工活动的技术、经济、组织、协调和控制的综合性文件,是我公司做好人力、物力综合平衡调配,力争全年均衡施工的依据,也是统筹全局、集中力量打歼灭战、组织工程协作、合理安排施工顺序、组织平衡立体交叉作业、分期分批配套组织施工,确保工程质量,实现安全文明施工,按期将本工程交付使用的依据。
万科金域华府二期工程包括: 2号楼、3号楼、4号楼及地下室。
二、编制依据1、万科金域华府二期工程施工图;2、《万科金域华府二期工程施工合同》;3、《万科金域华府二期工程2、3、4号楼岩土工程勘察报告书》;4、现行国家及湖北省的有关规范、规程与标准(详见第3页清单);5、湖北省及武汉市现行的安全生产、文明施工规定;6、国家、中南地区通行标准图集;7、中博建设集团有限公司质量手册与程序文件等;8、我公司在类似工程的施工中积累的经验;三、本施工组织设计编制的基本原则1、认真贯彻国家对工程建设的各项方针和政策,严格执行工程建设程序。
2、遵循建筑施工工艺及其技术规律,坚持合理的施工程序和顺序。
3、采用流水施工方法、工程网络计划技术和其他先进管理方法,组织有节奏、均衡和连续施工。
4、科学地安排冬期和雨季施工项目,保证全年施工的均衡性和连续性。
5、充分利用我公司现有的施工机械和设备,扩大机械施工范围,提高施工机械化使用率,不断改善劳动条件,提高劳动生产效率。
6、尽量利用先进的施工技术,科学地制定专项施工方案。
严格控制施工质量,确保安全施工,努力缩短工期,不断降低工程成本。
7、科学地规划施工平面图,减少施工用地,保护环境;合理储备建设物资,减少物资运输量。
主要现行施工规范、规程与标准第二章工程概况与特征一、工程性质万科金域华府二期工程是由武汉国浩置业有限公司开发建设的一个高档住宅小区,总建筑面积79465.5㎡,其中住宅63147.12㎡,另架空层751.5㎡,地下室15566.88㎡。
二、建设地点本工程位于武汉市武昌区友谊大道才茂街。
三、设计概况1.万科金域华府二期工程建筑概况如下:建筑概况一览表设计特点如下:本工程屋面防水等级为二级,地下室防水等级为二级。
建筑消防分类为一类商住楼,耐火等级为一级。
2、结构概况本工程结构形式为框架剪力墙结构,结构安全等级为二级,设计使用年限均为50年。
工程所在地抗震设防烈度为6度,3号楼及2号楼的1、2、3单元框架抗震等级为三级,其余单元框架抗震等级为四级,地下室抗震等级为三级,剪力墙的抗震等级均为三级。
3、设计特点:(1)地基与基础工程基础形式为预应力高强砼管桩承台及泥浆护壁钻孔灌注桩承台基础+构造防水底板,其中3号楼5、6单元采用¢800钻孔灌注桩基础,其余均采用¢500、¢400管桩基础。
桩基工程由专业分包施工。
(2)主体工程地下室混凝土强度等级基础垫层采用C15混凝土,其余结构构件的混凝土强度等级见下表:主楼混凝土强度等级(3#楼)主楼混凝土强度等级(2#楼)地下室构件均用掺微膨胀剂HEA-Ⅲ和聚丙烯纤维的砼浇筑。
钢筋:钢筋采用HPB235级钢筋、HRB335级钢筋、HRB400级钢筋、CRB550冷轧带肋钢筋;钢筋连接采用绑扎及焊接。
钢材:Q235B钢板、热轧普通型钢。
砌体:±0.000以下地下室以外的墙体部分采用MU10蒸压灰砂砖,用M7.5水泥砂浆砌筑;砌体施工质量控制等级为B级;±0.000以下室内墙体及±0.000以上内外墙采用加气混凝土砌块,砌块强度等级外墙不低于MU3.5,内墙不低于MU2.5,用M5混合砂浆砌筑。
(3)建筑装饰装修工程外墙装修(详细做法见下表)内墙装修(详细做法见下表)顶棚装修(详细做法见下表)楼地面装修(详细做法见下表)门窗:本工程住宅外玻璃门窗采用断热彩铝中空玻璃(空气层厚度6mm)门窗,(厨房卫生间楼梯间窗采用单层玻璃;所有进户门均为一级防火防盗门,所有管道井门均为丙级防火门,前室门均为乙级防火门。
外墙保温形式为内保温,做法为外墙内侧面满做40厚EPS复合保温板和12厚石膏板保温。
住宅的平屋面均采用55厚挤塑聚苯保温板。
(4)防水工程平屋面防水采用40厚C30UEA补偿收缩细石混凝土和2厚非焦油聚氨酯防水涂膜;地下室采用S6自防水钢筋混凝土和2厚非焦油聚氨酯防水涂膜;卫生间及阳台做1.5厚JS防水涂膜。
四、参建单位建设单位:武汉国浩置业有限公司勘察单位:中冶集团武汉勘察研究院有限公司设计单位:武汉正华建筑设计有限公司监理单位:武汉中建工程监理有限责任公司施工单位:中博建设集团有限公司五、水文地质状况(一)地下水类型拟建场地地下水有上层滞水和承压水两种类型,上层滞水赋存与杂填土及素填土之中,受大气降水的补给,水位深度为0.70~2.00m,相当于标高20.02~21.48m。
承压水主要赋存于砂土互层、粉细沙及卵石层中,水量较大,与长江有密切的水力联系,丰水季节,长江水补给地下水,枯水季节,地下水补给长江,二者是互补关系。
勘察期间,在7#孔中测得承压水水位深度为5.06m相当于标高17.50m。
(二)承压水的分布特征据本次勘察钻孔揭露,上覆粘土、淤泥质粉质粘土(地层代号②、③)为隔水顶板。
粉细沙与淤泥质粉质粘土互层(地层代号④),武汉地区称之为“过渡层”,中部砂卵、石层(地层代号⑤、⑥)为孔隙水含水层,赋存丰富的孔隙承压水,为强透水层。
下伏砂砾岩(地层代号⑦)为隔水底板。
粉细沙与淤泥质粉质粘土互层顶面埋深 5.50~8.50m,标高13.70~16.58m,层厚0.70~5.00m,平均厚度约2.04m,其水平渗透系数大于垂直渗透系数。
粉细砂层顶面埋深10.70~11.40m,标高10.61~11.31m,底部卵石层底埋深56.50~57.80m,标高-35.29~-33.93m,粉细砂及卵石层整体平均厚度为46.01m整个含水层从上到下颗粒由细变粗,其富水性由弱到强。
本次勘察期间为长江枯水期,通过对7#钻井承压水水位观测,承压水水位埋深在地面下4.88m,相当于标高17.50m左右。
承压水压力水头标高高于粉细砂与淤泥质粉质粘土互层标高(14.88m)。
根据武钢办公大楼在洪水期测得承压水头标高为18.60m承压水水位变幅为1.1m。
(三)土层的渗透性根据东南面相距约80m远的武钢新建办公大楼(2005年)工程承压非完整井抽水试验结果:其含水层(地层代号⑤、⑥)渗透系数的综合渗透系数为k=18.5m/d。
从室内渗透试验得出:粘土层(地层代号②)渗透系数k=0.00016m/d,淤泥质粉质粘土(地层代号③)渗透系数k=0.0019m/d.粉细砂和淤泥质粉质粘土互层(地层代号④)为“过渡层”,其渗透系数难以从室内、外渗透试验取得,本报告参考《武汉地区深基坑地下水防治情况综合报告》(苏景中、钱午),确定其渗透系数k=2.5m/d。
(四)地下水的腐蚀性根据我公司提供的与拟建场地相距约800m《武汉钢铁(集团)公司新建办公大楼场地岩土工程勘察报告》(详细勘察阶段)中上部滞水地下水水质简分析结果,其PH值分别为6.7和7.0,侵蚀性CO2为0.0和1.4mg/l,SO42-为85.0和100.0mg/l,HCO3-为523.6和556.3mg/l,CL-均为98.6mg/l,两场地均属于同一个水文地质单元,结合拟建场地周围均为居民区,未发现有污染地下水污染源存在综合判断:拟建场地地下水、土对砼结构及砼结构中钢筋均无腐蚀性,地下水对钢结构具有弱腐蚀。
根据区域水文资料及当地建筑经验,拟建场地内承压水对混凝土结构中的钢筋也无腐蚀性,对钢结构具有弱腐蚀性。
六、气象条件状况武汉市是公认的我国四大“火炉”之一,夏季漫长炎热,冬季寒冷。
本工程雨季施工时间约为二个月,冬期施工至少也有三个月。
气象部门的统计资料表明,本地区夏季最高温度41摄氏度,冬季最低温度-7摄氏度,夏季平均风速2.3m/s,月平均相对湿度60%~70%,日最大降水量160mm,年总降水量1013mm。
七、施工条件根据施工合同及施工补充协议,甲方以工地现状移交乙方施工。
本项目已基本达到三通一平;场内工程桩已由建设方组织施工完毕。
水源、电源已接至现场,场内所有障碍物已全部拆除。
现场为达到“三通一平”。
八、工程特征及施工管理重点本项目主要施工难点可概括为:1、施工期间,场内空间紧凑,致使施工现场比较拥挤,规范化管理难度较大。
由于现场临街,所以对现场安全文明施工管理要求较高。
2、由于采用桩基基础,桩间间距较小。
所以对基坑开挖的精度要求较高,务必要做到开挖时避免因操作机械不当,或者因为积土堆放不合理产生的土压应力对桩身造成破坏,而且人工清基工作量较大,连贯性施工的协调组织要求较高。
4、基础承台属大体积砼,其裂缝控制是基础施工的一大关键,其质量直接影响整个工程的结构安全。
5、主体结构沉降后浇带的处理要求很高,在新旧砼结合部位很容易形成渗漏隐患。
6、本工程的关键部位还有地下室底板、外墙及顶板结构自防水砼施工,梁、柱节点核心区砼质量控制,梁、柱及地下室承台基础钢筋的连接接长,较大跨度、高架支模体系的安全及质量控制,电梯井壁的垂直度控制,屋面防水工程施工等。
工程管理的重点之一是贯彻执行新标准、新规范,对工程质量实行规范化、程序化管理。
参加本工程建设的各级管理人员需认真学习新标准和新规范的相关内容和要求,特别应熟练掌握强制条文,认真贯彻执行,确保工程质量。
重点之二,是围绕集团公司制定的质量目标、工期目标、安全文明施工目标,如何加强管理,落实措施。
施工前,必须针对上述工程重点与难点,关键部位,关键工序以及诸多施工不利因素制定相应的方案和措施,努力实现预期的各项目标。
第三章施工准备一、施工技术准备1、组织技术、施工管理人员认真熟悉所有施工图纸、审查文件及有关技术标准,深入做好图纸会审工作。
2、制定详细的有针对性的专项施工方案,且在施工前报请建设单位和监理单位审批,随后分级向施工员及专业施工队伍做好书面交底工作。
3、按建设单位提供的平面坐标原始点及高程控制点,由项目部专职测量员再次复核闭合。
根据主控制线做好各单位工程施工所需的轴线桩并加以保护。
4、重要分部、分项工程施工前,由项目技术负责人组织召开技术会议,召集项目部技术管理人员认真分析讲解专项施工方案中的重点内容,解决会议上提出的各种疑难问题。
5、确定关键、特殊工序及质量控制点(质量控制点详见附表),制定相应的技术措施及质量保证计划,按质量安全负责制原则落实责任人,确保得以贯彻实施。
6、器具配置具体如下表:经核定,将投入本工程使用的计量、测量、检测、试验用的工具仪表、仪器,均在检测期内使用。
二、施工机械准备1、根据各单位工程的特征及其整体分布情况,结合二期工程总工期要求,考虑施工均衡性的特点,本工程拟投入的大型垂直运输机械有塔吊3台(QTZ80F型),额定重力矩为800kN·m,最大工作幅度为55m),施工电梯4台(双笼,人货两用)。
