6.4隧道工程结构设计隧道是本工程的主要组成部分,根据道路设计推荐方案,XXX1#隧道为分离式隧道和小净距隧道,XXX2#隧道为小净距隧道。

1#隧道位于里程K0+460~K1+380区段(左右线同),全长920m。

隧道设计纵坡为 2.0%,进口高程285.388m,出口高程294.288m,进出口高差8.9m,2#隧道位于里程K2+410~K3+125区段,全长715m。

隧道设计纵坡为2.2%,进口高程301.185m,出口高程316.478m,进出口高差22.23m,左右线隧道轴线线间距为18.5m~26.2m。

6.4.1隧道工程总体设计6.4.1.1设计原则(1)在借鉴国内外类似工程的实践及成功经验的基础上,结合本工程特点,通过认真分析和深入研究,并充分吸取国内外隧道设计和建设的新理念、新材料、新工艺和先进经验及技术。

(2)隧道线型和结构的布臵形式应充分考虑工程的可行性、课实施性和社会经济效益等因素,因地制宜,结合本工程范围内的地形地物和规划,根据总体设计方案,在使用功能条件下,确保结构安全。

(3)总体方案兼顾城市规划、道路功能、用地、地下空间利用、邻近建(构)物保护、降低施工风险,节省投资等问题。

(4)集成防灾救援立体系统,以提高本项目的服务功能,为后期运营提供可靠保障。

(5)充分重视景观设计,力求造型美观,总体上与周围环境协调。

(6)隧道结构使用年限级别为一级。

具有规定的强度、稳定性和耐久性,且符合美观和环保要求。

(7)隧道设计必须符合国家有关的土地管理、环境保护、水土保持等法规的要求,并应注意节约用地,尽量保护原有植被,妥善处理隧道弃渣。

6.4.1.2隧道功能定位通过对片区规划新增联系通道布臵的理解,本次设计的XXX隧道与滨江路南端隧道(片区新增通道一)共同担任重钢片区与南部区域的联系任务。

同时,XXX 隧道还连接内环高速,加强重钢片区与重庆各区域的联系。

从区域地形来看,重钢片区地势较低,与其他区域的联系必须通过隧道来完成,同时,根据区域远期规划,该片区未来属于高端居住区,滨江路南端隧道并不能完全满足片区内居民出行需求,XXX隧道的新建能够有效的分流交通,不仅能减缓高峰时段的交通拥堵,而且该隧道连接内环高速,使得片区南部前往巴南区等区域的距离大为减少。

隧道设计说明

隧道设计说明

隧道设计说明隧道⼯程设计说明⼀、设计依据1、《南安(⾦淘)⾄厦门⾼速公路⼯程可⾏性研究报告》(福建省交通规划设计院)。

2、《厦门市城市总体规划修编(2003~2020)》(厦门市规划设计研究院)。

3、《厦门市同安区道路⽹发展规划》(2005—2020年) 厦门市同安区交通局。

4、《厦门市对外⼲线通道规划》(厦门市交通委员会 2002-2020年)。

5、福建省交通厅与福建省发改委共同⽂件:闽交建【2008】136号《关于南安(⾦淘)⾄厦门⾼速公路⼯程初步设计的批复》。

6、厦门⾄安溪城际快速路勘察设计总体组制定的勘察设计指导⼤纲。

7、部颁有关规范、规程及《⼯程建设标准强制性条⽂》(公路⼯程部分)。

⼆、主要技术标准与采⽤的规范、规程1、主要技术标准道路等级:⾼速公路计算⾏车速度:100Km/h隧道建筑限界净宽:2×(0.75+0.5+2×3.75+1.0+1.0)=2×10.75m隧道建筑限界净⾼:5.0m2、采⽤的设计规范《公路⼯程技术标准》(JTG B01-2003)《公路⼯程基本建设项⽬设计⽂件编制办法》(2007年版)《公路⼯程抗震设计规范》(JTJ 004-89)《公路隧道设计规范》(JTG D70-2004)《公路隧道施⼯技术规范》(JTJ F60-2009)《公路隧道通风照明设计规范》(JTJ 026.1-1999)《公路⽔泥混凝⼟路⾯设计规范》(JTG D40-2002)《公路沥青路⾯设计规范》(JTJ D50-2006)《锚杆喷射混凝⼟⽀护技术规范》(GB50086-2001)《地下⼯程防⽔技术规范》(GBJ 108-87)《公路隧道交通⼯程设计规范》(JTG/T D71-2004)三、⼯程概况本项⽬TB4合同段设置1座分离式隧道—⼩溪⼭隧道,隧道⼤致呈南北向穿越⼩溪⼭,设计⾥程桩号:左线ZK11+250~ZK11+743,长493m,右线YK11+245.5~YK11+735.5长490m。

青藏铁路昆仑山隧道设计说明

青藏铁路昆仑山隧道设计说明

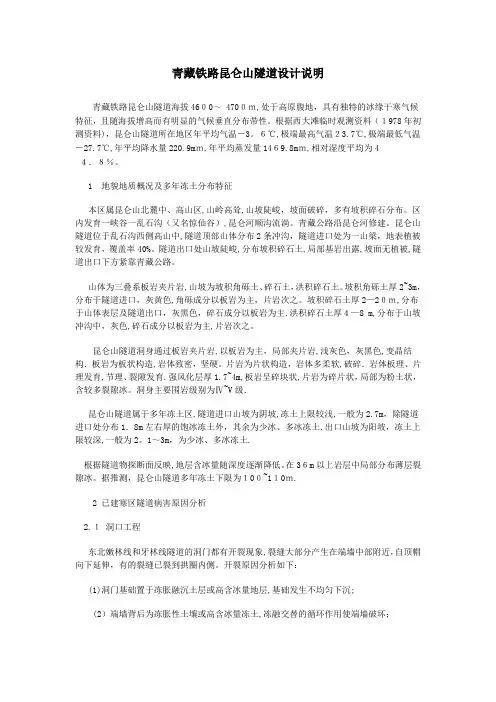

青藏铁路昆仑山隧道设计说明青藏铁路昆仑山隧道海拔4600~ 4700m,处于高原腹地,具有独特的冰缘干寒气候特征,且随海拔增高而有明显的气候垂直分布带性。

根据西大滩临时观测资料(1978年初测资料),昆仑山隧道所在地区年平均气温-3。

6℃,极端最高气温23.7℃,极端最低气温-27.7℃,年平均降水量220.9mm,年平均蒸发量1469.8mm,相对湿度平均为4 4.8%。

1 地貌地质概况及多年冻土分布特征本区属昆仑山北麓中、高山区,山岭高耸,山坡陡峻,坡面破碎,多有坡积碎石分布。

区内发育一峡谷一乱石沟(又名惊仙谷),昆仑河顺沟流淌。

青藏公路沿昆仑河修建。

昆仑山隧道位于乱石沟西侧高山中,隧道顶部山体分布2条冲沟,隧道进口处为一山梁,地表植被较发育,覆盖率40%。

隧道出口处山坡陡峻,分布坡积碎石土,局部基岩出露,坡面无植被,隧道出口下方紧靠青藏公路。

山体为三叠系板岩夹片岩,山坡为坡积角砾土、碎石土,洪积碎石土。

坡积角砾土厚2~3m,分布于隧道进口,灰黄色,角砾成分以板岩为主,片岩次之。

坡积碎石土厚2—20m,分布于山体表层及隧道出口,灰黑色,碎石成分以板岩为主.洪积碎石土厚4—8 m,分布于山坡冲沟中,灰色,碎石成分以板岩为主,片岩次之。

昆仑山隧道洞身通过板岩夹片岩,以板岩为主,局部夹片岩,浅灰色,灰黑色,变晶结构.板岩为板状构造,岩体致密,坚硬。

片岩为片状构造,岩体多柔软,破碎.岩体板理、片理发育,节理、裂隙发育.强风化层厚1.7~4m,板岩呈碎块状,片岩为碎片状,局部为粉土状,含较多裂隙冰。

洞身主要围岩级别为Ⅳ~V级.昆仑山隧道属于多年冻土区,隧道进口山坡为阴坡,冻土上限较浅,一般为2.7m,除隧道进口处分布1.8m左右厚的饱冰冻土外,其余为少冰、多冰冻土.出口山坡为阳坡,冻土上限较深,一般为2。

1~3m,为少冰、多冰冻土.根据隧道物探断面反映,地层含冰量随深度逐渐降低。

在36m以上岩层中局部分布薄层裂隙冰。

隧道设计说明

隧道设计说明

说明1 设计依据以及总体原则1.1 设计依据和技术标准设计依据:1)勘察设计合同及相关批复文件《高整公路公路工程勘察设计合同文件》(第三合同);A省交通厅桂交基建函[2010]564号文《关于高整公路公路初步设计的批复》的要求;A省环境爱惜文件《关于高整公路公路工程环境影响报告书的批复》桂环管字(2009)268号。

1.1.2 执行的交通部颁布的有关技术标准、规范、规程等:⑴《公路工程技术指标》(JTG B01—2003);⑵《公路路途设计规范》(JTG D20—2006);⑶《公路隧道设计规范》(JTG D70—2004);⑷《公路隧道交通工程设计规范》 (JTG/T D71-2004);⑸《公路隧道通风照明设计规范》(JTJ 026.1—1999);⑹《锚杆喷射混凝土支护技术规范》(GB 50086—2001);⑺《地下工程防水技术规范》(GB 50108—2008);⑻《公路隧道施工技术规范》(JTG F60—2009);⑼《公路隧道施工技术细则》(JTG/T F60—2009);⑽《工程岩体分级标准》(GB 50218—94);⑾《公路勘测规范》(JTG C10—2007);⑿《公路工程地质勘察规范》(JTJ 064—98);⒀《爆破平安规程》(GB 6722-2003);⒁《公路工程抗震设计规范》(JTJ 004—89);⒂《公路钢筋混凝土及预应力混凝土桥涵设计规范》 (JTG D62-2004);⒃《公路桥涵地基和基础设计规范》(JTJ D63—2007);⒄《公路沥青路面设计规范》TJG D50-2006;⒅《中国地振动参数区划图》(GB 18306—2001);⒆《公路项目平安性评价指南》 (JTG/T B05-2004);⒇《公路建设项目环境影响评价规范》 (JTG B03-2006)。

1.1.3 技术标准⑴隧道设计行车速度100公里/小时;路基宽度26m;⑵隧道设计为高速公路双洞单向交通行车两车道分别式隧道;⑶隧道长度超过100米,设置照明;若L·N≥2×106设置机械通风,否则自然通风;⑷隧道设计交通量:2033年交通量32562辆/日(小车);⑸隧道建筑限界净宽:10.75m 净高 5m⑹ CO设计浓度正常行驶时δco=250ppm交通堵塞时δco=300ppm(20min)⑺烟雾设计浓度正常行驶时K=0.0065m-1事故时 K=0.009m-1⑻火灾时,隧道内换气风速为 2.5m/s1.2 总体原则遵守现行的有关规范、规程,借鉴、参考国内外类似工程的成功阅历,依据隧道所处的总体线形、地形、地质条件,结合施工、运营、管理等状况,遵循“平安、经济、合理、环保”的原则进行设计。

米脂隧道设计说明

米脂隧道设计说明

1、概况米脂一号隧道为双洞分离式,分左线和右线两座隧道。

左线隧道起点桩号ZK91+603,终点桩号ZK93+225,设计长1622m,按长度划分为长隧道;右线隧道起点桩号YK91+613,终点桩号YK93+270,设计长1657m,按长度划分为长隧道。

隧道最大埋深约122m。

地貌属黄土梁峁沟壑区,地势总体南低北高,垂直隧道轴向两侧低,中部高且起伏较大。

隧址区高程889~1016m,相对高差约127m,隧道进口处左线边坡坡度约19 o,右线边坡坡度约77 o,出口处左线边坡坡度约17 o,右线边坡坡度约40 o。

2、工程地质条件1)地层岩性4-13粉土(Q42al+pl):浅黄色,土质均匀,手捻稍有砂感,岩芯呈散体状,中密,稍湿。

层厚约1.5m。

4-13粉土(Q42pl):褐黄色,土质均匀,手捻稍有砂感,岩芯呈散体状,中密,稍湿。

层厚约1.2m。

5-13粉土(Q41al+pl):褐黄色,土质不匀,手捻稍有砂感,岩芯呈散体状,中密,稍湿。

层厚约1.4m。

6-13黄土(Q3eol):褐黄色,土质均匀,结构松散,手捻稍有砂感,具大孔隙,针孔、虫孔发育。

岩芯呈散体状,硬塑,稍湿。

层厚约2.0~7.0m。

8-13黄土(Q2eol):黄褐色,土质均匀,结构致密,手捻稍有砂感,见少量钙质结核。

岩芯呈散体状~柱状,硬塑,稍湿。

层厚约36.5~92.6m。

为隧道洞室进口段主要围岩。

14-22强风化砂岩(T3h):浅黄色,细粒结构,层状构造,矿物成分主要以长石、石英为主,节理、裂隙很发育,岩芯呈碎片及碎块状,锤击声闷,易碎,层厚5.5~8.0m,为隧道洞室主要围岩。

14-23弱风化砂岩(T3h):灰绿色,细粒结构,层状构造,局部夹薄层泥岩,矿物成分主要以长石、石英为主,节理、裂隙发育,岩芯呈短柱状~柱状,锤击声脆,未揭穿。

为隧道洞室主要围岩。

2)地质构造隧址区整体上位于鄂尔多斯断块伊陕斜坡区,中、新生代以来,地壳一直处于相对稳定和振荡性升降的状态,区内褶皱、断层不发育,地震活动轻微,地壳属于相对稳定的构造区。

毕业设计——青龙山隧道设计计算说明书

毕业设计——青龙山隧道设计计算说明书

毕业设计——青龙山隧道设计计算说明书目录摘要 (I)Abstract (II)第1章绪论 (3)1.1选题的背景目的及意义 (3)1.2国内外研究状况 (4)1.3设计依据 (5)1.3.1 设计标准 (5)1.3.2 技术标准 (5)1.4建筑材料选用 (5)1.5拟解决的主要问题 (6)1.6本章小结 (6)第2章青龙山隧道总体设计 (7)2.1青龙山隧道工程地质资料 (7)2.1.1 地形地貌 (7)2.1.2 区域稳定性 (7)2.1.3 地层岩性 (7)2.1.4 地质构造 (7)2.1.5 水文地质 (7)2.2围岩等级的确定 (8)2.4青龙山隧道选址 (8)2.4.1 隧道选址原则 (8)2.4.2 青龙山隧道选址 (6)2.5隧道洞口选择及线型设计 (9)2.5.1 洞口选择和线型设计的原则 (9)2.5.2 洞口位置的选择 (9)2.6隧道纵断面设计 (7)2.7隧道横断面设计 (10)2.7.1 建筑限界 (10)2.8本章小结 (15)第3章洞门设计 (16)3.1洞口段地质评价 (16)3.1.1 上行出口端 (16)3.1.2 下行入口段 (16)3.2洞门设计 (16)3.2.1 洞门类型选择 (16)3.2.2 洞门设计 (17)3.2.3 洞门建筑材料 (17)3.3洞门强度及稳定性验算 (18)3.3.1 洞门结构计算 (18)3.3.2 抗滑动稳定性验算 (20)3.3.3 抗倾覆稳定性验算 (20)3.3.4 基底合力偏心距验算 (21)3.3.5 基底压应力验算 (21)3.3.6 墙身截面强度验算 (21)3.4本章小结 (22)第4章明洞设计 (23)4.1明洞长度确定 (23)4.2明洞设置 (23)4.2.1 明洞基本参数设置及配筋 (23)4.2.2 衬砌内力计算 (20)4.2.3 衬砌截面强度检算 (35)4.2.4 明洞衬砌内力图 (41)4.3本章小结 (41)第5章衬砌设计 (42)5.1概述 (42)5.2荷载计算 (43)5.2.1 计算断面参数选择 (43)5.2.2 浅、深埋的判断 (44)5.2.3围压的确定 (59)5.3.1 计算方法 (61)5.3.2 计算图示 (62)5.3.3衬砌几何要素 (63)5.3.4主、被动荷载作用下的衬砌压力的计算 (93)5.3.5最大抗力值的计算 (96)5.3.6衬砌总内力计算(不同围压级别) (104)5.4衬砌验算 (70)5.4.1 超浅埋断面衬砌验算 (70)5.4.2 浅埋断面衬砌验算 (116)5.4.3 深埋断面衬砌验算 (80)5.6隧道衬砌内力图 (126)5.6.1 浅埋、超浅埋界限截面内力图(超浅埋) (126)5.6.2 深埋、浅埋界限截面内力图(浅埋) (127)5.6.3 浅埋、超浅埋界限截面内力图(深埋) (127)5.5本章小结 (128)第6章通风照明设计 (129)6.1通风设计 (129)6.2照明设计 (130)6.2.1 洞外接近段照明 (130)6.2.2 洞内照明 (131)6.2.6 照明计算 (90)6.3本章小结 (139)第7章隧道防排水设计 (139)7.1防水设计 (139)7.1.1 防排水标准 (139)7.1.2 防水措施 (140)7.1.3 复合式衬砌防水系统 (140)7.1.4 二次衬砌防水系统 (140)7.2隧道洞内排水 (141)7.2.1 围岩疏导排水 (141)7.2.2 路侧边沟排水 (141)7.3洞口与明洞防排水 (143)7.3.1 洞口防排水 (143)7.3.2 明洞防排水 (144)7.4本章小结 (144)第8章施工工艺 (100)8.1施工方法 (100)8.2辅助施工 (100)8.3施工注意事项 (100)本章小结 (101)结论 (102)参考文献 (103)致谢 (150)摘要本设计为五海公路青龙山隧道隧道设计。

雪峰山隧道设计说明

雪峰山隧道设计说明

雪峰山隧道设计说明1.隧道概况雪峰山隧道地处福建西北部,穿越雪峰山主峰。

主要穿越将乐县莫源乡、南口乡、大坪、沙溪仔村、张源村、白沙公区、雪峰山主峰和后门山山峰、大排山山峰以及沙县夏茂镇后垄村。

进口位于将乐县城郊上苦竹村,出口位于沙县夏茂镇后垄村。

隧道采用单线双洞方案,左线隧道进口里程DK300+850,进口轨面设计标高198.881m;右线隧道进口里程YDK300+840,进口轨面设计标高198.851m;左线隧道出口里程DK318+692,出口轨面设计标高230.525m;右线隧道出口里程YDK318+676,出口轨面设计标高230.573m。

左线隧道全长17842m,右线隧道全长17836m。

隧道最大埋深948m。

其中,DK300+850至DK309+385为XPFJ-1标,湖管斜井,三洋斜井、平导为XPFJ-1标;DK309+385至DK318+692为XPFJ-2标,白沙斜井与溪源斜井为XPFJ-2标。

全隧道设置4座斜井,平导一座。

辅助坑道设置一览表2.隧道建筑限界及衬砌内轮廓本隧道采用双洞单线隧道,左右线线路中线线间距11.89 m~45~23.83m,由进口~出口变化。

设计行车速度为200km/h,并预留进一步提速条件。

本隧道根据《新建时速200~250公里客运专线铁路设计暂行规定》(铁建设〔2005〕140号)中建筑接近限界及《200Km/h客货共线铁路双层集装箱运输建筑限界(暂行)》(铁科技函〔2004〕157号)确定隧道建筑限界。

隧道内单侧设置贯通的救援通道,救援通道宽1.5m,高2.2m,外侧距线路中线的距离为2.3m,救援通道底面高于内轨顶面30cm。

曲线上的隧道,内轮廓不设曲线加宽,隧道轨面以上净空面积为58.2m2。

3.洞内轨道及照明设置1、按重型轨道、无缝线路标准设计;2、道床:隧道内采用无砟轨道整体道床,轨道结构高度0.515m;3、隧道内设置固定式电力照明和应急照明设备,洞内专用洞室设置固定和应急照明设备。

S5-SD-01隧道设计说明0126

S5-SD-01隧道设计说明0126

金融大道下穿隧道设计说明书1、设计依据文件(1)《湛江市中央商务区基础设施建设工程建设工程设计合同》(2)《湛江市城市总体规划》(3)市政公用工程设计文件编制深度规定(2013年版)(4) 《湛江市中央商务区基础实施建设工程规划方案评审会会议纪要》(湛江市城市规划局,2013年5月31日)(5)《关于湛江市中央商务区基础实施建设工程规划方案的批复》(湛城规(政勘)【2013】375号)(6)《湛江市中央商务区基础设施建设工程设计初步设计审查意见》(7)其他已建工程的相关资料和相关法律、法规及规定2、初步设计批复及执行情况2013年11月,湛江市城市规划局批复了本项目方案设计,本项目正式进入初步设计阶段。

2014年4月8日,湛江市住房和城乡建设局主持召开了湛江市中央商务区基础设施建设工程初步设计审查会议。

评审专家组认为本项目初步设计深度基本达到《市政公用工程设计文件编制深度规定》的要求,文件的内容基本符合现行相关规范的要求,技术可行,初步设计审查结论为:修改后通过。

具体初步设计审查意见及执行情况如下:1、隧道顶埋深分别在广场处2米、龙桂南(北)两路通过处1米多。

是否可取消其上这些履盖,将隧道设计成明洞式以提高通车净空。

同时,结合广场的设计为隧道提供一些通自然光和通风的通道,以提高车辆通过隧道的舒适度。

★执行情况:由于隧道纵坡无法降低,在广场处隧道顶埋深2.5~3m,且做成明洞型式难度大,同时广场设计工作不同步,难以协调。

2、现隧道基础落在不透水的粘土层上。

是否在隧道开挖回填时,采用部分不透水材料防止地下水进入基底即可取消隧道的压重层。

★执行情况:由于不透水材料的施工质量无法保证,为保证隧道安全,按照抗浮计算还是采用压重层进行抗浮。

3、隧道排水初步设计C—SD—5图中排水沟侵入主车道,将对行车安全有影响。

是否可将其移入管沟中将管沟分为上下两部分使用,这样美观又安全。

★执行情况:该排水沟为压重层下的预埋管而不是管沟,每隔一定间距设置进水井,所以对行车安全不会造成影响,近几年新建的城市下穿隧道大多这样设置。

青藏铁路昆仑山隧道设计说明

青藏铁路昆仑山隧道设计说明

青藏铁路昆仑山隧道设计说明青藏铁路昆仑山隧道海拔4600~ 4700m,处于高原腹地,具有独特的冰缘干寒气候特征,且随海拔增高而有明显的气候垂直分布带性。

根据西大滩临时观测资料(1978年初测资料),昆仑山隧道所在地区年平均气温-3.6℃,极端最高气温23.7℃,极端最低气温-27.7℃,年平均降水量220.9mm,年平均蒸发量1469.8mm,相对湿度平均为44.8%。

1 地貌地质概况及多年冻土分布特征本区属昆仑山北麓中、高山区,山岭高耸,山坡陡峻,坡面破碎,多有坡积碎石分布。

区内发育一峡谷一乱石沟(又名惊仙谷),昆仑河顺沟流淌。

青藏公路沿昆仑河修建。

昆仑山隧道位于乱石沟西侧高山中,隧道顶部山体分布2条冲沟,隧道进口处为一山梁,地表植被较发育,覆盖率40%。

隧道出口处山坡陡峻,分布坡积碎石土,局部基岩出露,坡面无植被,隧道出口下方紧靠青藏公路。

山体为三叠系板岩夹片岩,山坡为坡积角砾土、碎石土,洪积碎石土。

坡积角砾土厚2~3m,分布于隧道进口,灰黄色,角砾成分以板岩为主,片岩次之。

坡积碎石土厚2—20m,分布于山体表层及隧道出口,灰黑色,碎石成分以板岩为主。

洪积碎石土厚4—8 m,分布于山坡冲沟中,灰色,碎石成分以板岩为主,片岩次之。

昆仑山隧道洞身通过板岩夹片岩,以板岩为主,局部夹片岩,浅灰色,灰黑色,变晶结构。

板岩为板状构造,岩体致密,坚硬。

片岩为片状构造,岩体多柔软,破碎。

岩体板理、片理发育,节理、裂隙发育。

强风化层厚1.7~4m,板岩呈碎块状,片岩为碎片状,局部为粉土状,含较多裂隙冰。

洞身主要围岩级别为Ⅳ~V级。

昆仑山隧道属于多年冻土区,隧道进口山坡为阴坡,冻土上限较浅,一般为2.7m,除隧道进口处分布1.8m左右厚的饱冰冻土外,其余为少冰、多冰冻土。

出口山坡为阳坡,冻土上限较深,一般为2.1~3m,为少冰、多冰冻土。

根据隧道物探断面反映,地层含冰量随深度逐渐降低。

在36m以上岩层中局部分布薄层裂隙冰。

隧道工程课程设计说明

隧道工程课程设计说明

1初始条件某一级公路隧道通过IV 类围岩(即III 级围岩),埋深H=20m ,隧道围岩天然容重γ=25 KN/m3,计算摩擦角ф=50o, 变形模量E=10GPa ,采用矿山法施工。

;衬砌材料采用C25喷射混凝土,材料容重322/h KN m γ=,变形模量25h E GPa =。

2隧道洞身设计2.1隧道建筑界限及内轮廓图的确定该隧道横断面是根据两车道一级公路III 级围岩来设计的,根据《公路隧道设计规范》确定隧道的建筑限界如下: W —行车道宽度;取3.75×2mC —余宽;因设置检修道,故余宽取为0m J —检修道宽度;双侧设置,取为1.0×2m H —建筑限界高度;取为5.0mL L —左侧向宽度;取为1.0m R L —右侧向宽度;取为1.0m L E —建筑限界左顶角宽度;取1.0m R E —建筑限界右顶角宽度;取1.0mh —检修道高度;取为0.25m隧道净宽为1.0+1.0+7.50+1.0+1.0=11.5m设计行车速度为80km/h,建筑限界左右顶角高度均取1m ;隧道轮廓线如下图:图1 隧道内轮廓限界图(单位cm )根据规范要求,隧道衬砌结构厚度为45cm (一次衬砌为10cm 和二次衬砌35cm )通过作图得到隧道的尺寸如下:图2 隧道内轮廓图得到如下尺寸:123R 7.00m R 5.98m R 10.6m ===,,3隧道衬砌结构设计3.1支护方法及衬砌材料 根据《公路隧道设计规范》(JTG-2004),本设计为一级公路,采用复合式衬砌,复合式衬砌是由初期支护和二次衬砌及中间防水层组合而成的衬砌形式。

复合式衬砌应符合下列规定:1初期支护宜采用锚喷支护,即由喷射混凝土,锚杆,钢筋网和钢筋支架等支护形式单独或组合使用,锚杆宜采用全长粘结锚杆。

2二次衬砌宜采用模筑混凝土或模筑钢筋混凝土结构,衬砌截面宜采用连结圆顺的等厚衬砌断面,仰拱厚度宜与拱墙厚度相同。

紫金山隧道设计说明

紫金山隧道设计说明

中缅油气管道工程国内段隧道工程第二EPC合同项S5-1紫金山隧道设计说明1.工程概况第二EPC合同项紫金山隧道位于云南段大理市巍山县紫金村,隧道进口,隧道全长约1.75km。

隧道进口位于徐村水库左岸紫金山一冲内,出口位于徐村水库大坝前约1Km,漾濞江左岸一冲沟内,进口桩号为ZJS001,出口ZJS002。

隧道水平长度1794m,实长1796.7 m,纵向坡度采用“人”字坡,进、出口端坡比分别为1.0%、7.925%,坡长分别为950m,844m。

洞身断面采用直墙,净断面尺寸为 3.8m×3.8m(宽×高)。

隧道内安装2条管道,天然气管道管径为D1016mm,设计压力为10MPa;原油管道管径为D813mm,设计压力为15MPa。

2.设计依据1)中缅油气管道工程国内段隧道工程第二EPC合同项合同;2) 最终版隧道初步设计文件及审批文件;3)招标阶段发布及相关的澄清文件;4)有关的勘察、测量资料;3.隧道主要设计规范标准1)《输气管道工程设计规范》GB50251-20032)《油气输送管道线路工程抗震技术规范》GB50470-20083)《油气输送管道穿越工程设计规范》GB50423-20074)《油气输送管道穿越工程施工规范》GB50424-20075)《油气长输管道工程施工及验收规范》GB50369-20066)《混凝土结构设计规范》GB50010-20027)《砌体结构设计规范》GB50003-20018)《钢结构设计规范》GB50017-20039)《建筑地基基础设计规范》GB50007-200210)《建筑抗震设计规范》(2008年版)GB50011-200111)《建筑工程抗震设防分类标准》GB50223-200812)《岩土工程勘察规范(2009年版)》GB50021-200113)《工程岩体分级标准》GB50218-199414)《地下工程防水技术规范》GB50108-200815)《锚杆喷射混凝土支护技术规范》GB50086-200116)《钢结构工程施工质量验收规范》GB50205-200117)《建筑边坡工程技术规范》GB50330-200218)《铁路工程抗震设计规范》GB50111-200619)《石油天然气建设工程施工质量验收规范管道穿跨越工程》SY4207-200720)《铁路隧道设计规范》TB 10003-2005/J449-200521)《铁路隧道施工规范》TB10204-2002/J163-200222)《天然气输送管道用钢管通用技术条件》Q/SY GJX 101-200923)《油气管道山岭隧道设计规定》CDP-G-PC-CR-005-2009/B4.隧道工程地质条件及评价4.1隧道自然地理条件4.1.1地形、地貌场地属低中山地貌,线路轴线经过处山顶高程一般在1600~1700m,谷底高程一般在1325~1400m,地形切割较为强烈,相对高差约200~400m,山顶为尖顶状,脊线呈锯齿状,地形起伏大,山坡较陡,植被茂密,山间沟谷多呈现“V”形。

大瑶山隧道设计说明

大瑶山隧道设计说明

一、隧道概况大瑶山一号隧道位于广东省乐昌市的庆云镇至两江镇的九峰河,穿越狮子山,进口位于庆云镇的头巾冲,出口位于两江镇的九峰河北岸,进口处有乡道通头巾冲,出口处有两江至红马桥电站的简易公路通过。

隧道进口里程DK1908+024,出口里程DK1918+355,隧道全长10331m,为全线最长的隧道,隧道最大埋深约650米,隧道内设置人字坡,坡度分别为3‰、-12‰、其坡长分别为2376m、7953m.隧道设有斜井和横洞各1座。

二、隧道建筑限界及衬砌内轮廓客运专线隧道建筑限界满足"京沪高速铁路设计暂行规定"的限界要求,详见"武广隧(初)参01-03"图。

双线隧道净空有效面积100m ,内设双侧救援通道,救援通道宽1.5m,工程技术作业空间0.3m。

双线隧道线间距与洞外相同,曲线地段隧道不考虑加宽。

三、轨道结构隧道内轨顶面标高=路肩设计标高+0.972米,隧道内设长枕埋入式无碴轨道,进口外为板式无碴轨道,出口外为长枕埋入式无碴轨道.四、隧道平纵断面隧道全长10328m,全隧道平面均位于直线上;隧道内设置人字坡,坡度分别为3‰、-12‰,其坡长分别为2376m、7955m。

本隧道DK1910+175~DK1910+625段设置圆曲线型竖曲线,竖曲线半径为30000m,隧道纵断面中括号外标高为考虑竖曲线影响后的标高,括号内数字为未计竖曲线影响的标高。

五、洞口工程为确保施工顺利进行,在进行暗洞施工前应对洞口衬砌外1~3m范围内的边仰坡进行锚喷加固,然后开挖进洞。

隧道进口采用斜切式洞门,进口里程为DK1908+024;出口采用单侧挡墙式洞门,出口里程:DK1918+355,隧线分界里程:DK1918+361。

六、衬砌结构及辅助施工措施全隧道暗洞地段均采用复合式衬砌,局部地段根据需要予以加强;浅埋地段如暗挖施工困难,适宜采用明挖法施工采用明洞衬砌;为确保施工安全,设计中根据需要采用相应辅助施工措施。

02-东平一号隧道设计说明

02-东平一号隧道设计说明
广佛环施隧zb02中铁第一勘察设计院集团有限公司2013年07月西安新建铁路广佛环线佛山西站至广州南站段施工图东平一号隧道设计说明设计
新 建 铁 路 广 佛 环 线 佛 山 西 站 至 广 州 南 站 段 施工图
东平一号隧道设计说明
图 号:广佛环施隧 ZB-02 中铁第一勘察设计院集团有限公司 2013 年 07 月 西安
新 建 铁 路 广 佛 环 线 佛 山 西 站 至 广 州 南 站 段 施工图
东平一号隧道设计说明
设 复 审 审 计: 核: 核: 定:
中铁第一勘察设计院集团有限公司 201 ........................................................................................................................................ 9 10.1 联络通道 ................................................................................................................................... 9 10.2 废水泵站 ................................................................................................................................... 9 10.3 雨水泵房 ...............................................................................................

电力电缆隧道设计说明

电力电缆隧道设计说明

电力电缆隧道设计说明一、工程概况1.本设计为川陕路(金府路一新都鸿运大道)改造工程第四标段电力隧道工程设计。

根据成都市电业局要求:全线贯通-2500×3100电力隧道。

2.电力隧道中线定为;道路中线以东19.5m。

3.土建规模:2500㎜×3100㎜电力隧道800米;人孔13座;风口13座;泵站1座。

二、设计规范及技术要求。

1.设计规范:《混凝土结构设计规范》GB50010-2002《地下工程防水技术规范》GB50108-2001《建筑结构荷载规范》 GB50009-2001《建筑基坑支护技术规程》JGJ120-99《建筑边坡工程技术规程》GB50330-20022.隧道设计桩号与道路中线桩号一致。

3.风口编号为偶数者为进风口(不设风机),风口编号为奇数者为出风口(设置风机),风口内侧要求加设镀锌防鼠钢丝网,网格间距为1㎝。

4.钢筋的锚固长度及搭接长度按《混凝土结构设计规范》 GB50010-2002第9.3、9.4条执行。

6.砼的防渗等级不得低于S8,若需要时,可添加防水抗渗剂,提高混凝土防渗能力。

7.地基地承载力特征值:当覆土厚度小于5m时,应大小于0.15Mpa;当覆土厚度介于5~8m时,应不小于0.`18Mpa。

如遇软弱地基,需通知各方人员到现场共同商定处理措施。

8.电力隧道人孔检查井的井圈、井盖均为Φ800双层重型井盖[参照国标97S501-1Φ800(ZQ)重型球墨铸铁井盖(A)执行。

人孔井筒内径不宜小于80㎝,且应设置固定钢爬梯。

当人孔及风孔位于绿化带时,为避免地表水进入或浸泡,人孔井盖顶及风孔百叶窗下缘均宜高出现状地面20㎝,若绿化带有造型要求,井筒高度应考虑绿化回填土厚度影响。

9.电力隧道主结构中,侧壁上每1.5米设预埋铁。

10.当隧道主体浇注及安装完毕后,侧墙及顶板应刷白水泥砂浆两遍。

三、施工技术要求1.施工排水降排水是施工过程中的重要环节,施工前应编制施工组织方案,报各方审核同意后,方可施工。

营盘路湘江隧道结构设计说明

营盘路湘江隧道结构设计说明

营盘路湘江隧道结构设计第一章设计原始资料1.1 技术标准及设计标准规范1.1.1 主要技术标准(1)隧道按规定的远期交通量设计,采用三车道隧道。

(2)隧道设计车速,隧道几何线形与净空按50km/h设计。

1.1.2 主要设计标准规范(1)《公路隧道设计规范》JTJ026-90;(2)《公路工程技术标准》JTJ001-97;(3)《公路工程抗震设计规范》JTJ004-89;(4)《锚杆喷射混凝土支护技术规范》GB50086-2001;1.2 工程概况长沙营盘路湘江隧道位于银盆岭大桥与橘子洲大桥间,东起营盘路,西接咸嘉湖路,下穿潇湘大道、傅家洲、橘子洲和湘江大道。

隧道左洞桩号:K16+115~K18+732,长2617m(其中明洞25m,暗洞2592m);右洞桩号:K16+085~K18+725,长2640m(其中明洞25m,暗洞2615m)。

暗洞按新奥法施工,明洞按明挖法施工。

1.3 隧道工程地质概况营盘路隧道地貌以丘陵为主,各隧道段地表均为斜坡地形,坡度大致为10°~50°,坡面植被茂盛,局部陡坡地段基岩裸露。

隧道拟经过处山岭起伏变化较大,地形条件较为复杂。

主要地质以含碎石亚粘土地层、含粘性土地层、角砾凝灰岩、角砾岩地层为主,巨层厚状、块状构造较多,局部碎块石状。

地层整体上风化较为严重,节理发育,地层表面为全风化地带,在海拔较低的垭口位置有一定厚度的坡积层。

断裂带主要为F8和F9断层,F8断层与隧道走向基本垂直,倾角84°,宽度3~5m; F9断层与隧道走向交角很小,受断层影响,该处地质裂隙发育,岩体破碎,局部地段水量可能很大。

地下水类型主要为基岩裂隙水,水量贫乏。

经综合评定,隧道围岩大致为III级、IV级、V级。

第二章总体设计2.1 一般规定2.1.1隧道设计应满足公路交通规划的要求,其建筑限界、断面净空、隧道主体结构以及营运通风、照明等设施,应按《公路工程技术标准》(JTG B01)规定的预测交通量设计。

隧道说明

隧道说明

风情大道改造及南伸(湘湖路-亚太路)工程初步设计修改说明风情大道改造及南伸(湘湖路~亚太路)工程于2010年10月19日进行了初步设计审查,并于2010年11月17日进行了由萧山区政府召集的专题会议。

根据萧发改纪要(2010)100号《风情大道南伸(湘湖路~亚太路)项目初步设计审查会议纪要》,《杭州市萧山区人民政府关于风情大道改造及南伸工程专题会议纪要》,对初步设计进行了修改,主要内容包括:一、道路平面设计1、湘湖路至休博园西大门出地段与本工程同步设计,同步实施,设计取消工程北起点与湘湖路沟通的东接线与西接线,起点段道路线形进行了优化。

2、公交停靠站改设在辅道上,分别设置于南环路、崇化路、南三路、南四路、南五路、南六路、亚太路路口,共7对。

3、南三路节点由风情大道主线上跨南三路调整为风情大道主线下穿南三路、辅路与南三路平交的交叉方式,以改善周边地块的景观效果、提升周边地块的开发价值。

同时经规划部门同意,将规划南三路往北移动80米,以利于金西河的布设,本方案按初步设计的方案五改河,同时将本路线上的第二横河桥河道填掉,道路西侧填河路段将变为可开发土地,约5.6亩。

4、为了与远期快速路的衔接,本次设计共设置了7处出入口。

根据最新规划,南四路、南五路由十字交叉改为丁字交叉;南五路由灯控平交口改为右进右出;南六路由右进右出改为灯控平交口。

二、道路纵断面设计本次设计结合远期南环路、亚太路下穿以及近期南三路的下穿,对本工程全线的纵断面设计标高进行了优化调整。

1、起点段为保证湘湖路北侧隧道埋置于水面下,将起点的标高降低2米,坡度变缓。

2、根据港航处的要求,除石岩沿山河通航净空按3m控制外,其余均按不通航控制。

故本次设计石岩沿山河在初步设计的基础上抬高了1米左右。

3、南环路、亚太路近期拉坡按平交方案实施,远期预留风情大道主线下穿方案。

4、南三路段由跨线桥改为下穿隧道,故对该段纵断设计标高进行了适当地调整。

三、桥梁工程设计1、桥面纵坡根据道路纵断面调整,跨河桥梁标高作相应调整,石岩沿山河梁底抬高1米。

沉管法隧道设计标准条文说明

沉管法隧道设计标准条文说明

沉管法隧道设计标准条文说明沉管法隧道设计标准条文说明:
沉管法隧道是一种高效、经济的隧道建设方法,以沉入预先挖掘好的沉管沟槽中完成隧道的建设。

为确保沉管法隧道的设计符合标准,需要根据相关的条文进行规范。

首先,设计者需要根据国家规定的地质和水文条件进行技术性评估。

这涉及到对地质结构、土层厚度、地下水位等因素的详细分析,以确定适合沉管法施工的地点。

地质评估结果将指导设计者确定隧道的设计参数和相应的安全措施。

其次,设计者需要根据隧道使用的分类和功能要求,确定设计的标准。

例如,交通隧道需要满足一定的通行能力、净高净宽要求和紧急疏散通道等。

设计者应根据不同的用途制定相应的标准,确保隧道的安全性和可靠性。

在沉管法隧道的设计过程中,还需要考虑施工和维护的因素。

设计者需要综合考虑施工方法、材料选用、隧道结构的稳定性等因素,以确保施工过程顺利进行,并满足维护要求。

此外,设计者还需充分考虑沉管法隧道的排水、通风和防火等问题,在设计中合理配置相关设施和设备。

最后,在设计过程中需要遵守相关的法律法规和标准,确保隧道的设计符合国家的要求。

设计者需时刻关注最新的技术标准和规范,与相关部门保持密切沟通,确保设计的合法性和可行性。

综上所述,沉管法隧道设计的标准要求包括地质和水文条件的评估、隧道使用功能的要求、施工和维护因素的考虑,以及遵守相关法律法规和标准。

通过科学合理的设计,可以保障沉管法隧道的安全性和可靠性,提高交通运输效率,实现城市和地区的可持续发展。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

设计说明(一)设计依据及技术标准1、设计依据(主要执行规范、文件)《公路工程技术标准》(JTG B01-2003)《公路隧道设计规范》(JTG D70-2004)《公路隧道施工技术规范》(JTJ042-94)《锚杆喷射混凝土支护技术规范》(GB50086-2001)《地下工程防水技术规范》(GB50108-2001)《公路隧道通风照明设计规范》(JTJ )《公路隧道交通工程设计规范》(JTG/TD71-2004)《公路隧道消防技术规程》(DBJ53-14-2005)《公路工程抗震设计规范》(JTJ004-89)《公路水泥混凝土路面设计规范》(JTG D40-2002)《公路沥青路面设计规范》(JTGD50-2006)《公路工程地质勘察规范》(JTJ064-98)《公路工程基本建设项目设计文件编制办法》(交公路发﹝2007﹞358号)《工程建设标准强制性条文》 (公路工程部分)《混凝土结构设计规范》(GB50010-2002)《混凝土结构防火涂料》(GA 98-2005)初步设计文件《云南省发展和改革委员会关于S230线六库至曼海桥二级公路两阶段初步设计的批复》(云发改交运〔2009〕1108号)《云南省人民政府投资项目评审中心关于<云南S230线六库至曼海桥二级公路两阶段初步设计>的审查意见》云投审发〔2009〕251号)2、隧道设计技术标准(1)设计时速:几何尺寸按40km/h二级公路标准进行设计。

(2)全路段隧道采用单洞双向行驶双车道隧道,隧道全部位于路基宽9.0m的路段。

(3)交通量:按第15年(2026年)小客车7069pcu/d进行设计。

(4)环境卫生标准:40km/h δco=300ppm K=0.0090m-110km/h δco=300ppm K=0.0090m-1(5)隧道有效净宽:W=++2×++=9.00m隧道有效净高:H=5.00m隧道净空断面的设计,不仅要满足隧道建筑限界的要求,还要考虑施工误差。

同时还应对衬砌结构受力特性、工程造价等因素进行分析、比较,使采用的净空断面满足功能要求,受力均匀、经济合理。

通过综合比较,本隧道设计采用R=5.00m的单心圆曲墙式衬砌断面,隧道限界方案及几何尺寸均按二级公路40km/h的要求拟定。

(二)初步设计意见及执行情况1、主要审查意见和咨询意见(1)隧道支护参数表中C5、C4型二衬均适用于Ⅳ级围岩,请修改;钢筋砼二衬标号建议改为C30。

(2)隧道防、排水设计中初期支护于二衬间采用的PVC防水卷材应补充材料性能要求,建议采用如下指标:厚度不小于1.5mm,且抗拉强度不小于12MPa,常温断裂延伸率不小于200%,抗渗型,24h不透水。

(3)隧道抗震设计应补充洞口段Ⅵ、Ⅴ级浅埋、偏压抗震设防衬砌,即相应增加一种衬砌类型。

2、对意见的执行情况(1)已修改隧道支护参数表;经计算,C25混凝土已足够。

(2)施工图《赛格隧道防水板施作图二》的附注中已经对PVC防水卷材的性能要求做了相关规定:防水板的物理力学指标和其它要求按有关规范和GB50108-2008,GB12952-2003一等品以上执行。

(3)洞口段明洞以及浅埋衬砌均已考虑抗震设防要求,故不需再增加衬砌类型。

(三)赛格隧道概况赛格隧道为一座单洞双向行驶双车道隧道,分界段里程为K63+324~K64+234,分界段全长910m,隧道进口端~K63+位于直线上,K63+~K63+位于R=500.00m、Ls=100.00m的左转缓和曲线上,K63+~K63+位于R=500.00m的左转圆曲线上,K63+~K63++位于R=500.00m、Ls=100.000m的左转缓和曲线上,K63++~出口端位于直线上。

根据JTG D70-2004《公路隧道设计规范》和隧道所在路段情况,拟定隧道有效净宽为9.00m,有效净高为5.00m的建筑限界。

为满足该隧道建筑限界和通风、照明、交通监控、通讯、消防等设施所需空间和路线曲线情况,隧道设计净跨为10.00米,净高为6.85m的单心圆曲墙式衬砌断面。

当有超高件车辆通过隧道时,可短时管制交通,使单辆超高件车辆在隧道路中央行驶,利用圆拱净高通过。

本隧道按规范和灾害救援要求,预埋了供通风、照明、通讯、消防等设施用的洞室和管、槽。

(四)隧道区域地质1、地层岩性根据地质调查和钻孔资料,隧道区出露地层为石炭系上统卧牛寺组(C3w)玄武岩,黄绿、灰绿、褐黑色,具杏仁、气孔状构造,岩质硬脆,节理裂隙很发育,主要有以下三组:北东115°∠55°、南西235°∠45°、北西320°∠28°,石英、长石脉相对较为发育,风化差异性较为严重,受裂隙分割岩体多呈碎石、碎块状,结构面粗糙,无充填或少量次生构造泥质充填,延伸均较长,裂隙密度浅部可~条/米,陡崖处常见岩块掉落,风化均匀性差,中风化岩体内多分布有强度较低的强风化岩体,整体自稳能力较低,冲沟低洼处零星覆盖有碎石土,厚度不大,一般~1.5米。

2、地质构造隧道处于南北东向构造怒江大断裂以东,,受区域构造影响较严重,隧道范围内无断层通过。

3、工程地质与水文地质条件评价进口段上覆第四系残坡积褐黄、灰黄、黄绿色含碎石粉质黏土,硬塑状,厚度~1.4米,洞口段施工时易坍塌失稳,应及时衬砌;出口段上覆薄层第四系残坡积褐灰、黄绿色碎石土,稍密状,厚度~0.5米,围岩岩性为玄武岩,节理裂隙发育,强~中风化,岩体呈碎石状压碎结构,围岩自稳能力较差;隧道中部围岩为中风化玄武岩,呈碎块、块石状镶嵌结构,局部地段节理裂隙相对发育,拱部无支护可产生较大坍塌,侧壁有时失去稳定。

进出口端浅埋段易坍滑,应加强支护结构。

隧道区地下水类型主要为基岩裂隙水,富水性弱,地下水位埋藏较深,在隧道底板以下,钻孔中未见地下水位,雨季接受大气降雨的补给,迅速向深部下渗,预测隧道施工中,雨季会有少量渗(滴)水,对隧道施工无大的影响。

4、围岩划分隧道围岩划分:依据《公路隧道设计规范》(JTG D70-2004),先计算出围岩基本质量指标(BQ),再计算出围岩基本质量指标修正值([BQ])(见表),结合地质调查及物探成果资料,将隧道围岩进出口段划分为Ⅳ级;中部为Ⅳ~Ⅲ级,隧道围岩分级详见表及隧道围岩级别划分表。

表表(五)隧道土建设计1、洞口位置的确定以及洞门设计洞口设计以“早进洞,晚出洞,低仰坡开挖进洞”为原则,最大限度地降低洞口边坡仰坡的开挖高度,以保证山体的稳定,同时减小对洞口自然景观的破坏。

洞口施工中应尽量减少扰动周围岩体,尽早做好洞顶截水沟、洞口边仰坡的防护和支护工作,尽早做好隧道洞门,确保洞口安全。

洞口段边、仰坡的开挖应自上而下,需爆破时采用控制爆破。

洞门结构应置于稳固的地基上。

本隧道进出口均采用端墙式洞门,洞门与洞口的地形、地貌应结合良好,并与洞口地形、地貌协调一致。

洞口结合工程特点与周围地形地貌,对洞口段进行植树、植草绿化。

2、隧道衬砌设计隧道衬砌根据围岩级别、地形、埋深、成洞条件等进设计。

隧道进、出口成洞条件困难段分别设计为Sma、Smc型明洞衬砌。

其余地段与其所处围岩(Ⅳ、Ⅲ级)相对应设计为S4a、S4b、S3型复合式衬砌。

隧道洞身衬砌采用初期支护、二次支护共同承担荷载结构,用荷载-结构法及地层-结构法进行理论分析。

本隧道设计采用的支护参数如表所示,二次衬砌配筋参数如表所示。

表隧道衬砌设计参数表8@150×150(拱、墙部)8 @200×200(拱、墙部)8 @250×250(拱、墙部)6@250×250(拱部)表二衬配筋参数表注:1)表中单位均以mm计;2)分布筋、拉筋间距均为沿外环主筋控制。

3、辅助施工措施本路段隧道采用的辅助施工措施主要有如下:超前小导管、超前砂浆锚杆。

①、超前小导管:适用于隧道Ⅳ级围岩浅埋地段,小导管采用外径42mm、壁厚4mm 的热轧无缝钢管。

小导管长5m,环向间距40cm,设置于衬砌拱部约120°范围,平行于行车道中线布置。

②、超前砂浆锚杆:用于隧道Ⅳ级围岩深埋地段,砂浆锚杆长5m,环向间距40cm,设置于衬砌拱部约120°范围,平行于行车道中线布置。

4、隧道防、排水设计根据隧道区的气象条件、水文条件,本隧道的防排水设计采用了以“防、排”为主,“防、排、堵、截”相结合的综合治理措施。

各段的防、排水情况如下:(1)洞外:根据地形情况,在洞口上边、仰坡外侧设置与地形相应的截排水沟,将边坡水引出隧道区,进入天然沟中排走。

(2)明洞:Sma型衬砌为明挖法施工,明洞拱墙部外层铺设由土工布、塑料防水板、土工布组成的防水层。

在墙脚处设置Ф116纵向排水管,纵向排水管与设置的引水管相连,引水管纵向间距每25m设置一处,在富水区域根据实际情况可适当增设。

将衬砌背后的水引入在隧道两侧设置的矩形边沟排走,并在回填土上设置一层厚50cm的粘土隔水层,让水顺回填土坡面流进洞顶水沟引入沟谷中排走。

(3)洞内:在初期支护与二次衬砌间敷设400g/m2土工布和PVC-N(Ⅱ)型塑料防水板组成的防水层外,要求模筑混凝土的抗渗等级为S8。

并对施工缝、沉降缝、伸缩缝作专门的防水处理,同时在初支与二衬间,每隔10m左右设置一环向排水管,排水管与墙脚处设置的纵向排水管相通,在初期支护渗漏水地段设置“Ω”型弹簧排水管,将水引入纵向排水管,并在隧道纵向间隔25m设一道横向引水管(在富水区域根据实际情况可适当增设),将衬砌背后水引入在隧道两侧设置的矩形边沟排走,隧道路面水也通过边沟排出隧道。

洞内引水管及“Ω”型排水管的位置可根据实际地形和洞内渗水情况作适当调整。

施工缝、工作缝不应设置于有集中流水地段。

防水板施工应采用热风双焊缝无钉铺设工艺。

5、路面隧道采用沥青混凝土上面层与水泥混凝土下面层组成的复合式路面。

复合式路面沥青混凝土上面层厚10cm(其中细粒式沥青混凝土抗滑层厚4cm,中粒式沥青混凝土厚6cm),采用阻燃型沥青混凝土,水泥混凝土面板下面层厚24cm;混凝土下面层的弯拉强度应不小于,弯拉弹性模量不小于×104MPa。

6、隧道抗震设计地震的破坏作用,自地表深入地下而迅速减弱。

因此,地震一般对深埋隧道影响较小,而对浅埋隧道、偏压隧道、明洞及洞门等结构的影响较大。

本隧道所经地区抗震设防烈度为Ⅷ度地震动峰值加速度值为0.20g,按照《公路工程技术标准》JTG B01—2003要求,本地区隧道结构抗震设计取地震动峰值加速度系数为进行设防。

在结构设防方面,主要采取如下一些措施:(1)本隧道浅埋段均采用带仰拱的曲墙式衬砌结构,以提高结构的抗震能力。

(2)明洞衬砌两侧边墙及基础范围内采用浆砌片石回填密实,拱部范围内采用碎石土夯填,并做好防排水措施。
