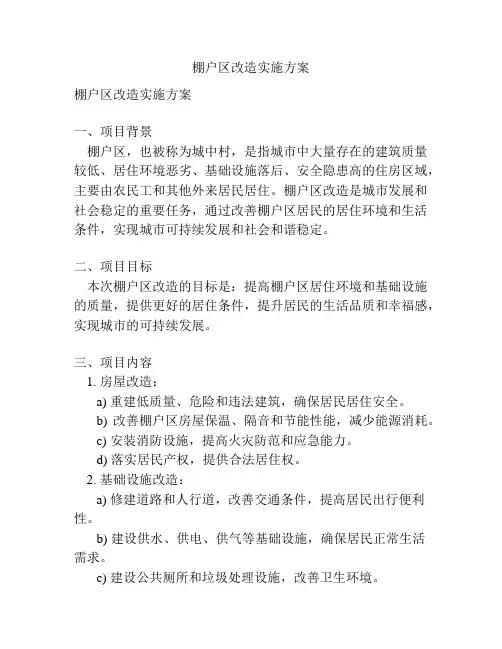

棚户区(城中村)改造实施计划目标任务分解工作方案1蚌埠经济开发区蚌埠经济开发区棚户区(城中村)年棚户区(城中村)改造实施计划改造实施计划目标任务分解目标任务分解工作方案工作方案是我市完成棚户区(城中村)改造的攻坚之年、关键之年。
按照市政府的要求,为确保今年完成内环以里、完成集中连片棚户区改造任务,根据《蚌埠市人民政府关于印发蚌埠市棚户区(城中村)改造实施计划的通知》(蚌政秘〔度目标任务。
二、计划目标市政府下达我区的棚户区(城中村)改造工作计划目标为:确保完成征收住宅面积60万平方米(其中棚户2区征收任务困难较多,棚户区征收的主要问题是要尽快启动实施铁路武五七厂周边棚户区和三院邮电宿舍棚户区;城中村的主要问题是要尽快启动八七三厂周边城中村和长淮卫镇所属城中村,力争全面完成棚户区征收任务。
(二)(二)、安置房、安置房开工计划目标任务分析开工计划目标任务分析依据现状情况,我区能够完成开工30万平方米的年度目标任务,但可能存在个别项目不能按时开工的情况,区投资集团要做好统筹安排。
为了保证季度考核名次,每季度的开工量不应少于10万平方米(破土刨槽或完成永久桩施工)。
(三)安置房竣工计划目标任务分析(三)安置房竣工计划目标任务分析依据现状情况,我区能够完成竣工度目标任务。
各责任单位要精心组织,确保完成各项目的年度目标任务,在11月底前到达基本建成认定标准(外墙齐、门窗齐,基本达到入住条件)并尽量提前。
(四)回迁安置计划目标任务分析(四)回迁安置计划目标任务分析考虑我区国有土地上征收项目少(目前基本具备征收条3件的项目仅有东航校和三院邮电宿舍)、集体土地上项目多的客观现状,要完成货币安置或购买商品房安置量不少于40%(1000户)的目标任务非常困难,这就要求我们必须从正常安置途径上确保完成目标任务:1、经联系九通公司和沪铁公司,上游街和沃尔玛西项目能够交付并安置;2、孙郢保障房和兰凤保障房的回迁任务也是保障房实物配租任务,区投资集团要确保按时交付,但配租工作存在很多客观因素,完成难度较大;3、要确保龙湖嘉园安置房二期1718套年底前达到交付使用条件;
4、滨湖安置房二期和戴湖翠微园南区两个项目至少要提供700套住宅年底前达到交付使用条件,并同步做好安置分配方案。
四、实施要求(一)未征收完毕的结转项目,内尽快完成征收扫尾并交付净地,全面开工建设。
(二)新实施项目要加大房屋征收力度,集中力量打好攻坚战,缩短房屋征收周期;国开行贷款项目,有条件的要尽可能选择货币化或购买商品房安置。
(三)开工项目,要确保竣工;开工项目,要确保部分基本建成。
(四)基本竣工项目,要实现回迁安置。
全区上下要凝心聚力、精心组织、细致谋划、抓好落实,在管委会的坚强领导下打好攻坚战,力争全面完成4棚户区(城中村)改造实施目标任务。
附表:1、征收计划目标任务分解表2、开工计划目标任务分解表3、竣工计划目标任务分解表4、回迁安置计划目标任务分解表4月28日。
