一标段工程施工组织设计
新疆东方希望有色金属有限公司远距离输煤皮带廊土建项目一标段施工组织设计
经理部各部门建立夜间施工领导值班和交接班制度,加强夜间施工管理与调度。在项目经理部设置夜间值班室,在施工现场安排现场值班室。
由工程技术部门制定夜间施工保证具体实施措施。
施工现场设置明显的交通标志,安全标志牌、警戒灯等标志,标志牌具备夜间荧光功能。保证施工机械和施工人员的施工安全。
东方希望集团
新疆东方希望有色金属有限公司
远距离输煤皮带廊土建项目一标段
施工组织设计
中铁十九局集团有限公司
日期:二〇一四年十一月
目录
1.3.2钢筋加工........................................................................................................................ .. .. .. .... .. .. .. .. .. .. .. .. .. .. ..........- 17-.
1.3采用规范及标准
《建筑工程施工质量验收统一标准》GB50300-2001
《建筑地基基础工程施工质量验收规范》GB50202-2002
《砌体工程施工质量验收规范》GBJ50203-2002
《混凝土结构工程施工质量验收规范》GBJ50204-2002
《钢筋焊接及验收规范》JGJ18-84
《工程测量规范》GBJ50026-93
临时用地表
用途
面积(平方米)
位置
需用时间
生活及办公区
600
业主指定地点
1个月
工人住房
1000
业主指定地点
1个月
拌合站、物资、钢材加工及存放区
1500
业主指定地点
施工组织设计1式4份
施工组织设计1、工程情况说明1.1工程概况勐腊县2015年农业综合开发存量资金土地治理项目为勐捧地块高标准农田建设(勐捧灌区大树脚大沟左干渠防渗)工程一标段(K14+000-K15+500)已由西农综办发[2015]8号文下达投资计划,建设资金来自中央、省、州财政资金,招标人为勐腊县财政局,招标代理机构为云南陆地招标咨询有限公司。
项目已具备招标条件,现进行公开招标,特邀请有兴趣的潜在投标人(以下简称投标人)提出投标申请。
(1)规模:大树脚大沟左干渠1500米(K14+000- K15+500)进行C15硂防渗衬砌及渠系建筑物的配套,新建泄洪闸1座;(2)项目总投资:139.07万元;(3)计划工期:120日历天,计划开工日期:2015年10月16日,计划竣工日期:2016年02月12日。
(4)工程地址:勐腊县勐捧镇。
1.2交通条件进场公路和农用公路相通,施工场地交通条件便利。
2、施工平面布置2.1布置的依据和原则施工布置的依据是有关施工的规程、规范和招标文件的有关规定,施工布置遵循以下原则:(1)有利于施工和管理,尽量减少占用田地;(2)根据地形条件,合理选择施工道路、原材的堆放场地、生产生活设施,布置尽量紧凑,同时便于通水通电通路。
(3)保护生态环境,尽量少损坏森林植被,生产生活的废碴废水不致于影响周围和下游的环境卫生。
(4)施工布置尽量避免与村庄、相邻施工单位之间的干扰。
(5)火工材料的保管应遵守公安部的有关规定。
2.2施工场地布置由于项目施工战线较长,且在原渠道基础上施工,故不需要布置专门的生产、生活区,可利用渠道沿线临时占地进行施工布置。
(1)供电系统由附近村寨搭接进线或小型发电机发电使用;(2)供水系统由渠道沿线内附近河内取水;(3)砂石料沿渠线堆放,尽量减少二次搬运;(4)为保证工期,渠道施工中所需的空压机、混凝土和砂浆拌和机都采用移动式,并在施工现场适当位置安放,可以随时移动;(5)场内施工道路,根据工程实施中的实际情况而定,尽可能使用渠道沟帮平台作为场内交通道路,供运输砂、石材料;(6)由于本标段内已开通无线电话,不再设置有线通讯。
施工组织设计方案报审表范文
审查意见:
专业监理工程师(签字)
日期:年 月日Biblioteka 审核意见:项目监理机构(盖章)
总监理工程师(签字、加盖执业印章)
日期:年 月日
审批意见(仅对超过一定规模的危险性较大的分部分项工程专项施工方案):
建设单位(盖章)
建设单位代表(签字)
年 月 日
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
施工组织设计方案报审表
工程名称:XX安置房北地块路景观改造工程一标段编号:
致:XX工程咨询有限公司(项目监理机构)
我方已完成XX安置房北地块XX路景观改造工程一标段工程施工组织设计/(专项)施工方案的编制和审批,请予以审查。
附件:☑施工组织设计
□专项施工方案
□施工方案
施工项目经理部(盖章)
项目经理(签字)
工程施工组织设计范本
工程施工组织设计范本一、施工组织设计概述施工组织设计是施工项目管理的重要组成部分,它的主要任务是为施工项目提供合理、科学的施工组织方案,确保施工过程的顺利进行,达到工程施工的质量、安全、进度等各项标准。
通过施工组织设计,可以有效地规划和调配项目资源,合理划分工程任务,提高工作效率,降低成本,保证工程的质量和安全。
施工组织设计的主要内容包括项目概况、施工方案、工程难点及技术措施、施工进度计划、物资采购计划、人员配备及管理措施等。
在进行施工组织设计时,需要全面考虑项目的特点和要求,合理制定施工方案和计划,确保项目能够按时、按质、安全的完成。
施工组织设计是一个动态的过程,需要不断的根据实际情况进行调整和优化,以适应施工过程中的各种变化。
只有不断地完善施工组织设计,才能更好地指导施工现场的实际工作,确保工程的顺利进行。
二、项目概况项目名称:XXX工程项目地点:XX市XX区XX路XX号建设单位:XX集团施工单位:XX施工公司项目规模:XX平方米工程概况:本工程是一处商业综合体项目,包括地下停车场、商业广场、写字楼等多功能区域,总建筑面积约XX平方米。
三、施工方案1.总体施工方案总体施工方案是施工组织设计的核心内容,它包括工程总体布局、施工工序、工法措施、施工工艺及安全措施等内容。
在施工方案中,需要全面考虑项目的特点和要求,合理设计施工路线和分部工程,确保各个施工工序的衔接顺利,保证项目的进度和质量。
2.分部施工方案针对工程的各个部分,需要设计相应的分部施工方案,包括地基处理、结构施工、装修装饰、给排水、电气等工程的施工方案。
在设计分部施工方案时,需要考虑各个施工工序之间的协调配合,避免重复施工和资源浪费。
3.技术措施根据工程的特点和难点,设计相应的技术措施,解决工程施工中可能遇到的问题。
技术措施包括施工方法、工艺流程、施工设备的选用等内容,确保工程施工的顺利进行。
四、工程难点及技术措施1.地下停车场开挖地下停车场的开挖是本工程的重点难点之一,由于地质条件较为复杂,存在较多地下管线,需要设计合理的开挖方案和施工工艺。
成洛大道(三环路至四环路)快速路改造工程施工一标段施工组织设计

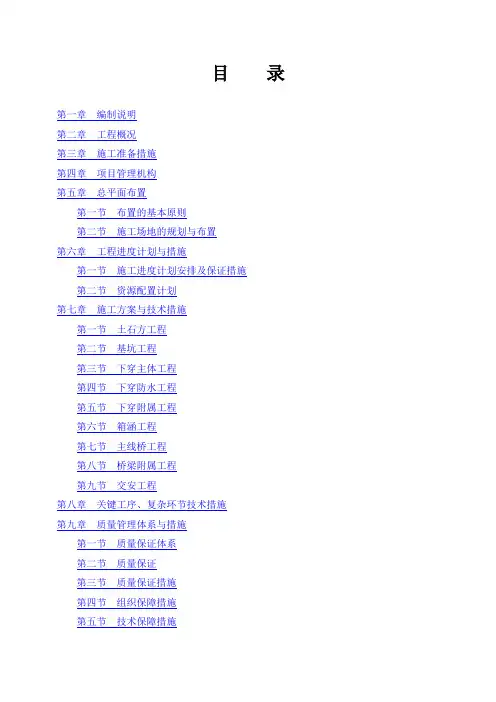

目录第一章编制说明第二章工程概况第三章施工准备措施第四章项目管理机构第五章总平面布置第一节布置的基本原则第二节施工场地的规划与布置第六章工程进度计划与措施第一节施工进度计划安排及保证措施第二节资源配置计划第七章施工方案与技术措施第一节土石方工程第二节基坑工程第三节下穿主体工程第四节下穿防水工程第五节下穿附属工程第六节箱涵工程第七节主线桥工程第八节桥梁附属工程第九节交安工程第八章关键工序、复杂环节技术措施第九章质量管理体系与措施第一节质量保证体系第二节质量保证第三节质量保证措施第四节组织保障措施第五节技术保障措施第六节原材料质量保证措施第七节检测试验手段及措施第八节“精品工程”保证措施第九节质量管理措施第十节收尾阶段质量保证措施第十章安全管理体系与措施第一节安全生产管理体系第二节安全生产保证措施第三节文明施工保证体系第四节确保文明施工的措施第十一章环境保护管理体系与措施第一节环境保护保证体系第二节环境保护措施第三节确保交通施工安全控制技术措施第四节防止扬尘污染措施第五节防止噪声污染措施第十三章季节性施工措施第一节雨季施工措施第二节雨季进度计划保证措施第三节节假日施工保证措施第四节高温季节施工措施第十四章地下管线及其他地上地下设施的保护加固措施第一节地下管线及地上地下设施保护措施第二节地下管线及地上地下设施的加固措施第十五章突发事件应急措施附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章编制说明一、工程简介成洛大道(三环路至四环路)快速路改造工程施工一标段,起于三环路十陵立交,经东洪路、蜀王大道、明蜀路,止于绕城高速。
主要施工内容包含桥梁工程、下穿隧道工程、涵洞工程及交安工程。
其中,桥梁工程包括成洛大道主线桥、十陵立交与成洛大道的主线转换,转换线的连接、成洛大道主线桥上下道桥、辅道跨东风渠桥梁以及附属工程。
施工组织设计

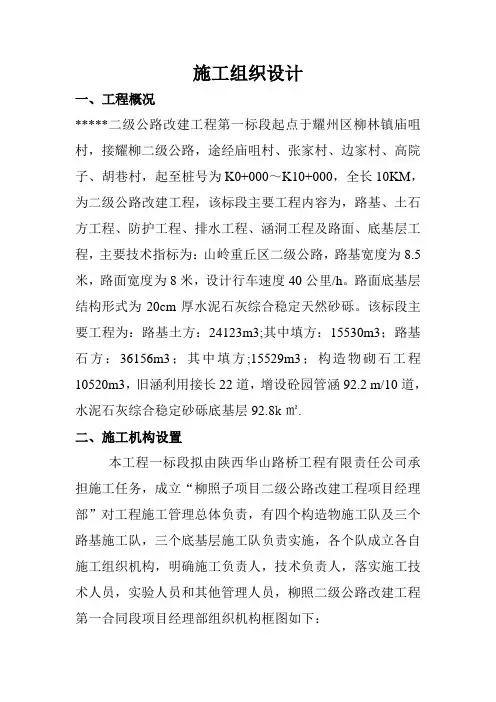

施工组织设计一、工程概况*****二级公路改建工程第一标段起点于耀州区柳林镇庙咀村,接耀柳二级公路,途经庙咀村、张家村、边家村、高院子、胡巷村,起至桩号为K0+000~K10+000,全长10KM,为二级公路改建工程,该标段主要工程内容为,路基、土石方工程、防护工程、排水工程、涵洞工程及路面、底基层工程,主要技术指标为:山岭重丘区二级公路,路基宽度为8.5米,路面宽度为8米,设计行车速度40公里/h。
路面底基层结构形式为20cm厚水泥石灰综合稳定天然砂砾。
该标段主要工程为:路基土方:24123m3;其中填方:15530m3;路基石方:36156m3;其中填方;15529m3;构造物砌石工程10520m3,旧涵利用接长22道,增设砼园管涵92.2 m/10道,水泥石灰综合稳定砂砾底基层92.8k㎡.二、施工机构设置本工程一标段拟由陕西华山路桥工程有限责任公司承担施工任务,成立“柳照子项目二级公路改建工程项目经理部”对工程施工管理总体负责,有四个构造物施工队及三个路基施工队,三个底基层施工队负责实施,各个队成立各自施工组织机构,明确施工负责人,技术负责人,落实施工技术人员,实验人员和其他管理人员,柳照二级公路改建工程第一合同段项目经理部组织机构框图如下:组织机构中各主要管理人员职责如下:经理:工程总负责,对工程进行总体策划。
全面管理,组织与协调,主管工程质量、安全、负责人士调度、财务审批及涉外事宜,职工的思想教育,安全教育等项工作。
副经理:协调经理工作,分管机械设备调运、物资采购与供应,以及职工生活管理,环境的处理等项事宜。
总工:主管工程技术组,指导组织筹划施工管理,抓好工程的技术、质量、进度和安全,依据有关质量体系文件及规范要求进行施工。
工程组:主管工程技术及质量,工程进度和安全,负责各项工程业务协调,施工进度计划安排与实施,及各项工程内业资料收编,自检资料和原始记录的填写与整理,施工队伍的管理。
张峰水库输水工程第一标段施工组织设计
目录7.1工程概述7.1.1地理位置及工程建设的任务7.1.2输水工程总体布置7.1.3水文气象7.1.4工程地质7.1.4.1 概述7.1.4.2 工程地质条件及评价7.1.4.3 天然建筑材料7.1.5交通条件7.1.5.1对外交通条件7.1.5.2进场交通公路7.1.6建材、水、电供应条件7.1.7合同项目和工作范围7.1.7.1本合同主体工程项目7.1.7.2交通公路工程7.1.7.3本合同临时工程项目7.1.8合同工期7.2 施工总布置7.2.1施工总布置的原则7.2.2施工总平面布置分区规划7.2.3施工交通7.2.3.1 对外交通7.2.3.2 场内交通7.2.4施工风、水、电、通讯系统7.2.4.1施工供风7.2.4.2 施工供水7.2.4.3 施工供电7.2.4.4 通讯系统7.2.5砂石料系统7.2.6混凝土系统7.2.7生产设施及辅助企业7.2.8办公及生活营地7.2.9弃碴场7.2.10其它设施7.2.11施工期环境保护设施布置7.3 施工进度7.3.1编制依据与原则7.3.1.1 施工总进度编制的依据7.3.1.2 施工总进度的编制原则7.3.2控制性进度7.3.3准备工程施工进度安排7.3.4施工道路7.3.5主体工程施工进度安排7.3.5.1 1#隧洞施工7.3.5.2 2#隧洞施工7.3.5.3 1#渡槽及5#排洪涵洞7.3.5.42#及4#排洪涵洞7.3.5.5 明渠7.3.6工期保证措施7.4 施工组织和资源配置7.4.1施工组织7.4.1.1施工组织机构7.4.1.2各职能部门主要施工管理职责7.4.2资源配置7.4.2.1主要施工机械设备配置计划7.4.2.2主要劳动力配置计划7.4.2.3主要材料供应计划7.5 施工方法和技术措施7.5.1明渠施工7.5.2隧洞施工7.5.3渡槽施工7.5.4其他施工7.6质量和安全措施7.6.1质量管理7.6.1.1质量方针和质量目标7.6.1.2质量保证体系7.6.1.3技术组织措施7.6.1.4工程质量技术保证措施7.6.2安全措施7.6.2.1确定安全管理目标和安全防范要点7.6.2.2安全保证体系7.6.2.3技术组织措施7.6.2.4技术保证措施7.6.2.5安全施工章程及安全施工保证措施7.7环境保护和文明施工7.7.1文明施工措施7.7.2环境保护措施7.7.2.1水污染防治措施7.7.2.2大气污染防治措施7.7.2.3噪声污染防治措施7.7.2.4水土保持措施7.7.2.5工区卫生管理及生活垃圾处理7.8 信息、档案管理7.8.1信息管理7.8.1.1 信息管理的主要内容7.8.1.2 信息管理的主要措施7.8.2档案管理7.8.2.1 竣工资料的整理7.8.2.2 竣工资料的主要归档内容7.8.2.3 移交程序7.1工程概述7.1.1地理位置及工程建设的任务张峰水库位于山西省晋城市沁水县郑庄镇张峰村沁河干流上,距晋城市城区90km,水库总库容.3.94亿m3,是以城市生活和工业供水、农村人畜饮水为主,兼顾防洪、发电等综合利用的大(2)型水库枢纽工程。
浙江省长湖申线(浙江段)航道扩建长兴段CXHD-1标段施工组织设计
六、施工组织设计目录第一章工程概况 (4)1.1 工程概况与范围 (4)1.1.1建设规模 (4)1.1.2建设标准 (4)1.2 自然条件 (5)1.2.1气象 (5)1.2.2水文 (6)1.2.3地形、地貌 (6)1.2.4工程地质 (7)1.3 对外交通条件 (7)1.4 施工工期 (8)1.5 工程质量 (8)1.6 编制依据及采用的验收标准 (8)第二章施工组织与管理 (10)2.1 施工组织机构 (10)2.1.1 组织机构布置 (10)2.1.2项目主要管理人员岗位职责 (11)2.2 施工任务布署 (12)2.2.1施工准备工作 (12)2.3人力、物力保证措施 (13)2.3.1引入竞争机制 (13)2.3.2 制度保障 (13)2.3.3 资源保障 (13)2.3.4 后勤保障 (14)2.3.5管理人员及劳动力计划 (14)2.3.6施工机械计划 (14)第三章施工总体平面布置 (15)3.1 施工总平面布置的原则 (15)3.2施工临时道路 (15)3.3施工临时供电 (15)3.4施工临时供水 (15)3.5项目部及其他临时用房 (15)3.6临时设施及临时占地计划表 (16)第四章工程进度计划及保证措施 (17)4.1 工程进度计划 (17)4.2工程进度保证措施 (17)第五章资源配备计划 (20)5.1 施工机械设备计划 (20)5.2 劳动力投入 (21)5.3 材料供应 (21)第六章主要和关键项目的施工技术方案 (23)6.1航道土方开挖 (23)6.1.1施工准备 (23)6.1.2施工程序 (23)6.1.3清理及拆除工程 (24)6.1.4 陆上土石方开挖 (25)6.1.5 航道水下土方疏浚 (28)6.1.6 回填土 (30)6.2航道护岸工程 (32)6.2.1施工范围 (32)6.2.2土工布铺设 (33)6.2.3砂、碎石垫层(倒滤层) (34)6.2.4 混凝土齿墙及基础浇筑 (35)6.2.5 浆砌块石坡面及墙身 (37)6.2.6墙后回填 (41)6.2.7混凝土压顶 (41)6.2.8预应力钢筋混凝土圆孔板护坡面的安装 (42)6.2.9混凝土、片石混凝土、钢筋混凝土护岸 (43)第七章施工质量保证措施 (44)7.1质量目标 (44)7.2质量保证体系及质量实施作业体系 (44)7.2.1质量保证体系 (44)7.2.2工程质量实施作业体系 (46)7.2.3各级人员质量岗位责任制: (48)7.3质量保证措施 (48)7.3.1完善并落实质量检查制度(三检制) (48)7.3.2试验管理 (49)7.3.3施工过程质量检验 (50)7.3.4工序保证 (50)7.3.5实体材料质量保证 (50)7.4针对本工程在冬、雨季的施工质量控制措施 (52)7.4.1雨季施工措施 (52)7.4.2冬季施工措施 (52)第八章施工安全保证措施 (54)8.1管理目标 (54)8.2组织保证体系 (54)8.3技术保证措施 (56)8.4管理措施 (56)8.5安全生产应急预案及应急措施 (56)8.5.1安全应急预案 (56)8.5.2安全生产应急设备 (57)8.5.3安全生产应急措施 (57)8.6针对性的安全技术措施 (57)8.6.1施工现场临时用电安全技术措施 (58)8.6.2冬季、雨季施工安全技术措施 (58)第九章文明施工与环境保护措施 (60)9.1文明施工措施 (60)9.1.1文明施工的组织与管理 (60)9.1.2文明施工的基本要求 (61)9.1.3文明施工的具体措施 (62)9.1.4加强精神文明建设创建文明建设工地 (63)9.2水保、环境保护措施 (64)9.2.1水保、环境保护的组织管理 (64)9.2.2环境危害因素的识别与评价 (64)9.2.3针对性水保、环保技术措施 (65)附表一施工总体计划表 (67)附表二分项工程生产率和施工周期表 (68)附表三施工总平面图 (69)附表四劳动力计划表 (71)附表五临时占地计划表 (72)附表六合同用款估算表 (73)第一章工程概况1.1 工程概况与范围1.1.1建设规模本工程只有一个标段——CXHD-1施工标段,桩号左岸K0+000~K5+795,右岸K0+000~K5+930,全长约5.93km,采用四级航道建设标准,主要内容包括开挖航道土方(含疏浚)约456508m³。
施工组织设计(EPC项目技术投标文件)
施工组织设计(EPC项目技术投标文件)1工程概况1.1工程名称xxxx一期项目(工程总承包)一标段。
1.2建设地点本项目位于xxx。
1.3建设规模本项目建筑面积约xxxxx平方米。
1.4计划工期计划开工日期为xxx年xx月xx日,计划竣工日期为xxx 年xx月xx日,总工期xx日历天,最终开工日期根据发包人要求为准。
1.5招标范围主要包括:红线范围内新建工程的设计(含绿建设计)及所有设计审批等相关服务、与工程建设有关的设备材料采购及安装、工程施工(含场地三通一平)、保修服务,并要求承包人采用BIM技术进行全部施工图综合设计、施工组织动态模拟、建筑可视化模型及施工图优化设计等;试运行、竣工检测、工程竣工验收备案及保修;项目建设过程中的所有申报、审批等相关手续的办理。
1.6质量目标工程质量目标为合格。
本项目建设质量标准为:争创“泰山杯”,争创“鲁班奖”。
1.7承包方式设计-采购-施工一体化的工程总承包模式(EPC)。
2施工组织安排根据现场及图纸规划将一期项目一标段划分成东西两个区,计划投入两家有实力的主劳务分包施工,具体施工组织安排如下。
2.1施工顺序考虑模板木方等料具的周转及工期情况,整体先地下后地上,2017年以基础工程施工为主,2018年春节后主体结构全面展开。
东西区平行施工,区内组织流水施工,东区地下结构由南北向中间施工,地上施工时重点在国际合作中心。
西区地下施工时深海研究中心楼由东向西施工,其他两座由南向北施工,地上施工时重点在物理海洋楼。
2.2施工段划分本工程结构有一部分属超长结构,可通过采用超长无缝施工技术等多种综合手段来解决,因此本工程采用分仓法施工,将本工程地下部分分为38个仓,每仓不超2000平,东西区分别为21、17仓,地上部分根据超长楼座划分成3~6个仓施工。
2.3劳动力安排施工准备及土方开挖阶段60人,地基与基础阶段628人,主体阶段1208人,装饰装修阶段420人,室外管网及园林阶段90人。
施工组织设计一标段欧阳
施工组织设计一标段欧阳施工组织设计甘肃欧阳宏大建设工程二〇一五年七月二十日目录第一章编制依据、范畴与原则第二章总体施工组织布置及规划第三章要紧工程项目的施工方案、方法与技术措施第四章工期的保证体系及保证措施第五章雨季施工方案第六章工程质量治理体系及保证措施第七章安全生产治理体系及保证措施第八章环境爱护、水土保持保证体系及保证措施第九章农民工工资保证措施第十章文明施工、文物爱护保证体系及保证措施第十一章紧急情形处理措施、预案以及抗击风险的措施第十二章其他应说明的事项第一章编制依据、范畴与原则一、编制依据1.肃州区东洞滩光电示范园C区公路建设工程一标段招标文件、设计文件及相关资料。
2.现行的国家和交通部、建设部颁发的设计技术标准、施工规范及检验规范。
招标文件及设计文件中要求本工程遵循的技术标准和施工规范等法律法规文件。
3.GB/T19002-ISO9002标准和我单位质量保证体系有关程序文件的要求。
4.依照设计工程数量,我单位对项目现场和周围环境调查的有关资料及我单位拥有的相关科技成果、施工工艺及治理水平、技术能力、机械设备与劳力,以及多年来在公路工程施工实践中所积存的丰富体会。
二、编制范畴包括肃州区东洞滩光电示范园C区公路建设工程一标段合同段内的路基土方工程、路面工程、路缘石、涵洞及沿线设施等的施工直至竣工全过程。
三、编制原则1.满足工期要求的原则: 实行机械化施工,配备充足的技术力量、劳力及物资,确保满足施工进度需求。
全面应用网络打算进度动态治理技术,优化施工组织,确保工期目标实现。
2.确保工程质量的原则: 应用成熟可行的工程技术及施工工艺,实行专业化、规范化施工。
建立质量保证体系,确保工程质量。
3.确保安全施工的原则:严格贯彻执行施工安全技术治理规程,建立安全保证体系,一切施工方案均将确保安全施工放在第一位。
力争把本合同段建成“文明生产安全施工的标准化工地”。
4.搞好环境爱护及文明施工的原则:临时施工设施的布设、施工现场的治理、施工生产的实施,均应以文明施工和确保环境爱护为前提,使施工生产始终处于有序的状态。
2014美丽乡村特色示范村—前马房村民小组特色村庄村内道路硬化工程一标段(道路1) 工程施工组织设计 (1)
第一章:工程概况1、楚雄市2014年美丽乡村特色示范村—前马房村民小组特色村庄村内道路硬化工程一标段(道路1)工程规模约49万元。
2、包括混泥土路面及挡土墙工程及施工设计蓝图和工程量清单范围内的所有工程。
3、建设地点:楚雄市苍岭镇。
第二章:工程管理目标1、质量目标本工程施工严格按国家现行施工规范施工、按市政工程质量验收标准进行分项、分部、单位工程的质量控制以及质量评定;接受业主、监理工程师和市政工程质量监督站的监督检查。
工程质量满足如下要求:道路工程质量目标确保:符合国家现行施工质量验收规范标准。
2、环境目标资源、能源消耗量实现定额要求。
污水、淤泥、固废、废气排放量符合国家有关法律法规及业主有关规定要求。
有噪声的机械避开在夜间施工,噪声符合有关法律法规要求。
控制施工现场、便道、通畅,无扬尘污染。
3、职业健康安全目标(1)确保无重大事故和一般事故发生,因工受伤小于0.15‰(2)无职业病发生,并符合国家“职业病防治法”和相关法律法规要求。
4、工期目标计划工期:确保45日历天完成全部合同内工程内容。
第三章施工总体布置1、施工组织机构:本工程按项目法组织施工,经理部设项目经理一人,负责对该工程进行全面管理;项目副经理一人,负责项目的施工生产、安全质量管理;项目总工(技术负责人)一人,负责项目的施工技术管理工作。
项目经理部下设工程部、物资设备部、安质部、计财部等管理职能部门。
作业层为三个专业施工队担负相应的施工任务。
2、施工段落划分:本工程工期较短,项目任务分散。
本工程施工首先集中组织一切力量先将路基上的垃圾淤泥清除掉,尽快将全线土基面层清整出来。
将全线分成一个流水作业面。
施工组织机构图公司技术管理部门项目经理项目副经理总工程师办公室工程技术部物资设备部务财部安全质量部试验室路基施工队砼路面施工队3、施工作业层(队伍):结合本工程施工特点按专业分为路基施工队、路面施工队,各项目队直属经理部领导,配置相关专业技术管理人员,按任务划分、统一指挥、独立施工、相互协调,共同创建一流服务,奉献精品工程。
(项目管理)某蔬菜产业发展项目施工(第一标段)施工组织设计
一、施工组织设计目录第一章编制依据及工程概况第二章施工组织管理第三章施工准备及施工总平面图布置第四章施工技术方案第五章工期保证体系及保证措施第六章质量承诺及保证措施第七章施工主要工序第八章安全文明施工保证措施第九章降低成本措施第十章冬雨季施工技术措施第十一章减少噪音、降低环境污染技术措施第十二章地下管线及其他地上地下设施的保护加固措施第十三章环境保护、水土保持保证体系及保证措施附表一拟投入本标段的主要施工设备表附表二拟配备本标段的实验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度计划网络图附表五施工总平面布置图附表六临时用地表第一章编制依据及工程概况一、编制依据1、中央财政现代农业晋宁县蔬菜产业发展项目施工(第一标段)招标文件、工程量清单及设计图纸招标文件;2、经现场踏勘所获得的现场自然条件资料及由建设单位提供的答疑文件,并充分分析工程的实际情况和施工特点,结合本公司类似工程施工经验的基础上编制;3、现行国家、行业及地方施工技术规范及有关规定。
二、工程概况1、项目名称:中央财政现代农业晋宁县蔬菜产业发展项目施工(第一标段)3、建设地点:晋宁县4、发包方式:总承包5、招标范围:中央财政现代农业晋宁县蔬菜产业发展项目(第一标段)所含全部施工内容(详见施工图和工程量清单)6、资金来源:财政补助及企业投入资金7、资金落实情况:资金已落实8、计划工期:150日历天,实际开、交工日期按实际情况确定9、质量要求:达到国家施工验收规范合格标准,一次性验收合格第二章施工组织管理施工是通过业主、设计单位、监理单位、质监单位、安监单位和各承包单位的努力,将设计图纸变成业主要求的特定使用功能工程的过程。
施工涉及面广,施工单位必须事先作好生产组织、施工管理、技术措施、人力、物力及财产等各项准备工作,才能保证施工顺利进行,取得良好的效率。
一、施工组织机构的建立1、针对此工程项目,将由我公司具有丰富工程施工经验的同志担任项目经理,并由该同志领导的项目经理部来负责此工程的具体施工管理,项目班子一律持证上岗、押证施工。
施工组织设计(设计施工总承包EPC)
目录五、承包人建议书(一)施工图设计方案 .................................................................................................................................... - 4 - (二)施工组织设计 ........................................................................................................................................ - 5 - 第一章总体设计施工总承包组织布置及规划 .............................................................................................. - 5 - 1.1编制范围 . (5)1.2编制原则 (5)1.3编制依据 (5)1.4工程概况 (6)1.5项目管理目标 (16)1.6施工组织与总体部署 (19)1.7资源配置 (30)第二章总体施工方案 .................................................................................................................................... - 33 - 2.1路基工程施工 (33)2.2桥涵工程施工方案 (53)2.3路面工程施工方案 (94)2.4交通安全设施及绿化工程施工方案 (103)2.5重点工程施工方案 (113)2.6难点工程施工方案 (136)2.6热期施工 (147)2.7雨期施工 (147)2.8冬期施工 (148)2.9防汛措施 (149)第三章安全生产管理体系及保证措施 ...................................................................................................... - 151 - 3.1安全生产保障体系 (151)3.2安全保证总措施 (151)3.3现场安全措施 (152)第四章工程质量管理体系及保证措施 ...................................................................................................... - 154 - 4.1质量保证体系.. (154)4.2工程质量的保证措施 (155)第五章工期保证体系及保证措施 .............................................................................................................. - 158 - 5.1工期目标. (158)5.2工期保证体系 (158)5.3工期保证领导小组及人员职责 (158)5.4工期保障措施 (159)第六章环境保护、水土保持保证体系及保证措施 (166)6.1环境保护和水土保护保证体系 (166)6.2环境保护措施 (166)6.3水土保持措施 (168)第七章文明设计施工总承包、文物保护保证体系及保证措施 (169)7.1文明施工和文物保护保证体系 (169)7.2文明施工措施 (171)7.3文物保护保证措施 (174)7.4职业健康保障措施 (175)7.5文明施工及文物保护措施费保障措施 (177)第八章项目分析预测与防范、事故应急预案 (177)8.1项目风险预测与防范 (177)8.2应急预案指导思想 (180)8.3基本原则和要求 (180)8.4应急救援领导小组及人员职责 (181)8.5应急救援程序 (182)8.6应急救援措施 (183)8.7应急救援物资储备 (185)8.8应急救援联系电话 (185)第九章其他应说明的事项 (186)附表(1-8) (187)(三)对发包人要求错误的说明 (195)(四)其他 (196)五、承包人建议书(一)概述 (197)1.项目简要介绍 (197)2.项目范围 (197)3.项目特点 (198)(二)总体实施方案 (204)1.项目目标 (204)2.项目实施组织形式 (204)3.项目阶段划分。
一标段施工方案2
一标段施工方案2一、工程背景本项目位于XX市XX区,是一个重要的城市基础设施建设项目,旨在提升当地的交通运输能力,促进城市发展。
一标段施工方案2是该项目中的重要阶段,需要精细的计划和执行。
二、施工内容1.工程范围:一标段施工方案2主要包括道路拓宽、桥梁修建等工作,总长度约XX公里。
2.施工难点:该段道路施工区域地势复杂,需要考虑地质条件、交通管理等因素。
3.施工时间:预计施工周期为XX个月,需严格按照进度计划执行。
三、施工方案1.施工准备:在施工前,需进行现场勘察、安全评估等工作,确保施工安全。
2.施工流程:分阶段进行施工,包括清理现场、土方开挖、基础处理、道路铺设等环节。
3.质量控制:强调施工质量和安全,在每个阶段都应进行工程质量检查,确保工程质量达标。
4.环保措施:施工过程中要遵守相关环保法规,减少对环境的影响,确保生态平衡。
四、施工管理1.施工组织:设立专门的施工管理团队,明确各岗位职责,协调施工进度。
2.安全管理:严格执行安全操作规程,保障施工人员和周边居民的安全。
3.进度控制:设立施工进度计划,定期检查和调整施工进度,确保工程按时完成。
4.成本控制:根据预算要求,控制施工成本的消耗,做到合理使用资金。
五、施工效果一标段施工方案2的顺利实施将大大改善周边交通状况,促进当地经济发展,提升居民生活品质。
同时也为未来城市建设奠定了坚实的基础。
六、总结一标段施工方案2是一个重要的城市基础设施建设项目,需要统筹规划、科学施工。
只有经过精心组织和高效管理,才能实现预期的效果,为城市发展做出积极贡献。
一级公路工程施工组织设计
五、施工组织设计第一章总体施工组织布置及规划一、编制说明1、编制依据(1)新建县丰厚一级公路至流湖药湖大堤公路(A1标厚田乡段)工程二标段施工招标文件、招标文件补充、招标答疑、施工图纸及工程量清单。
(2)公路工程施工及验收规范、国家其它相关规范规程及标准。
2、编制原则(1)遵循招标文件、施工技术规范、规程及验收标准的条款,满足合同条款及招标人提出的各项要求,特别是工程质量、施工进度、安全生产、环境保护等方面的要求。
(2)采用我单位近年来在公路工程建设中掌握的先进技术、工艺和设备,力求做到技术先进、工艺精湛、手段经济、安全可靠。
(3)根据本项目工程的特点,突出重难点项目的施工方案及技术措施,科学组织、合理安排、均衡生产,确保优质高效完成本项目的施工任务。
(4)施工组织管理坚持高标准、高起点、快节奏,施工现场突出标准化作业。
二、组织机构1、现场施工组织机构二标段起讫桩号为K5+~K10+167及流湖大堤直线K0+000~K0+。
工程中标后,立即成立项目经理部,项目经理部是现场施工生产指挥的最高总部。
项目经理部设经理、总工程师各一人。
经理负责对外协调和对内全面施工组织指挥,是工程项目总负责人,对工程质量、工程进度、安全生产负完全责任。
总工程师负责施工技术、施工方案、工程质量和安全生产。
项目部下设4部3室。
施工技术部负责施工、技术、测量;计划财务部负责计划、统计、验工计价、预结算、合同管理、资金管理、成本控制、经济核算、财务决算等;物质设备部负责机械、车辆的管理及材料设备采购;安质监察部负责工程质量和安全管理;环境保护室负责环保工作;综合办公室负责行政管理、配合质量检查及技术教育、培训和综合工作;中心试验室负责所有进场材料的试验工作。
2、施工队伍配置及施工任务的划分根据本合同段的工程数量、特点、工期要求,安排4个施工队完成合同段的施工任务。
路基施工队负责的路基土石方的施工;路面施工队负责路面工程的施工;桥涵施工队负责桥梁及涵洞的施工;附属工程施工队负责防护排水、交安设施及其它附属工程的施工。
上海浦东国际机场T2航站楼幕墙系统(一标段)施工组织设计(终稿)
一、施工技术综合说明1.总体概述:1)工程概况:1、工程名称:上海浦东国际机场T2航站楼幕墙系统(一标段);2、工程地理位置:上海市浦东新区江镇镇、施湾镇和南汇县祝桥乡境内,浦东国际机场一期航空楼的东面;3、建设单位(业主):上海机场(集团)有限公司上海浦东国际机场二期工程建设指挥部;4、建筑设计单位:上海华东建筑设计研究院;5、建筑物标高为:42.166M ;6、结构类型:钢筋混凝土框架结构及钢结构屋面;7、地面粗糙度类型:A类;8、抗震设计烈度:七度;2)工程概述:上海浦东国际机场二期工程建设总目标是建设一个枢纽型航空站。
新建T2航空站由主楼、连接廊和候机长廊三部分组成。
新建T2航空楼总建筑面积为48.5万平方米,总高度42.166米,本工程属于上海浦东国际机场T2航空楼幕墙系统(一标段)。
由主楼、连接廊、计时旅馆、通廊组成,1幕墙按表现形式分为以下五种:1.铝合金型材玻璃幕墙,其中有单元式和框架式之分,局部带有开启门、开启扇(外用);2. 单层铝板幕墙包括铝板门、玻璃门、通风防水百叶窗3.铝合金百叶幕墙;4.钢立柱硬木百叶片幕墙;5.点驳式玻璃幕墙及点驳式玻璃雨棚(含钢梁及钢拉索)3)幕墙表现浦东机场T2航站楼作为枢纽型航空港项目,整体造型宏伟,功能完备。
它利用崭新的设计思路、现代的空间结构和新型的材料技术,组合成横向体量庞大、节奏感强烈、极赋韵律的标志性建筑体。
于大处简约归整,又着眼细部细节;和一期项目和谐呼应的同时,又处处彰显出优化后的精致品质。
玻璃幕墙细部设计主要采用的基本体系是垂直投影方向尺寸3M×3.6M作为一个幕墙单元板块尺寸,沿高度间距每3.6M设水平梁,水平间距在9m跨柱间布置三个幕墙单元,每个单元板块内的分格划分为在垂直投影方向尺寸3M×1.2M。
23材质选用上,建筑外墙以大面积灰蓝色玻璃材质为主调,色彩偏灰,沉着典雅,高贵而不华贵,深具人文质感;清水混凝土基座及花岗岩的设计,不但增添了建筑的沉稳、素雅,更充分体现出大气简约,实现了合理材料组配,使整个外墙经济性价比极高。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
资料范本本资料为word版本,可以直接编辑和打印,感谢您的下载一标段工程施工组织设计地点:__________________时间:__________________说明:本资料适用于约定双方经过谈判,协商而共同承认,共同遵守的责任与义务,仅供参考,文档可直接下载或修改,不需要的部分可直接删除,使用时请详细阅读内容xxxxxxxxxxx农民公寓及公共设施建设项目一标段工程编制日期:二○○九年三月目录TOC \o "1-4" \h \z \u HYPERLINK \l "_Toc224526266" 1 编制说明 PAGEREF _Toc224526266 \h 1HYPERLINK \l "_Toc224526267" 1.1 总体简介 PAGEREF_Toc224526267 \h 1HYPERLINK \l "_Toc224526268" 1.2 编制依据 PAGEREF_Toc224526268 \h 1HYPERLINK \l "_Toc224526269" 1.3 编制说明 PAGEREF_Toc224526269 \h 1HYPERLINK \l "_Toc224526270" 1.4 专项施工方案编制计划PAGEREF _Toc224526270 \h 2HYPERLINK \l "_Toc224526271" 2 工程概况 PAGEREF_Toc224526271 \h 3HYPERLINK \l "_Toc224526272" 2.1 建筑概况 PAGEREF_Toc224526272 \h 3HYPERLINK \l "_Toc224526273" 2.2 结构概况 PAGEREF_Toc224526273 \h 7HYPERLINK \l "_Toc224526274" 2.3 给排水概况 PAGEREF_Toc224526274 \h 9HYPERLINK \l "_Toc224526275" 2.4 电气概况 PAGEREF_Toc224526275 \h 9HYPERLINK \l "_Toc224526276" 2.5 工程地质、水文及气象情况 PAGEREF _Toc224526276 \h 10HYPERLINK \l "_Toc224526277" 2.5.1 地质、水文情况 PAGEREF _Toc224526277 \h 10HYPERLINK \l "_Toc224526278" 2.5.2 气象情况 PAGEREF_Toc224526278 \h 11HYPERLINK \l "_Toc224526279" 2.6 施工条件分析 PAGEREF _Toc224526279 \h 11HYPERLINK \l "_Toc224526280" 2.6.1 施工道路方面 PAGEREF _Toc224526280 \h 11HYPERLINK \l "_Toc224526281" 2.6.2 施工用水、用电方面PAGEREF _Toc224526281 \h 11HYPERLINK \l "_Toc224526282" 2.6.3 施工机具方面 PAGEREF _Toc224526282 \h 11HYPERLINK \l "_Toc224526283" 2.6.4 材料供应方面 PAGEREF _Toc224526283 \h 11HYPERLINK \l "_Toc224526284" 2.6.5 劳动力组织方面 PAGEREF _Toc224526284 \h 11HYPERLINK \l "_Toc224526285" 2.6.6 施工季节方面 PAGEREF _Toc224526285 \h 11HYPERLINK \l "_Toc224526286" 2.7 工程特点及难点分析PAGEREF _Toc224526286 \h 12HYPERLINK \l "_Toc224526287" 3 施工部署 PAGEREF_Toc224526287 \h 12HYPERLINK \l "_Toc224526288" 3.1 项目组织部属 PAGEREF _Toc224526288 \h 12HYPERLINK \l "_Toc224526289" 3.1.1 施工管理目标 PAGEREF _Toc224526289 \h 12HYPERLINK \l "_Toc224526290" 3.1.2 组织机构设置 PAGEREF _Toc224526290 \h 12HYPERLINK \l "_Toc224526291" 3.1.3 项目组织结构图 PAGEREF _Toc224526291 \h 13HYPERLINK \l "_Toc224526292" 3.1.4 主要管理人员职责 PAGEREF _Toc224526292 \h 14HYPERLINK \l "_Toc224526293" 3.1.4.1 项目经理职责PAGEREF _Toc224526293 \h 14HYPERLINK \l "_Toc224526294" 3.1.4.2 项目副经理职责PAGEREF _Toc224526294 \h 14HYPERLINK \l "_Toc224526295" 3.1.4.3 施工员职责、技术负责人职责 PAGEREF _Toc224526295 \h 14HYPERLINK \l "_Toc224526296" 3.1.4.4 质检员职责 PAGEREF _Toc224526296 \h 14HYPERLINK \l "_Toc224526297" 3.1.4.5 安全员职责 PAGEREF _Toc224526297 \h 14HYPERLINK \l "_Toc224526298" 3.1.4.6 统计、预算员职责PAGEREF _Toc224526298 \h 14HYPERLINK \l "_Toc224526299" 3.1.4.7 材料员职责 PAGEREF _Toc224526299 \h 15HYPERLINK \l "_Toc224526300" 3.2 项目施工部属 PAGEREF _Toc224526300 \h 15HYPERLINK \l "_Toc224526301" 3.2.1 施工段划分示意图 PAGEREF _Toc224526301 \h 15HYPERLINK \l "_Toc224526302" 3.2.2 班组施工任务划分 PAGEREF _Toc224526302 \h 15HYPERLINK \l "_Toc224526303" 3.2.3 施工部属原则 PAGEREF _Toc224526303 \h 15HYPERLINK \l "_Toc224526304" 3.2.3.1 在时间上的部属——季节施工的考虑 PAGEREF _Toc224526304 \h 15HYPERLINK \l "_Toc224526305" 3.2.3.2 在空间上的部属——主体交叉作业施工的考虑 PAGEREF _Toc224526305 \h 15 HYPERLINK \l "_Toc224526306" 3.2.3.3 总施工顺序上的部属原则 PAGEREF _Toc224526306 \h 16HYPERLINK \l "_Toc224526307" 3.2.3.4 资源上的部属——机械设备的投入 PAGEREF _Toc224526307 \h 16HYPERLINK \l "_Toc224526308" 4 主要施工方法选择 PAGEREF _Toc224526308 \h 17HYPERLINK \l "_Toc224526309" 4.1 总体施工顺序选择 PAGEREF _Toc224526309 \h 17HYPERLINK \l "_Toc224526310" 4.2 基础工程施工顺序选择PAGEREF _Toc224526310 \h 17HYPERLINK \l "_Toc224526311" 4.3 施工段主体结构施工顺序选择 PAGEREF _Toc224526311 \h 17HYPERLINK \l "_Toc224526312" 4.4 屋面工程施工顺序 PAGEREF _Toc224526312 \h 18HYPERLINK \l "_Toc224526313" 4.5 水、电安装工程施工顺序PAGEREF _Toc224526313 \h 18HYPERLINK \l "_Toc224526314" 4.6 土方工程主要施工方法PAGEREF _Toc224526314 \h 18HYPERLINK \l "_Toc224526315" 4.6.1 工程及现场特点 PAGEREF _Toc224526315 \h 18HYPERLINK \l "_Toc224526316" 4.6.2 施工方法 PAGEREF_Toc224526316 \h 18HYPERLINK \l "_Toc224526317" 4.7 钢筋工程主要施工方法PAGEREF _Toc224526317 \h 19HYPERLINK \l "_Toc224526318" 4.7.1 工程特点 PAGEREF_Toc224526318 \h 19HYPERLINK \l "_Toc224526319" 4.7.2 材料选择 PAGEREF_Toc224526319 \h 19HYPERLINK \l "_Toc224526320" 4.7.3 钢筋加工 PAGEREF_Toc224526320 \h 19HYPERLINK \l "_Toc224526321" 4.7.4 钢筋运输 PAGEREF_Toc224526321 \h 19HYPERLINK \l "_Toc224526322" 4.7.5 绑扎、定位 PAGEREF_Toc224526322 \h 20HYPERLINK \l "_Toc224526323" 4.7.6 钢筋连接 PAGEREF_Toc224526323 \h 20HYPERLINK \l "_Toc224526324" 4.7.7 钢筋接头留置 PAGEREF _Toc224526324 \h 20HYPERLINK \l "_Toc224526325" 4.8 混凝土工程主要施工方法PAGEREF _Toc224526325 \h 20HYPERLINK \l "_Toc224526326" 4.8.1 工程特点 PAGEREF_Toc224526326 \h 20HYPERLINK \l "_Toc224526327" 4.8.2 水泥、骨料、外加剂选择PAGEREF _Toc224526327 \h 20HYPERLINK \l "_Toc224526328" 4.8.3 砼供应 PAGEREF_Toc224526328 \h 21HYPERLINK \l "_Toc224526329" 4.8.4 运输系统 PAGEREF_Toc224526329 \h 21HYPERLINK \l "_Toc224526330" 4.8.5 混凝土浇筑 PAGEREF_Toc224526330 \h 21HYPERLINK \l "_Toc224526331" 4.8.6 采用商品砼的注意点PAGEREF _Toc224526331 \h 21HYPERLINK \l "_Toc224526332" 4.8.7 混凝土养护 PAGEREF_Toc224526332 \h 22HYPERLINK \l "_Toc224526333" 4.9 模板工程主要施工方法PAGEREF _Toc224526333 \h 22HYPERLINK \l "_Toc224526334" 4.9.1 工程特点 PAGEREF_Toc224526334 \h 22HYPERLINK \l "_Toc224526335" 4.9.2 砖胎模 PAGEREF_Toc224526335 \h 22HYPERLINK \l "_Toc224526336" 4.9.3 框架柱、梁、板 PAGEREF _Toc224526336 \h 22HYPERLINK \l "_Toc224526337" 4.9.4 脱模剂 PAGEREF_Toc224526337 \h 22HYPERLINK \l "_Toc224526338" 4.10 防水卷材保护 PAGEREF _Toc224526338 \h 22HYPERLINK \l "_Toc224526339" 4.11 装饰工程 PAGEREF_Toc224526339 \h 23HYPERLINK \l "_Toc224526340" 4.12 安装工程 PAGEREF_Toc224526340 \h 23HYPERLINK \l "_Toc224526341" 4.13 市政管网、道路及照明工程 PAGEREF _Toc224526341 \h 23HYPERLINK \l "_Toc224526342" 4.14 附属工程 PAGEREF_Toc224526342 \h 23HYPERLINK \l "_Toc224526343" 4.15 收尾工程 PAGEREF_Toc224526343 \h 23HYPERLINK \l "_Toc224526344" 5 施工进度计划 PAGEREF _Toc224526344 \h 24HYPERLINK \l "_Toc224526345" 5.1 施工总进度计划编制依据PAGEREF _Toc224526345 \h 24HYPERLINK \l "_Toc224526346" 5.2 施工进度总控制目标PAGEREF _Toc224526346 \h 24HYPERLINK \l "_Toc224526347" 5.2.1 网络图说明 PAGEREF_Toc224526347 \h 24HYPERLINK \l "_Toc224526348" 5.2.2 横道图说明 PAGEREF_Toc224526348 \h 24HYPERLINK \l "_Toc224526349" 5.2.3 工程施工总进度网络计划图 PAGEREF _Toc224526349 \h 25HYPERLINK \l "_Toc224526350" 5.2.4 工程施工总进度横道图PAGEREF _Toc224526350 \h 25HYPERLINK \l "_Toc224526351" 5.3 工程进度保证措施 PAGEREF _Toc224526351 \h 25HYPERLINK \l "_Toc224526352" 5.3.1 技术方面 PAGEREF_Toc224526352 \h 25HYPERLINK \l "_Toc224526353" 5.3.2 劳动人员方面 PAGEREF _Toc224526353 \h 25HYPERLINK \l "_Toc224526354" 5.3.3 机械设备方面 PAGEREF _Toc224526354 \h 25HYPERLINK \l "_Toc224526355" 5.3.4 原材料进场及检验方面PAGEREF _Toc224526355 \h 25HYPERLINK \l "_Toc224526356" 5.3.5 施工方案方面 PAGEREF _Toc224526356 \h 25HYPERLINK \l "_Toc224526357" 6 施工平面规划 PAGEREF _Toc224526357 \h 26HYPERLINK \l "_Toc224526358" 6.1 施工总平面布置 PAGEREF _Toc224526358 \h 26HYPERLINK \l "_Toc224526359" 6.2 生活及办公设施布置说明PAGEREF _Toc224526359 \h 26HYPERLINK \l "_Toc224526360" 6.3 生产机具、作业棚布置PAGEREF _Toc224526360 \h 26HYPERLINK \l "_Toc224526361" 6.4 运输道路布置 PAGEREF _Toc224526361 \h 27HYPERLINK \l "_Toc224526362" 6.4.1 场外道路 PAGEREF_Toc224526362 \h 27HYPERLINK \l "_Toc224526363" 6.4.2 场内道路 PAGEREF_Toc224526363 \h 27HYPERLINK \l "_Toc224526364" 6.5 临时排水布置 PAGEREF _Toc224526364 \h 27HYPERLINK \l "_Toc224526365" 6.6 临时用水布置 PAGEREF _Toc224526365 \h 27HYPERLINK \l "_Toc224526366" 6.7 临时供电布置 PAGEREF _Toc224526366 \h 27HYPERLINK \l "_Toc224526367" 6.8 临时设施配置表 PAGEREF _Toc224526367 \h 28HYPERLINK \l "_Toc224526368" 7 施工准备计划 PAGEREF _Toc224526368 \h 29HYPERLINK \l "_Toc224526369" 7.1 技术准备 PAGEREF_Toc224526369 \h 29HYPERLINK \l "_Toc224526370" 7.1.1 座标点,高程引入 PAGEREF _Toc224526370 \h 29HYPERLINK \l "_Toc224526371" 7.1.2 交底准备 PAGEREF_Toc224526371 \h 29HYPERLINK \l "_Toc224526372" 7.1.3 试验工作计划 PAGEREF _Toc224526372 \h 30HYPERLINK \l "_Toc224526373" 7.1.4 样板、样板间计划 PAGEREF _Toc224526373 \h 31HYPERLINK \l "_Toc224526374" 7.1.5 工程应用的主要规程、规范 PAGEREF _Toc224526374 \h 32HYPERLINK \l "_Toc224526375" 7.1.6 工程应用的主要图集PAGEREF _Toc224526375 \h 32HYPERLINK \l "_Toc224526376" 7.1.7 工程应用的主要标准PAGEREF _Toc224526376 \h 33HYPERLINK \l "_Toc224526377" 7.1.8 工程应用的主要法规PAGEREF _Toc224526377 \h 33HYPERLINK \l "_Toc224526378" 7.1.9 其他 PAGEREF_Toc224526378 \h 33HYPERLINK \l "_Toc224526379" 7.1.10 计量标准 PAGEREF _Toc224526379 \h 34HYPERLINK \l "_Toc224526380" 7.1.11 施工工艺标准PAGEREF _Toc224526380 \h 35HYPERLINK \l "_Toc224526381" 7.1.12 施工安全技术规范、机械设备安全操作规范 PAGEREF _Toc224526381 \h 36 HYPERLINK \l "_Toc224526382" 7.2 生产准备 PAGEREF_Toc224526382 \h 37HYPERLINK \l "_Toc224526383" 7.2.1 临时用水 PAGEREF_Toc224526383 \h 37HYPERLINK \l "_Toc224526384" 7.2.2 临时供电 PAGEREF_Toc224526384 \h 37HYPERLINK \l "_Toc224526385" 7.2.3 主要施工劳动力计划PAGEREF _Toc224526385 \h 38HYPERLINK \l "_Toc224526386" 7.2.4 现场检验、实验仪器配备计划 PAGEREF _Toc224526386 \h 38HYPERLINK \l "_Toc224526387" 7.3 施工临时用电要求 PAGEREF _Toc224526387 \h 39HYPERLINK \l "_Toc224526388" 7.3.1 线路的安全距离 PAGEREF _Toc224526388 \h 39HYPERLINK \l "_Toc224526389" 7.3.2 接零保护系统 PAGEREF _Toc224526389 \h 39HYPERLINK \l "_Toc224526390" 7.3.3 配电箱、开关箱及移动式配电箱 PAGEREF _Toc224526390 \h 39HYPERLINK \l "_Toc224526391" 7.3.4 现场照明 PAGEREF_Toc224526391 \h 40HYPERLINK \l "_Toc224526392" 7.3.5 支线架设 PAGEREF_Toc224526392 \h 41HYPERLINK \l "_Toc224526393" 7.3.6 低压干线架设 PAGEREF _Toc224526393 \h 41HYPERLINK \l "_Toc224526394" 7.3.7 熔断器与熔丝 PAGEREF _Toc224526394 \h 42HYPERLINK \l "_Toc224526395" 7.3.8 变配电装置 PAGEREF_Toc224526395 \h 42HYPERLINK \l "_Toc224526396" 7.4 新技术推广应用计划PAGEREF _Toc224526396 \h 42HYPERLINK \l "_Toc224526397" 7.4.1 电渣压力焊技术 PAGEREF _Toc224526397 \h 42HYPERLINK \l "_Toc224526398" 7.4.1.1 工艺流程 PAGEREF _Toc224526398 \h 42HYPERLINK \l "_Toc224526399" 7.4.1.2 工艺过程 PAGEREF _Toc224526399 \h 42HYPERLINK \l "_Toc224526400" 7.4.1.3 应注意的质量问题PAGEREF _Toc224526400 \h 43HYPERLINK \l "_Toc224526401" 7.4.2 竹胶合板模板的应用PAGEREF _Toc224526401 \h 43HYPERLINK \l "_Toc224526402" 7.4.3 PVC管材应用 PAGEREF_Toc224526402 \h 43HYPERLINK \l "_Toc224526403" 7.4.4 现代管理技术与计算机的应用 PAGEREF _Toc224526403 \h 43HYPERLINK \l "_Toc224526404" 8 施工机械配置 PAGEREF _Toc224526404 \h 44HYPERLINK \l "_Toc224526405" 8.1 主要施工机具、设备需用计划 PAGEREF _Toc224526405 \h 44HYPERLINK \l "_Toc224526406" 8.2 塔式起重机配置 PAGEREF _Toc224526406 \h 45_Toc224526407 \h 45HYPERLINK \l "_Toc224526408" 8.2.2 塔吊混凝土基础 PAGEREF _Toc224526408 \h 45HYPERLINK \l "_Toc224526409" 8.2.3 塔吊安装要求 PAGEREF _Toc224526409 \h 45HYPERLINK \l "_Toc224526410" 8.2.4 注意事项 PAGEREF_Toc224526410 \h 45HYPERLINK \l "_Toc224526411" 8.3 卷扬机设置 PAGEREF_Toc224526411 \h 46HYPERLINK \l "_Toc224526412" 8.3.1 限位保险装置 PAGEREF _Toc224526412 \h 46HYPERLINK \l "_Toc224526413" 8.3.2 钢丝绳: PAGEREF_Toc224526413 \h 46HYPERLINK \l "_Toc224526414" 8.3.3 楼层卸料平台防护:PAGEREF _Toc224526414 \h 47HYPERLINK \l "_Toc224526415" 8.3.4 吊篮: PAGEREF_Toc224526415 \h 47HYPERLINK \l "_Toc224526416" 8.3.5 传动系统: PAGEREF_Toc224526416 \h 47HYPERLINK \l "_Toc224526417" 8.3.6 吊篮进料口防护棚:PAGEREF _Toc224526417 \h 47HYPERLINK \l "_Toc224526418" 8.3.7 .上下联络信号: PAGEREF _Toc224526418 \h 47HYPERLINK \l "_Toc224526419" 8.3.8 卷扬机操作棚: PAGEREF _Toc224526419 \h 47_Toc224526420 \h 47HYPERLINK \l "_Toc224526421" 8.3.10 井架防护措施:PAGEREF _Toc224526421 \h 47HYPERLINK \l "_Toc224526422" 8.4 搅拌机设置 PAGEREF_Toc224526422 \h 48HYPERLINK \l "_Toc224526423" 8.5 常用施工机械的安全技术操作规程 PAGEREF _Toc224526423 \h 48HYPERLINK \l "_Toc224526424" 8.5.1 砂浆搅拌机 PAGEREF_Toc224526424 \h 48HYPERLINK \l "_Toc224526425" 8.5.2 混凝土搅拌机 PAGEREF _Toc224526425 \h 48HYPERLINK \l "_Toc224526426" 8.5.3 混凝土振动器 PAGEREF _Toc224526426 \h 49HYPERLINK \l "_Toc224526427" 8.5.4 电焊机 PAGEREF_Toc224526427 \h 49HYPERLINK \l "_Toc224526428" 8.5.5 卷扬机 PAGEREF_Toc224526428 \h 49HYPERLINK \l "_Toc224526429" 8.5.6 交流电焊机: PAGEREF _Toc224526429 \h 50HYPERLINK \l "_Toc224526430" 8.5.7 电锤、手电钻: PAGEREF _Toc224526430 \h 50HYPERLINK \l "_Toc224526431" 8.5.8 氧炔气割设备: PAGEREF _Toc224526431 \h 50HYPERLINK \l "_Toc224526432" 8.5.9 绝缘电阻测试仪 PAGEREF _Toc224526432 \h 51HYPERLINK \l "_Toc224526433" 8.5.10 空气压缩机 PAGEREF _Toc224526433 \h 51HYPERLINK \l "_Toc224526434" 8.5.11 切割机、台钻PAGEREF _Toc224526434 \h 52HYPERLINK \l "_Toc224526435" 8.5.12 机械设备保养修理制度 PAGEREF _Toc224526435 \h 52HYPERLINK \l "_Toc224526436" 9 土建工程主要施工技术措施 PAGEREF _Toc224526436 \h 53HYPERLINK \l "_Toc224526437" 9.1 测量工程 PAGEREF_Toc224526437 \h 53HYPERLINK \l "_Toc224526438" 9.1.1 轴线控制测量 PAGEREF _Toc224526438 \h 53HYPERLINK \l "_Toc224526439" 9.1.2 水平线控制测量: PAGEREF _Toc224526439 \h 53HYPERLINK \l "_Toc224526440" 9.1.3 施工控制网建立 PAGEREF _Toc224526440 \h 53HYPERLINK \l "_Toc224526441" 9.1.4 建筑物轴线定位 PAGEREF _Toc224526441 \h 54HYPERLINK \l "_Toc224526442" 9.1.5 高程传递 PAGEREF_Toc224526442 \h 54HYPERLINK \l "_Toc224526443" 9.1.6 沉降观测 PAGEREF_Toc224526443 \h 54HYPERLINK \l "_Toc224526444" 9.1.6.1 观测点的制作安装PAGEREF _Toc224526444 \h 54HYPERLINK \l "_Toc224526445" 9.1.6.2 观测方法 PAGEREF _Toc224526445 \h 54HYPERLINK \l "_Toc224526446" 9.1.6.3 观测时间及资料PAGEREF _Toc224526446 \h 55HYPERLINK \l "_Toc224526447" 9.2 基础工程 PAGEREF_Toc224526447 \h 55HYPERLINK \l "_Toc224526448" 9.2.1 施工准备 PAGEREF_Toc224526448 \h 55HYPERLINK \l "_Toc224526449" 9.2.1.1 技术准备工作: PAGEREF _Toc224526449 \h 55HYPERLINK \l "_Toc224526450" 9.2.2 施工要点 PAGEREF_Toc224526450 \h 55HYPERLINK \l "_Toc224526451" 9.3 人工挖孔桩基础工程PAGEREF _Toc224526451 \h 55HYPERLINK \l "_Toc224526452" 9.4 土方回填 PAGEREF_Toc224526452 \h 56HYPERLINK \l "_Toc224526453" 9.4.1 作业条件 PAGEREF_Toc224526453 \h 57HYPERLINK \l "_Toc224526454" 9.5 填充墙施工 PAGEREF_Toc224526454 \h 57HYPERLINK \l "_Toc224526455" 9.5.1 施工准备 PAGEREF_Toc224526455 \h 57HYPERLINK \l "_Toc224526456" 9.5.2 操作工艺 PAGEREF_Toc224526456 \h 57HYPERLINK \l "_Toc224526457" 9.5.2.1 工艺流程 PAGEREF _Toc224526457 \h 57HYPERLINK \l "_Toc224526458" 9.5.3 质量标准 PAGEREF_Toc224526458 \h 59HYPERLINK \l "_Toc224526459" 9.5.4 成品保护 PAGEREF_Toc224526459 \h 59HYPERLINK \l "_Toc224526460" 9.5.5 应注意的质量 PAGEREF _Toc224526460 \h 60HYPERLINK \l "_Toc224526461" 9.6 脚手架工程 PAGEREF_Toc224526461 \h 60HYPERLINK \l "_Toc224526462" 9.6.1 脚手架的基本设计情况PAGEREF _Toc224526462 \h 60HYPERLINK \l "_Toc224526463" 9.6.2 脚手架的基本要求 PAGEREF _Toc224526463 \h 61HYPERLINK \l "_Toc224526464" 9.6.3 地基和立杆基础处理PAGEREF _Toc224526464 \h 61HYPERLINK \l "_Toc224526465" 9.6.4 脚手架的安装 PAGEREF _Toc224526465 \h 61HYPERLINK \l "_Toc224526466" 9.6.5 脚手架的拆除 PAGEREF _Toc224526466 \h 62HYPERLINK \l "_Toc224526467" 9.6.6 安全要求 PAGEREF_Toc224526467 \h 62HYPERLINK \l "_Toc224526468" 9.6.7 脚手架的避雷设置 PAGEREF _Toc224526468 \h 63HYPERLINK \l "_Toc224526469" 9.7 模板工程 PAGEREF_Toc224526469 \h 63HYPERLINK \l "_Toc224526470" 9.7.1 施工准备 PAGEREF_Toc224526470 \h 63HYPERLINK \l "_Toc224526471" 9.7.2 模板安装 PAGEREF_Toc224526471 \h 63HYPERLINK \l "_Toc224526472" 9.7.2.1 独立柱 PAGEREF _Toc224526472 \h 64HYPERLINK \l "_Toc224526473" 9.7.2.2 构造柱 PAGEREF _Toc224526473 \h 64HYPERLINK \l "_Toc224526474" 9.7.2.3 粱、板工程 PAGEREF _Toc224526474 \h 64HYPERLINK \l "_Toc224526475" 9.7.2.4 楼梯 PAGEREF_Toc224526475 \h 66HYPERLINK \l "_Toc224526476" 9.7.3 模板及支架设计的验算PAGEREF _Toc224526476 \h 66HYPERLINK \l "_Toc224526477" 9.7.3.1 模板及其支架的设计应考虑下列各项荷载 PAGEREF _Toc224526477 \h 66HYPERLINK \l "_Toc224526478" 9.7.3.2 材料参数: PAGEREF _Toc224526478 \h 67HYPERLINK \l "_Toc224526479" 9.7.3.3 验算公式: PAGEREF _Toc224526479 \h 67HYPERLINK \l "_Toc224526480" 9.7.3.4 模强度及刚度验算PAGEREF _Toc224526480 \h 67HYPERLINK \l "_Toc224526481" 9.7.3.5 刚度验算: PAGEREF _Toc224526481 \h 68HYPERLINK \l "_Toc224526482" 9.7.3.6 主梁模板强度及刚度验算 PAGEREF _Toc224526482 \h 68HYPERLINK \l "_Toc224526483" 9.7.3.7 底模模强度及刚度验算 PAGEREF _Toc224526483 \h 68HYPERLINK \l "_Toc224526484" 9.7.3.8 侧模强度及刚度验算 PAGEREF _Toc224526484 \h 68HYPERLINK \l "_Toc224526485" 9.7.3.9 钢管脚手架承载力验算 PAGEREF _Toc224526485 \h 69HYPERLINK \l "_Toc224526486" 9.7.4 模板拆除 PAGEREF_Toc224526486 \h 70HYPERLINK \l "_Toc224526487" 9.7.5 注意事项 PAGEREF_Toc224526487 \h 70HYPERLINK \l "_Toc224526488" 9.8 钢筋工程 PAGEREF_Toc224526488 \h 70HYPERLINK \l "_Toc224526489" 9.8.1 施工准备 PAGEREF_Toc224526489 \h 70HYPERLINK \l "_Toc224526490" 9.8.2 施工工艺 PAGEREF_Toc224526490 \h 70HYPERLINK \l "_Toc224526491" 9.8.2.1 基础施工工艺PAGEREF _Toc224526491 \h 71HYPERLINK \l "_Toc224526492" 9.8.2.2 梁、板钢筋绑扎PAGEREF _Toc224526492 \h 71HYPERLINK \l "_Toc224526493" 9.8.3 保证保护层厚度措施PAGEREF _Toc224526493 \h 71HYPERLINK \l "_Toc224526494" 9.9 混凝土工程 PAGEREF_Toc224526494 \h 71HYPERLINK \l "_Toc224526495" 9.9.1 施工准备 PAGEREF_Toc224526495 \h 71HYPERLINK \l "_Toc224526496" 9.9.1.1 技术准备工作PAGEREF _Toc224526496 \h 71HYPERLINK \l "_Toc224526497" 9.9.1.2 机械准备 PAGEREF _Toc224526497 \h 72HYPERLINK \l "_Toc224526498" 9.9.1.3 交底准备 PAGEREF _Toc224526498 \h 72HYPERLINK \l "_Toc224526499" 9.9.2 施工工艺 PAGEREF_Toc224526499 \h 72HYPERLINK \l "_Toc224526500" 9.9.2.1 独立柱的施工PAGEREF _Toc224526500 \h 72HYPERLINK \l "_Toc224526501" 9.9.2.2 构造柱的施工PAGEREF _Toc224526501 \h 72HYPERLINK \l "_Toc224526502" 9.9.2.3 现浇梁板 PAGEREF _Toc224526502 \h 73HYPERLINK \l "_Toc224526503" 9.9.3 施工缝留置 PAGEREF_Toc224526503 \h 73HYPERLINK \l "_Toc224526504" 9.9.4 施工要点 PAGEREF_Toc224526504 \h 74HYPERLINK \l "_Toc224526505" 9.9.5 砼试块留置 PAGEREF_Toc224526505 \h 75HYPERLINK \l "_Toc224526506" 9.10 内墙装饰工程 PAGEREF _Toc224526506 \h 75HYPERLINK \l "_Toc224526507" 9.10.1 内墙粉刷 PAGEREF _Toc224526507 \h 75HYPERLINK \l "_Toc224526508" 9.10.2 涂料墙面 PAGEREF _Toc224526508 \h 76HYPERLINK \l "_Toc224526509" 9.10.3 面砖墙面 PAGEREF _Toc224526509 \h 77HYPERLINK \l "_Toc224526510" 9.11 楼地面工程 PAGEREF_Toc224526510 \h 77HYPERLINK \l "_Toc224526511" 9.11.1 水泥砂浆找平地面PAGEREF _Toc224526511 \h 77HYPERLINK \l "_Toc224526512" 9.11.2 地砖楼地面 PAGEREF _Toc224526512 \h 77HYPERLINK \l "_Toc224526513" 9.11.3 花岗岩楼地面PAGEREF _Toc224526513 \h 78HYPERLINK \l "_Toc224526514" 9.12 外墙装饰工程 PAGEREF _Toc224526514 \h 78HYPERLINK \l "_Toc224526515" 9.13 屋面工程 PAGEREF_Toc224526515 \h 80HYPERLINK \l "_Toc224526516" 9.14 门窗安装工程 PAGEREF _Toc224526516 \h 81HYPERLINK \l "_Toc224526517" 9.14.1 木门施工 PAGEREF _Toc224526517 \h 81HYPERLINK \l "_Toc224526518" 9.15 铝合金窗施工 PAGEREF _Toc224526518 \h 81HYPERLINK \l "_Toc224526519" 9.15.1 准备工作 PAGEREF _Toc224526519 \h 81HYPERLINK \l "_Toc224526520" 9.15.2 安装方法 PAGEREF _Toc224526520 \h 81HYPERLINK \l "_Toc224526521" 9.16 油漆 PAGEREF_Toc224526521 \h 82HYPERLINK \l "_Toc224526522" 9.17 季节施工技术措施 PAGEREF _Toc224526522 \h 83HYPERLINK \l "_Toc224526523" 9.17.1 雨季施工措施PAGEREF _Toc224526523 \h 83HYPERLINK \l "_Toc224526524" 9.17.1.1 钢筋工程 PAGEREF _Toc224526524 \h 83HYPERLINK \l "_Toc224526525" 9.17.1.2 混凝土工程 PAGEREF _Toc224526525 \h 83HYPERLINK \l "_Toc224526526" 9.17.1.3 水电工程 PAGEREF _Toc224526526 \h 83HYPERLINK \l "_Toc224526527" 9.18 产品保护制度 PAGEREF _Toc224526527 \h 84HYPERLINK \l "_Toc224526528" 9.18.1.1 钢筋成品保护PAGEREF _Toc224526528 \h 85HYPERLINK \l "_Toc224526529" 9.18.1.2 模板支、拆保护PAGEREF _Toc224526529 \h 85HYPERLINK \l "_Toc224526530" 9.18.1.3 砌砖成品保护PAGEREF _Toc224526530 \h 85HYPERLINK \l "_Toc224526531" 9.18.1.4 抹灰成品保护PAGEREF _Toc224526531 \h 85HYPERLINK \l "_Toc224526532" 9.18.1.5 地面、楼梯的成品保护 PAGEREF _Toc224526532 \h 86HYPERLINK \l "_Toc224526533" 9.18.1.6 门窗成品保护PAGEREF _Toc224526533 \h 86HYPERLINK \l "_Toc224526534" 9.18.1.7 玻璃安装保护PAGEREF _Toc224526534 \h 86HYPERLINK \l "_Toc224526535" 9.18.1.8 专业工程成品保护PAGEREF _Toc224526535 \h 86HYPERLINK \l "_Toc224526536" 9.18.1.9 防水卷材成品保护PAGEREF _Toc224526536 \h 86HYPERLINK \l "_Toc224526537" 9.18.1.10 地上、地下管线加固措施 PAGEREF _Toc224526537 \h 87HYPERLINK \l "_Toc224526538" 10 水电安装工程主要施工技术措施 PAGEREF _Toc224526538 \h 88HYPERLINK \l "_Toc224526539" 10.1 施工顺序 PAGEREF_Toc224526539 \h 88HYPERLINK \l "_Toc224526540" 10.2 施工内容及措施 PAGEREF _Toc224526540 \h 88HYPERLINK \l "_Toc224526541" 10.3 给排水及消防工程施工方法及技术措施 PAGEREF _Toc224526541 \h 88HYPERLINK \l "_Toc224526542" 10.3.1 套管的安装 PAGEREF _Toc224526542 \h 88HYPERLINK \l "_Toc224526543" 10.3.2 支吊架制作安装PAGEREF _Toc224526543 \h 88HYPERLINK \l "_Toc224526544" 10.3.3 管道的切割及安装PAGEREF _Toc224526544 \h 88HYPERLINK \l "_Toc224526545" 10.3.4 给水设备及附件的安装 PAGEREF _Toc224526545 \h 89HYPERLINK \l "_Toc224526546" 10.3.5 卫生器具的安装PAGEREF _Toc224526546 \h 89HYPERLINK \l "_Toc224526547" 10.3.6 给水管网试压、冲洗试验; PAGEREF _Toc224526547 \h 89HYPERLINK \l "_Toc224526548" 10.3.7 排水管的通球及灌水试验 PAGEREF _Toc224526548 \h 89HYPERLINK \l "_Toc224526549" 10.3.8 屋顶水箱盛水试验PAGEREF _Toc224526549 \h 89HYPERLINK \l "_Toc224526550" 10.4 电气安装的主要施工方法及施工措施 PAGEREF _Toc224526550 \h 90HYPERLINK \l "_Toc224526551" 10.4.1 配管及管内穿线PAGEREF _Toc224526551 \h 90HYPERLINK \l "_Toc224526552" 10.4.1.1 钢管敷设工艺流程: PAGEREF _Toc224526552 \h 90HYPERLINK \l "_Toc224526553" 10.4.1.2 钢管敷设的主要施工方法 PAGEREF _Toc224526553 \h 90HYPERLINK \l "_Toc224526554" 10.4.1.3 钢管、电线管煨弯要求: PAGEREF _Toc224526554 \h 91HYPERLINK \l "_Toc224526555" 10.4.1.4 管内穿线的工艺流程 PAGEREF _Toc224526555 \h 91HYPERLINK \l "_Toc224526556" 10.4.2 桥架安装 PAGEREF _Toc224526556 \h 92HYPERLINK \l "_Toc224526557" 10.4.3 电缆线路敷设PAGEREF _Toc224526557 \h 93HYPERLINK \l "_Toc224526558" 10.4.4 低压电缆头制作安装 PAGEREF _Toc224526558 \h 93HYPERLINK \l "_Toc224526559" 10.4.5 照明器具及配电箱安装 PAGEREF _Toc224526559 \h 94HYPERLINK \l "_Toc224526560" 10.4.6 防雷及接地装置安装 PAGEREF _Toc224526560 \h 94HYPERLINK \l "_Toc224526561" 10.5 设备安装工程 PAGEREF _Toc224526561 \h 95HYPERLINK \l "_Toc224526562" 10.5.1 设备安装工程PAGEREF _Toc224526562 \h 95HYPERLINK \l "_Toc224526563" 10.5.2 施工顺序: PAGEREF _Toc224526563 \h 95HYPERLINK \l "_Toc224526564" 10.5.3 设备安装要求:PAGEREF _Toc224526564 \h 95HYPERLINK \l "_Toc224526565" 10.6 火灾报警系统主要工序的施工方法: PAGEREF _Toc224526565 \h 96HYPERLINK \l "_Toc224526566" 11 项目管理制度 PAGEREF _Toc224526566 \h 97HYPERLINK \l "_Toc224526567" 11.1 技术交底制度 PAGEREF _Toc224526567 \h 97HYPERLINK \l "_Toc224526568" 11.1.1 技术交底的主要内容 PAGEREF _Toc224526568 \h 97HYPERLINK \l "_Toc224526569" 11.1.2 技术交底 PAGEREF _Toc224526569 \h 97HYPERLINK \l "_Toc224526570" 11.1.3 技术交底责任PAGEREF _Toc224526570 \h 97HYPERLINK \l "_Toc224526571" 11.2 图纸审查制度 PAGEREF _Toc224526571 \h 97HYPERLINK \l "_Toc224526572" 11.3 材料检验制度 PAGEREF _Toc224526572 \h 98HYPERLINK \l "_Toc224526573" 11.4 标识制度 PAGEREF_Toc224526573 \h 98HYPERLINK \l "_Toc224526574" 11.4.1 材料标识 PAGEREF _Toc224526574 \h 98HYPERLINK \l "_Toc224526575" 11.4.2 工序标识 PAGEREF _Toc224526575 \h 98HYPERLINK \l "_Toc224526576" 11.4.3 标识管理检查PAGEREF _Toc224526576 \h 98HYPERLINK \l "_Toc224526577" 11.5 工程质量检查和验收制度PAGEREF _Toc224526577 \h 99HYPERLINK \l "_Toc224526578" 11.6 工程技术档案制度 PAGEREF _Toc224526578 \h 99HYPERLINK \l "_Toc224526579" 11.7 技术复核制度 PAGEREF _Toc224526579 \h 99HYPERLINK \l "_Toc224526580" 11.8 生产例会制度 PAGEREF _Toc224526580 \h 99HYPERLINK \l "_Toc224526581" 11.9 每月质量检查讲评 PAGEREF _Toc224526581 \h 100HYPERLINK \l "_Toc224526582" 11.10 样板制度 PAGEREF_Toc224526582 \h 100HYPERLINK \l "_Toc224526583" 11.11 奖惩制度 PAGEREF_Toc224526583 \h 100HYPERLINK \l "_Toc224526584" 11.12 挂牌制度 PAGEREF_Toc224526584 \h 100HYPERLINK \l "_Toc224526585" 11.12.1 技术交底挂牌PAGEREF _Toc224526585 \h 100HYPERLINK \l "_Toc224526586" 11.12.2 质量标准挂牌PAGEREF _Toc224526586 \h 100HYPERLINK \l "_Toc224526587" 11.12.3 奖惩挂牌 PAGEREF _Toc224526587 \h 100HYPERLINK \l "_Toc224526588" 12 质量保证体系及保证措施PAGEREF _Toc224526588 \h 101HYPERLINK \l "_Toc224526589" 12.1 质量目标 PAGEREF_Toc224526589 \h 101HYPERLINK \l "_Toc224526590" 12.2 保证体系及组织 PAGEREF _Toc224526590 \h 101HYPERLINK \l "_Toc224526591" 12.2.1 质量保证体系的组织协调 PAGEREF _Toc224526591 \h 101HYPERLINK \l "_Toc224526592" 12.2.2 质量保证体系的质量监督 PAGEREF _Toc224526592 \h 101HYPERLINK \l "_Toc224526593" 12.2.3 质量保证体系的信息管理 PAGEREF _Toc224526593 \h 102HYPERLINK \l "_Toc224526594" 12.2.4 质量保证体系的评审 PAGEREF _Toc224526594 \h 102HYPERLINK \l "_Toc224526595" 12.3 材料保证措施 PAGEREF _Toc224526595 \h 102HYPERLINK \l "_Toc224526596" 12.3.1 材料采购 PAGEREF _Toc224526596 \h 102HYPERLINK \l "_Toc224526597" 12.3.2 材料计划 PAGEREF _Toc224526597 \h 102HYPERLINK \l "_Toc224526598" 12.3.3 搬运、贮藏 PAGEREF _Toc224526598 \h 103HYPERLINK \l "_Toc224526599" 12.3.4 材料检验 PAGEREF _Toc224526599 \h 103HYPERLINK \l "_Toc224526600" 12.3.5 不合格品台帐、物资验证台帐 PAGEREF _Toc224526600 \h 103HYPERLINK \l "_Toc224526601" 12.4 质量控制 PAGEREF_Toc224526601 \h 104。
