玻璃钢管道施工规范
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录
第一章高压玻璃钢管的储存、运输、装卸第一节储存
第二节运输
第三节装卸
第二章
高压玻璃钢管道安装、维修所需工具及材料
第三章高压玻璃钢管道的施工
第一节管道的开槽
第二节管道的连接
第三节止推座、固定锚块的安装
第四节管道的试压
第五节保温管的补口
第六节管道的回填
第七节管道的冬季施工
第四章高压玻璃钢管道的维修
第一节高压玻璃钢管道的维修

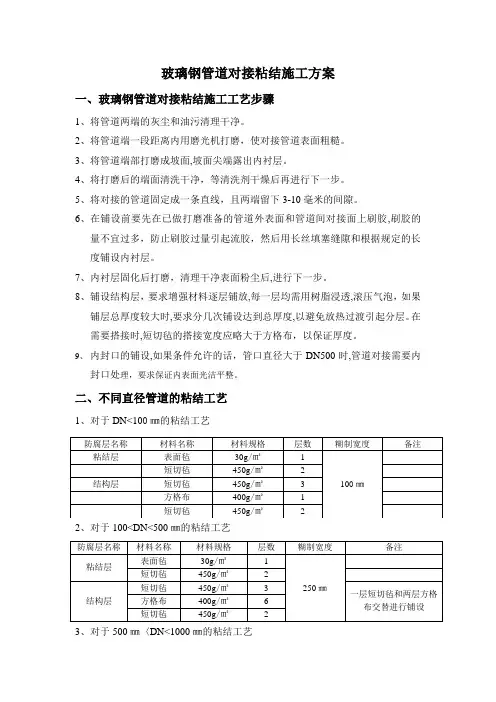

第二节现场螺纹的粘接
第一章高压玻璃钢管的储存、运输、装卸
第一节储存
玻璃钢管应存放在平地或管架上,为防止发生点荷载,可用4条50mm(厚)×100mm(宽)的木板放在平地上做管架,并且垂直于管道轴向均匀摆放玻璃钢管可一层一层摆放,为防止两端接头或接箍磨损,每层管的下方至少应均匀摆放4条25mm(厚)×90mm(宽)的木板,并且垂直于管道轴向,管道储存时,应安装好螺纹护套、罩上苫布,避免紫外线降解与机械损伤。打包成捆的管道摆放限制在2个包装的高度,裸管及保温管堆放的层数应限制在12-15层之间。
第二节运输
玻璃钢管在运输前要打好包装,层与层之间最少要用4道木板均匀地隔开,最底层木板尺寸不小于50mm(厚)×100mm(宽),中间两道木板加垫木托板,便于叉车装卸,每层管道在摆放时,管与管之间要相互错开,防止运输过程中损伤螺纹。运输时,若车厢长度不够,
要求悬在车厢外面的管道长度不能超过1.2m管道在车厢上要用尼龙绳或麻绳捆绑牢固,不得使用钢丝绳等金属绳索。如果采用厢式货车散装管道时,应先在两侧车厢板上等距垂直固定3条150mm(宽)×20mm(厚)×厢高的木板,每层管道之间用再生棉毯隔离。
第三节装卸
打包成捆的玻璃钢管可采用叉车(吊车)进行装卸,如果没有叉车,可以打开包装,人工一根一根装卸,装卸时不能对管线进行抛掷,避免损伤管道,对于10MPa 以下的裸管及保温管,要人工一根一根装卸,对于10MPa以上管道的装卸可采用吊车进行,但吊带的间距要在2.5m-4.5m之间不得用钢丝绳或吊钩直接装卸,卸车时管道堆放的场地要平整,以避免螺纹的损伤,并派专人看护。
玻璃钢管道二次转运,应注意以下几点:
1、转运所用车辆的货箱不得短于6米。
2、车上裸露金属突起不得直接与玻璃钢管道接触,须用胶皮包裹。
3、玻璃钢管道应分层摆放,每层须用木板隔开。
第二章

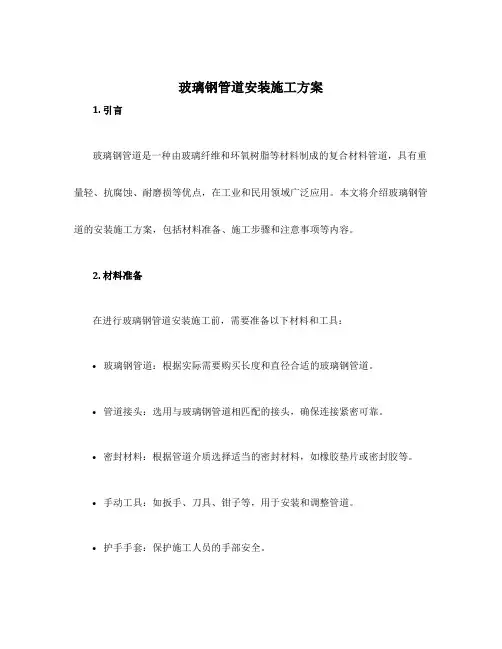

高压玻璃钢管道安装、维修所需工具及材料:
由于玻璃钢管道采用的是螺纹连接的形式,所以连接所需的工具和材料也很简单。
一、管道安装工具和材料1、带扳手连接玻璃钢管道的工具带扳手,使用时不要
突然加力,扭矩要均匀,避免点荷载损坏管壁,对于压力等级低的管道,因其壁薄,应特别注意。
2、摩擦钳,钳口呈弧形,能沿着管道圆周包绕360°使用时,可以根据管道规
格选用相应型号的摩擦钳。在安装大口径管道(4in力等级较高的管道时,必须使用摩擦钳作为备钳或作为动力钳,其他条件下一般与带扳手配合使用。安装工具的选用请参照下表(供参考)
用1只摩檫钳作备钳,2只1米带钳作动力钳,安装DN150/PN10-16的管线时,用1只摩檫钳作备钳,两只摩檫钳作动力钳,外加2m的加力杠。
注意:对于DN80 25MPa和DN100 16MPa以上管箍管,为防止连接时工厂连接端的管箍和管线产生相对扭转,可能造成密封失效,作备钳的磨擦钳必须卡在管箍上。
3、毛刷和擦机布连接管道涂抹密封脂以前,对螺纹进行清理、清洁,除去螺纹
内的砂土和污物。
4、密封脂和管道连接时要使用螺纹密封脂,它在连接后的接头中起密封作用,
安装本公司管道时应使用本公司专用密封脂,使用方法见第五章第二节。
二、维修管道(粘接现场螺纹)所需的工具、材料
1、锥度磨削机及相应的胀塞在对管道进行维修时,要先用锥度磨削机和胀塞把
管道磨削出适当的锥度,以便安装现场螺纹。
2、现场螺纹现场螺纹是一个一端带有管道外螺纹、且有一定内锥面的管件,长
度比管道外螺纹略长。当玻璃钢管道的螺纹损坏或者管道一部分被切除,为使管道能够正常连接,需要在管道的端面上再造一个螺纹。
3、钢制转换接头由一个钢制管箍和一个钢制短节组成,其螺纹为API8扣或10
扣螺纹,即把玻璃钢管道的外螺纹与钢短节的外螺纹用钢制管箍连接在一起,钢短节与钢管进行焊接。如遇玻璃钢管道内螺纹与钢制转换接头连接时,应在玻璃钢内螺纹处加玻璃钢短接。
4、现场螺纹胶粘剂粘接玻璃钢管道的专用粘接剂。由基体树脂和固化剂A、B
两组构成,用于现场螺纹与玻璃钢管道之间的粘接。
第三章高压玻璃钢管道的施工
玻璃钢管道的施工,是关系到管道投入生产以后能否正常运行的关键因素,施工质量的好坏直接影响到管道系统的运行寿命。所以,玻璃钢管道的施工,必须按照设计要求,严格执行《高压玻璃钢管道安装、维护手册》进行标准化操作,保证施工质量。
第一节管道的开槽
在实际施工过程中,管槽对管道的安装与日后维护,相当关键。如果管槽深度不够,管道容易因外力作用而损坏,在冬季,管道还会发生冻堵现象;如果管槽底部有尖角石块,管道回填以后,管道壁会因长时间的点荷载作用而损坏。所以管槽的施工,必须严格遵循设计标准和安装手册。对管槽的要求如下:
一、管道开槽可采用人工和机械两种形式。
二、管槽底部宽度应符合设计要求,允许偏差为±100mm,当设计无明确要求时,
管道连接处一侧工作面宽度应满足施工要求。
三、当施工地段存在不稳定土壤或有积水时,应适当增加管槽宽度和槽壁坡度,
并采用必要的防塌方及排水措施。
四、管槽开挖时,应将土方堆放在管槽的一侧,距管槽的边缘至少0.8m,堆放
高度不超过1.5m。
五、槽底应平整,符合设计深度,管槽底部一定要垫平、夯实,以避免因土质沉
降形成对管道的剪切力损坏管道。避免急转弯和高度突然变化,若无法避免此种情况,应在施工过程中加上适当角度的弯头。
六、当管道经过多石地带或遇硬土层、坚硬土块、砖头、瓦砾等情况时,管槽底
部要铺设150mm细沙或者软土,并且,在管道下槽以后,管道周围应用细沙或软土覆盖做保护层,保护层的厚度至少为200mm。
七、若一条管道槽内敷设多根管道时,应先安装钢管,后安装玻璃钢管,管道净
间距要在300mm-400mm,能保证正常施工操作为准,管道间用细沙或软土隔开。
八、穿越公路、水渠时,管道在槽底要用钢套管进行保护,以防止地面荷载挤压,
并在套管的两端和套管内对玻璃钢管道每隔3m采取扶正措施,使玻璃钢管道与套管隔开。
九、沟槽的弯曲半径不得小于管线的最小弯曲半径,我公司产品的最小弯曲半径
详见我公司的产品手册,管线的弯曲半径:分别垂直于管线两端面的直线交点到管端的距离。
十、管道与地下已有管道交叉时,新建管道除保持足够的埋深外,与原有管道的
净间距不得小于300mm,如达不到上述要求不得下沟。注意:管道深度一定要符合设计要求。特别是在低洼地段施工和管道穿越沟渠时,尤应注意。
管道穿越沟渠时,管槽深度应以沟渠底部最低处为参照点,管道不可裸露在沟渠表面,影响管道日后运行。为避免管槽深度突然变化,可以将沟渠两侧的管槽逐渐加深,最后与沟渠内的管槽深度保持一致,形成一个坡度,坡度可以根据管道的弯曲半径来确定。但是,在实际施工过程中,由于施工管理等原因,管槽的深度很难控制,致使管道在投产或者运行时,出现很多问题,所以建议,建设单位加强监督检查力度,监理单位切实履行监理职能,施工
