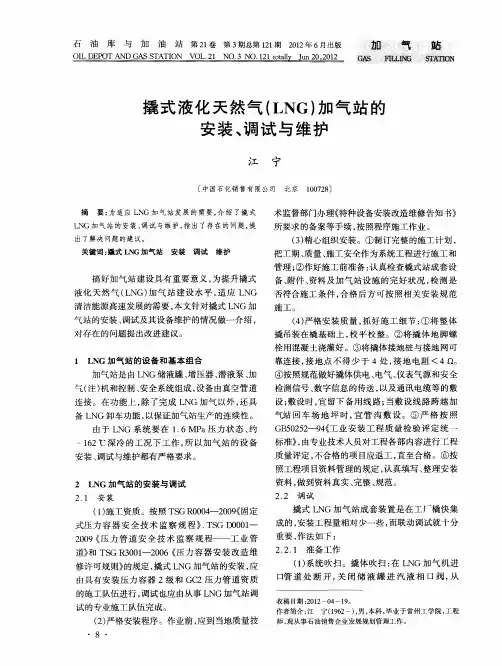

LNG加气站撬装设备现场安装方案

一、设备安装前的准备工作

1.甲乙双方在合同签署后,要求加气站土建方根据乙方设计的加气站平面布置图各参

数,在规定的工期内完成相应的前期土建施工,尺寸必须严格按照项目施工图上标注的进行。施工图纸如有更改,乙方需及时与土建方沟通,并有相应的书面说明。

如果土建施工方为方便自己施工而私自改动图纸导致设备安装完调试运行中出现相关技术问题全由甲方自己承担。

土建前期混凝土施工项目主要包括:储灌安装地基、泵撬安装地基、电源控制室及办公室建设、电源系统(包括防雷和接地材料的准备)。

2.设备到达施工现场后,由甲乙双方代表对照乙方发货时的发货清单,逐一清点LNG

加气站设备及相关配件。

检查内容包括:设备数量清点、设备有无损坏及损坏程度、对运输中设备损坏情况进行记录,并传回公司协商处理等确认无误后由双方代表签字。根据现场情况统计还缺少的设备、工具清单、损坏设备等。由本工程的负责人填写详细清单报表

并第一时间上报公司安排发货,以免耽误工程进度。经验收后的到场设备交由乙方负责人组织安装人员进行设备的安装调试工作。

3.要求负责人根据现场施工情况填写的工程施工记录表,详细记录工程进度及相关

问题的处理

4.负责人根据现场设备到货情况、竣工日期、工作任务制定详细的工作计划,同时负

责人应积极主动的与土建方交流、协调合作,减少不必要的双方施工冲突,保证工程的顺利完成。

二、现场安装操作流程

1.负责人根据土建方施工完成情况,对现场安装位置尺寸进行校验,如有问题及时与

土建方沟通,以免影响工期。

2.土建检验合格后,根据设备重量联系吊车车辆到达施工现场,将LNG储灌、泵撬

集装箱吊装到相应的位置上安放好,并对每个设备进行固定,防止倒塌事故发生3.储罐和泵撬集装箱固定完成后,根据流程图连接储罐和泵撬集装箱之间的四根真空

软管。要求安装到位,密封垫无任何损坏,不泄露。

4.连接空压机到撬体的气管,要求气管也要穿过镀锌钢管连到撬体上。

5.连接电源配电柜到泵撬集装箱电控柜之间的电源线,连接完好并检查后对整个系统

通电,并调试程序及各控制部件包括电磁阀、气动阀、压力表、截止阀的动作情况,检查加气流程、卸车流程是否能正常工作

6.安装加注机的加液枪、回气枪及相应的软管,使用加注机说明书对加注机的参数进

行检查、修改,确保加注机能正常工作,连接静电接地夹。

7.对撬体、加注机上所有的螺丝进行检查,拧紧到位,确保无异常泄漏发生。

整个加气站安装工作基本完成后,最后需要对储罐进行氮气吹扫和液氮预冷,当LNG供货商送气源到现场后进行置换卸车操作,卸车完成后进行加液操作,并观察整个加气站的正常运行情况,如有问题立即进行处理,保证加气站的正常工作,并对加气操作工人进行加气操作的正规培训,对客户提出的各种问题进行详细的解答。

2013-4-13
