主桥塔顶段施工方案XXXX0803

合集下载

XX大桥主桥上部结构施工方案

XX大桥主桥上部结构施工方案

XX大桥主桥上部结构施工方案由于主线桥左幅第七联、右幅第四联设计采用挂篮悬灌法施工,且施工设计图纸无明确规定挂篮施工方法及相关图纸,我标段自行设计挂篮悬灌施工方案。

一.悬浇预应力混凝土连续梁1、0号块施工当桥墩施工完成后,在桥墩两侧的0号块件范围内设置满堂支架,支架设置完成后对支架进行预压,且预压重量不小于箱梁自重。

(1)支架搭设与预压:现浇0号、1号块支架搭设需要吊装大量的材料,包括贝雷纵梁、横梁,工字钢等大型构件,我标段届时在施工点前后搭设京珠高速防护棚架,做好改道指示标志及安全防护措施。

改道、防护完成后,方可进行下一步作业。

支架搭设完毕以后,及时在工字钢纵梁上铺设方木及木胶板,对上部施工进行封闭,防止支立模板、绑扎钢筋时小型材料掉入行车道内。

在支架平台安装、模板、钢筋安装(吊装)施工期间,都应与京珠高速公路管理部门协商,封锁半幅路后再施工,保证京珠高速公路行车的安全。

现浇梁施工之前,首先进行支架预压,预压方式采用编织袋装砂,堆码在底模上,预压重量取梁重的100%,以消除支架的非弹性变形,五天后,进行标高测量,然后通过预压前后同一点标高差值及支架的弹性变形量、梁的挠度等得出底模的预拱度之和,通过U形托座调整底模标高,预拱度最高值设在梁的跨中,其他各点的预拱度,由中间最高值向两端零值按二次抛物线进行分配,测量合格后,涂刷脱模剂,为绑扎钢筋做准备。

支架采用碗扣支架搭设,碗扣立杆外径为φ48钢管,壁厚3.5mm,支架横向间距均为0.6米;纵向间距均为0.6米,腹板下采用0.3*0.3米进行加密。

支架顶口及底口分别设顶托与底托来调整高度(顶托和底托外露高度需满足相关规范要求),水平和高度方向分别采用钢管加设水平连接杆和竖向剪刀撑。

横桥向剪刀撑为间距4.0米搭设,纵桥向间距也为4.0米,必要时根据现场施工情况,对全桥剪刀撑进行加密。

箱梁底模采用δ=18 mm的竹编胶合模板,底模小楞采用间距0.2米的100×100mm方木,大楞采用130×130mm方木。

主桥施工方案范文

主桥施工方案范文

主桥施工方案范文一、工程概述二、施工准备1.组建施工队伍:根据需要,组织施工队伍,包括悬浇模板制作组、预制段吊装组、混凝土浇筑组等。

2.准备材料和设备:根据施工计划,准备好所需的材料和设备,包括悬浇模板、预制段、混凝土搅拌设备等。

3.场地准备:对施工场地进行平整和围护,确保施工现场的安全和整洁。

三、悬浇模板制作1.设计和制作悬浇模板:根据施工设计要求,设计和制作适应桥梁结构的悬浇模板,并进行检测和验收。

2.悬浇模板安装:按照桥梁结构的要求,进行悬浇模板的安装,确保其牢固、稳定和符合设计要求。

3.悬浇模板调整和修正:根据实际情况,对悬浇模板进行调整和修正,使其与实际施工相吻合。

四、预制段制作和吊装1.预制段制作:按照悬浇模板的尺寸和形状,制作符合要求的预制段,并进行检测和验收。

2.预制段吊装:根据施工计划,使用吊装设备将预制段吊装到悬浇模板上,注意吊装过程中的安全和稳定。

五、混凝土浇筑1.混凝土搅拌:根据混凝土配合比,选择适当的原材料进行搅拌,保证混凝土的强度和均匀性。

2.混凝土运输:利用运输设备将混凝土运送到悬浇模板上,并确保混凝土的均匀性和流动性。

3.混凝土浇筑:根据施工计划,按照一定的浇筑顺序,将混凝土均匀地浇筑到悬浇模板内,并进行振捣和养护。

六、悬浇段拆除和整修1.悬浇段拆除:在混凝土养护完全后,拆除悬浇段和模板,注意拆除过程中的安全和顺序。

2.悬浇段整修:对拆除后的悬浇段进行整修和维护,确保其外观和结构的完整性。

七、验收和保养1.验收:在主桥施工完成后,进行验收,根据相关要求进行检测和评估,确保主桥满足设计和施工要求。

2.保养:对主桥进行定期的保养和维护,包括桥面清洁、涂层保护等,延长主桥的使用寿命。

八、安全措施1.施工现场安全:设置施工现场标志和警示牌,规范施工人员的行为,防止事故的发生。

2.人员安全培训:对施工人员进行必要的安全培训和培养,提高安全意识和技能。

3.安全监督和巡检:设立专门的安全监督人员,对施工现场进行巡检和监督,及时发现和处理安全隐患。

桥梁上部构造施工方案

桥梁上部构造施工方案

桥梁上部构造施工方案桥梁上部构造施工方案1. 引言本旨在提供桥梁上部构造施工方案的详细说明,包括施工过程、材料选择、工作安排、安全措施等。

本方案适用于桥梁上部构造施工项目,旨在确保施工过程顺利进行,并保证施工质量和安全。

2. 施工队伍和责任分工2.1 施工队伍组成:本施工项目的施工队伍由工程经理、工程师、技术人员、施工人员组成。

2.2 责任分工:每个人员在施工过程中都有明确的责任分工。

3. 施工过程详解3.1 现场勘测和准备工作:进行桥梁现场的勘测和测量,确保施工地点的准确性。

同时进行相关准备工作,包括场地平整、材料准备等。

3.2 基础施工:根据设计图纸,进行桥梁的基础施工,包括桩基施工、基槽开挖等。

3.3 主体结构施工:包括拱桥、梁桥、矮墩等主体结构的施工。

3.4 防护装置施工:安装桥梁的护栏、栏杆等防护装置。

3.5 尾部施工:进行桥梁尾部的施工,包括引桥、引道等。

3.6 桥梁验收和完工:进行桥梁的验收,确保施工质量符合相关标准,确认完工。

4. 材料选择4.1 钢材:根据设计要求和桥梁的结构类型,选择合适的钢材,如低合金钢、碳钢等。

4.2 混凝土:根据设计要求和桥梁的承重能力,选择合适的混凝土材料,保证施工质量。

4.3 桥面铺装材料:选择耐磨、耐久的桥面铺装材料,确保桥面平整、安全。

4.4 防护装置材料:选择符合安全要求的防护装置材料,确保桥梁的安全性能。

5. 工作安排5.1 施工时间安排:根据工期和项目需求,制定详细的施工时间安排表,确保施工进度。

5.2 施工人员安排:根据施工和项目规模,安排合适的施工人员,确保施工效率和质量。

5.3 资源调配:合理调配施工所需的设备、材料和人力资源,确保施工顺利进行。

6. 安全措施6.1 安全培训:进行施工人员的安全培训,确保施工人员具备必要的安全意识和技能。

6.2 安全设施:设置安全警示标志、安全网和安全通道等,确保施工安全。

6.3 安全监控:加强对施工现场的安全监控和巡查,及时发现和处理安全隐患。

大型悬索桥主塔施工方案

大型悬索桥主塔施工方案

大型悬索桥主塔施工方案
一、引言
大型悬索桥主塔的施工对于整座桥梁的安全稳定至关重要。

本文将介绍大型悬索桥主塔的施工方案,包括工程准备、主塔施工工艺、质量控制等内容。

二、工程准备
1. 环境检查
在施工前,需要对主塔周边的环境进行检查,确保没有潜在的安全隐患。

2. 施工材料准备
准备好所需的施工材料,包括钢材、混凝土、支架等,保证施工的顺利进行。

三、主塔施工工艺
1. 主塔基础施工
首先进行主塔基础的施工,确保主塔有稳定的承重能力。

2. 主塔吊装
采用专业的吊装设备将主塔吊装到预定位置,需要严格控制吊装过程中的角度和位置。

3. 主塔框架搭建
在主塔安装完成后,开始进行主塔框架的搭建,确保主塔结构的完整性和稳定性。

4. 施工质量控制
在施工过程中,需要进行严格的质量控制,确保主塔的施工质量符合相关标准和规定。

四、安全保障措施
1. 安全防护设施
在主塔施工过程中,需要设置完善的安全防护设施,确保工人的安全。

2. 施工过程监控
通过监控设备对主塔的施工过程进行实时监控,及时发现问题并进行处理。

五、施工结束及验收
1. 完工验收
施工完成后进行完工验收,确保主塔的施工质量符合设计要求。

2. 交付使用
完成验收后,可以将主塔交付使用,发挥其在整座悬索桥中的重要作用。

结语
大型悬索桥主塔的施工是一项复杂的工程,需要严格按照规定的施工方案进行操作,保证主塔的安全稳定。

希望本文提供的施工方案能对相关工程施工提供一定的帮助。

桥梁上部结构施工方案

桥梁上部结构施工方案

桥梁上部结构施工方案现代桥梁的建设与维护离不开科学合理的施工方案。

桥梁上部结构施工方案是桥梁施工中的核心内容之一,其设计的合理与否直接影响到桥梁的使用寿命和安全性。

本文将从建筑设计角度,详细介绍桥梁上部结构施工方案的制定与实施。

一、施工前准备在进行桥梁上部结构施工之前,需要进行充分的准备工作,以确保施工的顺利进行。

首先,需要进行桥梁结构的详细分析,包括荷载计算、结构分析、材料选用等。

其次,还需要根据桥梁的具体情况进行施工过程模拟和风险评估,以确定最佳的施工方案。

二、施工设备选择根据桥梁上部结构的特点,合理选择施工设备对于施工的效率和质量具有重要影响。

在选择施工设备时,需要考虑施工的高度、跨度、结构形式等因素。

例如,对于大跨度桥梁,可以使用大型施工机械进行操作,而对于细小的构件,则可以使用手工操作。

三、施工过程控制桥梁上部结构的施工过程需要经过严格的控制,以确保施工的质量和进度。

具体来说,需要控制施工过程中的水平度、垂直度、尺寸等参数。

同时,还需要注意施工中的安全问题,采取相应的防护措施,确保施工人员的安全。

四、质量控制桥梁上部结构的质量是确保桥梁使用寿命和安全性的关键。

为了保证施工质量,需要在施工过程中实施严格的质量控制措施。

例如,需要进行材料的抽检和试验,确保其符合相关标准。

此外,还需要对施工工艺和方法进行审查,以确保其科学合理。

五、施工完工验收桥梁上部结构施工完成后,需要进行完工验收,以确保其符合设计要求和相关规范。

完工验收时,需要对桥梁的外观质量、结构安全性、使用功能等进行全面检查。

只有通过完工验收,才能正式投入使用。

六、施工后维护桥梁上部结构施工完成后,还需要进行定期的维护工作,以确保桥梁的良好使用状态。

维护工作包括表面清洗、补漆、防腐处理等。

同时,还需要进行定期的检测与评估,及时修复和改进桥梁的存在问题。

总结:桥梁上部结构施工方案的制定和实施对于桥梁的使用寿命和安全性具有重要影响。

在施工过程中,需要进行充分的准备工作,合理选择施工设备,并经过严格的施工过程控制和质量控制。

桥梁顶升施工方案

桥梁顶升施工方案

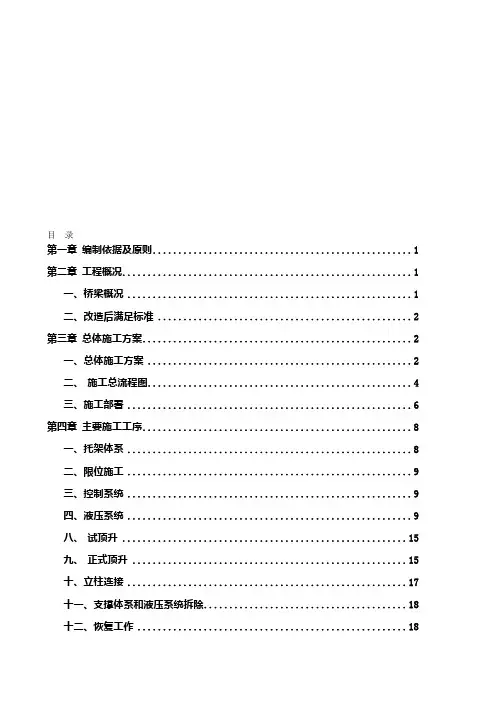

目录第一章编制依据及原则 (1)第二章工程概况 (1)一、桥梁概况 (1)二、改造后满足标准 (2)第三章总体施工方案 (2)一、总体施工方案 (2)二、施工总流程图 (4)三、施工部署 (6)第四章主要施工工序 (8)一、托架体系 (8)二、限位施工 (9)三、控制系统 (9)四、液压系统 (9)八、试顶升 (15)九、正式顶升 (15)十、立柱连接 (17)十一、支撑体系和液压系统拆除 (18)十二、恢复工作 (18)第五章主要分部分项工程施工 (18)一、土方工程 (18)二、模板工程 (18)三、钢筋工程 (19)四、混凝土工程 (19)第六章PLC液压同步顶升系统 (19)一、同步顶升系统组成 (20)二、系统特点 (20)三主要技术指标 (21)五顶升系统控制原理 (22)第七章顶升监测方案 (23)一、监测目的 (23)二、监测部位及监测内容 (24)三、监测方案实施 (24)四、监测组织安排 (24)第八章应急措施 (25)一、电脑控制系统故障处理措施 (25)二、液压设备故障处理措施 (26)三、顶升监测值超限处理措施 (26)四、恶劣气候处理措施 (26)第九章工程质量目标、创优规划及保证措施 (26)一、质量目标 (26)二、质量保证体系及说明 (27)三、保证工程质量的主要技术措施 (27)第十章安全保证体系说明及安全措施 (30)一、安全保证体系及说明 (30)二、保证行车安全的措施 (32)三、保证施工安全的主要措施 (33)四保证人身安全的主要措施 (34)五、顶升安全防护措施 (35)第十一章文明施工及环境保护保证措施 (36)第十二章总体安排 (37)一、施工临时设施布置 (37)二、施工队伍及劳力安排 (37)三、工期安排 (37)四、机械设备使用计划 (38)第一章编制依据及原则一、编制依据1、K1145+638.25公跨铁立交桥顶升设计图(中铁第四勘察设计院);2、铁道部第四工程局六处京九线阜九段沈家湾立交桥竣工图。

桥梁上部构造施工方案

桥梁上部构造施工方案

桥梁上部构造施工方案一、项目概况本项目是市的一座桥梁上部构造施工方案编制,桥梁全长100米,主跨30米,采用连续梁结构。

施工需要满足施工组织协调、工序合理、质量可控等要求。

二、方案设计1.施工前准备(1)组织编制桥梁施工方案与时间进度计划,明确施工任务和工序,制定详细的施工工艺流程。

(2)按照图纸要求搭建施工作业平台,确保施工作业安全。

(3)组织人员对施工现场进行勘察,了解周边环境状况,制定相应的施工安全措施。

2.模板施工(1)根据设计要求和模板图纸制作模板。

模板需要符合结构要求,强度足够,不得有变形或移位的情况。

(2)模板安装前进行清扫,确保模板与混凝土之间无杂物存在。

(3)模板安装时应先安装横隔板,再安装纵向的冲压板,确保模板的牢固性。

(4)模板安装好后,进行必要的调整和修整,确保模板的平整度、垂直度和精确度。

3.钢筋绑扎(1)根据设计要求,在模板安装好后进行钢筋绑扎工作。

绑扎的数量和位置要严格按照设计图纸要求进行,确保钢筋在混凝土中的受力合理。

(2)钢筋的绑扎要牢固,确保钢筋不易移位或跳出。

4.混凝土浇筑(1)混凝土按设计要求,选择合适的材料进行配制。

在配制过程中要注意控制水灰比和砂浆配制比例。

(2)混凝土的浇筑要采用适当的方法,保证混凝土在模板之间均匀流动,并防止混凝土流失或产生空洞、夹渣等问题。

(3)混凝土浇筑完毕后,需要进行养护,保持适宜的湿度和温度,确保混凝土的强度和质量。

5.模板拆除(1)混凝土强度达到设计要求后,可以进行模板拆除工作。

模板拆除时应注意不损坏混凝土表面。

(2)模板拆除后,对混凝土表面进行清理,确保表面光滑平整。

6.桥面铺装(1)桥面铺装前要对桥面进行清扫,确保桥面上无杂物。

(2)铺装砂浆时,需要配合好砂浆的浆体流动性以及粘结性,确保铺装砂浆的均匀厚度和密实度。

(3)铺装完成后进行养护,保持适宜的湿度和温度。

三、施工管理1.施工组织(1)组建专业施工团队进行施工,指定专人负责施工流程、工艺的制定与监督。

桥梁上部结构施工方案

桥梁上部结构施工方案

桥梁上部结构施工方案前言本文档介绍了桥梁上部结构施工方案,目的是确保施工过程中的安全性、质量以及进度。

本方案适用于常见的桥梁上部结构,包括石拱桥、钢结构桥等。

施工步骤下面将详细介绍桥梁上部结构的施工步骤。

步骤一:准备工作1.确定施工区域,搭建施工围挡,划定施工平台。

2.安装安全警示标志,确保工人的安全。

3.准备所需的材料和设备,包括混凝土、钢筋、支撑架等。

步骤二:基础处理1.根据桥梁设计图纸要求,在桥墩顶部进行基础处理,确保基础平整并符合设计要求。

2.检查桥墩基础的强度和稳定性,做好加固处理。

步骤三:支撑系统搭建1.根据桥梁结构要求和施工计划,搭建支撑系统,确保施工过程中的桥梁结构稳定。

2.使用支撑架和临时支撑筋等材料,搭建支撑系统,并进行调整和检查。

步骤四:拱顶施工1.根据桥梁设计图纸要求,进行拱顶的施工。

根据情况可以采用现浇混凝土,也可以使用预制构件进行拱顶的组装。

2.施工过程中需要监控混凝土的浇筑工艺和工序,确保拱顶的质量。

3.在混凝土初始硬化后,进行拱顶的养护工作。

步骤五:上部结构连接1.根据桥梁设计图纸要求,进行上部结构的连接,包括拱顶连接、支撑系统拆除等。

2.进行上部结构的调整和检查,确保安装的准确性和稳定性。

步骤六:防护层施工1.在上部结构连接完成后,进行桥梁防护层的施工。

2.根据防护层材料的要求,采用合适的方法进行施工,包括刷涂、喷涂等。

步骤七:清理和检查1.清理施工现场,包括清理垃圾、拆除施工围挡等。

2.进行上部结构的检查,确保施工质量和安全性。

安全措施在桥梁上部结构施工过程中,需采取以下安全措施:•工人需佩戴安全帽、安全鞋等防护装备。

•施工现场需设置安全围挡、安全警示标志。

•严格控制桥梁载荷,确保支撑系统的稳定性。

•检查施工设备和材料的质量,确保其符合要求。

•加强现场管理,及时排除安全隐患。

总结桥梁上部结构施工是一个复杂的过程,本文档介绍了桥梁上部结构施工的步骤和安全措施。

通过严格按照施工方案进行施工,可以保证桥梁的安全性和质量,并确保施工进度的顺利进行。

桥梁上部结构施工方案

桥梁上部结构施工方案

桥梁上部结构施工方案首先,我们需要选择合适的材料。

桥面通常使用预制梁或钢梁。

预制梁是在工厂预先制造好的,然后在施工现场进行组装和安装。

钢梁则是由钢材焊接而成,具有较高的强度和刚度。

对于较大的桥梁,预制梁通常更合适,而对于较小的桥梁,可以考虑使用钢梁。

其次,针对桥墩的施工,我们可以选择使用模板浇筑混凝土的方法。

首先,我们需要建立模板的支撑结构,然后按照设计要求布置钢筋,并将混凝土倒入模板中。

在混凝土凝固后,我们可以拆除模板,并进行后续的加固和修整工作。

接下来是桥面的施工。

预制梁施工需要使用起重机将预制梁吊装到桥墩上,并使用螺栓将其固定在一起。

如果采用钢梁结构,则需要进行钢构件的焊接和加固工作。

在梁的安装完毕后,需要进行桥面铺装的施工。

可以选择使用砼铺装、沥青铺装或石材铺装等方法,并进行相应的防水和防腐处理。

在桥梁上部结构施工的过程中,我们还需要考虑施工顺序。

一般情况下,我们会先进行桥墩的施工,然后再进行预制梁或钢梁的安装,最后进行桥面的铺装。

此外,我们还需要合理安排施工人员和施工设备的使用,确保施工过程的顺利进行。

此外,我们还需要考虑安全和环境因素。

在施工过程中,要严格遵守相关的安全规定和操作规程,确保施工人员的安全。

同时,还需要注意施工对周围环境的影响,采取相应的防护措施,减少噪音、粉尘和振动等对环境的污染。

综上所述,桥梁上部结构施工方案是一个复杂而细致的工作。

在设计施工方案时,需要考虑多种因素,包括材料选择、施工方法和施工顺序等。

同时,还要注意安全和环境保护,确保施工质量和效率。

只有科学合理地制定施工方案,才能确保桥梁的稳定性和安全性。

XX大桥上部构造专项安全施工方案

XX大桥上部构造专项安全施工方案

XX大桥上部构造专项安全施工方案认真执行《中华人民共和国安全生产法》、《建设工程安全治理条例》。

坚持以人为本,以安全生产法规为纲,以“管生产必须管安全”、“谁主管,谁负责”为原则,以安全生产教育为先导,以施工安全责任制为核心,完善“三控三重”(自控、互控、监控,重奖、重罚、重教育)机制,建立可靠的安全保证体系。

切实抓好组织保证、工作保证和制度保证的实效,促使施工安全有序可控,确保实现安全目标。

本合同段项目经理部成立以项目经理为第一责任者的安全生产领导组,经理部设安全质量检查室,安检室设专职安检工程师,工班设兼职安全员,自上而下形成安全生产保证体系,对施工实施全过程安全监控。

1、安全目标无重大伤亡事故,轻伤事故率操纵在2‰以内。

2、安全治理措施2.1安全例会制度每月召开安全生产工作会议,工区每旬组织一次安全日活动,项目经理、副经理、总工及专职安全员参加每月一次的安全例会,班组例会由工长与安全员组织,安全例会要有会议记录并存档备查。

2.2安全检查制度2.2.1每月组织一次安全检查,各工区每旬组织一次安全检查。

2.2.2各级安全检查,主管领导与安全员必须参加,对发觉的问题、查出的隐患及时解决。

定期检查由安全员打分评定,检查记录存档备查。

2.2.3开展经常性的安全检查活动,各级领导安全技术部门、专职人员要经常深入现场查找事故隐患。

发觉问题及时研究解决。

作业队兼职安全员要作到班前班后勤检查,及时纠正违章指挥及违章作业。

2.3安全技术措施交底制度2.3.1安全技术措施要作到分工程项目、分工种进行交底。

2.3.2交底要认真详细的做好记录,层层验收,现场分工程项目填写现场安全施工日记,安全技术措施要存档备查。

2.4现场设备使用验收制度2.4.1现场各类设备投入使用前一律进行检查运行验收,不符合安全规定的禁止使用。

2.4.2设备使用过程中发觉问题,工长要及时组织有关人员进行修理,保持各类安全防护设施灵活、可靠。

2.5安全技术资料治理2.5.1项目安全员要加强文档治理,积存基础资料,各类统计报表及时上报并存档,并及时提出分析意见和措施。

桥梁上部结构施工方案

桥梁上部结构施工方案

桥梁上部结构施工方案清晨的阳光透过窗帘的缝隙,洒在图纸的每一角,我泡了杯咖啡,深吸一口气,准备将十年的经验倾注在这份桥梁上部结构施工方案中。

一、工程概述这是一座跨越峡谷的大桥,上部结构采用预应力混凝土连续箱梁。

工程难度大,要求精度高,下面我将详细阐述施工的各个环节。

二、施工准备1.人员组织:成立以项目经理为核心的项目管理团队,下设施工部、质量部、安全部等,明确各部门职责。

2.技术准备:组织技术交底,确保施工人员充分理解设计意图。

3.材料准备:选用优质预应力混凝土,提前备足各类钢材、水泥等材料。

4.施工设备:选用性能稳定的施工设备,确保施工顺利进行。

三、施工步骤1.支架搭设:采用钢管支架,严格按照设计图纸进行搭设,确保支架稳定。

2.钢筋制作与安装:根据设计图纸,加工制作钢筋,确保钢筋间距、直径等参数准确无误。

安装过程中,要注意钢筋的焊接质量。

3.模板制作与安装:根据设计图纸,制作模板,确保模板尺寸准确。

安装过程中,要保证模板接缝严密,防止漏浆。

4.混凝土浇筑:采用泵送混凝土,分层浇筑,确保混凝土密实。

浇筑过程中,要随时检查模板、支架的稳定性。

5.预应力施工:待混凝土强度达到设计要求后,进行预应力施工。

采用高强度钢丝,确保预应力值准确。

6.拆模与养护:混凝土达到设计强度后,拆除模板,进行养护。

养护期间,要保持混凝土表面湿润。

7.支架拆除:混凝土养护完成后,拆除支架,为下一阶段施工做好准备。

四、质量控制1.施工过程中,要严格遵循设计图纸和施工规范,确保施工质量。

2.加强施工现场管理,提高施工人员的质量意识。

3.对关键工序进行重点监控,确保施工质量。

4.定期对施工质量进行检查,发现问题及时整改。

五、安全措施1.加强施工现场的安全管理,制定完善的安全生产规章制度。

2.对施工人员进行安全培训,提高安全意识。

3.设置安全警示标志,确保施工现场安全。

4.定期对施工现场进行安全检查,发现问题及时整改。

六、施工进度1.根据工程量、施工难度等因素,制定合理的施工进度计划。

桥塔施工方案(3篇)

桥塔施工方案(3篇)

第1篇一、工程概况1. 项目名称:XX大桥2. 工程地点:XX市XX区XX路3. 工程规模:XX大桥是一座跨径XX米、桥面宽XX米的单跨悬索桥,主桥桥塔采用自立式桥塔,塔高XX米,采用钢结构。

4. 工程特点:本工程桥塔施工技术要求高,施工难度大,质量要求严格,安全风险较高。

二、施工组织1. 施工单位:XX建筑工程有限公司2. 施工队伍:由具有丰富经验的桥塔施工专业队伍组成,具备相应的资质和设备。

3. 施工进度:根据工程特点,制定合理的施工进度计划,确保工程按期完成。

4. 施工安全:严格执行国家有关安全生产法规,加强施工现场安全管理,确保施工安全。

三、施工方案1. 施工准备(1)施工现场布置:根据工程特点,合理规划施工现场,确保施工顺利进行。

(2)材料设备:准备足够的钢材、混凝土、焊接材料、涂装材料等施工材料,以及施工机械、检测设备等。

(3)施工技术交底:对施工人员进行详细的技术交底,确保施工人员了解施工要求和安全注意事项。

2. 施工工艺(1)基础施工1)测量放样:根据设计图纸,进行测量放样,确保桥塔基础位置准确。

2)基础开挖:按照设计要求,进行基础开挖,确保基础尺寸符合要求。

3)钢筋绑扎:按照设计要求,进行钢筋绑扎,确保钢筋间距、保护层厚度等符合规范。

4)混凝土浇筑:按照设计要求,进行混凝土浇筑,确保混凝土强度、密实度等符合规范。

(2)桥塔主体施工1)桥塔吊装:采用起重机械进行桥塔主体构件的吊装,确保吊装过程安全、平稳。

2)钢结构焊接:按照设计要求,进行钢结构焊接,确保焊接质量符合规范。

3)涂装:按照设计要求,进行桥塔表面涂装,确保涂装质量符合规范。

(3)桥塔装饰施工1)装饰材料:选择合适的装饰材料,如玻璃、铝板等。

2)装饰施工:按照设计要求,进行桥塔装饰施工,确保装饰效果符合要求。

3. 施工质量控制(1)原材料控制:对进场原材料进行严格检验,确保材料质量符合要求。

(2)施工过程控制:加强施工过程监控,确保施工质量符合规范。

桥梁上部构造专项施工方案

桥梁上部构造专项施工方案

桥梁上部构造专项施工方案一、背景介绍桥梁是现代交通建设中不可或缺的重要组成部分,桥梁的建设需要涉及到上部和下部结构的施工。

其中,桥梁上部构造施工是桥梁建设中的重要环节之一,对桥梁的使用寿命和安全性有着直接影响。

因此,在进行桥梁上部构造施工时,需要制定相应的专项施工方案,以保证施工质量和安全性。

二、施工前准备工作1. 安全策划在展开桥梁上部构造施工前,需要进行安全策划,确定施工期间的安全措施和应急预案。

包括:施工人员的安全培训、设立施工现场警示标志、设置安全防护设施等。

2. 设备准备根据施工设计要求,准备好所需的施工设备和工具,确保施工过程中的顺利进行。

同时,要对设备进行日常维护,确保其性能正常。

3. 材料准备根据施工设计要求,准备好所需的各类材料,包括钢筋、混凝土、桥面铺装材料等。

要对材料进行检验,确保其质量符合要求。

三、施工工艺与方法1. 桥墩基础施工根据桥梁设计要求,按照施工方案进行桥墩基础施工。

包括桥墩基础的开挖、钢筋绑扎、混凝土浇筑等工序。

要确保桥墩基础的强度和稳定性。

2. 桥面梁施工根据桥梁设计要求,进行桥面梁的施工。

包括预制梁的安装、悬臂浇筑等工序。

要确保桥面梁的几何形状和强度符合设计要求。

3. 桥面铺装通过桥梁设计要求,进行桥面铺装工作。

使用适当的铺装材料,保证桥面的平整度和抗滑性。

同时,要加强桥面铺装层和桥面梁的连接,确保桥面的整体性。

四、施工质量控制1. 施工现场监督设立专门的监督人员对施工现场进行监督,确保施工按照方案进行。

同时,要加强工艺检查,及时发现并解决施工中的问题。

2. 材料检验对所使用的施工材料进行抽检和检验,确保其符合质量要求。

如有不合格材料,要及时更换或进行处理。

3. 工程验收在施工完成后,进行专项工程验收。

对桥梁上部构造进行检查,确认其满足设计要求和标准,保证施工质量。

五、安全措施1. 安全防护设施在施工现场设立警示标志,设置安全防护设施,如安全网、防护栏杆等,以确保施工人员的安全。

某桥项目主桥上部结构施工方案

某桥项目主桥上部结构施工方案

某桥项目主桥上部结构施工方案一、背景介绍本次桥项目主桥上部结构施工方案旨在确保主桥上部结构在施工期间安全可靠地完成,以满足设计要求和建设进度。

二、施工目标1.完成主桥上部结构的施工,包括主桥桥面、主梁、支座等。

2.保证施工期间的工作安全和环境保护。

3.提高施工效率,确保工期的紧凑性。

三、施工工期和组织1.施工工期为6个月,具体工作安排如下:-第1个月:制定详细施工方案和施工进度计划,安排各项准备工作,如设备和材料的采购、人员招聘等。

-第2个月:主桥基础工程施工。

-第3个月至第5个月:主桥上部结构施工。

-第6个月:主桥上部结构施工完工和验收。

2.施工组织如下:-项目经理负责整个施工过程的组织和协调。

-各工种分别安排专业技术人员负责。

-每个施工区域设置一名监理工程师进行监督和指导。

-建立健全的施工现场管理制度,包括安全管理、质量管理、环境保护管理等。

四、施工方案1.主桥桥面施工:-桥面采用预制混凝土板铺设,铺设前制作模板,保证桥面平整。

-合理安排混凝土浇筑工序和露天养护,确保桥面混凝土质量。

-制定严格的施工工序和安全措施,防止施工过程中对交通的影响。

2.主梁施工:-采用预制箱梁,现场组装安装。

-制定详细的梁体安装方案和吊装方案,保证安装质量和施工安全。

-积极采取措施减小对现场交通的影响,如尽量在交通不繁忙时段进行吊装作业。

3.支座施工:-在主梁预制阶段同时进行支座制作,保证支座预制质量。

-采用集中式调整支座,预埋埋件。

-配套制作必要的导向铁轨和调整装置,确保支座调整的准确性。

4.施工安全和环境保护:-严格遵守相关法规和规范,建立施工现场安全守则。

-加强对施工人员的安全教育和培训,确保施工过程中的安全意识。

-设置明显的安全警示标志,设置合理的防护设施。

-采取噪声、粉尘等环境保护措施,确保环境影响最小化。

五、总结本方案详细介绍了桥项目主桥上部结构施工的具体计划和组织方式,包括施工工期和组织、主桥桥面施工、主梁施工、支座施工以及施工安全和环境保护措施。

主塔施工方案

主塔施工方案
主塔施工方案
第1篇
主塔施工方案
一、项目背景与目标
本项目为XXX主塔施工工程,位于XX市XX区,占地面积XX平方米,主塔设计高度XX米,共计XX层,是一座集商务办公、观光、餐饮等多功能为一体的综合性建筑。项目秉承绿色、环保、节能的设计理念,旨在打造成为XX地区地标性建筑。
为确保项目施工顺利进行,达到预期质量、安全、进度等目标,根据我国相关法律法规和行业标准,结合本项目特点,特制定本施工方案。
3.验收程序:实行三级验收制度,即自检、互检、专检,对不合格项及时整改,直至达到验收标准。
六、安全与环保
1.安全管理:制定安全生产责任制,落实安全防护措施,定期进行安全培训,提高施工人员安全意识。
2.环境保护:采取有效措施降低施工过程中的噪音、粉尘、废水等污染,保护生态环境。
3.应急预案:针对可能发生的突发事件,制定应急预案,确保迅速、有序地应对和处理。
本施工方案经相关部门审核批准后,作为本项目施工管理的依据。施工过程中,如遇特殊情况,可根据实际情况进行适当调整,并报相关部门审批。在施工过程中,全体施工人员应严格遵守本方案,确保项目顺利实施。
(完)
第2篇
主塔施工方案
一程,位于XX市中心商务区,设计为一座超高层建筑,主塔楼设计高度约XX米,共计XX层,功能包括办公、酒店、商业及观光等。项目致力于打造绿色、智能、人文的地标性建筑,遵循国家建筑行业相关法律法规,确保工程质量和施工安全。本方案旨在明确施工流程、技术要求、质量及安全保障措施,以实现高效、有序的施工管理。
二、施工准备
1.施工场地准备:依据施工图纸,完成施工现场的平整、围挡、临时设施搭建,确保施工环境安全、整洁。
2.施工资源配置:合理配置人力、材料、设备等资源,保证施工进度和质量要求。

桥梁上部结构施工方案(3篇)

桥梁上部结构施工方案(3篇)

第1篇一、工程概况本项目为某高速公路桥梁工程,桥梁全长为800米,采用预应力混凝土连续梁结构,上部结构分为四跨,每跨长度为200米。

桥梁上部结构采用预应力混凝土结构,分为梁体、桥面板、桥墩、桥台等部分。

本次施工方案主要针对桥梁上部结构施工进行详细规划。

二、施工组织与管理1. 施工组织(1)施工队伍:本项目施工队伍由项目经理部统一组织,下设施工、技术、质量、安全、材料、财务等部门。

(2)施工人员:施工人员应具备相应的资格证书,并经过专业培训。

(3)施工设备:根据工程需要,配备足够的施工设备,如模板、钢筋、混凝土输送泵、搅拌站、起重设备等。

2. 施工管理(1)施工进度管理:根据工程进度计划,合理安排施工任务,确保工程按期完成。

(2)质量管理:严格执行国家相关标准和规范,确保工程质量。

(3)安全管理:加强施工现场安全管理,防止安全事故发生。

(4)材料管理:严格按照材料采购、验收、保管、使用等规定执行。

三、施工工艺与技术要求1. 模板工程(1)模板材料:选用高强度、耐腐蚀、易脱模的钢模板。

(2)模板安装:模板安装前应进行清洗、检查,确保模板尺寸、形状符合设计要求。

模板安装过程中,应采用挂线法进行控制,确保模板垂直、平整。

(3)模板拆除:模板拆除前应进行强度、刚度检查,确保模板拆除过程中不发生变形、损坏。

2. 钢筋工程(1)钢筋加工:钢筋加工应严格按照设计图纸要求,确保钢筋规格、尺寸、形状符合要求。

(2)钢筋绑扎:钢筋绑扎应采用绑扎丝或焊接,确保钢筋间距、保护层厚度符合设计要求。

(3)钢筋保护:钢筋保护层采用水泥砂浆保护,厚度应符合设计要求。

3. 混凝土工程(1)混凝土材料:选用符合设计要求的混凝土材料,确保混凝土强度、耐久性。

(2)混凝土搅拌:混凝土搅拌采用搅拌站集中搅拌,确保混凝土搅拌均匀。

(3)混凝土浇筑:混凝土浇筑前应进行模板、钢筋检查,确保模板牢固、钢筋位置准确。

混凝土浇筑过程中,应采用分层浇筑、振捣密实,确保混凝土密实、均匀。

桥梁上部结构施工方案

桥梁上部结构施工方案

桥梁上部结构施工方案为了确保桥梁上部结构的施工质量和施工安全,我们制定了以下施工方案:一、测量与基础处理1.1 进行桥梁上部结构的测量,确保施工的准确性和精度。

1.2 根据设计要求进行基础处理,清除基础上的杂物和污垢,并修补基础的破损部分。

二、安装临时支撑2.1 根据设计要求,确定适当的临时支撑方案,确保桥梁的稳定性。

2.2 安装临时支撑,确保施工过程中桥梁的安全性。

三、预制构件加工与运输3.1 根据设计要求进行预制构件的加工,确保其尺寸和质量符合要求。

3.2 对预制构件进行检验,确保其质量合格。

3.3 进行预制构件的装运,保证其安全到达施工现场。

四、悬臂浇筑与拼装4.1 针对悬臂浇筑施工,制定详细的浇筑方案,包括浇筑的顺序、浇筑的时间和浇筑的层数等。

4.2 使用高品质的混凝土,按照设计要求进行悬臂浇筑。

4.3 在浇筑完毕后,进行拼装工作,确保构件的连接牢固。

五、拱桥施工5.1 根据设计要求,制定拱桥施工方案,确保施工的顺利进行。

5.2 使用合适的施工工具和设备,进行拱桥的组装与拼装。

5.3 在拱桥施工完成后,进行测量和调整,确保拱桥的形状和位置符合设计要求。

六、悬索施工6.1 制定悬索施工方案,包括悬索的安装顺序和悬索的张拉方案等。

6.2 使用专业的悬索施工设备进行悬索的安装和张拉。

6.3 在悬索施工完成后,进行调整和测试,确保悬索的稳定性和安全性。

七、桥面铺装与护栏安装7.1 针对桥面的铺装,选择合适的材料和工艺进行施工。

7.2 对桥面铺装进行检验和质量控制,确保铺装质量符合要求。

7.3 进行护栏的安装,确保桥梁的交通安全。

八、竣工验收8.1 在桥梁上部结构施工完成后,进行全面的竣工验收,确保桥梁的施工质量和安全性。

8.2 对桥梁进行检测和测试,确保其满足设计要求和使用功能。

8.3 准备相关文件和资料,提交给相关部门进行竣工验收。

通过以上施工方案,我们可以确保桥梁上部结构的施工质量和施工安全,为人们提供一个安全、便利的交通工具。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
拢段施工总共投入三套钢管支 架。支架立柱采用 φ900×16mm钢管,单根长度 6m或3m,用法兰螺栓进行连 接。塔顶曲率变化较大段采用
爬架作为操作平台;合拢段模 板采用钢模,自行设计并加工,
采用翻模施工工艺,第22(18) 节施工时在顶口预埋套筒安装
牛腿作为模板的支撑。
施工工艺流程图 顾客至上,科技领先,追求卓越,服务社会
575 H5753
X3
H4 L2
X2
H2'
H3
200
2[40支浇a架注横承方受量撑部约分26方0.量7 m约31。45有.7第m一3,次;浇第筑二砼次及
大样C
8800 1550
775
X1'
砼实心段
S1
φ630×8mm横撑
支架共同承担。
775
X1'
L1
H1
H2
H1
φ900×12mm立柱
边塔上塔柱合拢段砼分两次浇注,第一
顾客至上,科技领先,追求卓越,服务社会
2.1、施工工艺概述
1、曲率变化较大段采用爬模施工,内曲面采用自制支架加固; 2、塔顶合拢段采用钢模施工,采用钢管支架施工工艺; 3、塔顶支架与索塔横撑联系在一起,在索塔施工时即时安装; 4、曲率变化较大段的主筋采用长短丝套筒连接,在合拢段时采用焊接连接; 5、混凝土泵送入模。
马鞍山长江公路大桥MQ-10标 主桥塔顶段施工方案
路桥华南工程有限公司 马鞍山长江公路大桥MQ-10标项目部
2012年07月
顾客至上,科技领先,追求卓越,服务社会
目录
一、工程概况 二、施工工艺概述 三、主塔塔顶段施工工艺 四、人员、设备、进度 五、安全、质量保证措施
顾客至上,科技领先,追求卓越,服务社会
19# 砼分层线
410
18#
I56a工钢
27 3I63a
中塔上塔柱合拢段砼分两次浇注,第一
1086
大样E17# 54Fra bibliotek H616#
543 H5
H4 X5 X4
H4
H4
45 .0 62 3°
H4
H6 H5
砂筒
次浇注高度435cm,第二次浇注高度 440cm。第一次砼浇注方量约209m3,由
1150
大样D
775
L1
1550
S1 X1
进行设计,中塔立柱最大受力314t,变形
φ400×6mm横向联系
19.4mm;边塔立柱最大受力为334t,变
775
447° 32.1
大样A
形18.2mm。
550
1000
1750
承台
顾客至上,科技领先,追求卓越,服务社会
3.3、支架设计
370
砼分层线 20#
大样F
254 490
目录
一、工程概况 二、施工工艺概述 三、主塔塔顶段施工工艺 四、人员、设备、进度 五、安全、质量保证措施
顾客至上,科技领先,追求卓越,服务社会
1.1、主桥塔顶段结构概述
顾客至上,科技领先,追求卓越,服务社会
1.1、主塔塔顶段结构概述
中塔塔顶段图 顾客至上,科技领先,追求卓越,服务社会
1.1、主塔塔顶段结构概述
50 横撑
加强杆 横撑
立柱L1
N1 25
N2
25
N3
立柱L1
立柱处理 顾客至上,科技领先,追求卓越,服务社会
3.3、支架设计
细节处理: 3、砂箱预压 因为该支架位高支架,为了减少非弹性变形带来的危害,特将砂箱进行预压, 预压力不小于350t。
边塔塔顶段图 顾客至上,科技领先,追求卓越,服务社会
塔顶段分节图
中塔:20#、21#、 22#为曲率变化较大段; 23#、24#为合拢段
边塔:16#、17#、
18#为曲率变化较大段; 19#、20#为合拢段
顾客至上,科技领先,追求卓越,服务社会
目录
一、工程概况 二、施工工艺概述 三、主塔塔顶段施工工艺 四、人员、设备、进度 五、安全、质量保证措施
3.3、支架设计
细节处理: 1、预埋件 采用预埋套筒型式,安装横撑时必须将与混凝土接触的钢板进行防腐处理, 可采用银漆涂刷;在支架拆除后采用黑白水泥为5:5的水泥浆进行封堵处理。
预埋件布置图 顾客至上,科技领先,追求卓越,服务社会
3.3、支架设计
细节处理: 2、立柱钢管与横向钢管连接处 因为横向钢管对立柱存在推力,需要进行加强,采用内支撑法加强。
大样F
254 490
19# 砼分层线
410
18#
I56a工钢
27 3I63a
支架的立柱采用φ900×16mm(边塔为
1086
大样E
17# 543 H6
16#
543 H5
H4 X5 X4
H4
H4
45 .0 62 3°
H4
H6 H5
砂筒
φ900×12mm)钢管,单根长度6m或3m, 用法兰螺栓进行连接。横向横撑采用
900
500
承台
横撑安装时间表
中塔支架示意图 顾客至上,科技领先,追求卓越,服务社会
顾客至上,科技领先,追求卓越,服务社会
3.2、曲率变化较大段施工
21#
20#
576
19#
砼分层线 18#
17#
200
16#
内曲面模板加固示意图 顾客至上,科技领先,追求卓越,服务社会
3.3、支架设计
370
砼分层线 20#
1150
大样D
575 H5753
X3
H4 L2
X2
H2'
H3
200
2[40φ上6a两3横0道×设撑8m置m成钢铰管接,。下部采用焊接固定,顶
大样C
775
X1'
砼实心段
φ630×8mm横撑
8800 1550
S1
775
X1'
L1
H1
H2
H1
该支架属于超高型支架,钢管是按照变形
φ900×12mm立柱
大样B
目录
一、工程概况 二、施工工艺工艺概述 三、主塔塔顶段施工工艺 四、人员、设备、进度 五、安全、质量保证措施
顾客至上,科技领先,追求卓越,服务社会
3.1、主动横撑安装时间
440 435 295 1150
1150
1500
11100
1500
1530
24# 23# 22# 21# 20# 19# 18# 17# 16# 15# 14# 13# 12# 11# 10#
顾客至上,科技领先,追求卓越,服务社会
2.2、施工工艺流程
塔柱施工
钢管支架的加工、 制作、验收
钢管支架的安装 底模桁架安装 底模桁架安装 第一层钢筋安装 内、外模安装
第一层混凝土浇筑
第一层混凝土养生 、凿毛
第二层钢筋、模板 安装
第二层混凝土浇筑
第二层混凝土养生 、等强
拆除模板及支架
施工工艺:中塔、边塔塔顶合
大样B
775
L1
1550
S1 X1
775
447° 32.1
大样A
φ400×6mm横向联系 次浇注高度530cm,第二次浇注高度
330cm。第一次浇注方量约252.8 m3,合 拢段砼由支架承受部分方量约204.8m3;
550
1000
第二次浇注方量约204.3 m3,
1750
承台
顾客至上,科技领先,追求卓越,服务社会
相关文档
最新文档
