拆旧、复垦方案

合集下载

拆旧复垦方案范文

拆旧复垦方案范文

拆旧复垦方案范文拆除旧建筑和复垦土地是一项很有挑战性的任务,需要制定详细的方案和采取适当的环保措施来保护环境和确保安全。

在本文中,我将分享一个拆旧和复垦方案,以指导这一过程。

拆旧和复垦方案的目标是将旧建筑物拆除,使地面恢复到原始状态,或将其用于更有益的用途,比如农业、生态保护或可持续发展项目。

下面是我提出的详细方案:第一步:评估在开始拆除旧建筑之前,首先需要进行全面的评估。

这将包括确定建筑物的结构、建筑材料和潜在的环境风险。

这将为我们提供有关如何选择适当的拆除方法和防护装备的信息。

第二步:拆除拆除旧建筑时,我们将使用最先进的机械设备和工具,并遵循安全和环保准则。

我们将在拆除前制定详细的拆除计划,确保拆除过程顺利进行,并降低可能的环境风险。

我们将与相关当局协商,并获得必要的拆除许可证。

第三步:资源回收拆除过程中,我们将努力最大限度地回收使用的材料,并将其重新利用。

这将有助于减少资源浪费和环境污染。

我们将与回收厂商合作,确保材料被正确处理和再利用。

第四步:土地复垦拆除完成后,我们将开始对土地进行复垦。

这将包括清理残留的建筑材料和回填坑洞。

我们将使用适当的土壤改良技术,以确保土地有适当的肥力,并适应未来的用途。

第五步:用地规划一旦土地复垦完成,我们将进行用地规划。

我们将与相关利益相关方合作,确定最佳的土地用途,并开展必要的研究和分析。

这可能涉及到农业、生态保护、可持续发展或其他项目。

第六步:监测和维护在用地规划确定之后,我们将进行监测和维护工作,以确保土地的持续稳定和可持续发展。

这将包括定期检查和维护土地,以及监测土壤和水质的质量。

总结:拆旧和复垦是一项复杂的任务,需要根据具体情况制定详细的方案。

在本文中,我提出了一个基本的拆旧和复垦方案,包括评估、拆除、资源回收、土地复垦、用地规划和监测维护。

这将确保这一任务被以环保和安全的方式完成,并为土地的可持续利用创造条件。

但要注意,具体方案应根据实际情况进行调整和优化。

旧房拆除复垦实施方案

旧房拆除复垦实施方案

旧房拆除复垦实施方案一、前言。

旧房拆除复垦是指对于老旧、危险或者需要重建的房屋进行拆除,并对拆除后的场地进行复垦和再利用的工作。

这项工作涉及到环境保护、资源利用和土地规划等方面,对于城市的发展和改善具有重要意义。

因此,制定一份科学合理的旧房拆除复垦实施方案至关重要。

二、拆除前的准备工作。

1. 审批手续,在拆除旧房之前,需要向相关部门提出申请,获得相应的拆除许可证和审批文件。

同时,需要对周边环境和影响进行评估,并制定相应的保护措施。

2. 安全评估,对于需要拆除的旧房,需要进行结构安全评估,确保拆除过程中不会对周边环境和人员造成危险。

3. 物资准备,拆除工作需要使用到各种机械设备和工具,需要提前准备好,并确保其正常运转。

三、拆除工作流程。

1. 拆除方案设计,根据拆除对象的具体情况,制定拆除方案,包括拆除顺序、拆除方法、安全措施等内容。

2. 拆除准备工作,清理拆除场地周边的杂物和障碍物,确保拆除工作的顺利进行。

3. 拆除过程控制,在拆除过程中,需要对拆除进度和安全进行严格控制,确保拆除工作的安全和高效进行。

四、复垦工作。

1. 场地清理,在拆除完成后,需要对拆除场地进行清理,清除残余的建筑材料和垃圾。

2. 土地整理,对于拆除后的场地,需要进行土地整理和平整,确保场地的平整和美化。

3. 绿化工作,在土地整理完成后,需要进行绿化工作,种植草坪、树木等,提升场地的环境质量。

五、总结。

旧房拆除复垦是一项复杂的工作,需要多方面的协调和合作。

只有科学合理地制定实施方案,并严格按照方案进行操作,才能保证拆除和复垦工作的顺利进行。

同时,需要注重环境保护和资源利用,确保拆除和复垦工作的可持续发展。

希望通过我们的努力,能够为城市的发展和改善做出贡献。

拆旧复耕方案

拆旧复耕方案

白云寺镇乡白云试点村拆迁复垦方案一、项目概况项目区位于民权县尹店乡白云村。

北接范寨村,南邻睢县廖堤镇,西与李岗接壤,东与码头毗邻。

地理位置介于北纬34°33'20.7”-34°33'33.9”,东经114°56'50.1"-114°58' 13.3”之间,涉及图幅:I50G035016,土地总面积316.75 公顷。

其中新村位于白北、白东以及白南中心村的原址,地理位置介于114°57'15.2"-114°57'42.8”,北纬34°33'37.3”-34°34'4.3"之间,占地面积47.25公顷。

依据白云寺镇乡总体规划,对白云村等3个行政村进行拆迁,总计拆迁面积为67.30hm2。

目前白云村总人口为3659 人,规划后新村面积为47.25hm2。

白云中心村位于商丘市民权县白云寺镇,与白云寺毗邻,地理位置优越,交通便利,具有较好的区位优势。

项目实施后新增耕地11.9158hm2,新增耕地率为3.76%。

二、村庄拆迁复垦工程白云寺镇乡白云村旧村复垦项目申报规模为28.3757公顷。

村庄拆迁工程由村民自己自愿完成,拆迁不进行任何补偿,只是新建村庄不交耕地占用税;复垦工程主要包括土方平整工程:村庄建筑垃圾拆迁后需就近填到周边坑塘内。

由于房屋拆除中砖木可以再次利用,按照每户(三分地)需调运建筑垃圾40方进行估算,共需要3.78万立方米;考虑到复垦后能够满足耕种需要,应对地基进行处理,按照每户(3分地)需挖地基30方进行估算,需挖地基2.84万立方米。

三、拆旧复垦时间结点2012年5月----2012年12月底前完成拆旧区复垦107.6 亩;2013年1月----2013年6月底前完成拆旧区复垦159 亩;2013年7月----2013年12月底前完成拆旧区复垦159 亩。

易地扶贫搬迁旧房拆除及宅基地复垦实施方案(最新)

易地扶贫搬迁旧房拆除及宅基地复垦实施方案(最新)

易地扶贫搬迁旧房拆除及宅基地复垦实施方案一、总体要求(一)指导思想。

以党的十九大会议精神为指导,以经济社会发展为中心,以缓解城乡建设用地供需矛盾,严格控制建设用地总规模,满足工业化、城市化进程不断加快的需要为目的,按照科学规划、分步实施的原则,全面贯彻中央、省、州扶贫开发工作相关会议的决策部署,对建档立卡贫困人口和贫困发生率较高的自然村(寨)、组实施易地扶贫搬迁,全面结合易地扶贫搬迁迁出地旧房拆除实施增减挂钩项目,努力实现限制建设用地增量,盘活土地存量,促进节约集约用地和易地扶贫搬迁工作目标。

(二)基本原则。

一是科学规划、合理布局。

加强城乡规划、土地利用总体规划对建设用地总量、布局的控制和引导。

二是统筹安排、规范操作。

以增减挂钩周转指标安排建新拆旧规模,调控实施进度,考核计划目标,确保项目区内建设用地总量不增加,耕地面积不减少,质量不降低。

三是尊重搬迁群众意愿、以搬迁群众自拆自垦为主。

充分尊重群众意愿,以搬迁群众自行拆旧复垦为主,经搬迁群众申请也可以由当地乡镇政府帮助拆除旧房和复垦。

在规定期限内拆除旧房并完成复垦的,在复垦验收合格后按人均0.3万元进行补贴。

搬迁群众不愿签订旧房拆除和宅基地复垦协议或签订协议后不按要求拆除旧房及复垦复绿的,退还安置房,退出搬迁对象。

四是保障房屋所有权,稳定使用权。

拆除的旧房残值由拆迁户自行处理,原宅基地复垦出的土地承包权为原拆迁户使用。

拆旧对象在实施完成旧房拆除后不得在村内自留地新建房屋。

二、目标任务xx年(含xx年2月21日进行住房分配的跨行政区域搬迁对象)易地扶贫搬迁旧房拆除及宅基地复垦工作于xx年10月全面启动,xx年12月底完成60%以上旧房拆除,X年3月底完成90%以上旧房拆除任务,X年6月底前全面完成xx年实施对象旧房拆除及宅基地复垦工作。

三、资金安排根据《省人民政府办公厅关于加快易地扶贫搬迁资金支付使用有关问题的意见》(黔府办函〔xx〕176号)精神,易地扶贫搬迁旧房拆除奖励资金纳入建安工程费用,用于住房建设。

拆旧、复垦方案

拆旧、复垦方案

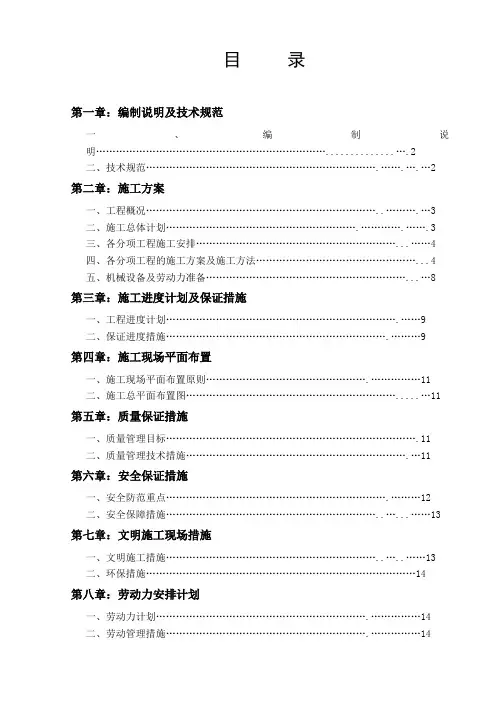

目录第一章:编制说明及技术规范一、编制说明 (2)二、技术规范 (2)第二章:施工方案一、工程概况 (3)二、施工总体计划 (3)三、各分项工程施工安排 (4)四、各分项工程的施工方案及施工方法 (4)五、机械设备及劳动力准备 (8)第三章:施工进度计划及保证措施一、工程进度计划 (9)二、保证进度措施 (9)第四章:施工现场平面布置一、施工现场平面布置原则 (11)二、施工总平面布置图 (11)第五章:质量保证措施一、质量管理目标 (11)二、质量管理技术措施 (11)第六章:安全保证措施一、安全防范重点 (12)二、安全保障措施 (13)第七章:文明施工现场措施一、文明施工措施 (13)二、环保措施 (14)第八章:劳动力安排计划一、劳动力计划 (14)二、劳动管理措施 (14)第一章编制说明及技术规范一、编制说明为满足施工要求,达到质量优良,我们进行了精心的施工组织设计,并拟进行科学的施工管理。

下面从施工段划分、主要工序、劳动力安排、施工目标及组织机构、施工前准备、进度计划安排等5个方面进行论述。

(1)认真执行设计和规范要求。

(2)满足所规定的工期要求。

(3)结合工程实际,统筹考虑,以关键线路上工序和施工程序为主导,处理好施工项目之间、工序之间的相互关系,使先后工序衔接得当,协调安排各分部工程的施工进度。

(4)在认真分析当地水文气象条件和本公司情况的基础上,尽可能采用先进的施工技术、设备,充分发挥机械效率和尽量减少准备,辅助和停待等非生产时间,最大限度地做到连续施工和均衡施工,加快施工进度。

同时,应注意留有适当余地,保证工程质量和安全文明施工。

当施工情况发生变化时,以便及时调整进度计划,保证工期目标的实现。

(5)充分重视和合理安排准备工作的施工进度,在开工前,作好相应各项准备工作。

二、技术规范本工程项目的施工达到现行中华人民共和国以及省、自治区、直辖区或行业的工程建设标准、规程的要求。

中华人民共和国土地管理行业标准——《土地复垦质量控制标准》1036-2013第二章施工方案一、工程概况项目说明:本工程为城乡建设用地增减挂钩项目工程,工程地点位于,项目区涉及范围广,工程分散零星,主要是对原有民房的拆除、院坝拆除、弃碴、翻耕土方,最后保证土地复耕。

梅州拆旧复垦实施方案

梅州拆旧复垦实施方案

梅州拆旧复垦实施方案梅州市位于广东省东北部,是一个历史悠久、文化底蕴深厚的地方。

近年来,随着城市化进程的不断推进,城市建设和土地利用问题日益凸显。

为了更好地保护土地资源,提高土地利用效率,梅州市制定了拆旧复垦实施方案,以期实现城市土地资源的可持续利用和保护。

一、方案背景。

梅州市拆旧复垦实施方案的制定,是为了解决城市中存在的老旧建筑、废弃工厂和闲置土地等问题,通过拆除这些旧建筑和复垦土地,实现土地资源的再利用,推动城市更新改造,提升城市品质。

二、方案目标。

1. 拆除老旧建筑,对于年久失修、危及安全的老旧建筑,采取拆除措施,清理出更多的土地资源。

2. 复垦闲置土地,对于城市中的闲置土地,进行复垦,使其重新成为可利用的土地资源。

3. 推动城市更新改造,通过拆旧复垦,推动城市的更新改造,提升城市的整体形象和功能。

三、实施步骤。

1. 调查摸底,对城市中存在的老旧建筑、废弃工厂和闲置土地进行全面调查,了解具体情况和规模。

2. 制定拆旧复垦计划,根据调查结果,制定拆旧复垦的具体实施计划,包括拆除的范围、时间表和预算等。

3. 拆除老旧建筑,按照计划,对老旧建筑进行拆除,确保拆除工作的安全和高效进行。

4. 复垦闲置土地,对于拆除后的空地,进行复垦工作,包括清理、平整和绿化等。

5. 监督检查,对拆旧复垦工作进行监督和检查,确保工作的质量和进度符合要求。

四、实施效果。

1. 优化城市空间布局,通过拆除老旧建筑和复垦土地,优化城市空间布局,提高土地利用效率。

2. 推动城市更新改造,拆旧复垦工作的实施,将推动城市的更新改造,提升城市的整体品质和功能。

3. 保护土地资源,实施拆旧复垦方案,可以有效保护土地资源,减少土地的浪费和污染。

五、展望。

梅州市拆旧复垦实施方案的实施,将为城市的可持续发展和土地资源的保护提供有力支持。

未来,梅州市将继续加大拆旧复垦工作的力度,促进城市更新改造,推动城市的可持续发展。

同时,也希望通过这一举措,唤起市民对于土地资源保护和城市建设的重视,共同为城市的发展贡献力量。

易地扶贫搬迁旧房拆除及宅基地复垦复绿实施方案

易地扶贫搬迁旧房拆除及宅基地复垦复绿实施方案

易地扶贫搬迁旧房拆除及宅基地复垦复绿实施方案根据《国土资源部关于用好用活增减挂钩政策积极支持扶贫开发及易地扶贫搬迁工作的通知》(国土资规〔X〕2号)、《X省 X 年易地扶贫搬迁工程实施方案》(X府办发〔X〕1号)、《X省易地扶贫搬迁工程建设指挥部第七次会议纪要》、《中共X省委、X省人民政府关于精准实施易地扶贫搬迁的若干政策意见》(X党发〔X〕6 号)和《X省易地扶贫搬迁政策实施过程中有关问题处理意见的通知》(X迁指发〔X〕5号)等精神,为切实做好全县易地扶贫搬迁旧房拆除及宅基地复垦复绿工作,避免搬迁群众搬迁后“两头住”现象,确保搬迁入住后及时拆除旧房并将宅基地复垦复绿,促进迁出区域生态修复和保护。

结合全县实际,特制订本实施方案。

一、指导思想全面贯彻落实“十九大”、中央、省、市扶贫开发工作有关精神,以落实大扶贫战略为统领,紧紧围绕脱贫攻坚工作,以改变生存环境和发展条件为主线,加大“一方水土养不起一方人”地方贫困人口搬迁力度。

以节约用地,加快城镇化进程为出发点,将易地扶贫搬迁对象房屋(含圈舍)拆除后,原宅基地(含院坝)等集体建设用地复垦后纳入土地增减挂钩,有效增加耕地面积,实现限制建设用地增量盘活存量土地。

二、工作目标及任务(一)工作目标。

结合易地扶贫搬迁旧房拆除相关工作,通过对农村建设用地进行整理和复垦,减少农村集体建设用地,增加城镇建设用地,获得增减挂钩流转指标,实现项目区内建设用地布局更合理,促进土地资源高效利用。

(二)工作任务。

1.X~X年扶贫生态移民工程应拆除旧房638户,其中:X年度202户(泉坝镇178户,客田镇24户);X年度96户(板场镇6户,黄土镇2户,夹石镇8户,泉坝镇52户,思渠镇5户,土地坳镇12户,晓景乡11户);X年度12户(官舟镇12户);X年度328户(泉坝镇162户,中界镇166户)。

2.X年易地扶贫搬迁工程应拆除旧房和宅基地复垦复绿1742户,其中:塘坝镇大垭口安置点163户;黄土镇打老丫安置点226户(含思渠镇8户);中寨镇垭口场安置点244户;夹石镇石灰安置点205户;和平联桥安置点(一期)191户(板场镇6户、甘溪镇2户、官舟镇12户、和平街道7户、后坪乡2户、黄土镇1户、夹石镇35户、客田镇4户、淇滩镇4户、谯家镇16户、泉坝镇35户、思渠镇8户、土地坳镇10户、晓景乡5户、中界镇12户、新景镇12户、中寨镇20户);晓景三合安置点79户;谯家马鞍山安置点161户;土地坳沙湾安置点183户;新景新仲安置点143户(含思渠镇2户);土地坳竹花安置点147户。

推进拆旧复垦促进美丽乡建设工作实施方案

推进拆旧复垦促进美丽乡建设工作实施方案

XX县推进拆旧复垦促进美丽乡建设工作实施方案为贯彻实施乡村振兴战略,坚决打好精准脱贫攻坚战,推进城乡统筹发展、美丽乡村建设、保护耕地的重要措施,结合我县实际,制定本实施方案。

一、拆旧复垦工作的意义推动农村拆旧复垦是实施乡村振兴战略、促进美丽乡村建设的重要抓手,是打赢脱贫攻坚战的有效途径,是推动农村拆旧复垦是探索城乡融合发展的创新路径。

二、拆旧复垦工作的内容、目标和任务第一期拆旧复垦实施乡镇:XX镇、XX镇、XX镇、XX镇、XX镇。

实施对象主要以空心村为主。

(一)工作内容。

通过对农村旧住宅、废弃宅基地、空心村等闲置建设用地拆旧复垦,将复垦腾退出来的建设用地指标(以下简称“复垦指标”)优先满足所在村建设需要后,节余部分以公开交易方式在省内流转,用于城镇建设,并把流转指标的收益返还给农村用于脱贫攻坚和新农村建设。

(二)工作目标。

结合新农村建设总体目标,力争在十年内全面完成全县农村旧住宅、废弃宅基地、空心村等闲置建设用地的拆旧复垦,有效解决农村建设用地闲置等问题。

(三)工作任务。

结合我县实际,我县目前先行推进土地所有权及使用权均属集体的村集体建设用地,对个人拥有使用权的建设用地暂不列入本次实施范围。

三、基本原则(一)科学规划、合理布局。

加强城乡规划、土地利用总体规划对建设用地总量和布局的控制和引导,推进实用性村庄规划编制,优化村庄功能布局,实现村庄规划管理基本覆盖。

(二)保障民生、尊重意愿。

项目区选址布局要充分征询当地农民意见,尊重农民意愿,切实维护农民个人、集体经济组织和相关权益人的合法权益,不得强行拆迁,不得强迫命令,不得摊派任务。

(三)保障权益、合理分配。

切实保护农民集体土地所有权和房屋所有权,保障农民的知情权、参与权和受益权。

复垦指标收益扣除成本和市级统筹资金后,净收益原则上按5%、5%、15%和75%的比例分配给县级财政、镇级财政、土地所有权人和土地使用权人(土地所有权人和土地使用权人可自行内部协调利益分配比例,协调不成,按本方案确定比例分配)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一章:编制说明及技术规范一、编制说明 (2)二、技术规范 (2)第二章:施工方案一、工程概况 (3)二、施工总体计划 (3)三、各分项工程施工安排 (4)四、各分项工程的施工方案及施工方法 (4)五、机械设备及劳动力准备 (8)第三章:施工进度计划及保证措施一、工程进度计划 (9)二、保证进度措施 (9)第四章:施工现场平面布置一、施工现场平面布置原则 (11)二、施工总平面布置图 (11)第五章:质量保证措施一、质量管理目标 (11)二、质量管理技术措施 (11)第六章:安全保证措施一、安全防范重点 (12)二、安全保障措施 (13)第七章:文明施工现场措施一、文明施工措施 (13)二、环保措施 (14)第八章:劳动力安排计划一、劳动力计划 (14)二、劳动管理措施 (14)第一章编制说明及技术规范一、编制说明为满足施工要求,达到质量优良,我们进行了精心的施工组织设计,并拟进行科学的施工管理。

下面从施工段划分、主要工序、劳动力安排、施工目标及组织机构、施工前准备、进度计划安排等5个方面进行论述。

(1)认真执行设计和规范要求。

(2)满足所规定的工期要求。

(3)结合工程实际,统筹考虑,以关键线路上工序和施工程序为主导,处理好施工项目之间、工序之间的相互关系,使先后工序衔接得当,协调安排各分部工程的施工进度。

(4)在认真分析当地水文气象条件和本公司情况的基础上,尽可能采用先进的施工技术、设备,充分发挥机械效率和尽量减少准备,辅助和停待等非生产时间,最大限度地做到连续施工和均衡施工,加快施工进度。

同时,应注意留有适当余地,保证工程质量和安全文明施工。

当施工情况发生变化时,以便及时调整进度计划,保证工期目标的实现。

(5)充分重视和合理安排准备工作的施工进度,在开工前,作好相应各项准备工作。

二、技术规范本工程项目的施工达到现行中华人民共和国以及省、自治区、直辖区或行业的工程建设标准、规程的要求。

中华人民共和国土地管理行业标准——《土地复垦质量控制标准》1036-2013第二章施工方案一、工程概况项目说明:本工程为城乡建设用地增减挂钩项目工程,工程地点位于,项目区涉及范围广,工程分散零星,主要是对原有民房的拆除、院坝拆除、弃碴、翻耕土方,最后保证土地复耕。

质量要求:本工程为房屋拆除和土地复垦项目,是城乡建设用地增减挂钩项目;因此,应严格按照国土整治的项目的规范、规程及合同的规定进行施工。

施工范围:拆旧地块内标明的原有民房的拆除、院坝拆除、弃碴、翻耕土方等内容。

二、施工总体计划施工总体计划安排应遵循的原则:一是施工部署有序,施工过程互相协调。

二是合理,能充分满足工期要求。

三是资源配置充分合理,既满足工程需要,又不造成窝工浪费。

施工力量的组织:组织精干力量,组成拆旧复垦小组,全权负责该项目的实施。

下设房屋拆迁工程队、土地复垦工程施工队,在项目经理部的统一管理、指挥下,互相合作,协调作业。

(1)项目经理部:项目经理部人员严格按照我公司的要求,抽调经验丰富的项目管理人员组成得力的拆旧复垦小组。

(2)项目经理部设项目技术员一名,分管质量、技术工作。

(3)项目经理部下设个施工队,施工队为施工作业层,主要职能是组织施工生产,确保工期、质量、安全、设备的保养维修。

三、各分项工程施工安排根据本标工程特点,确定施工工期为天,施工工期安排详见施工进度计划,各类工程采用平行流水作业,以实现各分项工程的均衡生产。

(一)房屋拆除施工安排本次主要以原民房及院坝拆除,原有民房年数已久,是本工程安全此次安全的重点工序,将组织有拆房经验的专业施工队伍,在保证安全的前提下,加快进度,争取工期,以保工程的全面展开。

(二)土地复垦工程施工安排本段以土地复垦工程为主,是制约工期的关键性工程,进场准备工作完成后即全面开工,根据本段地形情况及各项工程量大小,由个土地复垦工程队负责施工,以方便管理,采用平行流水作业法,配备全套的土地复垦工程施工机械设备和充足的人员。

在保证质量的前提下,加快进度,争取工期。

四、各分项工程的施工方案及施工方法(一)房屋拆除工程1、技术准备工作A、从实地出发,弄清建筑物的结构情况、建筑情况、房屋情况等,工地负责人要根据施工组织设计和安全技术规程向参加拆除的工人进行详细的交底。

B、找到参照物并留取建筑物拆除前影像资料(照相)。

C、明确周围环境、场地、道路、水电设备管道、房屋情况等。

D、向进场施工人员进行安全技术教育,加强工人安全意识,组织工人学习操作规程。

2、现场准备A、施工前,要认真的检查影响拆除工程安全的各种管线的切断、迁移工作是否完毕,确认安全后方可施工。

清理被拆除建筑物倒塌范围内的物资、设备,不能搬迁的须妥善加以防护。

检查周围房屋,观察是否有共墙,如果有共墙,则注意不能将共墙撤掉,而且要保护共墙不会因为拆除其他而遭到损坏,采取必要的技术措施,如加固处理,并实施全过程动态管理,相邻管线必须经管线管理单位采取管线切断、移位或其它保护措施。

B、切断被拆除建筑物的水电等。

C、搭设临时防护措施,避免拆除时的砂石灰尘飞扬影响附近施工及附近居民生活。

D、向围群众出示安民告示,在拆除危险区域设禁区围栏、警戒标志等。

并派专人监护。

禁止非工作人员进入拆除现场,尤其注意小孩及老人。

3、工具的准备本项目设计拆除为机械拆除结合简单的人工拆除。

在拆除前应该准备好相关工具,如钢钎、撬棍、大锤等简单的起重设备,安全帽、防滑鞋、手套、口罩、护目镜等安全防护用品。

4、拆除施工管理总体遵循应“至上而下,至内而外,先非承重结构后承重结构”的基本原则,在确保“建筑拆除工程施工安全,预防生产安全事故,保障从业人员在生产作业中的安全和健康及人民群众的生命、财产安全”为前提。

土木结构拆除(如需人工拆除的):工序:屋面瓦→板→椽子→檩条→屋架或木架→墙(木墙、土墙)→基础本项目涉及到两种土木墙,一种为有瓦盖的,另外一种为无盖已经破损的土墙。

拆除时应有专人现场监督指导和调配。

如为有瓦盖的,应该先拆除瓦。

首先搭设脚手架,作业工人应佩戴安全帽、手套、安全鞋、安全绳等个人防护用品,至上而下的进行拆除,搭好脚手架后,首先拆除屋顶瓦盖,严禁施工人员直接踩踏在瓦及其他轻型板上进行工作。

采用上面几个人拆,下面几个人接运拆下来的建筑材料,禁止向下抛掷。

根据农户意愿,将拆除后的瓦分类堆放在空地处(要求堆放位置为墙体推到后不能覆盖的区域),然后再对其余部分进行拆除,对拆除板、椽子、檩条、屋架或木架进行拆除时候,可用简单的起重设备,如滑轮等。

最后再对墙体进行拆除。

土墙木墙的墙体采用人工推倒的方式进行。

拆除土木结构墙体采用推倒法,拆除墙时人员应避至安全地带,必须遵守以下规定:砍切墙根的深度不能超过墙厚的1/3,为防止墙壁向掏掘方向倾倒,在掏掘前,要用支撑撑牢:建筑物推倒前,应发出信号,待所有人员远离建筑物高度2倍以上的距离后,方可进行。

在建筑推倒倒塌范围内,有其他建筑物时,严禁采用推倒方法,则采用对土墙用大锤一截一截的拆除,对木墙采用先拆非承重部位,再拆除承重部位。

在拆除过程中洒水以控制粉尘。

墙体拆除结束后,对现场进行清理,土墙捣碎作为以后耕地的耕作层,将其他拆除的建筑材料堆放于地块周边再分类、分用处,根据实际需要进行处理。

(二)土地复垦工程施工方案1、施工准备a)熟悉工程环境。

工程开工前,施工人员应对施工现场的地形,地物进行详细的踏勘。

初步了解所在位置及周围环境,初步确定跨越线路的措施。

b)场地清理:场地内障碍物拆迁已完成。

c)设置安全标志:自弃土场至施工现场道路交叉处、行人较多处、转弯处以及道路条件较差处等树立警示标志。

在施工现场设置醒目的提示标志,确保现场安全生产。

2、施工方案根据工程特点和工艺特征,按工程内容进行分解,本项目施工方案:a)施工测量:工程实施时,组建测量小组,由具有多年测量定线经验的技术员全面负责。

b)施工方法及重点工序、关键环节技术措施1)进场后对每一个设计单元进行边界确认,使用白灰线和木桩做出明显的田块间边界标识。

2)使用挖掘机进行勘察,确定每一点(碎部)的植被土厚度,并计算出每一点区和该田块的可回填土方厚度及平均厚度。

3)依据以上资料结合地型,交通等情况确定表土剥离集中堆位置并红旗插标中心,白灰线环绕定界。

c)土方填筑、平整的监督1)选派有经验的工程技术人员在土料场开挖和现场填筑中进行监督和指导。

2)土方工程的质量检查与取样试验要求按照相应规范规定的有关内容和办法进行。

3)填筑工程完成工后承包人就通知监理人进行检查验收,验收应按相应规范内容和办法进行。

3、复垦耕地质量标准a)地面坡度:复垦耕地表层平整,旱地不宜超过25度;水浇地和水田不宜超过15度,田面高差控制在±5厘米之内。

b)有效土层厚度:复垦耕地耕作层的厚度不得少于30厘米,原则上旱地有效土层厚度不少于40厘米,水浇地和水田有效土层厚度不少于50厘米。

c)排灌保障率:一般旱作耕地70%以上,水田85%以上。

d)土壤质量:土壤质地为砂质壤土至壤质粘土,不能是极端砂或粘土,无建筑垃圾,耕作层有机质含量不得低于当地平均耕作层有机质含量。

原则上用作旱地的土壤容重≤1.4g/cm3,砾石含量≤15%,pH值5.5-8.0,有机质≥1%;用作水浇地、水田的土壤容重≤1.35g/cm 3,砾石含量≤10%,pH值5.5-8.0,有机质≥1.2%。

e)耕地质量等别:复垦耕地根据《农用地质量分等规程》(GB/T28407—2012)确定的质量等别要达到当地平均等别。

f)配套设施:灌溉、排水、道路、林网等设施布置合理,应满足《灌溉与排水工程设计规范》(GB 50288)、《高标准基本农田建设标准》(TD/T 1033)等标准,以及当地同行业工程建设标准要求,水土流失防控措施得当。

g)外观形象:拆旧复垦区域内建(构)筑物以及硬底化地面、地下100厘米以内的基础设施应全部拆除并清理,建筑垃圾必须清理干净,复垦现场无明显残余设施及废弃材料堆积物。

地形地貌要与周围环境相协调,田坎、边坡稳定可靠。

4、资料收集1)作好复垦后每个图斑内的标识、标牌。

2)找到参照物做好复垦后影像资料的收集。

(相片)五、机械设备及劳动力准备(一)机械设备的准备(施工机械计划表)(二)劳动力准备第三章施工进度计划及保证措施一、工程进度计划工期目标:根据工程需要及本公司对本项目的分析,本工程确定总工期为天。

准备工作:时间为天。

主要工作内容是施工的准备、测量放样、机械、人员进场等。

危房拆除及土地复垦:危房拆除及土地复垦是此项目的主要施工的工作内容,其工作量大,耗费的人力物力也大,耗用的时间长,在时间安排也较其他工作长。

计划为天。

二、保证进度措施本工程工期为天,为确保本工程在年月日如期按时、保质保量地完成,根据本工程的特点,结合人、材、机的安排,将在以下几个方面采取相应的措施:计划控制措施:为了保证工期,必须严格目标控制,制定周密的计划,基层作业区控制周计划,单机控制日产量计划,并按照网络计划图中节点的控制目标和工序计划目标加强考核,确保分阶段,分项目目标的实现。

相关文档
最新文档
