果园场地平整土方量计算与调配

合集下载

场地平整土方量计算

场地平整土方量计算

场地平整土方量计算场地平整是将天然地面改造成设计要求的标高平面所进行的土方施工过程(图2.5)。

在场地平整过程中,应遵循以下规定:①场地平整应保证人和施工机具安全。

②场地内有洼坑或暗沟时,应在平整时填埋压实。

可保留的,必须设置行人和车辆能明显看到的警示标志。

③平整后的场地应对普通施工机具的正常作业有安全保障,有特殊安全要求时,场地平整应符合其要求。

④有爆破施工的场地必须保证人员的安全撤离,同时必须设置庇护场所。

图2.5 场地平整1)场地平整的顺序和要求(1)场地平整顺序现场勘察→清除地面障碍物→标定整平范围→设置水准基点→设置方格网→测量标高→计算土方挖填工程量→平整土方→场地碾压→验收。

(2)平整场地的一般要求①排水:一般应向排水沟方向做成不小于0.2%的坡度。

②场地表面逐点质量检查:检查点为每100~400 m2取1点,但不少于10点;长度、宽度和边坡均为每20 m取1点,每边不少于1点。

③校核平面位置、水平标高和边坡坡度是否符合设计要求。

2)场地平整土方工程量计算方格网法:将场地划分为边长10~40 m的正方形方格网,通常以20 m居多。

再将场地设计标高和自然地面标高分别标注在方格角上,场地设计标高与自然地面标高的差值即为各角点的施工高度(挖或填),习惯以“ +”号表示填方,“ -”号表示挖方。

将施工高度标注于角点上,然后分别计算每一方格的填挖土方量,并算出场地边坡的土方量。

将挖方区(或填方区)所有方格计算的土方量和边坡土方量汇总,即得场地挖方量和填方量的总土方量。

方格网法土方计算适用于地形变化比较平缓的地形情况,计算步骤如图2.6所示。

图2.6 方格网法计算土方量流程图(1)划分方格网,测定角点标高将施工区域划分为边长10~40 m的正方形方格网,通过测量确定每个方格网角点的标高,并将其标注在对应角点上。

(2)计算设计标高计算设计标高主要考虑以下因素:满足工艺和运输的要求;尽量利用地形,减少挖填方量;场地内挖、填方平衡,土方运输总费用最少;有一定的泄水坡度(≥0.002),满足排水要求,并考虑最大洪水水位的影响。

土石方计算与调配

土石方计算与调配

土石方计算与调配摘要:土石方计算与调配是土木工程中重要的一项工作,它涉及到土地开发、基础建设等方面。

本文将介绍土石方计算与调配的基本概念、计算方法以及调配原则,并探讨其在工程实践中的应用。

一、引言土石方计算与调配是土木工程中不可或缺的一部分,它是指根据工程规划和设计需求,对工程场地的土壤与石方进行数量计算,并合理安排土壤与石方的调配,以满足工程施工的需要。

二、土石方计算方法1.面积法面积法是土石方计算中常用的一种方法,它适用于规整场地的土石方计算。

通过对场地各个区域的面积进行测量,再根据规定的计算公式,计算出该区域土石方的数量。

面积法计算简单直观,适用于平整地面,但对于不规则地形的场地计算则不太适用。

2.剖面法剖面法是一种通过对场地剖面进行测量,计算土石方体积的方法。

通过勘测测量得到地面和土石方的高程数据,再根据测量数据计算各个剖面的土石方体积,并累加得到整个场地土石方的数量。

剖面法计算准确,适用于任何地形的场地,但测量工作较为繁琐。

三、土石方调配原则土石方调配是指根据工程需求,合理安排土壤与石方的使用和调配,以保证施工的顺利进行。

在土石方调配过程中,需要遵循以下原则:1.合理利用现有资源土石方调配应充分考虑现场已有的土石方资源,并合理利用。

在施工前应对场地进行勘测和调查,了解土壤与石方的分布情况和质量特点,以便合理进行调配。

2.平衡填方和挖方在土石方调配过程中,应力求填方和挖方的平衡。

填方是指将较低的地势填充至较高的地势,而挖方是指将较高的地势挖去,填方和挖方的平衡可以减少土石方运输量,降低施工成本。

3.尽量减少运输距离在土石方调配过程中,应尽量减少土石方的运输距离。

选择就近的堆场和倾倒地点,合理安排各个施工阶段的土石方调配,以减少运输成本和时间。

四、土石方计算与调配的应用土石方计算与调配在土木工程中有着广泛的应用。

它可以用于土地开发、道路建设、水利工程等方面。

以道路建设为例,土石方计算与调配可以帮助工程师了解道路项目的土壤与石方资源情况,优化调配方案,减少土石方的运输成本,并确保施工进度的顺利进行。

土地平整工程量计算方法

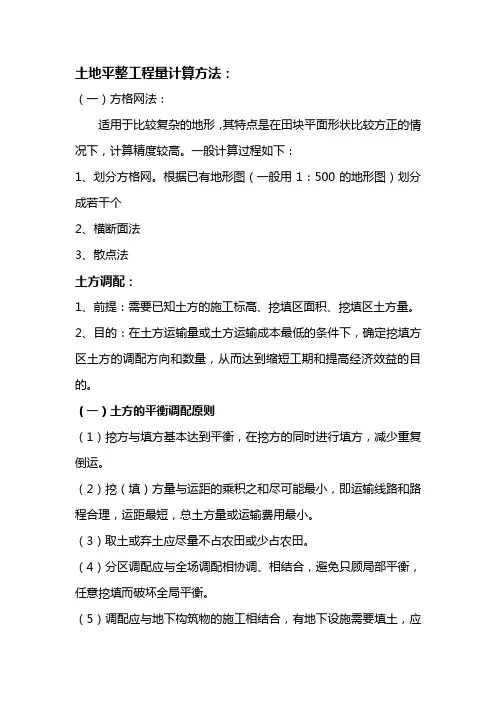

土地平整工程量计算方法

土地平整工程量计算方法:
(一)方格网法:
适用于比较复杂的地形,其特点是在田块平面形状比较方正的情况下,计算精度较高。

一般计算过程如下:
1、划分方格网。

根据已有地形图(一般用1:500的地形图)划分成若干个
2、横断面法
3、散点法
土方调配:
1、前提:需要已知土方的施工标高、挖填区面积、挖填区土方量。

2、目的:在土方运输量或土方运输成本最低的条件下,确定挖填方区土方的调配方向和数量,从而达到缩短工期和提高经济效益的目的。

(一)土方的平衡调配原则
(1)挖方与填方基本达到平衡,在挖方的同时进行填方,减少重复倒运。

(2)挖(填)方量与运距的乘积之和尽可能最小,即运输线路和路程合理,运距最短,总土方量或运输费用最小。

(3)取土或弃土应尽量不占农田或少占农田。

(4)分区调配应与全场调配相协调、相结合,避免只顾局部平衡,任意挖填而破坏全局平衡。

(5)调配应与地下构筑物的施工相结合,有地下设施需要填土,应
留土后填。

(6)选择恰当的调配方向和运输线路。

做到施工顺序合理,土方运输无对流和乱流现象,同时便于机械施工。

(二)土方调配方法与土方调配图的编制
1、划分调配区
在平面图上先画出挖填区的分界线,并在挖方区和填方区适当画出若干调配区,确定调配区的大小和位置。

划分时应注意以下几点:(1)调配区的划分应与房屋和构筑物的位置相协调,并考虑它们的开工顺序,工程的分期施工顺序。

场地平整土方量计算的步骤和方法

场地平整土方量计算的步骤和方法

场地平整土方量计算的步骤和方法说实话场地平整土方量计算这事儿,我一开始也是瞎摸索。

我试过好多种方法,也走了不少弯路呢。

首先我想说方格网法,这是我最早接触的方法。

就是把场地划分成一个个小方格,就像棋盘那样。

我最开始总是弄错方格的大小,我想着方格大一点不就计算简单嘛,结果大错特错。

方格大了,地形起伏的细节就被忽略了,算出来的土方量偏差特别大。

后来我才知道方格大小得根据场地的大小和地形复杂程度来定,一般的场地如果地形有点复杂的话,5米乘5米或者10米乘10米这样的方格就比较合适。

然后要测量每个方格角点的原地形标高。

这可不容易,刚开始我拿着水准仪在那测,测着测着就晕了,不知道哪些点测过哪些没测。

这里就一定要有条理,最好先画个简单的示意图,把方格角点编号,一个一个按顺序测,就像按图索骥一样。

接着算出土方挖填高度,每个方格角点的设计标高减去原地形标高就是了。

这里我犯过的错误就是对设计标高没理解透,以为设计师给的标高是个固定不变的数,其实还得考虑排水坡度之类的因素。

之后将每个方格的挖填土方量计算出来,再汇总,这个过程就是个细活,要特别仔细。

再就是断面法。

我觉得这种方法就像是把场地横着切成一片片来看。

先确定断面的间距,我当初是没有什么概念就随便定,后面发现合适的间距能让计算结果更准确。

这个要多根据场地的长度来调整,短一点的场地间距可以小点,长的场地就稍大点,差不多20米到50米这样,具体还得看实际地形状况。

测量断面的原地形和设计地形特征点标高的时候也很关键,就跟方格网法测量角点标高一样容不得马虎。

计算每个断面的挖填方面积,这步骤就像是算一个特殊形状的面积似的,有点复杂,不过可以把它分成几个规则形状来算。

最后用断面面积算出各段的土方量,再累加起来。

场地平整土方量计算真不是个简单事儿,得慢慢摸索,多实践,总结自己犯过的错,这样才能把土方量计算得准确点。

还有就是如果有新方法出现或者有软件可以辅助计算的,也可以去尝试尝试,说不定能省不少事儿。

土方工程量的计算与调配

土方工程量的计算与调配

1.3 土方调配
•土方调配区的划分 1) 调配区的划分应与房屋或构筑物的位置相协调 2) 调配区的大小应该满足土方施工用主导机械的 技术要求 3) 当土方运距较大或场区内土方不平衡时, 可根 据附近地形, 考虑就近借土或就近弃土 4) 调配区的范围应该和土方的工程量计算用的方 格网协调
1.3 土方调配
• 土方调配图表的编制 (1) 划分调配区 (2) 计算土方量 (3) 计算调配区之间的平均运距 (4) 进行土方调配 (5) 绘制土方调配图
建筑施 工技术
1.2 场地平整土方工程量计算
3.边坡土方量的计算
图1.9 是一场地边坡的平面示意图, 从图中可看出: 边坡的土方量可以划分为两种近似几何形体计算, 一种为三 角棱锥体, 另一种为三角棱柱体,
1.2 场地平整土方工程量计算
4.计算土方总量
将挖方区(或填方区) 所有方格的土方量 和边坡土方量汇总, 即得场地平整挖(填) 方的工程量。
•土方调配原则
1) 挖方与填方基本平衡和就近调配、运距最短。 2) 近期施工与后期利用相结合的原则。 3) 分区与全场相结合的原则。 4) 合理布置挖、填方分区线。 5) 好土用在回填质量要求高的地区。 6) 尽可能与大型地下建筑物的施工相结合。
总之, 必须根据现场具体情况、有关技术资料、 工期要求、土方施工方法与运输方案等综合考虑, 并按上述原则经计算比较, 最后选择经济合理的调 配方案。
建筑施 工技术
土方工程量的计算与ห้องสมุดไป่ตู้配
在土方工程施工之前, 必须计算土方的工程量。但各种土方工程 的外形有时很复杂,而且不规则。一般情况下, 将其划分成为一定 的几何形状, 采用具有一定精度而又和实际情况近似的方法进行计 算。

场地平整土方量计算的方法

场地平整土方量计算的方法

场地平整土方量计算的方法场地平整土方量计算的方法,这个话题听起来好像很专业,但是别担心,我会用最简单的语言来解释给你听。

我们要知道什么是场地平整土方量。

简单来说,就是要把一块不平整的土地变成一个平整的场地,这就需要计算出需要挖掉多少土方量。

那么,怎么计算呢?下面我就来告诉你。

我们需要知道这块土地的面积。

这个面积可以用一个长方形的面积公式来表示:面积=长×宽。

比如说,这块土地的长是100米,宽是50米,那么这块土地的面积就是100×50=5000平方米。

接下来,我们需要知道这块土地的高度。

这个高度可以用一个梯形的高来表示:高=(上底+下底)÷2×高差。

比如说,这块土地的上底是50米,下底是100米,高差是2米,那么这块土地的高度就是(50+100)÷2×2=150米。

现在我们已经知道了这块土地的面积和高度,接下来就要计算需要挖掉多少土方量了。

这个土方量的计算方法很简单,就是用这块土地的体积除以一个很小的数。

这个很小的数叫做“挖掉土方量系数”,它的值通常取为1/300。

那么,这块土地需要挖掉的土方量就是(面积×高度)÷挖掉土方量系数=(5000×150)÷(1/300)=2500000立方米。

我们要记住一点:在实际操作中,我们不能直接把这个土方量全部挖掉,而是要根据实际情况进行调整。

因为有些地方可能不需要挖掉那么多土方量,或者挖掉之后会影响到周围的建筑物等等。

所以,在计算完土方量之后,我们还需要进行一些调整和修正。

场地平整土方量计算的方法并不复杂,只需要掌握一些基本的概念和公式就可以了。

当然啦,如果你想要更加精确地计算土方量,还可以使用一些专业的仪器和技术来进行测量和分析。

不过对于大多数人来说,掌握这些基本的方法已经足够了。

希望我今天的讲解能够帮助到你!。

场地平整土方量计算

场地平整土方量计算

场地平整土方量计算基本原理计算方法场地平整土方量的计算通常采用等高线法和三角剖分法。

等高线法是将测量的数据绘制成等高线图,通过等高线图上等高线的间隔确定高程段,并根据高程段的面积和间隔计算土方量。

三角剖分法是将测量的数据通过三角网的连线连接起来,形成一系列的小三角形,再根据三角形的面积计算土方量。

具体步骤1.实地测量:首先需要进行实地测量,使用测量仪器(如自动水准仪、全站仪等)测量场地上的各个位置的高程值,并记录下来。

2.数据处理:将测量得到的高程数据进行处理,根据测量的精度和要求进行数据筛选、平差等操作,得到准确的高程数据。

3.绘制等高线图:根据测量数据和处理后的高程值,进行等高线的绘制。

等高线的绘制可以手工绘制,也可以通过计算机辅助绘图软件进行绘制。

4.确定高程段:在等高线图上,根据土方工程的要求和设计要求,确定一定范围的高程段,通常根据场地的实际情况和施工需求确定高程段的间隔。

5.计算土方量:在确定的高程段上,通过计算等高线之间的面积或三角形的面积,可以计算出每个高程段的土方量。

6.汇总土方量:将每个高程段的土方量汇总起来,得到整个场地的土方量。

注意事项1.在实地测量时,需要选择适当的天气条件,避免或降低测量误差。

2.数据处理时,需要进行精度分析,确保高程值的准确性。

3.在等高线图的绘制过程中,需要考虑场地的地形和土质情况,合理确定等高线的密度和间隔。

4.在计算土方量时,需要注意保留足够的小数位,以确保计算结果的精度。

总结场地平整土方量计算是建设工程施工过程中重要的测量工作,它能够准确计算出场地的土方量,保证施工工程的顺利进行。

通过合理的测量和计算方法,以及注意事项的注意,可以获得准确可靠的计算结果,为施工工程提供有力支持。

场地平整及土方工程量的计算

场地平整及土方工程量的计算
4 43.15 5 43.21 6 43.40
iy =0.3%
H6=43.09+20×0.3%=43.15m
H7=43.09-20×0.3%-20×0.3%=42.97m; H8=43.09-20×0.3%=43.03m H9=43.09+20×0.3%-20×0.3%=43.09m
7 42.70
8 42.75
H0 H
1
2 H 2 3 H 3 4 H 4 4N
•H0:场地初步设计标高 N:方格数 •H1,H2,H3,H4分别为1,2,3,4个方格共用的角点标高
• H0=(H1+2H2+3H3+4H4)/4N
1
满足 挖填 方平 衡的 平均 高度
2 4
3
• •
②调整场地设计标高 根据土的性质,考虑3个因素
9 42.80
• (3)计算各角点施工高度、零点位置和零线
hn=Hn-H, 0.64 1 42.45
16.8

以+为填,-为挖 -0.6 0.04 3 43.81 2 43.11

1~4线
5
-0.12 4 43.15 Ⅲ 7 0.27
42.70
-0.12 5 43.21 Ⅳ
-0.25 6 43.40
x
H1=43.09-20×0.3%+20×0.3%=43.09m; H2=43.09+20×0.3%=43.15m ;
1 42.45
2 43.11
3 43.81
H3=43.09+20×0.3%+20×0.3%=43.21m;
H4=43.09-20×0.3%=43.03m ; H5= 43.09m ;
0.64 20 x1 =16.8(m) 0.64 0.12

场地平整土方量计算

场地平整土方量计算

第一章 场地平整土方量计算1.5场地平整土方量计算第一节 1.5.1土方横截面法计算在编制场地平整土方工程施工组织设 计或施工方案、进行土方的平衡蠲配以及 检查、验收土方工程时,常需要进行土方 量计算,计算方法有横截面法和方格网法 两种。

系根据地形图或现场测绘,将场地划 .分为若干个相互平行的横截面,应用横截 面计算公式逐段计算土方量,最后将各段 汇总,即得场地总挖,填土方量。

本法多 用于地形起伏变化较大、自然地面较复杂 的地段或地形狭长的地带。

计算较为简单 方便,但精度较低。

其计算步骤如下;L 划分横截面 按垂直等高线或垂直主要建筑物的边长原则,将场地划分为AA'、 BB\ CC ……(图i-5),截面的间距通常取10~ 15m 。

2 .画横截面图形 按比例(水平为1:200~500、垂直为1: 100〜200)绘制每个横截 面的自然地面和设计地面的轮廓线,两轮廓线之间的面积即为挖方或填方的截面。

3 .计算横截面面积 按表143公式计算每个横截面的挖方或填方截面积。

4.计算土方量 根据截面积按下式计算每段土方量;(1-59)1.53 土方横截面法计算图1-5面横截面示意图 1—自然地面;2i 设计地面式中V——相邻两横截面间的土方量(n?);A】、A?——相邻两横截面的挖(或填)方截面面积(n?);L—相邻两截面的间距(m)05,汇总全部土方量按表1-14格式汇总全部土方量。

■A = h1 -+ hl 2 + k3- + A4 2A = -y (A0 + 2fc + h n)h = + h[+ h& + + h©土方工程・汇总豪森114截面填方面积(m2)挖方面积(m2)截面间距(E)填方体积(m3)祀方体积(m3)A-A'-B-B'C-C会计【例卜1引丘陵地段场地整平如图1-5所示,已知AA'、BB\ CC'……EE’截面的填方面积分别为47、45、20. 5、0m\挖方面积分别为15、22、38、20、16m2,试求该地段的总填方和控方常用横舞面计算公式聚1T3量。

试述场地平整土方量计算的步骤和方法。

试述场地平整土方量计算的步骤和方法。

试述场地平整土方量计算的步骤和方法。

场地平整是建筑施工前必不可少的环节之一。

其主要目的是为了保证建筑施工的平稳进行。

在进行场地平整的过程中,土方量的计算是必不可少的一部分。

本文将介绍场地平整土方量计算的步骤和方法。

步骤一:测量场地面积
首先需要测量场地的面积,可以使用测量仪器如全站仪、GPS等,并且需要记录下测量数据,以备后续计算使用。

步骤二:划分场地块
将场地均分为若干个小块,并在每个小块的四个角落处进行标记。

这样可以使得后续的计算更为准确。

步骤三:测量高程
在每个小块的中央位置测量高程。

高程可以用全站仪等仪器进行测量。

需要记录下每个小块的高程数值。

步骤四:计算体积
计算每个小块的土方量,可以使用以下公式:土方量=面积×(高程
1+高程2)÷2×填方系数+平移系数。

其中,填方系数是指土方的扩散系数,平移系数是指土方在运输过程中的损耗系数。

步骤五:总计土方量
将每个小块的土方量相加,得到整个场地的总土方量。

综上所述,场地平整土方量的计算方法是一项需要严谨和精确的工作,需要专业的计算仪器和技术支持。

在计算过程中,需要根据实际情况进行合理的填方系数和平移系数的设置,以保证计算结果的准确性。

场地平整土方量计算的步骤和方法

场地平整土方量计算的步骤和方法

场地平整土方量计算的步骤和方法场地平整土方量计算是土木工程中非常重要的一项工作,它直接关系到工程的施工质量和成本控制。

正确的土方量计算可以为工程的顺利进行提供重要依据,因此,我们有必要了解场地平整土方量计算的步骤和方法。

首先,进行场地勘测。

在进行土方量计算之前,必须对场地进行详细的勘测,包括地形、地貌、地物等方面的情况。

通过勘测,可以了解场地的整体情况,为后续的土方量计算提供准确的数据基础。

其次,制定土方量计算方案。

根据勘测结果,制定土方量计算方案,确定计算的范围和方法。

在制定方案时,需要考虑到工程的实际情况和要求,确保计算结果能够满足工程的实际需要。

然后,进行土方量计算。

根据制定的方案,进行土方量的计算工作。

在计算过程中,需要注意对场地的不同部分进行分类,包括挖方和填方的区分,确保计算结果的准确性。

接着,进行土方量计算的核对和修正。

在计算完成后,需要对计算结果进行核对和修正,确保计算的准确性和可靠性。

如果发现计算结果与实际情况有偏差,需要及时进行修正,以得到更准确的土方量计算结果。

最后,编制土方量计算报告。

在完成土方量计算后,需要编制土方量计算报告,对计算过程和结果进行详细的记录和总结。

土方量计算报告是土方工程管理的重要文件,也是监理和验收的依据之一,因此需要认真编制,确保内容的完整和准确。

总结来说,场地平整土方量计算是土木工程中不可或缺的一项工作,它需要经过勘测、方案制定、计算、核对修正和报告编制等多个环节的综合工作。

只有做好这些工作,才能得到准确可靠的土方量计算结果,为工程的顺利进行提供重要保障。

计算平整场地挖方填方土方量

计算平整场地挖方填方土方量

计算平整场地挖方填方土方量场地平整挖方填方土方量计算利用方格网法计算场地平整土方,适用于地形平缓或台阶宽度较大地段的土方量计算,地形起伏较大可用其他横断面法计算,基坑土方也可以参照计算。

方格网法计算精度较高。

计算方法为:1.划分方格网:根据已有地形图划分为若干个方格网,其边线尽量与测量的纵横坐标对应,方格采用20m×20m或40mx40m o将设计标高和自然地面标高分别标注在方格点的右上角和右下角;将自然地面标高与设计地面标高的差值,即各角点的施工高度(挖或填),标注在方格网的左上角,挖方为〃+〃,填方为。

左下角为点顺序号。

顺时针编号。

2.计算零点位置:在一方格网内同时有填方或挖方时,要先算出方格网边的零点的位置,并标注在方格网上,连接零点的为挖填方零线,即填方区与挖方区的分界线。

零点位置计算:×1=hl∕(hl+h2)*axl+x2=a式中x1,x2是角点至零点的距离(m);一般计算顺时针零点距离,×2=20-×lhl,h2均为角点的施工高度(m),均取绝对值;a方格网的边长(m)o3 .计算土方工程量:根据方格网底面积图形,计算各个方格内的挖方或填方量。

按各个计算图形底面积乘以平均施工高程得取。

4 .边坡土方量计算划分为2种近似几何体等效,一种为三棱锥另一种为不规则三棱柱体。

计算三棱锥体积Vl=1∕3*A1*Ll底面积Al=I∕2*h*h*mm为放坡系数,基坑开挖放坡系数是,沟槽边坡坡度以挖沟槽或基坑的深度H与边坡底宽B之比表示k=h∕B z土方边坡坡度Q:m)=H∕B,式中1:m=H∕B被称为坡度系数。

m=B/h,人工沟槽及基坑如果土层深度较深,土质较差,为了防止坍塌和保证安全,需要将沟槽或基坑边壁修成一定的倾斜坡度,称为放坡。

不规则三棱柱体积计算v2=1/2*(A1÷A2)*L2,Al,A2为底面积不同的三棱柱底面积5 .计算土方工程总量:将挖方区(或填方区)所有方格计算的土方量及边坡土方量汇总,计算出场地挖方和填方的总土方工程量。

试述场地平整土方量计算的步骤和方法

试述场地平整土方量计算的步骤和方法

试述场地平整土方量计算的步骤和方法场地平整土方量计算是建筑工程中重要的一环,它是指根据建筑设计图纸和变更说明,对场地内进行的土方开挖或回填工程进行土方量的计算。

正确的土方量计算是保证建筑工程质量与安全的重要保障。

以下是场地平整土方量计算的步骤和方法。

1. 确认土方工程区域范围首先,需要根据建筑设计图纸和变更说明确认土方工程的区域范围,确定需要进行开挖或回填的土方区域。

在确定区域范围时,还需考虑到场地的地形、地势、地质条件等因素。

2. 进行场地测量对于确认的土方工程区域,需要进行场地测量,获得场地的长度、宽度和深度等尺寸数据。

在测量时需要使用精确的仪器,如全站仪或GPS测量仪等,并进行多次测量取平均值以确保数据的准确性。

3. 计算土方体积根据测量得到的土方区域尺寸数据,可以计算出需要进行开挖或回填的土方体积。

土方体积的计算需要根据土方的形状进行相应的计算公式,如矩形土方体积计算公式为V=长×宽×深度,圆形土方体积计算公式为V=π×半径×深度。

4. 考虑土方的压实率土方的压实率是指土方在开挖或回填后,经过排水、振动等作用后的实际密度与理论密度之比。

在计算土方量时需要考虑土方的压实率,以便更精确地计算出所需的土方量。

5. 确认土方处理方式根据建筑设计图纸和变更说明,需要确认土方的处理方式。

一般情况下,土方可以进行回填、运输或处理成其他建筑材料等多种方式,需要根据实际情况进行选择。

以上是场地平整土方量计算的主要步骤和方法,需要根据具体的建筑工程情况进行调整和补充。

正确的土方量计算可以避免土方过多或过少,保证建筑工程的顺利进行和安全性。

场地平整的程序及土方量的计算

场地平整的程序及土方量的计算
7)选择恰当的调配方向、运输路线、施工顺序,避免土方运输出现对流和乱流现象,同时便于机具调配、机械化施工。
(2)土方平衡与调配的步骤及方法
土方平衡与调配需编制相应的土方调配图,其步骤如下:
1)划分调配区。在平面图上先划出挖填区的分界线,并在挖方区和填方区适当划出若干调配区,确定调配区的大小和位置。划分时应注意以下几点:
2)挖(填)方量与运距的乘积之和尽可能为最小,即总土方运输量或运输费用最小。
3)好土应用在回填密实度要求较高的地区,以避免出现质量问题。
4)取土或弃土应尽量不占农田或少占农田,弃土尽可能有规划地造田。
5)分区调配应与全场调配相协调,避免只顾局部平衡,任意挖填而破坏全局平衡。
6)调配应与地下构筑物的施工相结合,地下设施的填土,应留土后填。
H2——二个方格共有的角点标高(m);
H3——三个方格共有的角点标高(m);
H4——四个方格共有的角点标高(m)。
(2)考虑设计标高的调整值
上式计算的H0,为一理论数值,实际尚需考虑:1)土的可松性;2)设计标高以下各种填方工程用土量,或设计标高以上的各种挖方工程量;3)边坡填挖土方量不等;4)部分挖方就近弃土于场外,或部分填方就近从场外取土等因素。考虑这些因素所引起的挖填土方量的变化后,适当提高或降低设计标高。
①划分应与房屋和构筑物的平面位置相协调,并考虑开工顺序、分期施工顺序;
②调配区大小应满足土方施工用主导机械的行驶操作尺寸要求;
③调配区围应和土方工程量计算用的方格网相协调。一般可由若干个方格组成一个调配区;
④当土方运距较大或场地围土方调配不能达到平衡时,可考虑就近借土或弃土,此时一个借土区或一个弃土区可作为一个独立的调配区。
一般要,使场地的土方在平整前和平整后相等而达到挖方和填方量平衡,如图6-2(b)。设达到挖填平衡的场地平整标高为H0,则由挖填平衡条件,H0值可由下式求得:

土方工程量计算与平衡调配

土方工程量计算与平衡调配

土方工程量计算与平衡调配一、土方工程量计算土方量计算一般是根据附有等高线的地形图进展的,通过计算,反过来又可修改设汁图中不合理之处,使设计更臻完善。

另外,土方量计算资料又是工程预算和施工组织设计等工作的重要依据,所以土方量的计算在地形设计工作中是必不可少的。

计算土方量的方法很多,常用的有估算法,断面法和方格网法。

〔一)估算法在建园过程中,经常会碰到一些类似根本几何形体的地形单体,如类似锥体的山丘、类似棱台的池塘等.这些地形单体的体积可用相近的几何体体积公式计算。

此法简便,但精度较差,多用于规划阶段的估算。

(二)方格网法在建园过程中,地形改造除挖湖堆山外,还有许多地坪、缓坡地需要平整。

平整场地的工作是将原来上下不平的、比拟破碎的地形按设计要求整理为平坦的、具有一定坡度的场地,如停车场、集散广场,体育场、膊天演出场等等。

整理这类地块的土方计算最适宜用方格网法。

方格网法是把平整场的设计工作和土方量计算工作结合在一起进展的。

其工作程序是:(1)在附有等高线的地形图上作方格网控制施工场地,方格边长数值取决于所要求的计算精度和地形变化的复杂程度,在园林中一般用20~40m。

(2)在地形图上用插入法求出各角点的原地形标高(或把方格网各角点测设到地面上,同时侧出各角点的标高,并标在图上)。

(3)依设计意图(如地面的形状、坡向、坡度值等)确定各角点的设计标高。

(4)比拟原地形标高和设计标高,求得施工标高。

(5)计算土方量,其具体计算步骤和方法结合后面实例加以说明。

二、土方平衡与调配1.土方平衡地形设计的一个根本要求,是使设计的挖方工程量和填方工程量根本平衡。

土方平衡就是将已经求出的挖方总量和填方总量相互比拟,假设二者数值接近,那么可认为到达了土方平衡的根本要求,假设二者数值差距太大,那么土方不平衡,应调整设计地形,将地面再垫高些或再挖深些,一直到达土方平衡要求为止。

土方平衡的要相对的,没有必要做到绝对平衡。

因为计算所依据的地形图本身就不可防止地存在一定误差,而且用等高面法计算的结果也不能保证十分准确,固此在计算土方量时能够到达土方相对平衡即可。

场地平整土方量的计算步骤

场地平整土方量的计算步骤

场地平整土方量的计算步骤平整场地,听起来是不是有点枯燥无味?别急,其实里面藏着不少乐趣和窍门呢!今天我们就来聊聊如何计算场地平整的土方量,这可是一门技术活哦,咱们简单易懂、轻松搞定,绝不让你抓狂。

1. 知道你要干啥首先,咱得明确一点,你是要干嘛?平整场地无非就是把土方整理得服服帖帖,方便后续的施工,比如建房、铺地或者绿化什么的。

可是这场地上可不是平坦的,每个地方的高度、低洼程度都不一样,所以第一步,咱得把现场勘测一下,了解地形的基本情况。

这就像打游戏前先看地图一样,不能瞎冲啊!1.1 现场勘测现场勘测其实就是把每个角落的高低、凹凸都给量出来。

可以用水准仪、全站仪等工具,或干脆用一个简单的水平尺和杆子,别小看这些工具,精准测量可不能马虎哦。

为了确保数据的准确性,最好多测几次,确认没问题再说。

1.2 制作地形图量完了,咱就得把这些数据画成图,形成一个地形图。

图上标明不同位置的高度,这样在计算的时候就有了依据。

地形图可不能太简单,得尽量详细,咱可不能漏掉任何一块“宝地”。

2. 确定填挖土方的范围接下来,咱们得确定好填挖土方的范围,明确哪些地方需要填土,哪些地方需要挖土。

就像做饭一样,材料得分清楚,才能煮出好菜来。

2.1 填土区域对于需要填土的地方,你得先算出这些区域的高度差,看看需要填多厚。

比如说,某个地方的原地面高度是100厘米,而你需要把它填到110厘米,那这就得填10厘米的土。

然后再乘以面积,面积就是这个地方的长宽相乘,这样一算,填土量就出来了。

2.2 挖土区域挖土的地方也类似,得先确定它的深度,再乘以面积。

假设某处原来的高度是120厘米,而你需要挖到100厘米,那就要挖20厘米的土。

就这么简单,跟剥洋葱似的,层层剥开,露出内心的真相。

3. 计算土方量好了,测量和范围都搞定了,咱们就开始计算土方量。

这一步可是关键,走错一步就得重新来哦。

3.1 填方计算填方量的计算公式是:填方量= 填土高度× 填土区域面积。

土方工程量计算及土方调配

土方工程量计算及土方调配

T3
7
挖方量 (m3) 150 5 8 250
× 200
×
500
900
填方量(m3)
250
土方:m3;价格:元/m3 初始方案:Z=150×7+200×2+50×5+450×4+50×8=3900元
3. 用“表上作业法” 进行土方调配 (2)最优方案判别 假想价格系数:c'ij 有调配土方的假想价格系数 c'ij=cij; 无调配土方方格的假想系数: c'ef +c'pq = c'eq+ c'pf
T1 W1 W2
W3
T2
8 4 2 × × 450 450
T3
6 5 7 150 100 λ=2 0 250 7 7 5
挖方量 (m3) 150 250
λ=4 ×
150 50 200
λ=1
λ=4
2
3
3
4 4
5
8 6
3
500
900
填方量(m3)
土方:m3;价格:元/m3
最优方案:Z=150×7+150×2+100×5+450×4+50×3=3800 元
土方工程量计算
1. 基坑(槽)和路堤的土方量计算
基坑(槽)和路堤的土方量可按拟柱体体积的公式计算,即
H V ( F1 4 F0 F2 ) 6
式中 V—土方工程量(m3); H、F1、F2如图所示。
H
F1 F0
H
F2 F0
F2 a)
F1 b)
土方工程量计算
2. 场地平整土方量计算
H

果园场地平整土方量计算与调配

果园场地平整土方量计算与调配

果园场地平整土方量计算与调配实验目的1便于测量计算工作2搭建临设办公室、各种加工棚、施工硬化道路3便于基础开挖土方工程量的测量计算工作实验器材根据具体施工条件、运输距离以及填挖土层厚度、土壤类别作下列选择:①运距在100米以内的场地平整以选用推土机最为适宜。

②地面起伏不大、坡度在20°以内的大面积场地平整,当土壤含水量不超过27%,平均运距在800米以内时,宜选用铲运机。

③丘陵地带,土层厚度超过3米,土质为土、卵石或碎石碴等混合体,且运距在1.0公里以上时,宜选用挖掘机配合自卸汽车施工。

④当土层较薄,用推土机攒堆时,应选用装载机配合自卸汽车装土运土。

⑤当挖方地块有岩层时,应选用空气压缩机配合手风钻或车钻钻孔,进行石方爆破作业。

实验步骤①场地设计标高确定后,求出平整的场地方格网各角点的施工高度Hi②确定“零线”的位置。

确定“零线”的位置有助于了解整个场地的挖、填区域分布状态。

③然后按每个方格角点的施工高度算出填、挖土方量,并计算场地边坡的土方量,这样即得到整个场地的填、挖土方总量。

1。

确定方格网零线及零点零线即挖方区与填方区的交线,在该线上,施工高度为零。

零线的确定方法是:在相邻角点施工高度为一挖一填的方格边线上,用插入法求出方格边线上零点的位置(图1-4),再将各相邻的零点连接起来即得零线。

图1-4 零点计算如不需计算零线的确切位置,则绘出零线的大致走向即可。

例1-4绘出例1-1计算结果的零线位置。

解:先将各点的施工高度标在图上,然后查找相邻角点为一挖一填的方格边线。

本题共有a2-3、a6-7、a13-14、a18-19、a21-22、a5-10、a6-11、a2-7、a17-22、a18-23、a9-14这些边线。

用插入法求各方格边线零点位置a2-3:x=8.56ma2-7:x=9.72ma6-7:x=0.54m其余零点位置见例1-4图.连接各零点得到零线.2。

土方工程量计算零线确定后,便可进行土方量的计算。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

果园场地平整土方量计算与调配
实验目的
1便于测量计算工作
2搭建临设办公室、各种加工棚、施工硬化道路
3便于基础开挖土方工程量的测量计算工作
实验器材
根据具体施工条件、运输距离以及填挖土层厚度、土壤类别作下列选择:
①运距在100米以内的场地平整以选用推土机最为适宜。

②地面起伏不大、坡度在20°以内的大面积场地平整,当土壤含水量不超过27%,平均运距在800米以内时,宜选用铲运机。

③丘陵地带,土层厚度超过3米,土质为土、卵石或碎石碴等混合体,且运距在1.0公里以上时,宜选用挖掘机配合自卸汽车施工。

④当土层较薄,用推土机攒堆时,应选用装载机配合自卸汽车装土运土。

⑤当挖方地块有岩层时,应选用空气压缩机配合手风钻或车钻钻孔,进行石方爆破作业。

实验步骤
①场地设计标高确定后,求出平整的场地方格网各角点的施工高度Hi
②确定“零线”的位置。

确定“零线”的位置有助于了解整个场地的挖、填区域分布状态。

③然后按每个方格角点的施工高度算出填、挖土方量,并计算场地边坡的土方量,这样即得到整个场地的填、挖土方总量。

1。

确定方格网零线及零点
零线即挖方区与填方区的交线,在该线上,施工高度为零。

零线的确定方法是:在相邻角点施工高度为一挖一填的方格边线上,
用插入法求出方格边线上零点的位置(图1-4),再将各相邻的零点连接起来即得零线。

图1-4 零点计算
如不需计算零线的确切位置,则绘出零线的大致走向即可。

例1-4绘出例1-1计算结果的零线位置。

解:先将各点的施工高度标在图上,然后查找相邻角点为一挖一填的方格边线。

本题共有a2-3、a6-7、a13-14、a18-19、a21-22、a5-10、a6-11、a2-7、a17-22、a18-23、a9-14这些边线。

用插入法求各方格边线零点位置
a
:x=8.56m
2-3
a
:x=9.72m
2-7
a
:x=0.54m
6-7
其余零点位置见例1-4图.
连接各零点得到零线.
2。

土方工程量计算
零线确定后,便可进行土方量的计算。

方格中土方量的计算有两种方法:“四方棱柱体法”和“三角棱柱体法”。

a四方棱柱体法
四方棱柱体的体积计算方法分两种情况:
1.方格四个角点全部为填或全部为挖(图1-5a)时:
(1-12)
式中V——挖方或填方体积,m3;
H
,H 2,H3,H4—方格四个角点的填挖高度,均取绝对值,m。

1
a——方格边长,m。

2.方格四个角点,部分是挖方,部分是填方(图1-5b和c)时:
(1-13)
(1-14)
式中∑H填(挖)——方格角点中填(挖)方施工高度总和,各角点施工高度取绝对值,m;
∑H——方格四角点施工高度总和,各角点施工高度取绝对值,m;
a)角点全填或全挖;b)角点二填二挖;c)角点一填(挖)三挖(填)
图1-5 四方棱柱体的体积计算
例1-5 根据例1-1及例1-2计算结果,运用四角棱柱体法计算挖填土方量。

解: <![endif]>
<![endif]>
由此可见,采用最佳设计平面设计方法所得到的设计平面其土方工程量比仅考虑土方挖填平衡的设计方法小得多
实验小结
①在满足总平面设计的要求,并与场外工程设施的标高相协调的前提下,考虑挖填平衡,以挖作填;
②如挖方少于填方,则要考虑土方的来源,如挖方多于填方,则要考虑弃土堆场;
③场地设计标高要高出区域最高洪水位,在严寒地区,场地的最高地下水位应在土壤冻结深度以下。

相关文档
最新文档
