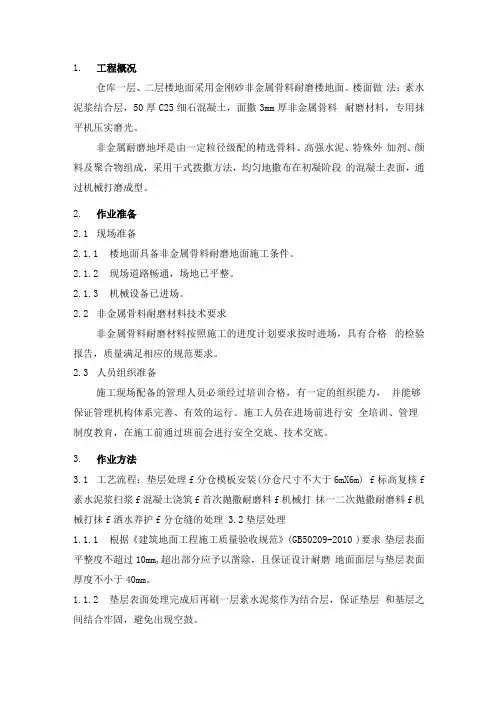

非金属耐磨地面施工工艺

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

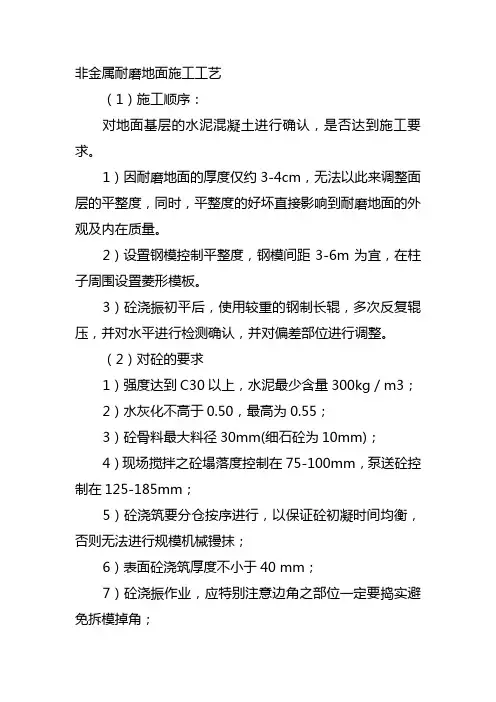

非金属耐磨地面施工工艺

(1)施工顺序:

对地面基层的水泥混凝土进行确认,是否达到施工要求。

1)因耐磨地面的厚度仅约3-4cm ,无法以此来调整面层的平整度,同时,平整度的好坏直接影响到耐磨地面的外观及内在质量。

2)设置钢模控制平整度,钢模间距3-6m 为宜,在柱子周围设置菱形模板。

3)砼浇振初平后,使用较重的钢制长辊,多次反复辊压,并对水平进行检测确认,并对偏差部位进行调整。

(2)对砼的要求

1)强度达到C30 以上,水泥最少含量300kg /m3 ;

2)水灰化不高于0.50 ,最高为0.55 ;

3)砼骨料最大料径30mm(细石砼为10mm);

4)现场搅拌之砼塌落度控制在75-100mm ,泵送砼控制在125-185mm ;

5)砼浇筑要分仓按序进行,以保证砼初凝时间均衡,否则无法进行规模机械镘抹;

6)表面砼浇筑厚度不小于40 mm ;

7)砼浇振作业,应特别注意边角之部位一定要捣实避

免拆模掉角;

8)去除泌水;

(3)耐磨地面施工工艺

1)边角加固时间:开始①边角部位设置加强构件;②沿边

带100-150mm 宽,用手撒布材料。

③用抹子抹平。

④在预备设置切割缝的地方,额外施工硬化剂,用钢抹子抹平表面。

2)计算覆盖率

时间:提前计划或起始30 分钟以内

①将地面划分成一定面积的区域。

②预备足够的材料供两次分段施工。

3)第一阶段施工

时间:距起始1-2 小时注意:高温或有风的天气将加快混凝土的固化,减少允许的施工时间。

①待混凝土固化(轻度行人交通留下约3mm 的印迹)

②多余的表面泌水需蒸发。

③均匀撒布约总量1/2-2/3 的材料于混凝土表面。

4)抹平

时间:第四步之后2-5 分钟
