在实施ERP系统的过程中,项目管理是一个极其关键的环节。因为,项目管理的成功与否最终决定着软件产品理念的充分体现。据不完全统计,我国目前已有近千家各类企业购买了各种ERP或者管理软件。而在大部分的软件系统实施应用中,存在三种情况:有好的项目管理并且成功实施并实现系统集成的只占10%- 20%;没有好的项目管理并且没有实现系统集成或实现部分集成的只有30%-40%;而失败的却占50%。如此高的失败的事实向我们表明: ERP项目实施管理已经成为制约ERP经济效益发挥的一大瓶颈因素。
项目管理就是把各种知识、技能、手段和技术应用于项目活动之中,以达到项目的要求,项目管理就是通过应用例如项目启动、规划、实施、监控和收尾等项目管理过程来进行的。以下结合卧龙公司SAPERP项目实施案例分阶段详细介绍一下SAPERP项目管理的方法论,希望可以通过这个案例给正在实施SAP的或者将要实施SAP的公司一些参考。

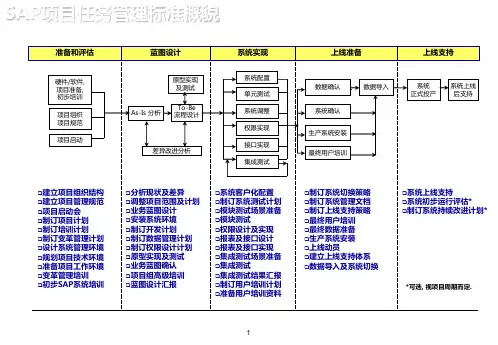

一般SAPERP项目实施共分5个大的阶段,分别为前期准备、业务蓝图、系统实现、系统上线、运行支持。业务流程重组、变革管理、项目管理的三大活动始终贯穿着整个项目。
图1SAPERP项目实施路线图
卧龙集团作为一家国内民营上市企业,其管理信息化过程有其独特的要求。本次项目的顺利实施,和整个公司的高层领导对项目的高度重视是分不开的,卧龙集团SAPERP二期项目实施周期为8个月,从2005年10月份开始,2006年5月底结束,主要分为5个阶段,第一阶段为项目前期准备阶段,主要为项目规划、培训、需求分析。第二阶段为业务蓝图阶段,主要包括系统环境开发,业务流程优化,系统总体架构设计。第三阶段为系统实现阶段,主要包括参数设计、程序开发、接口开发、集成测试、数据迁移。第四阶段为系统上线阶段。第五阶段为运行支持阶段主要包括系统正式使用和技术支持。
图2卧龙SAPERP项目实施总览图
以上这些阶段都是密切相关的,一个阶段没有做好,决不可操之过急进入下一个阶段。值得我们自豪的是,在整个卧龙项目实施进程中,培训工作是贯彻始终的。不管是前面对第一个阶段的领导层、关键用户的培训。还是贯穿于业务蓝图、单元测试、集成测试及最终用户培训过程中的有关培训,我们都做了详细的计划和培训效果的评估,各个阶段里程碑完成的都相当好。
第一阶段:项目前期准备
该阶段主要包括6大活动主要为实施队伍的建立、实施策略的确定、实施范围的确定、实施规划的确定、关键用户的培训、启动大会的召开。
为了成立一个行之有效、富有团队合作的队伍,最关键一点就是明确项目组成员的职责,通过与客户公司的高层领导的充分沟通,分别针对项目实施的各个阶段人员的要求,通过客户方推荐人选,并且由双方进行综合评估后确定其职责和范围,最后组建项目组管理架构,确立职责和归属关系。
卧龙公司SAP项目经理由卧龙集团CIO和咨询公司的项目总监共同担任,负责整个项目的推进,进度的控制,风险的管理,项目组成员的管理,指导委员会由卧龙集团总经理,财务总监、物流总监、研发总监、销售总监组成,主要负责项目进行过程中的问题协调和战略协调,并提供必要的建议。业务模块主要由技术部门、物流部门、销售部门、财务部门、生产部门的部门经理和咨询公司相关模块顾问组成,主要负责需求分析、原型设计、应用培训、系统测试等。每个单元下主要由开发组、测试组、业务流程组、配置组、程序组组成,项目组职责请参考表1。
表1卧龙SAPERP项目组职责表
实施策略的确立可以保证有一个良好的项目管理体系,为项目的成功打下良好的基础。卧龙项目的实施策略主要包括项目沟通交流机制及规范,项目文档管理规范,项目范围控制及管理规范,实施队伍建设及知识转移策略,系统管理及权限设定策略,项目质量管理和风险控制策略。其中最为重要的是项目沟通交流机制的规范化,我们建立了定期的会议制度,主要分为项目指导委员会级别会议、项目经理级别会议、项目组级别会议和临时会议制度。从而保证了信息的及时沟通、传递和决策效率的提高。
第二阶段:业务蓝图
该阶段主要包括当前业务流程调研及分析、将来业务流程讨论及定义、编写并提交业务蓝图设计、确认业务蓝图设计。
通过了解卧龙公司当前业务流程及需求,并对其合理性进行分析,为业务蓝图设计作好准备,然后在业务调研基础上对用户的某些特殊业务需求进行分析论证,提出初步解决方案,并与用户讨论和确定。对用户的每种特殊业务需求,经分析后提出可能的各种解决方案;然后分析各种方案的优劣,并与用户讨论,寻求用户可接受的最佳方案。最终的业务蓝图中详细描述用户的组织结构设计及业务需求,并提出对应的解决方案。最后与用户方详细论证并完善业务蓝图设计,在取得一致的基础上由卧龙公司的项目经理及公司领导签字确认。
因为该阶段是整个项目的关键阶段,所以也存在很多风险点,主要表现在:
1、全面性-是否覆盖业务部门所有业务?是否考虑特殊业务?业务分析是否细致?
2、差异性-是否考虑新旧流程差异度?差异是否合理?为什么有差异?效益何在?
3、可行性-变革是否可行?是否符合行业经营环境和企业现状?能否在SAP实现?
我们的控制方法主要有:
1、此阶段必须保证卧龙公司的业务主管和业务骨干的全力参与;
2、设计流程必须涵盖和涉及到卧龙公司所有特殊业务;
3、咨询方顾问必须具备行业和业务经验,并能够提出合理可行的方案建议;
4、所有的业务蓝图设计必须与卧龙公司的管理层进行过充分的沟通。
第三、四、五阶段、系统实现、上线及支持
后三个阶段主要包括参数设置、基础数据收集、单元测试、二次开发、权限设定、制定动态数据收集及系统上线策略、集成测试及系统优化、编写用户手册及最终用户培训、动态数据收集、生产环境建立及测试、系统切换上线、系统支持等活动
该阶段主要风险点:
某些特殊业务与SAP标准流程不一致,导致需要更改SAP标准流程或标准程序,需要二次开发,会带来以下问题:谁来开发?能否满足将来的业务更改或扩展?要开发多少?对资源和进程的影响如何?如何解决维护和升级的问题?
我们提出的控制方法:
通常不建议修改SAP标准功能和程序源代码,因为SAP提供的业务流程是全球行业标准规范,从提高管理水平的角度来看,企业应该努力向SAP标准流程靠拢,重组特殊/不规范业务,而不应该动辄修改程序;而事实证明正是由于我们的这些努力,规范了原来很多不正常的业务,提高了企业整体的一个效率和管理绩效的提高
SAP项目管理及实施中应注意几个问题
不要做徒有虚名的"一把手工程"
ERP软件的实施被称为"一把手工程"。"一把手工程"是指高层领导在理解SAP产品的基础上,领导、指导参加软件的实施,解决实施过程中的部门协调等问题。软件实施成功的首要因素是公司高层领导的支持,如果企业领导仅仅停留在口头上和形式上支持,SAP的实施是不会成功的。卧龙项目实施
