公路工程进度监理第一章
公路工程监理计划
公路监理计划第一章工程项目概况-----------------------------------------------第二章监理依据-----------------------------------------------第三章监理工作内容. -----------------------------------------------第四章监理工作目标-----------------------------------------------第五章项目监理机构的组织形式-----------------------------------------------第六章项目监理机构的人员职位职责. ---------------------------------------------- 第七章施工前预备工作的监理内容------------------------------------------------------ 第八章质量操纵的目标与方法------------------------------------------------------------ 第九章投资操纵的目标与方法------------------------------------------------------------ 第十章进度操纵的目标与方法------------------------------------------------------------ 第十一章合同治理的任务与方法--------------------------------------------------------- 第十二章组织和谐监理方案--------------------------------------------------------------- 第十三章信息治理的任务与方法--------------------------------------------------------- 第十四章平安和环境爱惜目标及方法--------------------------------------------------- 第十五章监理工作方式与方法----------------------------------------------------------- 第十六章缺点责任期的监理方式-------------------------------------------------------- 第十七章向承包人提出的资料要求及向业主提供的监理报告--------------------第一章工程概况一、工程规模及大体技术标准*******8省重点进展的成—德—绵高新技术产业带上,是**省社会经济进展的要紧脊梁段,具有人口集聚、产业集聚、城市进展区位优势。
公路监理规划
监理规划目录第一章:工程项目概况第二章:监理工程范围第三章:监理工作内容第四章:监理工作目标第五章:监理工作依据第六章:项目监理机构第七章:监理工作程序第八章:监理工作方法及措施第九章:监理工作制度第十章:监理设施一、工程项目概况1.工程项目名称:四级公路K0+000至K27+800路段2.工程项目建设地点:西藏自治区拉萨市那曲县至路段3.工程项目建设目的和工程地点:省地4.工程项目组成及规模:A段包括特大桥一座,桥梁上部结构采用简支后连续小箱梁结构,桥墩台基础采用钻孔灌注施工,其余为路基土石方工程及小型结构物。
B标段中包括两座中型桥梁,桥墩基础采用钻孔灌注桩施工,桥台基础采用扩大基础,上部采用先张法空心板结构,其余为土石方工程。
C标段中包括软基处理工程,拟采用湿喷桩法施工。
还包括路堑施工,几座小型结构物及路堤施工。
5.工程项目计划工期:个月6.工程项目总投资及其组成:人民币7.工程项目质量要求:项目各处要满足相应规范要求8.工程项目的主管部门:路桥有限公司9.工程项目法人或业主:那曲县交通厅10.工程项目质量监督机构:河南海华工程建设监理公司(西藏分公司)11.工程项目设计单位:那曲地区交通运输局设计室12.工程项目承包人:A B C13.工程项目主要设备供应单位:公路施工机械有限公司14.工程项目的建设条件:在天气良好的情况下施工,并保证施工温度在5℃以上。
二、监理工程范围本监理公司的监理工程范围和服务范围是K0+000至K27+800路段的桥梁,路面,路基,排水,路堑,防护工程。
三、监理工作内容1.事前控制(1)依据:根据建设单位提供的初步设计文件、概算书及建设单位对该项目定位以及相似工程经济指标的调研,建设单位提供的工程总进度设想。
(2)目的:为建设单位提供工程投资经济指标及调整概算汇总分析报告,正确确定工程造价控制的目标。
(3)工作内容:①编制调整总概算及分析报告。
②分析评估各项投资经济指标。
道路工程施工监理范本
道路工程施工监理范本第一章总则第一条为了规范道路工程施工监理工作,确保道路工程质量和进度达到预期目标,保障道路使用安全,特制定本监理范本。
第二条本监理范本适用于各类道路工程施工监理工作,包括但不限于城市道路、高速公路、乡村道路、桥梁、隧道等。
第三条施工单位应当按照国家有关法律法规和工程监理技术规范的要求,合理组织施工,确保工程质量和进度。
第四条施工监理单位应当依法独立、客观、公正地履行监理职责,为建设单位提供专业的监理服务。
第五条委托监理单位应当具备相应资质,并按照合同约定开展监理工作。
监理单位应当派驻专业监理人员实施监理,对施工过程进行全程监控。
第六条监理单位应当建立监理台账,做好监理记录,及时报告建设单位施工进度、质量情况、存在问题以及应对措施。
第七条施工单位应当配合监理单位的监理工作,及时提供施工资料和信息,并按要求做好相关记录。
第八条监理单位应当定期向建设单位报告监理情况,提出监理意见和建议,并及时沟通解决施工过程中的问题。
第二章施工前期准备第九条施工前期准备包括方案设计、施工图纸编制、施工材料采购等工作。
监理单位应当审核前期准备工作,确保各项工作符合规范要求。
第十条施工单位应当根据设计要求编制施工方案,报监理单位审核。
监理单位应当及时审核,提出意见。
第十一条施工单位应当按照监理要求采购施工材料,确保材料质量达标。
监理单位应当对采购的材料进行抽检,并核实采购手续。
第十二条施工单位应当做好施工现场的准备工作,包括搭建施工场地、配备施工机具等。
监理单位应当对施工现场进行核实,确保施工条件符合要求。
第三章施工过程监理第十三条施工过程监理是监理工作的核心部分,监理单位应当加强对施工过程的监控,确保施工质量和进度。
第十四条监理单位应当对施工单位的施工人员进行考核,确保施工人员具备相应的技术水平和资质。
第十五条施工单位应当按照施工方案进行施工,严格按照工程质量标准进行验收。
监理单位应当对施工过程进行抽检,并出具监理报告。
《公路工程施工监理办法》
公路工程施工监理办法第一章总则第一条为加强公路工程质量管理、控制工期和造价,提高投资效益及施工管理水平,完善施工监理制度,制定本办法。
第二条列入公路基本建设计划的大中型公路工程项目,均应按本办法实行施工监理。
外资贷款的公路工程项目,除执行专门规定外,也应执行本办法的规定。
其他公路工程项目的施工监理,可参照本办法执行。
第三条施工监理是指已取得交通部颁发的公路工程施工监理资格证书的的监理单位,受建设单位的委托或指定,对施工的工程合同、质量、工期、造价等进行全面的监督与管理。
第四条施工监理业务的依据,是根据国家法律和有关技术、经济法规和技术标准而订立的施工合同文件。
第五条交通部和各省、自治区、直辖市交通厅(局)按统一领导,分工负责原则管理公路工程施工监理工作。
各级交通主管部门必须确保监理单位独立、公正地行使监理职权。
第六条实行施工监理的公路工程项目,施工单位应服从监理单位的监督管理,配合监理单位搞好监理工作;建立和加强自身的质量保证体系,建立各级质量管理责任制度,配备专职质量自检人员。
第七条监理单位和监理人员应本着严格监理、热情服务、秉公办事、一丝不苟”的原则,认真制定第二章监理单位与监理人员第八条监理单位应具备下列条件:(一)有符合本办法第三条规定的资格证书;(二)有与所监理的工程相适应的专业技术人员;(三)有与所监理的工程相适应的监理设施;(四)有健全的组织机构和完善的质量管理体系。
第九条监理人员应具备下列条件:(一)有与所监理的工程相适应的专业技术水平;(二)有与所监理的工程相适应的监理经验;(三)熟悉所监理的工程的相关法律、法规、技术标准和规范;(四)有良好的职业道德。
第十条监理单位应按照合同约定和国家有关规定,履行监理职责,对施工过程中的质量、安全、进度、投资等方面进行全面监督管理。
第十一条监理单位应建立健全监理档案,及时、准确、完整地记录监理过程中的各项数据和情况。
第三章监理程序第十二条监理单位应在合同签订后十天内,向建设单位提交监理规划和监理实施细则。
公路工程监督和管理手册

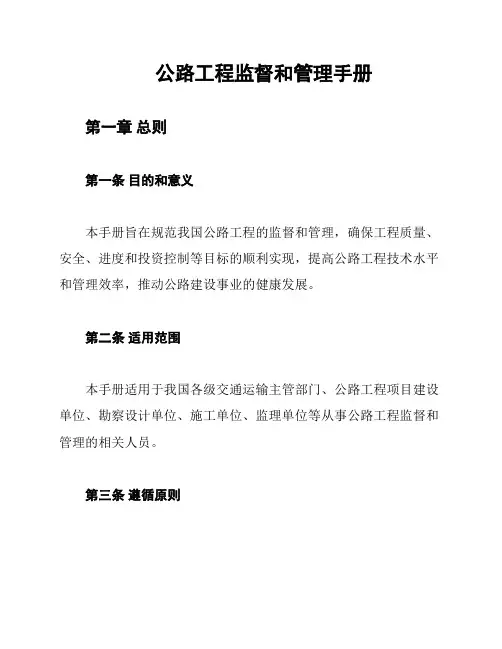

公路工程监督和管理手册第一章总则第一条目的和意义本手册旨在规范我国公路工程的监督和管理,确保工程质量、安全、进度和投资控制等目标的顺利实现,提高公路工程技术水平和管理效率,推动公路建设事业的健康发展。
第二条适用范围本手册适用于我国各级交通运输主管部门、公路工程项目建设单位、勘察设计单位、施工单位、监理单位等从事公路工程监督和管理的相关人员。
第三条遵循原则公路工程的监督和管理应遵循合法、合规、科学、公正、高效的原则,坚持预防为主、过程控制、全面管理、动态调整的工作方法。
第二章组织机构与职责第四条组织机构公路工程监督和管理组织机构分为项目法人、项目管理机构、监理机构、施工单位、设计单位等五个层次。
第五条职责1. 项目法人:负责项目的投资、组织、协调和监督管理,对工程质量、安全、进度和投资控制负总责。
2. 项目管理机构:负责项目实施过程中的组织、协调和监督管理,对工程质量、安全、进度和投资控制负直接责任。
3. 监理机构:负责对施工过程进行监督检查,确保工程质量、安全、进度和投资控制目标的实现。
4. 施工单位:负责工程建设的实施,确保工程质量、安全、进度和投资控制目标的实现。
5. 设计单位:负责工程设计,确保设计质量、安全、进度和投资控制目标的实现。
第三章工程监督第六条工程监督内容工程监督主要包括工程质量、安全、进度和投资控制等方面的监督。
第七条工程监督方式工程监督采取定期检查、随机抽查、专项检查等方式进行。
第八条工程监督流程1. 制定监督计划:根据工程特点和实际情况,制定监督计划,明确监督内容、方式、时间和人员。
2. 实施监督:按照监督计划进行监督检查,发现问题及时整改。
3. 整改落实:对监督检查中发现的问题,督促相关单位及时整改,并进行跟踪落实。
4. 监督总结:定期对监督工作进行总结,分析存在的问题,提出改进措施。
第四章工程管理第九条工程管理内容工程管理主要包括工程质量、安全、进度和投资控制等方面的管理。
合肥市普通干线公路大中修工程监理实施细则
合肥市普通干线公路大中修工程监理实施细则第一章总则第一条目的为规范合肥市普通干线公路大中修工程的监理工作,确保工程质量、进度和安全,特制定本实施细则。
第二条适用范围本细则适用于合肥市行政区域内普通干线公路的大修、中修工程监理。
第三条监理原则公正、公平、公开。
科学、规范、有效。
预防为主,过程控制。
第二章监理组织机构第四条监理机构监理机构应由具备相应资质的监理单位承担。
监理机构应设立项目监理部,负责日常监理工作。
第五条监理人员监理人员应具备相应资格,并持有有效证件。
监理人员应熟悉工程监理相关法规、标准和规范。
第三章监理职责第六条监理职责对工程质量、进度、投资和安全进行监督管理。
对施工单位的施工方案、施工组织设计进行审查。
对工程材料、设备进行检验和验收。
组织协调工程各方关系,处理工程中的问题。
第七条监理工作内容编制监理规划和监理实施细则。
审核施工图纸和技术文件。
监督施工过程,检查工程质量。
审核工程进度计划,控制工程进度。
审核工程变更和索赔。
组织工程验收。
第四章监理工作流程第八条监理工作流程项目启动阶段:签订监理合同,组建监理机构。
施工准备阶段:审核施工方案,检查施工准备工作。
施工阶段:监督施工过程,检查工程质量。
工程验收阶段:组织工程验收,编制监理报告。
第九条监理工作方法定期巡查:监理人员应定期对施工现场进行巡查。
随机抽查:监理人员应对施工材料、设备进行随机抽查。
旁站监理:对关键工序和关键部位进行旁站监理。
记录和报告:监理人员应做好监理记录,并定期向业主报告。
第五章质量控制第十条质量控制原则严格执行国家和地方有关工程质量的法规、标准和规范。
采用先进的施工技术和管理方法,提高工程质量。
第十一条质量控制措施审核施工单位的质量管理体系。
对施工材料、设备进行检验和验收。
监督施工单位的施工过程,确保施工质量。
组织工程质量检查和评定。
第六章进度控制第十二条进度控制原则严格执行工程进度计划。
采取有效措施,确保工程按期完成。
公路工程施工监理工作制度
公路工程施工监理工作制度第一章总则第一条为规范公路工程施工监理工作,加强对施工过程的监督和管理,保障工程质量和安全,特制定本工作制度。
第二条本工作制度适用于公路工程施工监理工作,包括施工前、施工中和施工后的监理工作。
第三条公路工程施工监理工作应当严格按照国家相关法律法规和工程建设质量标准执行。
第四条工程监理单位应当有资质,按照法律法规履行监理义务。
第五条工程监理单位应当组织专业技术人员参与监理工作,确保监理工作质量和效果。
第六条监理单位应当遵守职业道德规范,保持客观、公正、独立的监理态度。
第七条监理单位应当保护监理工作中获取的商业秘密和业主的权益,严禁向他人泄露相关信息。
第八条监理单位应当定期进行内部培训,提升监理人员的专业水平和业务能力。
第二章施工前监理工作第九条施工前监理工作应当包括验收设计文件、制定施工方案、审核施工图纸等内容。
第十条工程监理单位应当对设计文件进行全面审查,确保设计方案符合相关标准和规范。
第十一条工程监理单位应当审查施工单位的施工方案,对施工过程进行合理性评估和风险分析。
第十二条工程监理单位应当审核施工图纸,确保施工过程中符合设计要求和标准。
第十三条工程监理单位应当进行施工前的实地勘察,对工程现场环境和地质条件进行评估和分析。
第十四条工程监理单位应当与业主、设计单位和施工单位保持密切联系,及时沟通并解决可能出现的问题。
第十五条工程监理单位应当制定施工前的监理计划,并及时提交给业主审批。
第三章施工中监理工作第十六条施工中监理工作应当包括施工现场巡查、施工质量检查、工程进度监控等内容。
第十七条工程监理单位应当派驻专业监理人员到工程现场,定期进行巡查和检查。
第十八条工程监理单位应当进行进度监控,及时发现施工过程中可能出现的问题,协调解决。
第十九条工程监理单位应当检查施工单位的质量控制措施和施工工艺,确保施工质量符合标准。
第二十条工程监理单位应当对施工过程中发现的问题及时进行整改,确保工程质量和安全。
公路工程施工监理规范
公路工程施工监理规范第一章总则第一条为规范公路工程施工监理工作,提高工程质量,保障工程安全,制定本规范。
第二条公路工程施工监理应遵循“公正、专业、细致、负责”的原则,全面履行监理职责,维护国家利益和社会公共利益。
第三条施工监理人员应具备专业知识和技能,熟悉工程施工相关法规和标准,具有丰富的工程实践经验。
第四条施工监理单位应具备相应的资质和能力,建立健全的管理制度,保证监理工作的独立性和客观性。
第五条施工监理应与业主、设计单位、施工单位等各方保持密切沟通,协调工作关系,共同完成工程目标。
第六条对于违反法规、标准,影响工程质量和安全的问题,监理人员应及时报告并予以处理,确保工程顺利进行。
第七条施工监理应定期进行工程检查,及时发现和解决存在的问题,做好监理记录和报告。
第八条施工监理应遵守监理合同,严格履行监理义务,不得涉及工程设计和施工实践。
第二章施工前期准备第九条施工监理单位应认真审查施工合同、施工图纸、工程质量标准等相关文件,在施工前期准备工作中发现问题及时提出并协商解决。
第十条施工监理单位应根据工程特点和施工进度安排监理人员到现场进行踏勘,熟悉地形、地质条件和现场环境。
第十一条施工监理单位应制定施工监理计划,明确监理任务、工作内容和监理时间表,确定监理人员分工及配备。
第十二条施工监理单位应对施工单位的人员、设备、技术水平等进行审核评定,确保施工单位具备相关资质和条件。
第十三条施工监理单位应建立健全监理档案,包括施工合同、工程图纸、监理计划、监理日志、施工现场照片等文件资料。
第十四条施工监理单位应组织开展相关培训和考核,提升监理人员的专业水平和服务意识,确保监理工作的质量和效果。
第三章施工过程监理第十五条施工监理应监督施工单位严格按照施工合同和施工图纸进行施工,不得擅自变更施工内容和方式。
第十六条施工监理应定期进行工程现场检查,了解施工进度、质量状况和安全措施的落实情况,及时发现和解决存在的问题。
公路工程施工监理概述
第七页,共55页。
? 第四阶段:学习国际通行的工程项目管理方式 阶段( jiēduàn)。
? 建设工程的规划、设计、施工、监理及相应的 工程服务业务分别由设计、施工、监理、咨询 等单位来承担。虽然建筑企业只进行单一的施
第二十三页,共55页。
三、施工监理(jiān lǐ)的原则和依据
? 1.原则:服务性、公正性、独立性、科学性
? 2.依据:国家和地方法律法规;
国际和行业、地方的有关标准、规范、规程; 监理合同; 施工合同;
工程前期有关文件;
工程设计文件和图纸;
工程实施过程中的有关函件
第二十四页,共55页。
证书签发之日
第二十五页,共55页。
第三节 监理人员(rényuán)、组织机构、施工监理的主要
?监理( jiān lǐ)人员 ?监理组织机构 ?监理工程师相关知识 ?施工监理的主要内容
第二十六页,共55页。
一、监理人员(rényuán)及其职责
1)监理(jiān lǐ)人员的分类
(1)总监(zǒnɡ jiān)理工程师
四、施工监理(jiān lǐ)的阶段划分
? 1.施工准备(zhǔnbèi)阶段监理
? 监理合同(hé tong)签订之日至合同(hé tong)工程开工令确
之日; ? 2.施工阶段监理 ? 合同工程开工之日至交工验收受理之日; ? 3.交工验收及缺陷责任期阶段监理 ? 合同工程交工验收申请受理之日至缺陷责任终止
第十一页,共55页。
性质(★xìngzhì)
? 服务性;
根据监理合同进行服务(包括正常服务、附加服务、
某市政公路工程监理大纲
目录第一章工程概况及编制依据 (3)第一节工程概况 (3)第二节编制依据 (3)第二章监理工作范围、内容及总目标 (4)第一节监理的工作范围 (4)第二节监理工作内容 (4)第三节监理工作的总目标 (7)第四节监理工作原则 (8)第三章监理工作依据 (8)第四章工程进度控制的目标及措施 (9)第一节工程进度控制目标 (9)第二节工程项目进度安排及建设总目标 (9)第三节工程进度控制的工作任务 (9)第四节工程进度控制方法 (10)第五节工程进度风险控制措施 (12)第六节工期控制要点及措施 (13)第五章工程质量控制的工作任务与方法 (17)第一节质量控制目标 (17)第二节质量控制的工作任务 (18)第三节质量控制工作内容和要点 (18)第四节质量控制工作方法 (23)第五节质量控制要点及措施 (28)第六节质量控制程序图 (32)第六章投资控制的工作任务和措施 (33)第一节投资控制目标 (33)第二节投资控制的工作任务 (33)第三节投资控制的内容和要点 (33)第四节投资控制方法 (34)第五节投资控制的监理措施 (35)第六节投资控制工作流程 (37)第七章关键工序的控制措施 (39)第一节施工测量控制措施 (39)第二节路基工程控制措施 (40)第三节石灰土底基层控制措施 (41)第四节水泥碎石稳定基层控制措施 (44)第五节沥青混凝土路面控制措施 (47)第六节排水工程控制措施 (51)第七节箱涵分部监理工作要点 (53)第八章检测手段和检测设备 (54)第一节检测手段 (54)第二节检测的保证措施 (57)第三节检测设备及管理 (60)第九章见证取样计划及控制 (61)第一节见证取样工作流程 (61)第二节见证取样程序 (61)第三节见证取样范围、数量和检验项目 (62)第十章安全、文明施工和环境保护监理控制措施 (63)第一节安全文明施工监理的任务 (63)第二节安全文明施工监理的主要工作 (63)第三节各阶段安全文明施工监理工作内容 (64)第四节安全文明施工监理的方法和措施 (65)第五节环境保护 (69)第十一章合同与信息管理 (70)第一节工程项目的合同管理 (70)第二节工程项目的信息管理 (73)第三节合同、信息管理的监理措施 (74)第十二章合理化建议 (75)第一章工程概况及编制依据第一节工程概况1、工程名称:2、建设地点:3、建设单位:4、工程造价:5、项目规模:第二节编制依据1.****改造工程监理招标文件;2.团结路道路工程施工图设计文件3.《市政道路工程质量检验评定标准》(GJJ1—90)4.《城市道路路基工程施工验收规范》(CJJ44—91)5.《公路工程质量检查评定标准》(JTGF80—2004)6。
《公路工程施工监理规范》
《公路工程施工监理规范》第一章总则第一条为规范公路工程施工监理工作,保障工程质量,确保工程顺利进行,特制定本规范。
第二条本规范适用于各类公路工程的施工监理工作,包括公路路基、路面、桥梁、隧道等工程项目的监理。
第三条公路工程施工监理应当遵循“谁监理、谁负责”的原则,确保监理单位在监理过程中尽职尽责。
第四条监理单位应当具有相应的资质和专业技术能力,经相关部门认定后方可从事公路工程施工监理工作。
第五条监理单位应当坚持独立、客观、公正的原则,严格执行监理合同规定,维护监理的独立性和公正性。
第六条监理单位应当依法依规开展监理活动,不得违法违规从事与监理工作无关的活动。
第七条监理单位应当不断提升监理人员的专业水平和职业道德,确保监理工作的高质量和高效率。
第八条监理单位应当建立健全监理质量管理体系,确保监理过程的规范和有效。
第九条监理单位应当定期对监理工作进行评估,并及时对监理人员进行考核和培训,以保证监理工作的质量和效果。
第十条监理单位应当积极与建设单位、施工单位和设计单位等各方沟通协调,合作共赢,共同推动工程进度。
第二章施工前的准备工作第十一条在施工前,监理单位应当对工程资料进行全面审查,包括设计文件、施工图、物料清单等。
第十二条监理单位应当与设计单位和建设单位充分沟通,确保理解设计意图和工程要求,做好施工前的准备工作。
第十三条监理单位应当对施工单位的施工方案进行审核,确保施工方案符合施工标准和工程要求。
第十四条监理单位应当对施工单位的施工组织设计进行审核,确保施工单位有合理的施工组织和管理措施。
第十五条监理单位应当对施工单位的施工人员进行资格审查,确保施工人员具有相应的施工资质和技术水平。
第十六条监理单位应当对施工单位的施工设备进行审查,确保施工设备符合相关标准和规定。
第十七条监理单位应当做好施工前的验收工作,确保工程的施工条件符合相关规定。
第十八条监理单位应当确定施工的质量检查计划和工作安排,确保施工过程的质量得到有效监督和控制。
公路工程施工监理办法
公路工程施工监理办法第一章总则第一条为了规范公路工程施工监理工作,保障工程施工质量和安全,提高公路工程质量,根据《中华人民共和国建筑法》等有关法律法规,制定本办法。
第二条公路工程施工监理是指依法委托的监理单位对公路工程施工活动进行监督和检查,确保工程质量和安全,完成监理任务的工作。
第三条公路工程施工监理应当遵循公开、公平、公正、科学的原则,依法独立行使监理职责,维护公路工程建设的合法权益。
第四条施工单位应当尊重监理单位的监督和检查,配合监理单位开展监理工作,确保施工过程中的质量和安全。
第五条监理单位应当具备相应的监理资质和经验,严格遵守有关法律法规,准确、及时、全面地完成监理任务。
第二章监理范围第六条公路工程施工监理范围包括工程施工的全过程监督和检查,主要包括以下内容:(一)对施工单位的施工方案、施工图纸进行审核,确保符合设计要求和施工标准;(二)对施工现场的组织管理和施工质量进行监督;(三)对工程质量检查、验收工作进行监督;(四)对施工中发生的质量事故和安全事故进行调查,并提出整改措施;(五)对工程质量报告和结算报告进行审核。
第七条监理单位应当根据建设单位委托的监理合同和监理任务书,明确监理范围和内容,并按照监理计划和进度完成监理任务。
第八条监理单位对工程施工监理应当保持严格的独立性和客观性,不得与施工单位勾结,损害建设单位和监理单位的利益。
第三章监理组织第九条监理单位应当根据监理工作的要求,建立专门的监理组织,组织具备相应资格和经验的监理人员进行监理工作。
第十条监理组织应当设立监理班子,由主监理工程师负责监理单位的整体工作,并履行监理任务。
第十一条监理组织应当明确监理人员的职责和权限,确保监理工作的顺利进行。
第十二条主监理工程师应当具备相应的监理资质和经验,对监理工作负责,确保监理工作的质量和效果。
第十三条监理单位应当按照监理工作的需要,配备相应的监理设备和工具,以保障监理工作的顺利进行。
第四章监理程序第十四条公路工程施工监理程序主要包括以下环节:(一)委托监理:建设单位依法委托监理单位进行公路工程施工监理;(二)监理准备:监理单位组织监理人员进行前期准备工作,明确监理任务和要求;(三)监理实施:监理单位根据监理计划和进度,按照监理范围和内容对工程施工进行监督和检查;(四)监理报告:监理单位根据监理情况,提出监理报告,对工程施工质量和安全提出建议和意见;(五)监理验收:监理单位对工程施工质量进行验收,并向建设单位提供监理报告和意见。
公路工程监理大纲
监理工作大纲目录第一章监理项目概述工程地质及环境概述工程概况监理工作的特点第二章监理工作的指导思想和监理目标监理工作的指导思想监理目标第三章本项目的组织机构本项目的组织机构框图监理人员岗位责任第四章质量控制施工准备阶段的质量监理施工阶段的质量监理工程完工验收阶段的质量监理第五章投资控制工程费用的影响因素工程费用控制的任务工程费用控制的方法第六章进度控制影响工程进度的主要原因进度控制的任务进度控制的方法第七章合同管理合同管理的任务合同管理的方法合同执行过程中的风险分析第八章信息管理信息管理的任务信息管理的方法第九章组织协调的内容与方法组织协调的内容组织协调的方法第十章公路环境保护监理的内容与方法公路环保监理的内容公路环保监理的方法第十一章缺陷责任期的监理内容与方法缺陷责任期的监理内容缺陷责任期的监理方法第十二章本合同段工程监理工作的重点、难点分析及监理措施第十三章监理工作质量保证措施第十四章施工安全监理质量保证措施第十五章建议第十六章监理工作程序流程图第一章监理项目概述湖北省孝感至襄樊高速公路是汉口至十堰高速公路中的一段,也是我国“十五”规划中的八条西部开发大通道之一——银川至武汉公路的重要组成部分;本项目的建成,对完善湖北省高速公路网,增进西部省份与中部省份乃至东南沿海的经济技术交流,促进我省汽车工业走廊的大发展具有重要意义;孝襄高速公路由国务院批准建设,路线总长约公里,起自于本项目与京珠国道主干线湖北省北段相交叉的孝南互通立交处,止于与本项目相接的襄樊至十堰高速公路起点的郜营互通立交处;本项目资金来源于国家投资、世界银行贷款和湖北省自筹;本中心拟投孝襄高速公路C合同段土建施工监理项目;工程地质及环境概述本监理合同段位于随州市境内,桩号为k142+000~k191+000,主线长49公里;项目地处大洪山北侧,地势较高,为构造剥蚀低山丘陵区,地面高程稍高,高程在100~165米之间;线河流众多,无天然湖泊,但兴建有较多的中小型水库;根据湖北省地震度区划图,本区基本烈度为Ⅵ度区;沿线构造物据交通部 JTJ004-89公路工程抗震荡设计规范第1.0.2条、第条规定,构造物一般应按基本烈度采取抗震措施,对于高速公路上的抗震重点工程,可比基本烈度提高一级进行抗震设防;本监理合同段所在地区属亚热带大陆季风性湿润气候,光照充足、无霜期长、降水充沛、四季分明;多年平均降霜日56天,平均结冰日52天,年平均气温15-17C,极端最低气温-17.2℃,历年最高气温可达41℃,夏季湿热,冬季干冷,年平均降雨量845~1200毫米,最大年降雨量为1245mm, 最小年降雨量为474mm,相差2·63倍,区内洪涝及干旱等灾害均较严重,本地区年平均风速~米/秒,最大风速为米/秒,风向多为东南风;本项目所在地交通较发达,公路有107、316国道,另有省、县、乡道共同构成公路网,为工程建设提供了良好的交通条件;路线与京广铁路、汉丹铁路相交,其铁路沿线站场为外购筑路材料运输提供了便利;近邻襄樊机场;本项目沿线水源丰富,施工用水一般可由沿线水塘、河沟中取用,生活用水以打井取水为主,对于靠近城镇的地方可采用自来水;沿线城镇输入电线较多,供电条件较好,在充分考虑利用外电的情况下,需配备一定数量的自发电,设计自发电比例为60%;工程概况◆工程的规模及技术标准湖北省孝襄高速公路C合同段全长49公里,随州联络线13公里;本监理合同段为四车道高速公路,设计行车速度12Okm/h,行车道宽度2×米,路基宽度28m;路面为沥青混凝土路面,其主要工程量:路基土石方为785万立方米;随州联络线为二级公路;本监理合同段设大桥17座,共长3312米;设中小桥11座,共长651米;涵洞110道,通道83个;天桥19座,互通式立交3座,分离式立交3座,随州联络线设特大桥1座,全长547米;本合同监理服务期计划54个月,其中计划总工期42个月,缺陷责任期12个月;监理工作的特点上节所述的工程特点与自然环境,是监理工作必须考虑的因素,也是制定监理大纲的主要依据;监理大纲必须正视和解决好以下几个问题:1、本监理合同段主线长49公里,随州联络线长13公里,规模较大,应建立一个强有力的标段监理管理系统与监控系统;2、监理应有统一的程序和监控标准,工程平纵横要相互协调一致;3、特大桥的施工质量与进度管理要充分考虑其自身的特点;4、针对业主对工程项目完善的管理体制,监理必须配合业主的管理特点,完善、健全、规范监理系统;完整的监理系统应包括监理体制、监理程序、监理机械、监理设施、旁站履职等;根据这些特点与要求,我联合体实施工程监理的基本要点是:◆监理机构、监理程序1、按照招标文件的要求,我监理中心将组织集设计、施工、监理于一体,经验丰富、年富力强的监理班子对工程进行全过程、全方位、全天候的监理;2、强化管理,必要时由联合体主办人的主要负责人协调解决监理工作中的管理重点;3、充分尊重业主与总监办的集中领导与统一管理;应在业主与总监办的统一管理了,做好与其它单位的协调与配合,即有统一的标准,又有自己的特色;4、监理的信誉决定于监理质量,监理的目标和效益与业主及施工单位一致;为此,应根据工程的实际状况,尽可能快速组织合理的施工,按期完成工期目标,同时在监理组织与程序上要适应施工的需要;◆测量监理1、平面与高程控制测量应由高级驻地办统一组织及协调各标段施工单位合作进行复核,加密,平差等;2、各施工合同段交界处,相关合同段要彼此互相复核;3、构造物的放样要采用坐标法放样,同时注意与线路及其他构造物之间的相互关系;◆路基监理1、路基施工季节性很强,湖北的雨季较长,要确保工期,在施工进度安排上要注意早雨季的关系;施工中要作好排水工作;2、针对路线与桥梁等多种其他工程的交叉,要加强测量控制工作,同时要作好与其他路线交界处的直线与弯道的联测;3、路基施工要事先修筑试验段根据不同的土质确定若干个段,在试验段上取得有关参数,制定施工工艺与监控标准,报业主批准后才展开施工;4、要十分重视路基施工中可能造成的对环境、交通、人民生的影响;◆路面监理严格按照路面基层施工技术规范和水泥路面施工技术规范执行;同时应作好以下几个方面的工作:1、原材料进场前的质量监理;2、施工平整度的控制;3、路面基层施工中材料拌和、压实及现场留取样工作的控:检测;◆交叉工程监理与高架桥相比,交叉工程,特别是互通式立交,线型与结构:有复杂性,线型上以坡弯为特点,结构上由于匝道节点而更具复杂,监理除一般桥梁监理程式外,要特别加强:1、对线型的控制,从桩位开始,就要加强平面控制,要严格以坐标放样,要加强闭合检查,要加强对逐桩坐标的核算;2、要注意对各部位标高的控制,交叉工程的标高,纵面与横向比一般桥梁,更具有复杂性,施工与监理都应重视;◆特大桥监理基础工程是桥梁监理工作的一个重点;施工条件复杂,既是重要部位,又是隐蔽工程,在监理工作中必须给予充分的重视;桥梁上部结构的型式很多,施工技术复杂,要求监理工程师必须做好施工准备阶段的工作;在开工前,必须对施工技术方案作充分可靠的论证,施工的设备和人员也必须落实;桥梁工程的外部质量要求较高,一般不允许在结构表面另外做装饰如喷涂,因此现场监理工程师应做好质量控制工作;在监理工作中应特别注意外观质量,要注意混凝土的拌和质量,灌注振捣、模板、施工缝的设置都必须事先安排好;监理工程师必须在施工过程中控制每一道工序,对于可能发生重大质量缺陷的一些施工环节予以特别的重视;在施工准备阶段,应做好下述工作:a接桩与交桩工作;必须仔细、准确地复测基准点和复核桩点数据资料,否则将导致全桥施工定位的差错,造成巨大损失;b施工技术万案及设备机械的审核工作;施工技术方案及施工机械设备能否落实,是施工能否顺利进行的主要条件;必须有可靠的施工技术万案和保证施工需要的机械设备按时进场;若承包人报来的方案尚不能落实,应有预备方案,避免施工过程中改变施工方案,延误工程进度;在基础施工阶段,应做好下述工作:a注意地质情况的变化,出现地质情况与设计勘察资料不符时,应及时与设计单位会商,采取工程措施,否则可能造成工程后患,且难以弥补;b隐蔽工程要严格旁站,基底覆盖前应由专业工程师以上的监理工程师到场认可,保证能及时发现地质情况的变化及工程施工的缺陷;要避免断桩等重大质量事故;在桥台、墩台施工阶段,应做好下述工作:a仔细准确地测量定位;墩台完成后,桥梁的平面位置已无法调整,因此,必须保证定位测量按设计要求精度进行,不能出现差错;b要注意墩台构造物的外形尺寸及混凝土的外观质量;在桥梁上部结构的施工阶段,应做好下述工作:a监理工程师应要求承包人严格按照设计要求进行施工,保证混凝土达到强度要求,预应力张拉要严格旁站,以确保构件的承载能力;b要重视桥梁的桥面标高控制;预应力梁的预拱度值,现浇箱梁的支架沉降,悬臂施工时的梁体变形,都会导致梁体顶面标高的变化,在梁体施工时就应注意及时纠正,否则将导致桥面标高的改变;c要注意构造物的外形尺寸及混凝土的外观质量;在桥面结构施工阶段,应做好下述工作:a注意桥面标高控制;b注意外形尺寸及混凝土外观质量;c伸缩缝施工必须准确、仔细,避免行车跳车和过早损坏的情况发生;伸缩缝应有准确的间隙,不能阻塞;在桥台回填阶段,应做好下述工作:a选用压缩性小的透水性土料作为桥台的回填材料,以避免桥头引道沉降,导致桥头跳车;b为了保证尽可能减少桥头回填土的沉降,监理工程师应严格控制压实度,回填土要分层填筑,严格务实,监理人员要旁站检查,层层检测;在施工结束阶段,要注意测量桩位的保护,在施工的收尾阶段,测桩使用不多,但平整场地频繁,很容易导致测桩丢失,要通知承包人保护好基准桩点,直到竣工验收;◆进度监理鉴于工程的特殊性,在确保工程质量与安全的前提下,同时确保工程按期完工,为此监理应该:1、必须树立工期观念,监理一进场,必须树立质量、进度、费用监理的三大目标须同时完成的指导思想;2、监理机构要适应施工的要求,人员配备要专业齐全,数量能满足施工进程与加班作业的需要;绝对杜绝因监理没有到位而影响工程进度的现象;3、做好施工进度计划的审查工作,与施工部门配合,落实施工进度计划;加大进度监理的力度;4、加强工程的质量监理,杜绝返工,提高工程时间的利用率;5、协助业主作好各方面的协调工作,提前处理好与施工有关的各种交织因素,使工程顺利进行;◆环境监理公路工程的环保监理是建设项目环境监理的一部分,它的含义一是对公路建设项目执行环境影响评价制度情况的现场监督检查;二是对执行“三同时”制度情况的现场监督检查;一般情况下应进行以下项目的监测:1、环境噪声在可能的影响范围内通常为临公路或施工场地一侧距施工场地15Om以内的第一排敏感建筑物或居民住房之前至少lm处,测量昼间08:00~20:00与夜间23:00~06:00的环境噪声L Aep值;2、环境空气1总悬浮颗粒物 TSP2氨氧化物以NO2计3二氧化硫浓度 mg/m3,标态4烟尘浓度 mg/m3,标态3、水环境国家标准GHZB1—1999地表水环境质量标准规定的水环境质量标准基本项目为31项;同时还对湖泊水库与水域有机化学物质规定有特定项目标准;针对公路项目的实际情况,考虑到我国10多年来近500项公路环境影响评价时对水环境的监测内容,主要提出以下项目,而在实际操作时可视具体水域功能对监测项目适当调整;lpH2高锰酸钾3溶解氧4化学需氧量 CODcr5生化需氧量 BOD56石油类7悬浮物SS4、水土保持1监测施工期路基及路堤边坡与挖方路基边坡的水土流失量;2监测公路工程中弃土、弃碴或取土石场地的水土流失量;3监测临时工程所产生的水土流失量;5、植物监测1测量公路绿化工程中植物的种植面积、成活率、保存率;2测量公路绿化工程的植被覆盖度覆盖率;6、声屏障声屏障隔声效果的监测,应采用同交通流等条件进行对照监测LaeqdB进行比较;第二章监理工作的指导思想和监理目标监理工作的指导思想本联合体如有幸中标,在承担本监理合同段监理任务的整个过程中,将以“公正诚信、科学管理、严格监理、热情服务”作为监理工作的指导思想;监理工作是以动态控制的运行机制,需要健全的组织管理机构和人员配备,完善的管理制度,规范化的监理工作程序,先进的工作手段,良好的企业信誉和一丝不苟的工作作风;应按照监理委托合同的规定站在公正的立场上,对工程项目进行全面的监督和管理;根据我国监理行业的文件法规和业主与承包商之施工承包合同文件,监督和证实承包人员是否严格按合同要求实施合同,对项目进行工程质量监理、进度监理、费用计量与支付监理、合同管理和信息管理及组织协调工作;监理目标监理工作的主要目标是在监理工作中争创一流,为业主提供优良的服务,为保证襄荆高速公路第六监理合同段工程质量,要严格控制工期和工程费用,提高工程管理水平,发挥投资效益;按监理合同要求充分行使施工监理的权利和履行应尽的义务,使施工监理工作规范化、程序化、科学化、法制化;施工监理工作的具体目标包括质量目标、进度目标、费用目标、合同管理、信息管理目标及组织协调工作等;◆质量监理目标以严格的监理、热情的事前服务,按施工承包合同文件和技术规范、验收标准等进行监理;建立全面的质量控制体系,强化承包人自检体系的管理,严格做好中间质量检验以及现场质量保证体系;工作中强调以事前控制为主,严格开工申请的审批,尽量杜绝施工质量事故的发生,以达到确保工程质量,争取分项工程全部合格并创优良工程;◆进度监理目标要求施工承包人根据合同要求提出工程总体进度计划,年度和月度施工进度计划和月报,审查并督促其实施,及时进行计划进度与实际进度的比较,按月向业主通报工程进度情况,出现偏差时指令承包人进行调整,并督促承包人的资金、机械、材料、人工等及时进场,以保证工程在合同规定的工期内竣工;◆费用监理目标认真审查承包人提交的现金流动计划,现场核实工程数量,并严格计量,审查、签发付款证书;严格审查计日工、额外工程、设计变更、价格调整,认真仔细地做好施工记录;当承包人要求额外补偿、索赔时,做好各种证据、资料的记录、整理,为业主把好费用关,控制好工程费用,力争便工程费用不超过计划费用;◆合同管理目标认真贯彻施工承包合同和监理委托合同,站在公正的立场上,充分发挥监理的控制与管理的特殊作用,协调业主、承包商及各协作部门的关系;管理好合同,规范约束合同各方行为,提高管理水平;◆信息管理目标严格认真按照监理委托合同和施工承包合同的的规定,按期送报各种表格和报告,认真负责地做好监理的各项记录工作,并利用计算机辅助管理系统进行各种文字的处理工作,确保交工和竣工验收资料能及时、准确地提供给业主;◆组织协调工作组织协调工作是监理工作中十分重要的工作内容之一,目的在于协调参与项目实施约有关各方的工作关系,统一认识,按照施工合同与监理合同的要求,三方共同携手,努力完成工程项目的目标任务;我们将从理顺承包人的队伍内部人员的关系、承包人与业主的关系、设计与施工的关系方面入手,进行组织协调工作,确保工程顺利进行;◆环境保护监理目标开展公路工程环保监理,可以使公路建设与环境协调发展,公路建设项目中产生的环境问题能够在早期得到重视并采用预先防治的措施;对于工程项目环境问题提前防治所投资的费用要远小于产生污染后再治理所投资的经费,避免先污染后治理的覆辙,也只有如此,才能够保证我国公路建设的可持续发展,才能够便公路交通运输在国民经济的发展中充分发挥纽带和桥梁作用;第三章本项目的组织机构本项目的组织机构框图◆本项目的组织机构框图各类人员的最低要求;2、业主对监理组织机构要求;3、监理合同段的土建规模;◆人员数量测算1、根据投标文件中,监理技术人员平均每公里应不少于1人测算,62公里×l人/公里=62人;2、按投标文件中规定的监理人员总数为61人派驻;3、根据工程分布情况,确定的各类人员需要如下:高级驻地监理工程师1人,负责全面工作;副高级驻地监理工程师1人,协助高级助地工程师负责全面工作;驻地工程师3人,负责驻地办工作;专业监理工程师23人;现场监理员33人;财务人员1人、文秘1人、炊事员5人、司机7人;监理人员岗位责任◆监理人员职业道德纪律1、坚持四项基本原则,坚持改革开放,热爱中国共产党,热爱社会主义祖国,坚持精神文明、物质文明一起抓;2、遵守国家有关法律和有关基本建设方面所作的规定、条例、办法等;3、履行监理委托合同中规定的监理服务义务,搞好工程的三大控制;4、坚持“严格监理、热情服务、廉洁自律、一丝不苟”的监理原则,主动积极、勤奋刻苦、虚心谨慎地工作;5、不接受任何其他商业性委托,不泄露工程和业主的秘密,忠实履行职责,对业主负责;6、不允许从事与所监理项目有关的设计、施工业务以及材料、设备、供应业务等直接或间接的中介活动;7、不在同一项目中既做监理又做承包人的商业咨询,不泄露技术情报,不接受任何回扣、提成或其他间接报酬;8、当监理工作涉及到业主和承包人双方合法权益时,应按照合同规定,在授权范围内实事求是地进行处理;9、每个监理人员都是公司的主人,要自觉维护公司的信誉,努力做好监理工作,创造较好的社会效益和经济效益;◆监理工程师的职责及相互关系高级驻地监理工程师为驻地项目监理部行政和技术总负责人,直接向总监理工程师负责;其职责和权限应严格按细则明确规定的各项内容执行;1、高级驻地监理工程师职责1在总监办及公司的领导下,对本合同的工程监理工作全面负责,及时主持研究处理重大技术、质量及工程进度、工程经费、工程变更、工程延期和索赔等问题,定期向总监报吉,主持召开第一次工地会议和常规的工地例会; 2全面熟悉有关合同条款、技术规范以及各种设计和监理图表,对施工过程中出现的问题,准确及时地作出决断或提出处理意见;澄清合同文件申含意不清的问题,报总监办审批;3审查承包人的人员、机具、材料、检测设备及施工组织设计、施工进度计划等准各情况;签发备份项工程的通知书;并对承包人的检验、测试工作进行指导与监督;4定期检查承包人的工程进展情况,督促其按年度、季度、月度完成工程进度计划,定期向总监办报告工程进展情况;5组织监理人员对工程实施有效的质量、费用和进度监理;6认真检查、指导各级监理人员的工作质量,端正工作态度,并严格进行考核,有权否决下级监理人员的决定和签证;7负责计量支付的签认工作,按规定对已完工程进行初验、计量、签证并报业主审查;8注意协调好业主与承包单位的关系;2、道路监理工程师岗位职责1熟悉掌握和正确运用本项目的技术规范、设计图纸和有关合同条款及工程量清单等资料,全面、有效地进行质量控制,准确、及时地处理监理过程中出现的问题;2开工前配合承包商对路线的施工放样、构造物的位置进行全面的复查;3审查承包人提出的本项目施工、竣工及变更图纸,及时了解施工中发生的干扰、合同纠纷等问题,并根据合同条款认真核实,签署意见,报驻地高级监理工程师处理;4审查承包人的施工进度计划、施工组织设计、施工技术方案和开工申请报告,报驻地高级监理工程师批准后,现场监督计划和工程的执行,分期提出调整计划的意见和建议;5经常深入现场了解本项目的人力、设备、材料、质量、施工工艺、试验资料、工程设施等,对重要工序坚持旁站监理,及时进行质量的抽检和确认工程质量,并处理施工中出现的问题;6按时审核承包商提交本项目竣工工程量清单,签署托付证书,并按规定呈报和管理监理报表;7督促承包商建立、健全质量管理组织及制度,应有专职的质量自检人员,对自检人员的资格予以审查,业务上提出要求及指导,对于不称职的可以提出要求更换的建议,报驻地高级监理工程师处理,负责组织和指导属下监理人员的业务学马和工作,整理汇总现场监理的资料和档案;8定期或不定期向高级驻地监理工程师汇报工作,接受驻地高级监理工程师的指导及交办的其它工作;3、结构监理工程师岗位责任1熟练掌握和正确运用本项目的技术规范、设计图纸和有关合同条款及工程量清单等资料,全面、有效地进行质量控制和准确及时地处理施工中出现的问题;2开工前配合承包人对桥位、地形、水文及防护工程等情况进行全面复查,初审承包人的施工组织计划,竣工与变更设计图纸,报。
(2023)工程施工监理规程(新版)
(2023)工程施工监理规程(新版)
第一章:总则
本规程是为了规范工程施工监理行为,保障工程建设质量,促进工程施工行业健康发展而制定的。
规程适用于所有建筑工程、市政工程、公路工程、水利工程等施工监理活动。
第二章:监理资格与管理
监理单位应当具备相应的监理资格,应当按照法律、法规和规章制度开展工作,并接受当地政府和相关部门的监督管理。
监理人员应当具备相应的专业技能和经验,并且应当定期参加相关培训。
第三章:监理任务与职责
监理单位的任务是对施工现场进行监理,确保施工单位按照设计、施工图纸、规范和标准的要求进行施工,并及时发现和纠正施工中的问题。
监理人员应当对施工计划、施工进度和施工安全等进行监督和管理。
第四章:监理程序与方法
监理单位应当实行全过程、全要素监理,并及时对施工进展情况进行跟踪和记录。
监理人员应当按照规定程序和方法对施工单位的各项工作进行监理,并及时报告施工单位的不合格行为和事故。
第五章:监理报告与评价
监理单位应当按照工程施工监理合同的要求,及时提供监理报告和评价,并针对施工单位的不足提出建议和改进措施。
监理报告和评价应当客观、真实,不得夸大或误导。
第六章:附则
本规程自发布之日起施行,同时废止之前发布的《工程施工监理规程》。
规程解释权归国家建设工程监理管理部门所有。
公路工程监理规章制度内容
公路工程监理规章制度内容第一章总则第一条为加强公路工程的监理工作,确保项目的质量和进度,制定本规章制度。
第二条公路工程监理是指对公路工程项目进行全过程、全方位的监督、检查和协调工作。
第三条公路工程监理人员应遵守国家法律法规和监理规程,忠实履行监理职责。
第四条公路工程监理人员应具备专业技术能力和良好的职业道德,保持独立、客观、公正的立场。
第五条公路工程监理人员应积极配合相关单位开展工作,努力提高监理质量和效率。
第六条公路工程监理人员应定期参加相关培训,不断提升自身的监理水平和专业知识。
第七条公路工程监理人员应保护监理文件和信息的机密性,不得泄露给不相关人员。
第八条公路工程监理人员在工作中发现问题应及时报告,不能隐瞒任何有关信息。
第九条对于违背职业道德、严重失职、有严重违反工作纪律行为的监理人员,将依法做出相应处理。
第二章监理人员的职责第十条公路工程监理人员应依法行使监理职责,保障施工单位的合法权益,保护公路工程的质量和安全。
第十一条公路工程监理人员应监督施工单位的施工过程,确保施工按照设计图纸和规范要求进行。
第十二条公路工程监理人员应监督施工单位的材料采购,确保材料符合标准和质量要求。
第十三条公路工程监理人员应监督施工单位的组织管理,确保项目进度和质量控制。
第十四条公路工程监理人员应及时处理施工现场发现的问题,并提出整改要求。
第十五条公路工程监理人员应协助相关单位进行项目验收和结算工作,确保项目圆满完成。
第十六条公路工程监理人员应及时报告施工现场的安全事故和突发事件,保障工程的安全。
第十七条公路工程监理人员应定期进行现场巡查和检查,发现问题及时解决。
第十八条公路工程监理人员应按照相关法律和规定,保护自己的合法权益,维护职业尊严。
第十九条第三章监理程序第二十条公路工程监理应按照国家相关规定和监理合同执行监理程序。
第二十一条公路工程监理应在项目启动前制定监理方案,明确监理的具体内容和工作目标。
第二十二条公路工程监理应及时向建设单位提交监理报告和监理意见,确保监理工作的及时性。
公路工程进度制度范本
公路工程进度制度范本第一章总则为规范公路工程进度管理,加强工程施工过程管理,提高工程建设效率,制定本制度。
第二章适用范围适用于公路工程建设中的进度管理,包括项目立项阶段、设计阶段、施工阶段、竣工验收阶段及工程维护管理阶段。
第三章进度管理原则1. 坚持以项目为中心,按工程实际情况制定进度计划和管理措施;2. 严格执行工程进度计划,实行科学化管理,确保工程按期建成;3. 建立健全的监督机制,及时发现和解决进度管理中存在的问题;4. 加强沟通协调,形成多方合作,促进工程进度的快速推进;5. 做好进度管理档案的归档和备份工作,定期组织进行评估和整改。
第四章进度计划编制1. 项目立项阶段:明确工程建设目标和规划,制定初步进度计划;2. 设计阶段:根据项目特点和实际情况,细化进度计划,并确定各项工程节点、关键时间点和工期计划;3. 施工阶段:在设计基础上调整进度计划,根据实际施工情况进行动态调整;4. 竣工验收阶段:按照工程实际情况,编制最终进度计划,并制定竣工时间节点;5. 工程维护管理阶段:建立维护管理进度计划,并定期调整和优化。
第五章进度管理机制1. 进度管理组织结构:设立进度管理组织机构,明确各职责分工和工作流程;2. 进度管理人员:指派专业进度管理人员,具备相关资格和经验,负责进度计划的编制、监督和执行;3. 进度管理会议:定期召开进度管理会议,交流工作进展情况,解决工作中遇到的问题;4. 进度管理报告:定期编制进度管理报告,反映工作进展和存在的问题,提出整改建议;5. 进度管理考核:制定进度管理考核制度,对进度管理人员和施工单位进行考核评价,激励工作积极性。
第六章进度管理措施1. 制定进度计划:根据项目情况和目标确定工程进度计划,明确工程工期和关键节点;2. 监督和检查:设立进度监督机制,加强工程施工过程的监督和检查,发现工程进度问题及时处理;3. 进度控制:建立进度控制机制,对工程进度进行周密控制,确保工程进度按计划进行;4. 协调沟通:加强各部门之间的协调沟通,共同解决工程建设中遇到的困难和问题;5. 效果评估:定期对工程进度管理效果进行评估,总结经验,提出改进建议。
工程施工监理条例
工程施工监理条例第一章总则第一条为了加强工程施工监理管理,保证工程质量、安全、进度和投资控制目标的实现,根据《中华人民共和国建筑法》、《中华人民共和国合同法》等有关法律法规,制定本条例。
第二条本条例适用于我国境内的大中型建筑工程、市政工程、公路工程、水利工程、电力工程等施工监理活动。
第三条工程施工监理的目标:确保工程质量符合国家标准和设计要求,安全生产无事故,工程进度按计划进行,投资控制在预算范围内。
第四条工程施工监理的原则:公正、独立、客观、科学、高效。
第二章监理机构与监理人员第五条工程施工监理机构应当具备下列条件:(一)有合法的营业执照和相应的资质证书;(二)有与工程相适应的监理人员和专业设备;(三)有完善的组织结构和监理制度;(四)有良好的社会信誉和业绩。
第六条工程施工监理人员应当具备下列条件:(一)有相应的专业技术职称和资格证书;(二)有丰富的工程监理经验和专业知识;(三)有良好的职业道德和责任心;(四)身体健康,能胜任现场工作。
第七条监理机构与施工单位、设计单位、建设单位等其他相关方不得有隶属关系或者其他利害关系。
第三章监理内容与方法第八条工程施工监理的主要内容包括:(一)施工准备:包括施工图纸、施工组织设计、施工方案、施工预算等的审查;(二)施工过程:包括工程质量、安全生产、工程进度、投资控制等方面的监督;(三)工程验收:包括工程质量、安全生产、工程进度、投资控制等方面的评估。
第九条工程施工监理的方法:(一)现场巡查:监理人员应定期对施工现场进行巡查,了解施工情况,发现问题及时提出;(二)会议协调:监理机构应定期组织施工单位、设计单位、建设单位等召开协调会议,解决工程施工中的问题;(三)文件审查:监理机构应审查施工单位提交的施工进度计划、施工方案、工程质量报告等文件,并提出意见;(四)平行检验:监理机构应按照有关规定对施工过程中的重要环节进行平行检验,确保工程质量。
第四章监理权限与责任第十条工程施工监理机构依法享有下列权限:(一)对施工过程中的质量、安全、进度、投资控制等方面进行监督、检查、评估;(二)对施工单位的不合格行为提出整改要求,并有权责令停工整顿;(三)对施工单位的违法行为报告有关部门,并有权要求依法追究责任;(四)要求施工单位提供相关的工程资料和技术文件。
道路工程监理工作制度范本
道路工程监理工作制度范本第一章总则第一条为规范道路工程监理工作,提高监理质量,保障施工安全,加强监理队伍建设,根据有关法律法规,制定本制度。
第二条本制度适用于道路工程监理工作,监理单位和监理人员应当遵守本制度规定。
第三条道路工程监理工作应当坚持“预防为主、责任明确、合理有序、科学管理”的原则,强化监理责任,提高监理质量。
第四条监理单位应当建立完善的监理制度,制定详细的监理方案和工作计划,确保监理工作有序开展。
第二章监理单位管理第五条监理单位应当具备相应的资质,负责道路工程的施工监理工作,保证监理人员的专业素质和道德水准。
第六条监理单位应当建立健全组织机构,设立专门的科室和部门,配备必要的技术装备和工作设备。
第七条监理单位应当按照国家有关规定,建立健全质量管理体系,制定质量控制计划,加强质量监督检查,确保监理质量。
第八条监理单位应当前期充分调研,科学论证监理要点,合理确定监理范围和内容,确保监理工作的科学性和有效性。
第九条监理单位应当认真审核施工图纸和技术文件,监督施工过程中的工程质量,及时发现并整改施工中存在的问题。
第十条监理单位应当保持与业主单位的良好沟通,及时汇报工作进展和问题,协调解决施工过程中的各类矛盾和纠纷。
第三章监理人员管理第十一条监理人员应当具备相应专业知识和技能,熟悉监理工作规范,并持有监理资格证书。
第十二条监理人员应当遵守国家法律法规和监理规范,保持良好的职业道德操守和工作作风,严禁违法行为和不端行为。
第十三条监理人员应当积极参加培训,提高业务水平和专业素养,不断提升监理能力和管理水平。
第十四条监理人员应当做到公正、客观、严谨、细致,严格按照监理规程和方案执行监理工作,确保监理结果客观真实。
第十五条监理人员在监理过程中发现问题或疑点,应当及时向监理单位报告,配合做好调查和处理工作,确保施工安全和工程质量。
第四章监理工作程序第十六条监理工作应当按照规定程序进行,包括前期调研、监理准备、监理实施、监理检查和监理总结。
公路安全监理细则(三篇)
公路安全监理细则第一章总则第一条为了加强对公路工程施工过程中的安全管理,保障施工人员和行车人员的人身安全和财产安全,提高公路工程质量,制定本细则。
第二条公路安全监理的目标是在公路工程施工过程中发现并及时纠正施工中存在的安全隐患,保证施工现场的安全和施工质量的合理控制。
第三条公路安全监理应具备以下条件:(一)有熟悉相关法律法规、标准和规范的专业人员组成的监理团队;(二)有监理现场的必要设备和工具,保证监理工作的顺利进行;(三)在现场做好安全事故预防工作,做到早发现、早报告、早解决,并保持监理现场安全秩序,确保安全生产;(四)根据施工方案和监理合同,及时进行检查和验收,合理评估施工质量,保证工程质量。
第四条公路安全监理应遵守以下原则:(一)安全第一原则,即将安全放在第一位,始终将施工安全作为监理工作的核心任务;(二)统一领导和协调原则,即安全监理应与监理工作其他方面相互协调,统一领导;(三)主动监督和抽查原则,即应主动发现施工中的问题,并及时进行检查和抽查;(四)依法监督和协助原则,即根据相关法律法规进行监督,并协助施工单位履行安全管理责任。
第五条公路安全监理应具备以下责任:(一)负责制定公路施工安全管理的细则和工作计划,并进行组织实施;(二)负责指导施工单位进行安全教育和培训,提高施工人员的安全意识和技能;(三)负责组织监理过程中的安全检查和评估,并及时上报和解决安全问题;(四)负责处理施工过程中发生的安全事故和纠纷,并进行跟踪处理和记录;(五)负责进行工程质量检查和评估,及时发现和纠正施工质量问题。
第二章安全教育和培训第六条公路安全监理应组织施工单位进行安全教育和培训,提高施工人员对安全管理的认识和理解。
第七条安全教育和培训的内容应包括以下方面:(一)公路施工安全管理的法律法规和标准;(二)施工现场的安全隐患和事故防范;(三)相关施工技术和操作规程;(四)应急处理和救援方法;(五)安全设备和防护用具的使用方法。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
不同工序在不同施工段平行作业、 同工序在不同施工段平行作业、 不同工序在同一施工段平行作业.
平行流水作业法
具有平行及流水的优点,工程实际中广泛应用.
平行顺序作业法
实质是增加资源供应来达到缩短工期的目的.
立体交叉平行作业法
工作面小时充分利用工作面
三、流水施工组织原理
工作面(A) 工作面的大小要求紧前工序结束后能为紧 后工序提供工作面
B.工艺参数的确定
工序数(n )
是施工组织中不可分割的、施工技术上 相同的施工过程。工序划分应使各道工序
的持续时间相差不致太大,以利于专业队 分工比较合理.
流水能力 单位时间完成的工程数量 流水能力等于专业队的工人数或机械台数 与产量定额的乘积
施工组织的主要研究对象:
时间问题 :施工进度计划的编制 空间问题:组织管理机构及场地布置 资源问题:劳力、材料、机具设备等的供
应
经济问题:工程造价、工程成本控制及资
金合理利用等 施工组织的基本任务:
使项目施工的整体效益最佳.
4. 公路施工过程的组织原则
连续性:各阶段、各工序在进行中不发生不合理 的时间中断。
公路工程施工中主要的施工方法是流水作 业法
1.流水作业参数的确定与计算
以空间、工艺、时间三类参数表达空间和 时间展开情况。
A.空间参数的确定
施工段 自然形成及人为划分 施工段的数目过多会引起资源集中,过 少会拖延工期。一般要求施工段数目大于 或等于工序数(或专业队数),以利于同 一时间能进入工作面流水作业.
T Tm Q A
min
Qmax
0
C CA C1 C2
工期、质量、费用三者的关系
三、进度监理的作用
针对公路工程投资大、建设周期长的特点。 作用主要表现在以下四个方面:
通过合理的进行三大控制,使项目管理综合 优化 ;
通过审查施工进度计划及控制实际进度与计
划进度间的差异,完善施工进度计划管理; 在时间控制的同时,使资源有效、合理、经
操作:为完成施工工序所进行的生产活动。施 工工序由若干个操作组成.
动作:施工中一次完成的基本生产活动。操作 由若干个动作组成.
工序是施工组织的基本单元。
进度控制应以工序持续时间控制来保证分 项工程进度,从而确保分部工程进度和单 位工程进度,使项目施工的计划工期得到 保证。
3.施工组织研究对象及其任务
济的配置和利用; 通过计划、组织、协调、检查与调整等手段
确保工期目标的实现。
与进度有关的单位和因素
单位: 影响最大的是业主、监理及施工单位。
因素: 工程技术、 组织协调、 气候条件、 政治原因、 人为因素、 物资供应、 地基情况。
四、进度监理的任务与控制目标
参与项目管理的三方应大力配合,确保工程 进度的合理控制,保证总工期目标的实现。
二、工期、质量、费用三者间的关系
工期、质量、费用三者的概念 见P1 图1-1 工期、质量、费用三者之间构成了相互联
系,相互制约的关系. 三者之间的关系:
设TA为正常工期,其质量QA也正常,此时 费用CA最低;当T>TA时质量上升,但费用 也上升;当T<TA时质量下降,而费用仍然 增加.
1.进度监理的主要任务 承包人的任务:
编制施工进度计划,在执行中检查和调整施工进度计划。
监理工程师的任务:
审批承包人编制的施工进度计划,在进度计划执行中进行 监督,根据差距情况发布调整进度计划的命令。
业主的任务:
为施工顺利进行开创条件。
2.施工过程中各阶段进度控制的目标
编制计划-----计划工期
(固定性施工生产)与加工装配性施工生产(流 动性施工生产)。
按产品生产的重复性划分:大量生产、成批生产 及单件生产。
公路工程呈线性分布,工作面狭长,具有固定性 和分散性双重特点。可以采用不同的施工组织方 法
2、施工组织的基本方法
顺序作业法
按人为的固定程序组织施工.
特点:工期长、专业队施工不连续、大部分工作面空闲。
协调性:各阶段、各工序之间在施工能力上及各 环节的资源用量要协调。
均衡性:各环节的资源供应要保持相对稳定。
经济性:以最小的工程成本消耗取得最大的施工 生产效果。
施工中的连续性、协调性和均衡性最终要依是否 经济可靠作为衡量的标准.
二、施工组织方法及其特点
1、公路工程施工生产类型 按产品特点和工艺特点划分:建筑性施工生产
确定合理的工期. 编制计划应依据的资料 P3
执行检查-----偏差情况
及时发现实际进度与计划进度的误差. 实施过程中的检查
调整计划-----调整内容
确保合同工期的实现. 发现偏差后的处理
第二节 公路工程施工组织和特点
一、施工过程及其组织原则
1.施工过程
施工过程由一系列相联系的施工活动组成。为合 理的组织施工生产,必须了解施工过程的内容。
C.时间参数的计算
流水节拍(t ) 流水节拍是指某道工序在施工段上完成工
序操作的持续时间。
流水节拍计算的三种方法 : 根据投入的劳动力或机械数量计算 根据合同分解的阶段工期要求确定 根据有关定额和施工经验或实际的劳动生
公路工程系野外施工生产,不仅要考虑劳动生产 过程,而且要考虑自然因素对施工生产的影响。 施工准备过程 施工生产过程 辅助工程及临时施工工程 服务施工过程
2.施工过程中的层次划分
按施工工艺的特点和施工组织的要求,可将施 工过程进一步分解为工序、操作、动作等。
工序:是施工组织中不可分割的、施工技术上 相同的施工过程。分项工程的施工过程由若干 道工序组成.
组织方法
顺序作业法
进度 4 8 12 16 20 24 28 32 36 40 44 48 52 56 60 64
挖基坑 Ⅰ
Ⅱ
Ⅲ
Ⅳ
砌基础
Ⅰ
Ⅱ
Ⅲ
Ⅳ
砌桥台
Ⅰ
Ⅱ
Ⅲ
Ⅳ
安装上部
Ⅰ
Ⅱ
Ⅲ
Ⅳ
平行作业法
若干个施工班组分别同时按工艺顺序施工.
特点:工期短、工作面利用合理、但资源用量集中。
组织方法 平行作业法
进度
4 8 12 16 20
挖基坑
砌基础
砌桥台
安装上部
流水作业法
相同工序顺序进行,不同工序平行进行.
特点:工期适中,工作面充分利用,专业队施工连续,资 源用量均衡。
组织方法
进度
4
流水作业法 8 12 16 20 24 28
挖基坑 Ⅰ Ⅱ Ⅲ Ⅳ
砌基础
ⅠⅡⅢⅣ
砌桥台
Ⅰ ⅡⅢ Ⅳ
安装上部
ⅠⅡ Ⅲ Ⅳ
3、施工组织其他方法(简介)
