门机拆除安装方案
200T门式起重机按拆专项方案专家论证版
明光至巢湖高速公路滁州段路基路面MC-LJM03标工程通用门式起重机安装拆除专项方案编制:审核:批准:安徽省路桥工程集团集团有限责任公司明光至巢湖高速公路滁州段路基路面MC-LJM03标项目经理部二〇二〇年七月目录一、工程概况 (1)1.1项目简介 (1)1.2 门式起重机简介 (1)1.3 门式起重机节段重量 (2)二、编制依据和目的 (3)2.1编制依据 (3)2.2 编制目的 (3)三、施工准备及计划 (3)3.1 起重机轨道基础技术要求 (3)3.2 场地及人员要求 (4)3.3吊车吊具选择 (4)3.4施工进度计划 (5)四、施工工艺技术 (6)4.1安装工艺流程 (6)4.2门吊进场验收 (7)4.3地锚 (7)4.4轨道安装 (8)4.5拼装支腿和主梁总成 (9)4.6支腿吊装 (9)4.7主梁吊装 (10)4.8附件安装 (11)4.9电器系统安装 (12)4.10试运行 (12)4.11验收 (13)4.12门吊拆除 (13)五、施工安全保障措施 (15)5.1施工风险源辨识和技术措施 (15)5.1.1 施工风险源辨识防控 (15)门式起重机安装拆除危险辨识及防控措施 (15)5.1.2安全技术措施 (21)5.2 安全保障措施 (21)5.2.1 组织保障措施 (21)5.2.2 安全技术措施 (22)5.3安装过程注意事项 (25)5.4 电、气焊接作业安全规定 (26)5.4门式起重机安装运行的安全技术要求 (28)5.5施工监测监控 (29)5.6文明施工保证措施 (29)六、应急预案 (29)6.1机构组成及职责 (29)6.1.1 成立项目应急指挥部 (29)6.1.2 应急救援总指挥 (30)6.1.3 应急救援副总指挥 (30)6.1.4 现场抢救组 (31)6.1.5 技术处理组 (31)6.1.6 治安保卫组 (31)6.1.7 后勤保障组 (32)6.1.8 善后工作组 (32)6.1.9 事故调查组 (33)6.2 预警及信息报告 (33)6.2.1 预警 (33)6.2.2 信息报告 (33)6.2.3召集 (34)6.2.4通报及警报 (34)6.3 应急响应 (35)6.3.1响应程序 (36)6.3.2应急响应 (36)6.3.3施工现场事故应急救援实施 (37)6.4应急处置措施 (38)6.5 应急联络 (41)6.6 应急物资储备 (42)七、劳动力计划 (43)7.1人员投入 (43)7.2施工机械安排 (43)八、计算书 (44)8.1门吊轨道基础验算 (44)8.2钢丝绳验算 (54)8.3地锚验算 (57)8.4汽车吊地基承载力验算 (57)8.5风力、支腿偏斜量验算 (57)8.6整体抗倾覆验算 (58)附件一:起重机安装场地布置和排水图 (60)附件二:门吊基础承载力和强度 (61)附件三:门吊验收表 (65)附件四:制造安装单位资质 (66)附件五:200T门式起重机图纸 (66)附件六:安装和安全生产合同 (66)明光至巢湖高速公路滁州段路基路面MC-LJM03标工程通用门式起重机安装拆除专项方案一、工程概况1.1项目简介明光至巢湖高速公路滁州段路基路面MC-LJLM03标工程位于滁州市定远县境内,项目起点位于三和集互通大桩号侧,终点于谢家圩接下一标段起点,路基全长21.290km。
(门机拆卸、安装作业指导书)
DMQ540/30Ⅲ型门座式起重机拆卸、安装作业指导书1.适用范围本作业指导书专为四川米易湾滩电站工程DMQ540/30Ⅲ型门座式起重机(以下简称门机)的拆卸、安装编制。
本作业指导书仅适用于四川米易湾滩电站工程DMQ540/30Ⅲ型门座式起重机拆卸、安装工作。
2.引用标准GB6067-85《起重机安全规程》;GB5082-85《起重机吊运指挥信号》;GB5905-86《起重机试验规范和程序》;上述标准包含的条文,通过在本作业指导书引用即构成本作业指导书的条文。
3.编制依据门机作业平面布置图(附件一)。
《DMQ540/30Ⅲ型门座式起重机使用说明书》。
《ZQY25B型汽车起重机使用说明书》。
50T汽车起重机起重特性表。
DMQ540/30Ⅲ型门座式起重机图纸。
4.安装工程概况DMQ540/30Ⅲ型门座式起重机安装在四川米易湾滩电站现场(见门机作业平面布置图),安装工况为:主臂46.5米,主钩为10吨吊钩组,最大起重量为10吨(换30吨吊钩组为15吨),最大作业半径45米,360°全回转,最大起升范围轨上49米,轨下101米。
最大幅度时(45米)臂尖最大起重量为6吨。
5.安装工作量本次门机安装工作量为173吨(含平衡重),各部安装量如下:5.1轨道基础制作及钢轨铺设(详见附件二《基础、轨道安装方案》);5.2行走台车安装, 重量:14.68吨;5.3门架安装(含针齿盘), 重量:23吨;5.4机台安装(含回转台车及中心枢轴), 重量:14.5吨;5.5竖塔安装, 重量:8.15吨;5.6各机构安装(含起重、变幅、回转、电缆绞盘等), 重量:16.85吨;5.7机房及平衡重箱安装, 14.09吨;5.8起重臂安装,重量:约14吨;5.9平衡重安装,重量:52吨;5.10其它系统安装(含电器、吊钩、钢丝绳、限位等)重量:15.73吨;5.11整机试运行。
6.作业准备和条件6.1作业准备6.1.1组织设置6.1.2对全体参加施工人员进行安全法规、技术规程作业前培训,并进行作业指导书交底培训及安装安全技术交底(附件三)。

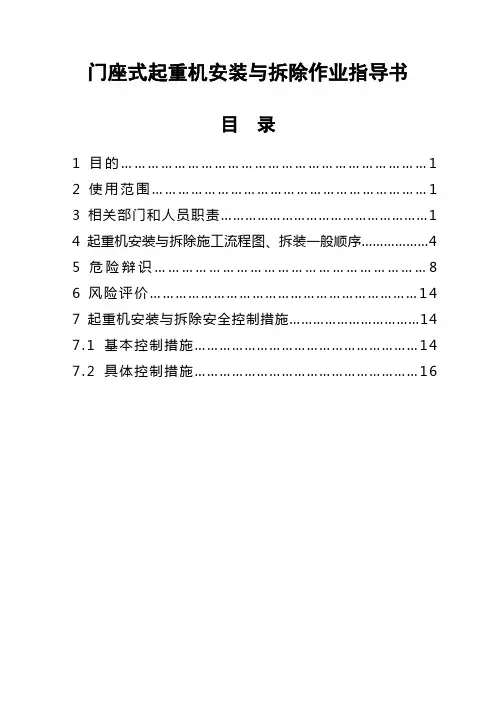

门座式起重机拆装作业指导书
门座式起重机安装与拆除作业指导书目录1目的 (1)2使用范围 (1)3相关部门和人员职责 (1)4起重机安装与拆除施工流程图、拆装一般顺序 (4)5危险辩识 (8)6风险评价 (14)7起重机安装与拆除安全控制措施 (14)7.1基本控制措施 (14)7.2具体控制措施 (16)1目的为了规范门座式起重机在安装与拆除过程中的作业行为,防止各类安全事故的发生,有效地保障起重机安装与拆除施工相关人员的职业安全健康,相关设备的完好,特制定本作业指导书。
2使用范围本作业指导书适用于:门座式起重机(包括高架、低架丰满门机)的安装与拆除工程。
3相关部门和人员职责3.1施工、技术管理部门职责3.1.1在组织、管理施工及进行施工调度的同时,必须把施工安全放在首位,负责做好安全施工、文明施工。
3.1.2在编制施工组织设计和施工方案的同时,组织编制安全施工、文明施工措施,并在施工中组织贯彻落实。
3.1.3负责现场文明施工的规划、管理及验评工作。
3.1.3.1在施工调度会上,检查、汇报和安排安全施工、文明施工工作。
3.1.3.2参加安全技术措施计划的审查。
3.1.3.3参加安全施工大检查,参加事故的调查处理工作。
3.2施工机械管理部门职责3.2.1认真贯彻执行施工机械管理和安全工作规程的有关规定,负责做好施工机械用、管、修过程中的安全监督、管理工作。
3.2.2负责组织编制施工机械安全操作规程;负责组织机械操作工的安全技术教育、培训。
3.2.2.1组织施工机械的定期技术检验和性能试验。
3.2.2.2参与安全技术措施计划中施工机械项目的审查,并负责项目完成后的检查、验收工作。
3.2.2.3定期进行施工机械安全大检查,及时解决存在的问题。
3.2.2.4负责施工机械事故的调查、分析、统计报告。
3.3项目经理职责3.3.1项目经理是本项目安全施工的第一责任者,对本项目的安全施工负直接领导责任。
3.3.2认真贯彻执行国家有关安全生产的方针、政策、法令、法规和上级有关规定。
MQ600·30高架门机拆除专项方案..
********水电站土建、金属结构及机电设备安装工程(合同编号:******)厂房上游MQ600/30高架门机拆除专项方案审批:审核:校核:编制:******有限公司********水电站项目经理部二〇一四年十二月二十七日目录一、工程概况 (1)二、门机拆除场地布置 (2)三、门机拆除施工 (2)3.1、拆除作业准备 (3)3.2、拆除小块平衡重 (4)3.3、拆除主钩及变幅钢丝绳 (5)3.4、拆除电气装置 (6)3.6、拆除起重臂 (7)3.7、拆除1#~5#平衡重 (8)3.8、拆除附属装置 (9)3.9、拆除机台及人字架 (9)3.10、拆除塔身管段及其内部设施 (10)3.11、拆除门架 (12)3.12、拆除行走机构 (13)3.13、门机轨道拆除施工....................................................................... 错误!未定义书签。
四、门机拆除施工进度计划 (14)五、人员及主要施工设备配置 (14)5.1、施工人员配置计划 (14)5.2、施工设备及工器具的配置 (14)六、质量保证措施 (16)6.1、一般质量保证措施 (16)6.2、重点质量控制措施 (16)七、施工安全保证措施 (17)7.1、危险源及风险分析 (17)7.2、安全管理组织机构 (17)7.3、门机拆除作业人员注意事项 (18)7.4、应急措施 (18)八、文明施工及环境保护 (19)一、工程概况为满足***电站项目厂房进水口闸墩及厂房中间段、7#、8#坝段混凝土浇筑,在厂房进水口上游布置一台MQ600/30高架门机,该门机由吉林水工机械有限公司制造。
MQ600/30型高架门座起重机,为上回转、钢丝绳变幅的单臂架动臂式门座起重机。
金属结构部分由门架、塔身、机台、机械室、人字架、起重臂六部分组成。
机械部分由起升机构、变幅机构、回转机构、回转支承装置、中心导电装置、电缆绞盘、夹轨器、30t吊钩组、10t 吊钩组,吊钩高度限位器等部分组成。
门式起重机拆除方案
技术负责人 技术员 安全员 吊车司机 门机司机 作业人员 电工
五、工索具配备及人员安排
2、人员安排
作业人员确认
气割、电焊: 起重机指挥:
高空作业:
普工:
绳卡、卡环等)是否良好,如不符合规定,必须修理或更换,不得凑
和使用。
执证上岗,专人指挥,指令清晰明确,信息通道畅通。 拆除作业前,门机行走至指定位置进行缆风绳安装等。行走过程
中,应指派专人查看两边轨道是否有异物阻碍门机行走。
吊装门机大梁时,提前将大梁上小物件、杂物等清理干净,防止
物件坠落对车辆、人员造成伤害。
三、拆除施工工艺
2、柔、刚性支腿缆绳安装
直径16钢丝绳(长20m):4根 混凝土配重4t一块:4块
三、拆除施工工艺
3、电气系统拆除
小车及电动葫芦的电缆线、司机室电缆及电缆滚筒等
三、拆除施工工艺
4、司机室及平台拆除
司机室重750Kg 司机室平台重约900Kg 25t汽车吊直接拆除
丙烷瓶是否安装止回火器。
四、安全及注意事项
3、电焊、气割作业
执证上岗 气割作业前,检查仪表、割刀、管带、割嘴等配套器材是否完好,
丙烷瓶是否安装止回火器。
四、安全及注意事项
4、交叉作业
拆除作业区域实行交通管制,禁止外来车辆及人员进入拆除区域。 作业人员正确佩戴个人安全防护用品。安全帽帽带扣好。
拆除专项方案汇报
汇报提纲
一、工程概述
二、拆除流程
三、拆除施工工艺
四、安全及注意事项 五、工索具准备及人员安排
拆除专项方案汇报
一、工程概述
一、工程概况
1、概述
MG10t×26m门式起重机,门机净高度10m
单元门口机安装施工方案
单元门口机安装施工方案1. 引言单元门口机作为小区、楼宇安全管理的重要组成部分,安装施工方案的合理性和有效性直接影响到物业管理的顺利进行和住户的生活安全。
本文档旨在提供一套完整的单元门口机安装施工方案,确保安装工作的顺利进行和系统的正常运行。
2. 安装前准备在进行单元门口机安装工作之前,需要进行以下准备工作:1.确定安装位置:根据小区或楼宇的实际情况,选择合适的安装位置,确保门口机的覆盖范围和视角满足需求。
2.准备安装材料:根据设计方案和实际需要,准备好所需的门口机、支架、电缆、电源等设备和配件。
3.确定电源和网络接口:根据门口机的电源需求和网络连接方式,确定合适的电源和网络接口位置,以确保门口机的正常供电和通信。
3. 安装步骤按照以下步骤进行单元门口机的安装:3.1 安装支架1.根据安装位置确定支架的安装方式:墙面安装、挂杆安装等。
2.使用电钻等工具,在安装位置上打孔并安装支架。
3.将支架调整至合适的角度和高度,并使用螺丝固定。
3.2 连接电源和网络1.根据门口机的电源需求,接入合适的电源线路,确保稳定可靠的供电。
2.若门口机需要接入网络,将网线等设备连接至门口机的网络接口。
3.3 安装门口机1.将门口机与支架进行连接,确保牢固稳定。
2.调整门口机的角度和方向,确保视角覆盖范围符合要求。
3.4 连接其他设备根据需要,将门口机与其他设备进行连接,如电子锁、电子门禁等。
3.5 调试测试完成安装后,进行以下调试测试工作:1.确认门口机的电源和网络连接正常。
2.测试门口机与其他设备的联通情况,如与电子锁的配对、与网络管理中心的通信等。
3.进行录像、拍照、对讲功能等的测试,确保一切功能正常。
4. 安全注意事项在进行单元门口机安装施工过程中,需要注意以下安全事项:1.使用工具时要注意安全操作,避免人身伤害和设备损坏。
2.操作时要遵循安装说明和标准操作规程,确保施工质量和安装效果。
3.在电源和网络接口方面,要采取相应的防护措施,避免触电和短路等危险。
门式起重机安装拆卸方案
第1章编制目的根据内蒙古242甘临一级公路工程桥梁施工需求,拟在K157+500~K157+950新建的梁场安装1台型号 MH10-28MA3电动葫芦式门式起重机和2台型号为MG100/5-28MA5通用式门式起重机,为使本次安装顺利进行,特编制本安装方案。
第2章编制依据2.1相关规范(1)起重机制作依据《起重机设计规范》GB/T3811-2008。
(2)起重机安装依据《起重机械安全规程》GB6067.5-2014。
(3)《通用门式起重机》GB/T14406-2011。
(4)《建筑施工高处作业安全技术规范》JGJ80-2011(5)《起重设备安装工程施工及验收规范》(GB50278-2010)。
(6)《建筑机械使用安全技术规范》(JGJ33-2012)。
(7)《施工现场临时用电安全技术规范》(JGJ46-2005)。
(8)《建筑施工安全检查标准》(JGJ59-2011)。
(9)《建筑施工起重吊装工程安全技术规范》JGJ276-2012。
(10)《重要用途钢丝绳》GB8918-2006。
(11)《吊车轨道联结及车档》05G525。
(12)《建筑施工高处作业安全技术规范》JGJ80-1991。
2.2其他文件(1)《特种设备安全监察条例》。
(2)《建筑起重机械安全监督管理规定》建设部令166号。
(3)《进一步加强建筑起重机械安装使用管理的通知》武城建(2014)26号。
(4)《危险性较大的分部分项工程安全管理办法》建质(2009)87号。
(5)《生产安全事故报告和调查处理条例》国务院49第3章工程概况梁板预制场设在K157+496~K157+867区段内左侧线路上水稳站旁,顺线路方向布置。
梁板预制场长362米,宽30米,占地总面积10860m2,根据梁板制作和架设分别设置预制区和存梁区,预制区靠近钢筋加工场,存梁区紧挨预制区,中间留有运梁便道。
预制场入口与乡间道路接合,宽6m,也是本预制场运梁便道,面层采用20cm厚C20砼硬化。
水工大坝施工门机安装与拆除及重物吊装技巧
水工大坝施工门机安装与拆除及重物吊装技巧碾压混凝土高坝中的大坝施工门机的主要任务是尽早投入溢洪道常态混凝土的准备工作,并吊装重物,之后尽早拆除门机以度汛。
本文介绍宁德水工大坝施工门机安装、拆除及重物吊装中的一些工程对策和操作技巧,供参考。
标签水工;大坝;施工门机;吊装;技巧1、概述为使水工大坝施工门机的主要任务是尽早投入溢洪道常态混凝土的准备工作,并吊运安装其它门机部件、闸门、工作桥、启闭机房底梁、交通桥梁等重物,之后尽早拆除门机以度汛。
在门机等吊机设备能力和工作场地受限的条件下,实现安全快速吊装作业,是对工程技术人员和起重作业人员的重大考验。
在此介绍宁德水工大坝施工门机安装、拆除及重物吊装中的一些工程对策和操作技巧,供参考。
2、施工门机安装与拆除及重物吊装作业的特点和难点2.1 大坝施工门机性能简述DMQ540-B型施工门机在钢丝绳为走2时,吊重10t,作用半径可达37m。
在在钢丝绳为走6时,吊重30t,作用半径可达18m。
DMQ600型施工门机在钢丝绳为走2时,吊重10t,作用半径可达45m。
在钢丝绳为走6时,吊重30t,作用半径可达20m。
门机钢栈桥采用通用的定制钢梁,单节长度多数为18m,重约18t,最长的为20m,重约25t。
2.2 坝下部#1门机的安装及拆除坝下部#1门机布置于溢洪道反弧段上游侧,因中孔溢洪道宽约40m,安装时在中孔的中部设立钢管排架柱作为钢栈桥基础,安装钢管排架柱和钢栈桥由#1门机实施。
拆除钢管排架柱和钢栈桥,由#1门机和坝中部#2门机共同实施,作业难度不大。
2.3 坝中部#2门机的安装及拆除坝中部#2门机位于溢洪道闸墩下游侧,高出下方的溢流面约6m,钢栈桥与溢流面的最小净空约4.6m。
在二枯碾压混凝土浇到EL119后,因高温期停浇碾压混凝土,为使#2门机尽早投入使用,抢浇溢洪道闸墩和导墙至EL133,安装#2门机。
采用坝下部#1门机安装#2门机安装工位的钢栈桥,汽车吊机安装2门机机体。
龙门吊起重吊装及安装拆卸工程专项施工方案
贵安新区金马路道路工程1标35m箱梁预制场龙门吊安装拆卸工程专项施工方案一.编制依据及目的㈠.编制依据《起重机设计规范》GB3811-1983《起重机设备安装工程施工及验收规范》GB50278-1998《通用桥式起重机可靠性评定试验规范》JB/T50103-1998《起重设备安装工程施工及验收规范》JBJ31-1996《桥式和门式起重机制造及轨道公差》GB10183-1988《起重机安全规程》GB6067-1985㈡.编制目的为了规范本工程35m箱梁预制场内,龙门吊安装拆卸过程中的作业行为,防止各类安全事故的发生,有效地保障龙门吊安装拆卸施工相关人员的安全,相关设备的完好,特制定本工程35m箱梁预制场龙门吊安装拆卸工程专项施工方案。
二.工程概况及设备配备㈠.工程概况贵安新区金马路道路工程1标段(K0+000~K4+200),施工范围内桥梁工程共计628.918m/4座,桥梁上部结构形式均为35m预应力混凝土小箱梁,全线共计238片。
㈡.设备配备1.施工场地由于本项目所在位置处为典型的山区项目、地势起伏较大、经现场实地调查红线外没有理想的预制场地,加上预制梁数量大、工期要求紧等特点。
本项目将全线238片35m箱梁预制施工任务,集中在K0+800处的箱梁预制厂内进行预制。
预制场设在K0+670~K1+100段路基范围内,本段路基为挖石方爆破施工,场地内地质、地形条件较好,预制场地经平整及碾压后可直接进行钢筋加工场、龙门轨道基础、箱梁预制台座、存梁台座等前期施工准备工作。
2.梁场布置结合本项目箱梁预制数量、工期要求、现阶段施工准备及总体施工计划安排等特点,本处箱梁预制场共计设置箱梁预制台座20个,存梁区共计存梁70片(预制场总体布置图见附件1)。
3.设备配备为了满足本工程35m箱梁预制场施工需要,共投入龙门吊3台,龙门吊轨道总宽度为24m,横断面方向上要求两轨道顶保持相对水平。
其中一台(MH10-24 A3型)门式起重机配合人工完成,预制场内35m预制箱梁的模板安装、混凝土浇注、拆模及材料转运等工序;两台(LBMQ80-24型)门式起重机配合运量车完成,预制场内35m预制箱梁的移梁、存梁及运梁等工序。
大型门机拆除措施
3#MQ2000型门式起重机拆除施工方案编写:效核:批准:200年月日目录1概述---------------------------------------------- 1 2施工基本方案---------------------------------- 1 3施工准备---------------------------------------- 2 4施工过程控制--------------------------- - -----3 5施工质量、安全保证--------------------------5 6资源配置---------------------------------------- 6 7施工进度计划---------------------------------- 7 8需联总协调解决的问题----------------------8 9占用5#MQ2000门机及82平台时间------8 10附件-----------------------------------------------83#MQ2000型门机拆除施工措施1.概述:3#MQ2000型高架门机主要用于厂房工程砼浇筑和设备安装,现3#MQ2000型高架门机(共四节标准节)布置在左岸尾水82平台上。
根据公司施工计划,3#MQ2000型高架门机计划于2003年8月中旬开始拆除并于9月中旬开始安装在右岸厂房安Ⅲ段的尾水32平台上。
安装后的3#MQ2000型高架门机要顶升到八个标准节。
1.1、3#MQ2000型门机主要技术参数及特点额定起重量/工作幅度:63t/22~35m;20t/22~71m起升高度:140m高架(八节标准架)状态,轨上100m、轨下40m低架(四节标准架)状态,轨上77m、轨下63m 起升速度:浇筑工况,空载100m/min、满载63m/min安装工况,空载50m/min、满载28m/min变幅范围:22m~71m变幅速度:浇筑工况,35m/min、安装工况,18m/min回转范围:3600全回转回转速度:浇筑工况,0.5rpm、安装工况,0.2rpm行走范围距离:150m,行走速度:12m/min轨距*基距:15m*15m轨道型号QU80最大轮压:不大于500KN起重机自重:1395.5t门机安装、工作特点:低架状态安装,液压顶升至高架状态工作。
门式起重机安装及拆除安全专项施工方案
门式起重机安装及拆除安全专项施工方案1.概况XX第一工程有限公司无锡(江阴)港申夏港区港口集团通用码头工程有普通预制梁597榀,预制面板1317块,我部计划在现场建立一个普通梁板预制场。
根据预制场建设需要,需安装一个门式起重机,拟安装的MGH50/10t-19.0A3门式起重机主要用于构件的预制、转存、出运,亦可用来吊运其它重物。
2.编制依据2.1 GB/T14406-2011《通用门式起重机技术条件》。
2.2 GB/T6067-2008《起重机械安全规程》。
2.3 GB/T10183-2005《桥式和门式起重机制造及轨道安装公差》。
2.4 25t全液压汽车起重机技术参数。
3.安装(拆除)前的准备工作3.2施工人员组织及进度安排3.2.1施工人员组织针对该门式起重机的结构特点及工程内容,拟组织14人来完成该工程的安装或拆除,具体人员配备见下表:3.2.2施工进度安排拟定施工进度安排如下表(单台):说明:此进度安排未考虑因大风、大雨等恶劣气候影响施工及其他不可预见的时间。
3.3 作业前的安全技术交底及安全培训3.3.1 施工人员必须持证上岗,安全文明作业、服从统一指挥,杜绝违章操作。
3.3.2 起重指挥必须要有资格证书的起重工指挥,统一指挥信号,确保吊装安全。
3.3.3 现场负责人必须根据该门式起重机技术图纸、钢构的联接标识、构件重量、几何尺寸等正确选择钢丝绳吊索的长度及卸扣的大小等。
3.3.4 大件吊装起重作业前周边50m范围内设置安全隔离区域,并有警戒标志,严禁非作业人员进入施工区域。
3.3.5 大件吊装时必须系牵引晃绳,防止构件旋转撞伤人员及设备。
5.3.6 进入施工现场必须佩戴安全帽,高空作业必须系安全带、穿防滑胶鞋。
3.3.7 风速大于六级以上的大风或大雨时禁止大件吊装作业3.3.8 作业人员必须严格执行“十不吊”的规定3.4 检测、清点所有门机的零部件根据门式起重机图纸技术要求,检查门机金属结构各部件的联接标识或出厂编号,清点零部件数量及联接尺寸是否符合安全装图纸要求,发现有不符合技术图纸之处或零部件有损坏、缺件等应及时更换和采购。
20t通用门式起重机拆除方案
MQ20/5-24-8A3门式起重机拆除方案编制:审核:审批:目录1.概况 (3)1.1工程概况 (3)1.2门机概况 (3)1.3拆除场地 (3)1.4拆除的重点和难点 (4)2.编制依据 (4)3.施工人员、设备、工索具、进度计划 (4)4.拆除细则 (5)4.1施工准备 (5)4.2小车拆除 (6)4.3主梁拆除 (6)4.4支腿拆除 (6)5.拆除组织机构 (6)6.施工安全保护措施 (7)7.应急预案 (7)8.附件................................................................................... 错误!未定义书签。
1.概况1.1工程概况MQ20/5-24门式起重机用于怒江二桥钢箱梁预制场,主要用于怒江二桥钢箱梁单元件吊运组装。
1.2门机概况1.2.1门机装配图图1 龙门吊结构示意图1.2.2主要技术参数1)起升机构1.3拆除场地龙门吊位于怒江二桥钢箱梁单元件加工场地,轨道间距24米。
1.4拆除的重点和难点本方案充分考虑了以下重点和难点问题:1)主梁跨度较大;2)吊装场地受限;2.编制依据本方案编制依据以下资料:1)《特种设备安全监察条例》2)GB6067《起重机械安全规范》3)GB/T14406《通用门式起重机》4)YB9254-1995《钢结构制作安装施工规程》5)《工程建设规范汇编》第九册:龙门起重机和装卸桥6)《起重机械安全规范》GB60677)《起重机设计规范》GB3811-20088)《通用门式起重机》GB/T14406-20119)《钢结构高强度螺栓连接的设计、施工及验收规程》JGJ82-9110)《钢焊缝手工超声波探伤方法和探伤结果质量分级》GB11345-89 11)《中交二航局特种设备设施使用安全规定》12)《门机使用说明书》3.施工人员、设备、工索具计划4. 拆除细则拆除工艺流程如下:1.拆除门机电气系统2.拆除门机小车3.拆除门机主梁4.拆除门机支腿4.1施工准备4.1.1工艺准备根据装卸部件单件重量及其中设备高度,我公司计划采用汽车吊作吊装设备。
NO 62 MQ1260门机拆除及安装安全专项措施
目录一、概述 .................................................................................................................................. 错误!未定义书签。
二、编制依据 ............................................................................................................................ 错误!未定义书签。
三、门机拆除、转运的注意事项............................................................................................. 错误!未定义书签。
四、门机安装的注意事项......................................................................................................... 错误!未定义书签。
五、门机安装完成后的检查..................................................................................................... 错误!未定义书签。
5.1轨道部分......................................................................................................................... 错误!未定义书签。
5.2大车运行机构................................................................................................................. 错误!未定义书签。
门式起重机(龙门吊)安拆方案(专家论证后已修改)
XXX城市轨道交通1号线一期工程土建施工XX标XXX~XXX间50t门式起重机安装、拆除专项施工方案(论证完善版)编制:审核:审批:建设单位:XX XXXXXXXX限公司施工单位:XXXXXXXXXXXXX土建施工XXX标项目经理部2019年04月目录一、编制依据 (1)二、工程概述 (1)2.1、工程概况及施工场地情况 (1)2.2、门式起重机基本状况 (4)2.3、门机主要部件重量及汽车吊的起吊参数 (5)三、施工方法 (7)3.1、吊装设备选择 (7)3.2、人员组织 (22)3.3、施工进度计划 (23)四、门式起重机的运输及其要求 (23)五、作业前的准备和条件 (24)5.1、技术准备及施工准备 (24)5.2、重难点工作部署 (25)5.3、门机抬吊作业平面规划 (26)5.4、安装工艺流程 (27)六、施工程序及作业方法 (28)6.1、施工流程 (28)6.2、作业方法及要求 (28)6.3、门式起重机拆除 (38)七、负荷试验 (40)7.1实验前准备 (40)7.2负荷试验 (48)八、质量控制措施 (50)8.1门式起重机结构质量控制 (50)8.2电气设备安装的质量控制 (50)8.3起重机安装竣工交验 (53)九、作业安全要求和环境条件 (53)9.1作业的安全危害因素辨识和控制措施 (53)9.2消防管理 (55)十、门式起重机操作使用、维修保养及相关要求 (56)10.1门式起重机操作说明及要求 (56)10.2门式起重机维修保养说明及其要求 (60)十一、吊装安全保证措施 (66)11.1一般措施 (66)11.2施工机械的安全控制措施 (67)11.3吊运作业安全技术措施 (67)11.4高空作业具体安全技术措施 (69)十二、专项应急预案 (70)12.1重要危险源预测及防范措施 (71)12.2组织机构及职责 (71)12.3应急响应 (75)12.4突发事件应急预案 (76)12.5应急物资与装备保障 (78)十三、附录 (78)13.1缆风绳计算 (78)13.2地锚受力设计及计算 (80)13.3卸扣选取 (81)附件 (81)一、编制依据(1)MGD50t/15t-26m-9m+35m A6门式起重机说明书、图纸等技术文件;(2)XXX站施工现场布置图及现场调查资料;(3)《危险性较大的分部分项工程安全管理规定》建办质〔2018〕31号;(4)《建筑起重机械安全监督管理规定》建设部166号;(5)《建设工程安全生产管理条例》(国务院第393号令);(6)《起重机械安全规程》 GB6067-2010;(7)《起重设备安装工程施工及验收规范》GB50278-2010;(8)《建筑施工起重吊装工程安全技术规范》JGJ276-2012;(9)《起重机械用钢丝绳检验和报废实用规范》GB/T5972-2016;(10)《重要用途钢丝绳》GB 8918-2006;(11)《通用门式起重机》GB/T14406-2011;(12)《建筑机械使用安全技术规程》JGJ33-2012;(13)《建筑施工安全检查标准》JGJ59-2011;(14)《施工现场临时用电安全技术规范》JGJ46-2005;(15)80t、200t汽车吊《使用说明书》。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
MDG36/8-35A5门机拆除安装施工方案批准:审核:编制:葛洲坝机电建设有限公司起重设备安装处目录1 概述 32 方案编制依据 53 现场布置 54 施工进度计划 55 拆除施工 56 门机安装 97 质量保证措施 168 施工安全保证措施 179 文明施工及环境保护 2310 资源配置 2311 附件26姚家枢纽发电厂房门机拆除施工方案1 概述1.1 工程概况姚家枢纽发电厂房内布置有一台Mt10t-81.6m A3门式起重机,因门机轨道梁基础地质情况较差,现拆除后运至项目部存放。
1.2 技术特性(1)门机图片门机工作照片见图1.2-1图1.2-1 门机工作照片(2)MT10t-81.6mA3门式起重机技术特性见表1.2-1。
表1.2-1 MT10t-81.6mA3门式起重机技术特性表序号项目技术特性备注1 整机工作级别A32 跨度81.6m(3)门机主要构件重量见表1.2-2表1.2-2 门机主要部件重量表1.3 工作内容门式起重机拆除。
2 方案编制依据2.1 门机设计图纸、使用说明书(河南省郑起起重设备有限公司)2.2 郑起重工丰富的起重设备安装、拆除施工经验。
3 现场布置本项目安装现场场地布置遵循:因地制宜、合理布局、方便吊装的原则。
3.1 拆除施工现场布置根据目前厂房实际状况,选择在厂房左岸进行门机拆除。
4 施工进度计划为缩短门机拆除工期,在拆除时尽量不将部件拆散,运输、装卸方便即可,详细施工进度计划如下门机正式拆除从2015年4月13日开始。
至2015年4月16日结束。
5 拆除施工5.1 拆除施工流程见图5.1-1图5.1-1 门机拆除施工流程图5.2 拆除施工方法5.2.1 施工准备(1)确定拆除施工轴线。
(2)对拆除现场进行清理。
(3)对门机进行清扫,并开至拆除施工轴线上,将大、小钩下放约5~6m,对门机进行断电,拆除主电缆接头。
(4)对所有需要拆除电缆进行标记,包括线头标记、接点标记。
(5)对需要拆散的结构接头处进行标记,并做好如支腿顶部与主梁,支腿下部与下横梁对位刻度线。
(6)对门腿进行支撑或拉设揽风绳,门腿揽风绳可因地制宜采用原地面预埋钢管拼装用座板焊接耳板连接钢丝绳、手拉葫芦进行拉设,采用支撑方式可采用钢管进行支撑,支撑固定点应在门腿中部位置,揽风拉设需采用5t手拉葫芦。
5.2.2 电气线路、设备拆除(1)对需拆除的线缆接头标记完成后,将线缆接头脱开,将原线缆接头固定螺栓仍拧紧复原。
(2)将线缆小心从盘柜、节点处小心抽出后,按接头连接部位分别进行捆扎。
(3)滑线拆除前,先分段进行捆扎,拆除后按顺序进行盘绕捆绑。
防止散乱。
(4)对穿越需拆散的结构接头的电缆,需小心从短端电缆管内抽出,抽出前,先对电缆管管口进行打磨并设置防护橡皮,防止电缆被拖拽划伤。
电缆抽出后捆扎固定在附属结构件上,固定时应注意识别运输时放置方向,防止运输过程中压损电缆。
(5)将门机顶部电气柜、电阻箱等固定螺栓拆除,采用25t汽车吊吊下,注意固定螺栓应重新拧紧在原基座上。
5.2.3 司机室、电气室拆除(1)司机室、电气室外连电缆拆除后,需收回在司机室、电气室内的电缆接头与司机室内可靠结构捆扎固定。
(2)对司机室、电气室内各部分构件连接进行检查,发现有松动的重新进行紧固。
(3)打开司机室、电气室上方主梁走道盖板,采用25t汽车吊从孔内下方起吊钢丝绳,连接司机室、电气室,拆除司机室、电气室连接螺栓,将司机室、电气室下放至地面。
(4)由于司机室正在主梁下方,拆除时需采用2台2t手拉葫芦配合,将远离主梁上走道一侧连接螺栓拆除后,逐步下放一段距离后,另采用2台2t手拉葫芦将司机室离走道远侧与吊车吊钩连接平衡后,方可下落司机室。
5.2.4 小车拆除(1)先松开小车顶棚固定螺栓,采用25t汽车吊将顶棚拆除。
(2)使用200t汽车吊起吊整体小车,起吊半径8m,臂长34.8m,额定起重量57t,起吊钢丝绳选用φ28mm,1770级,15m千斤绳2根。
(3)由于小车拆除时未将大、小钩拆除,将小车下放至地面前,应将大、小钩拖开,避免小车压坏大、小钩。
(4)小车下放至地面时,采用枕木可靠支垫。
将大、小钩放置在小车上,并与小车结构绑扎固定。
5.2.5 主梁拆除(1)主梁拆除前,应在支腿顶面下约1.2m高度搭设主梁拆除平台,用于主梁与支腿连接螺栓拆除使用。
平台采用型钢和脚手架管搭设,平台采用钢筋形成平台栏杆。
(2)主梁拆除前,认真检查门腿揽风绳拉设及固定支撑情况。
(3)使用200t汽车吊拆除主梁。
200t汽车吊起吊半径6m,额定起重量69t,起吊钢丝绳采用φ40mm,1770级20m长千斤绳2根,吊点间距6m,在吊点靠中部设置防滑设施(如焊接挡块等),钢丝绳与主梁边缘接触处焊接管皮对钢丝绳进行防护。
(4)启动200t汽车吊,使大钩起吊重量在50t左右,拆除主梁与支腿连接螺栓,螺栓拆除时,应注意先将支腿顶部每边螺栓顺序松开、拆除,预留4角螺栓,再逐步顺序将4角螺栓拧松,拧松过程中注意观察主梁、支腿状况,不得一次性将螺栓拆除。
待2支腿顶部4角螺栓全部拧松后并预留约1cm螺杆空长,继续启动200t 汽车吊,使主梁与支腿微微脱开后,拆除4角螺栓,将主梁吊起并下落至地面,采用枕木进行支垫。
(5)在地面将主梁解体。
连接板采用螺栓固定在主梁上。
5.2.6 栏杆、爬梯拆除(1)检查支腿上爬梯、平台标记情况,标记清晰、无误后进行栏杆、爬梯平台拆除。
(2)栏杆、爬梯平台拆除自上而下进行,采用25t汽车吊进行。
5.2.7 支腿拆除(1)支腿拆除前,先对下横梁进行加固支撑。
(2)因支腿尺寸不规则,需在支腿上部斜面(在有钢筋爬梯面)设置起吊吊耳。
(3)支腿拆除采用25t汽车吊,臂长17.3m,起吊半径6.5m,额定起重量10.5t,起吊采用1根φ28mm,1770级,6m千斤绳走双使用。
(4)支腿起吊也同主梁起吊类似,先逐步拆除支腿与下横梁连接螺栓,预留4角螺栓,再将4角螺栓松开,不取掉螺母,逐步起吊支腿,观察支腿变化,再逐颗拆除4角螺栓。
(5)支腿起吊钢丝绳受力后,拆除揽风绳、固定支撑。
(6)支腿1端落至地面后,顺势放倒,采用枕木支垫。
5.2.8 下横梁、台车拆除下横梁带台车采用25t汽车吊整体拆除。
5.2.9 装车转运(1)设备装车采用50t、25t汽车吊配合进行。
(2)设备装车采用枕木等支垫后,采用1t、2t手拉葫芦、钢丝绳固定可靠。
(3)电气设备需用帆布、雨布遮蔽防护,帆布、雨布应绑扎牢固。
5.2.10 场地清理设备装车后,对拆除现场进行清理,割除、回收地面辅助锚板,清理现场杂物、垃圾,并运至垃圾统一堆场。
6 门机安装6.1 门机安装施工流程见图6.1-1图6.1-1 门机安装施工流程图6.2 门机安装施工方法6.2.1 施工准备(1)确定安装轴线。
(2)将门机安装区域内杂物清理干净。
(3)对门机安装轨道进行复测,以了解轨道跨距、高程偏差,根据安装轴线确定台车就位点并进行标记。
(4)安装用设备、工器具及材料准备。
(5)现场拼装支墩制作,主要是主梁地面拼装支墩。
(6)安装平台准备,在支腿上部搭设主梁吊装连接施工平台,为避免影响支腿吊装,可先在支腿上设置平台固定装置。
(7)根据现场实际情况,布设支腿吊装后固定调整用揽风绳吊耳、地面固定锚板。
(8)对各连接面进行清理、检查、除锈,对构件、设备表面进行清理,需补漆部位预先在地面进行修补。
6.2.2 设备摆位(1)设备到货卸车时,根据现场布置及部件安装顺序进行现场卸车摆位,尽量减少设备安装现场转运。
(2)部件摆位尤其注意支腿和主梁,主梁需采用支墩支撑,主梁支撑必须稳定可靠,且方便主梁拼装。
6.2.3 下横梁及台车吊装(1)再次检查门机安装轴线及台车就位标记点。
(2)单边下横梁及台车采用25t汽车吊整体吊装就位,就位时对准就位标记点。
(3)下横梁及台车必须待对位完毕,下横梁顶面基本水平并进行可靠支撑后方可松钩。
(4)两侧下横梁及台车吊装完成后,调整两下横梁跨距、垂直度等几何尺寸,满足要求后固定牢固。
6.2.4 支腿吊装(1)支腿吊装前对两侧下横梁跨距、对角线尺寸进行检查,确认无误后进行支腿吊装。
(2)支腿吊装前,还应检查支腿连接面清理情况、支腿固定揽风绳耳板及地面固定锚板情况、支腿上平台固定装置情况。
(3)支腿吊装采用25t汽车吊进行,吊点位置可根据拆除时状况适当进行调整。
(4)支腿吊装到位后,首先采用螺孔定位销进行定位,然后再穿入螺栓。
同时连接支腿固定揽风,固定揽风拉设完毕、螺栓采用扳手带紧后即可松钩。
(5)螺栓紧固严格按照规范要求进行,紧固前应由技术人员根据JGJ82-91规范要求和螺栓实际扭矩系数平均值确定螺栓施工扭矩(M30,8.8S螺栓预拉力275kN),并经监理单位认可后进行实施。
6.2.5 主梁拼装、吊装(1)主梁地面拼装采用临时支墩进行支撑,两端临时支墩应垫在支腿连接支座处,中间支撑应配置千斤顶进行调整。
(2)主梁拼装时,先将2个主梁段连接面对齐,并调整中间支撑上千斤顶,预测主梁上拱度符合规范要求(取偏高)后,进行螺栓紧固。
(3)螺栓严格按照规范要求进行紧固后,松掉中间支撑千斤顶,拆除中间支撑,测量主梁上拱度是否有变化,主梁上拱度应在规范要求范围内。
(4)主梁拼装完成后,检查两支座跨距,并根据支座跨距调整支腿垂直度,使支腿顶部座板跨距与主梁支座板跨距一致。
(5)主梁吊装采用130t汽车吊进行。
130t汽车吊臂长30.5m,工作半径7m,额定起重量48t,主梁重量约44t(主梁35m跨距时,全长56m,净重51.3t,重新安装时跨距25m,主梁全长46m,重量为约42t,另小车轨道等约2t)。
起吊钢丝绳采用φ40mm,1770级20m长千斤绳2根,吊点间距6m,在吊点靠中部设置防滑设施(如焊接挡块等),钢丝绳与主梁边缘接触处焊接管皮对钢丝绳进行防护。
(6)主梁就位时,先采用定位销固定一边穿入螺栓,拧上螺帽,再通过对称微调支腿揽风绳穿入另一支腿顶部连接螺栓,测量门架对角线,偏差合格后初拧支腿顶部连接螺栓。
130t汽车吊摘钩,终拧连接螺栓。
螺栓紧固严格按照规范要求进行。
6.2.6 小车吊装(1)小车吊装采用50t汽车吊进行。
臂长25.4m,工作半径6m,额定起重量18t,起吊钢丝绳选用φ28mm,1770级,15m千斤绳2根。
(2)小车吊装就位后,紧固结构连接螺栓后缓缓松钩。
(3)小车吊装完毕后,吊装小车车棚,连接车棚固定螺栓。
6.2.7 其它设备、构件安装(1)爬梯及平台安装根据拆除编号由下向上逐步吊装爬梯、平台。
(2)司机室、电气室安装司机室、电气室安装采用汽车吊和手拉葫芦配合进行。
(3)主梁上电气设备安装主梁上电气设备按照拆除前标记逐件进行吊装,吊装前对底座固定状况进行检查,发现脱焊、松动的重新进行补焊、紧固。
